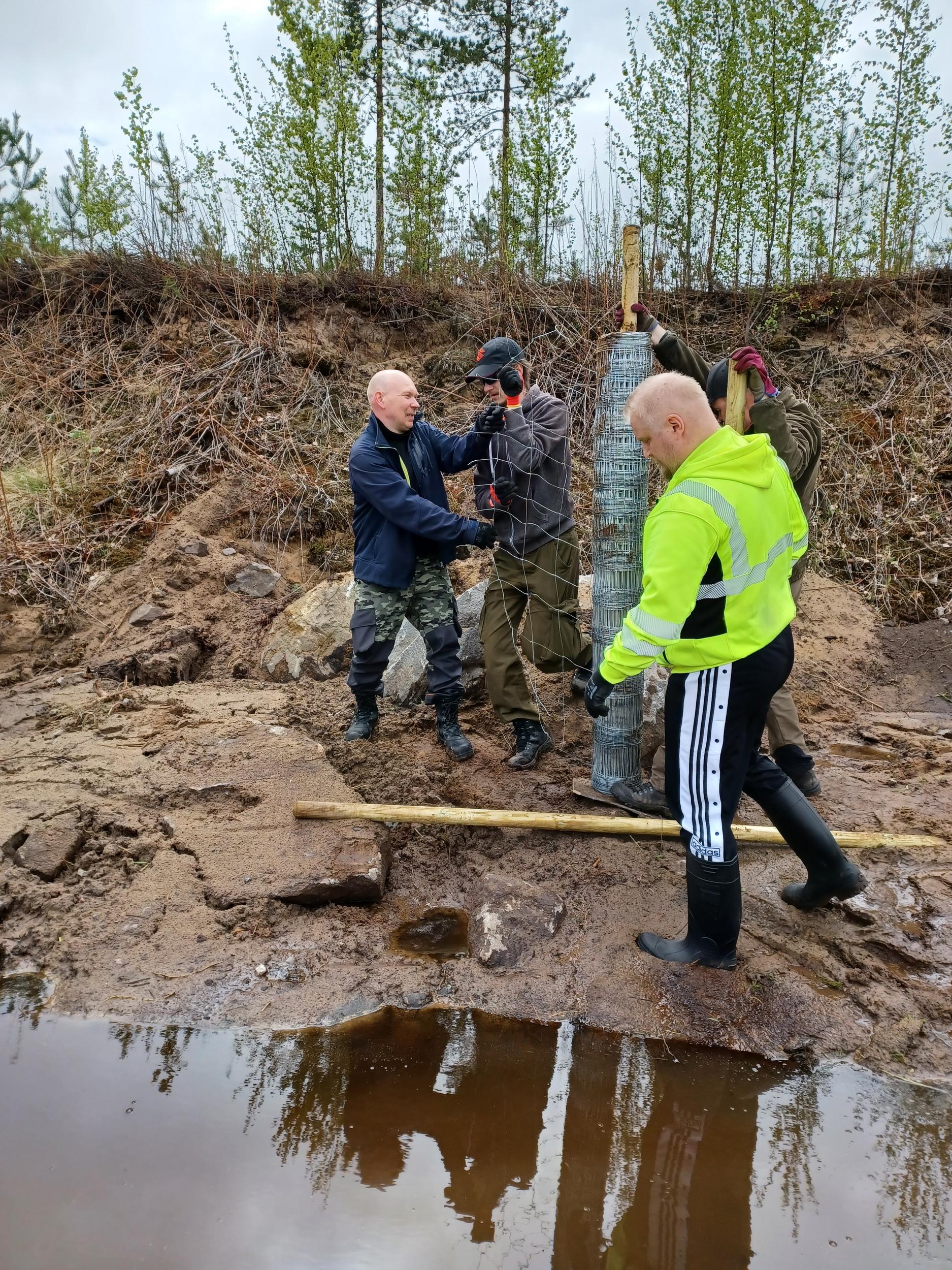

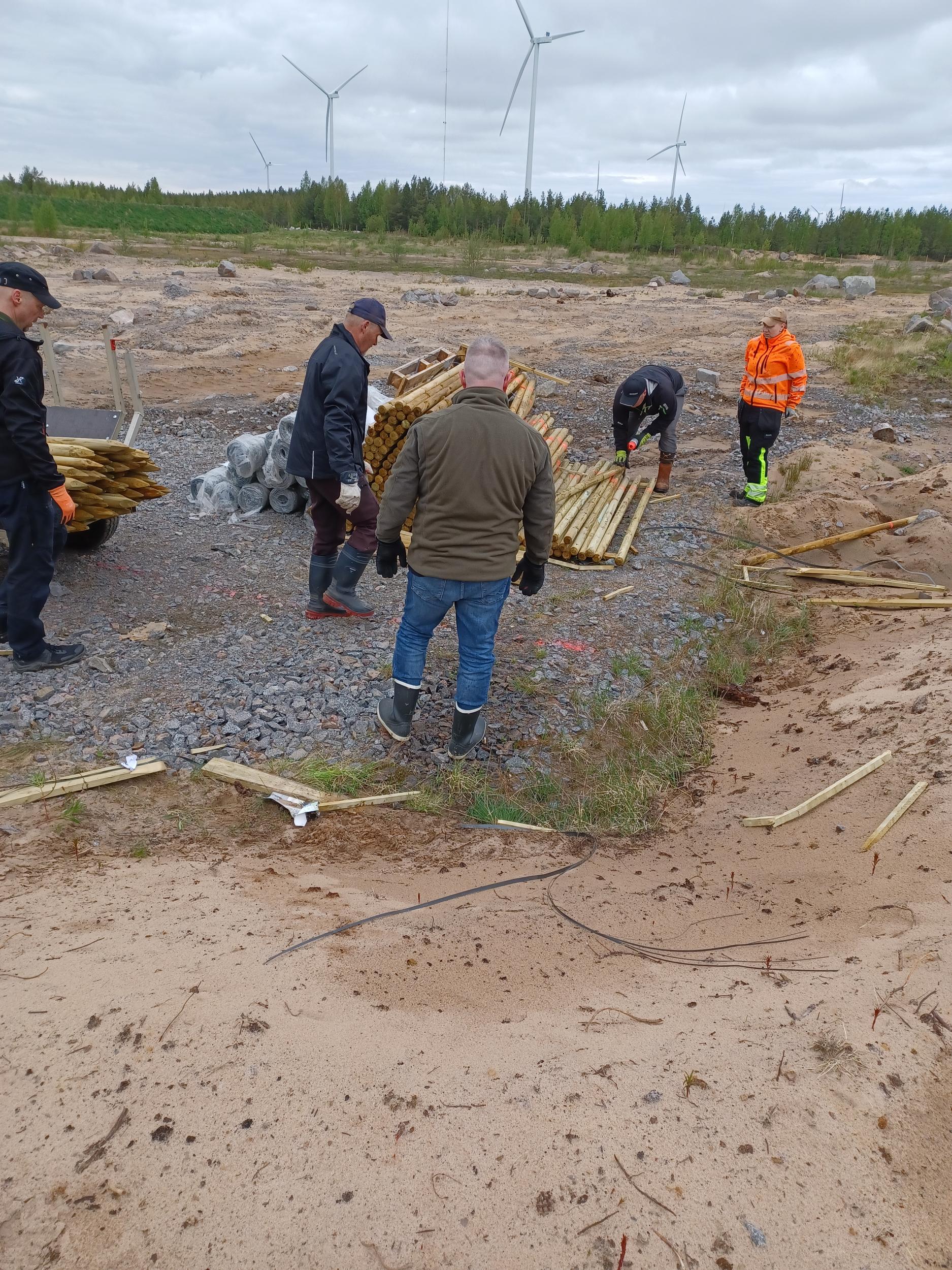

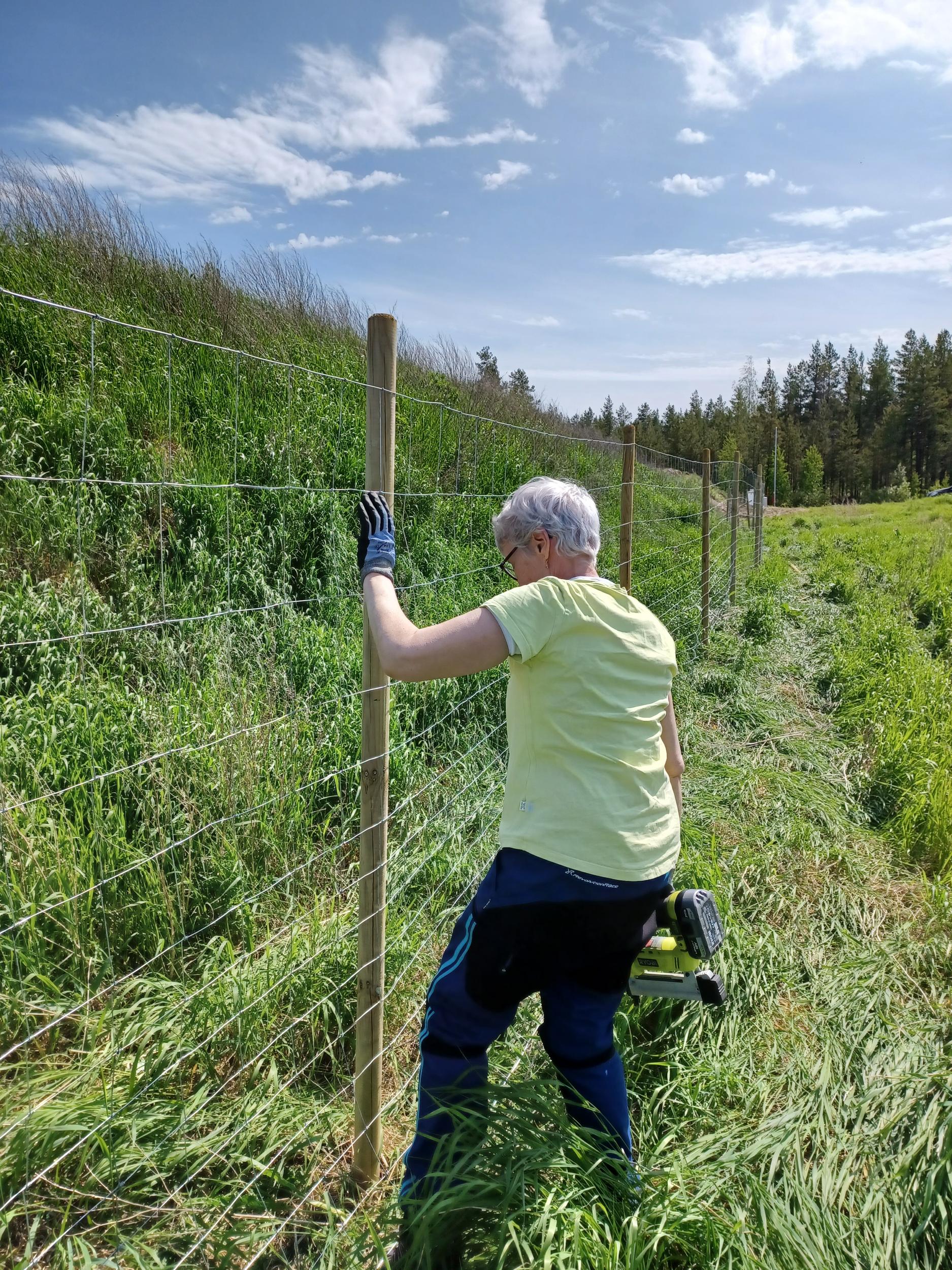

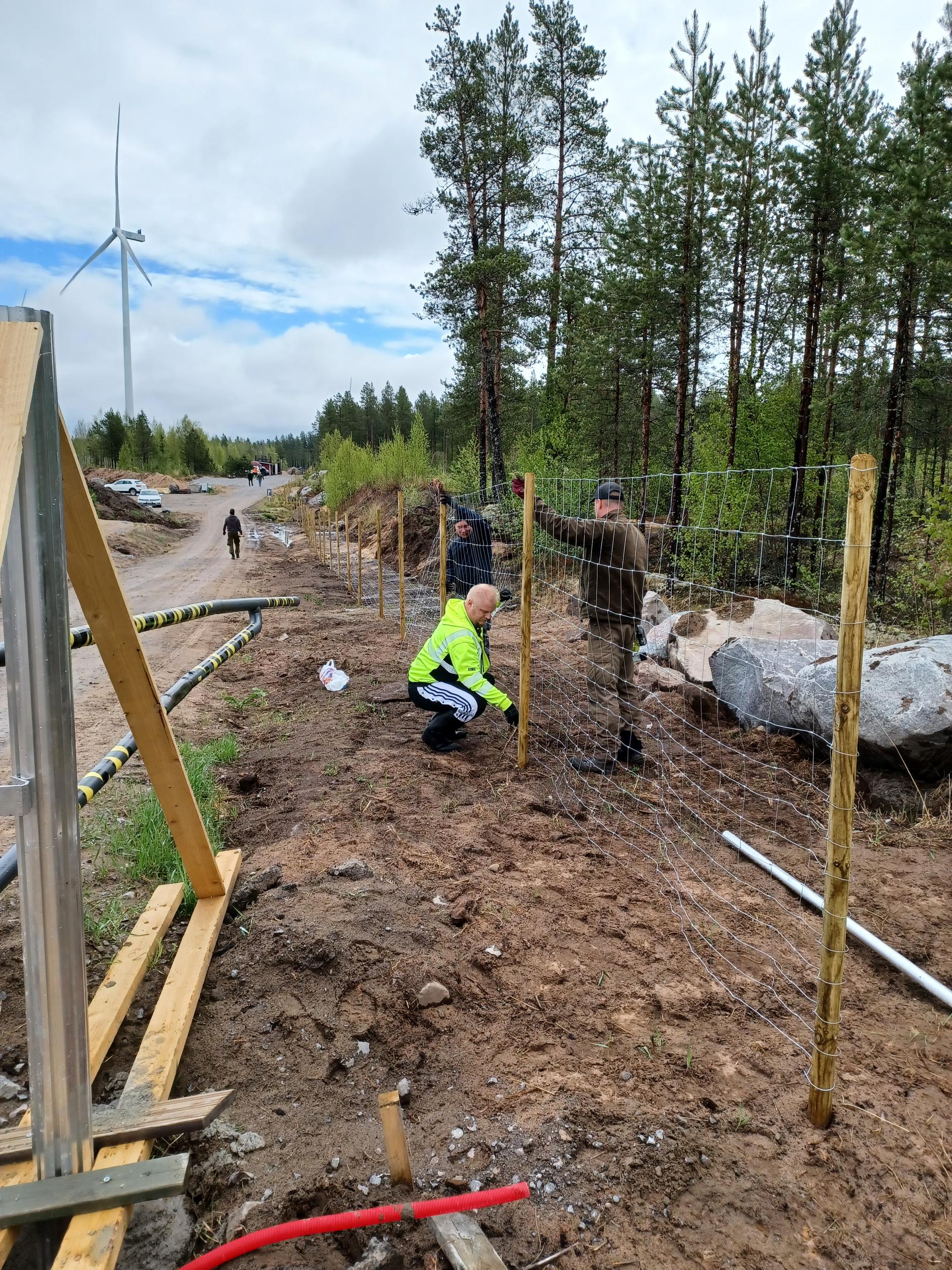

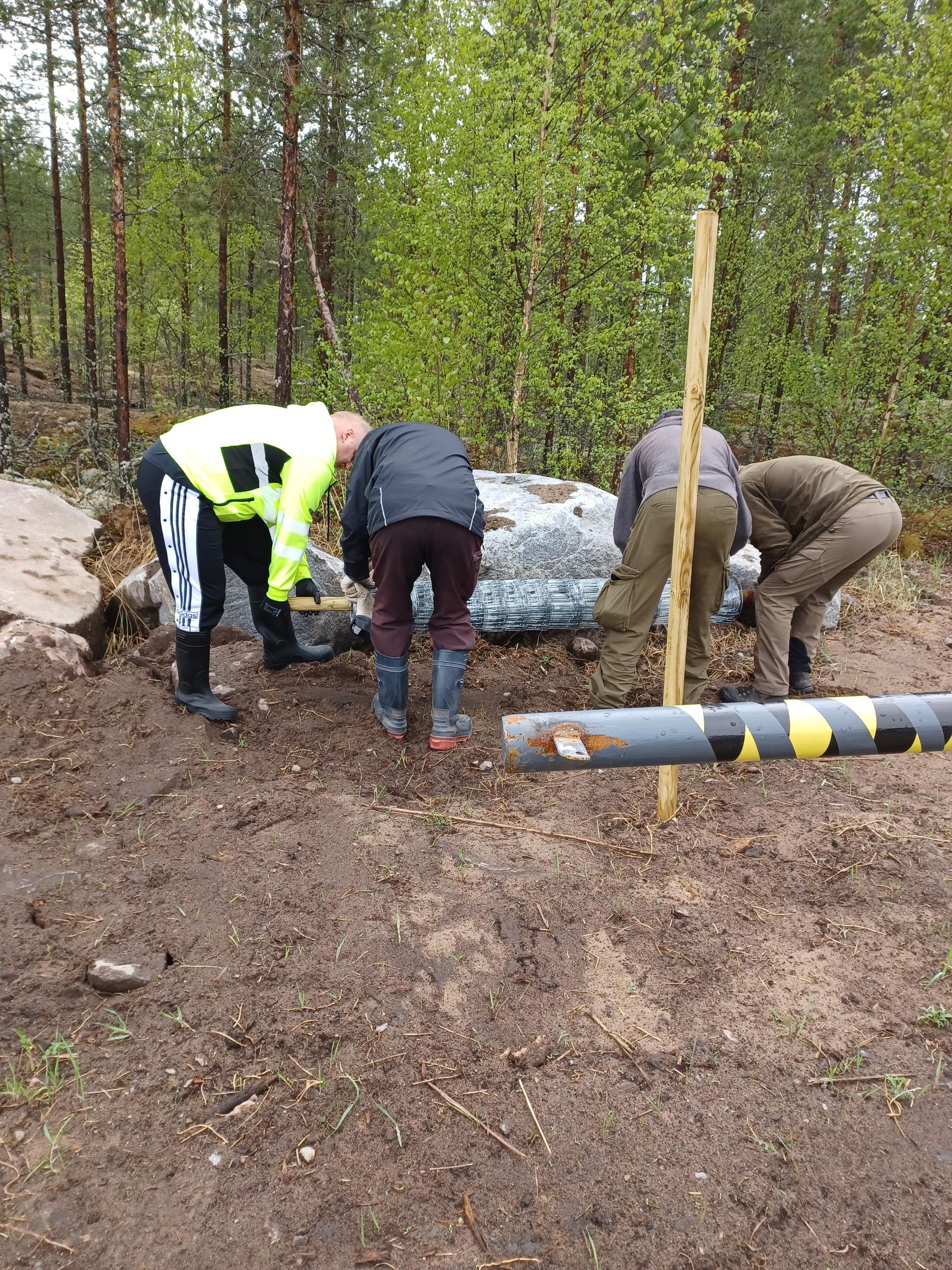

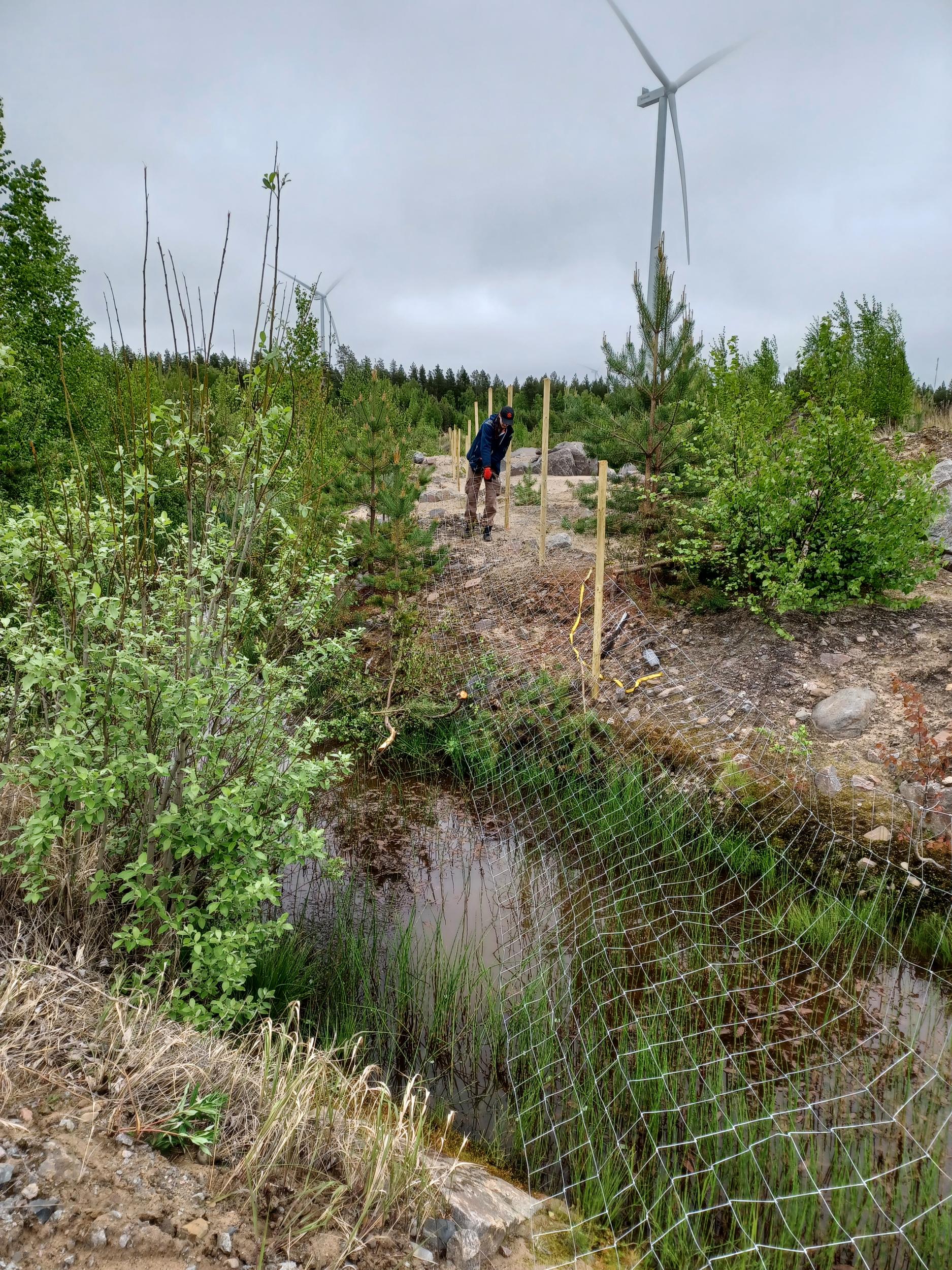

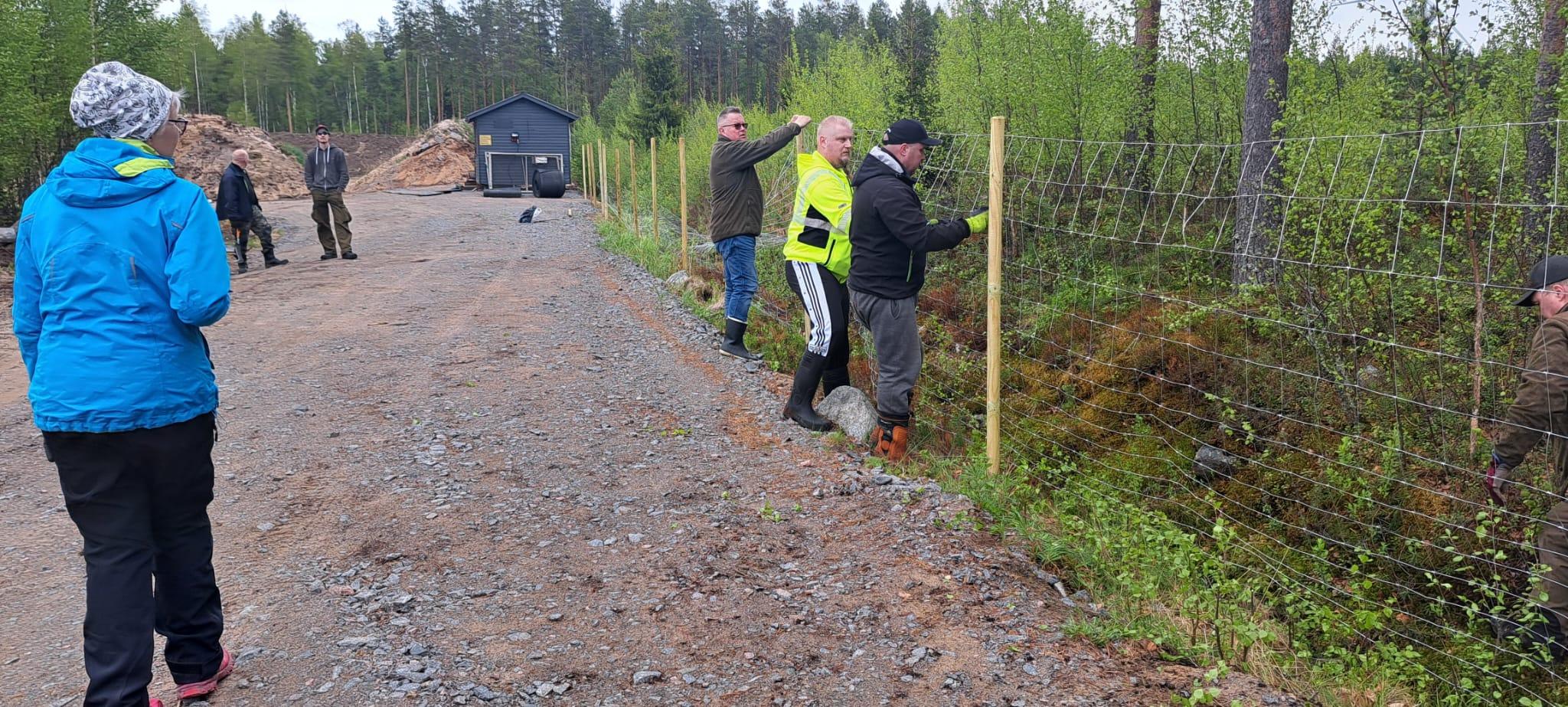

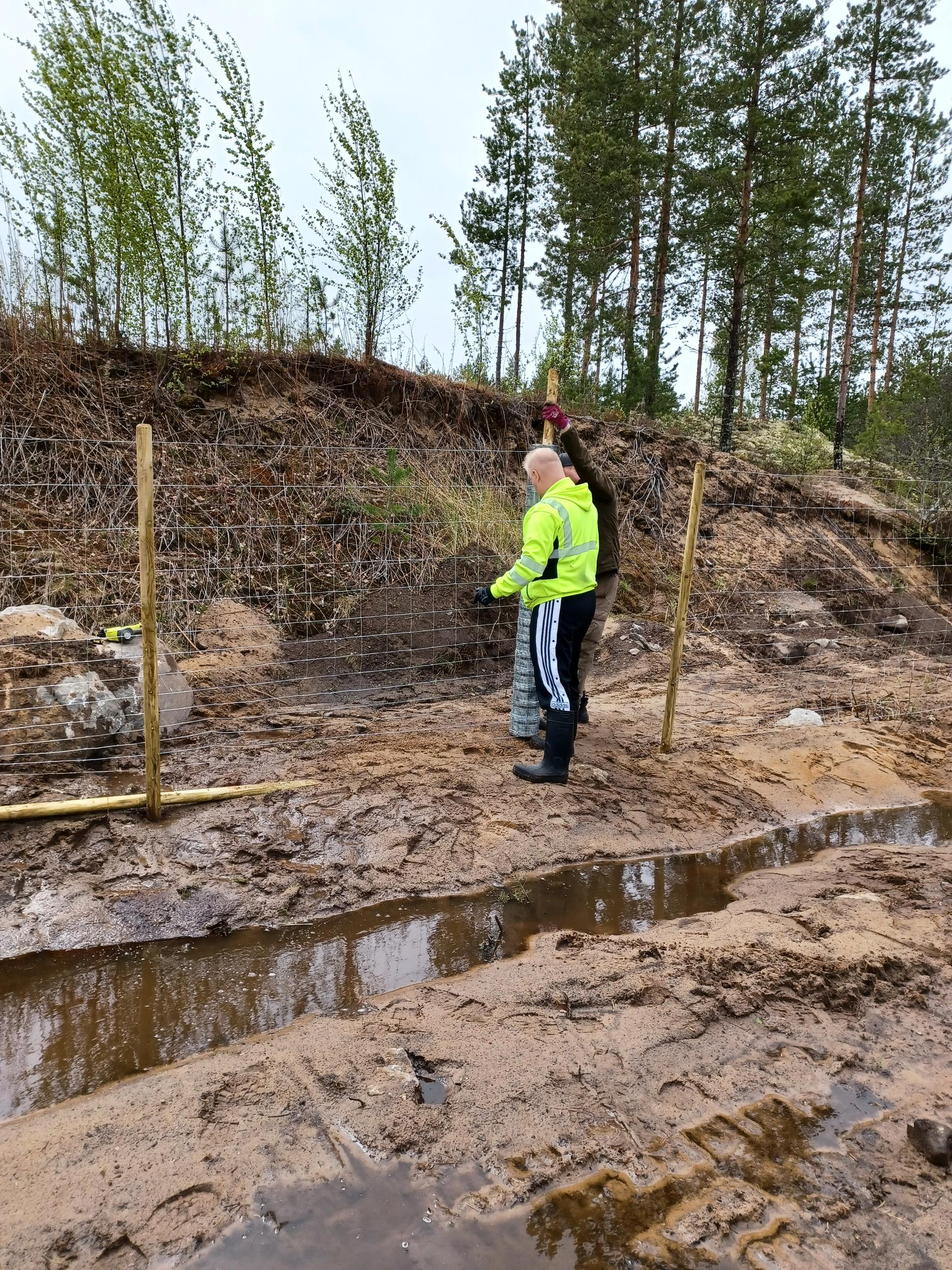

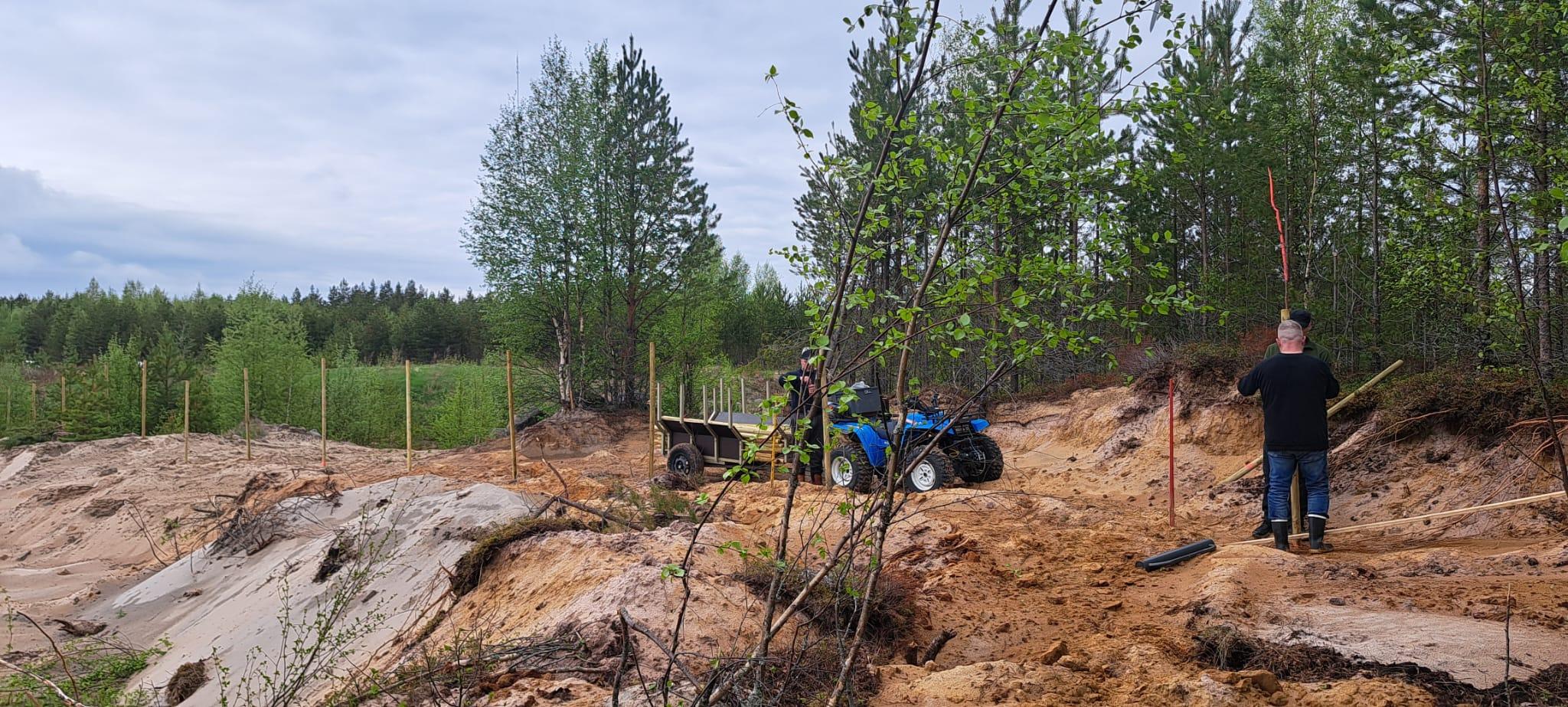

2025

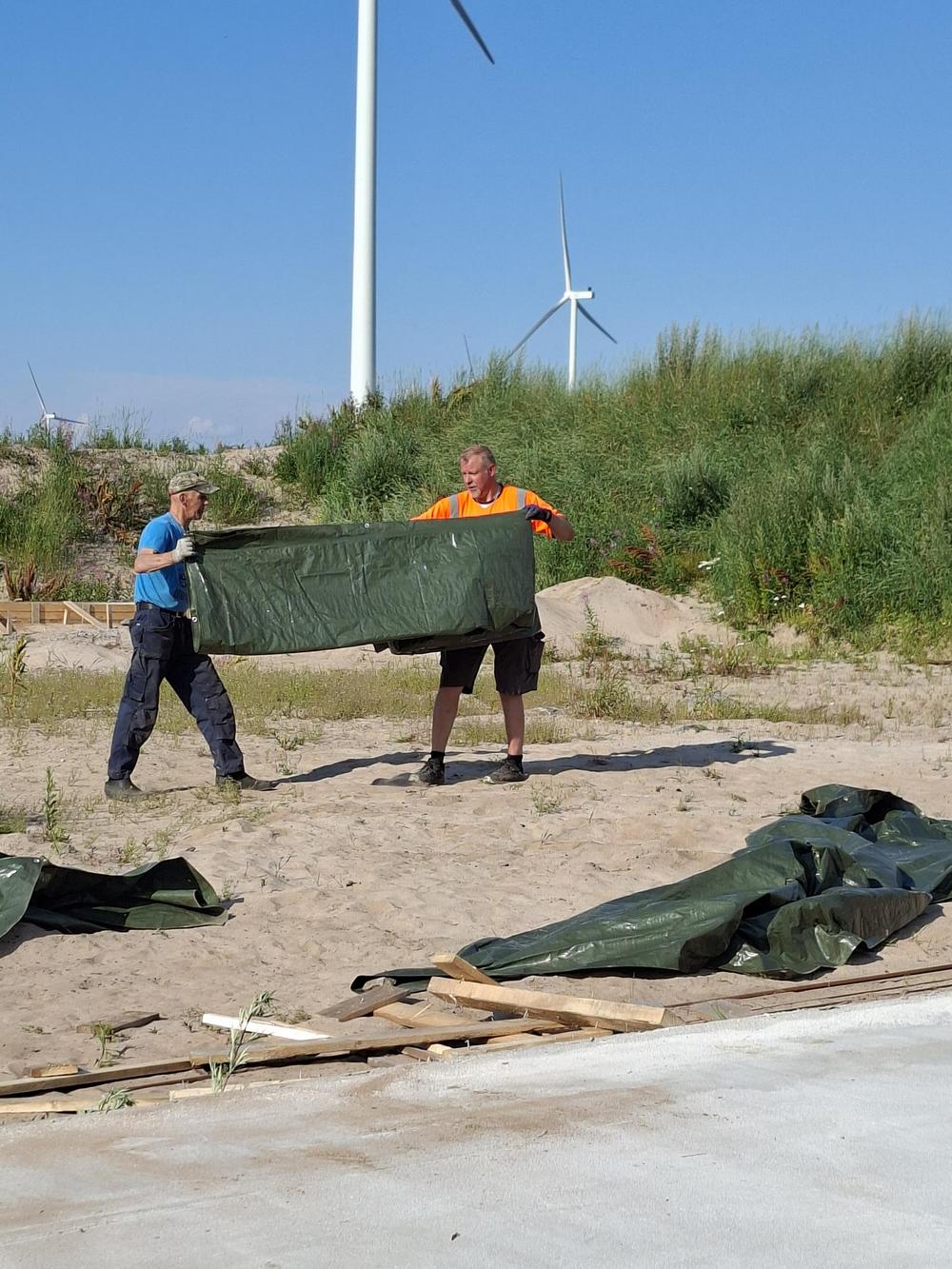

Raahen Ampujat ry on saanut radan rakentamiseen EU rahaa noin 13 000 €. Sillä on tarkoitus kattaa radan ympärille pystytettävä aita. Aita estää kulkijoita tulemasta rata-alueelle.
Työt joita tehdään kesällä 2025

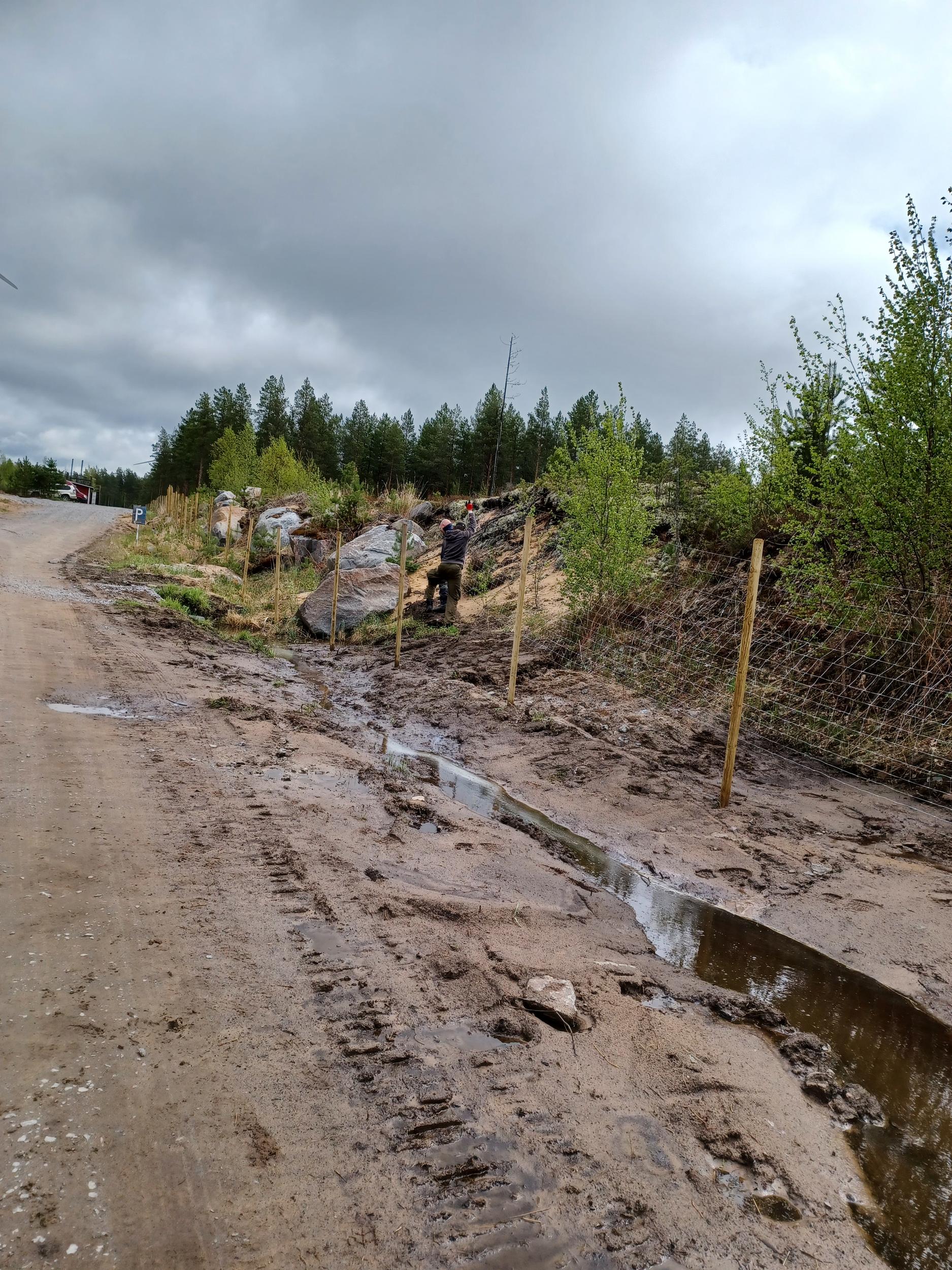

Aitahanke

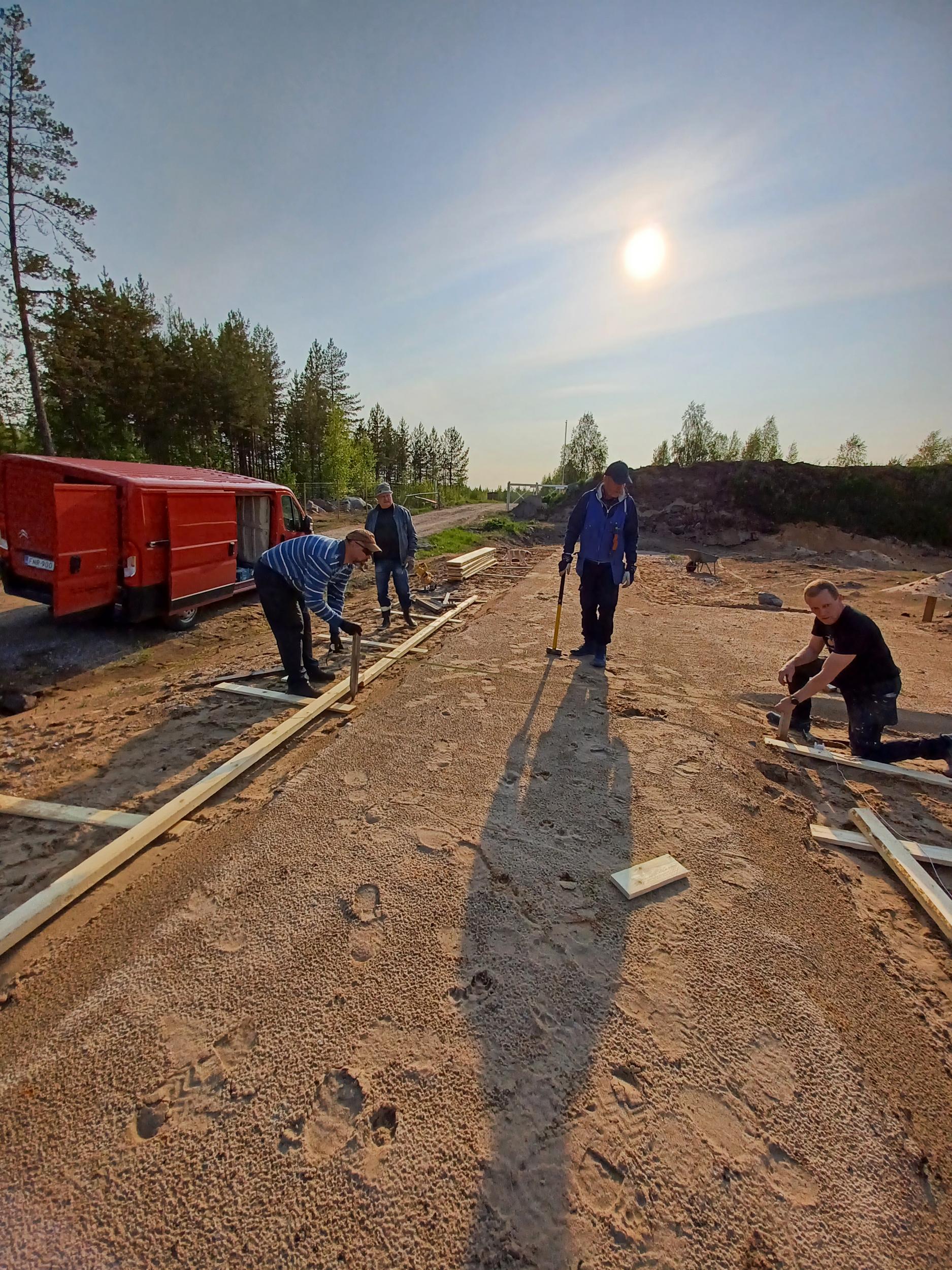

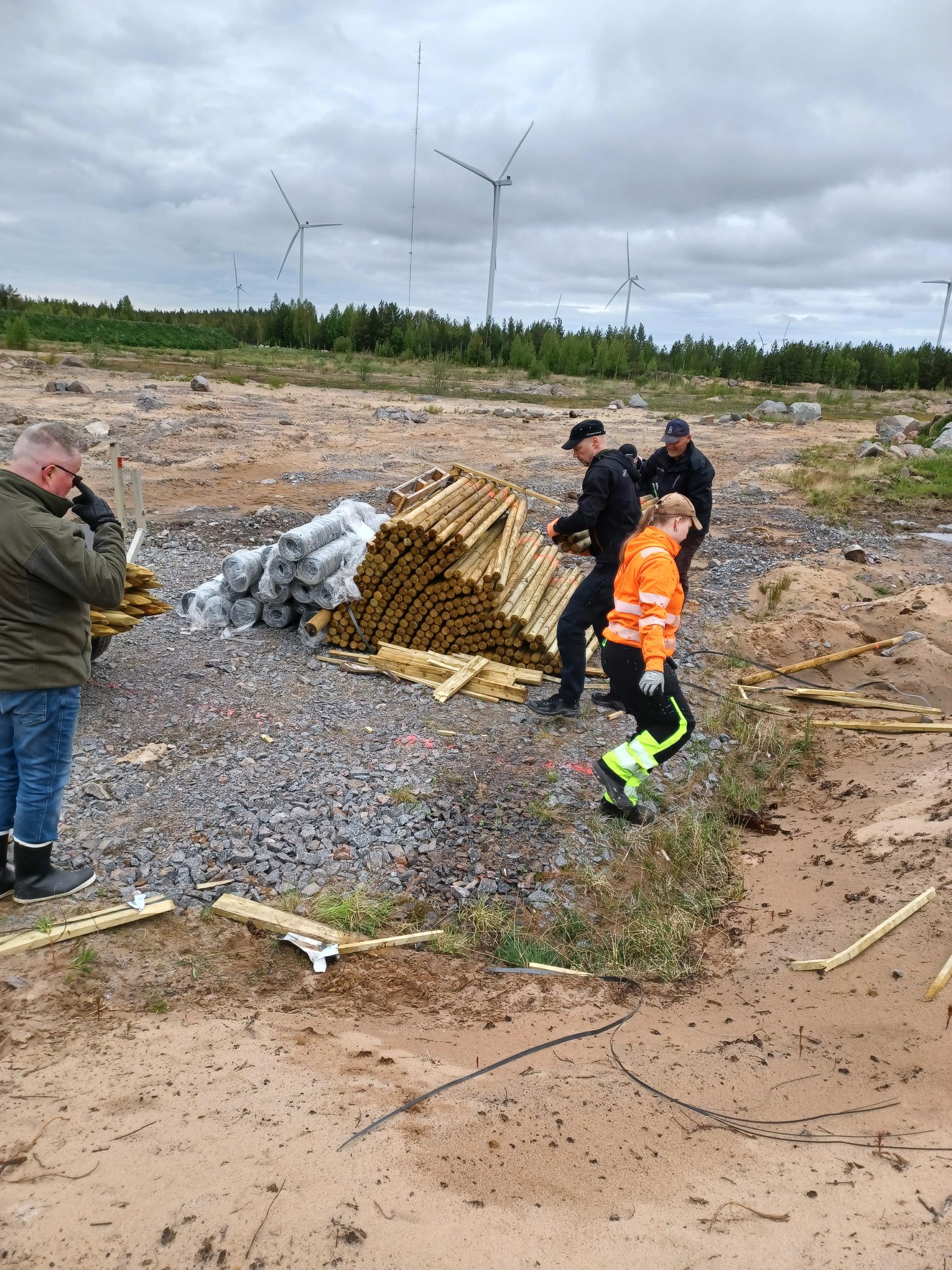

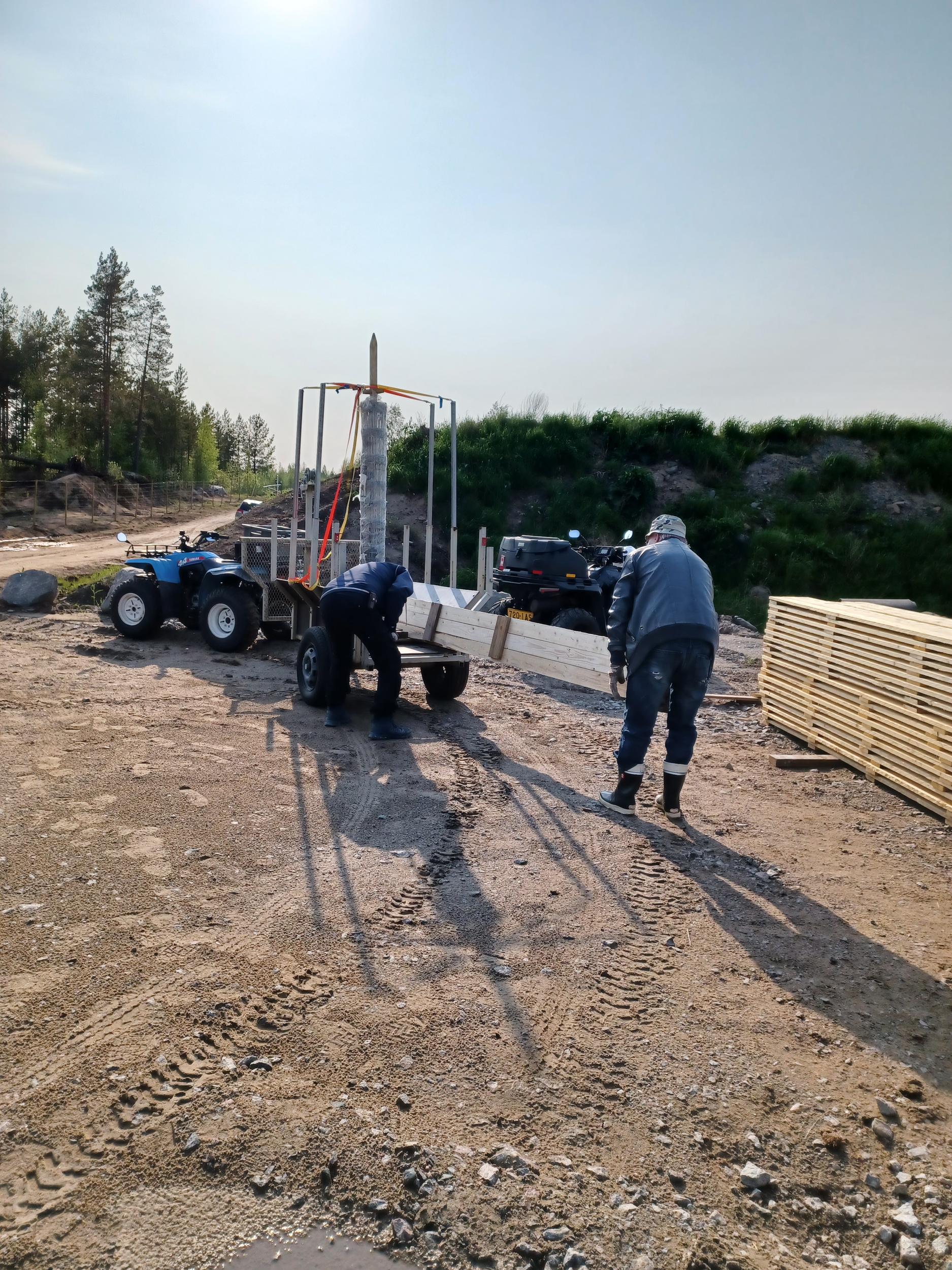

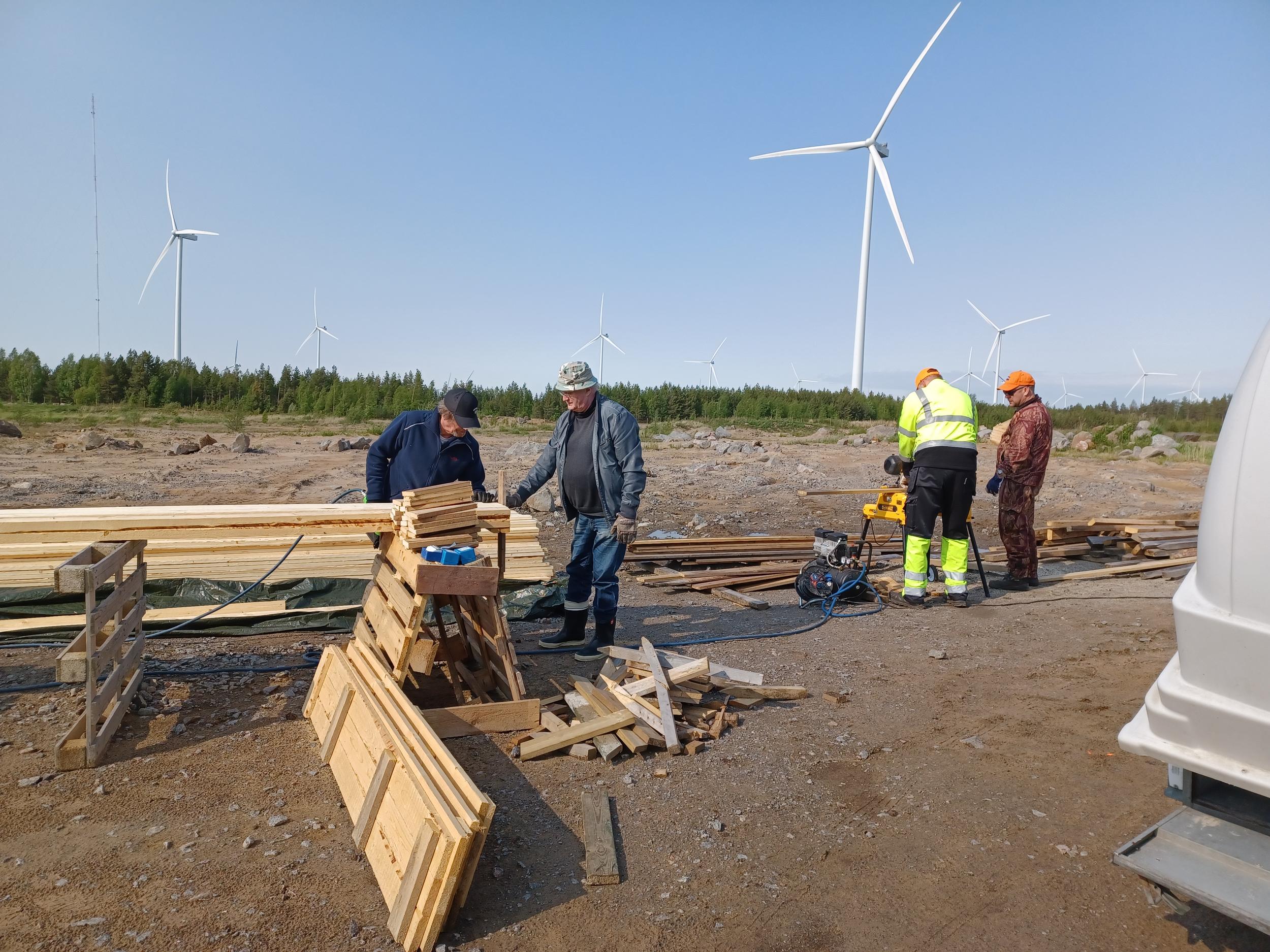

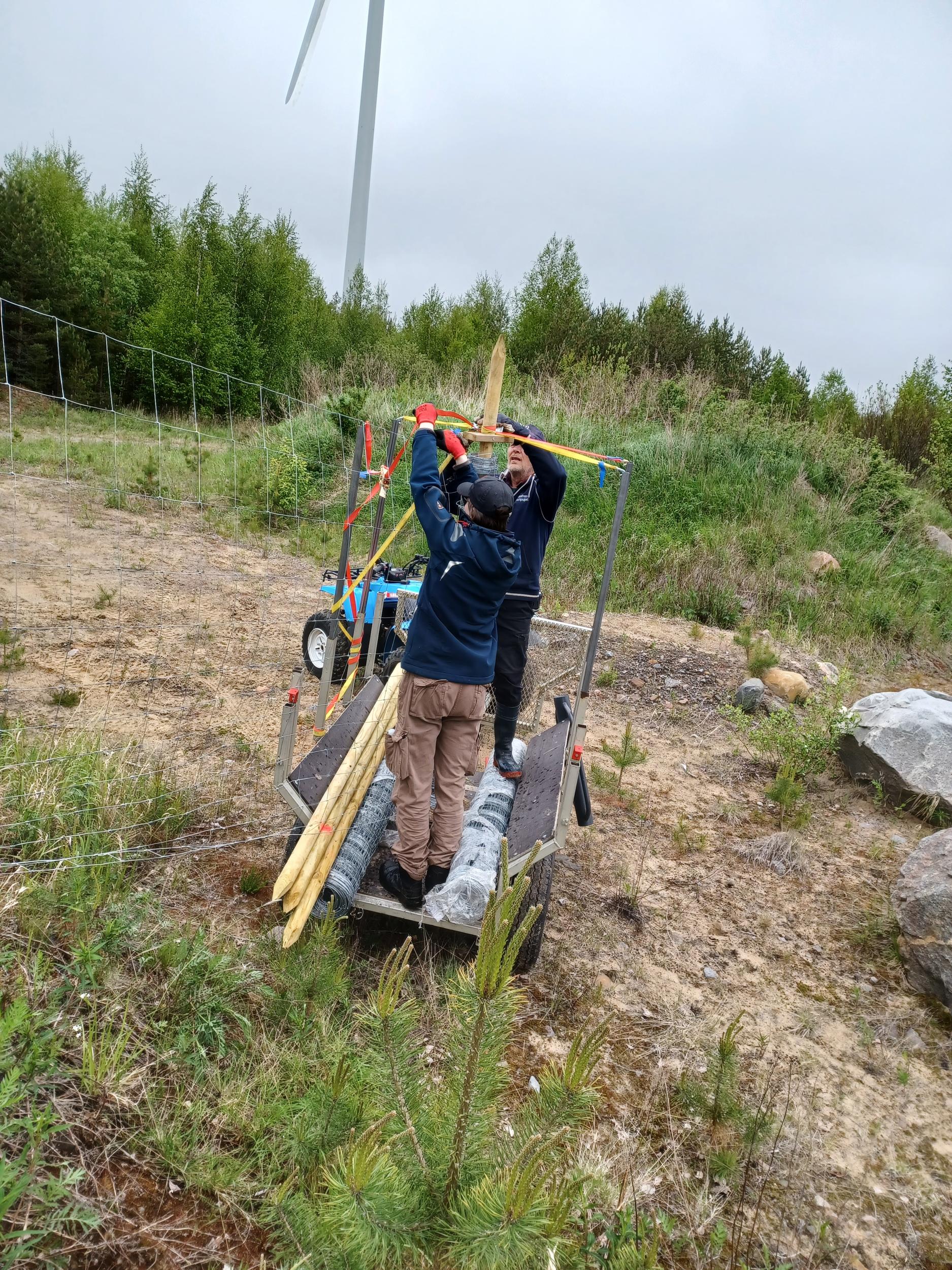

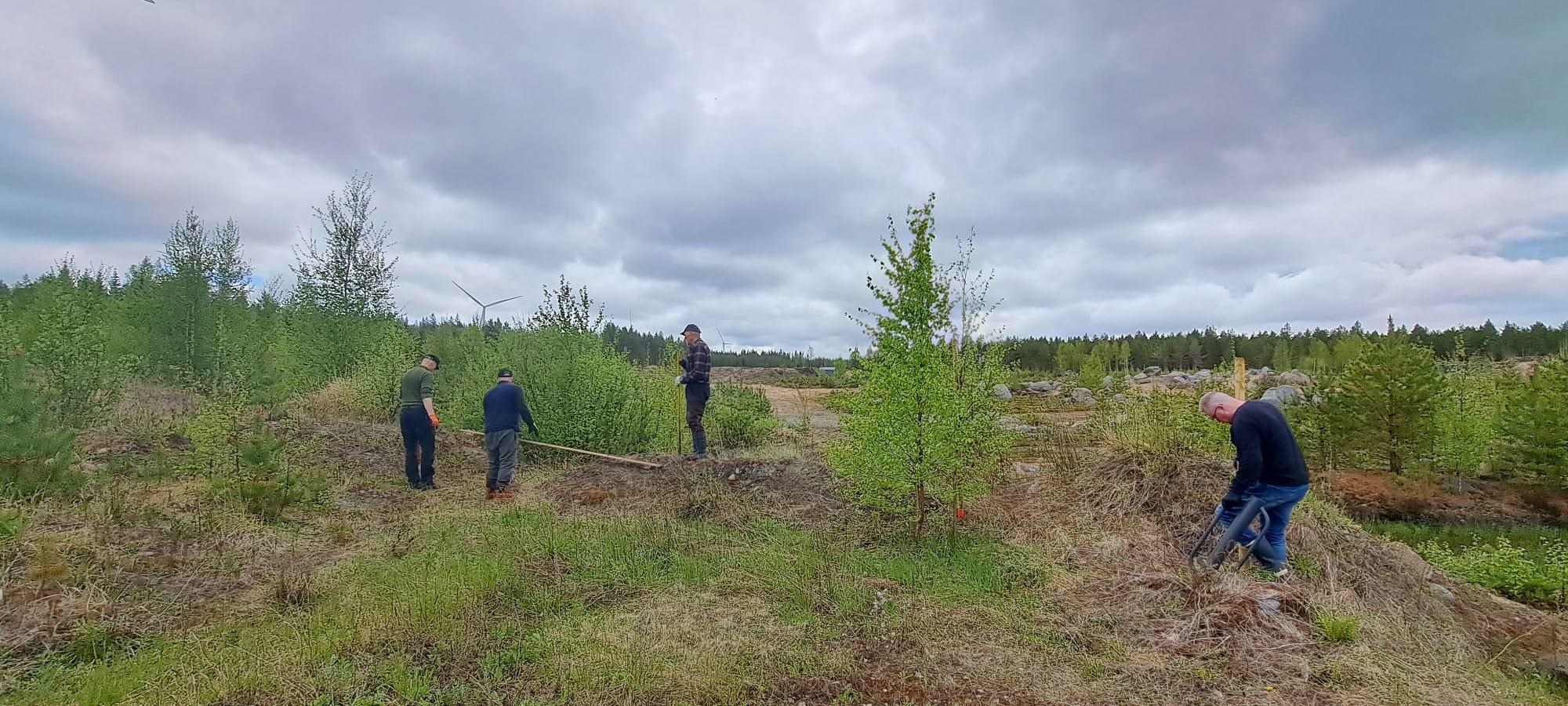

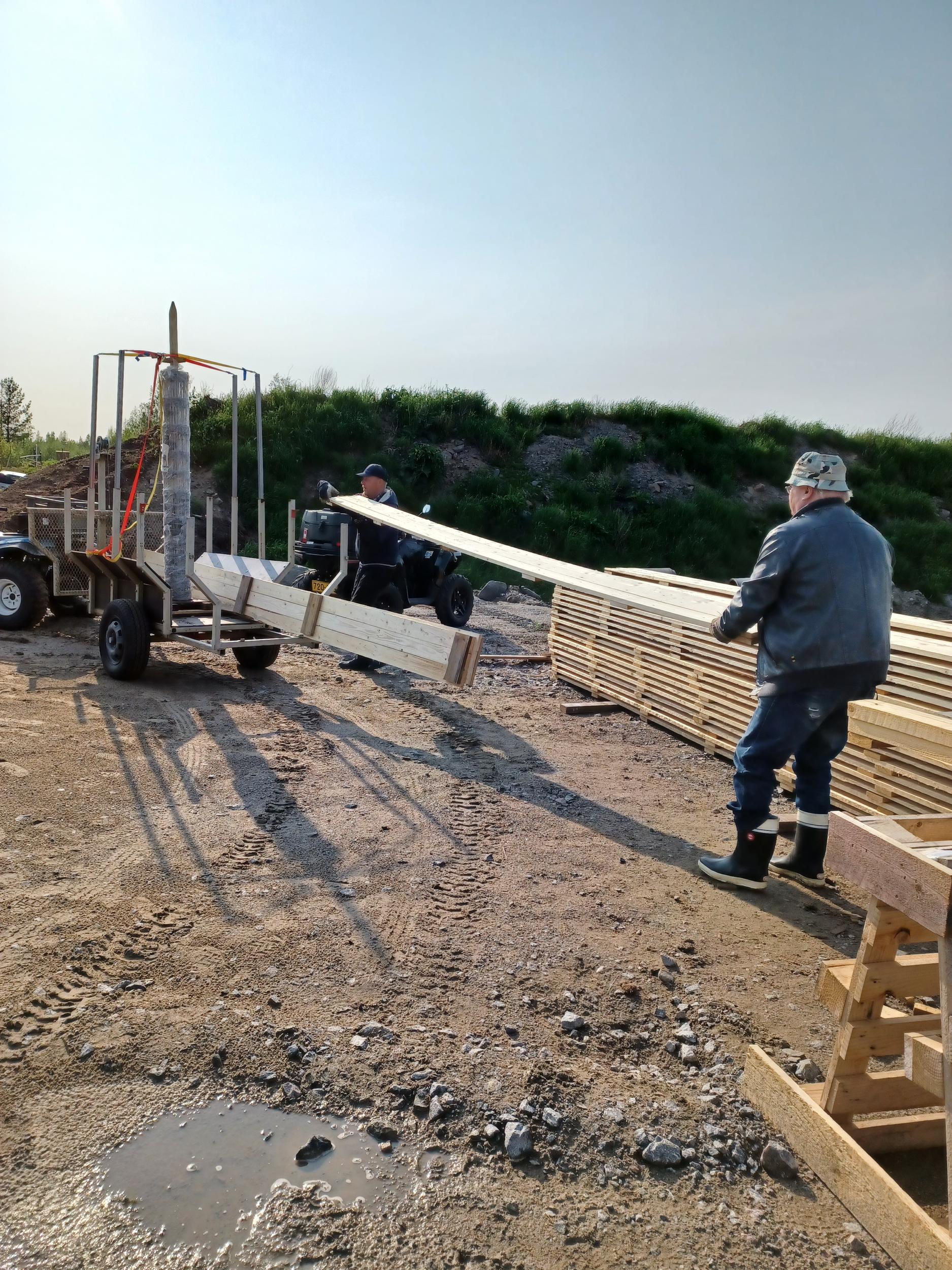

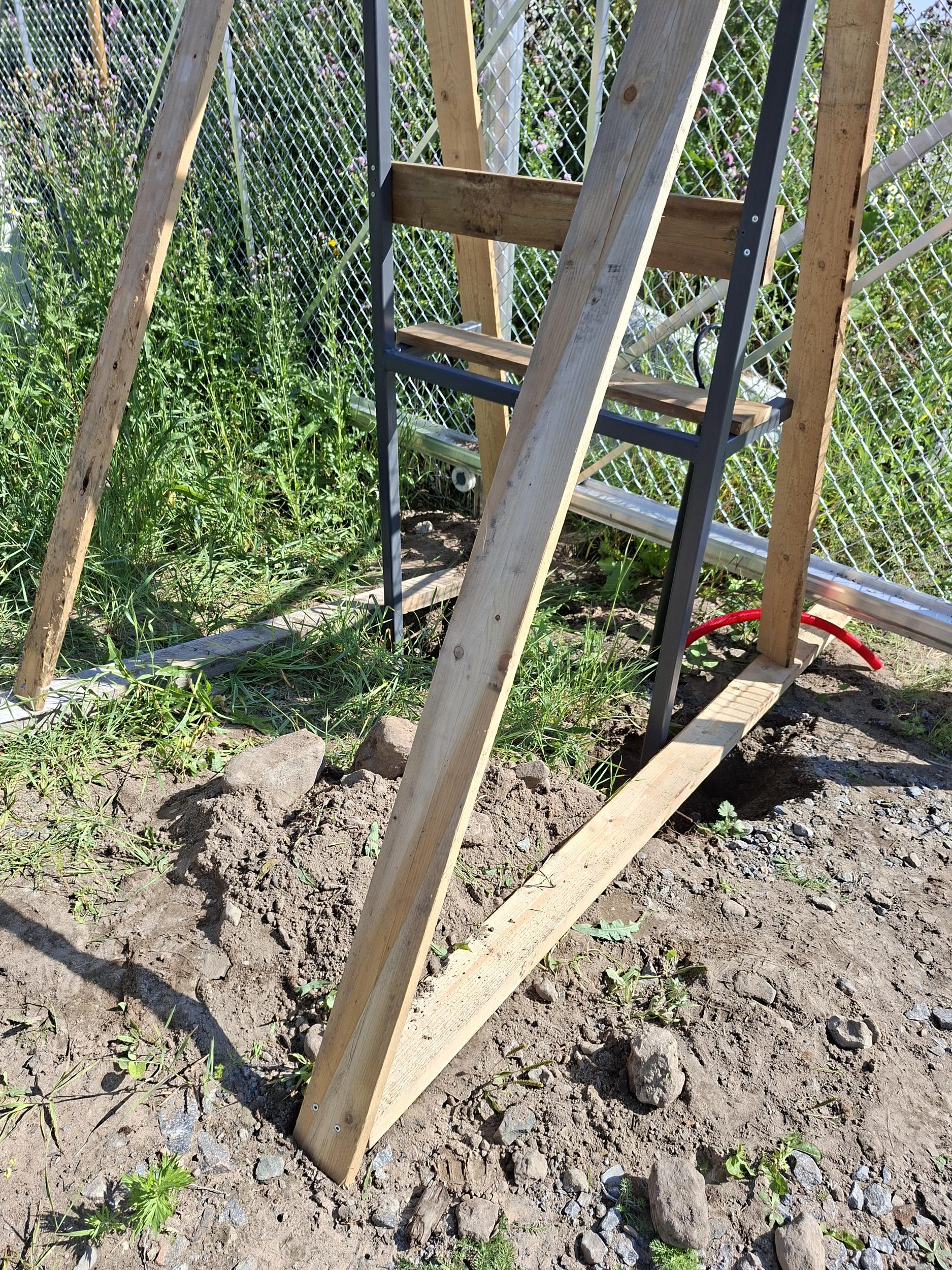

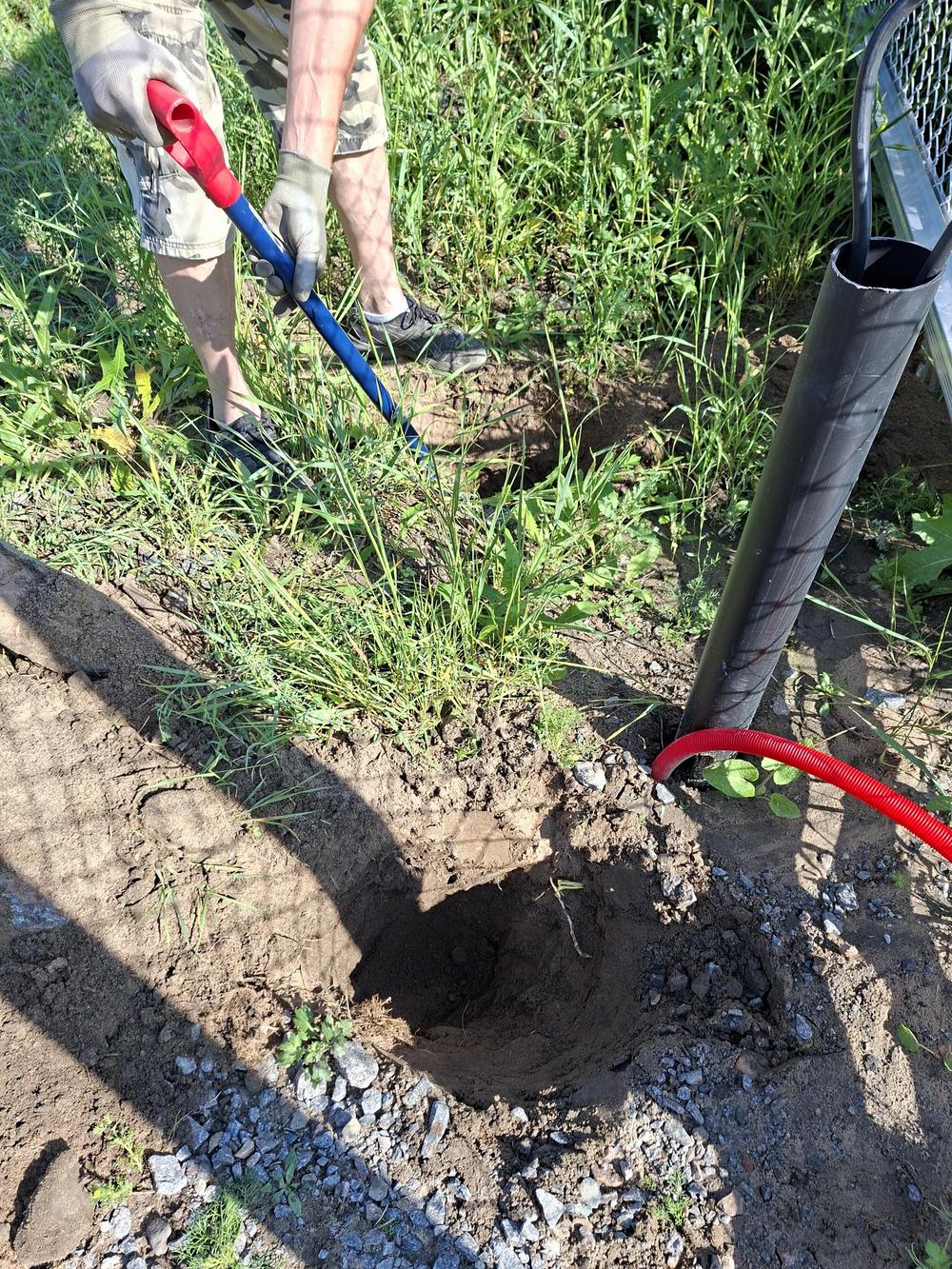

28.4.25 Portti on saapunut ja aitaverkko, tolpat ym. on tilattu. Aitaa aletaan pystyttämään touko-kesäkuun aikana. Työ tehdään talkoovoimin. Tolpat tuli perjantaina

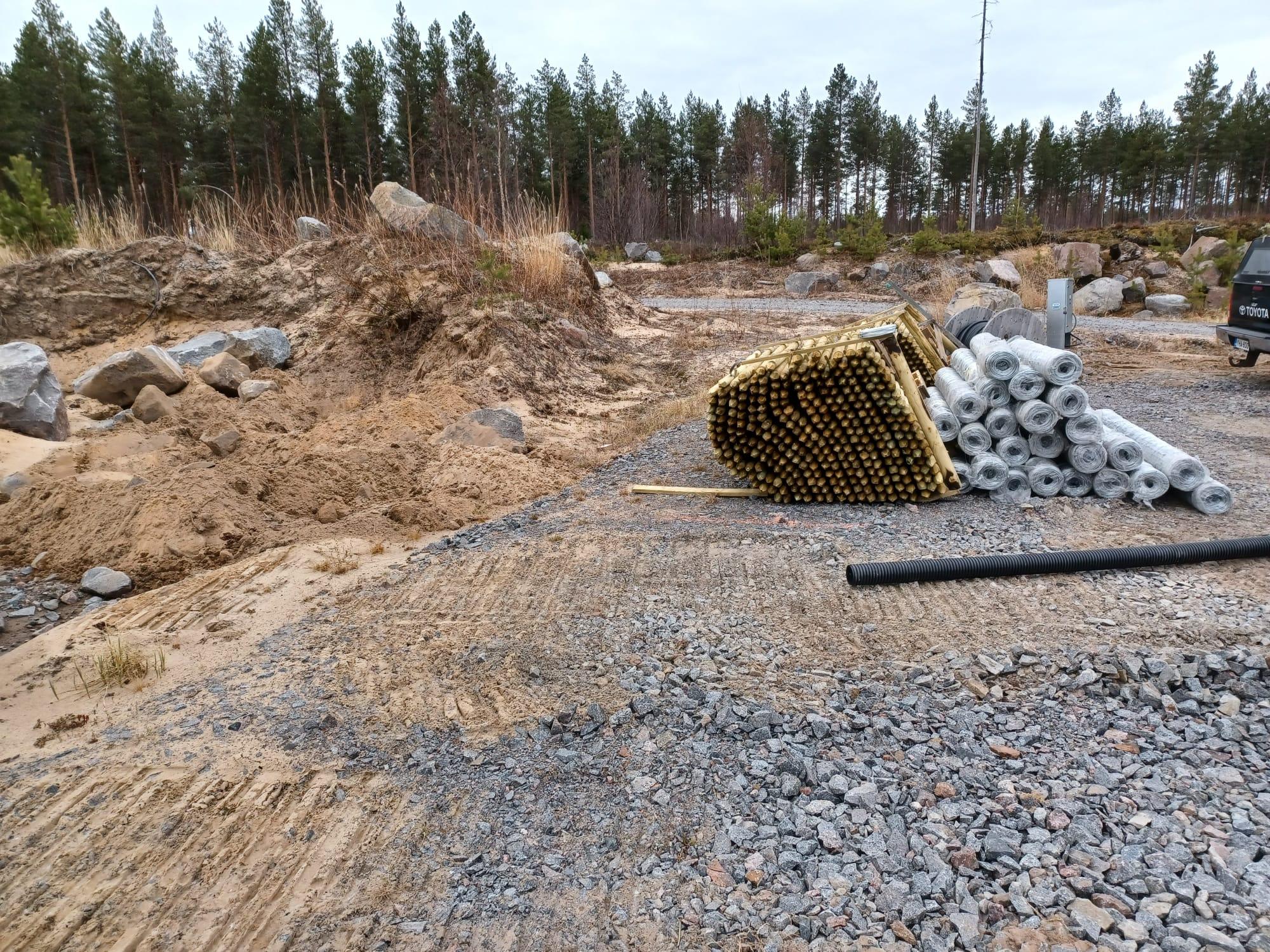

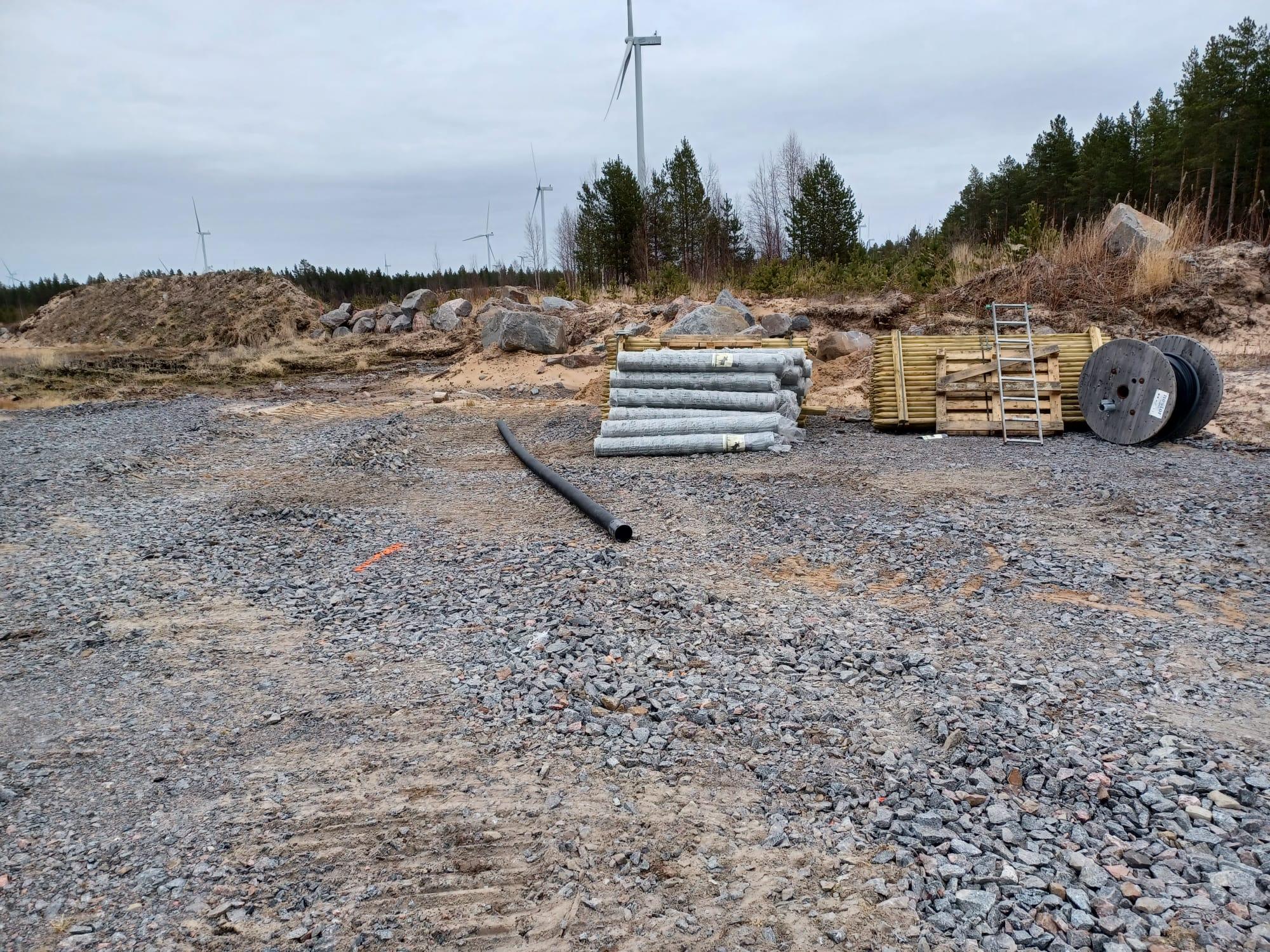

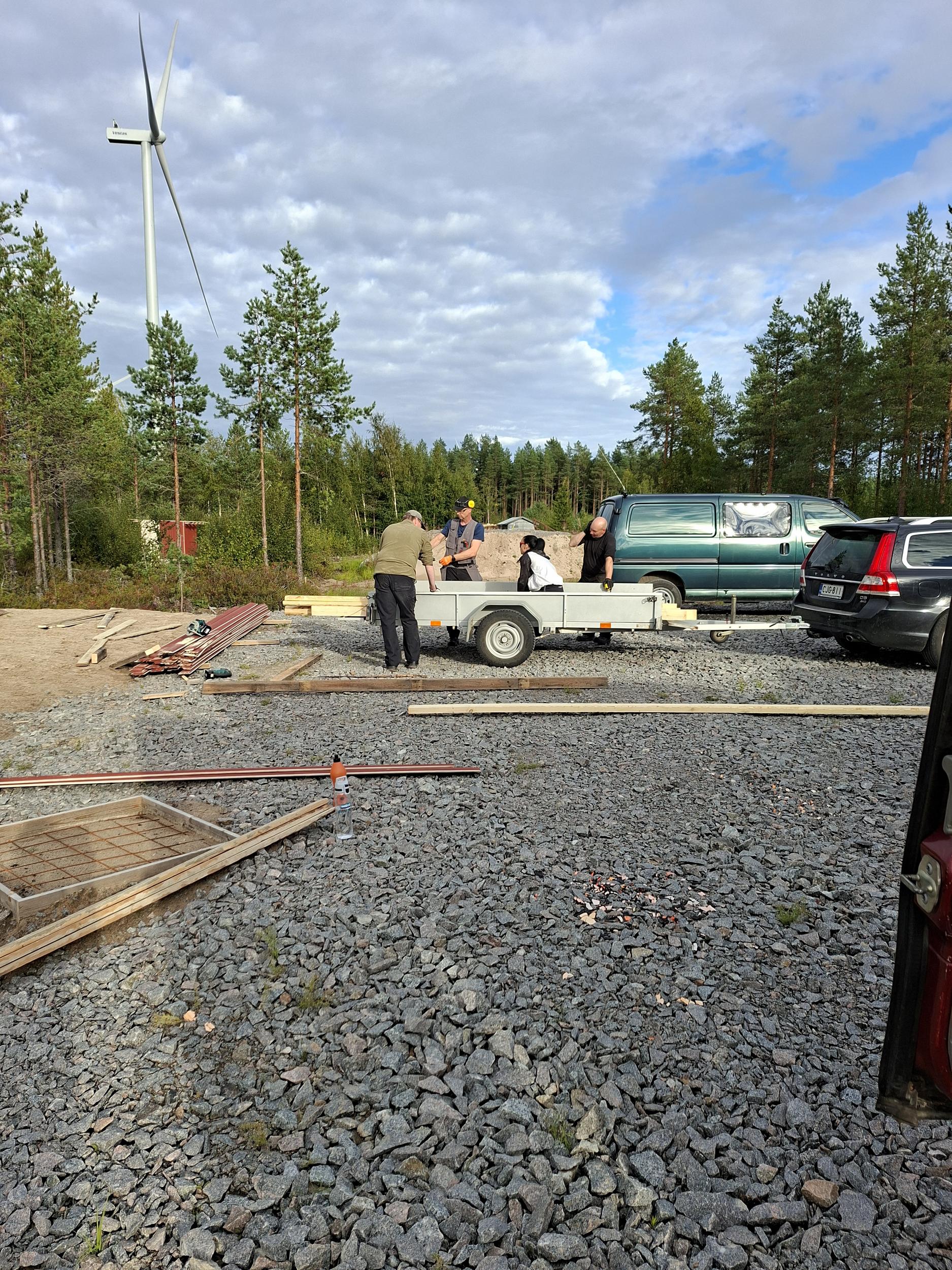

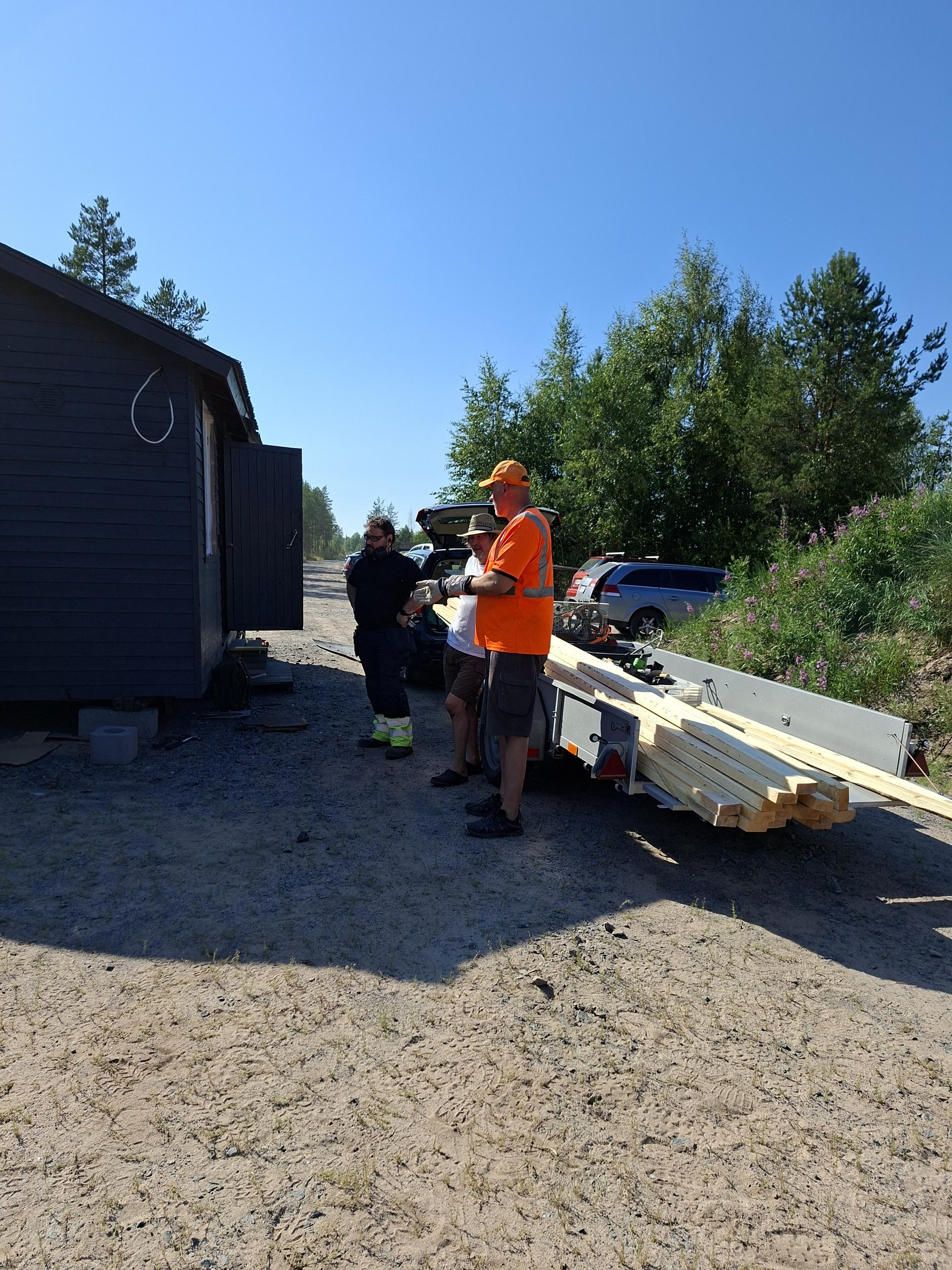

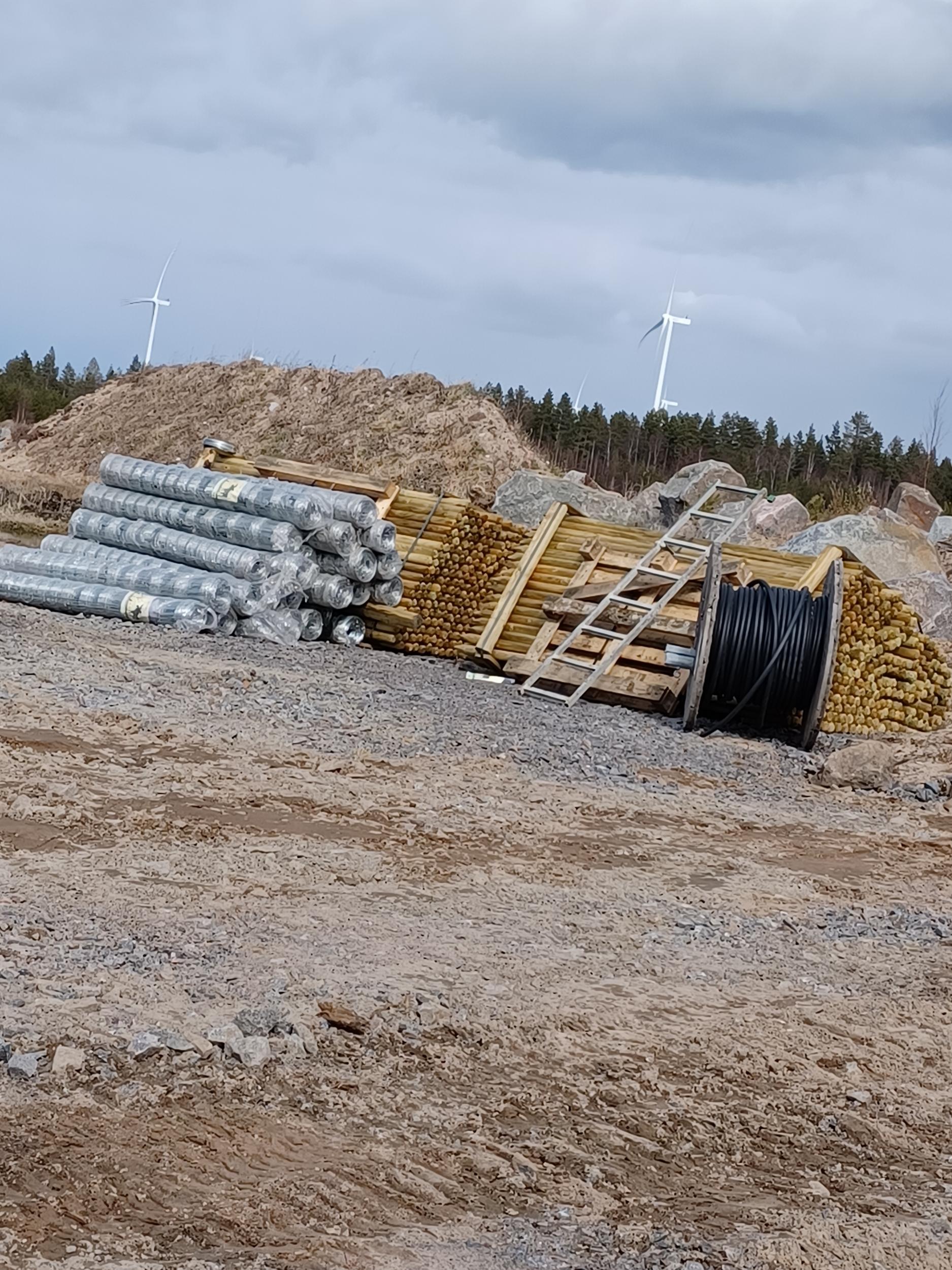

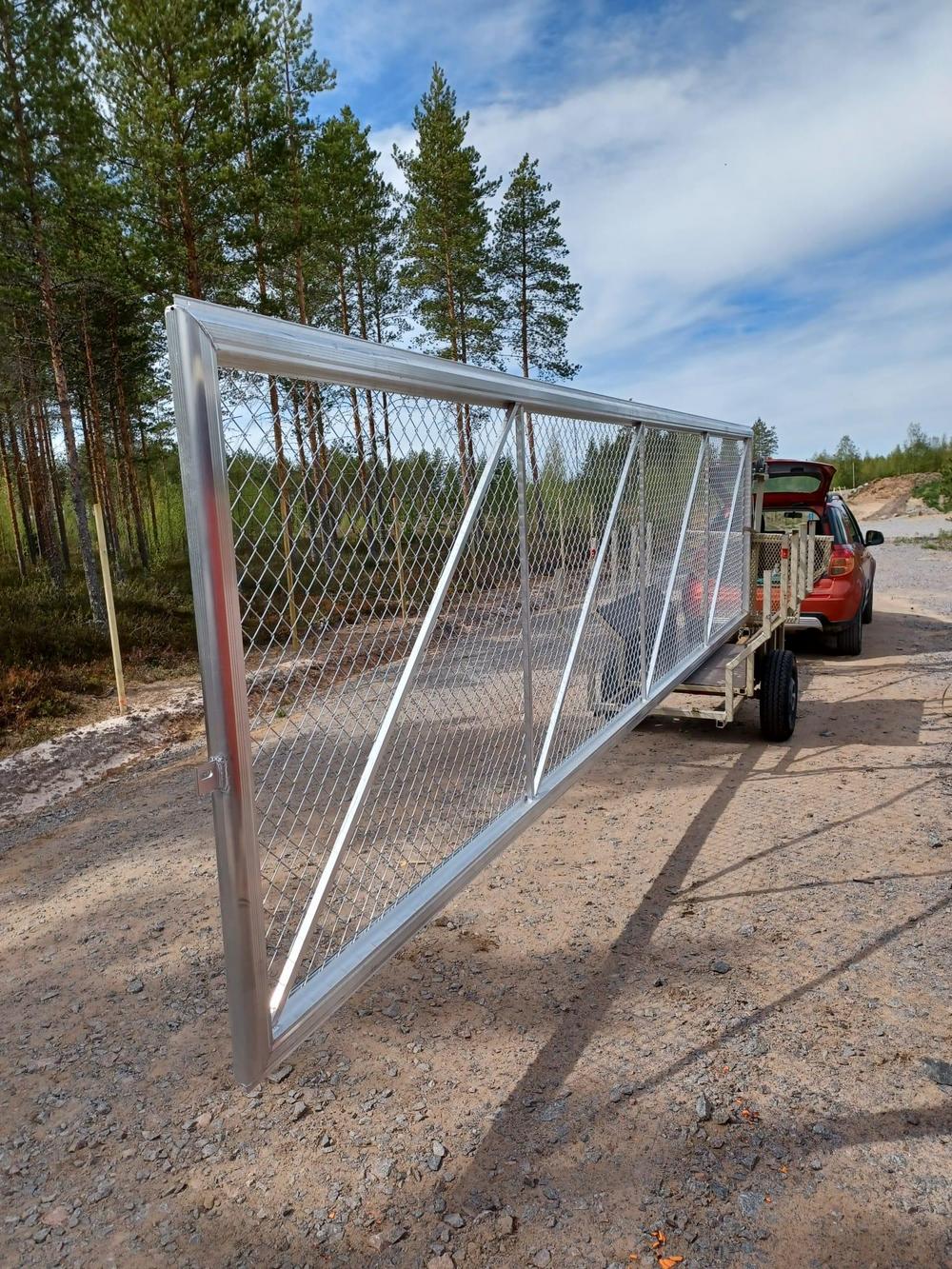

2.5.25 7.5.25 Tänään saatiin aitaverkko ja muut aidan pystyttämiseen tarvittavat tavarat.

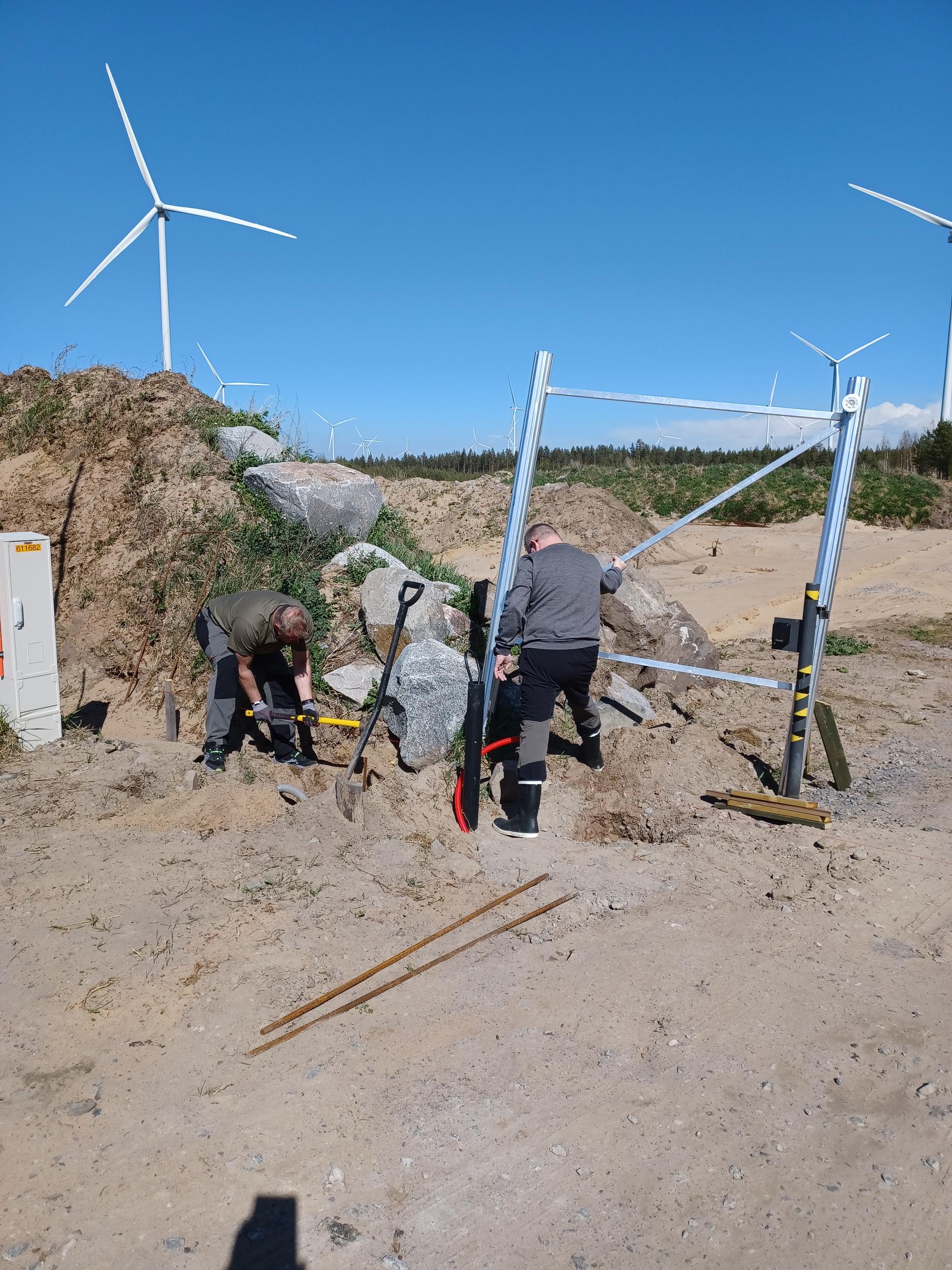

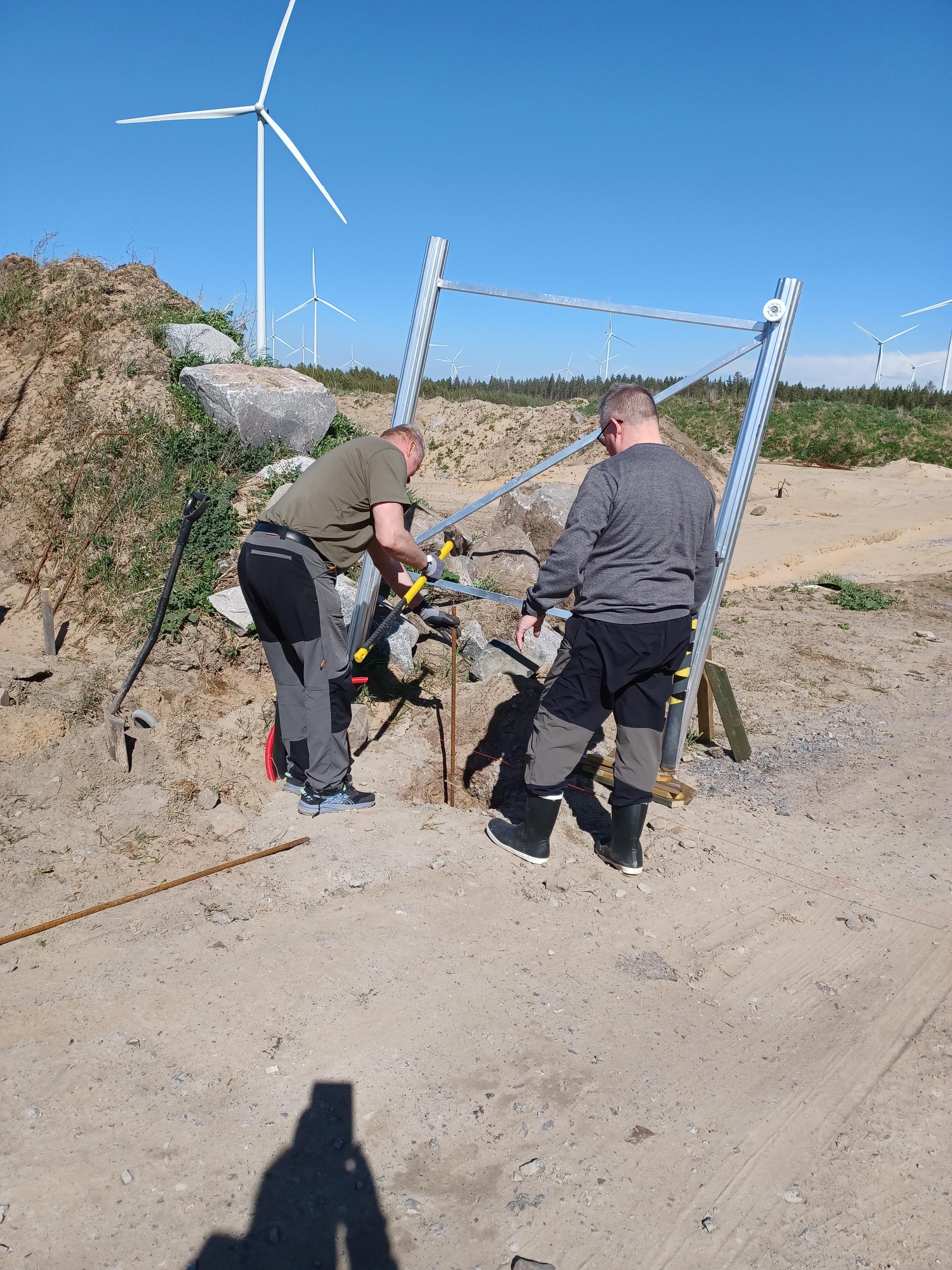

27.5.25 Tänään on asennettu portin toinen puoli paikoilleen.

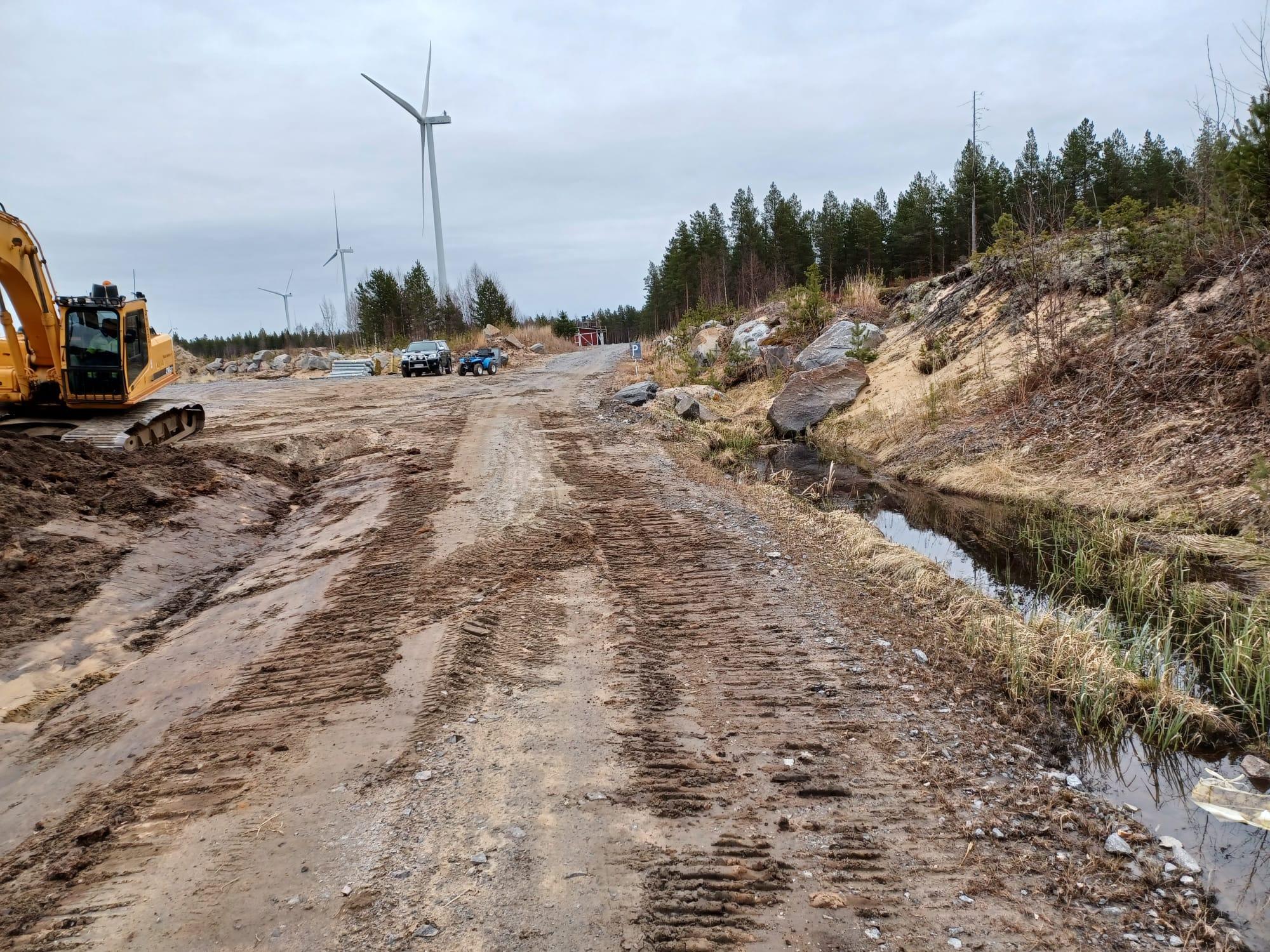

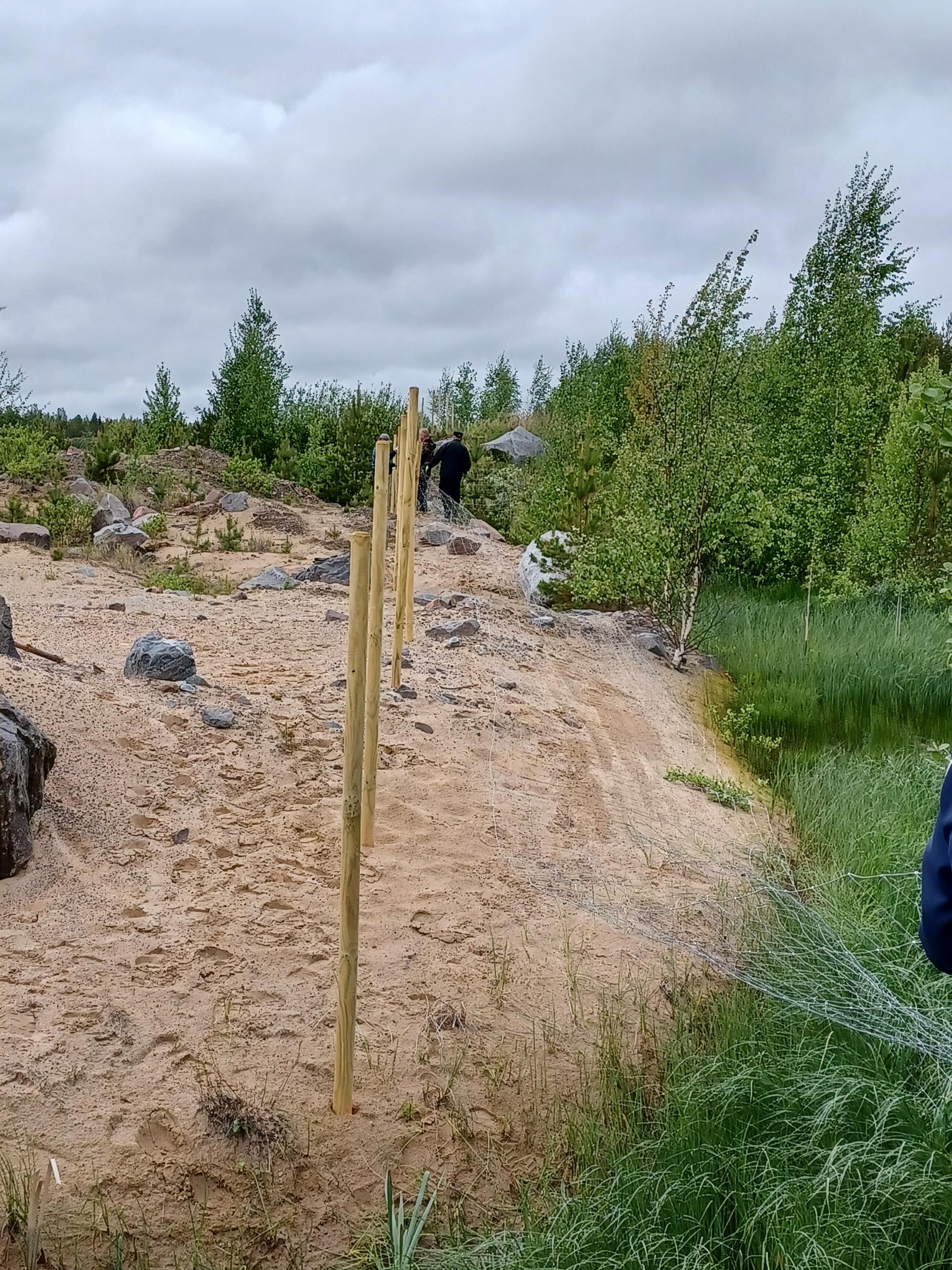

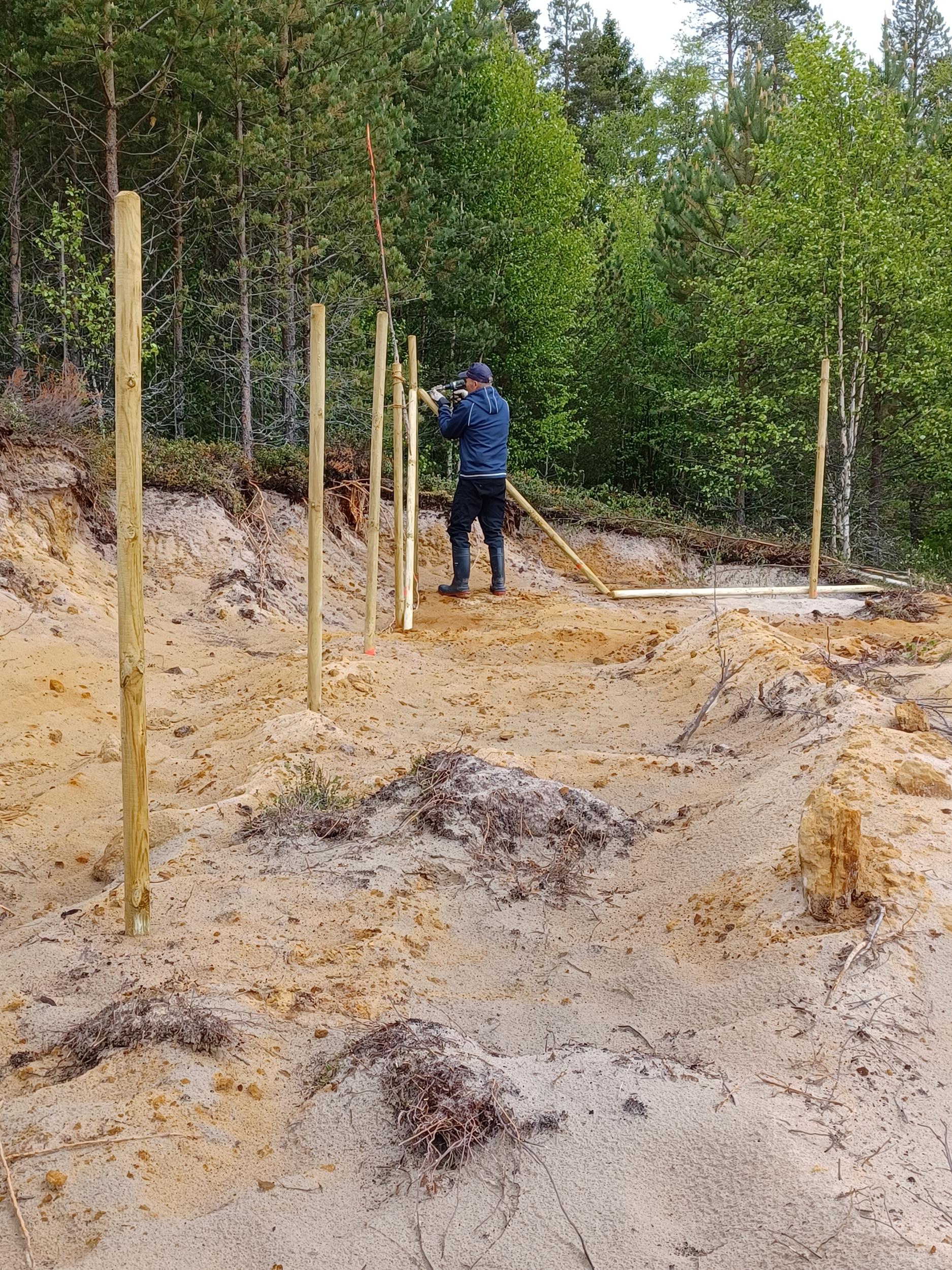

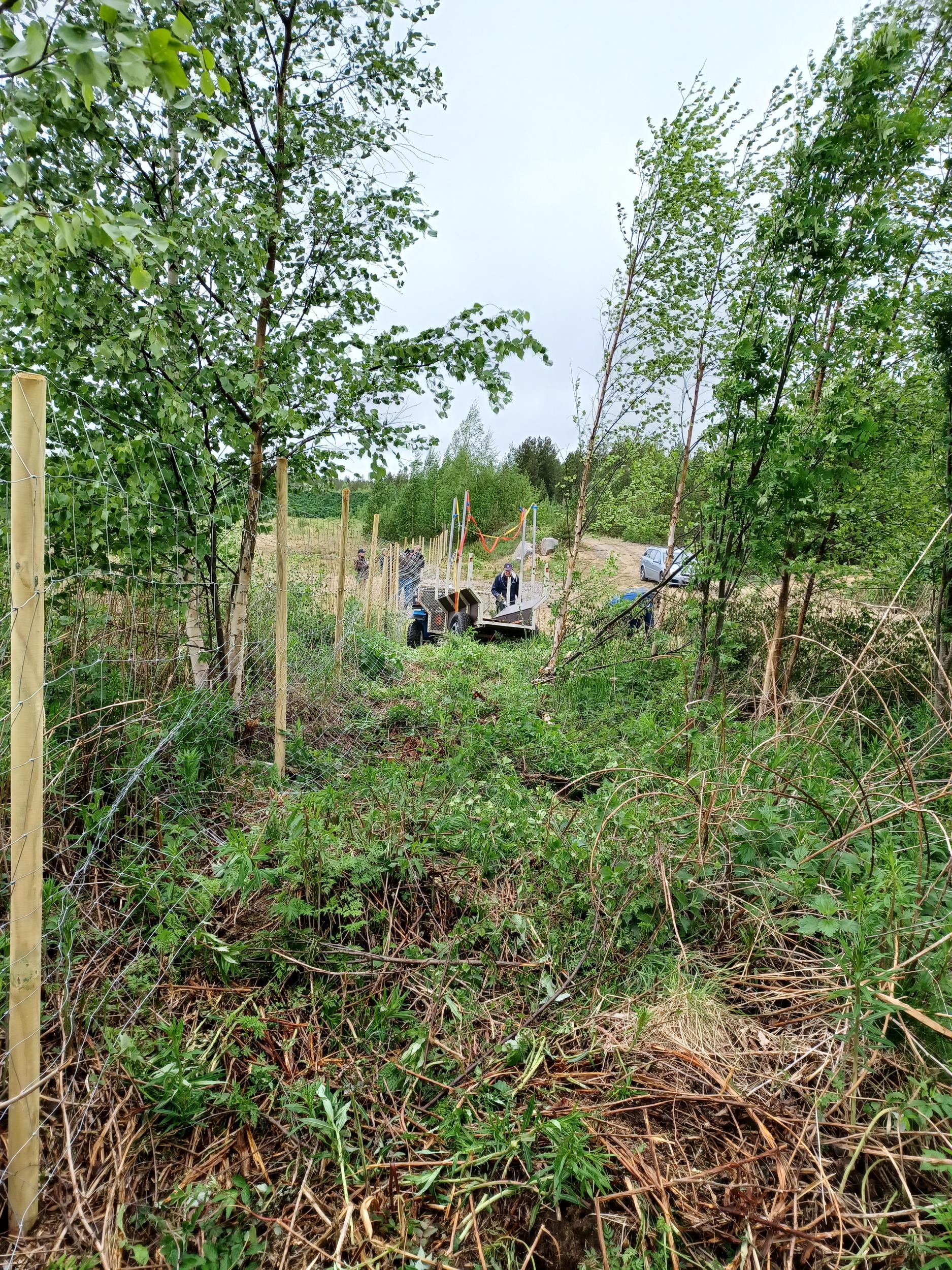

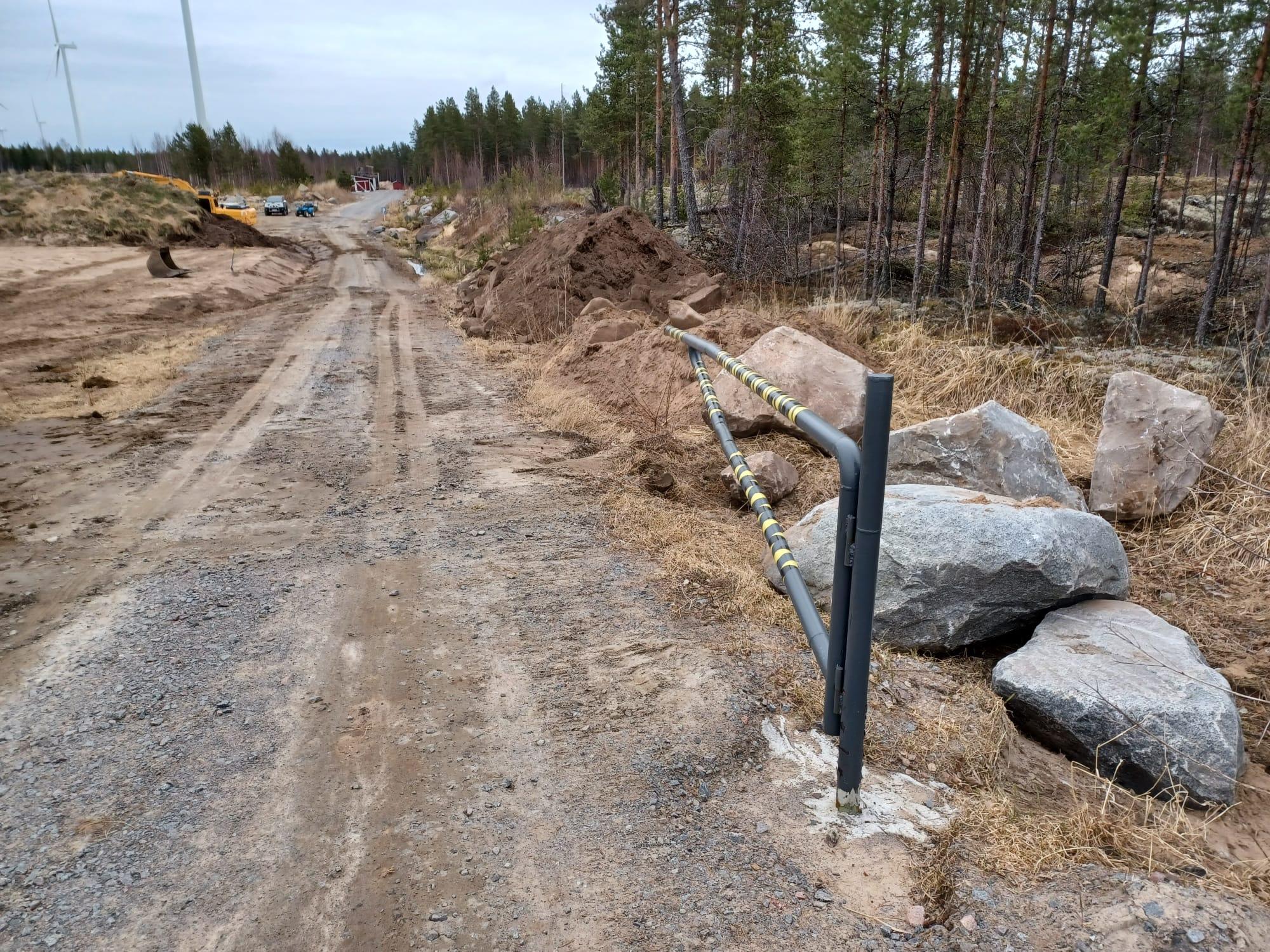

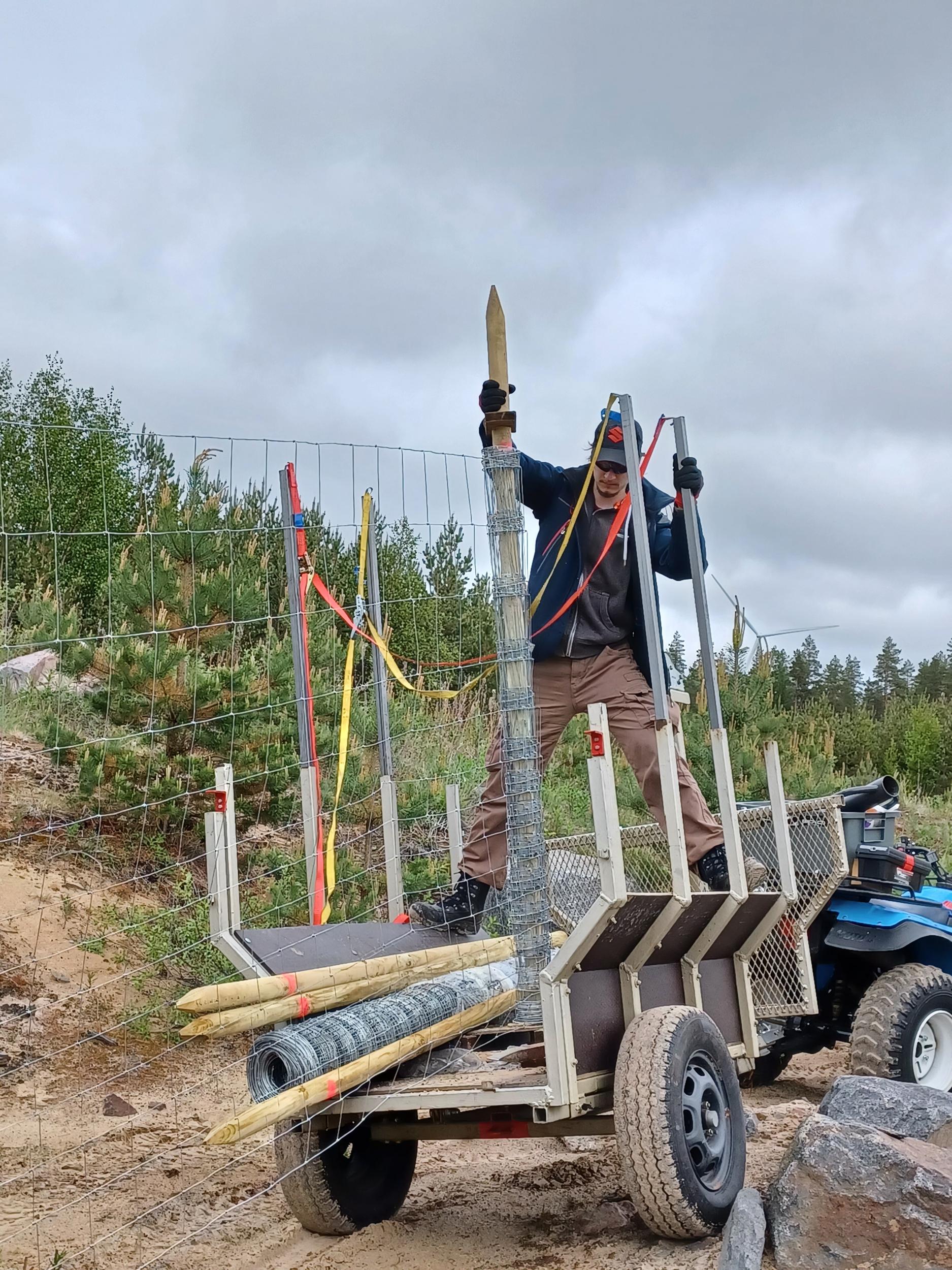

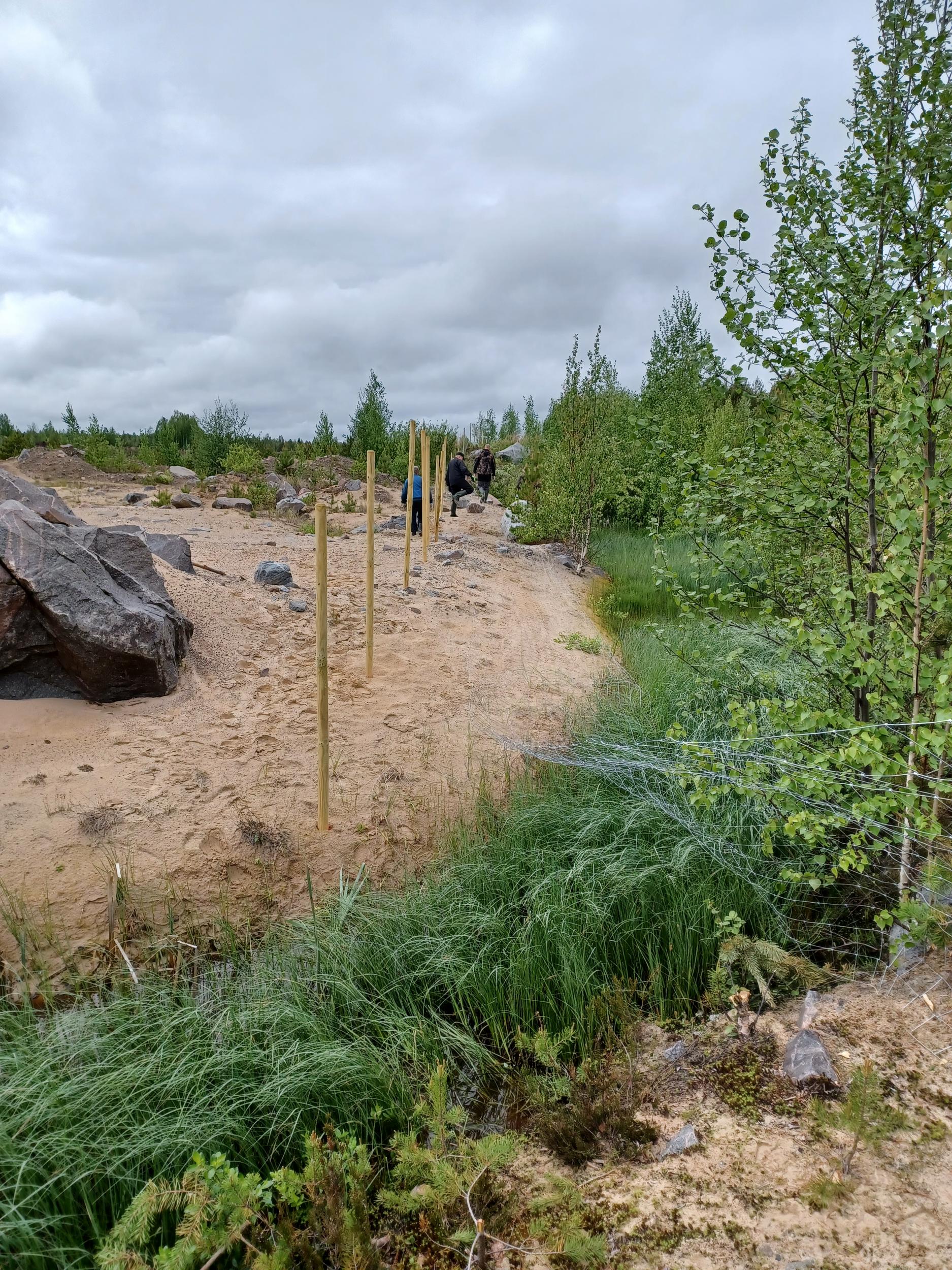

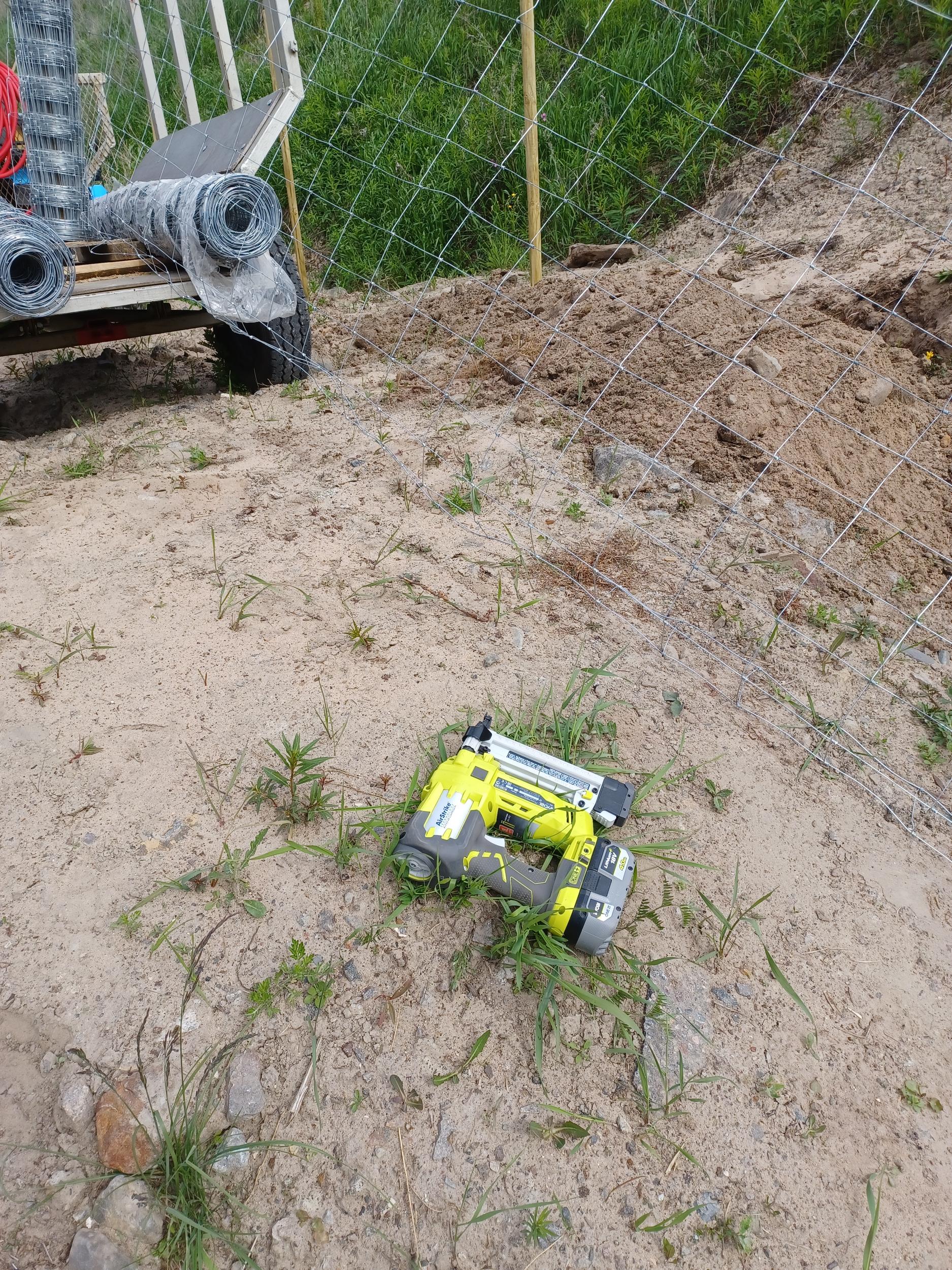

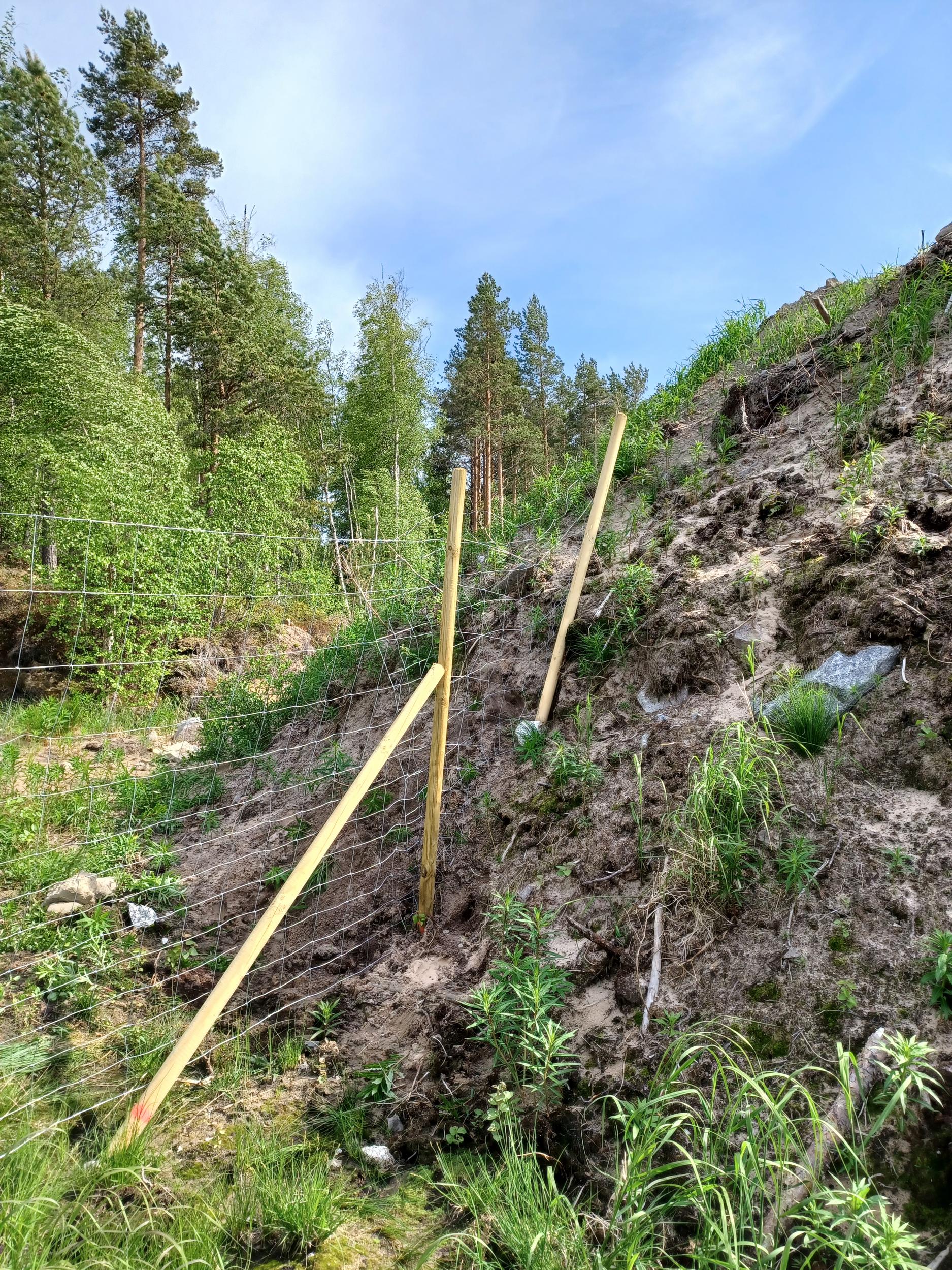

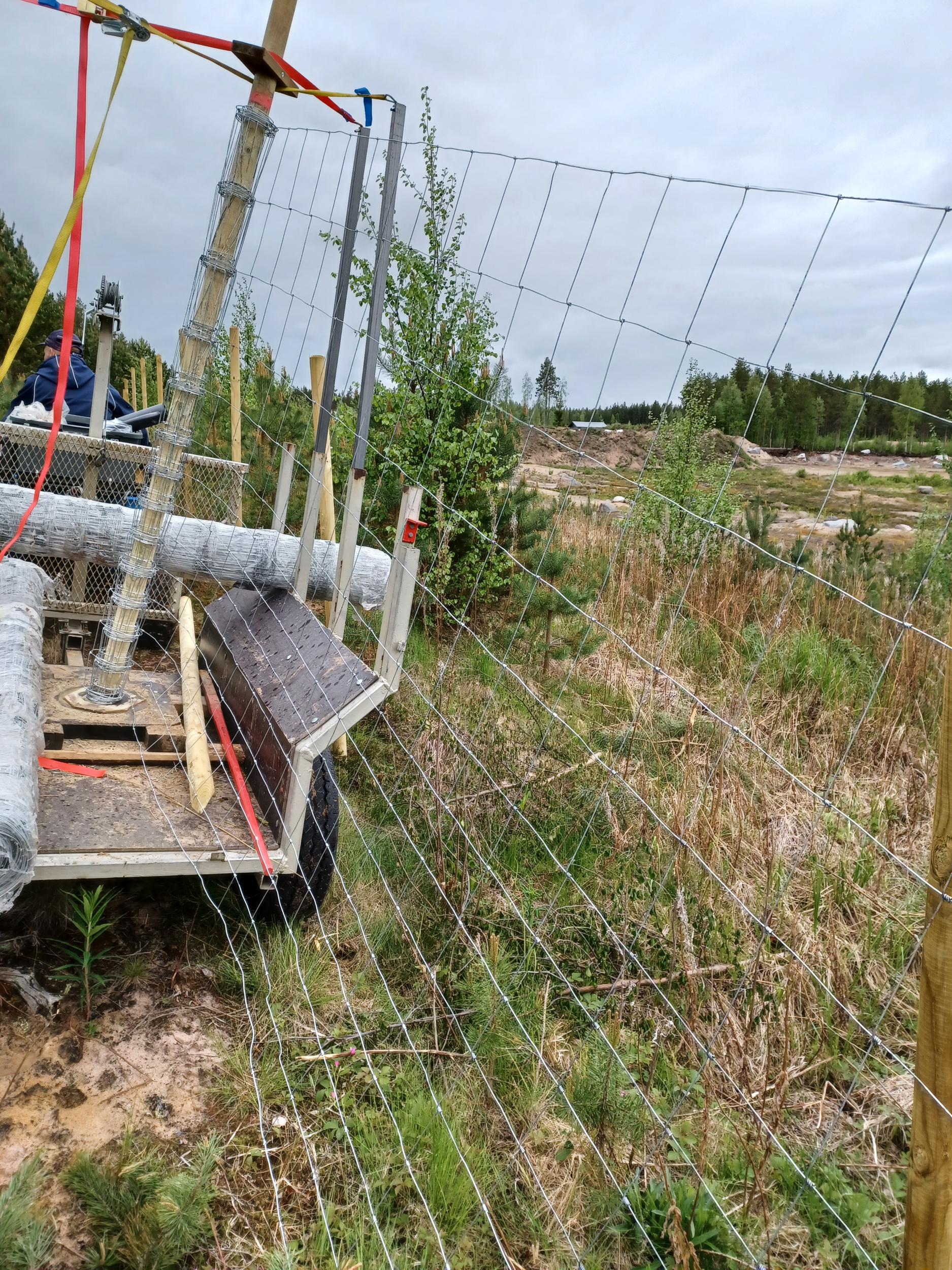

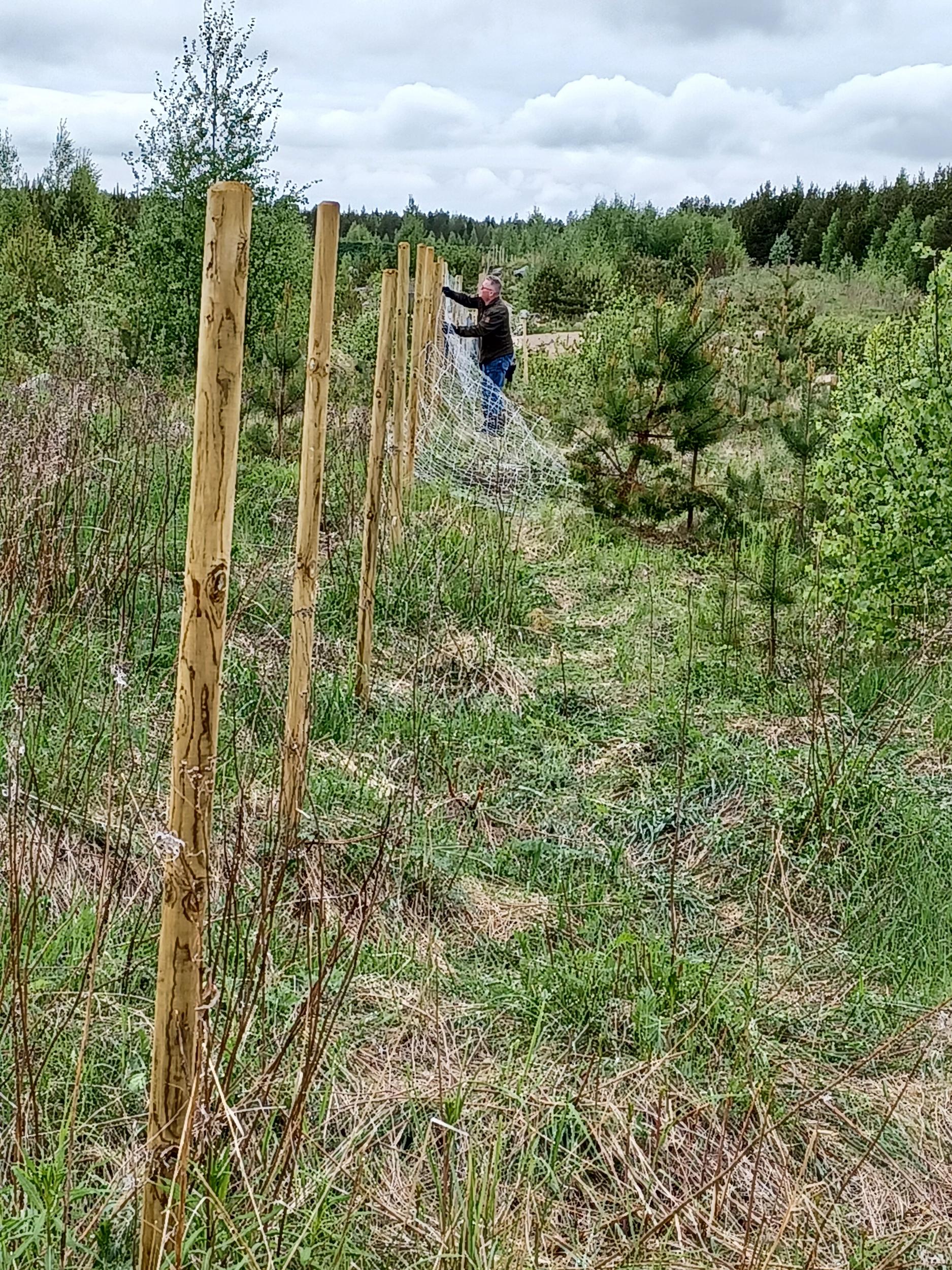

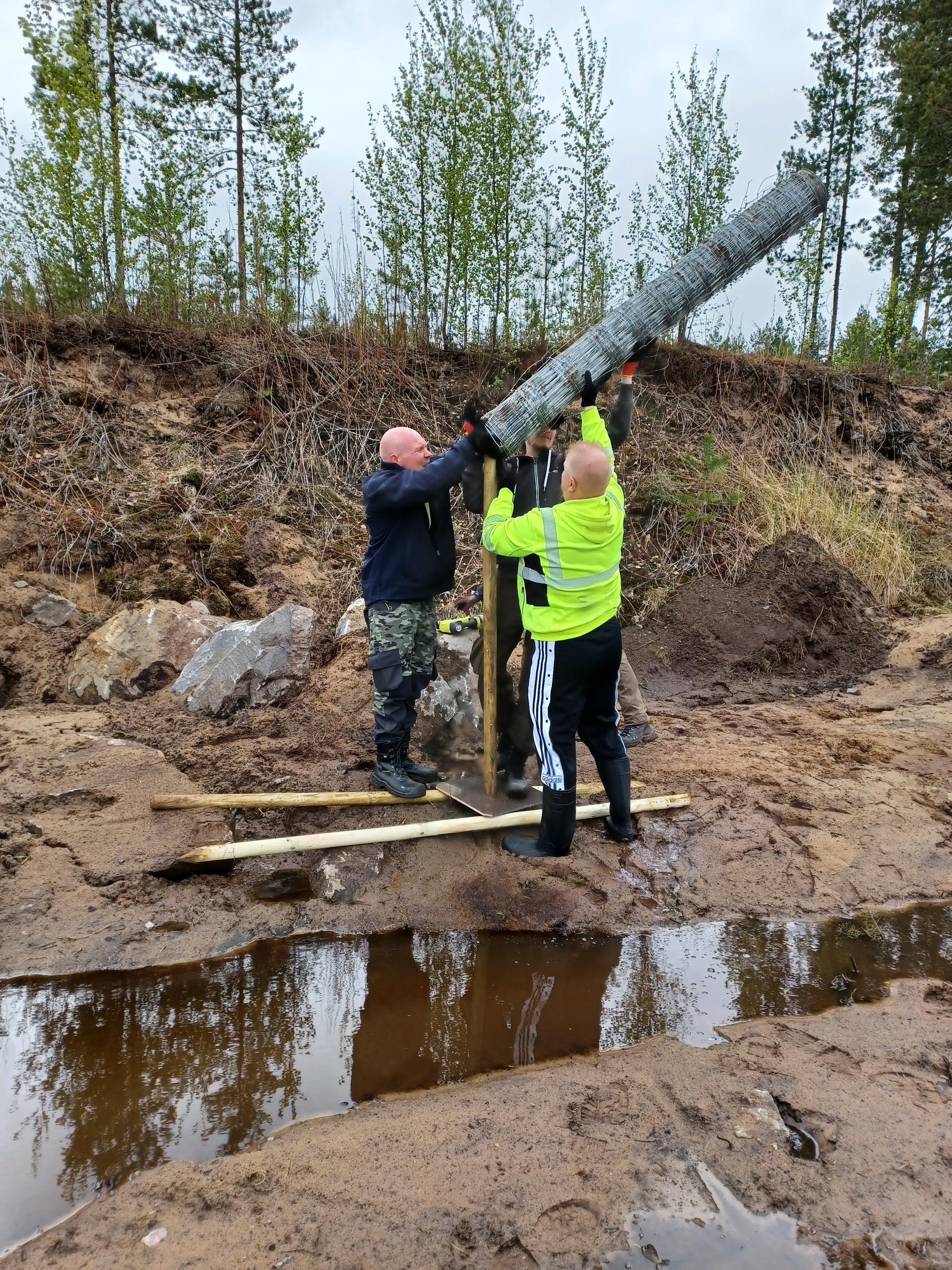

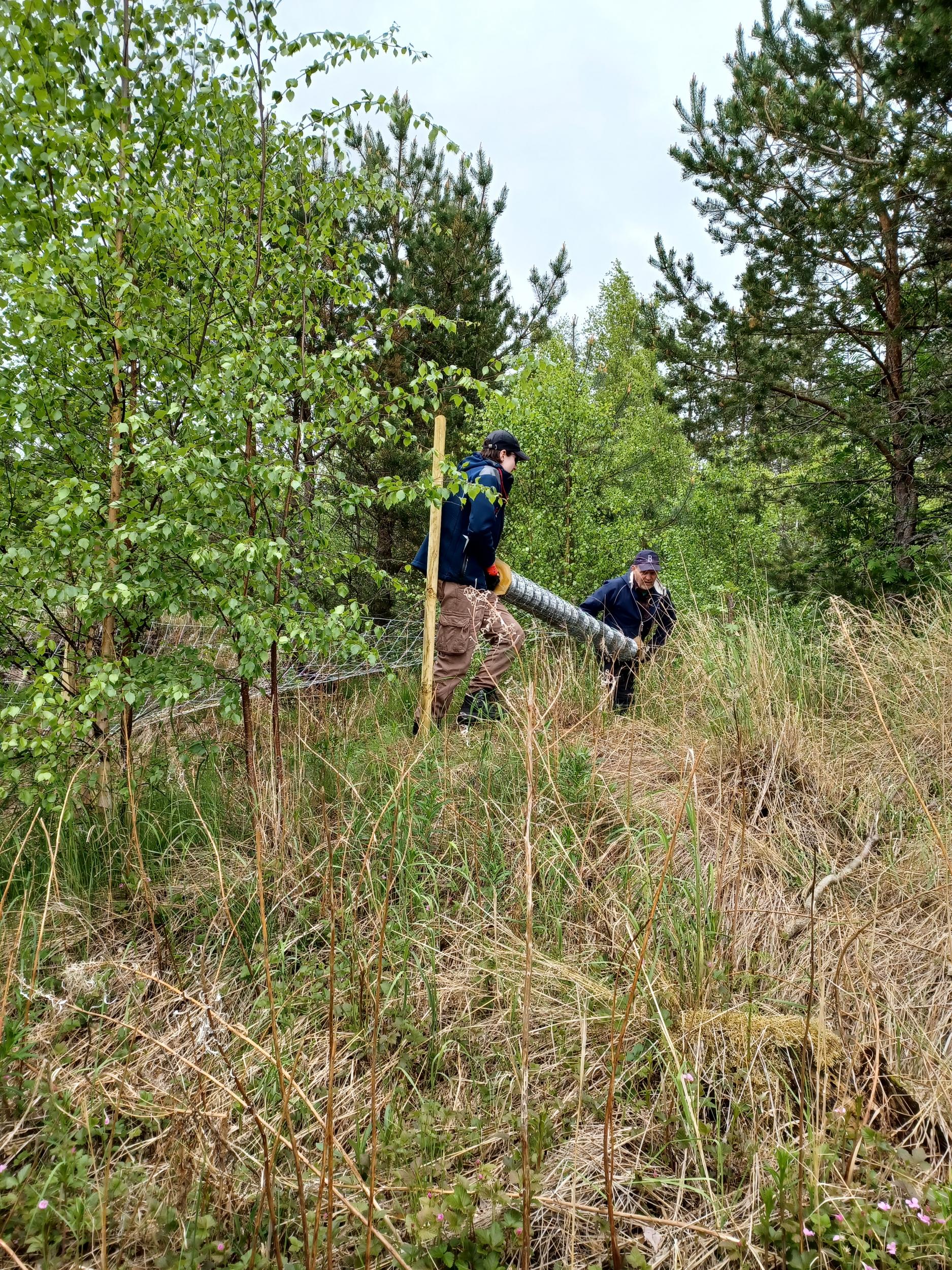

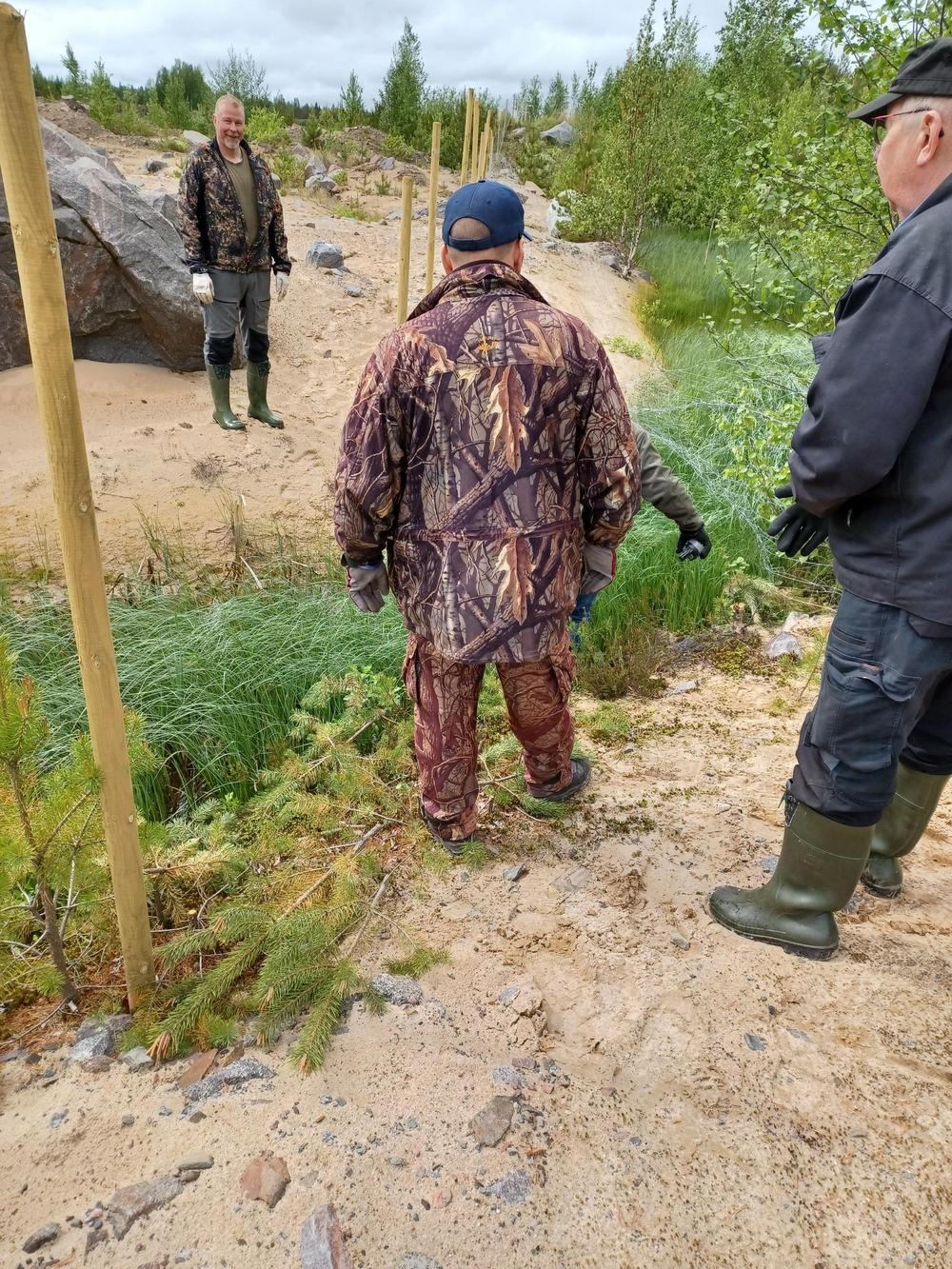

29.5.25 Nyt on saatu jo aitatolppia niin paljon pystyyn, että voidaan alkaa asentamaan aitaverkkoa kiinni, sunnuntaina on pystytystalkoot.

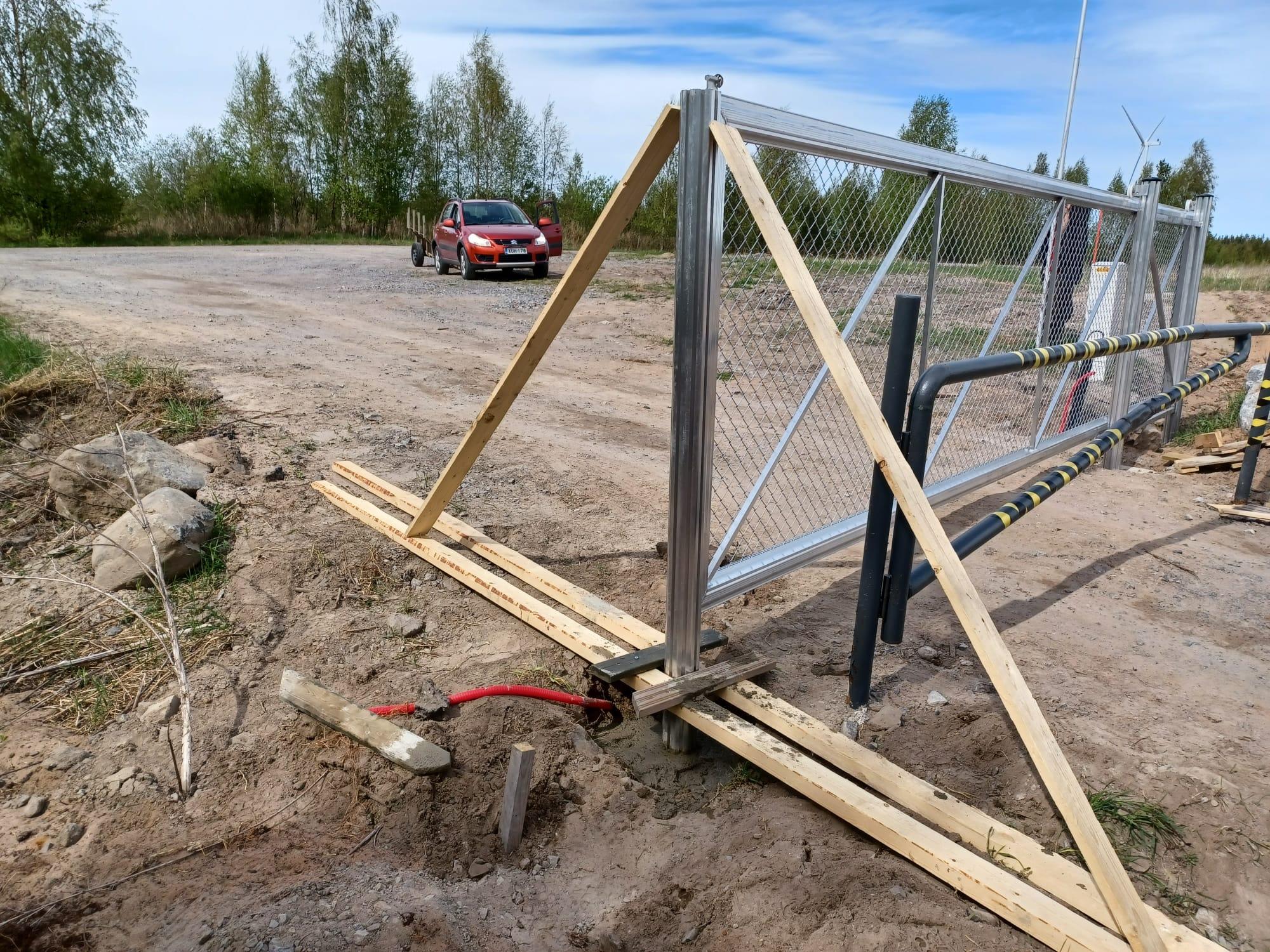

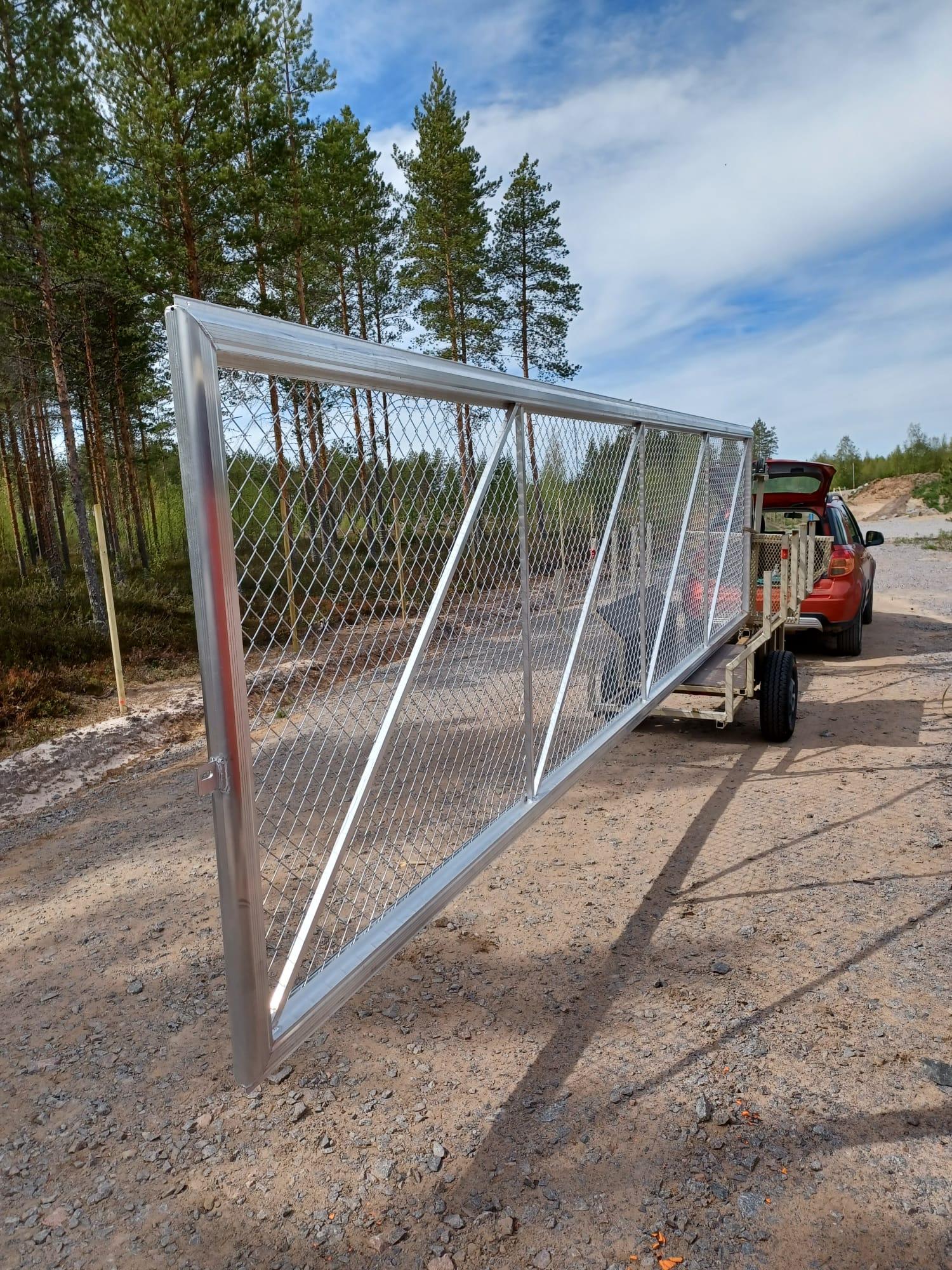

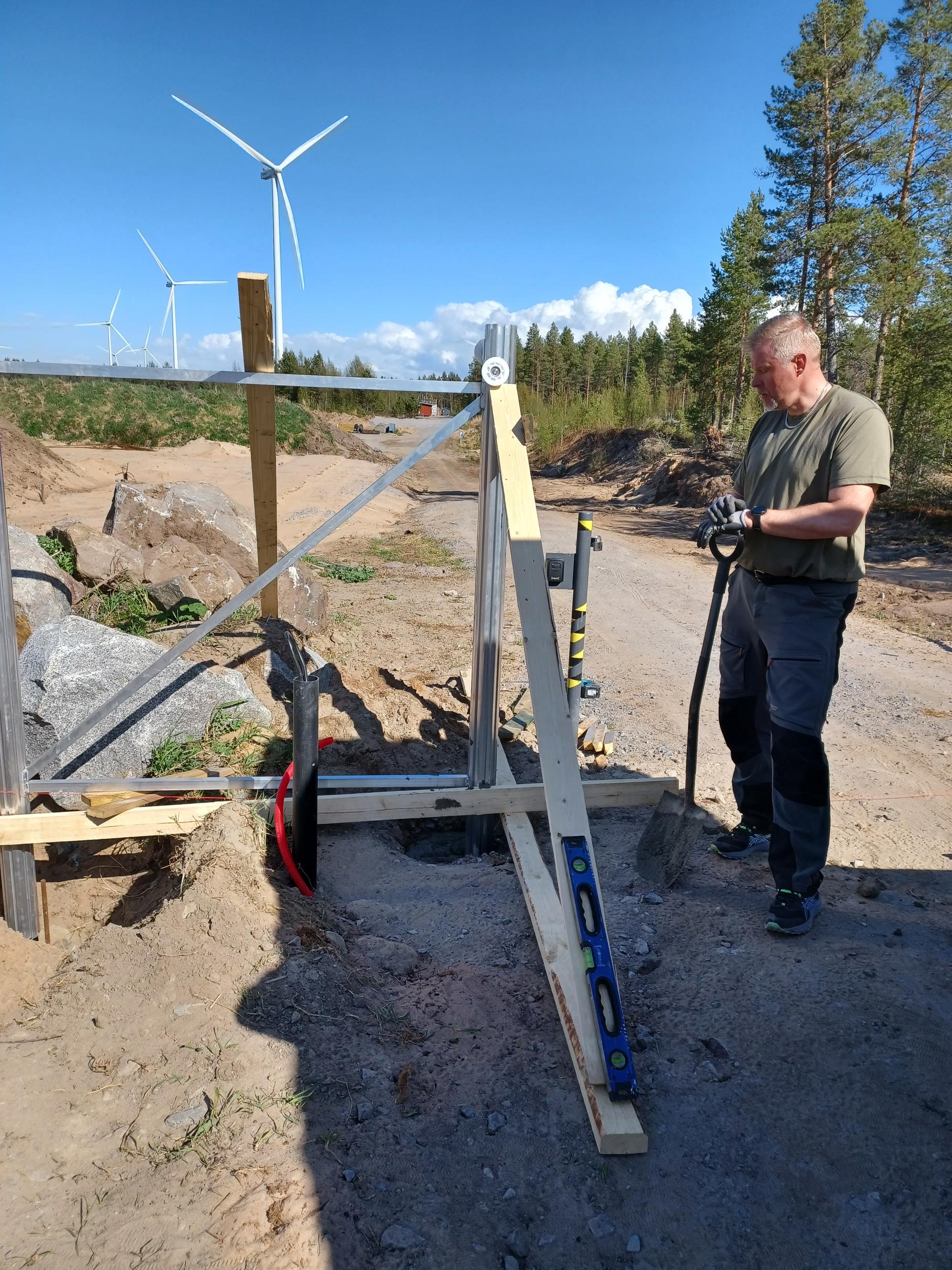

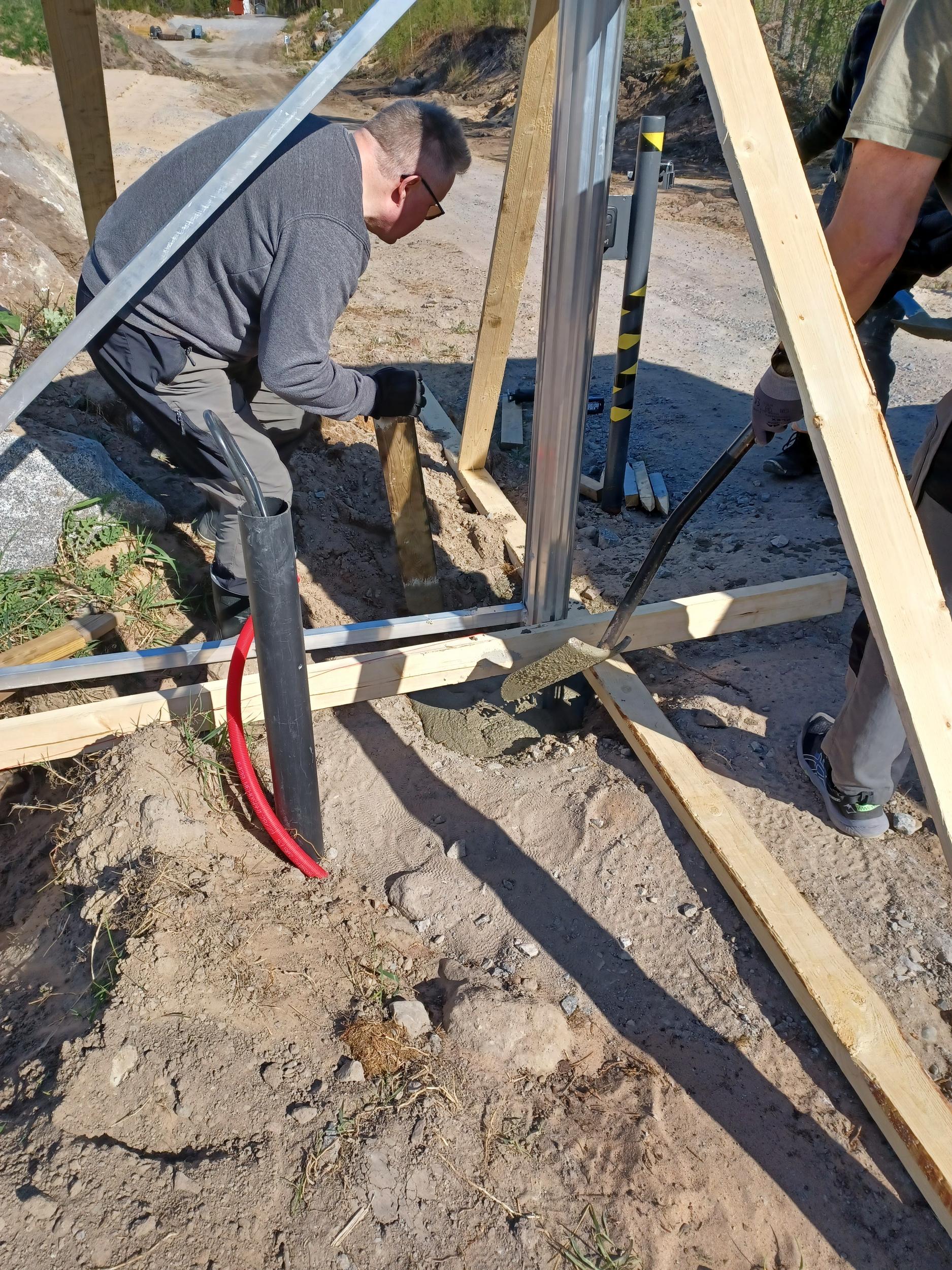

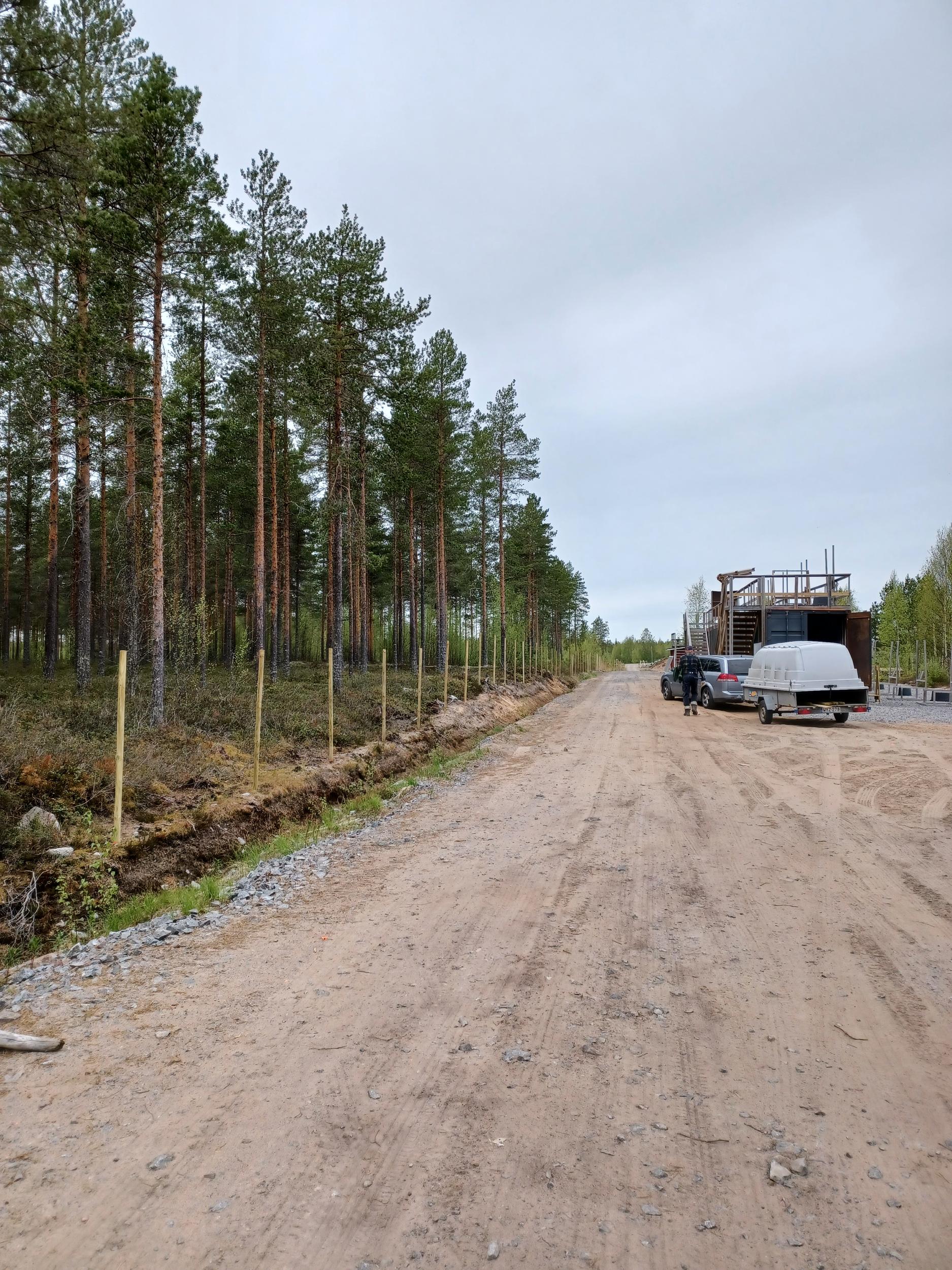

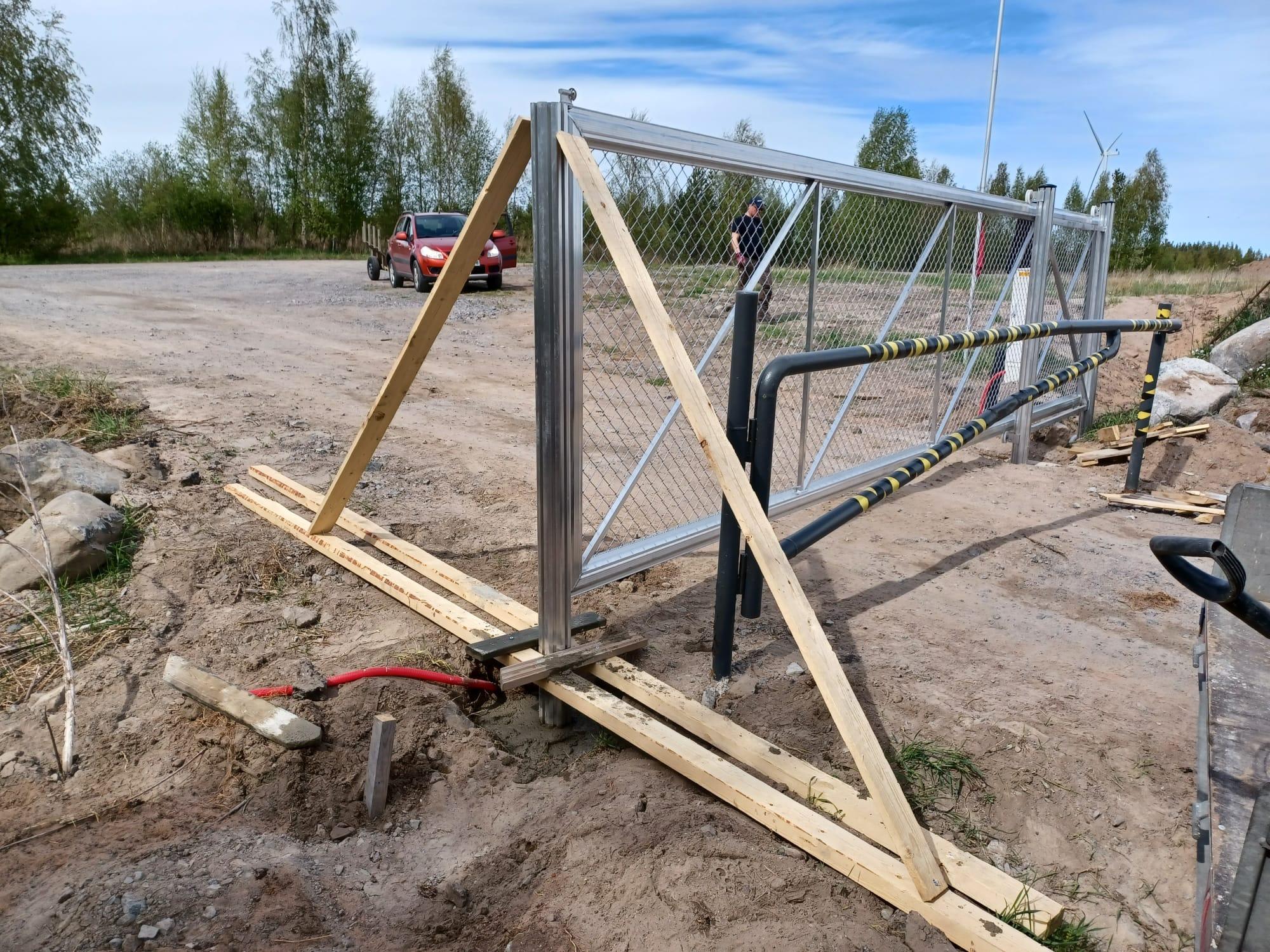

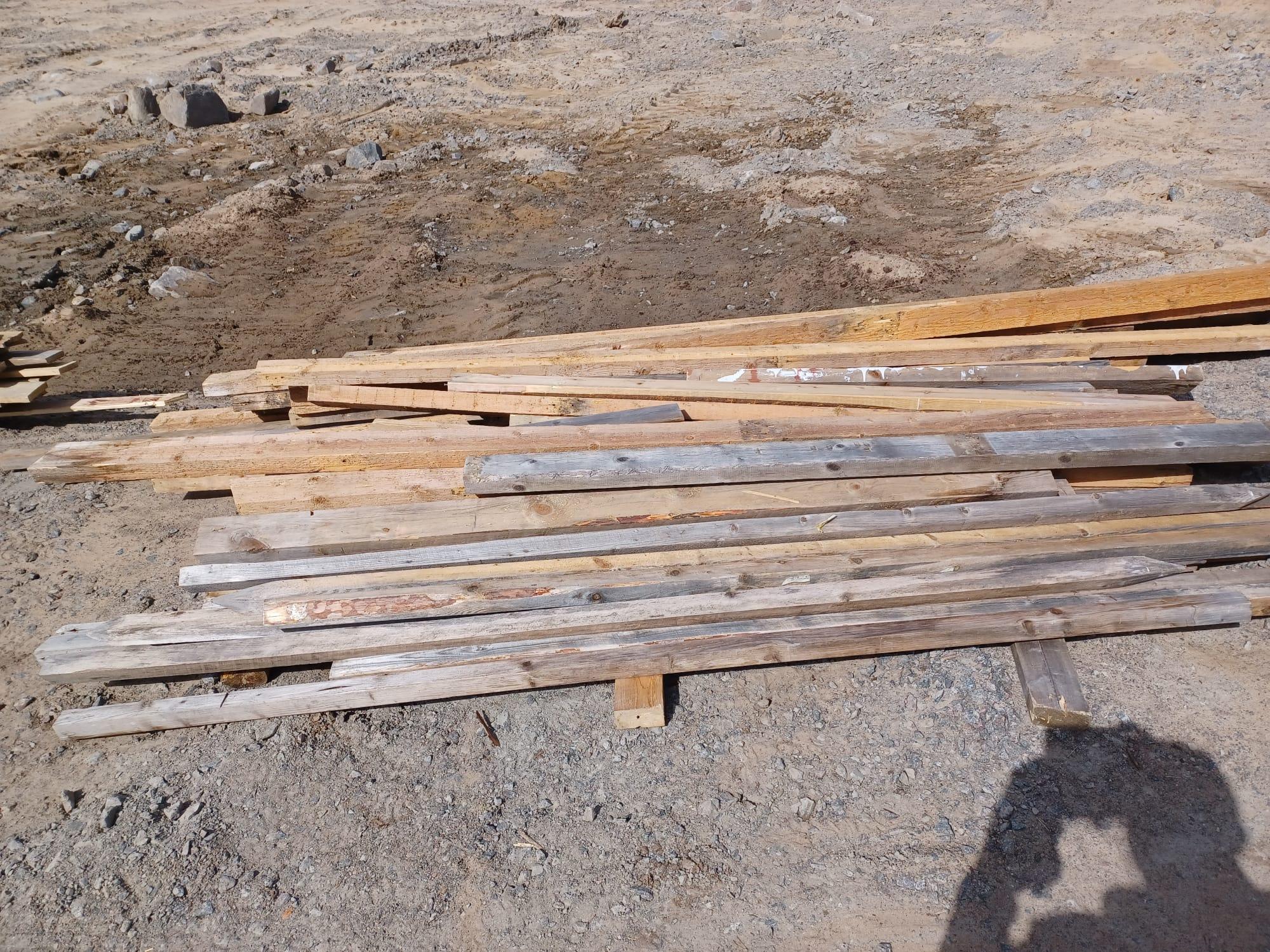

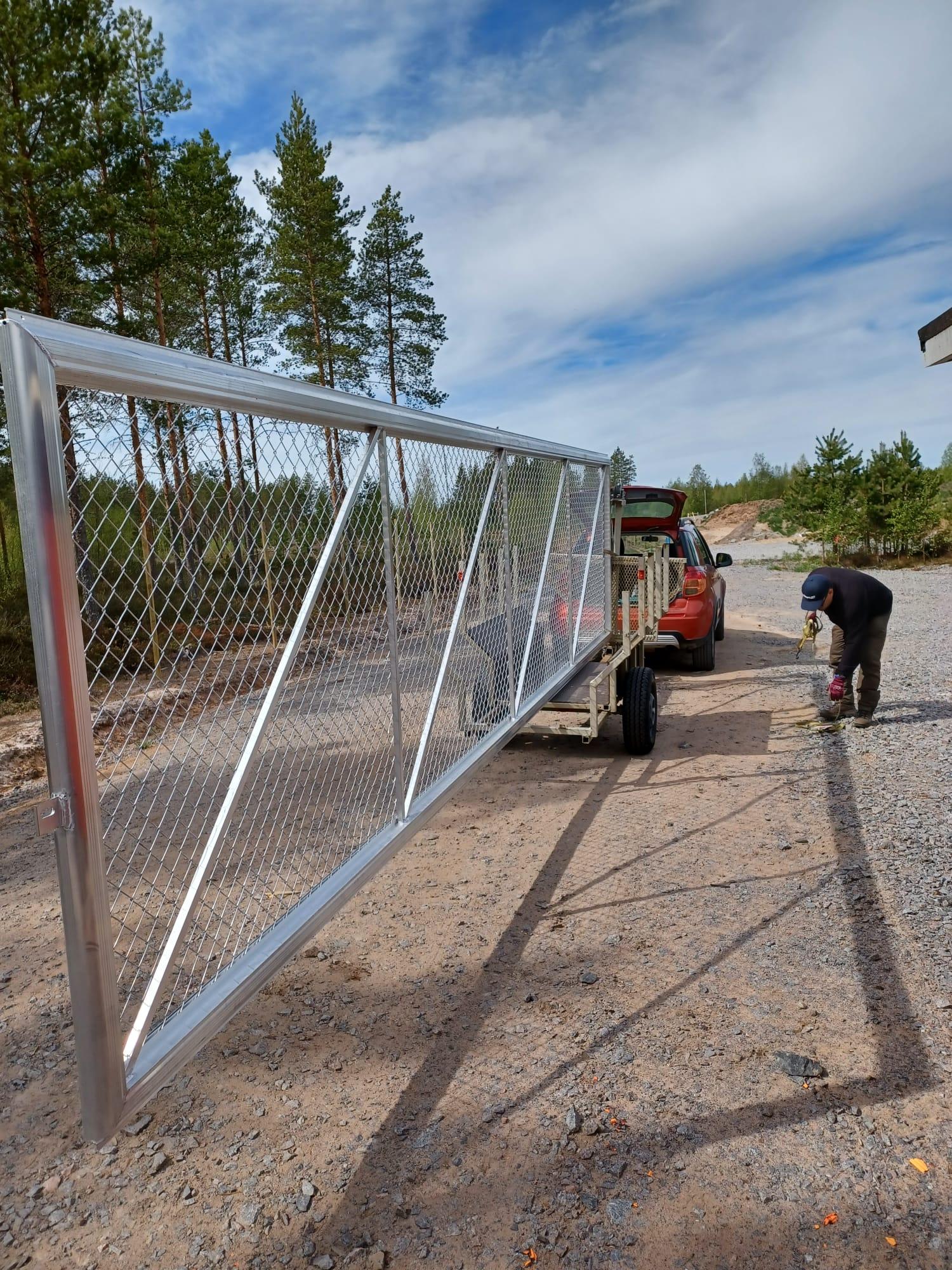

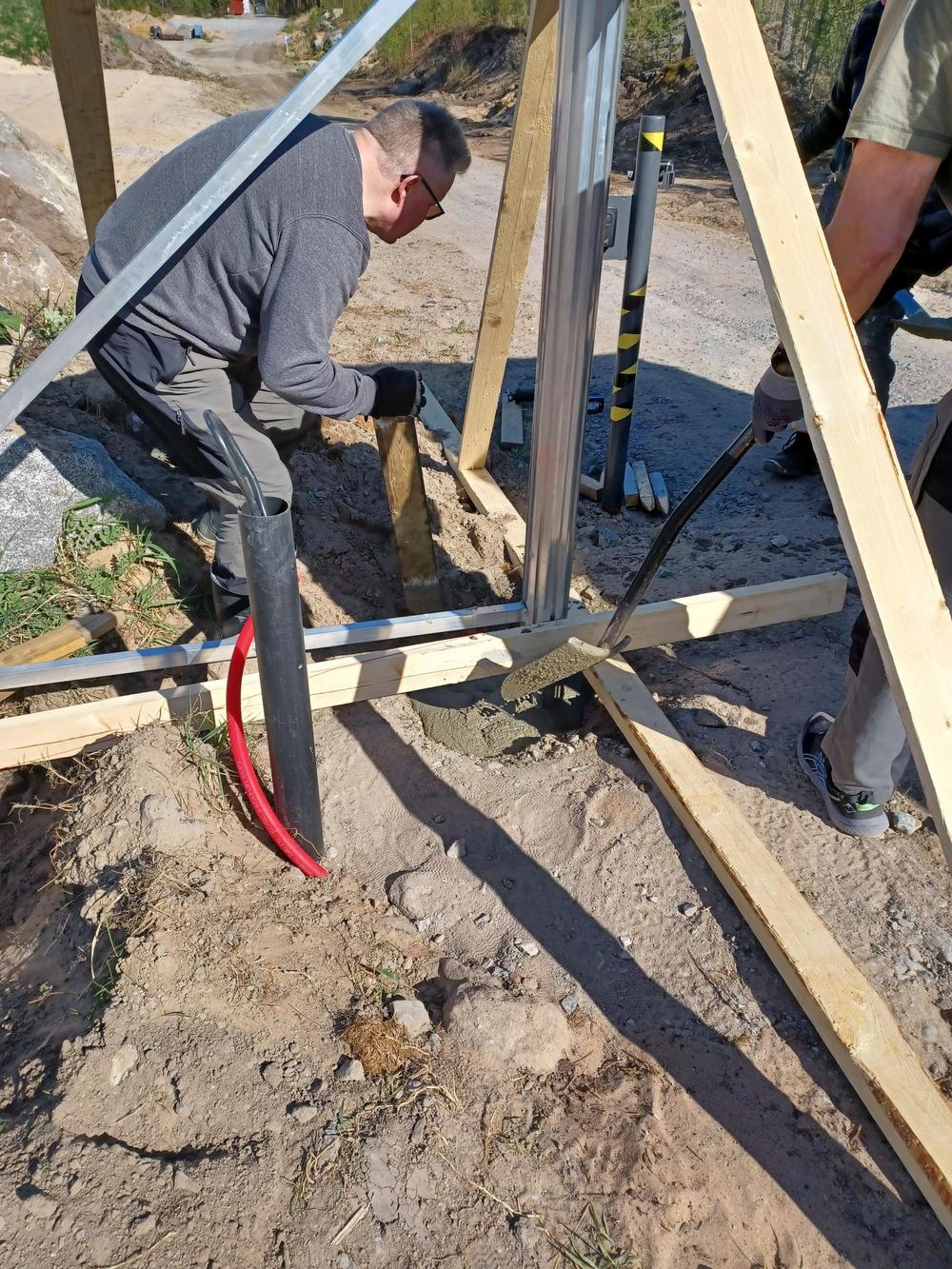

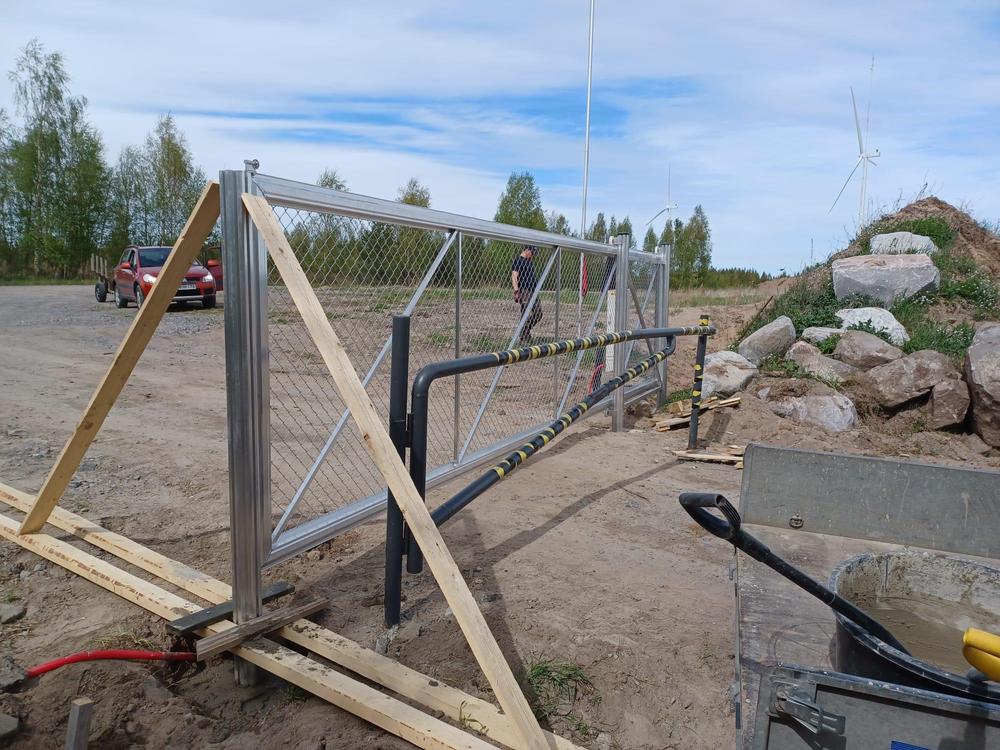

30.5.25 Tänään on laitettu portti paikoilleen

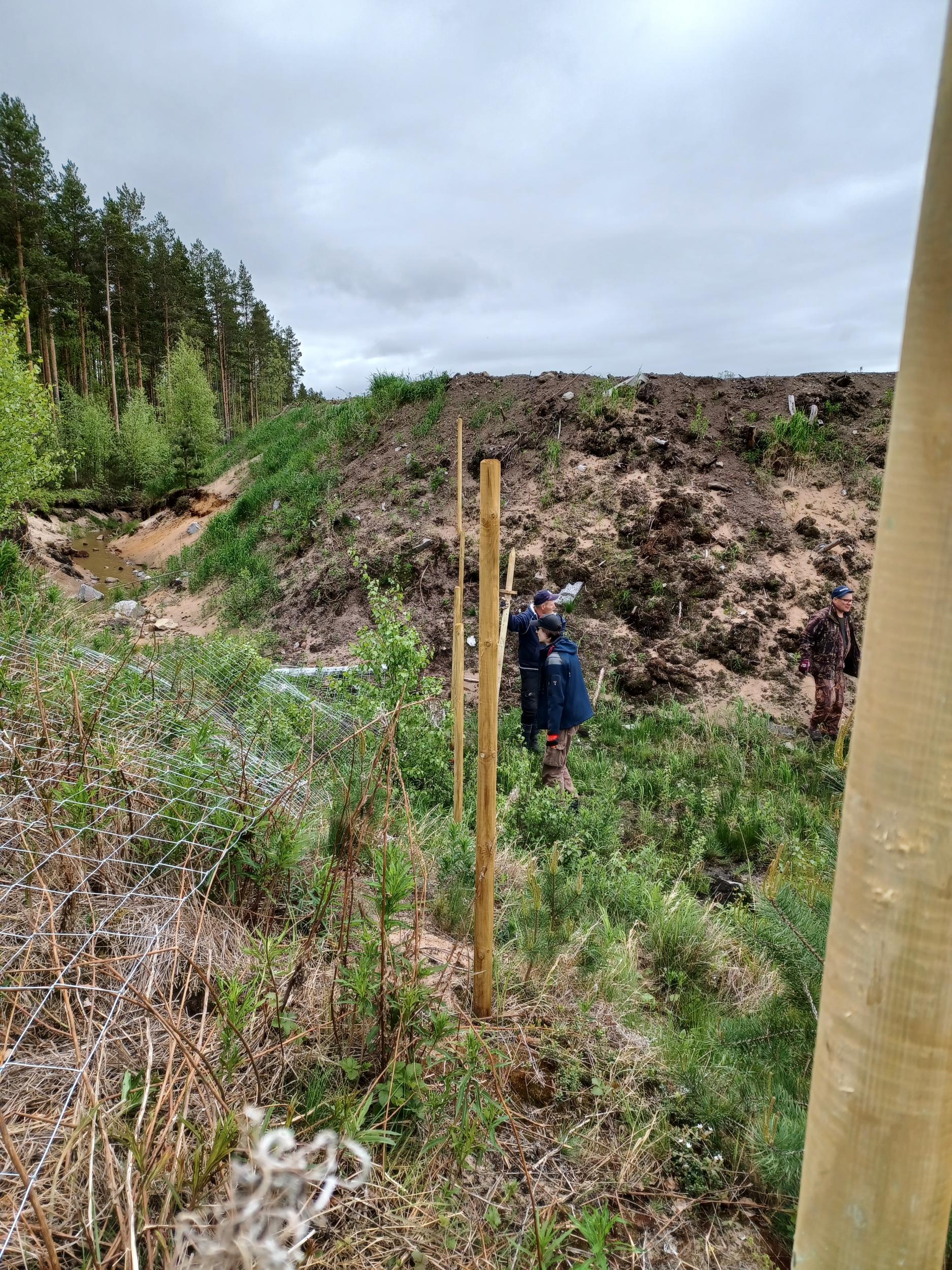

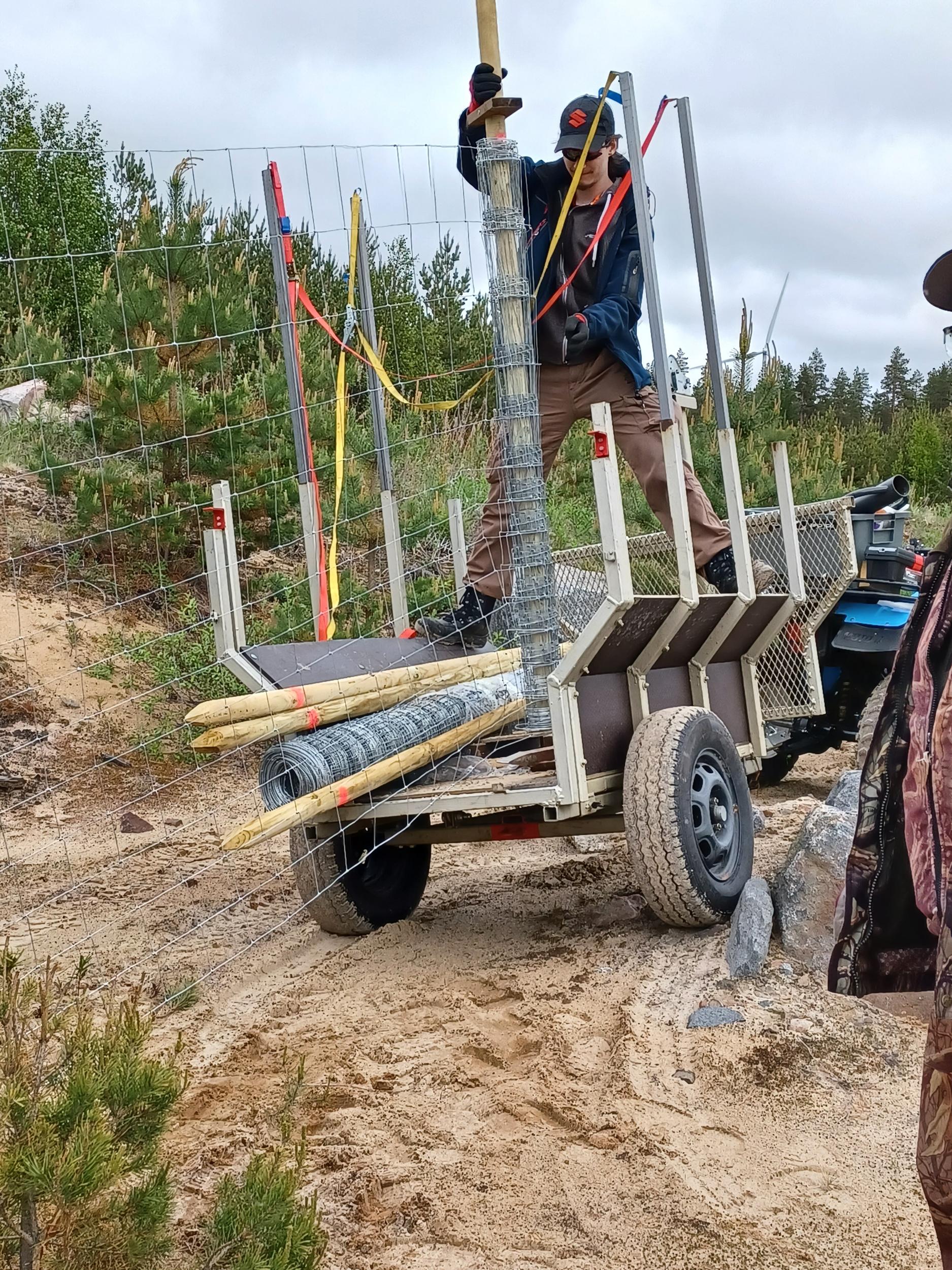

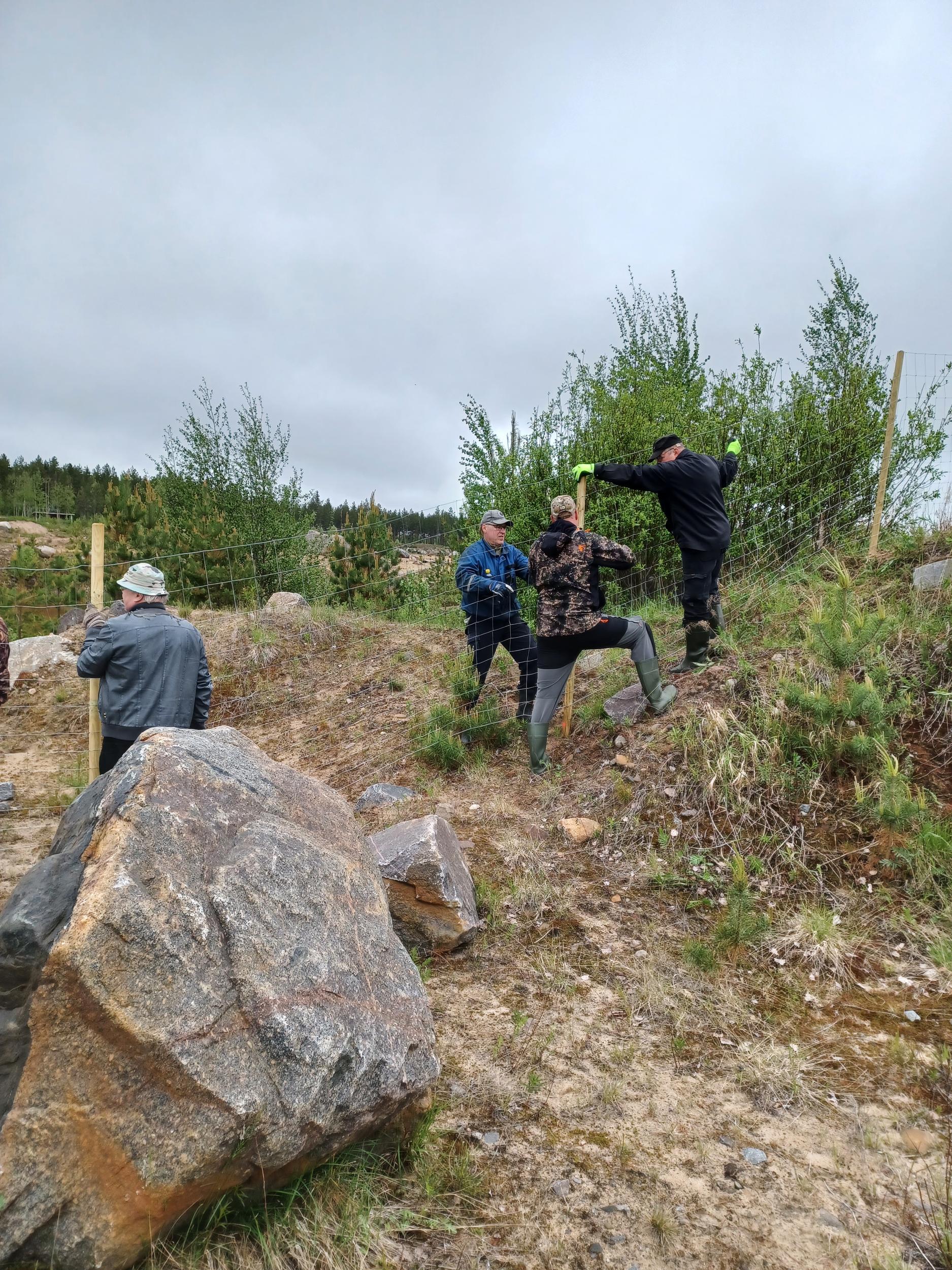

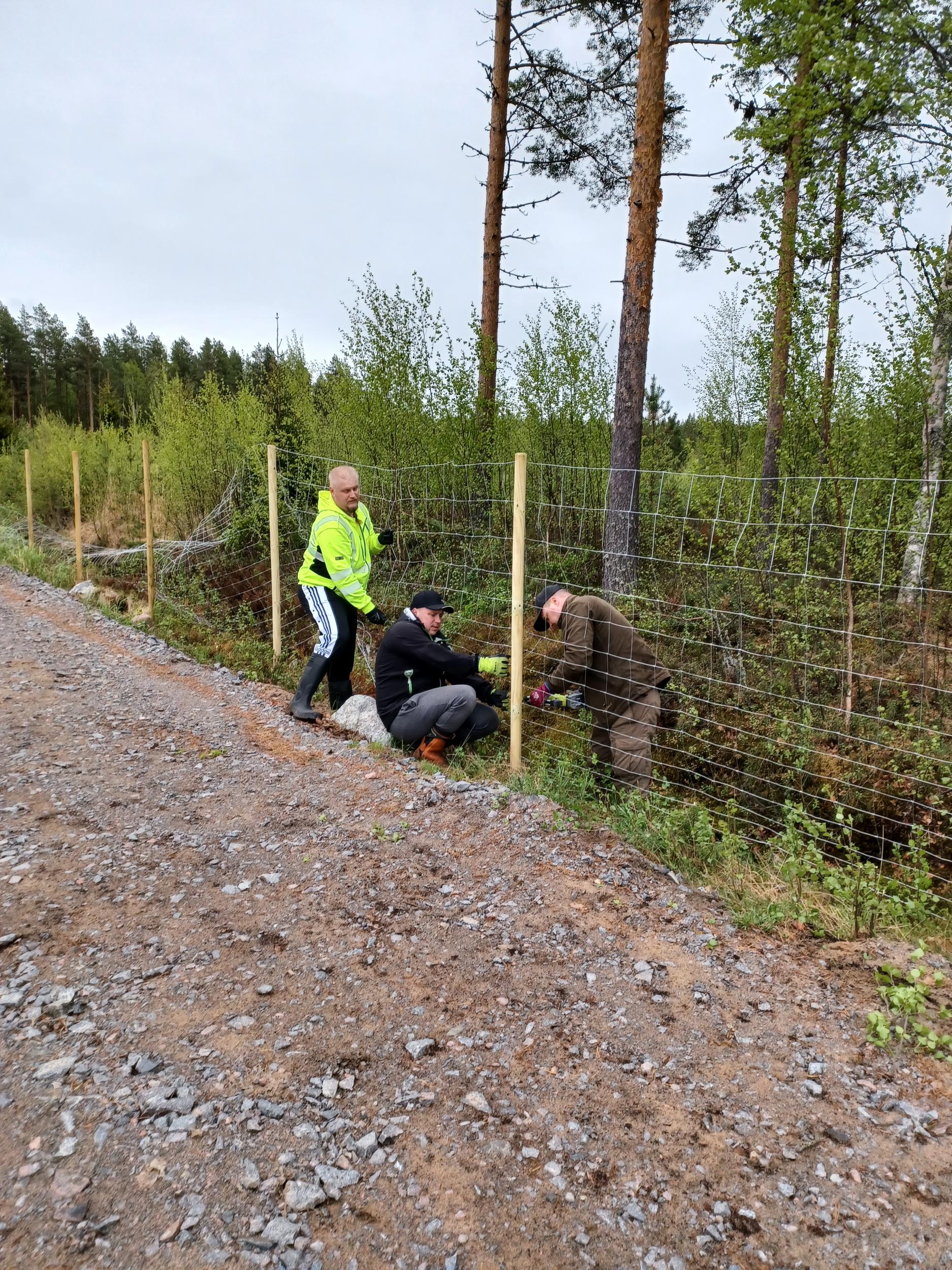

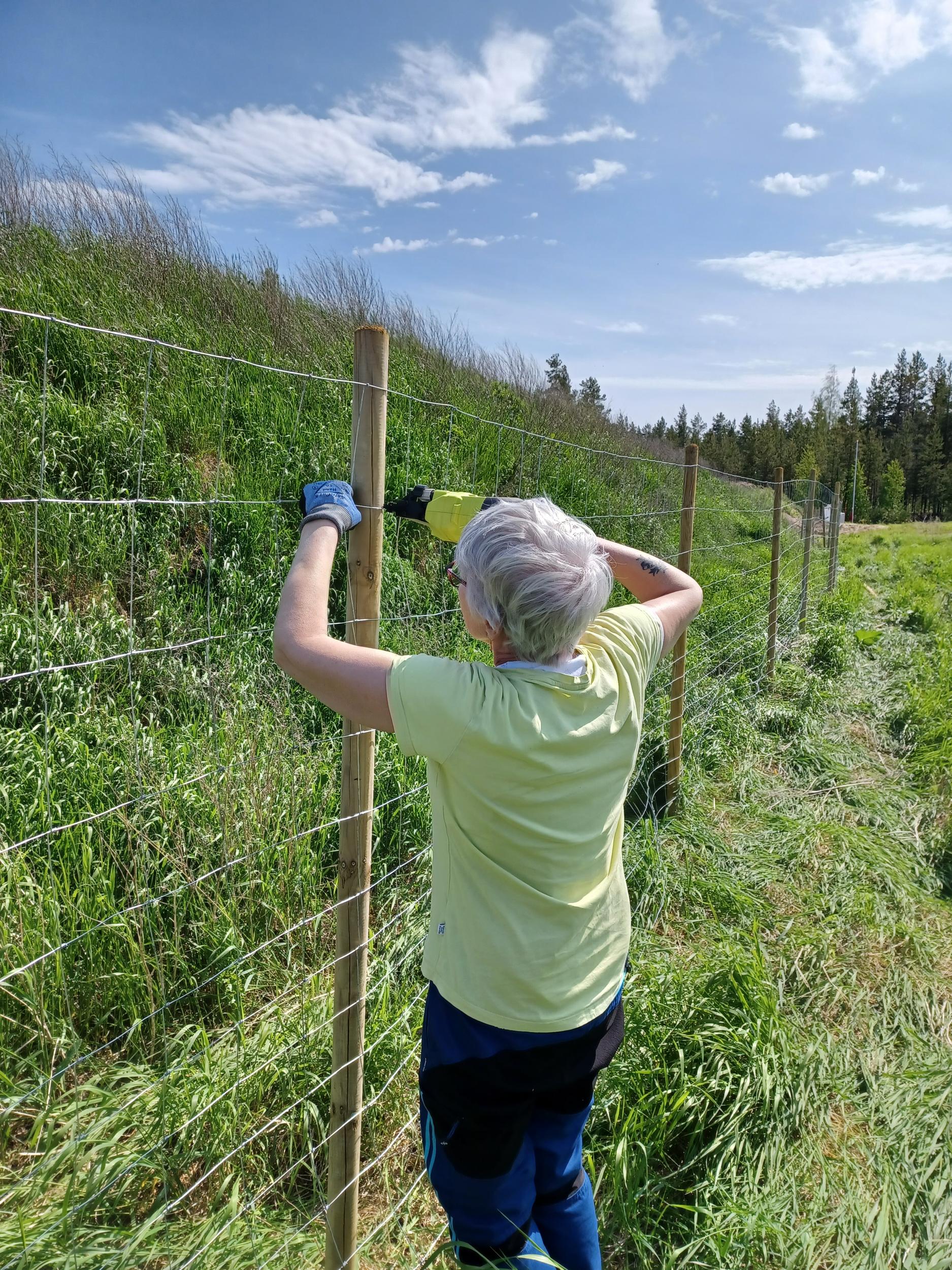

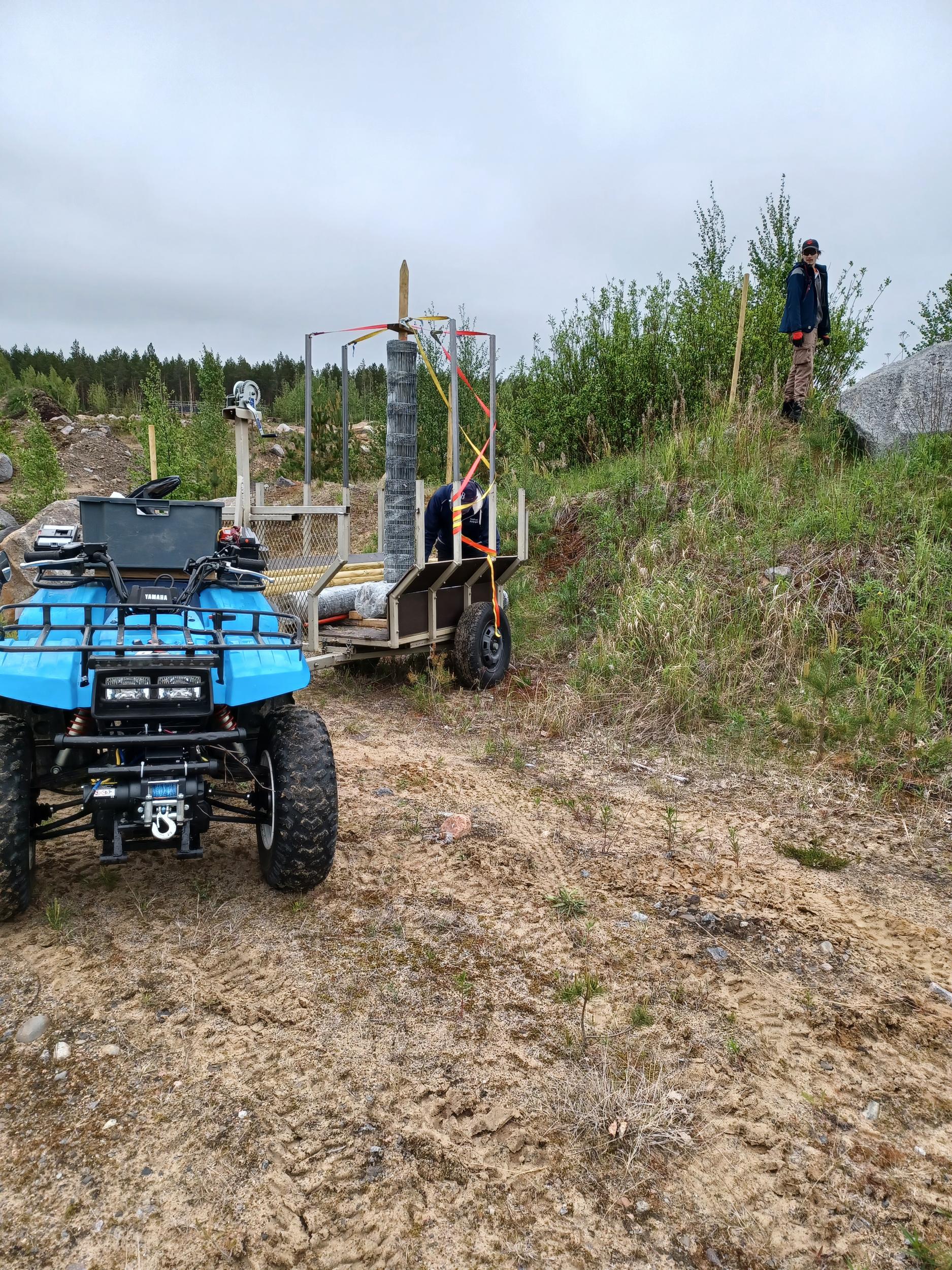

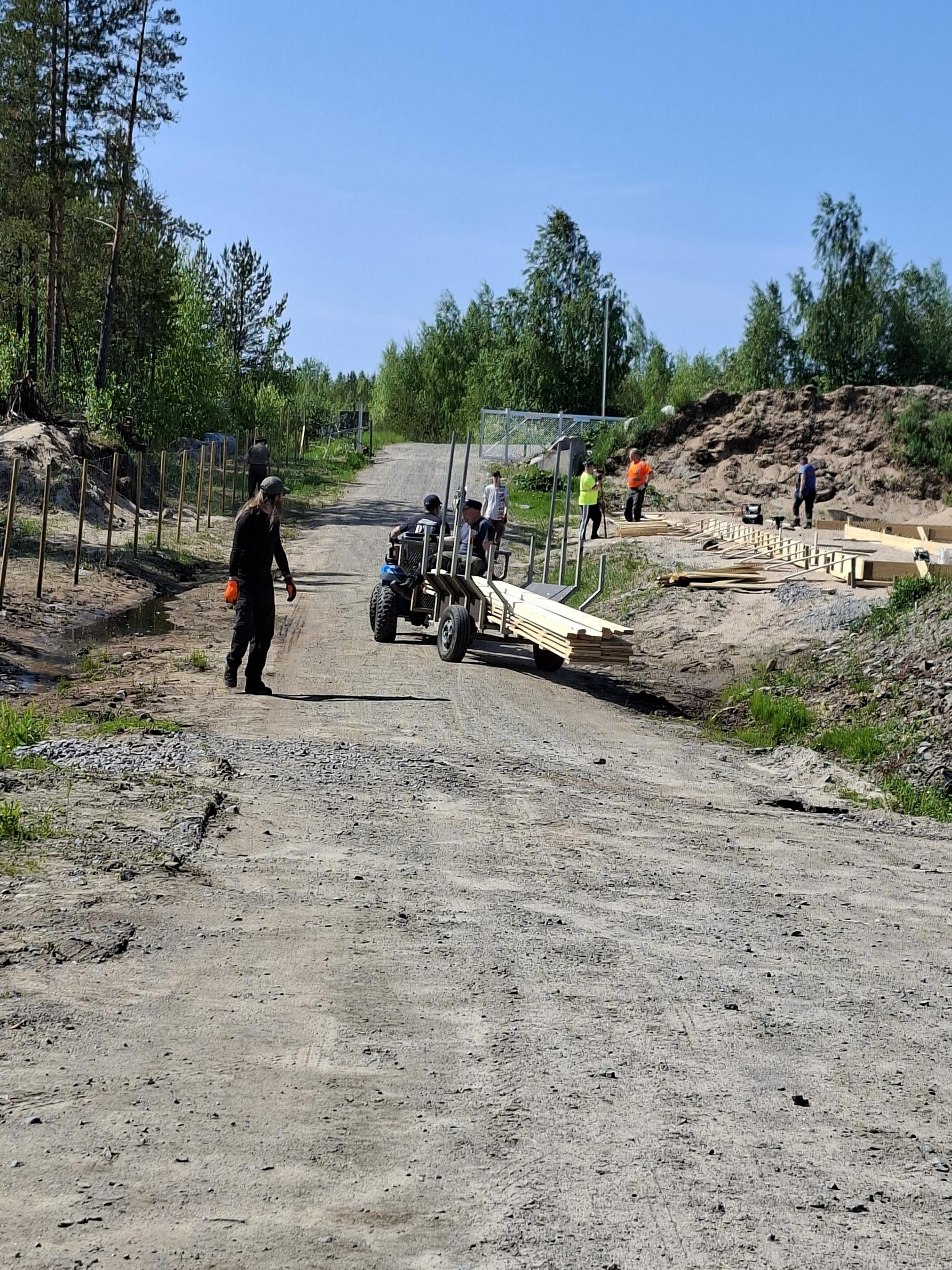

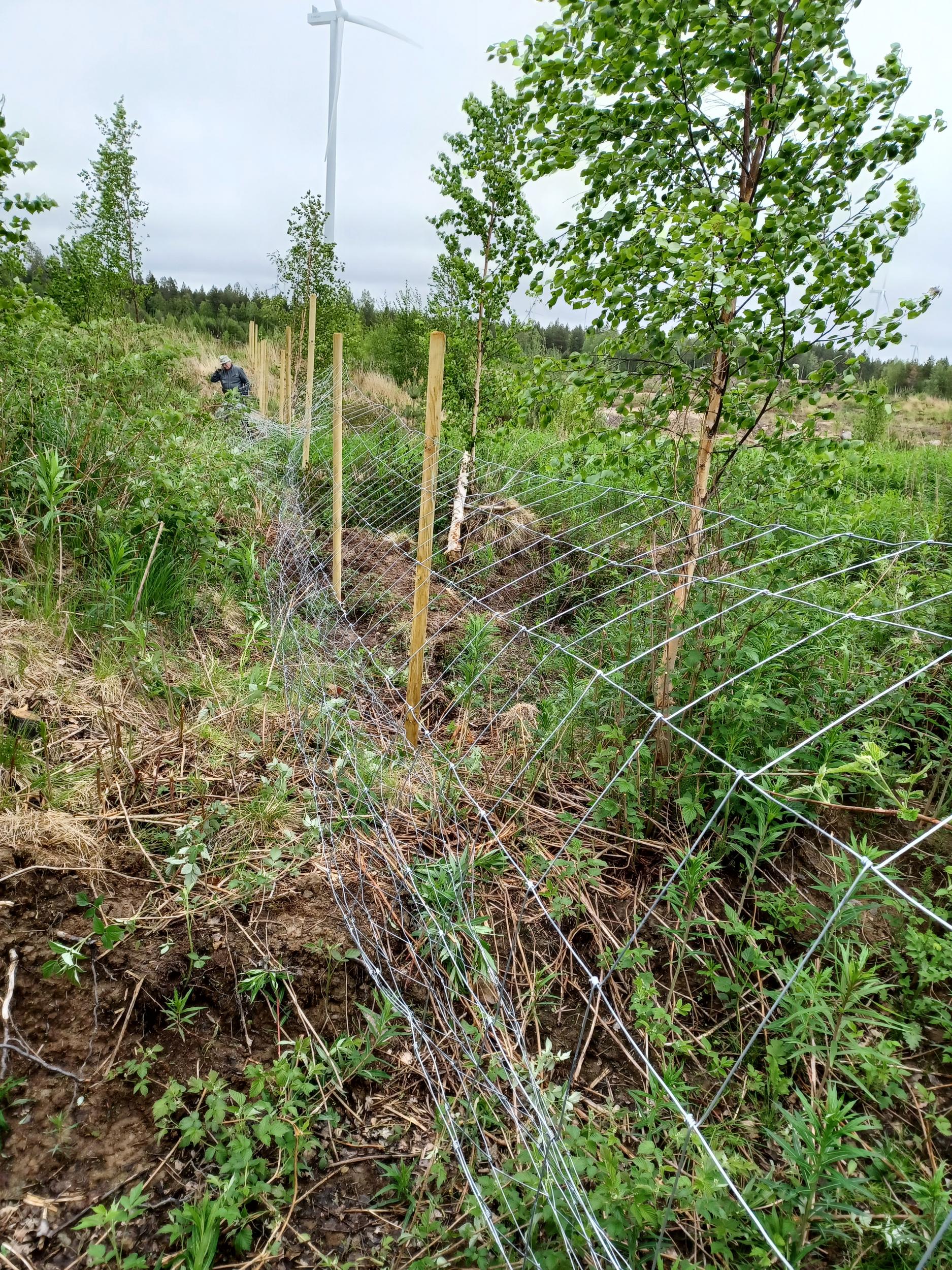

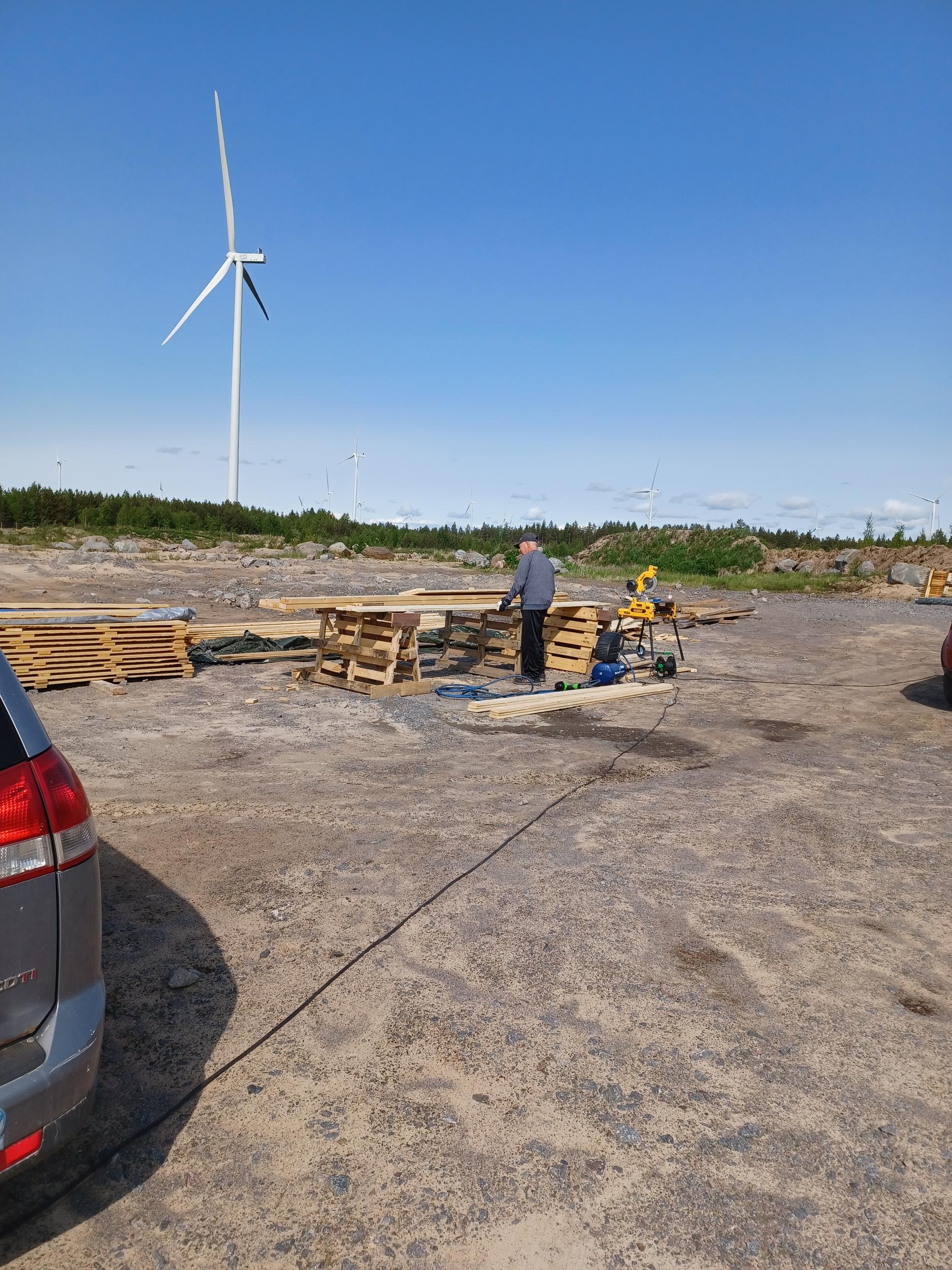

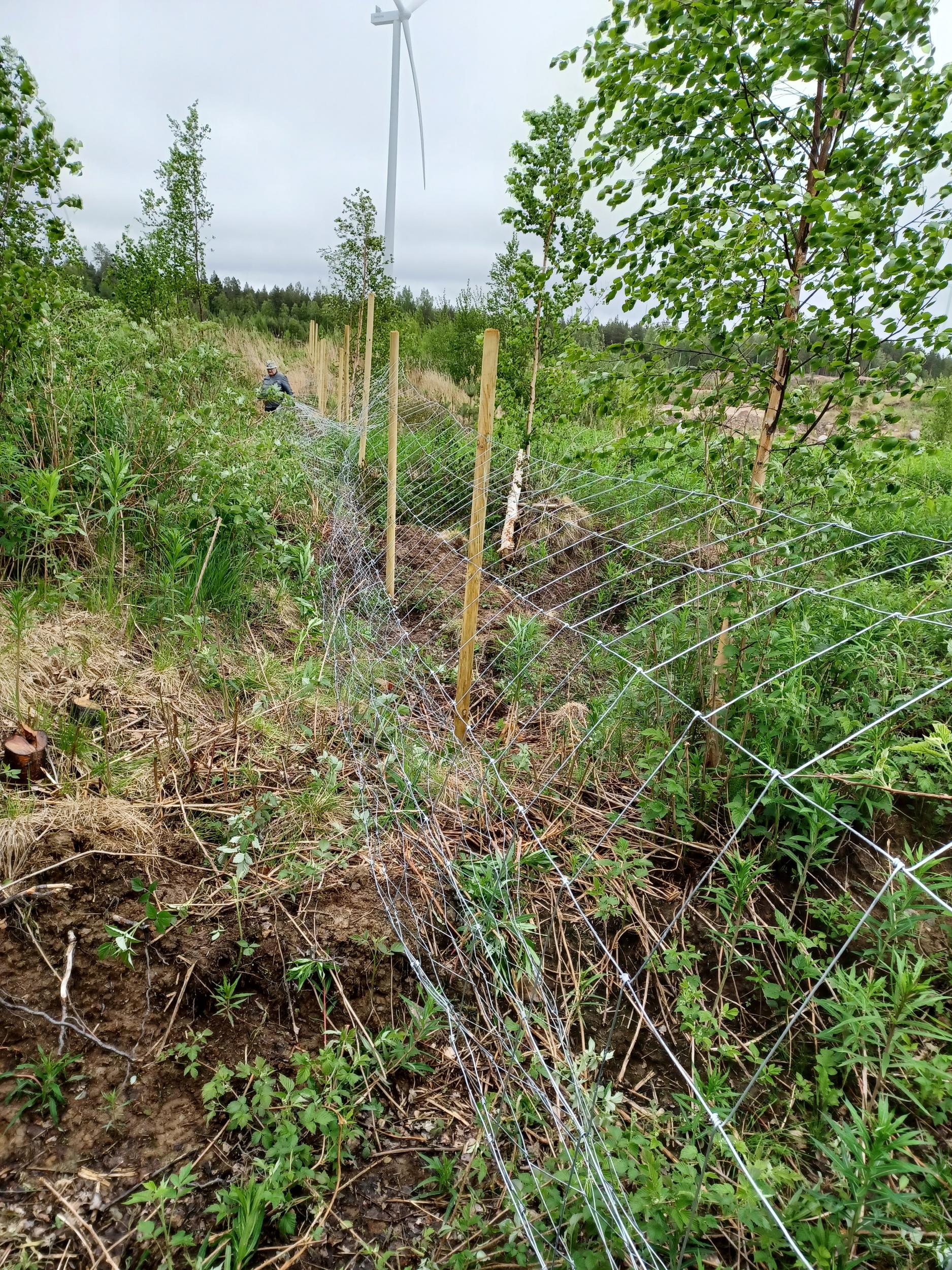

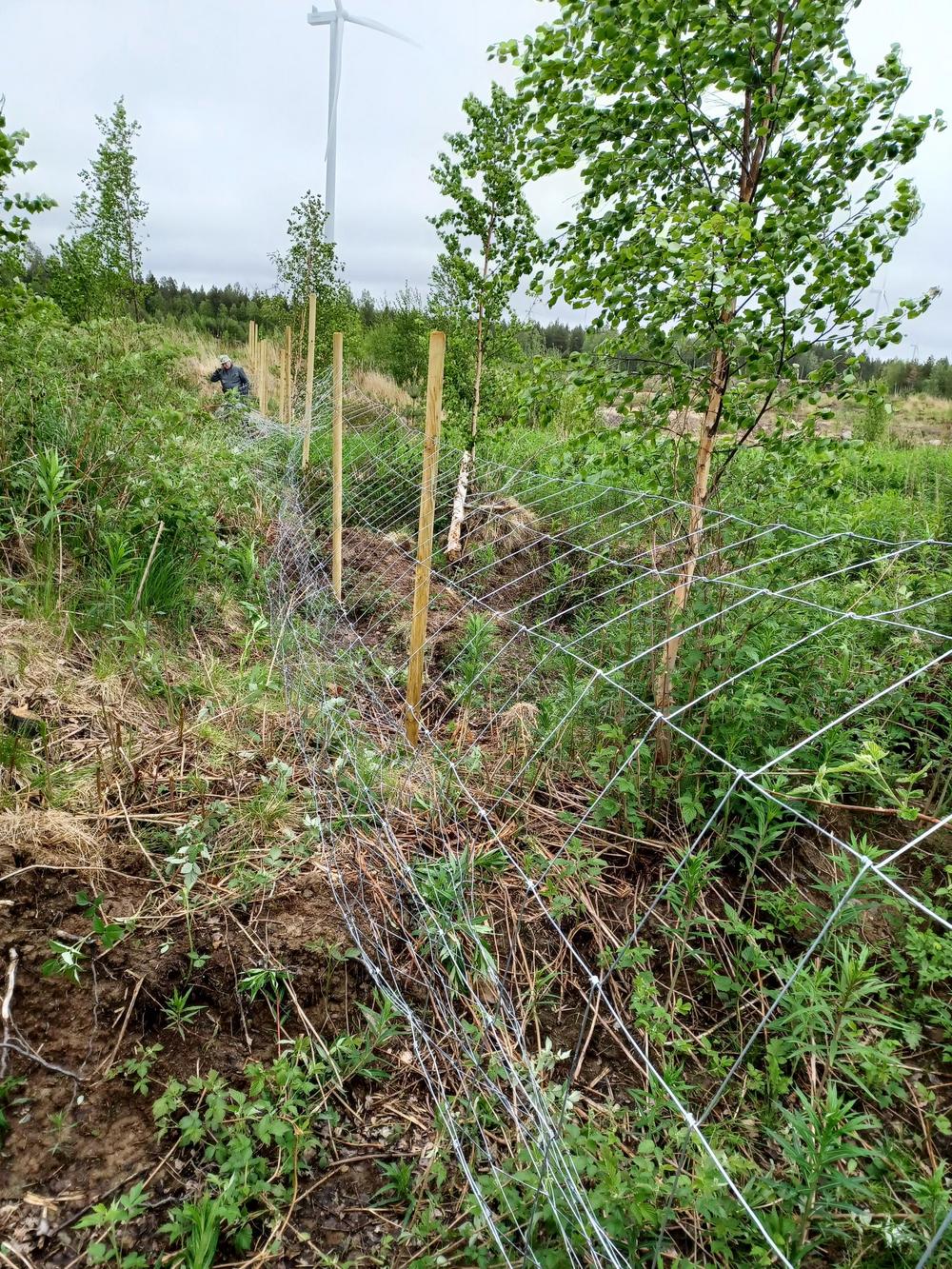

1.6.25 Tänään oli mukavasti talkooporukkaa paikalla, saimme kaikki aidan tolpat laitettua ja verkon saimme asennettua haastavalle eteläreunalle.

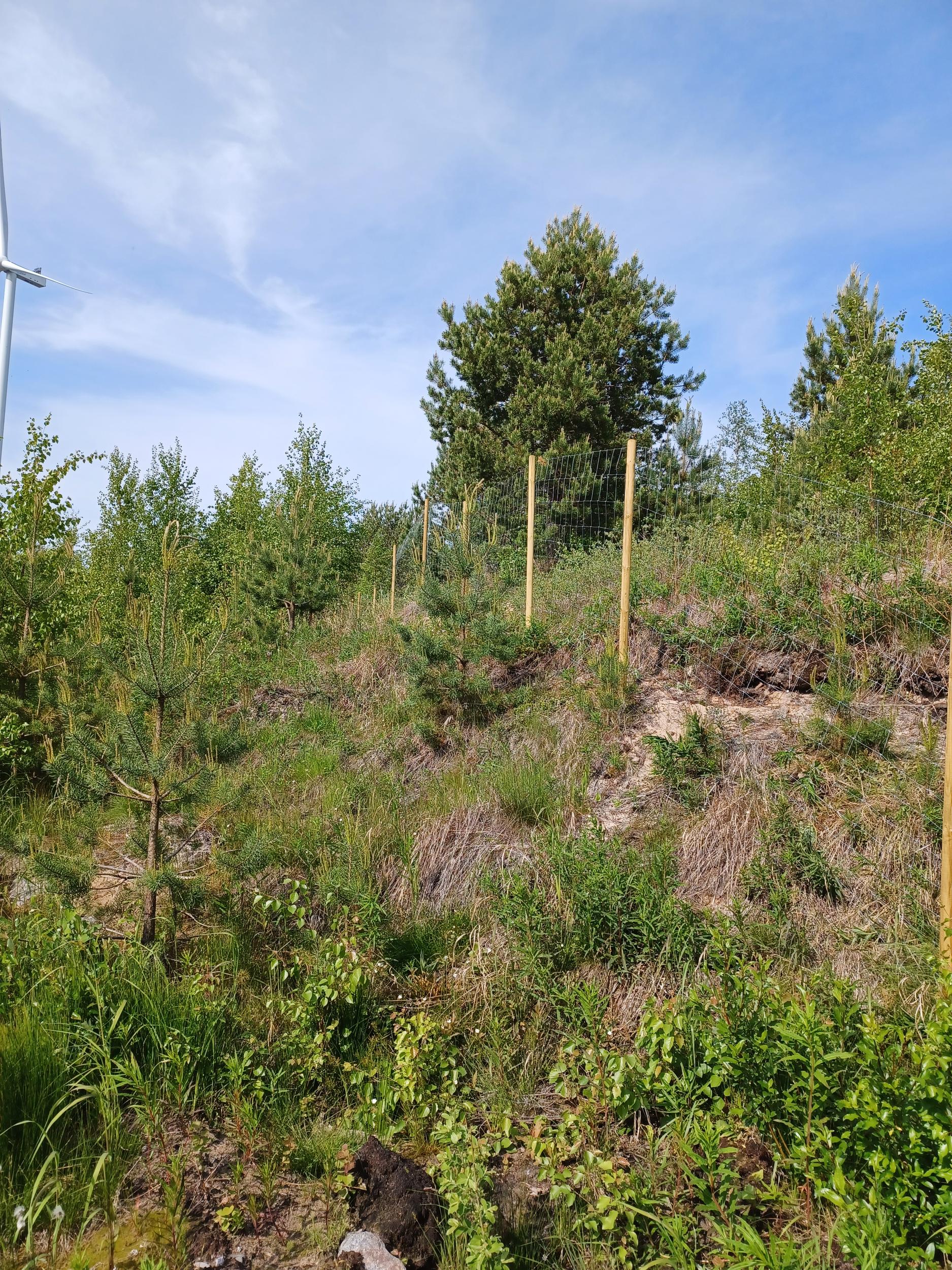

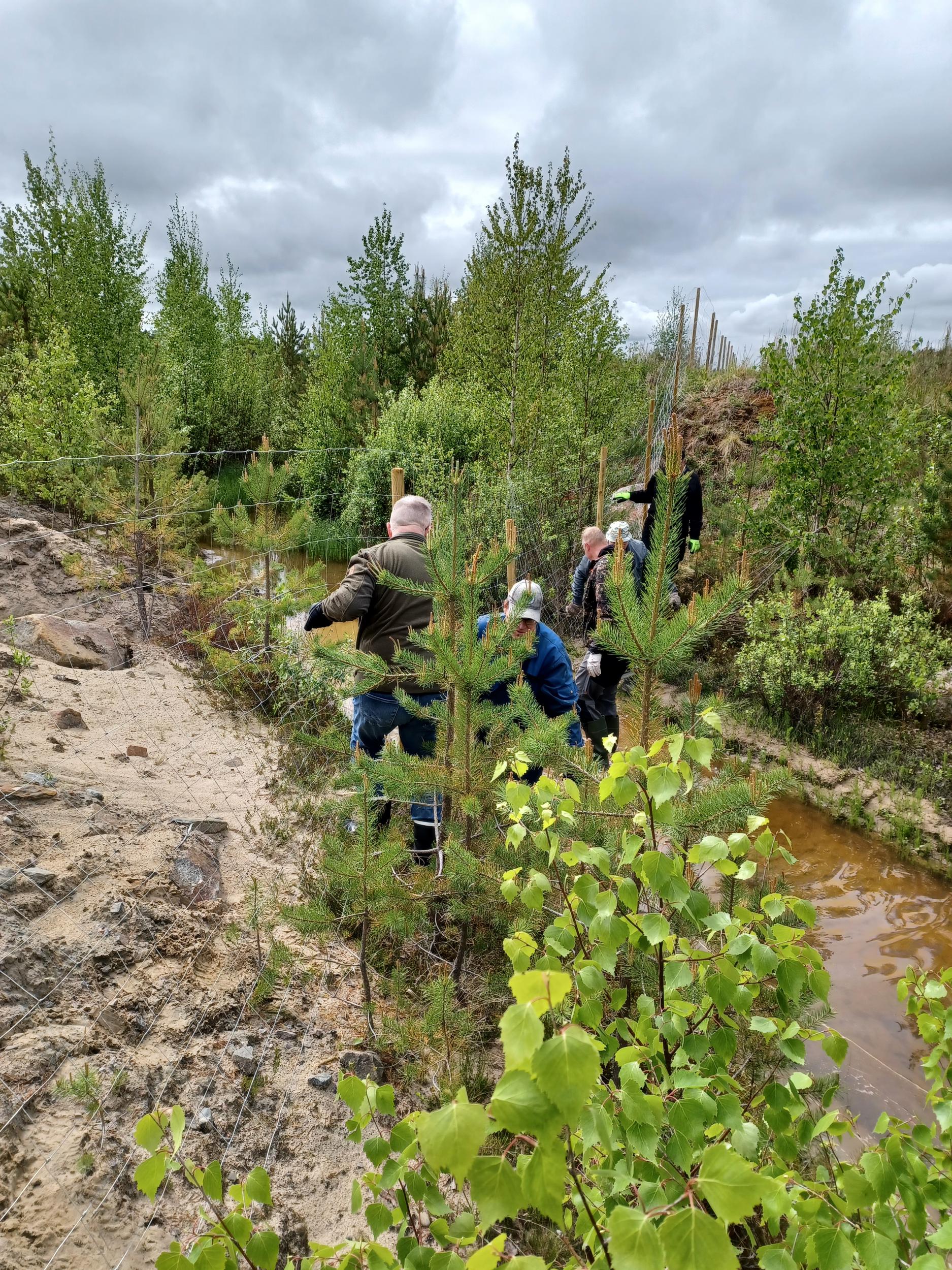

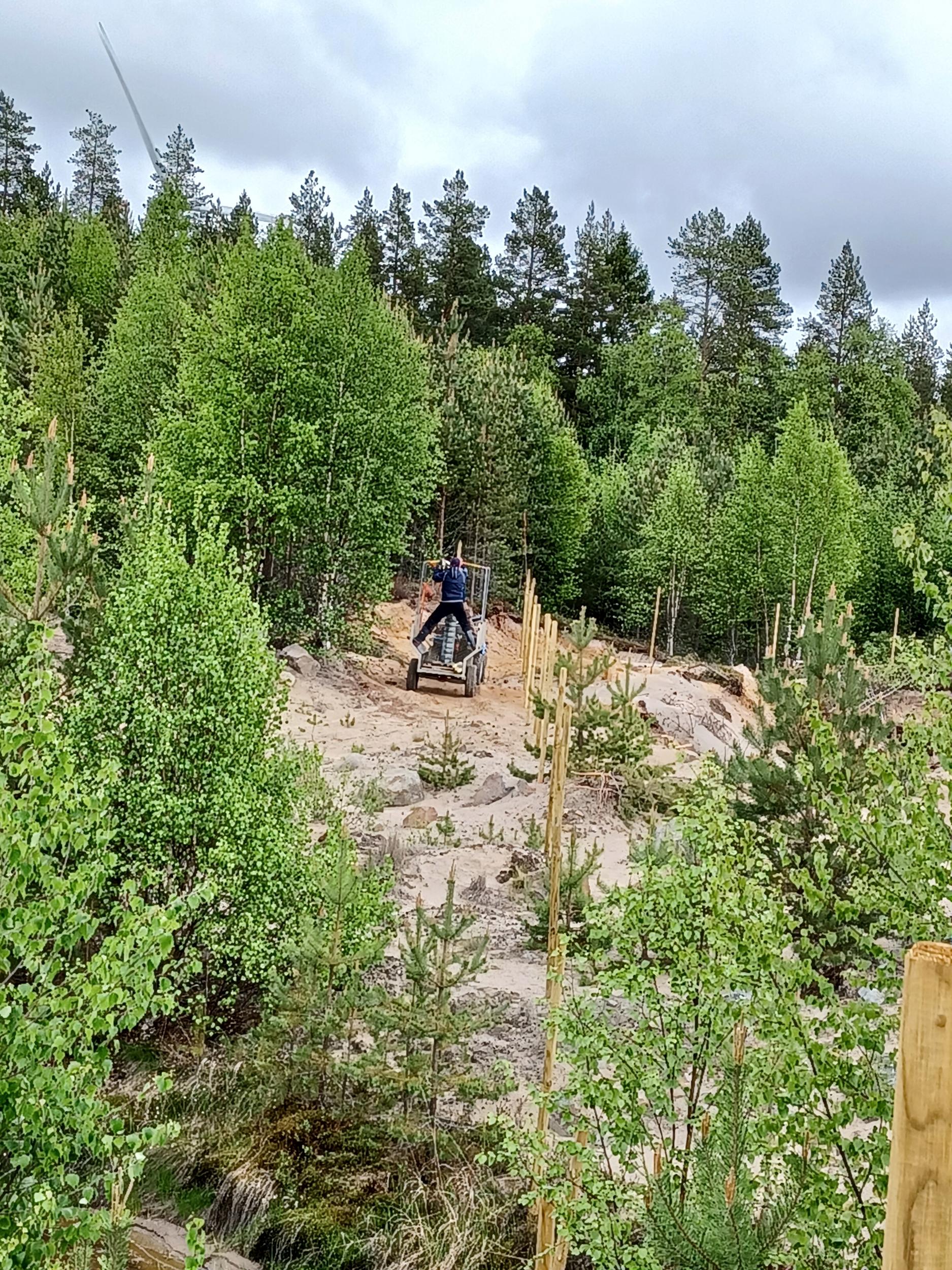

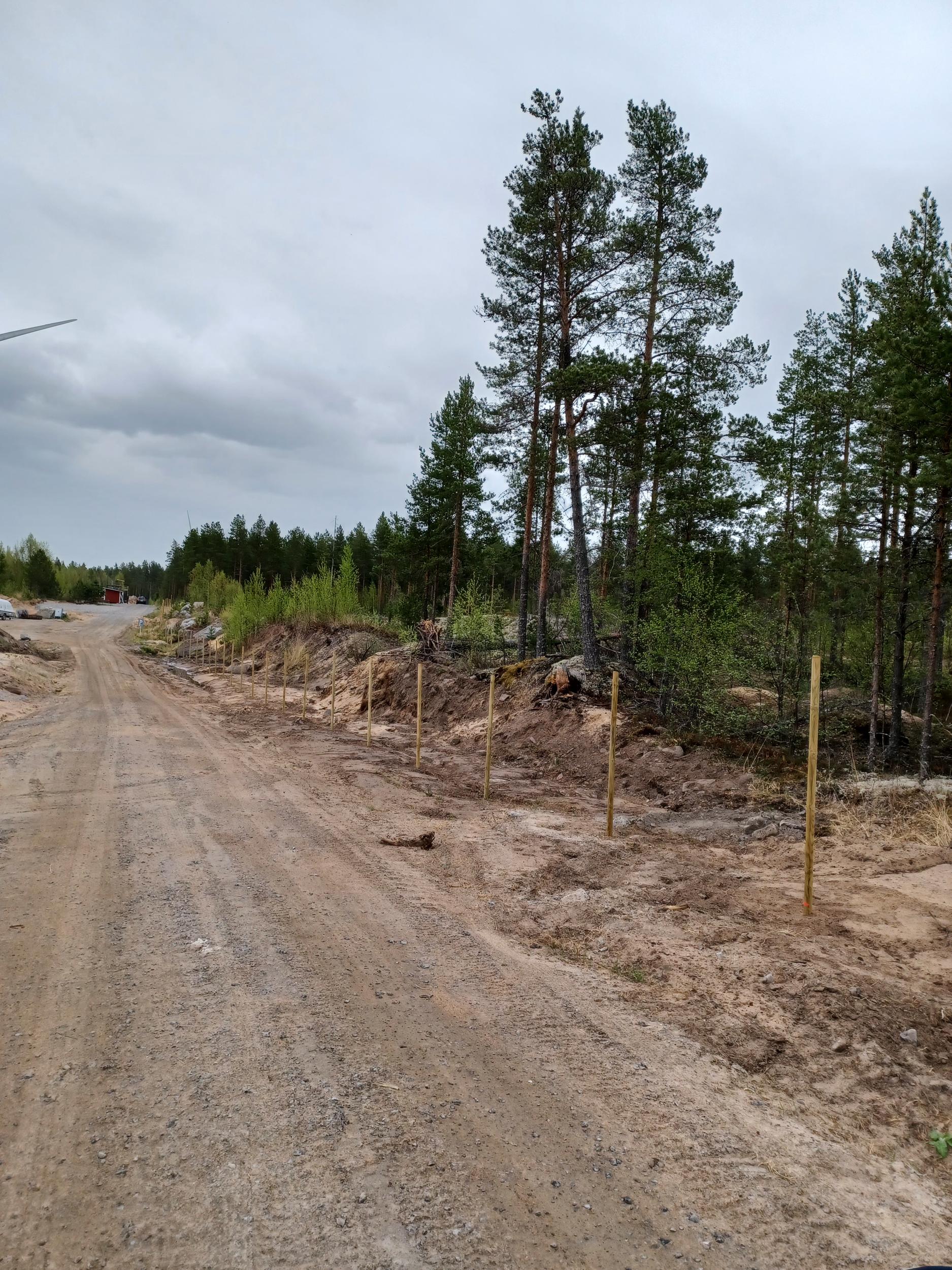

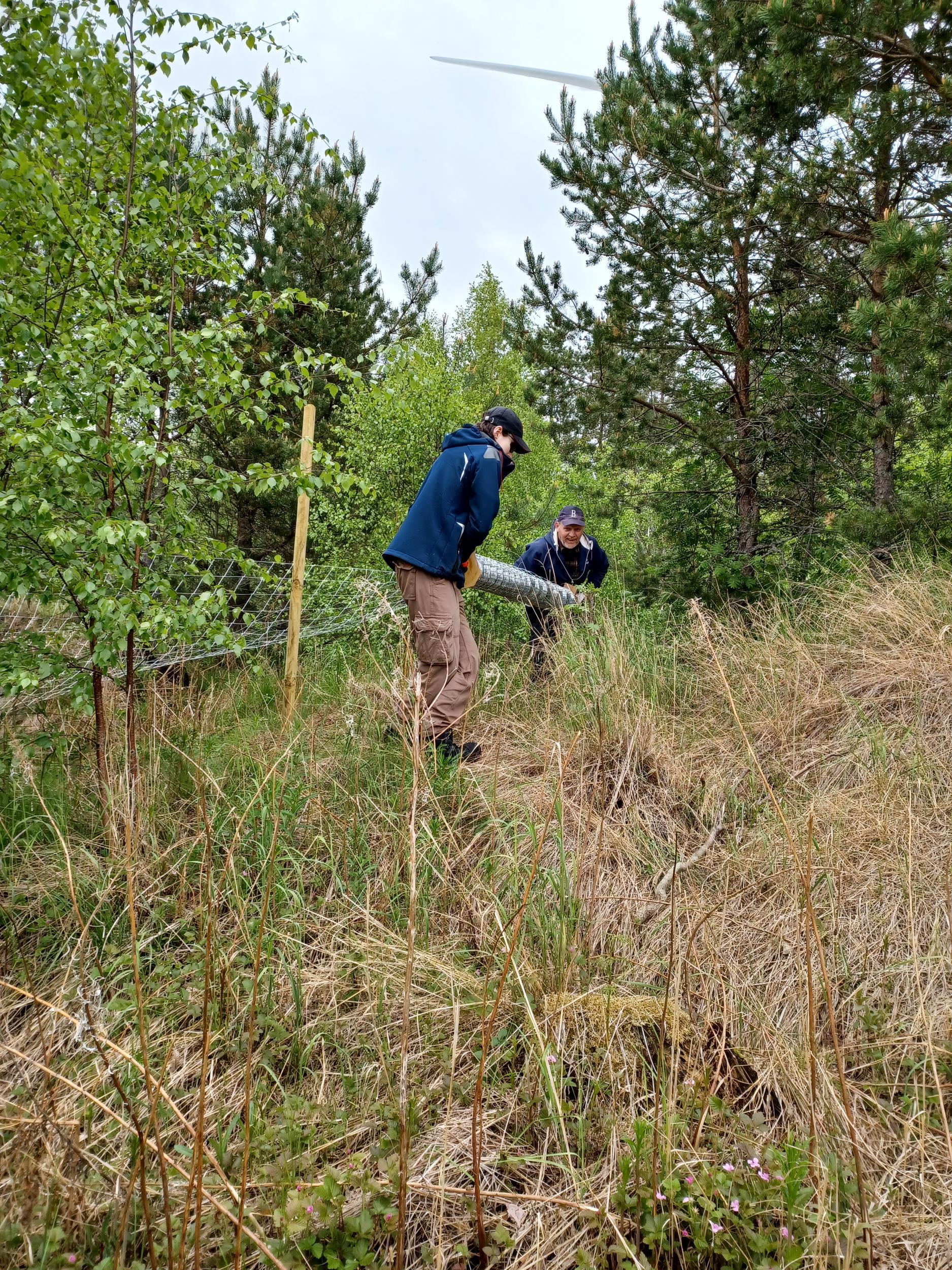

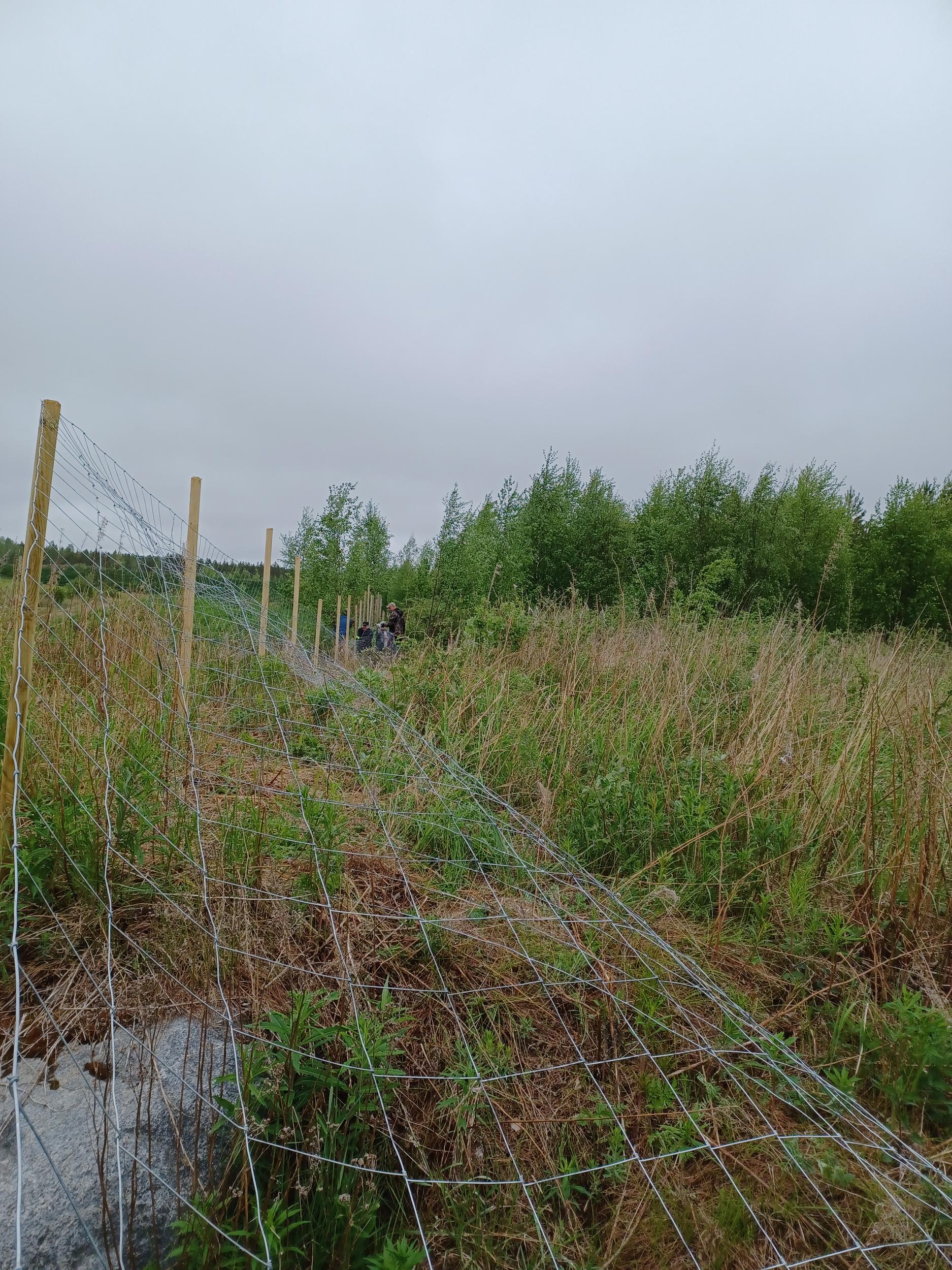

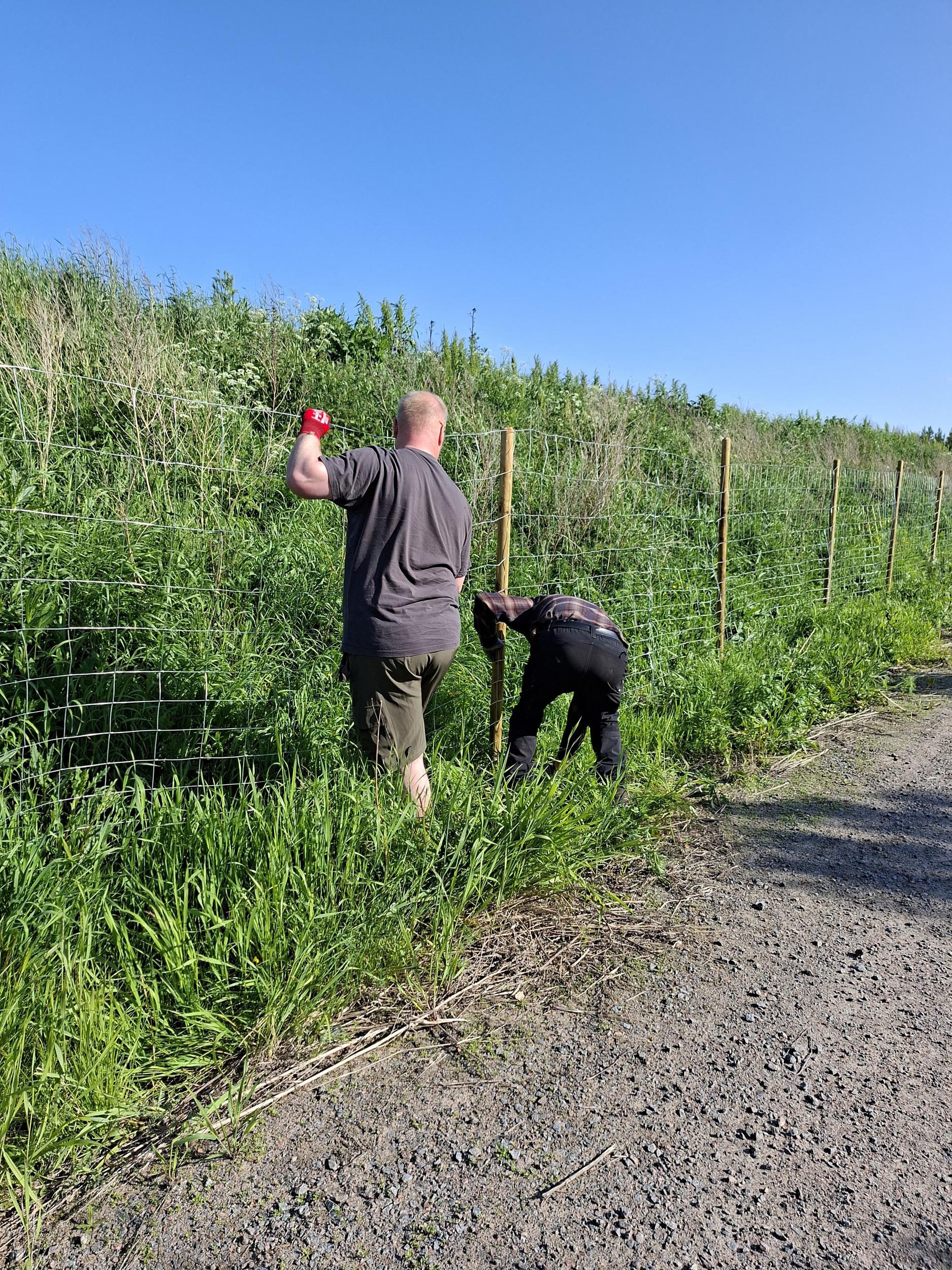

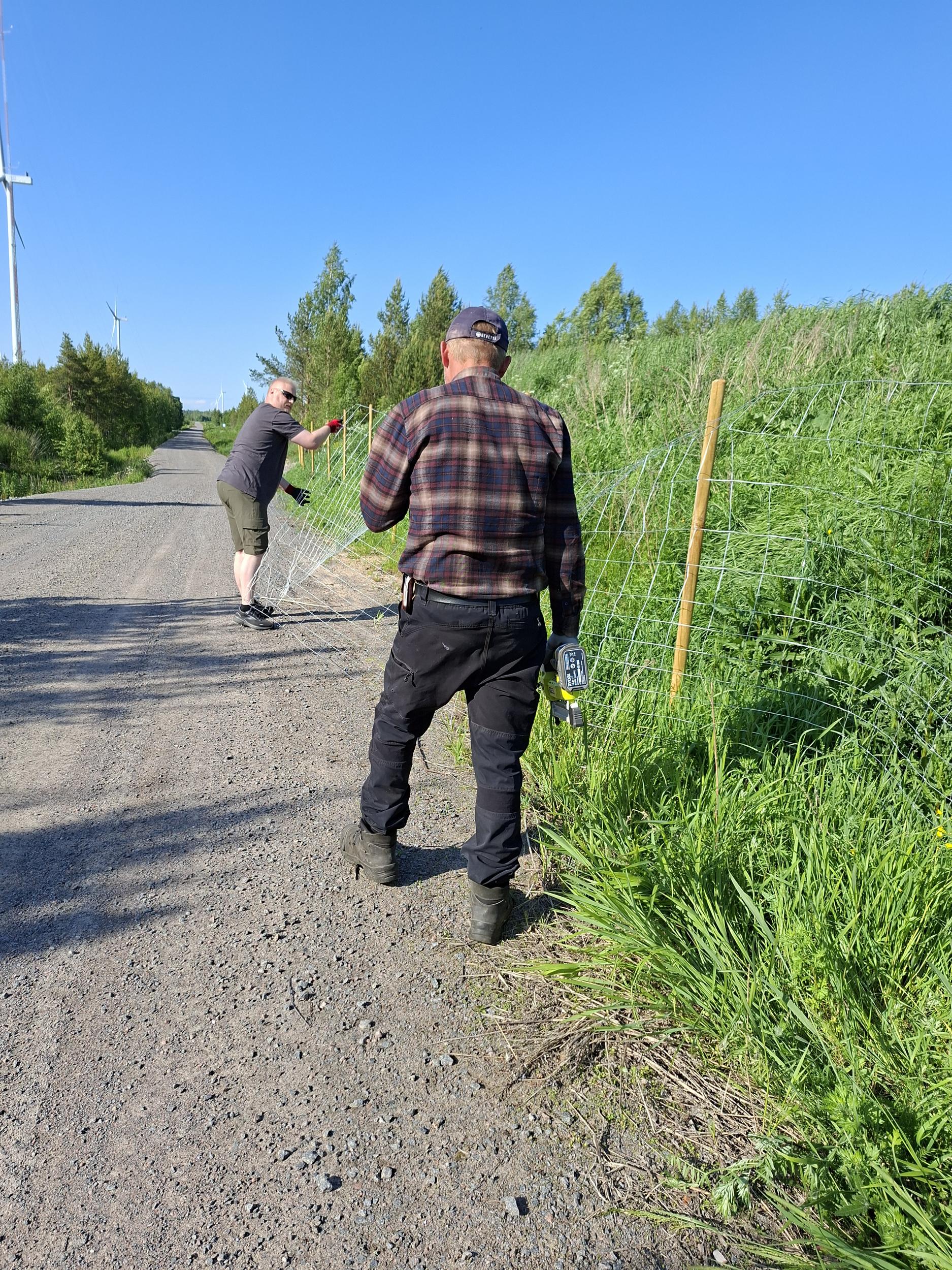

8.6.25 Tänään talkoolaiset olivat ahkeria, vedettiin aitaverkko koko pohjoisreunalle ja itä reunalle sellaiset reilu 600m. Vähän jäi vielä tekemistä.

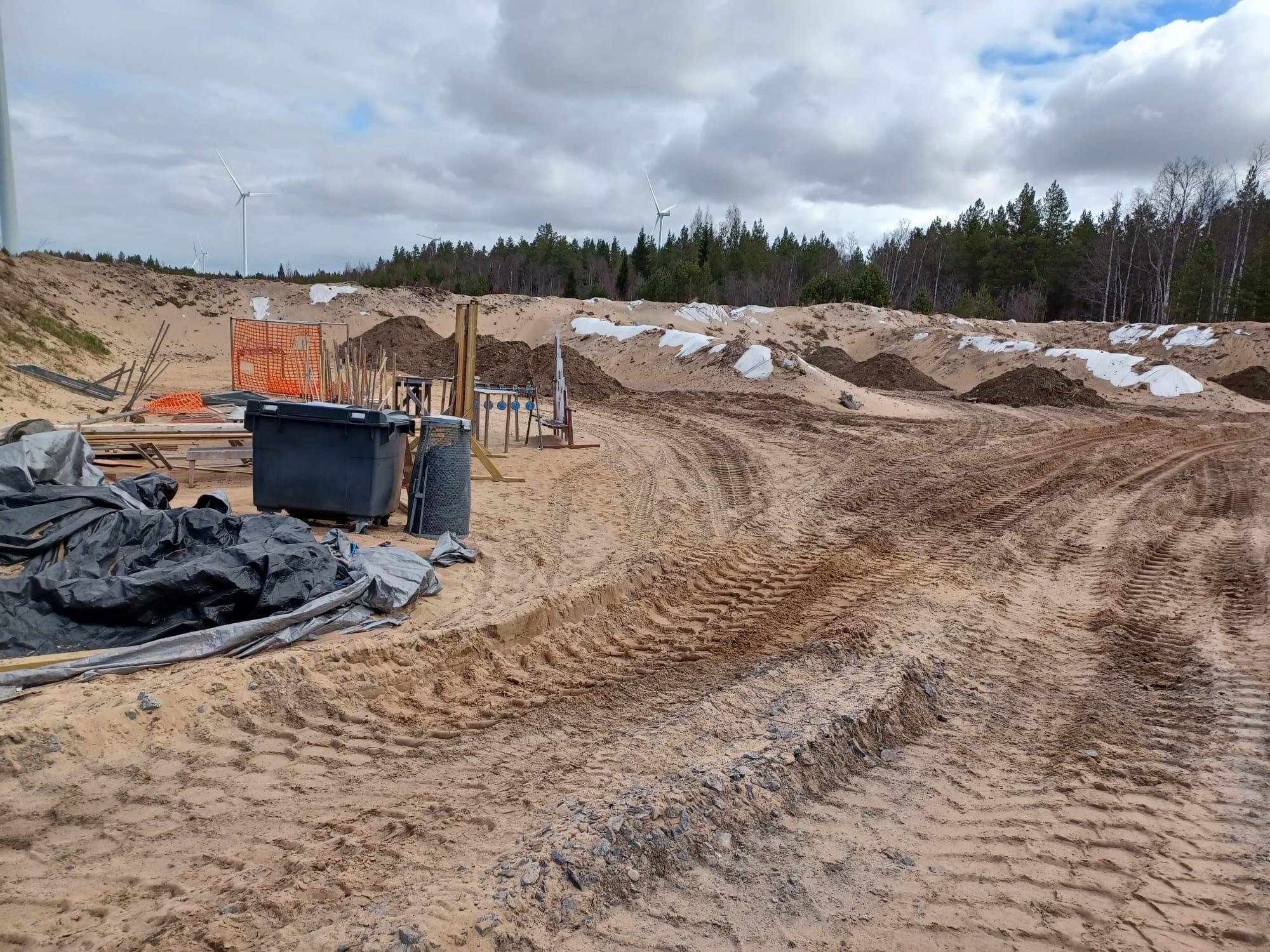

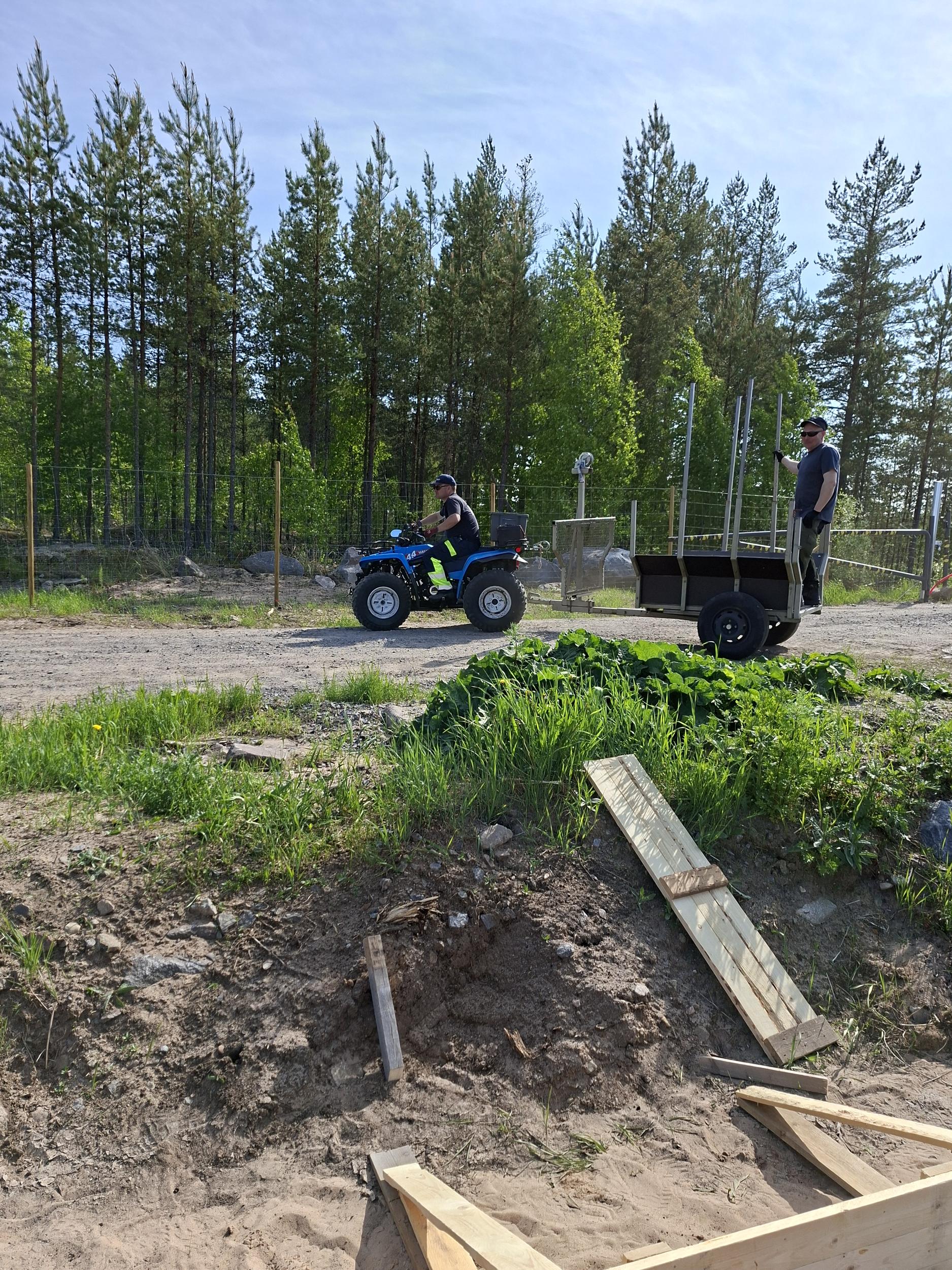

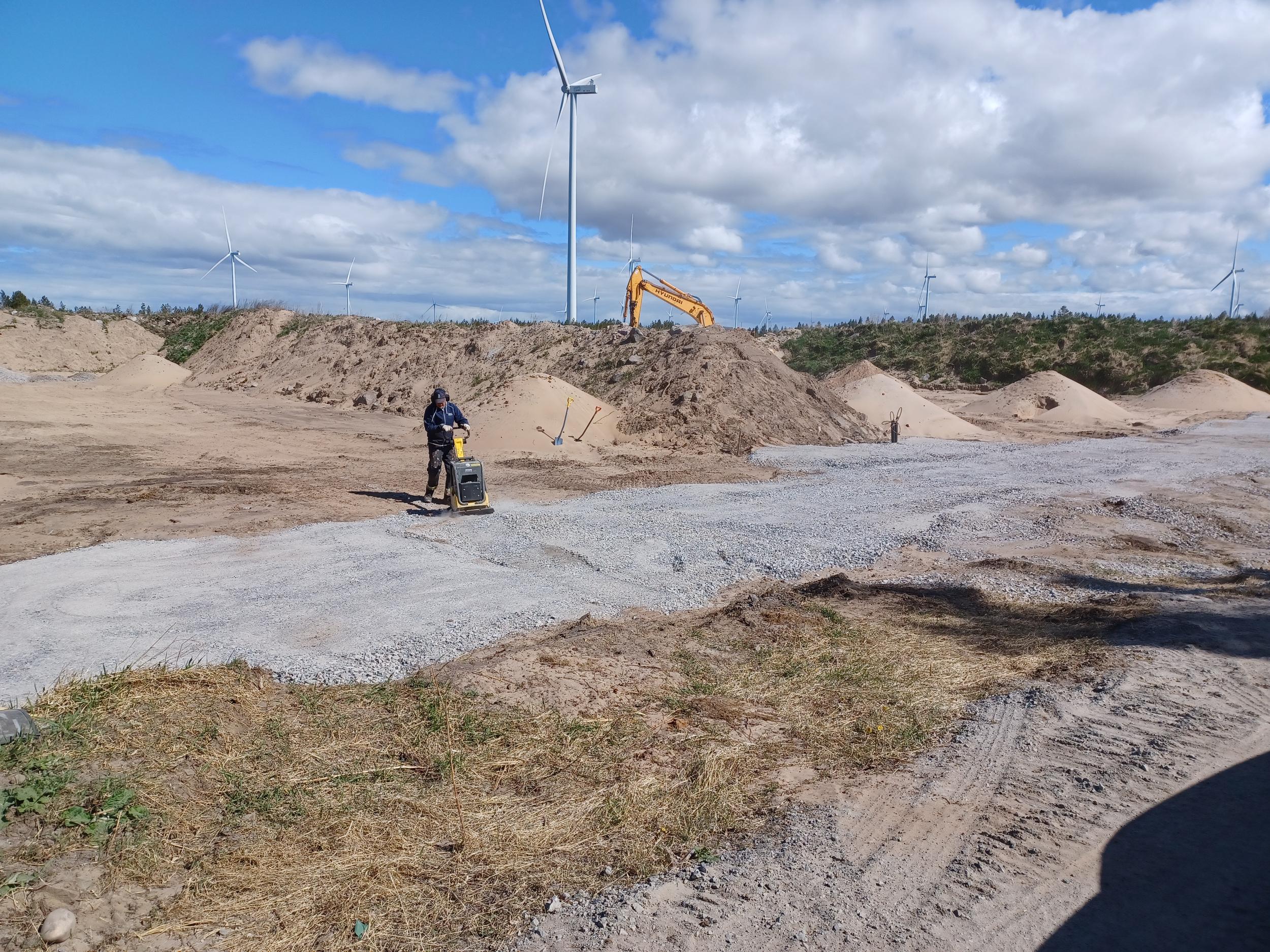

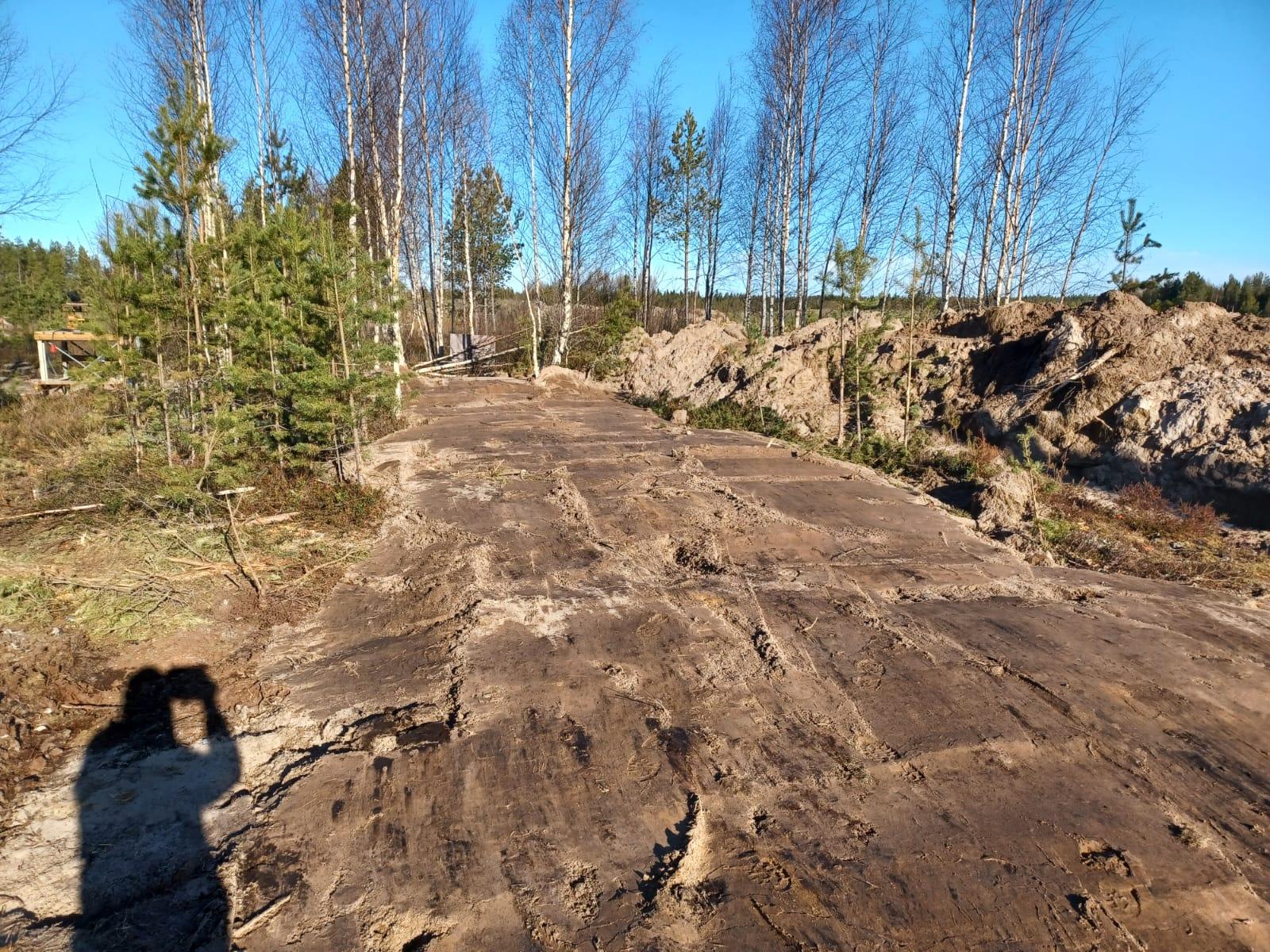

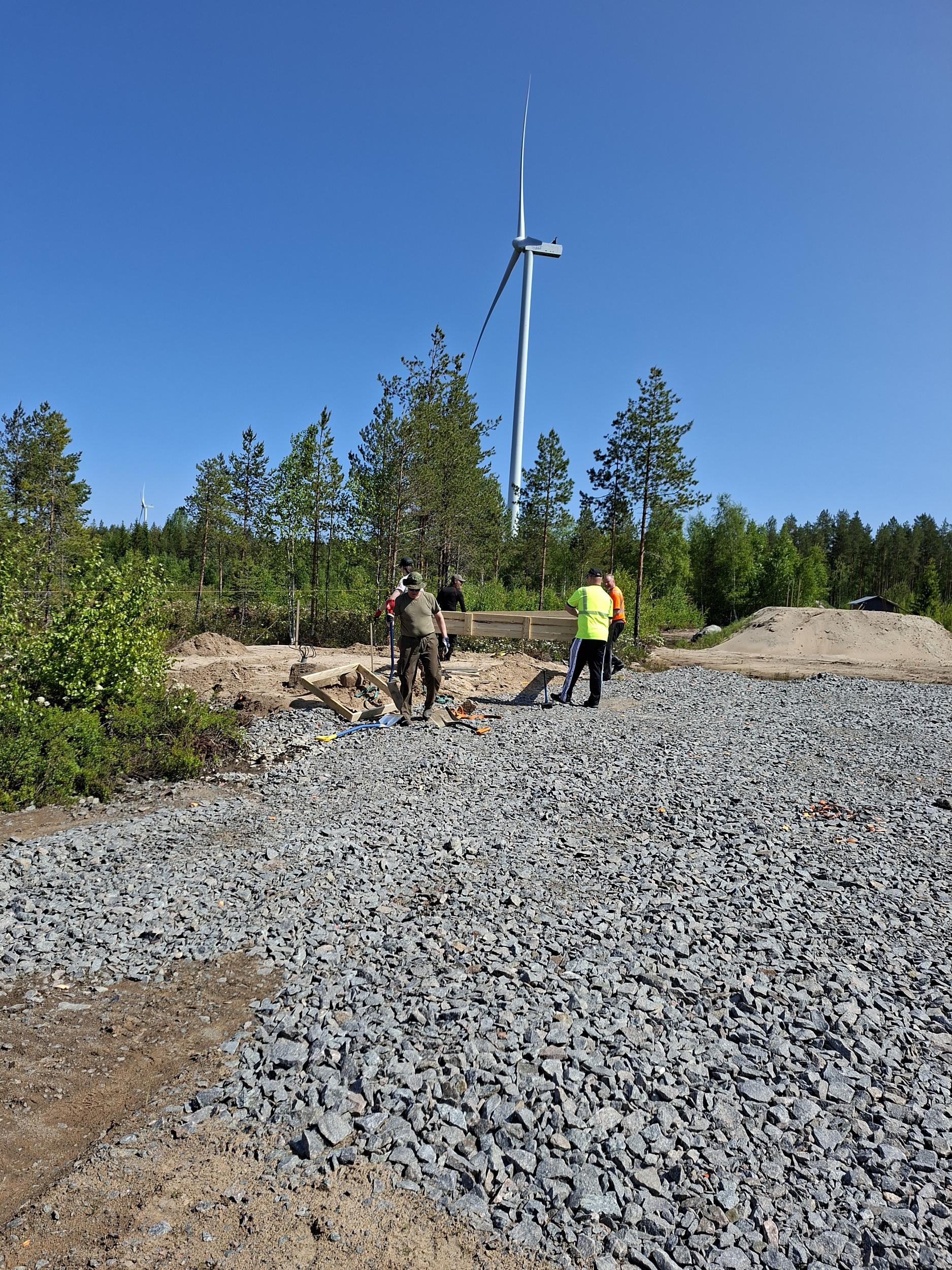

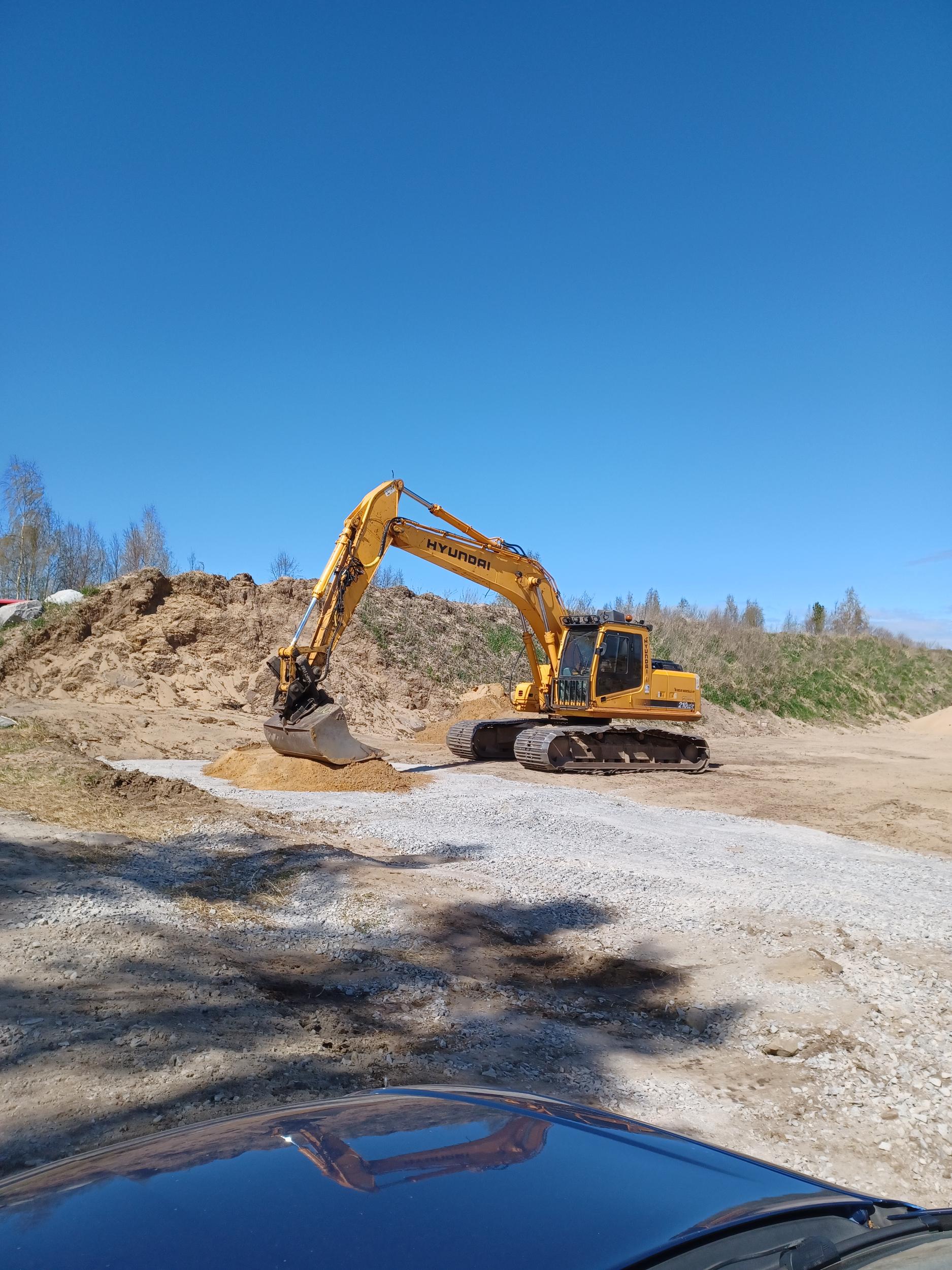

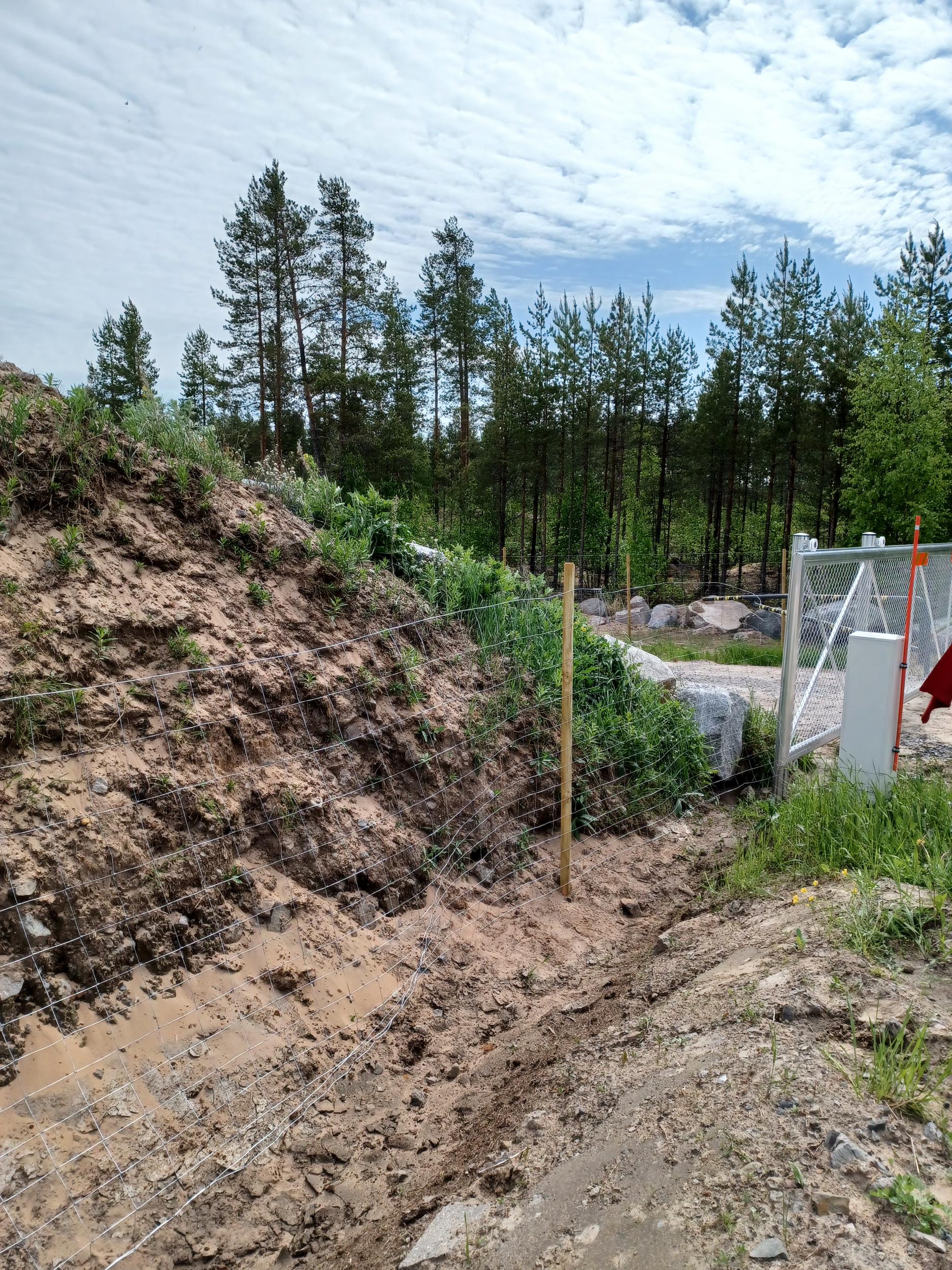

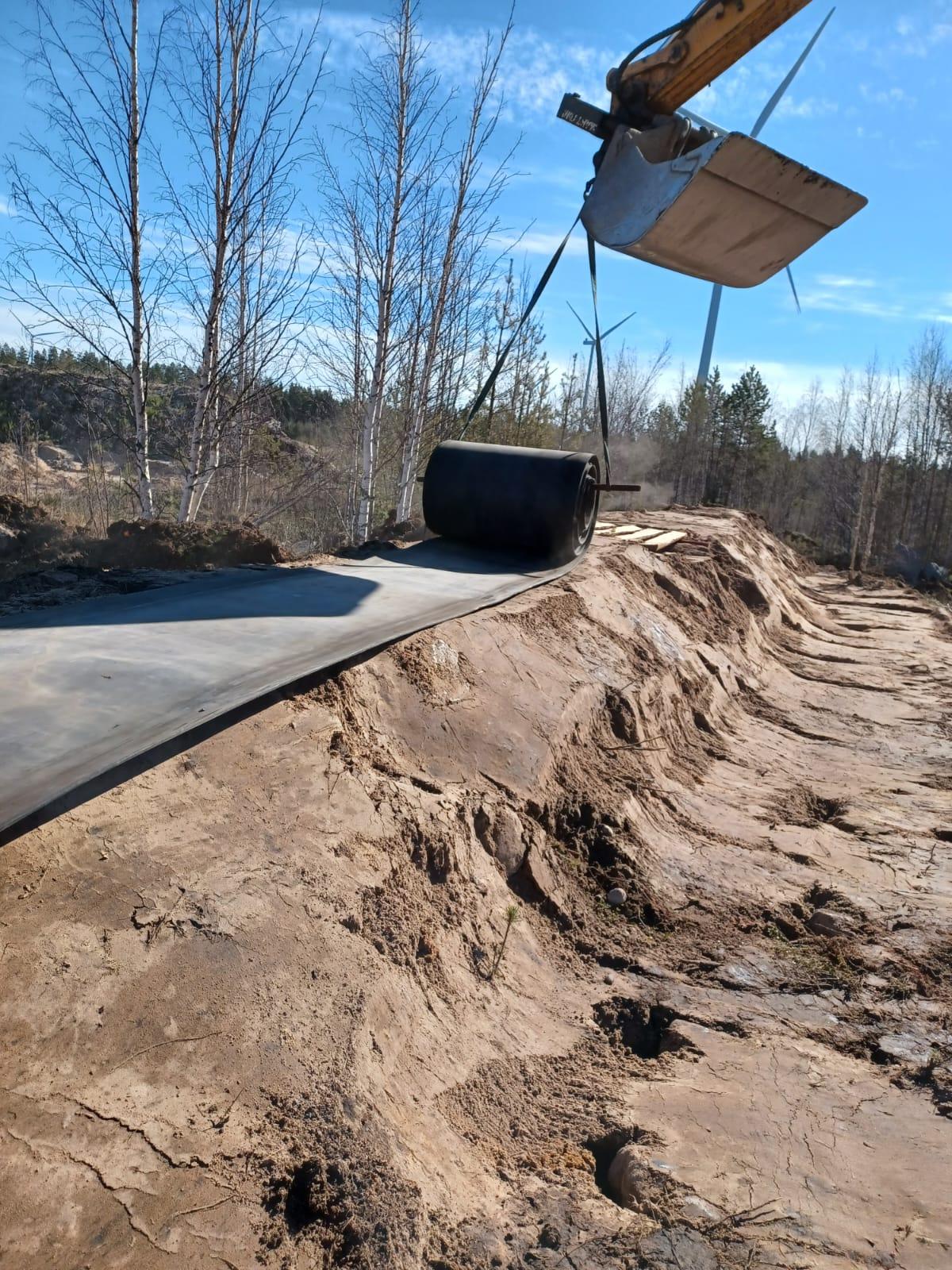

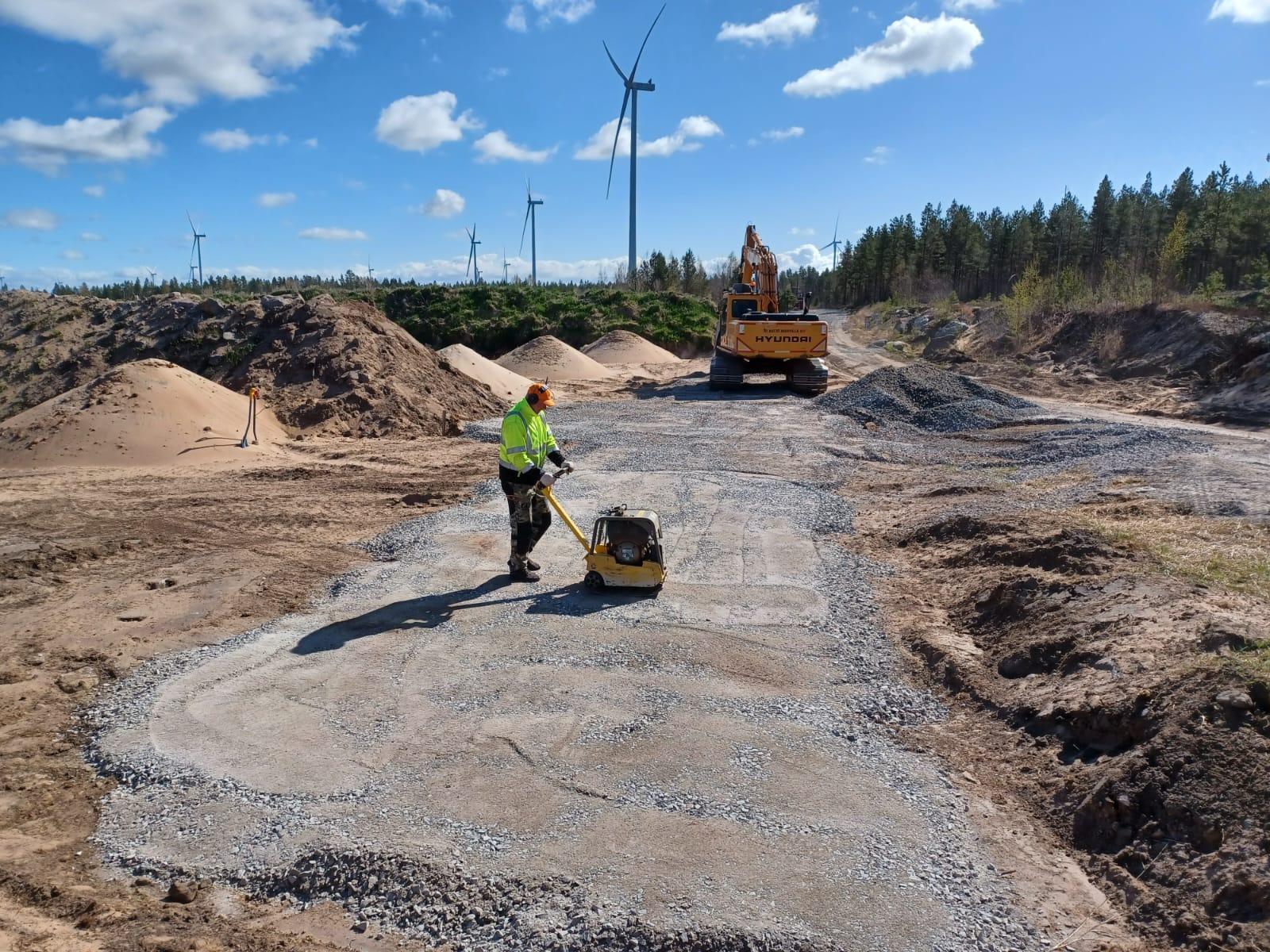

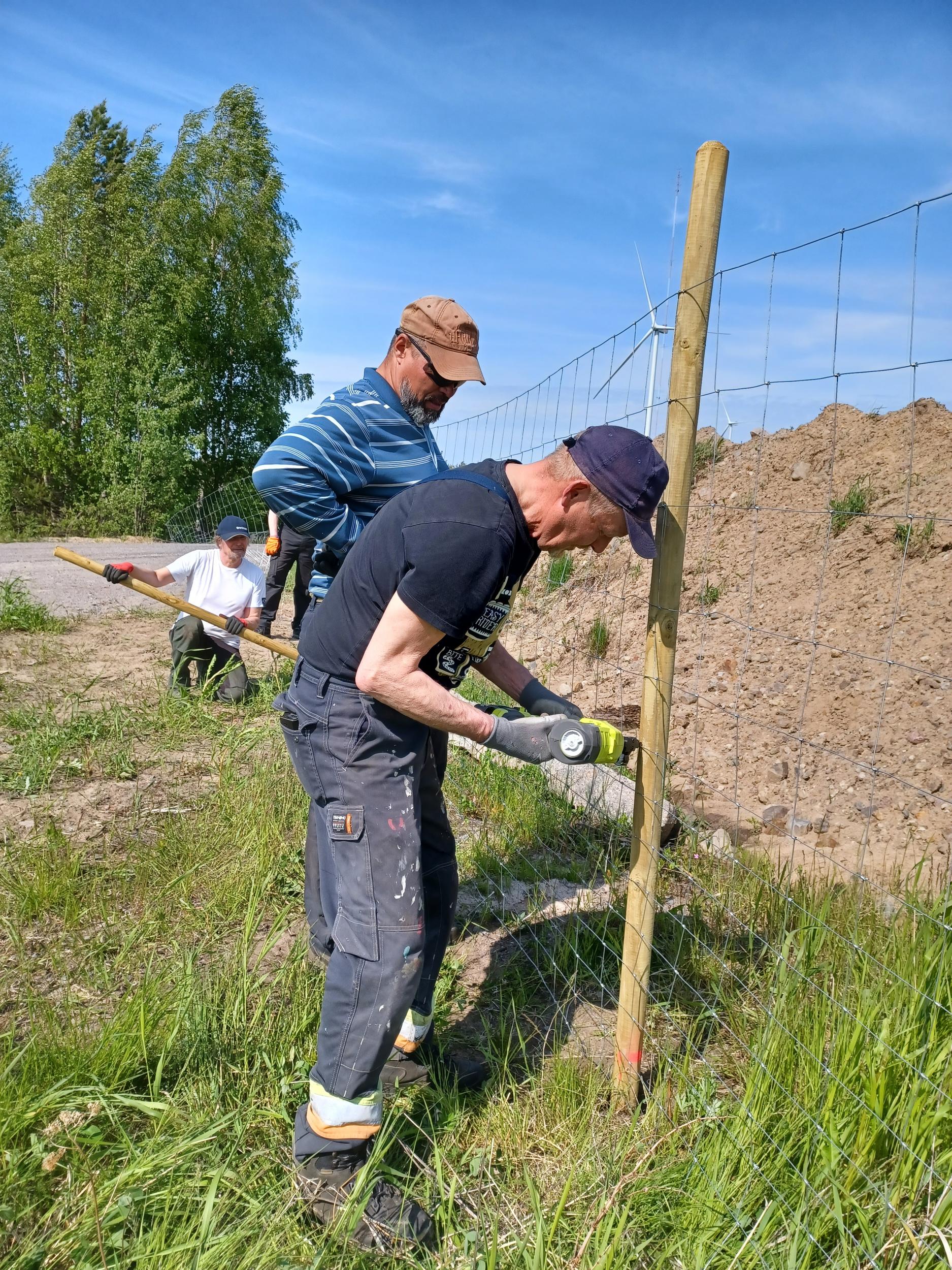

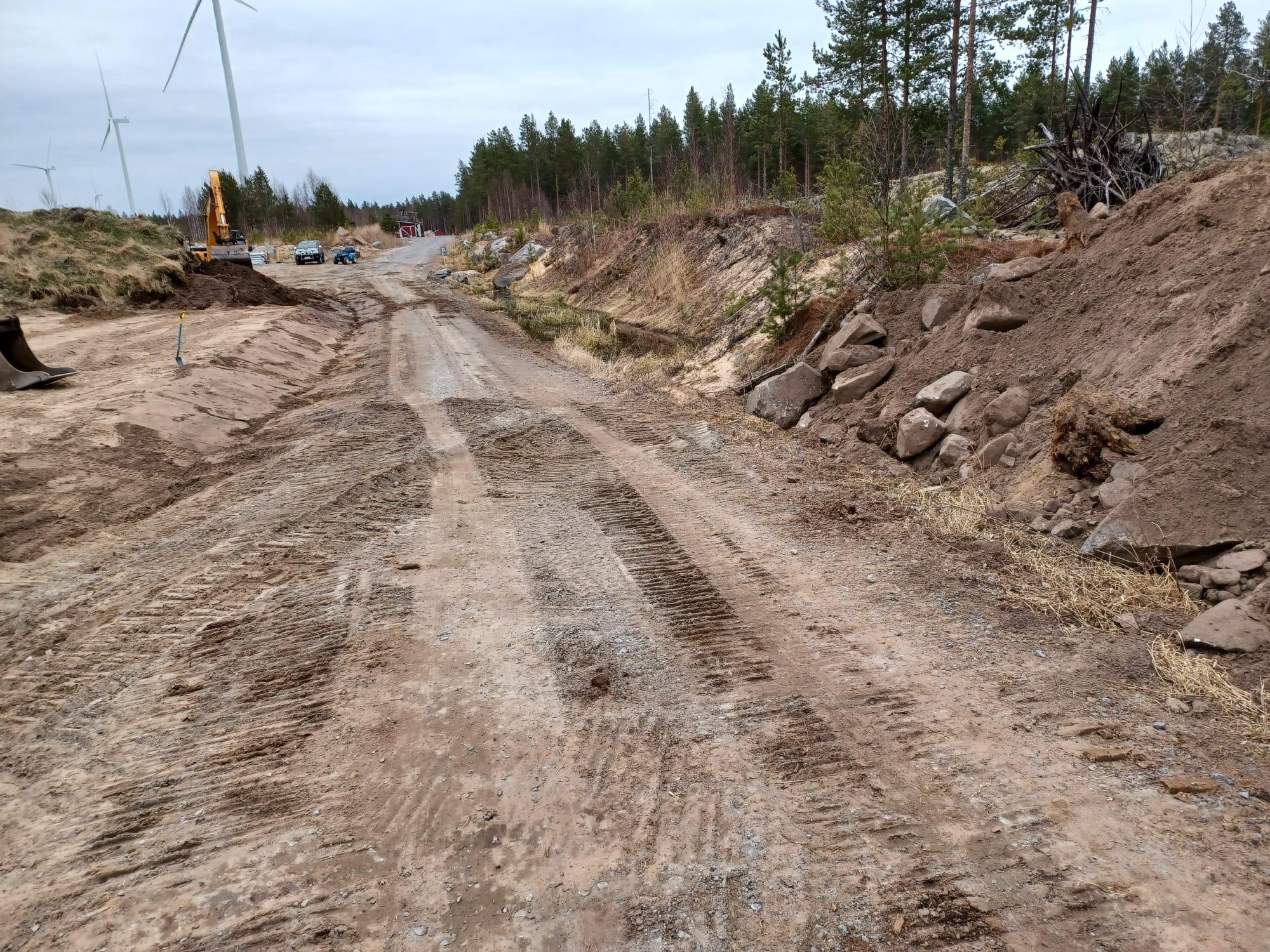

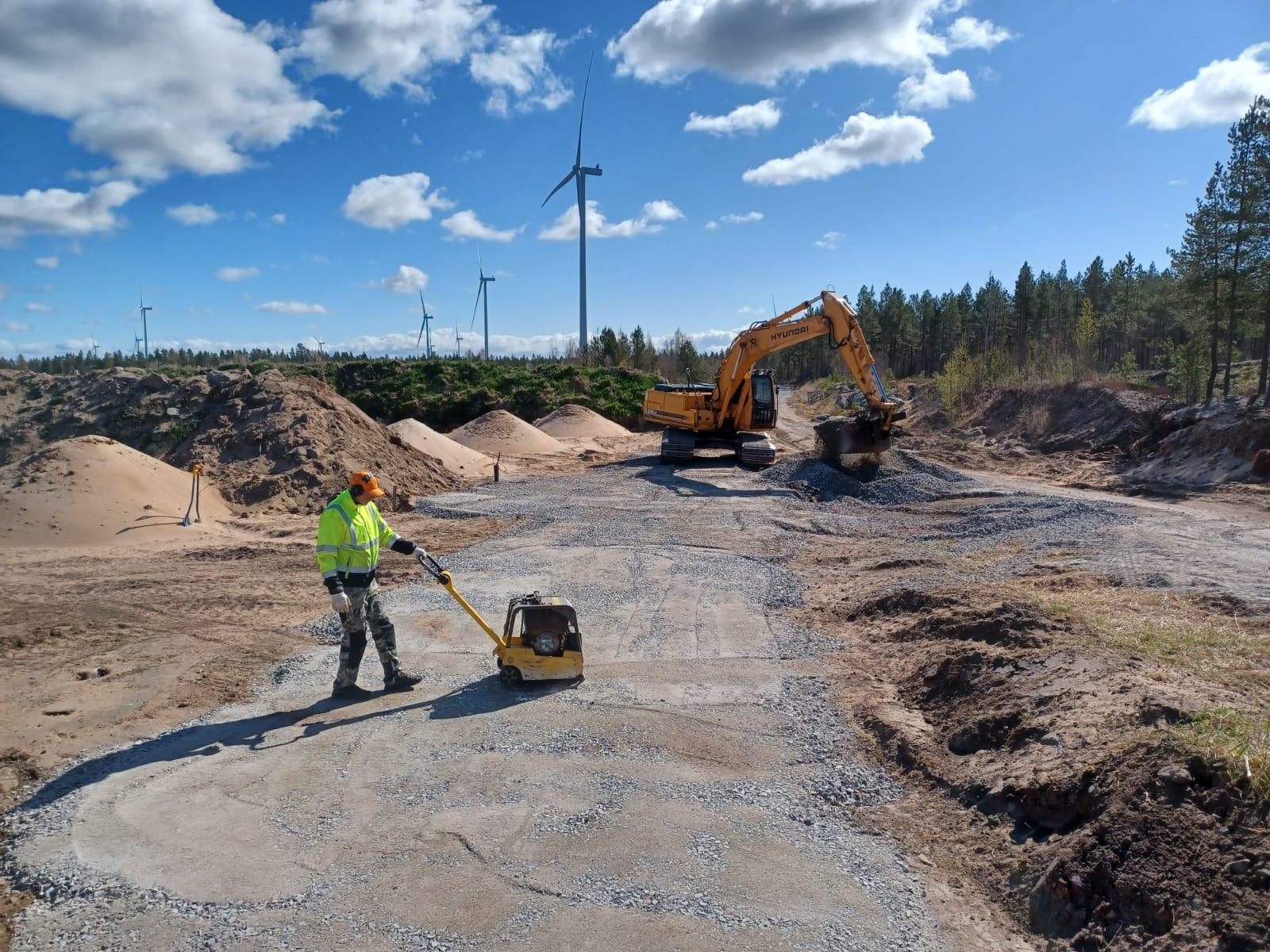

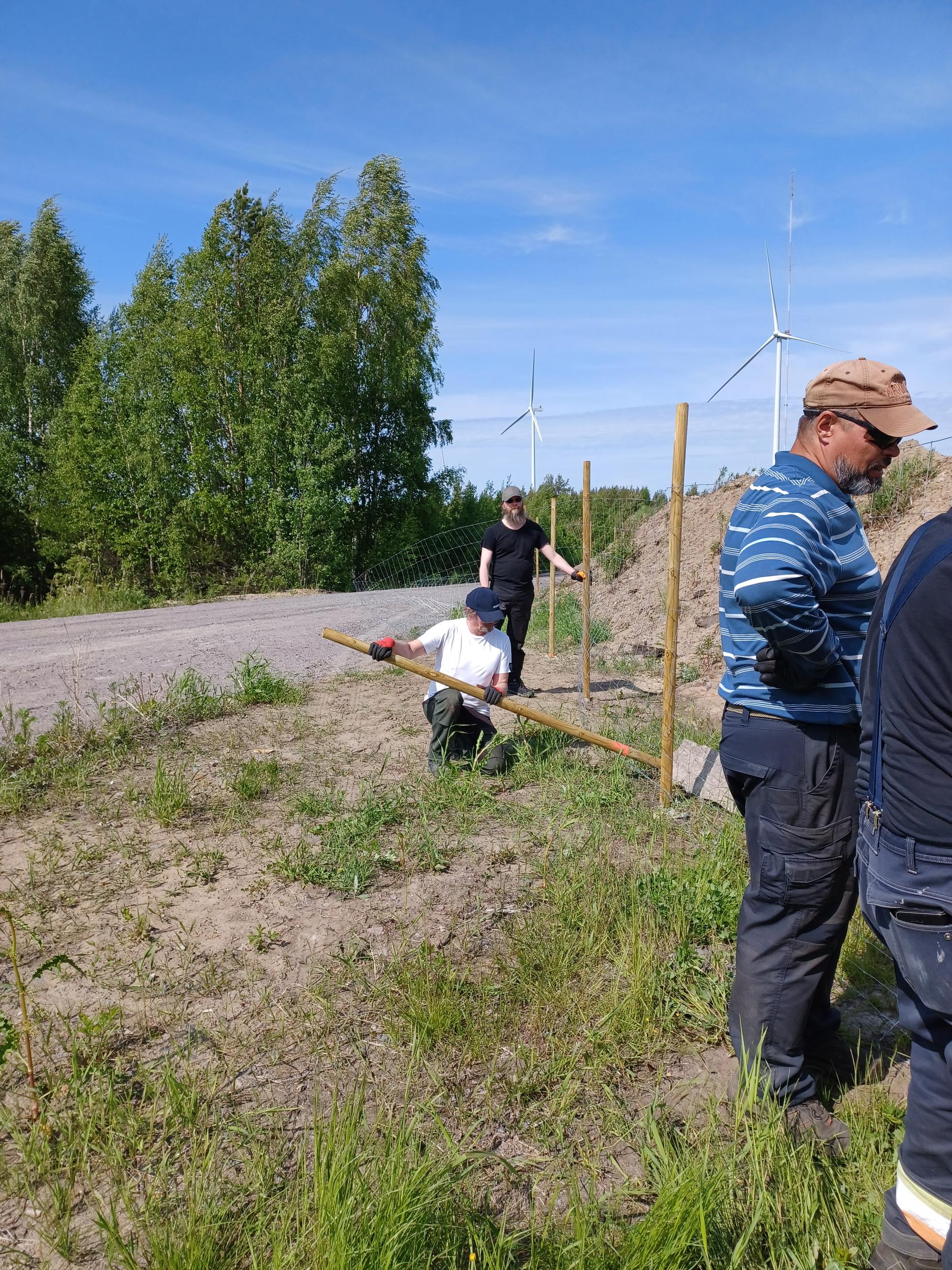

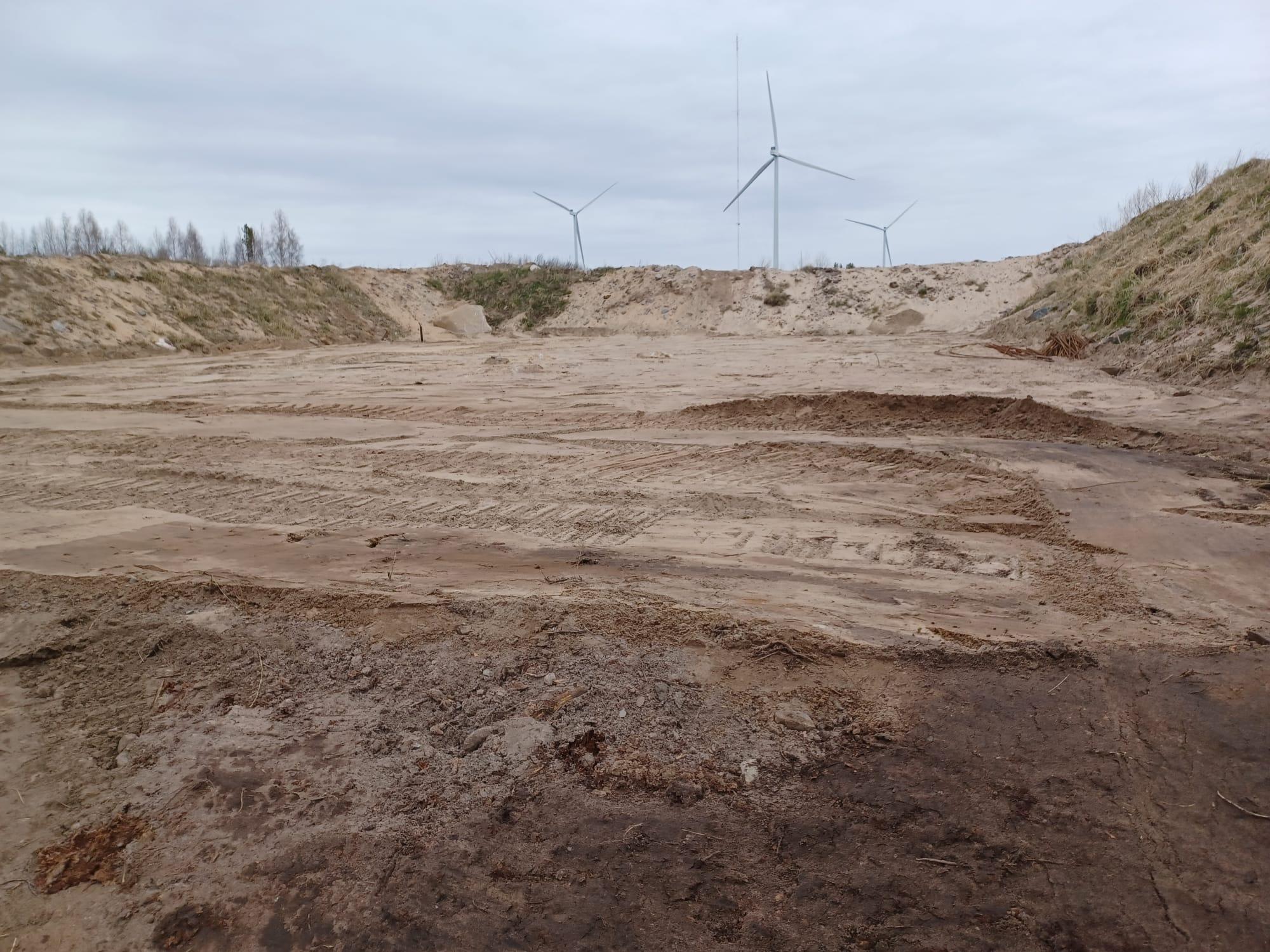

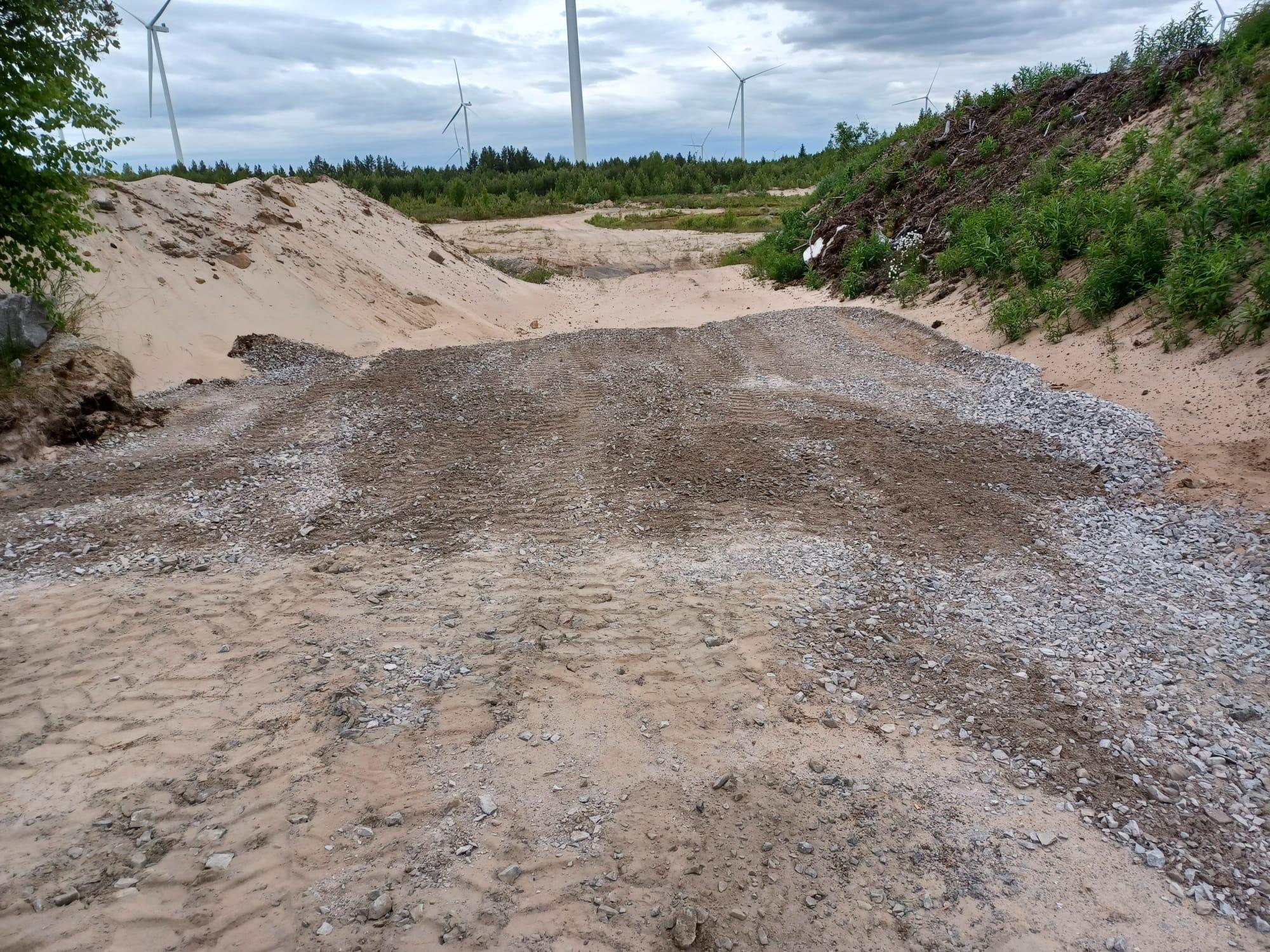

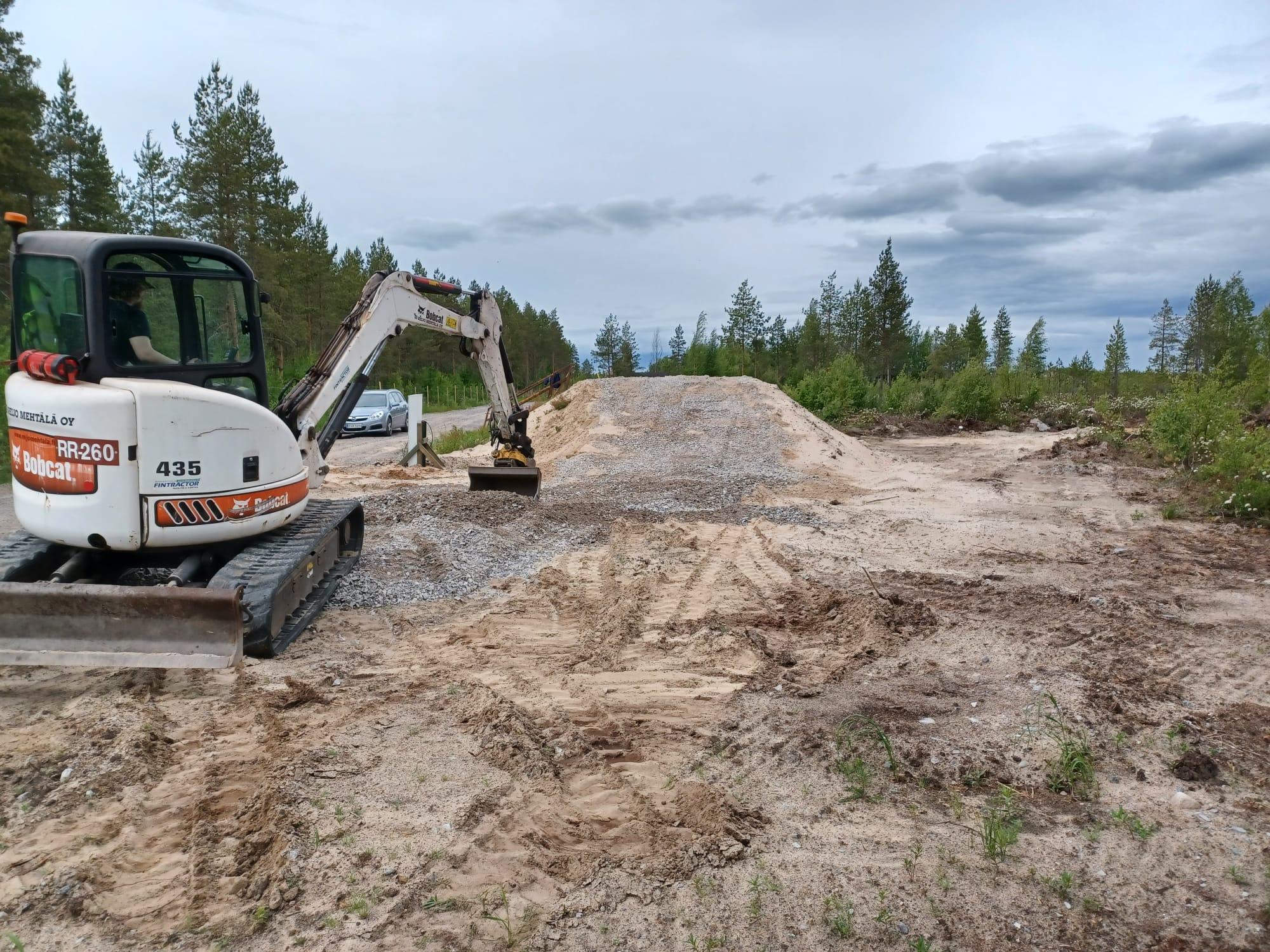

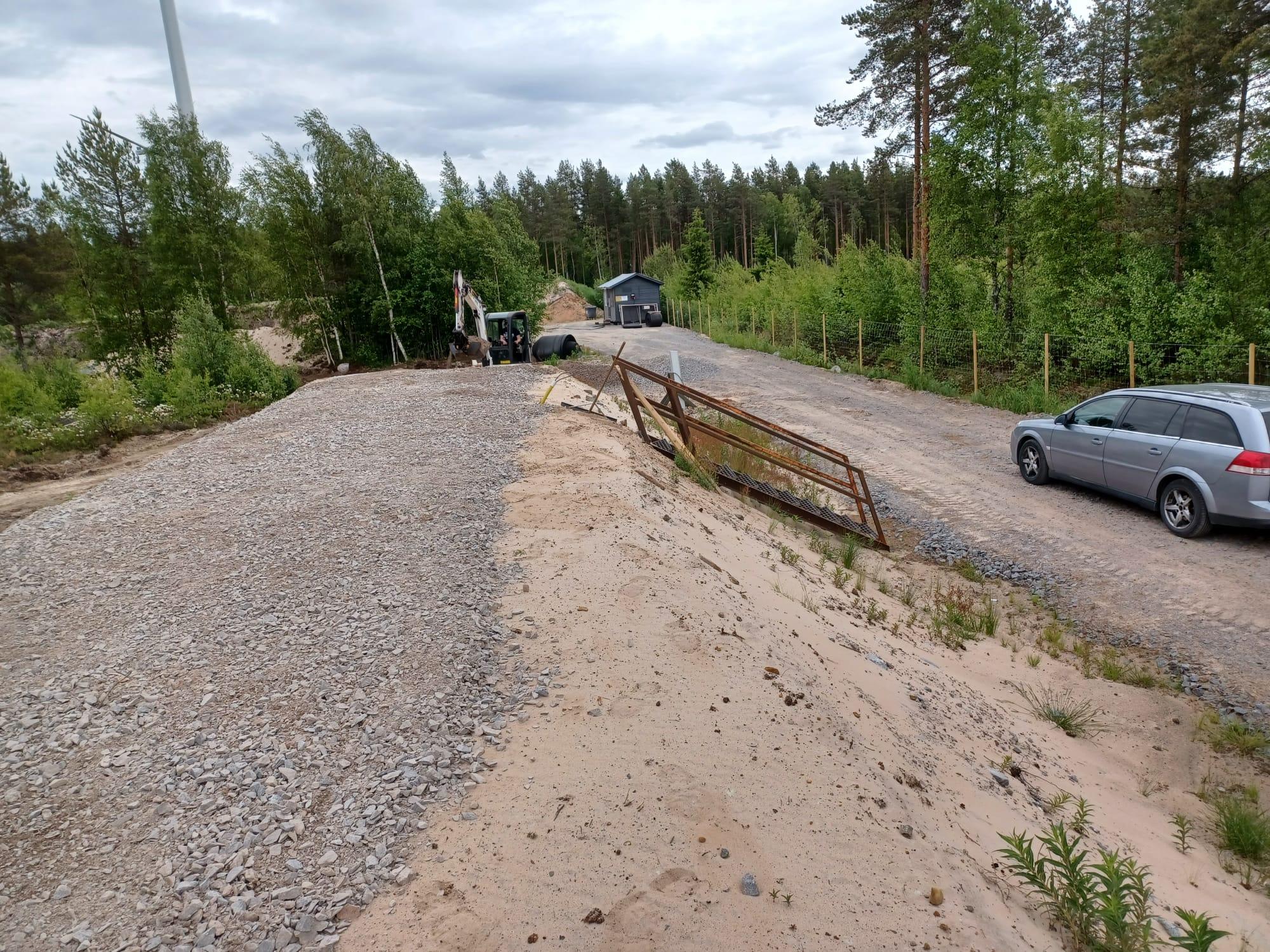

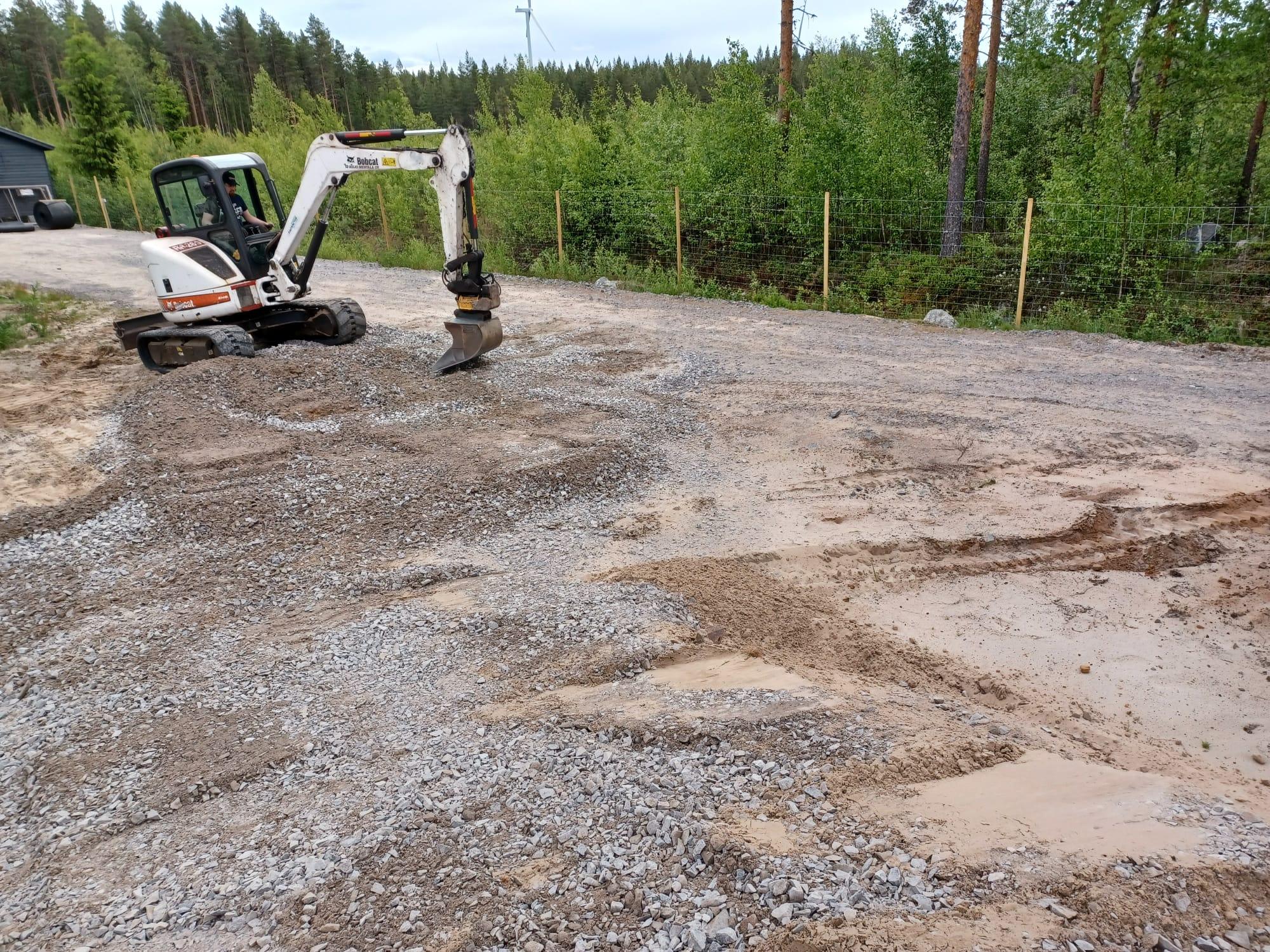

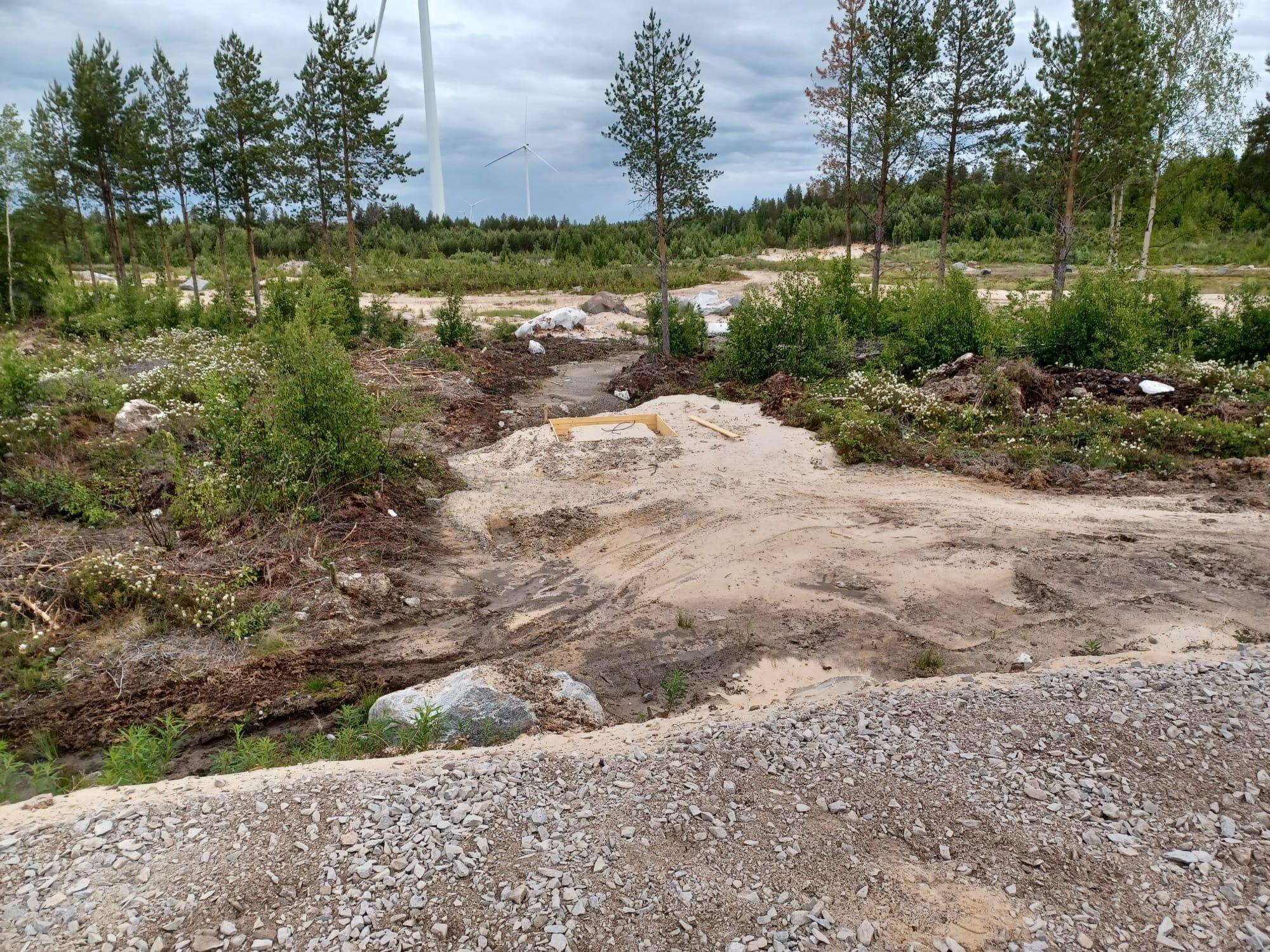

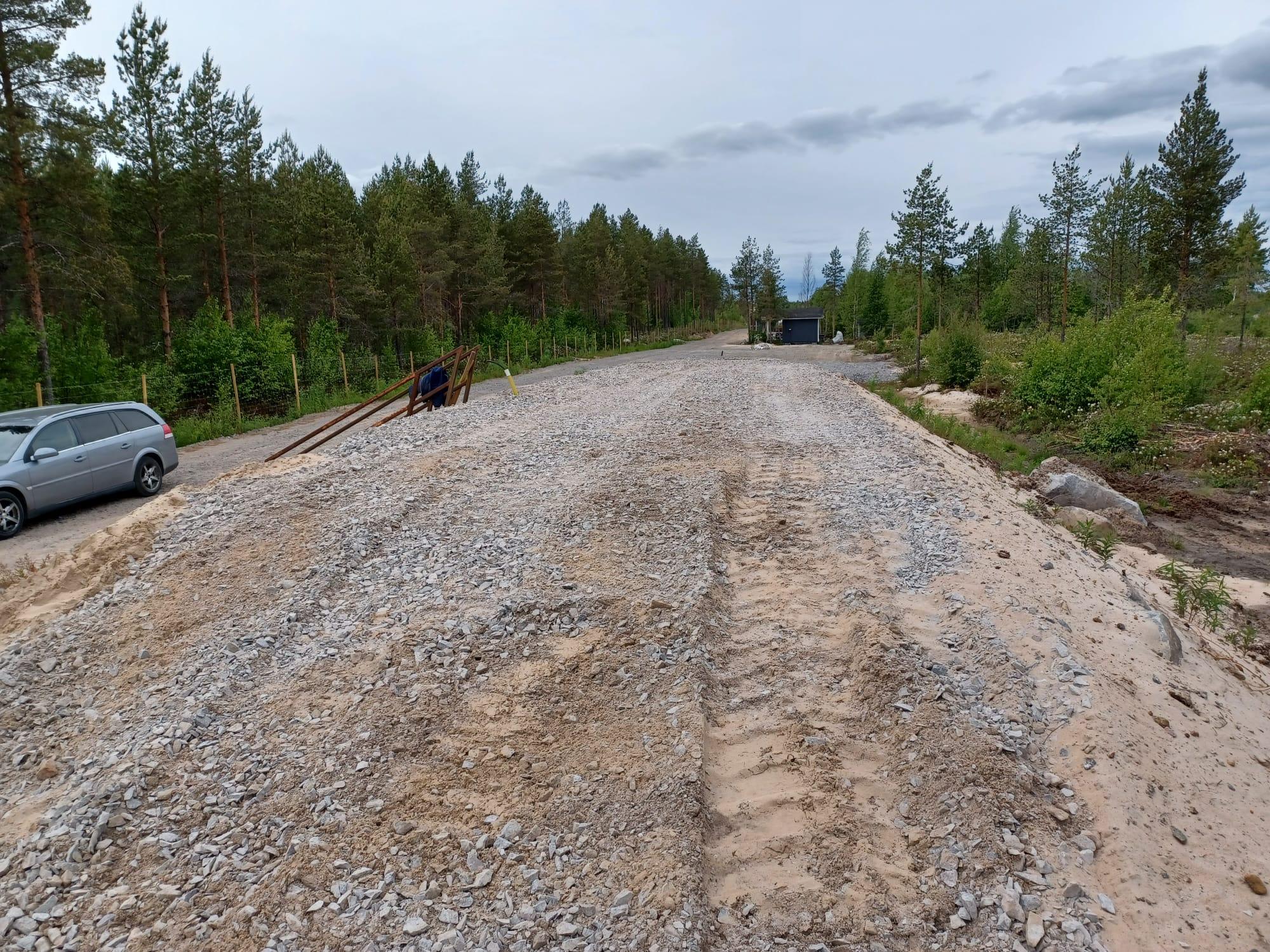

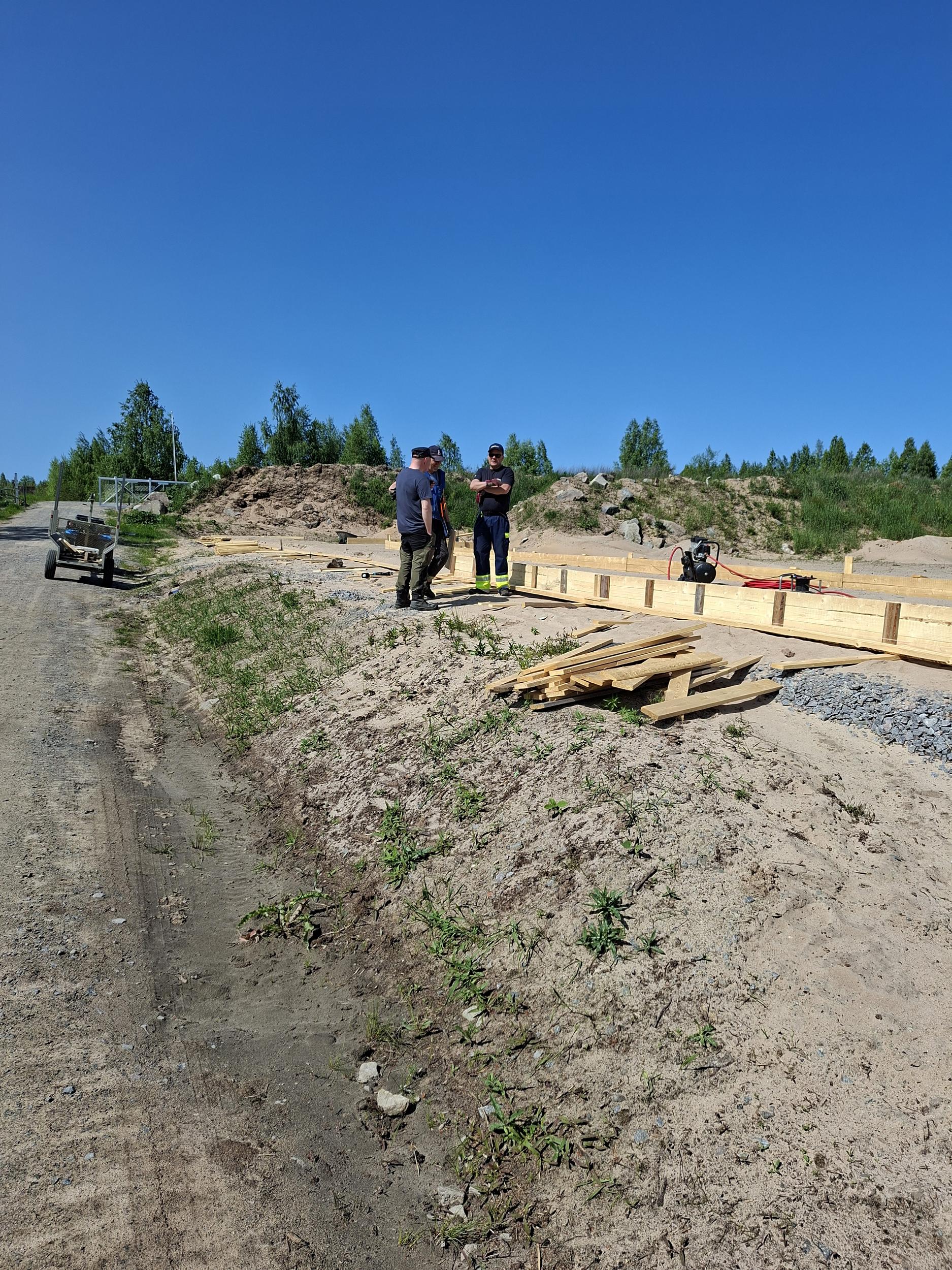

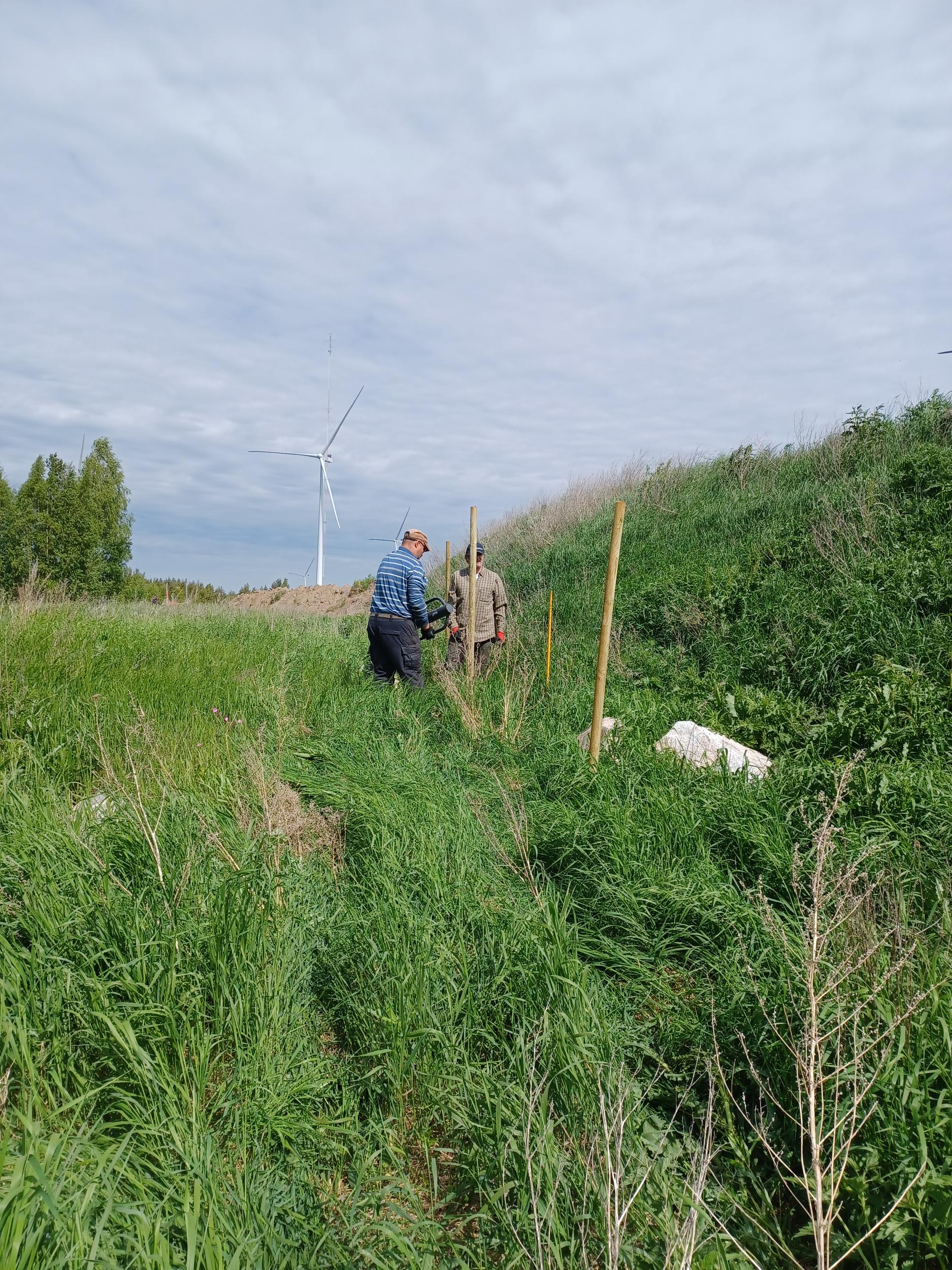

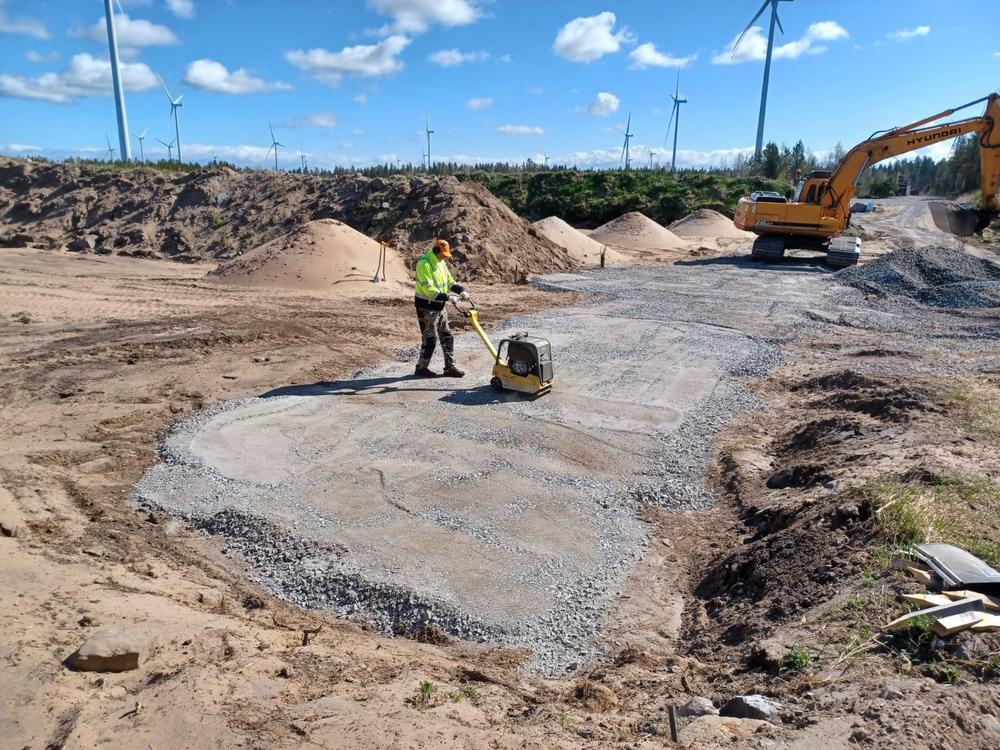

14.6.25 Tänään jatkettiin aidan pystytystä, vielä jäi n. 100m

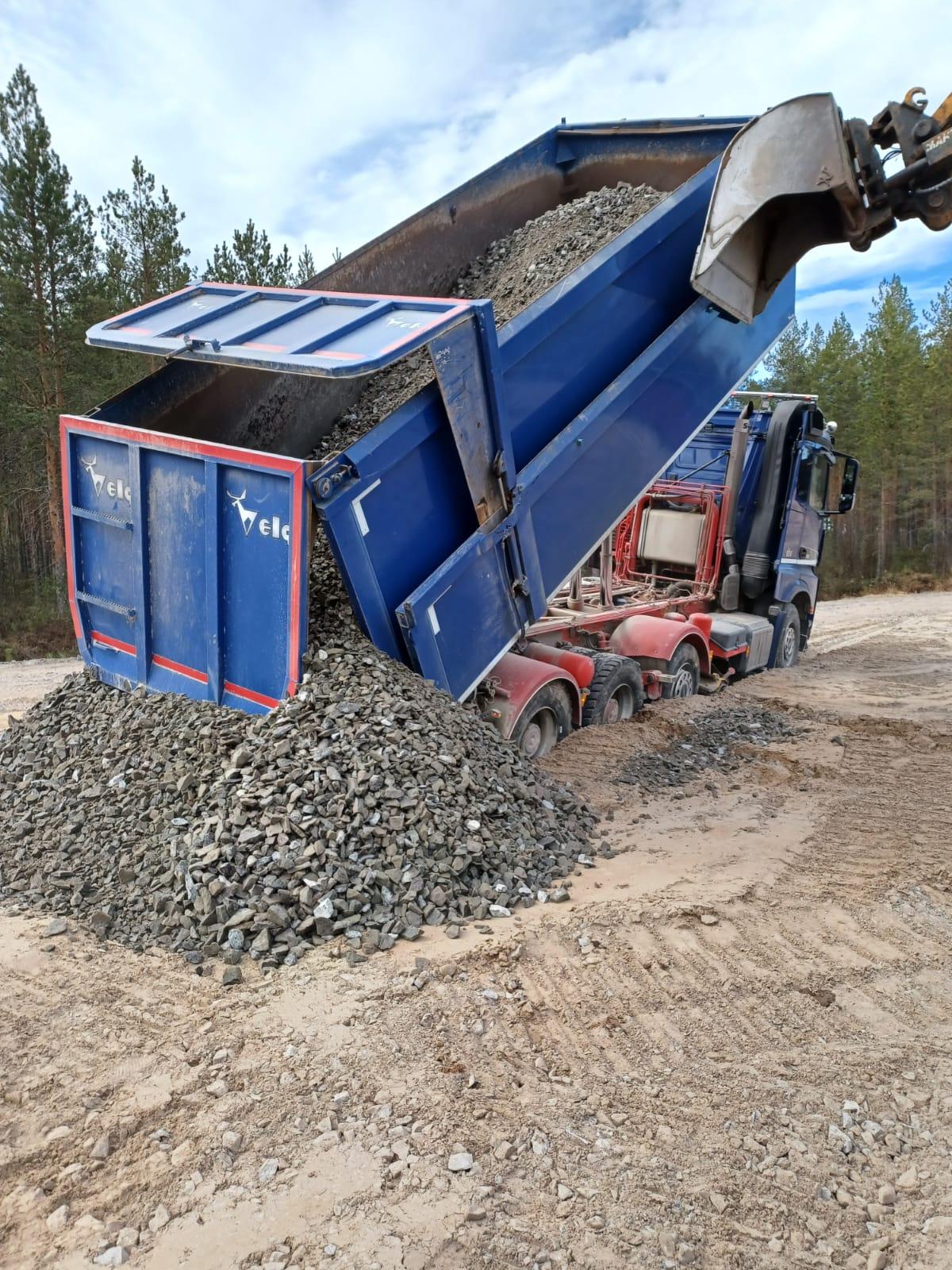

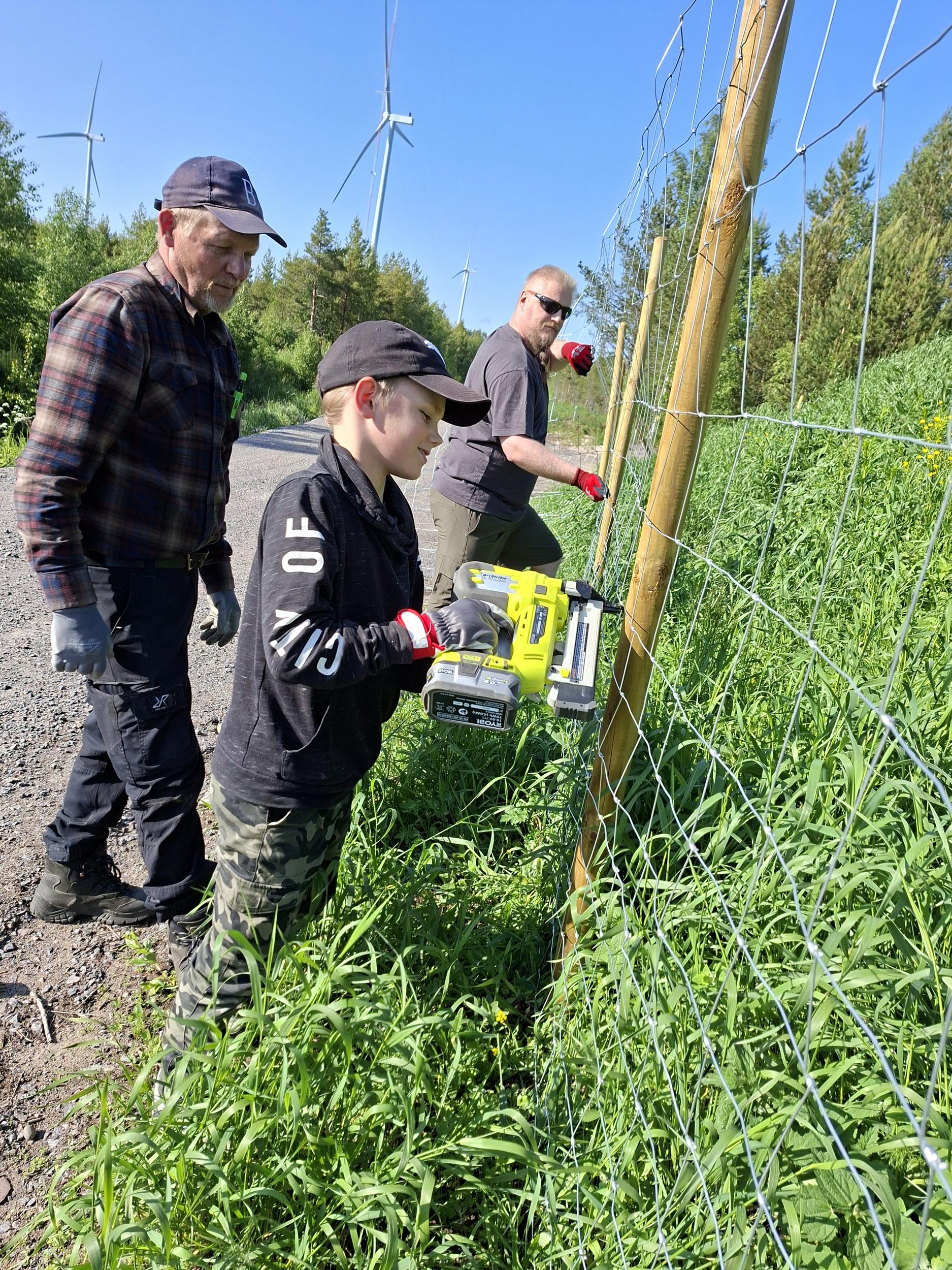

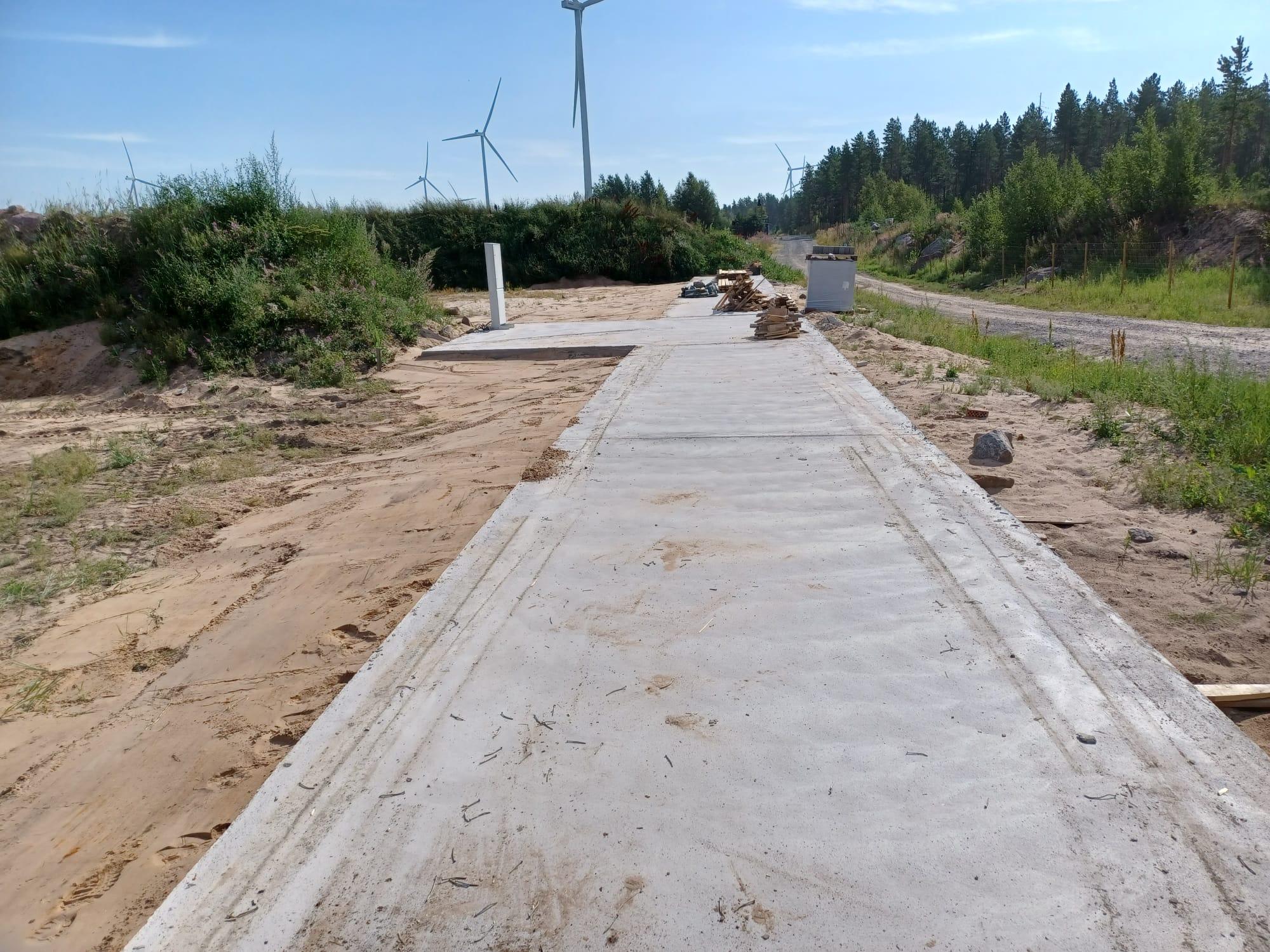

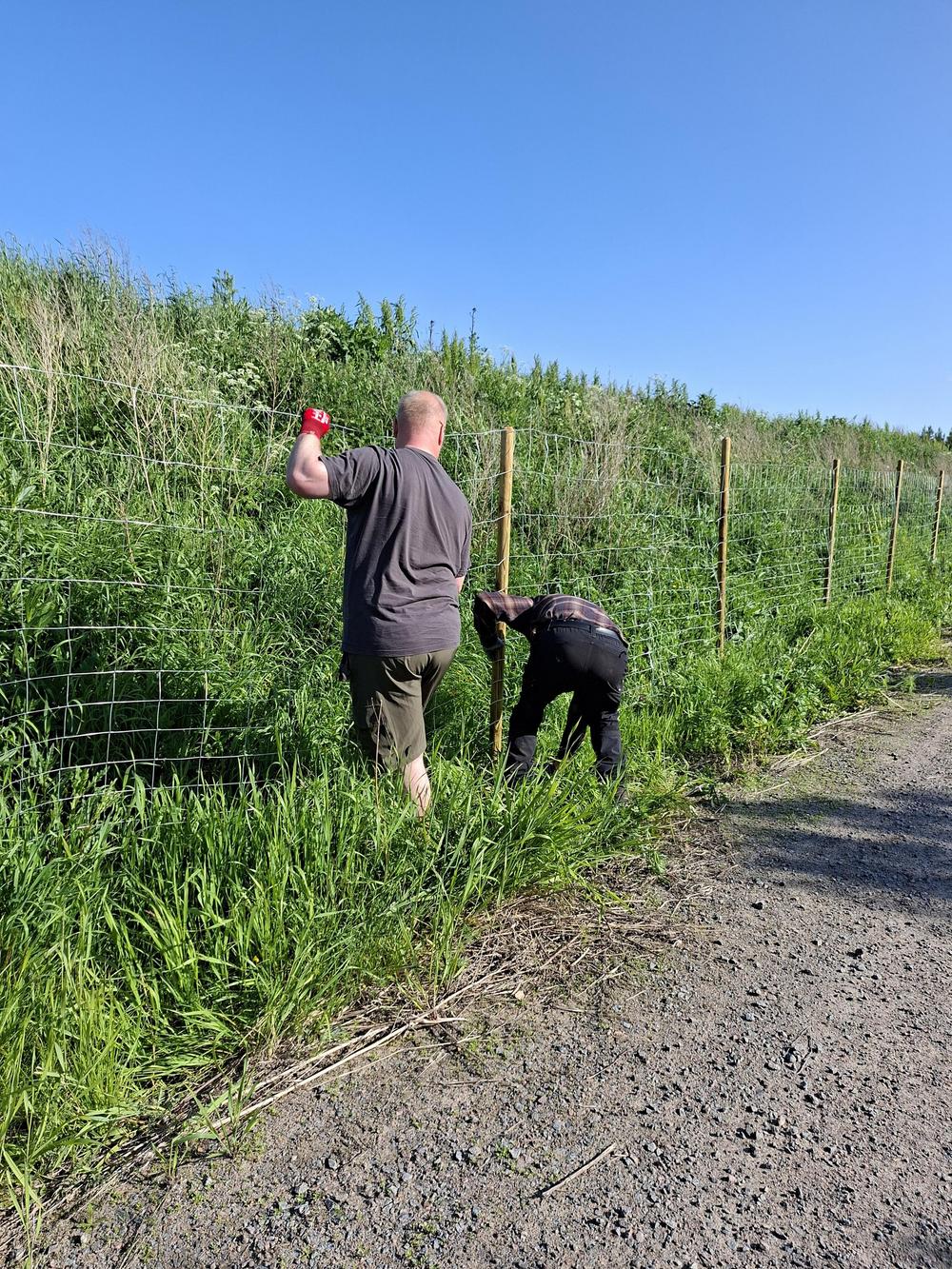

26.6.25 Saatiin aita laitettua loppuun. Nyt on koko radan ympärillä aita.

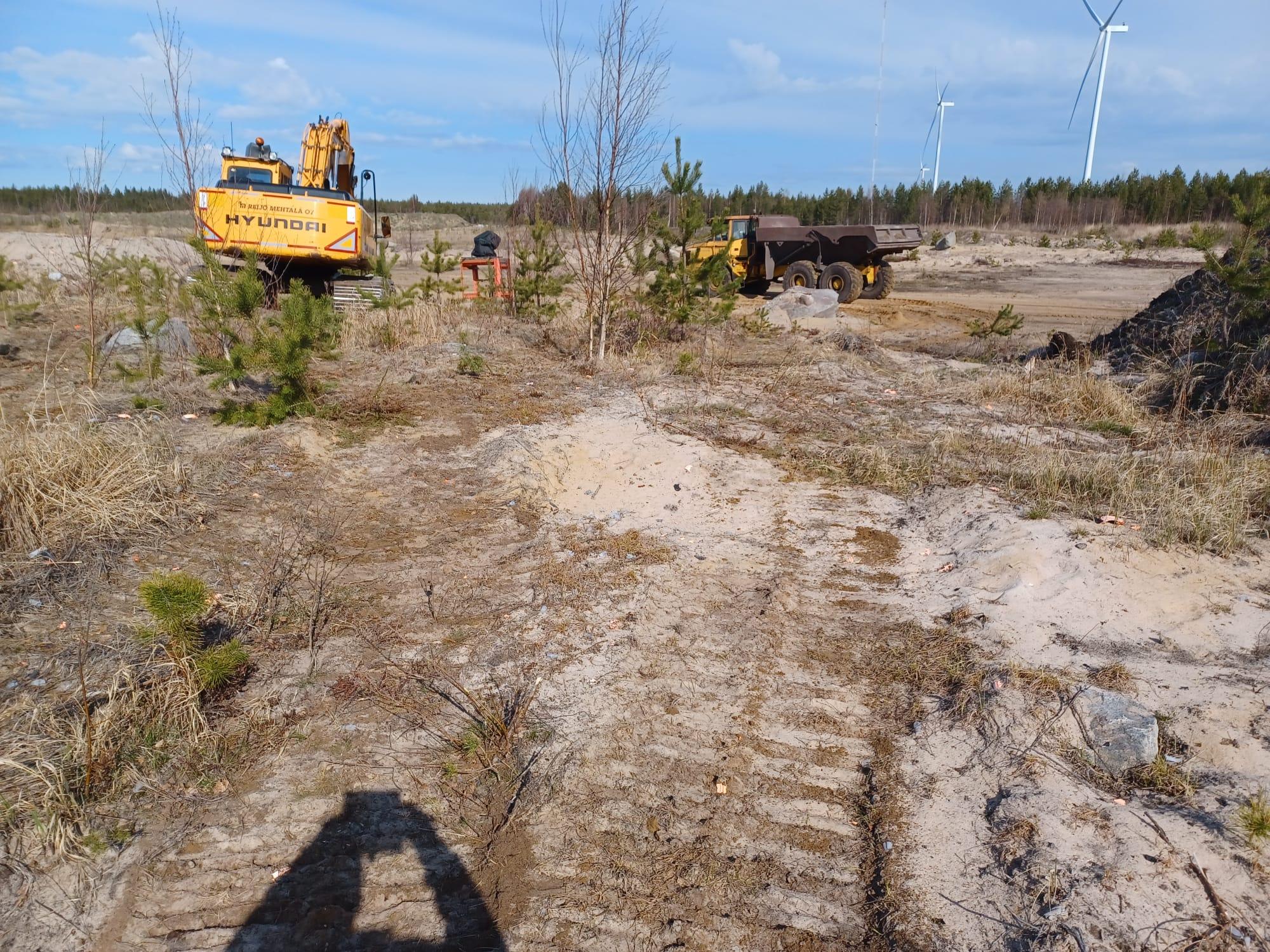

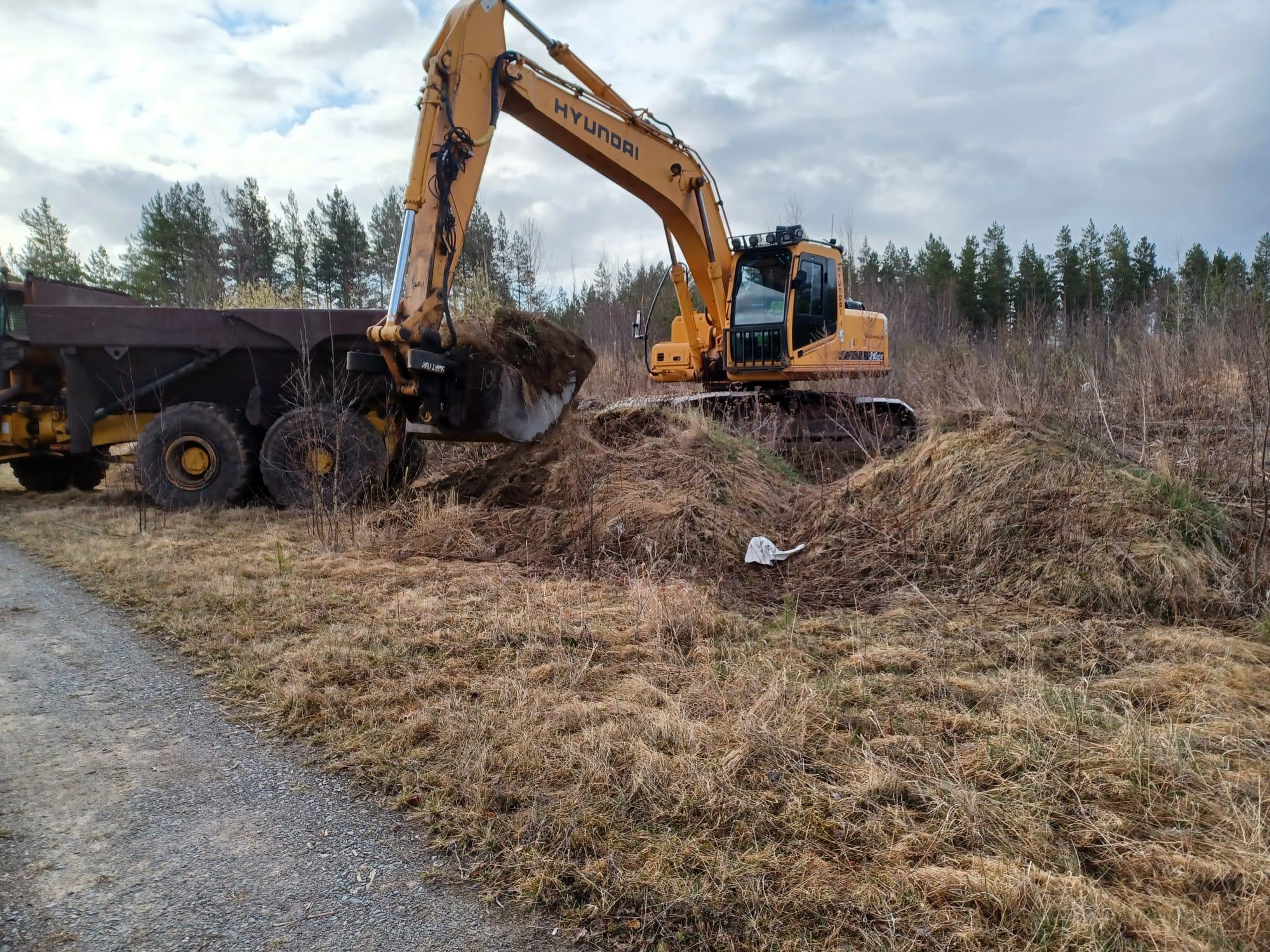

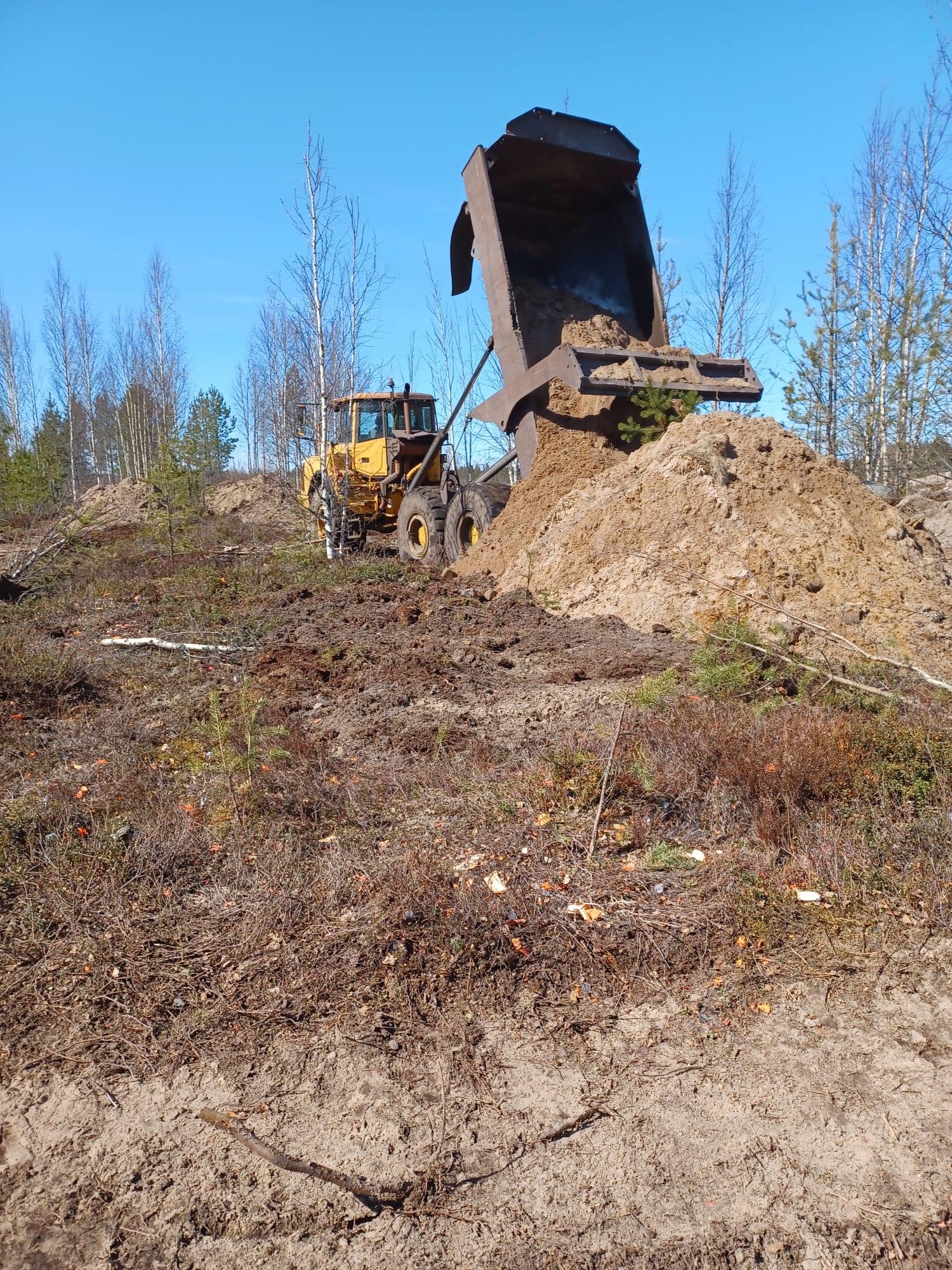

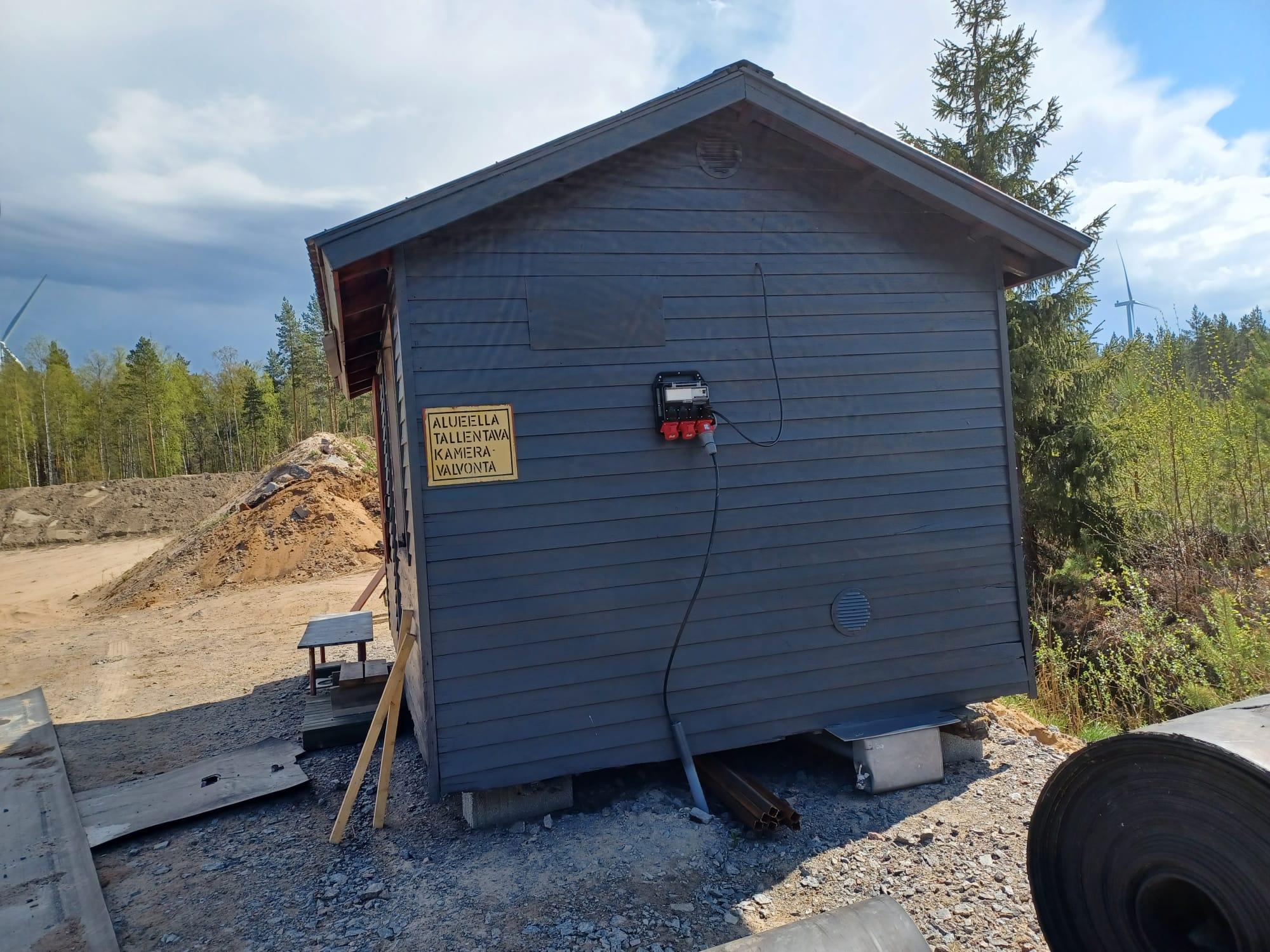

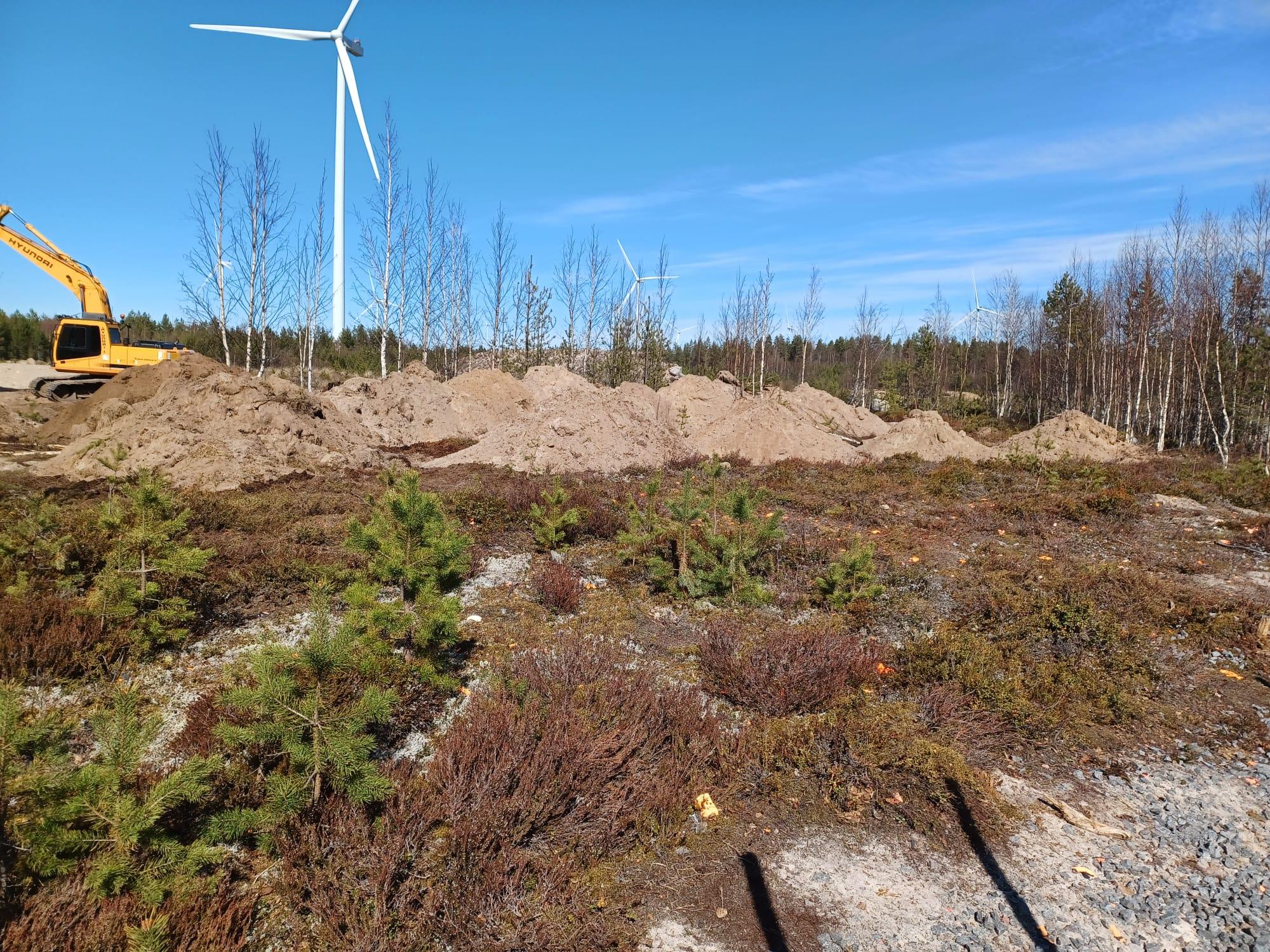

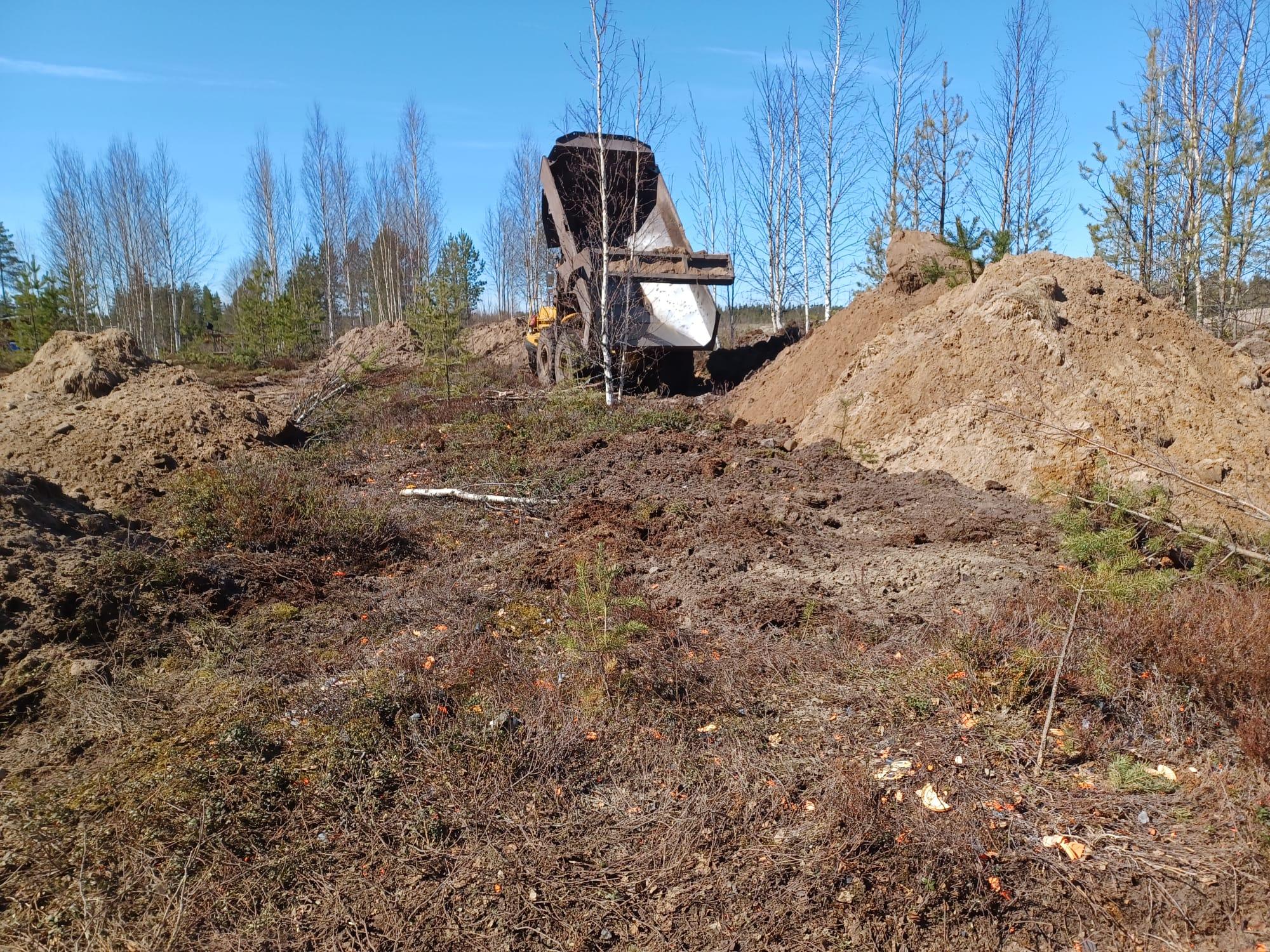

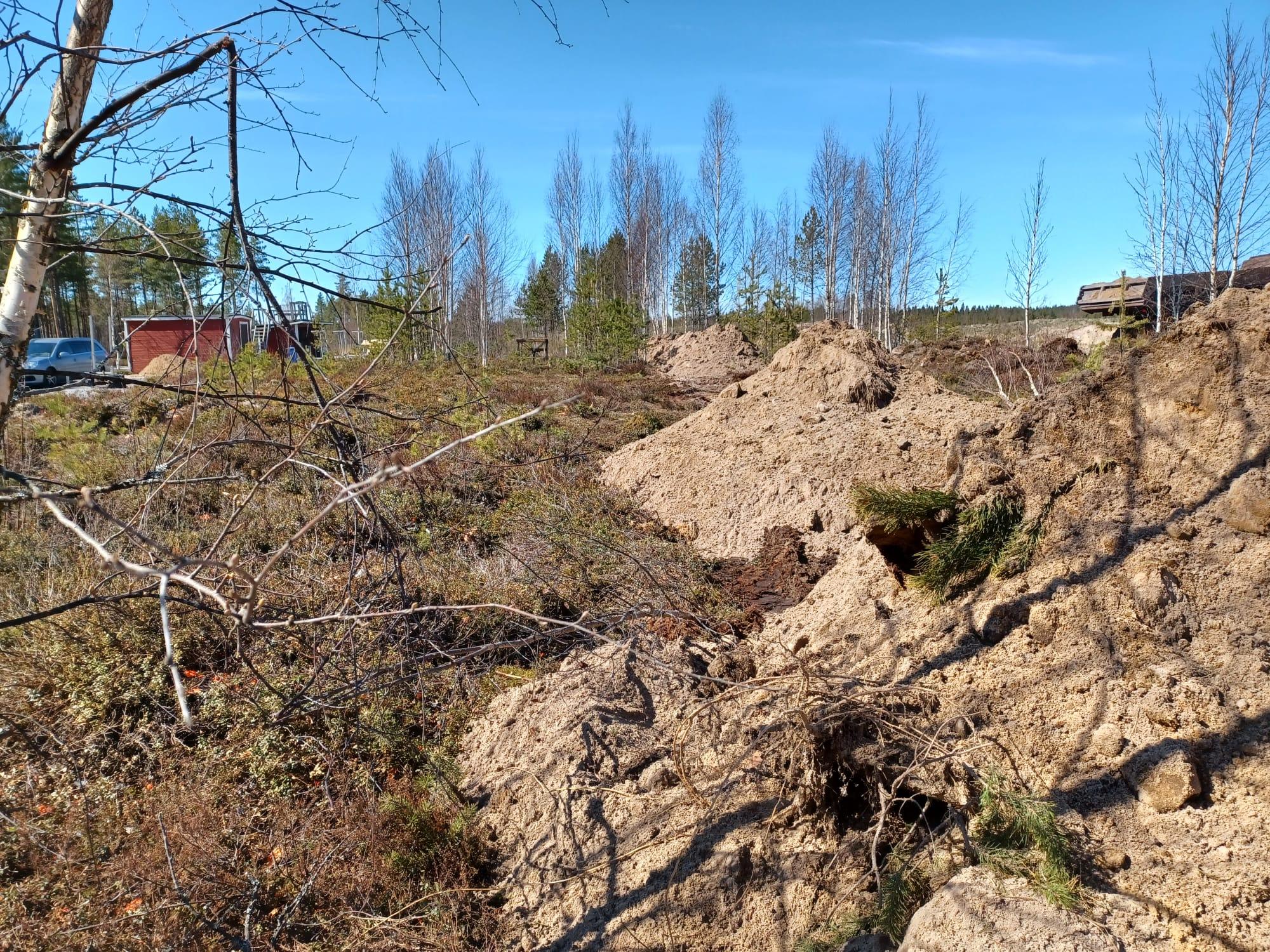

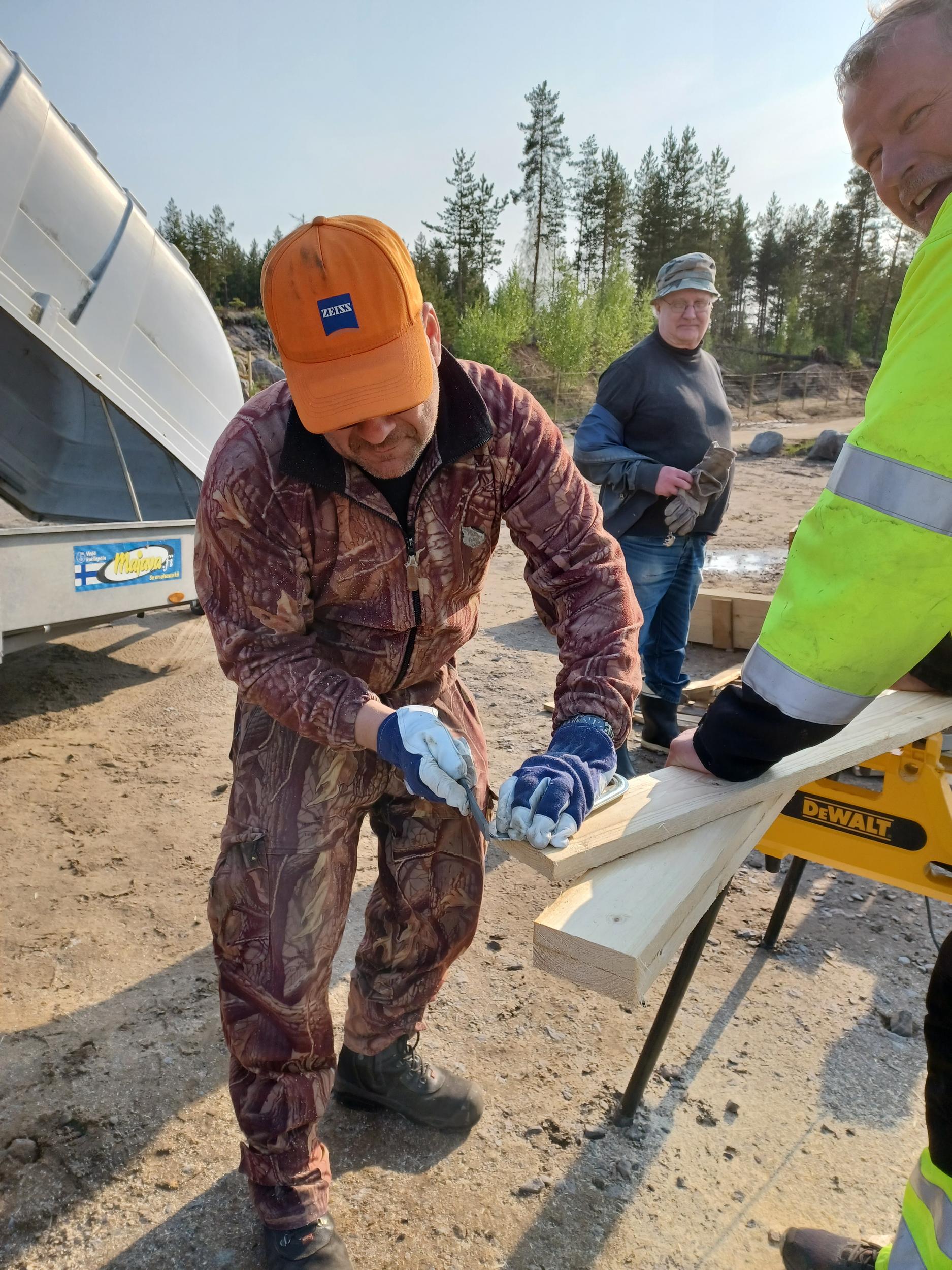

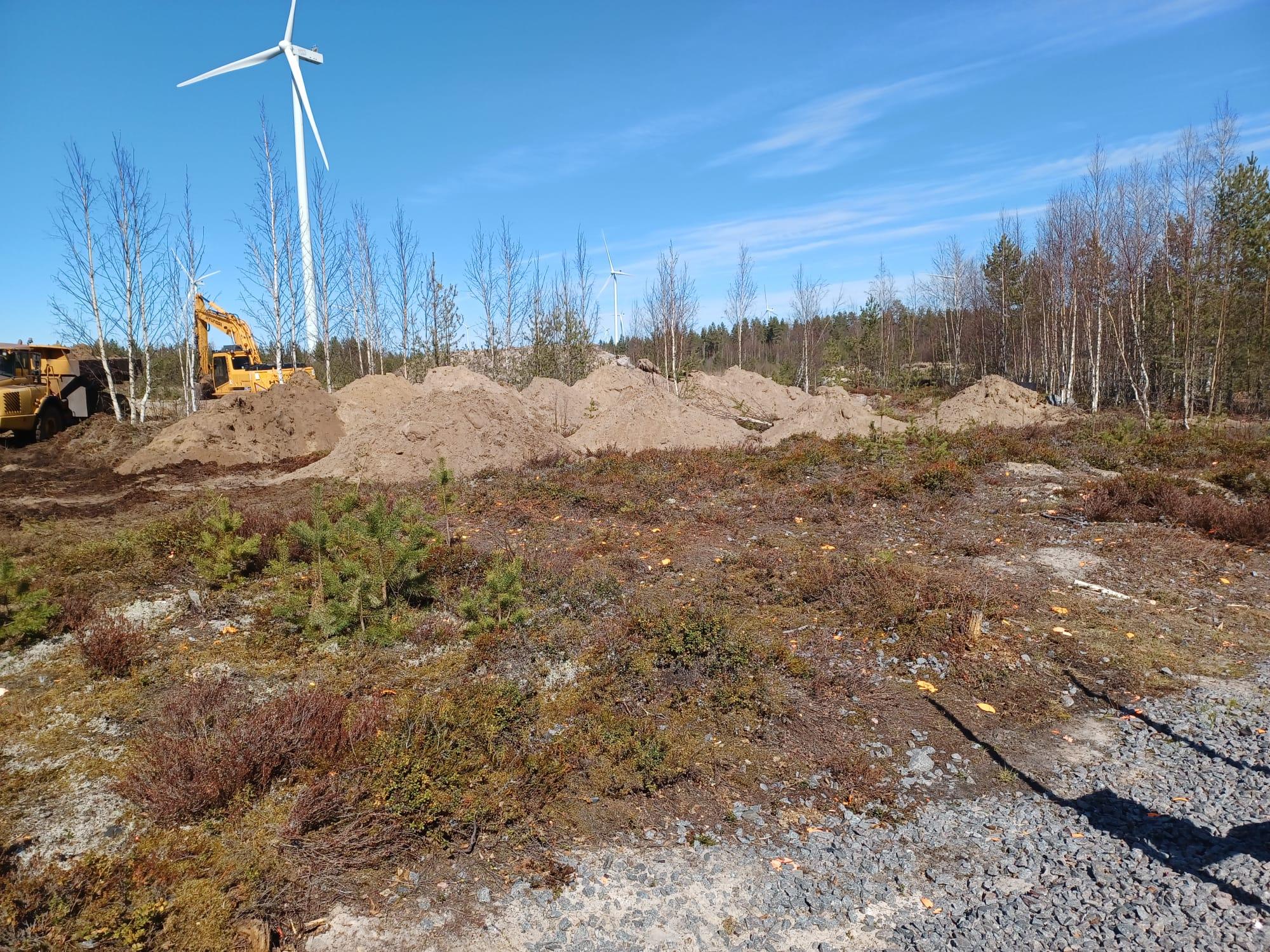

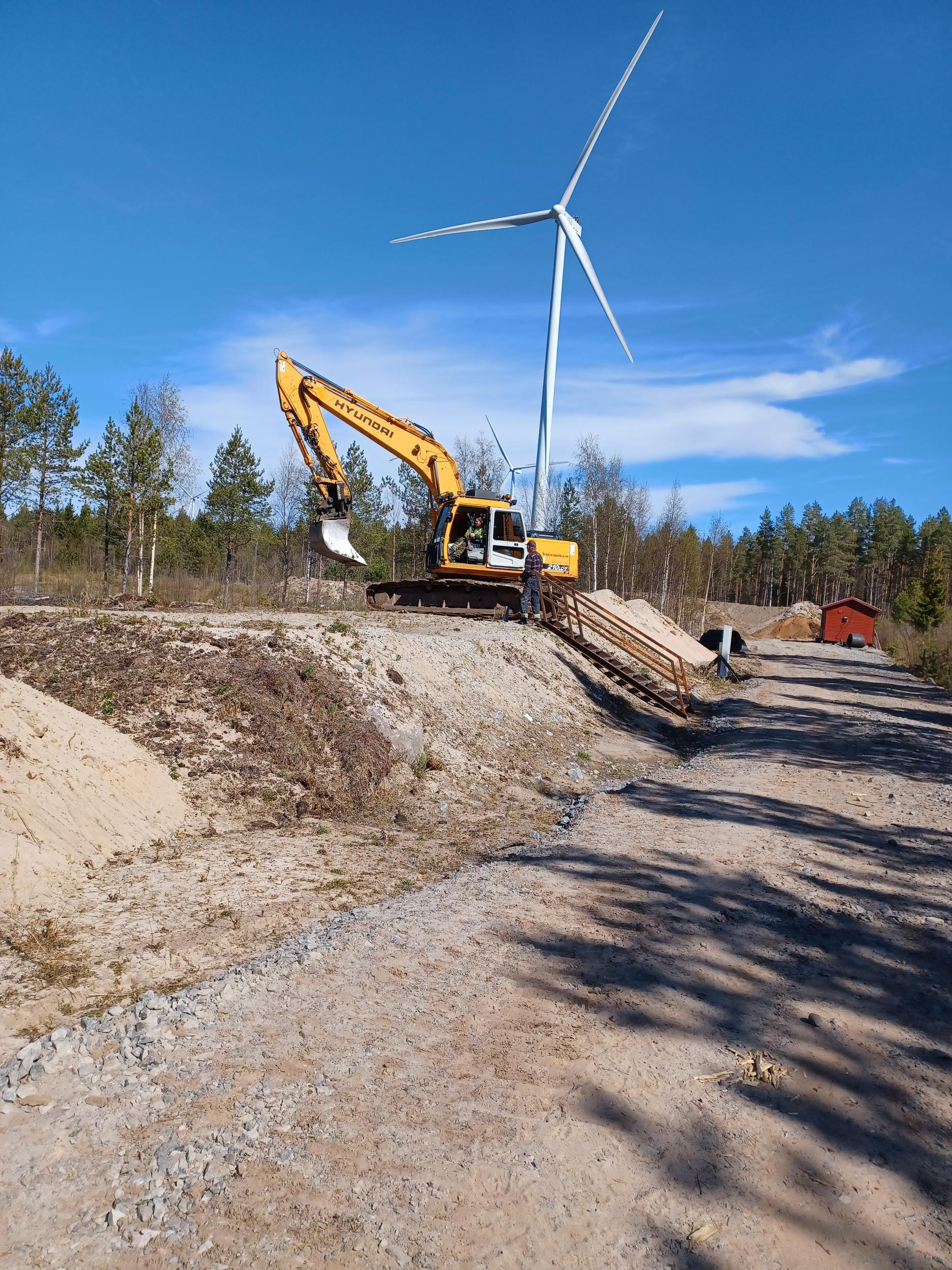

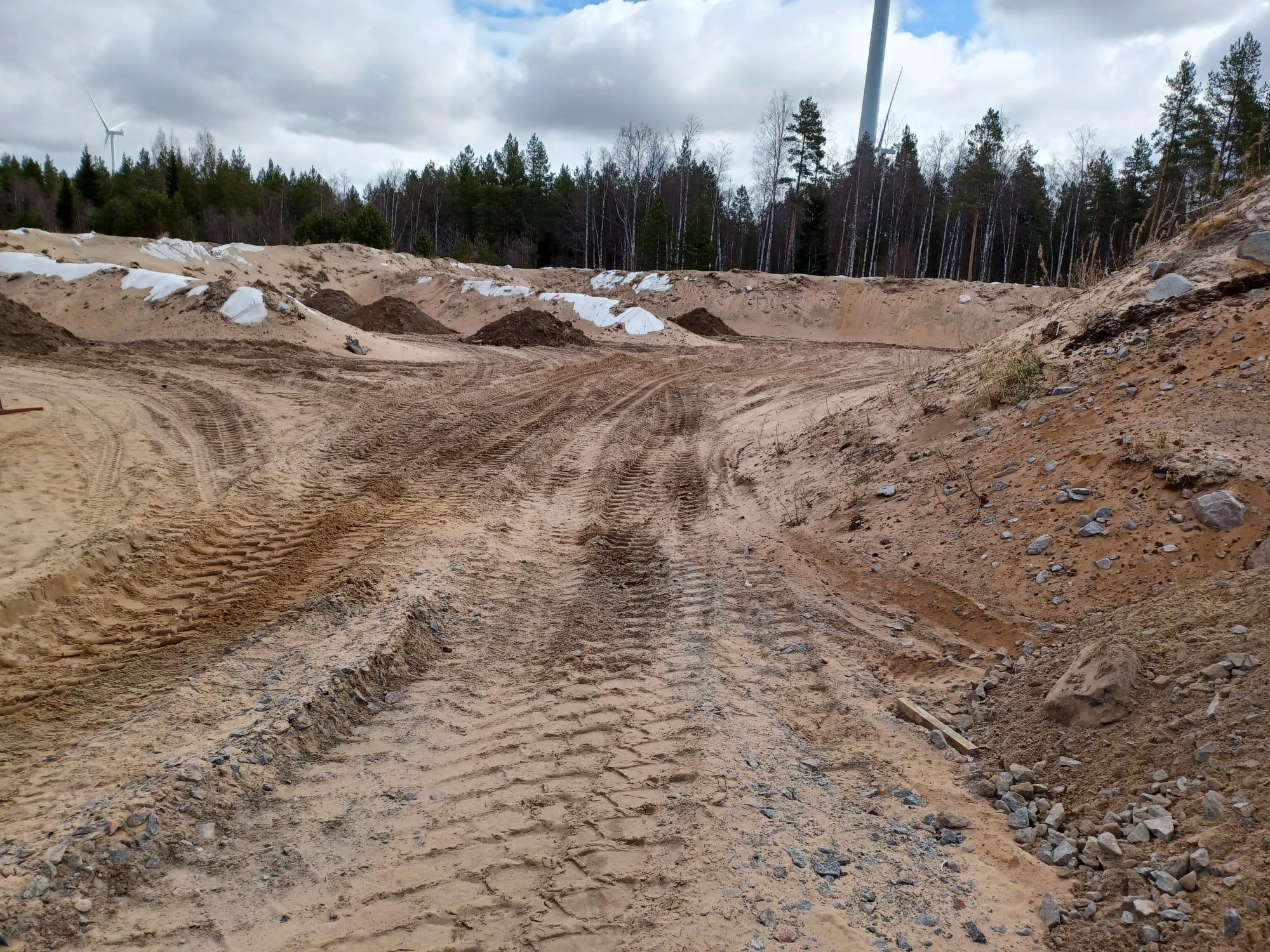

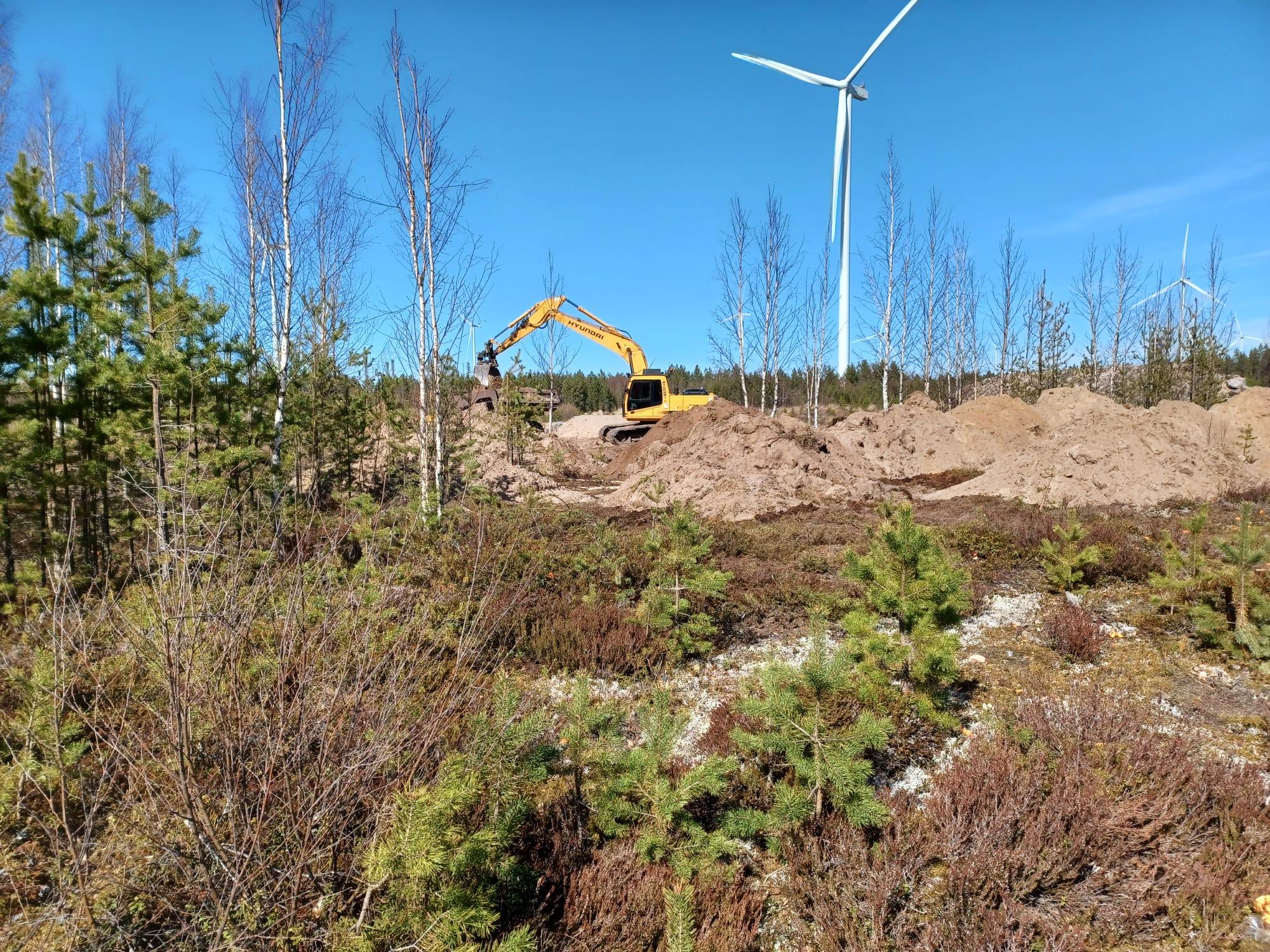

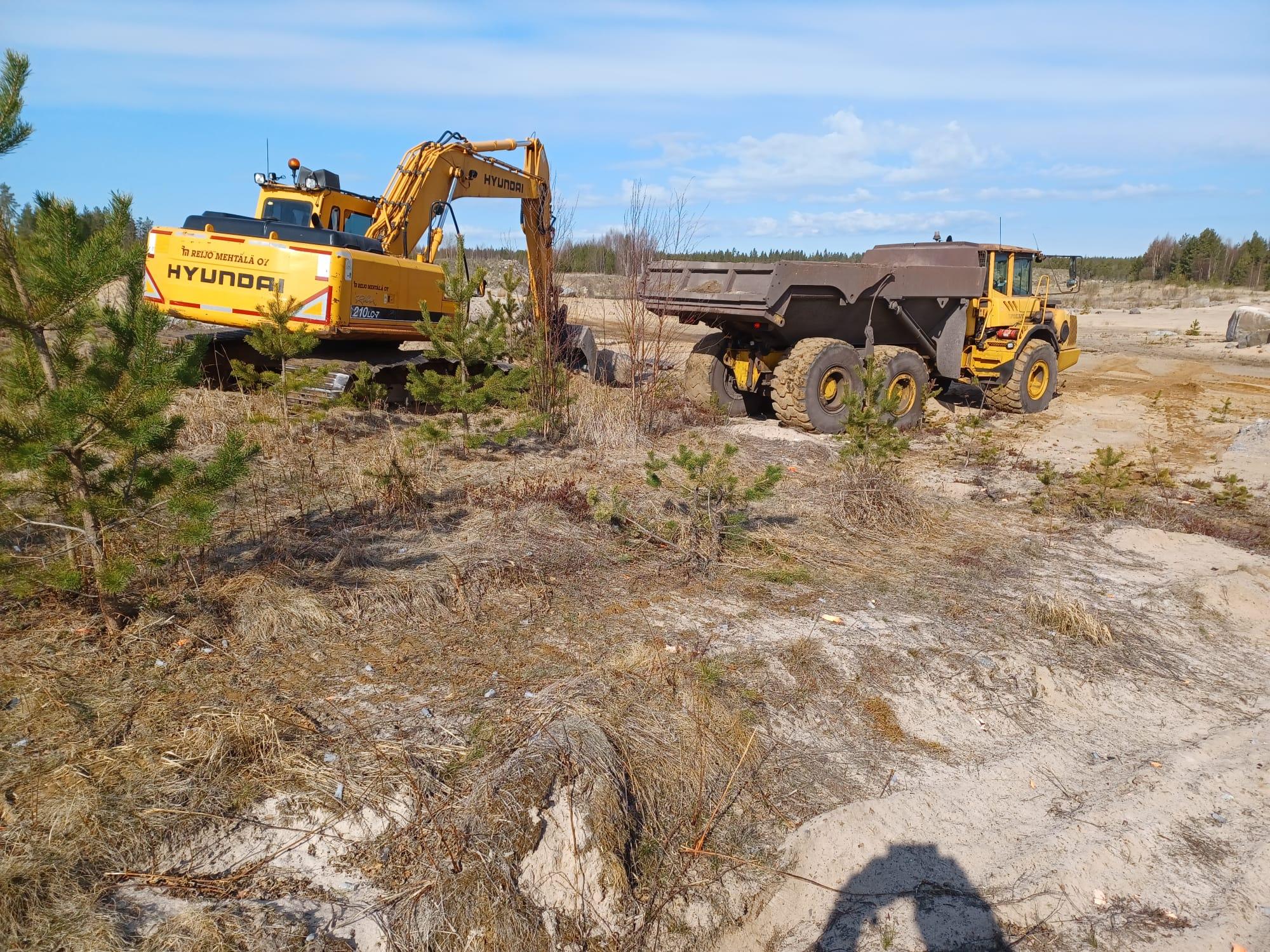

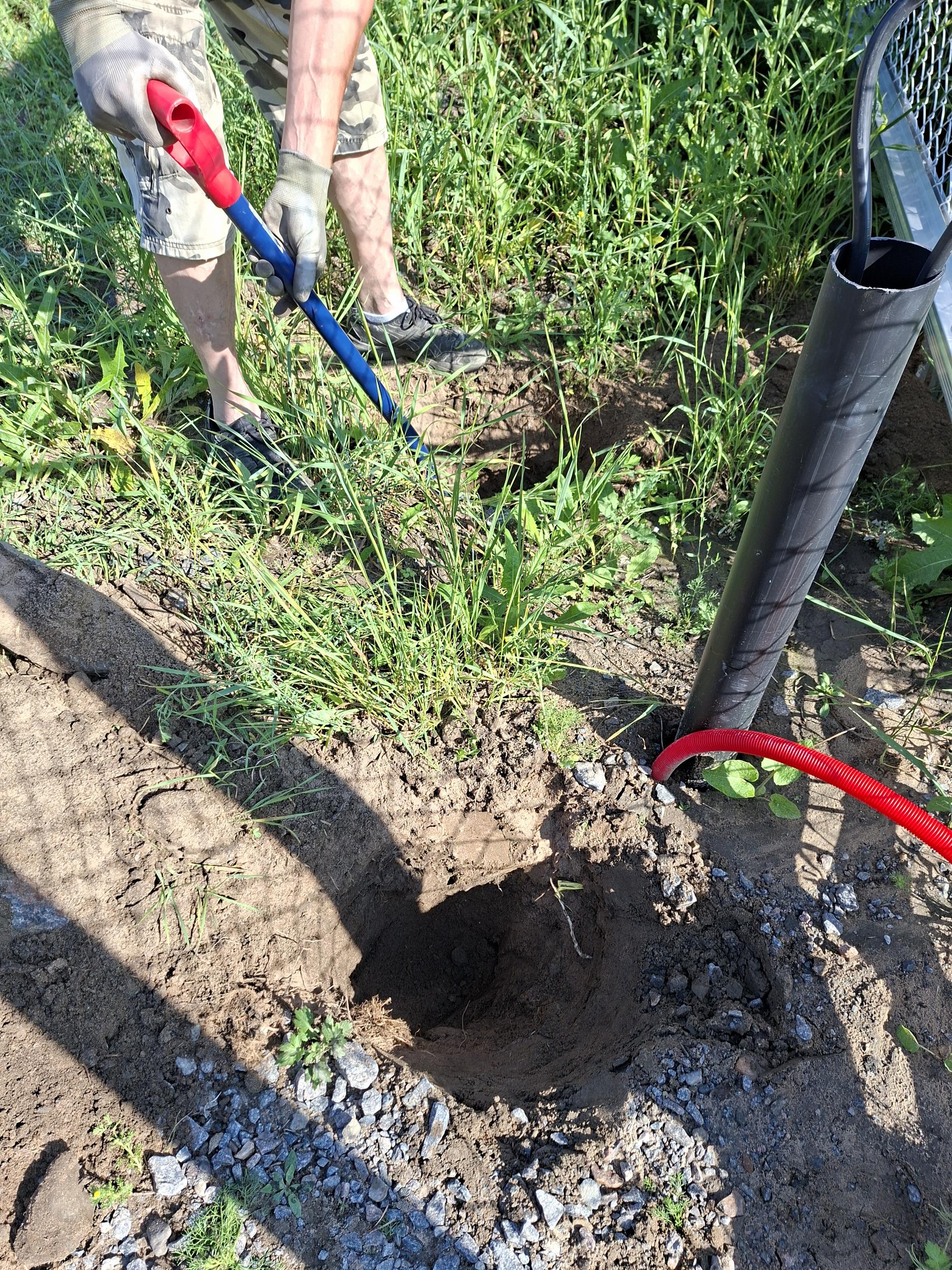

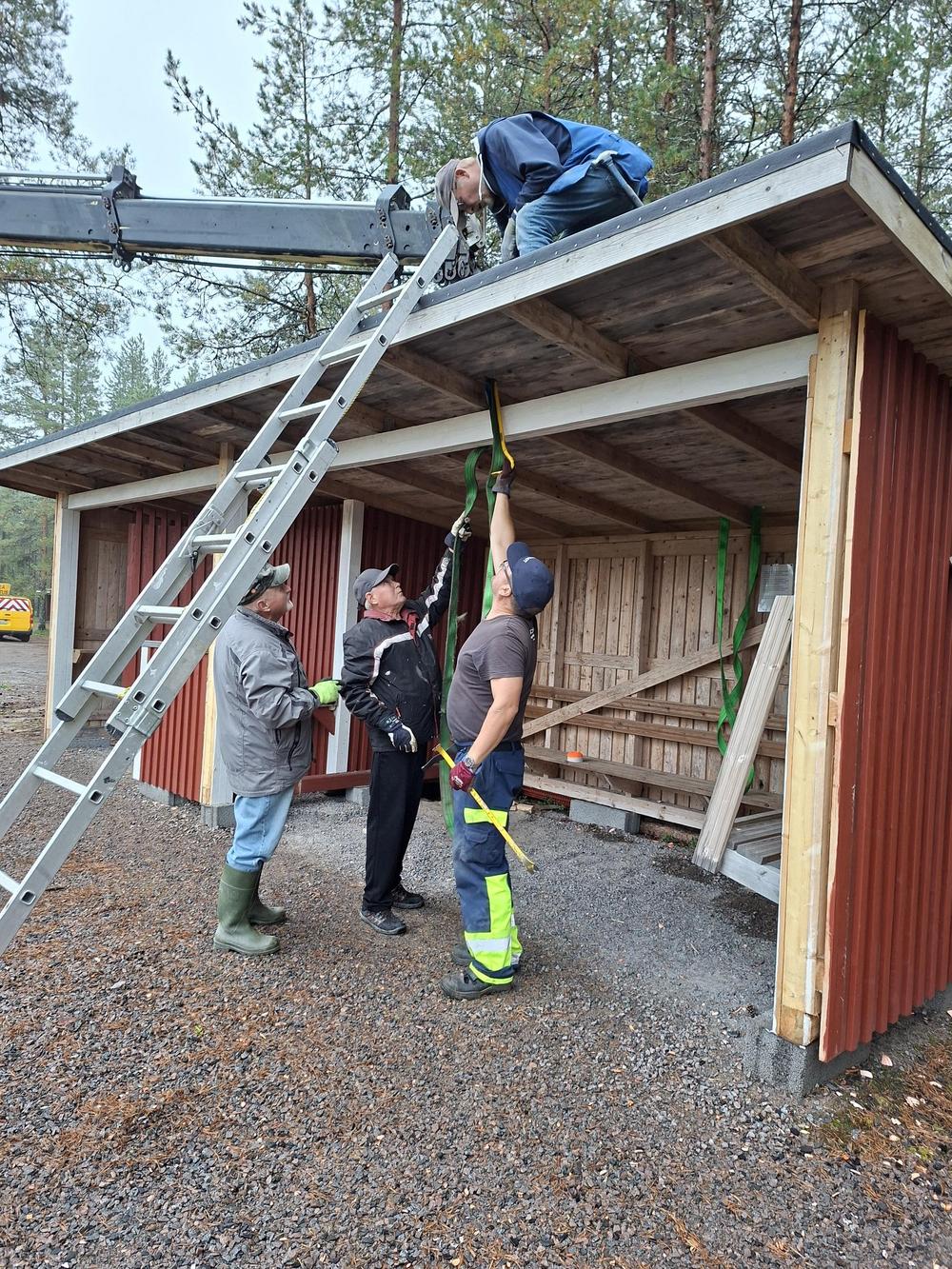

28.7.25 Tänään asennettiin aitaan sähköinen akkuvarmennettu magneettilukko. Lukko toimii näppäimistöllä.
Ampumaratahanke

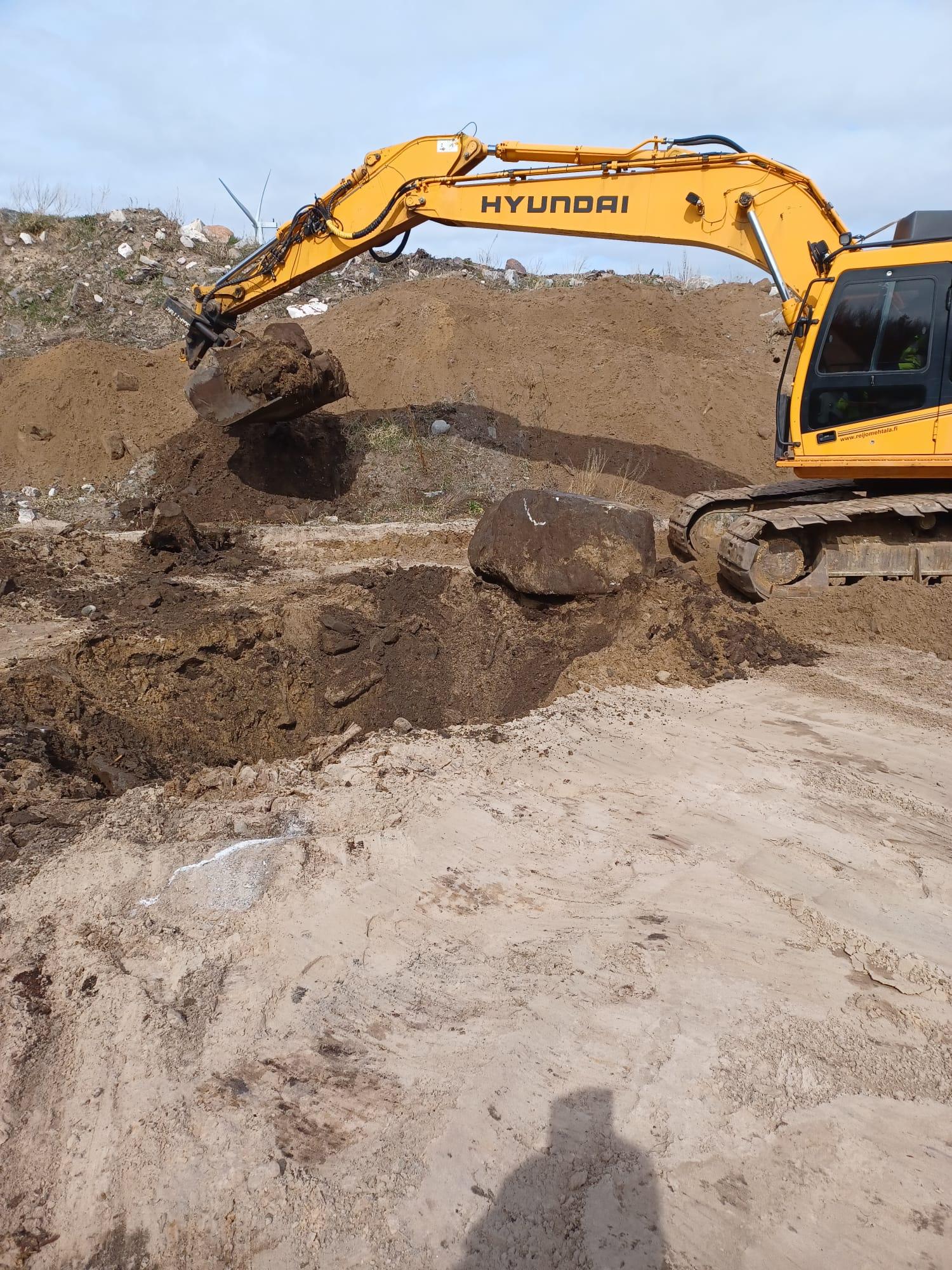

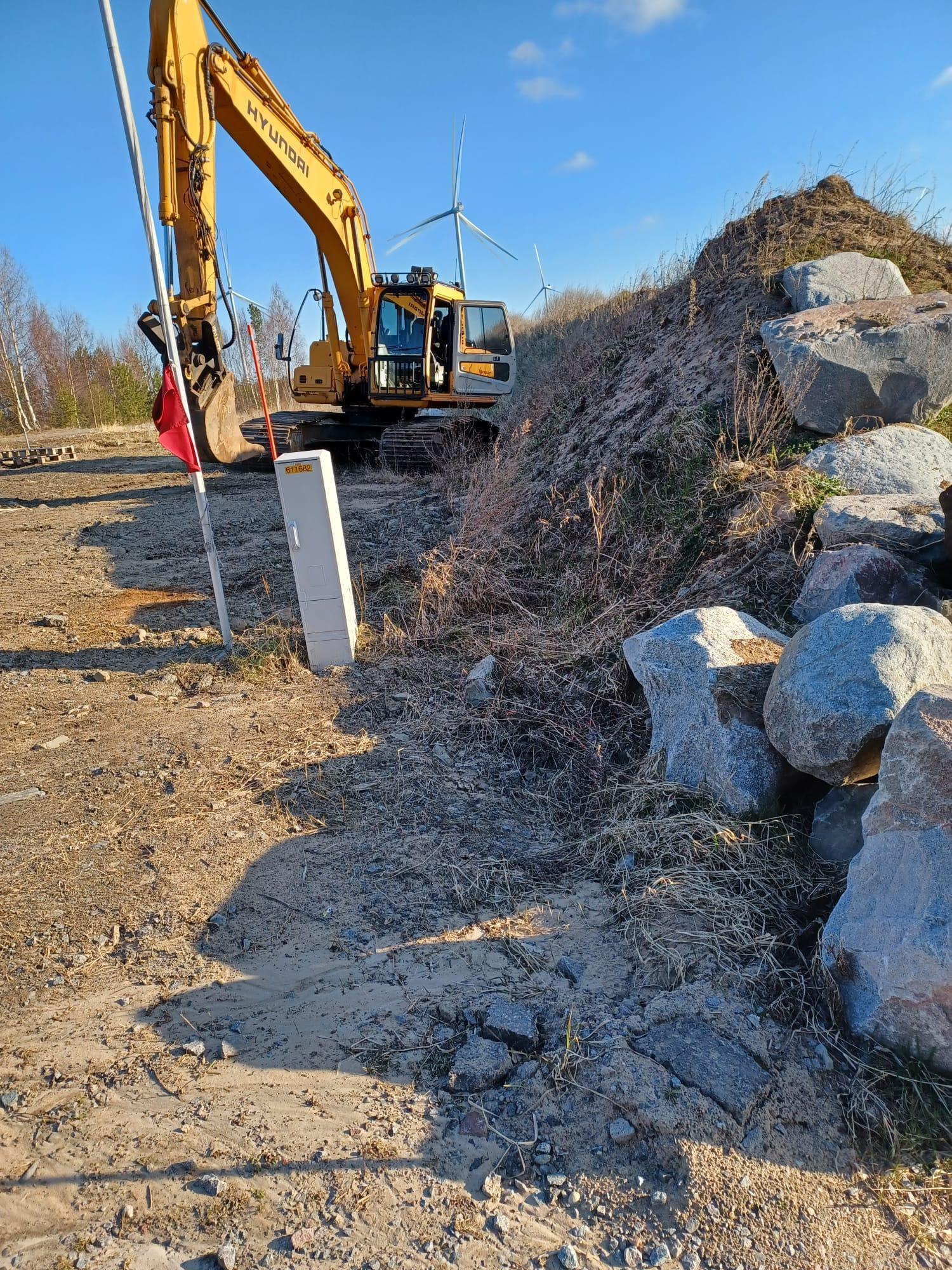

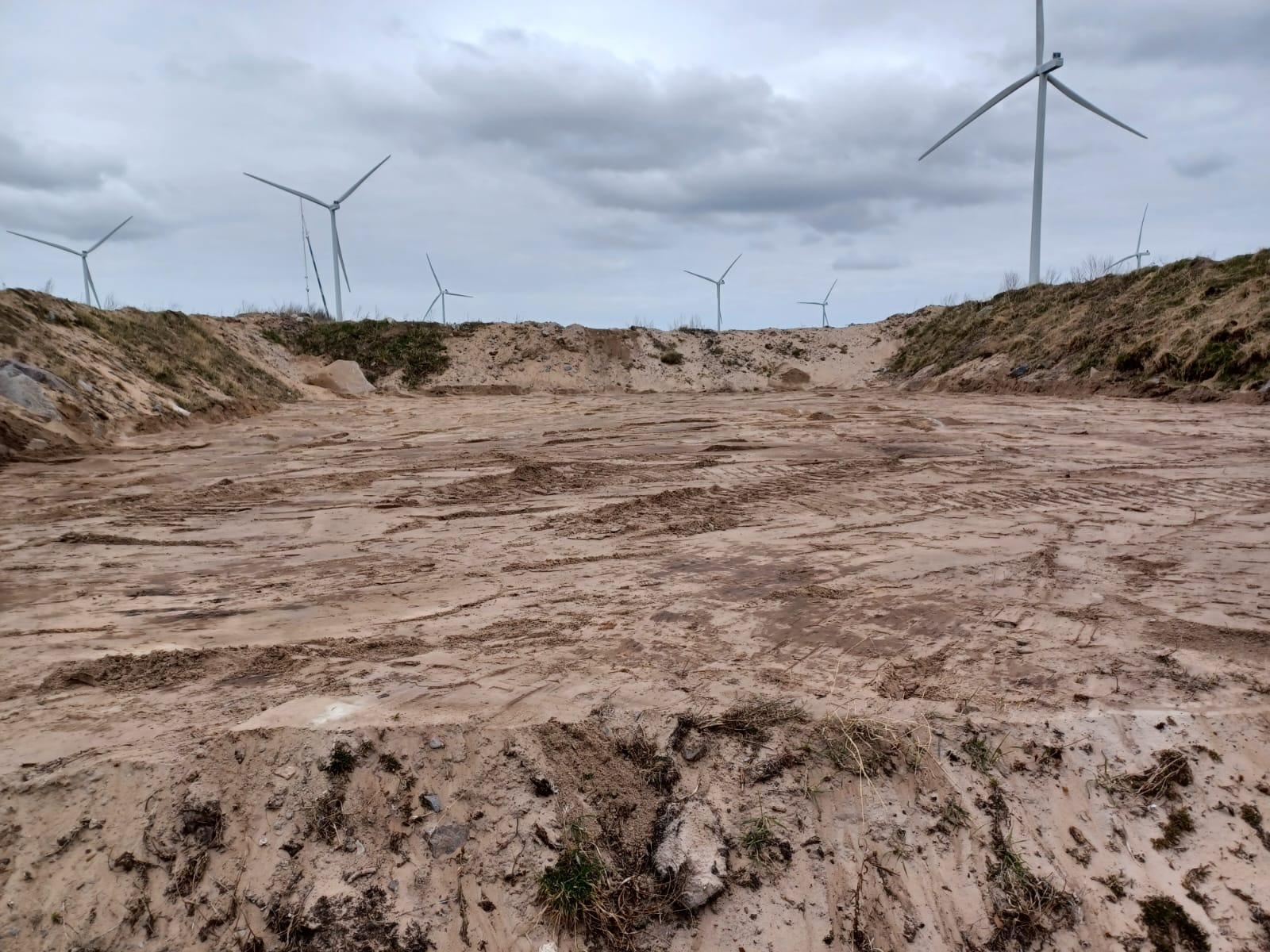

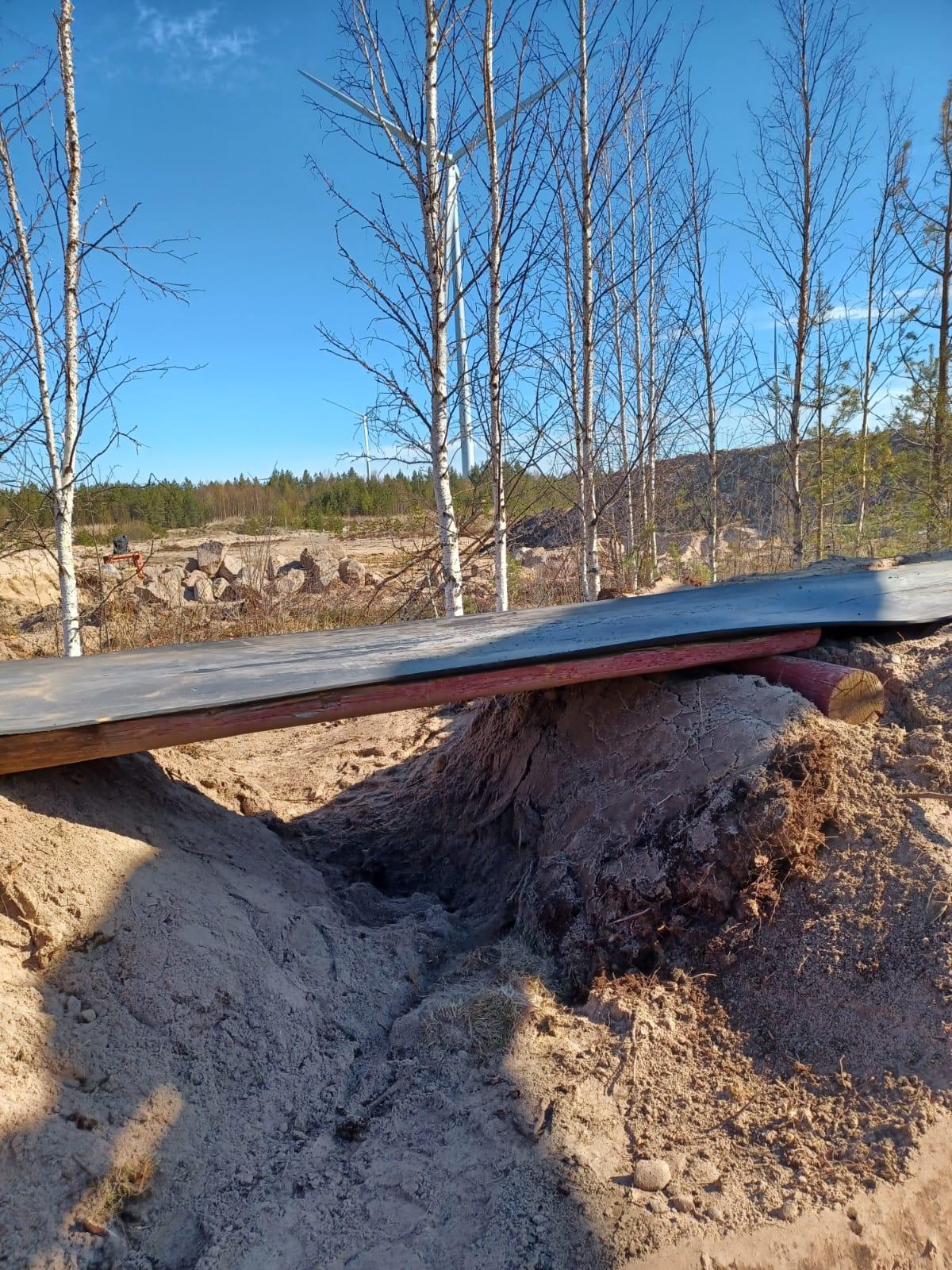

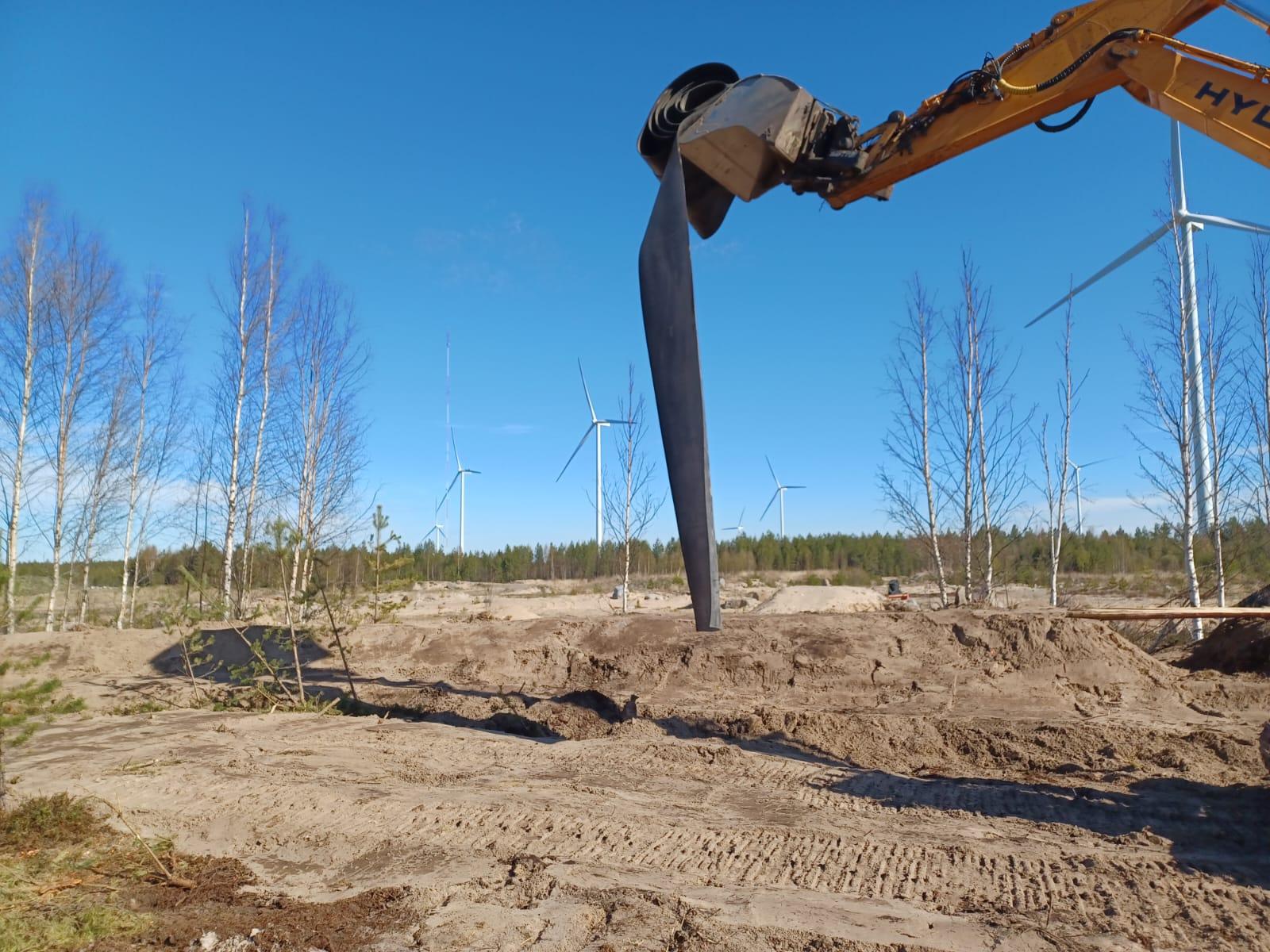

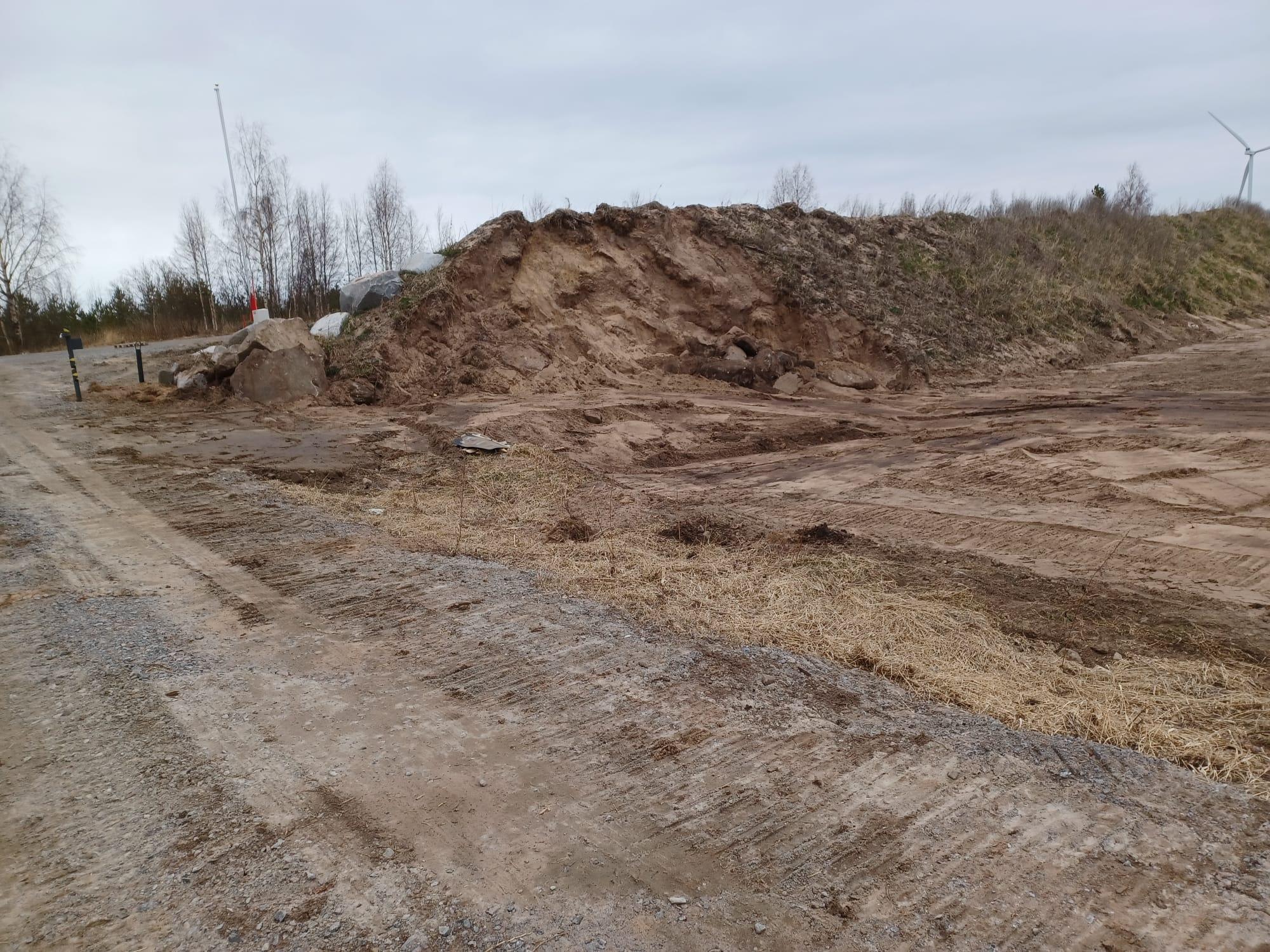

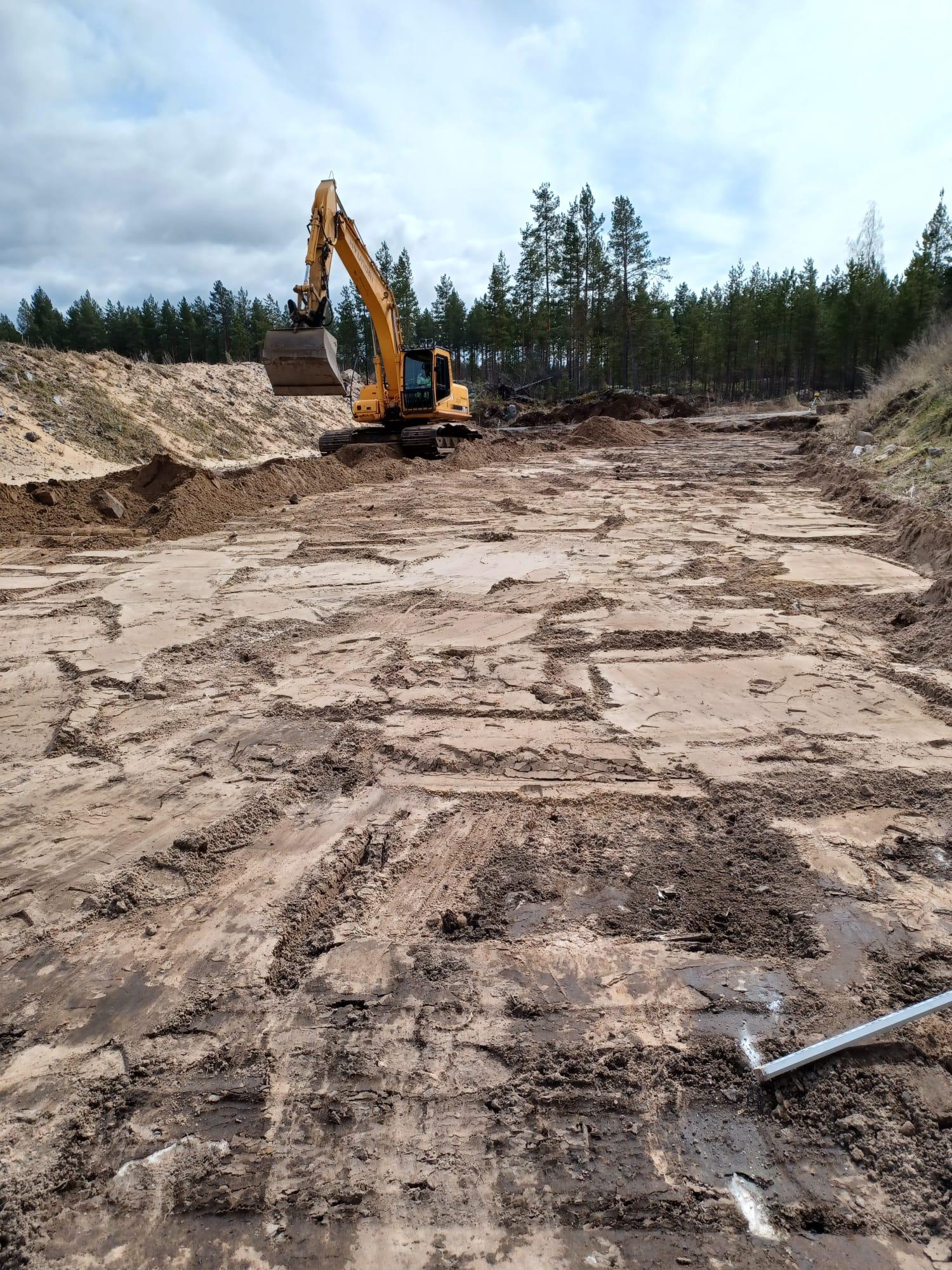

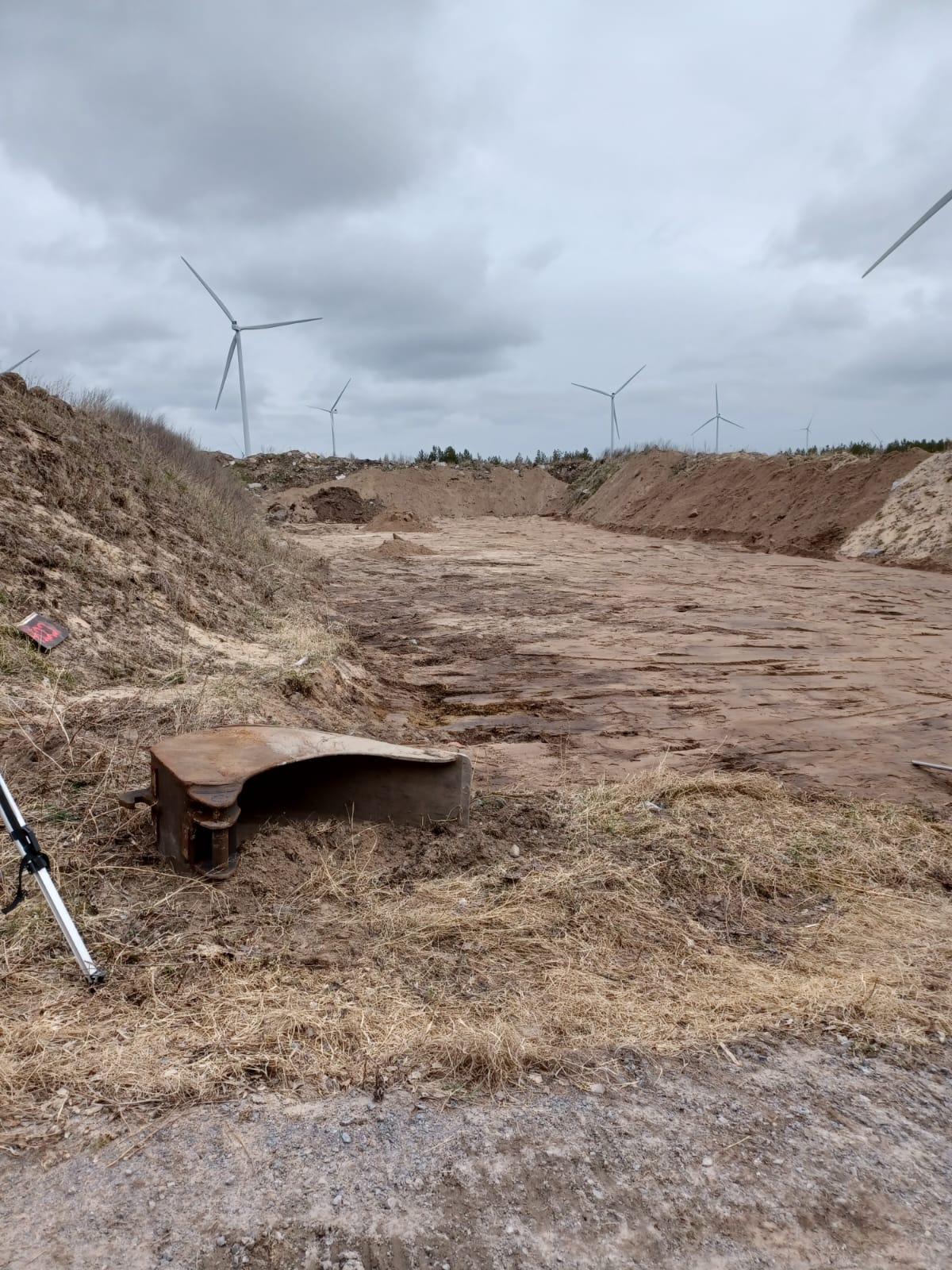

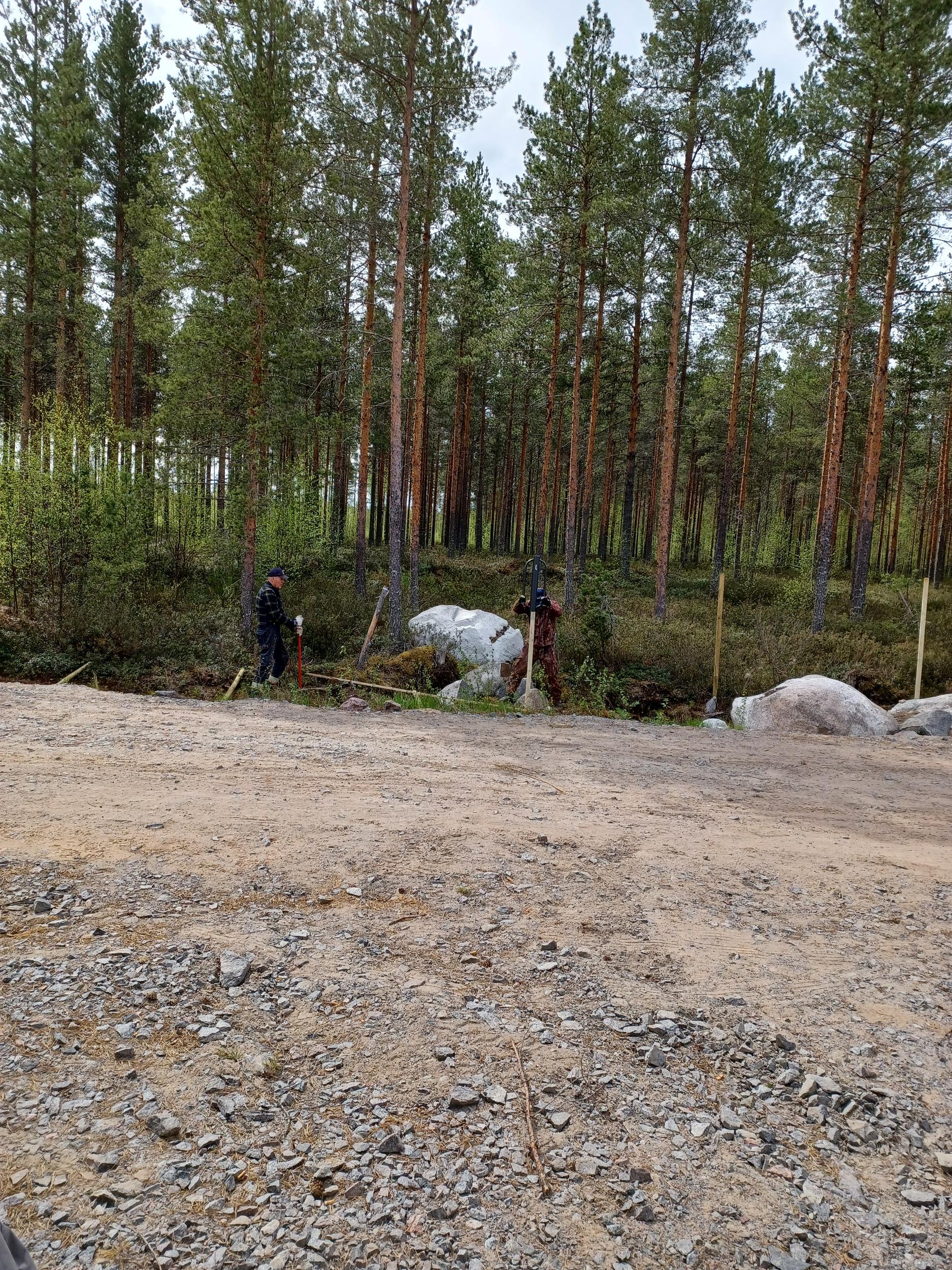

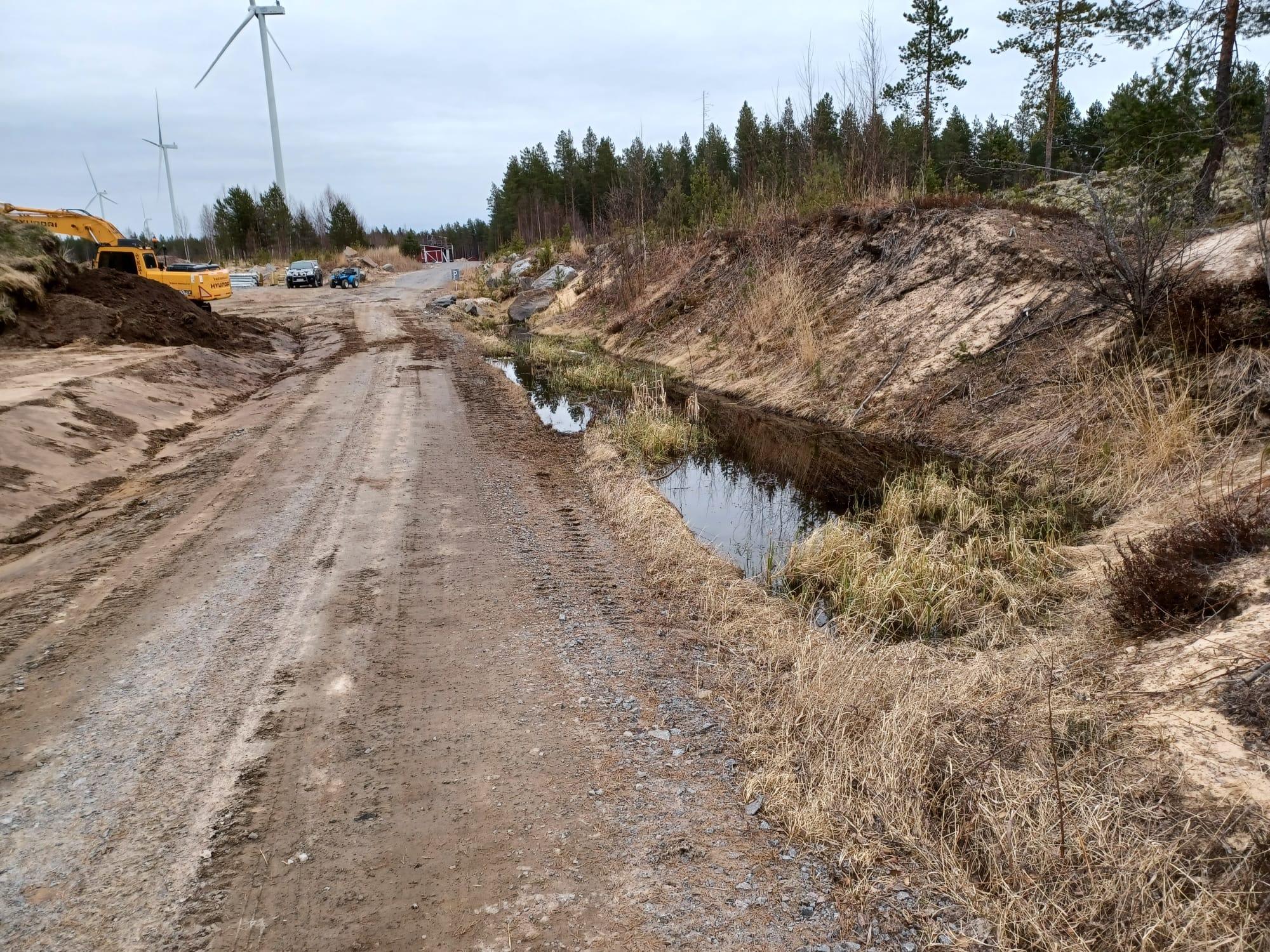

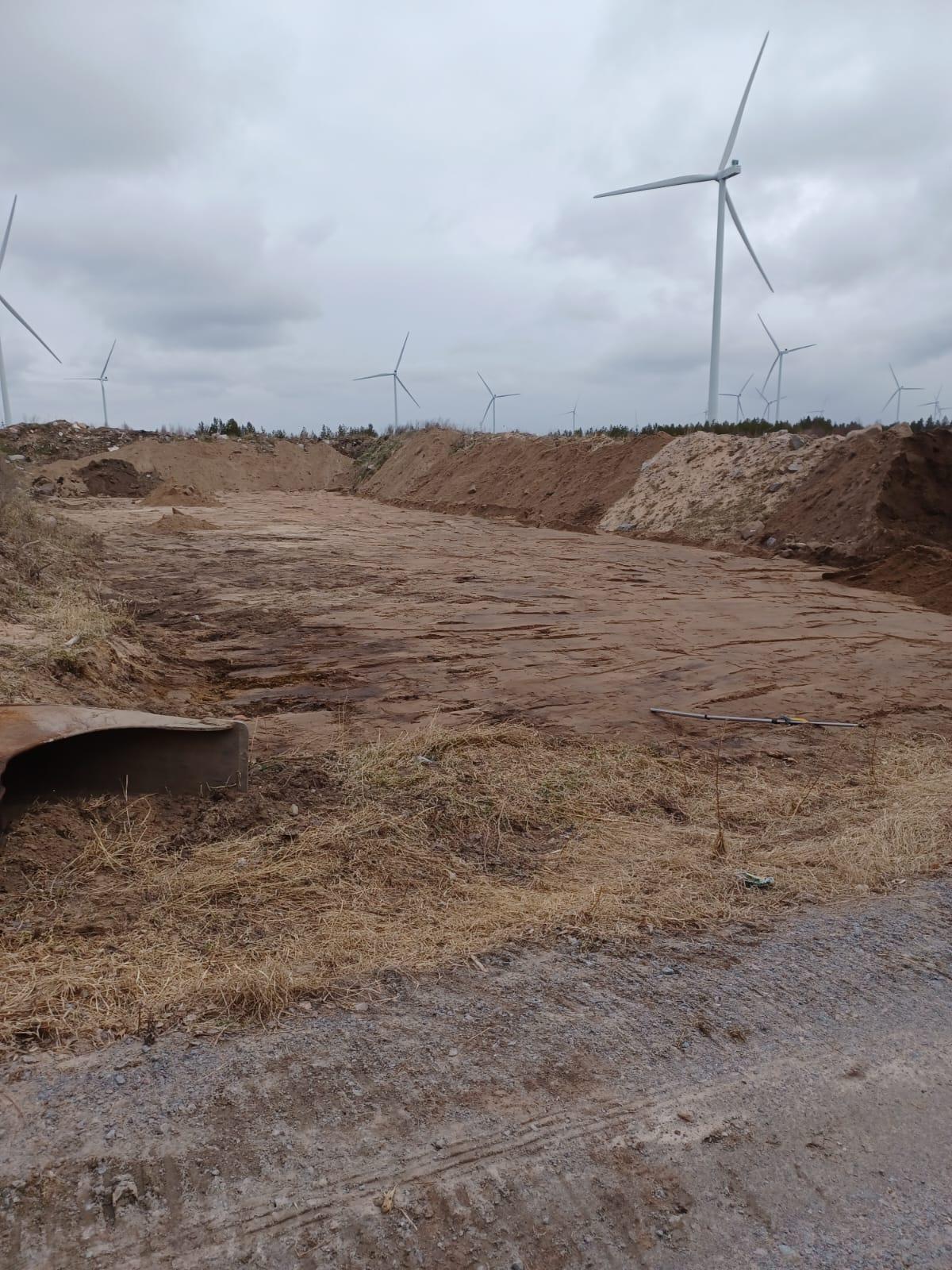

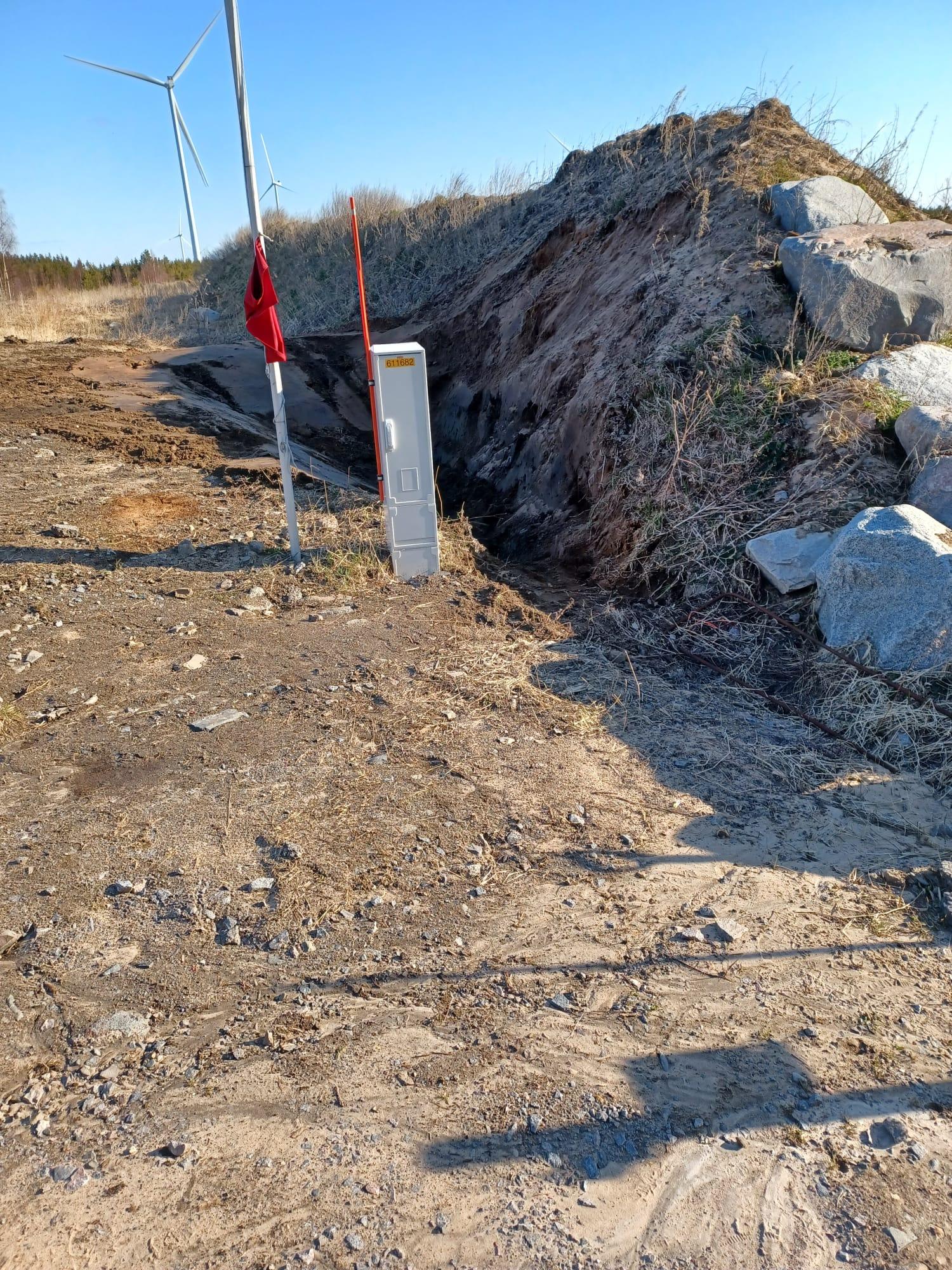

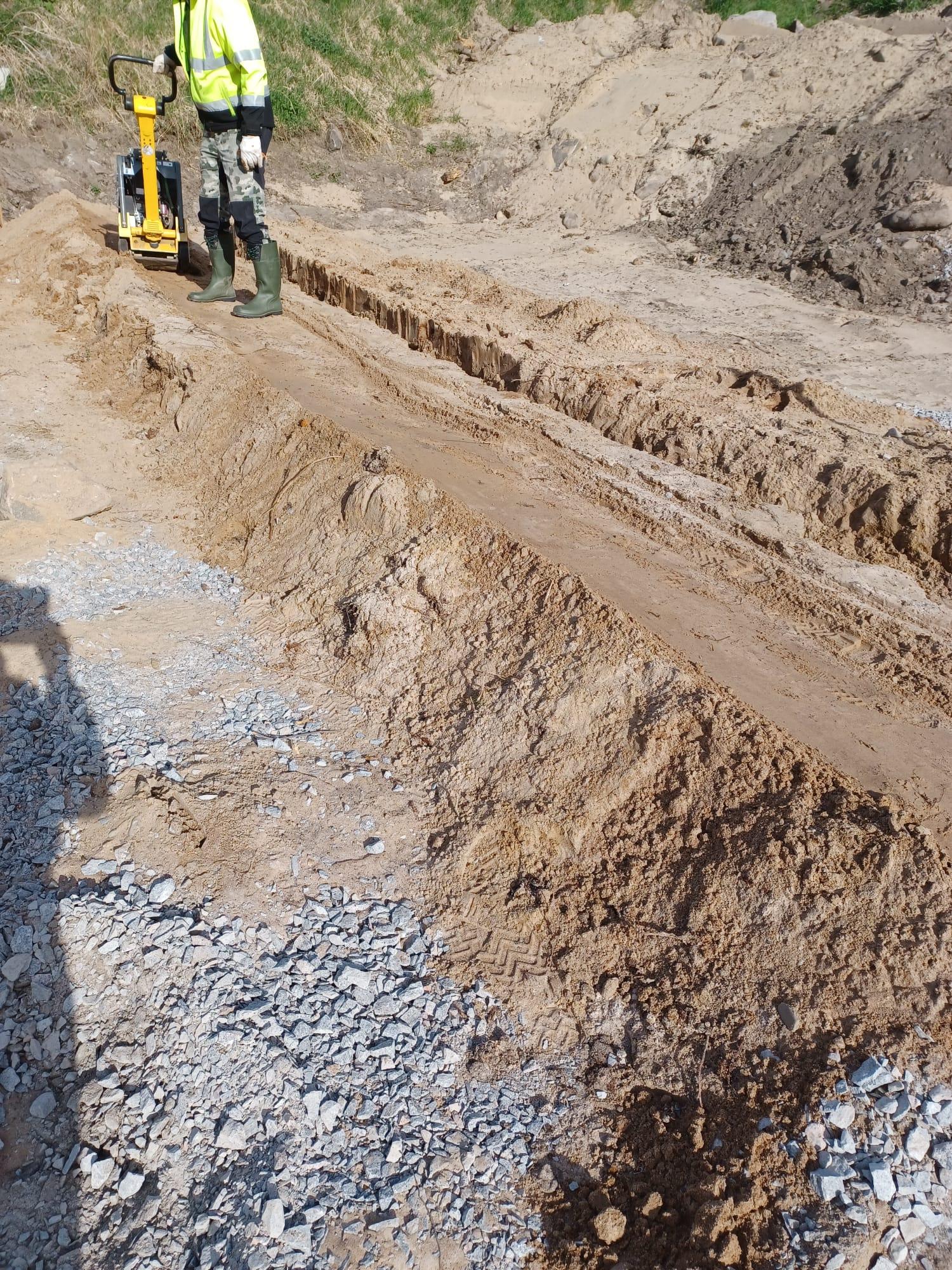

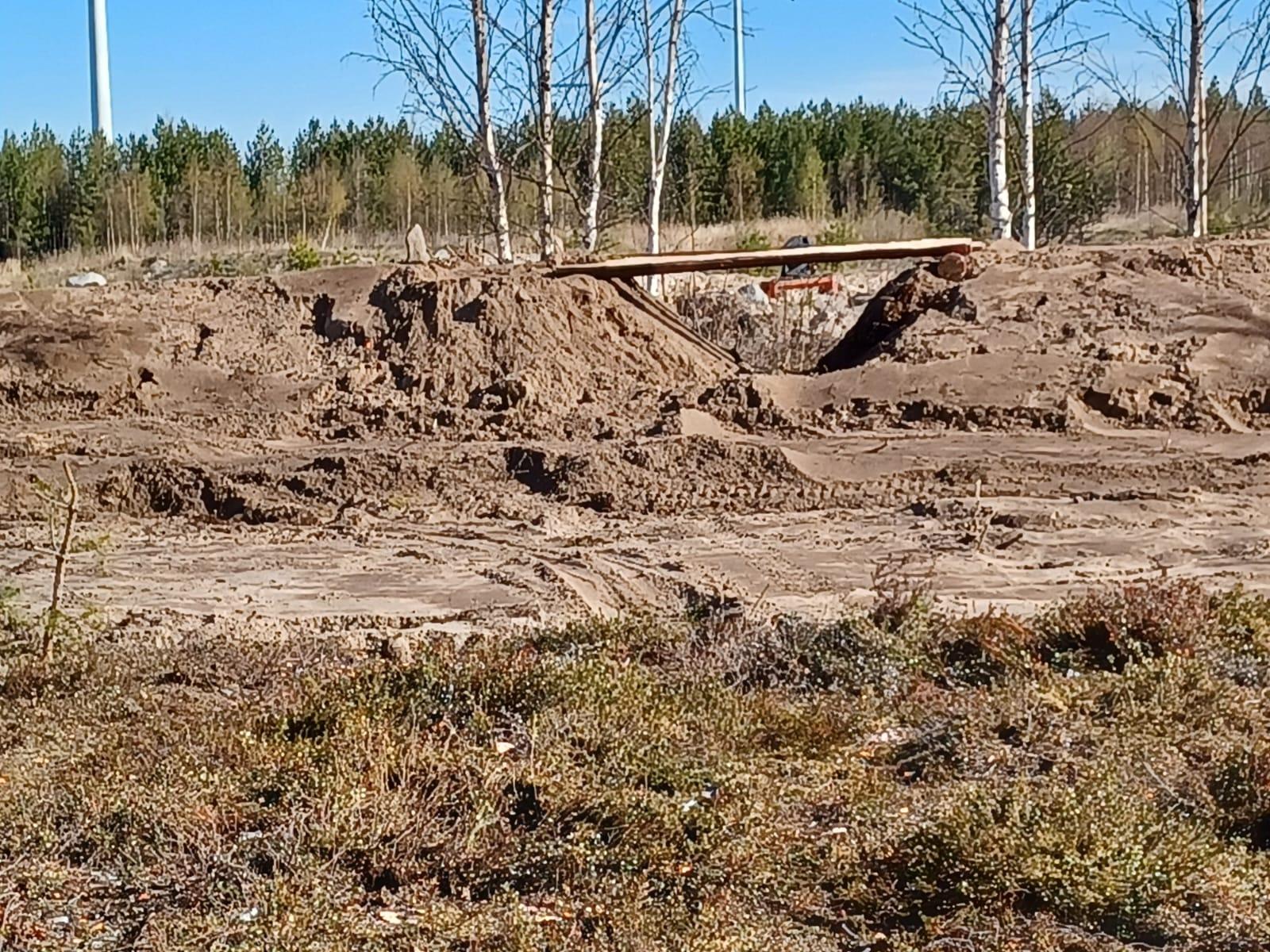

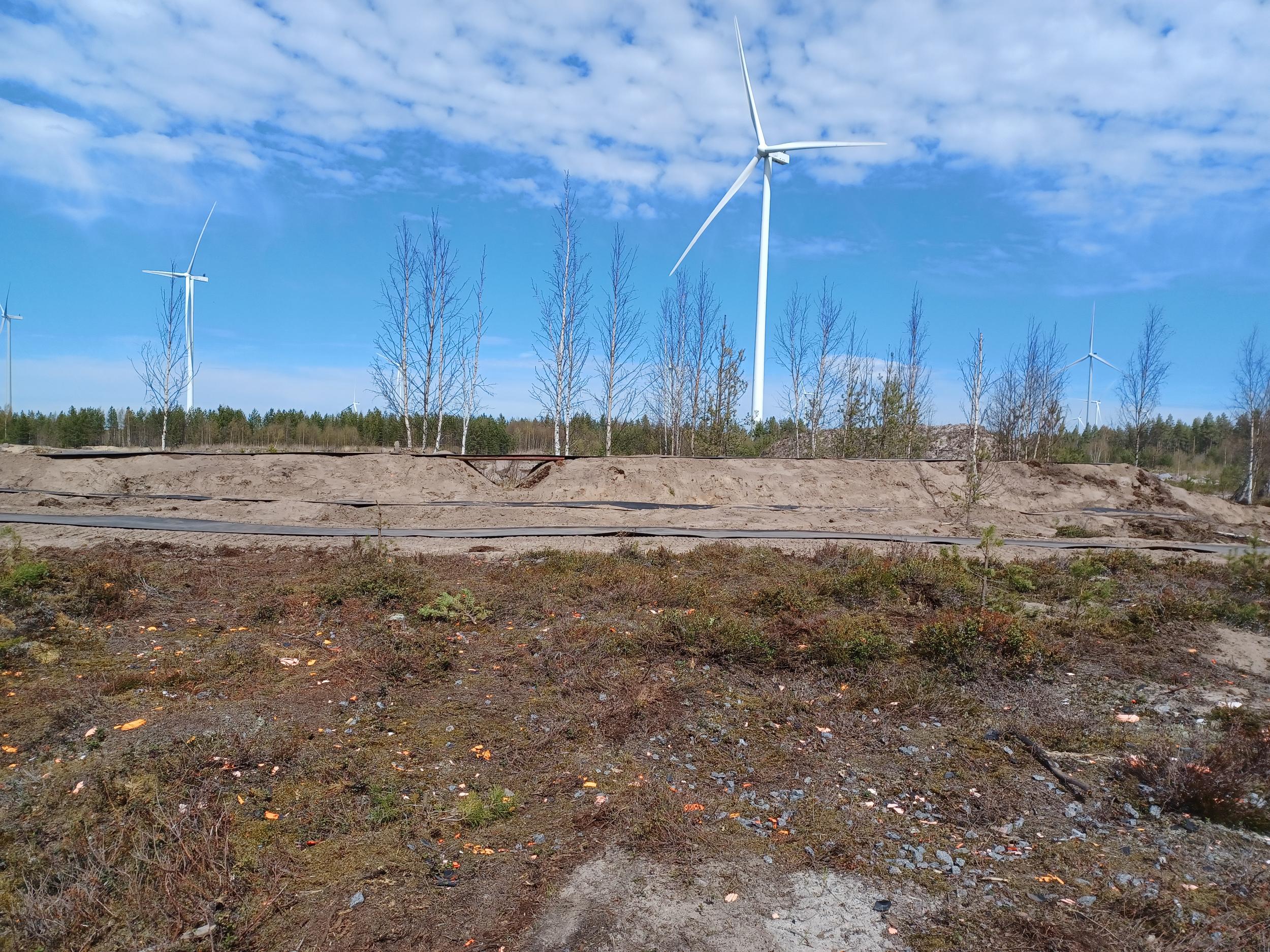

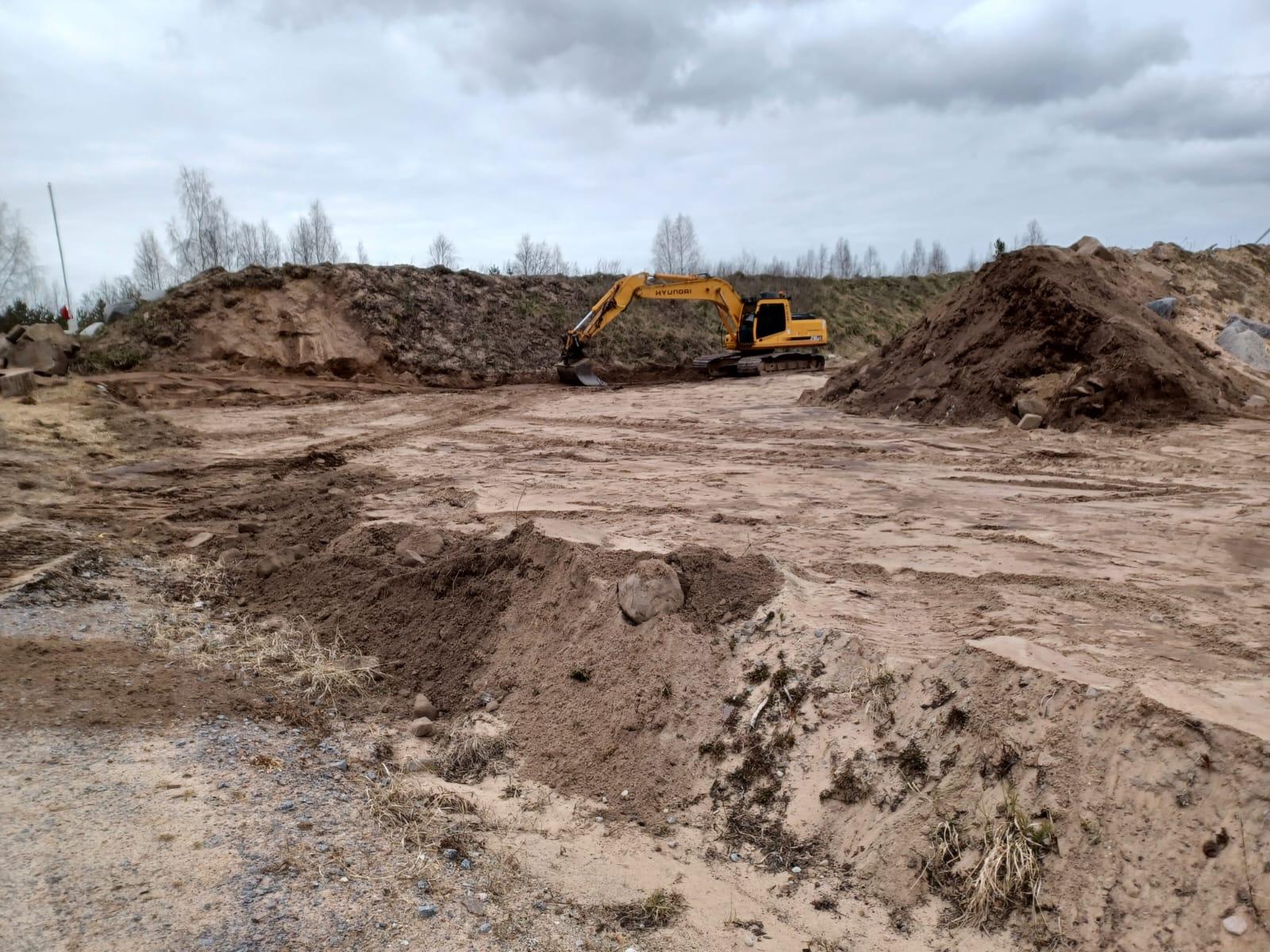

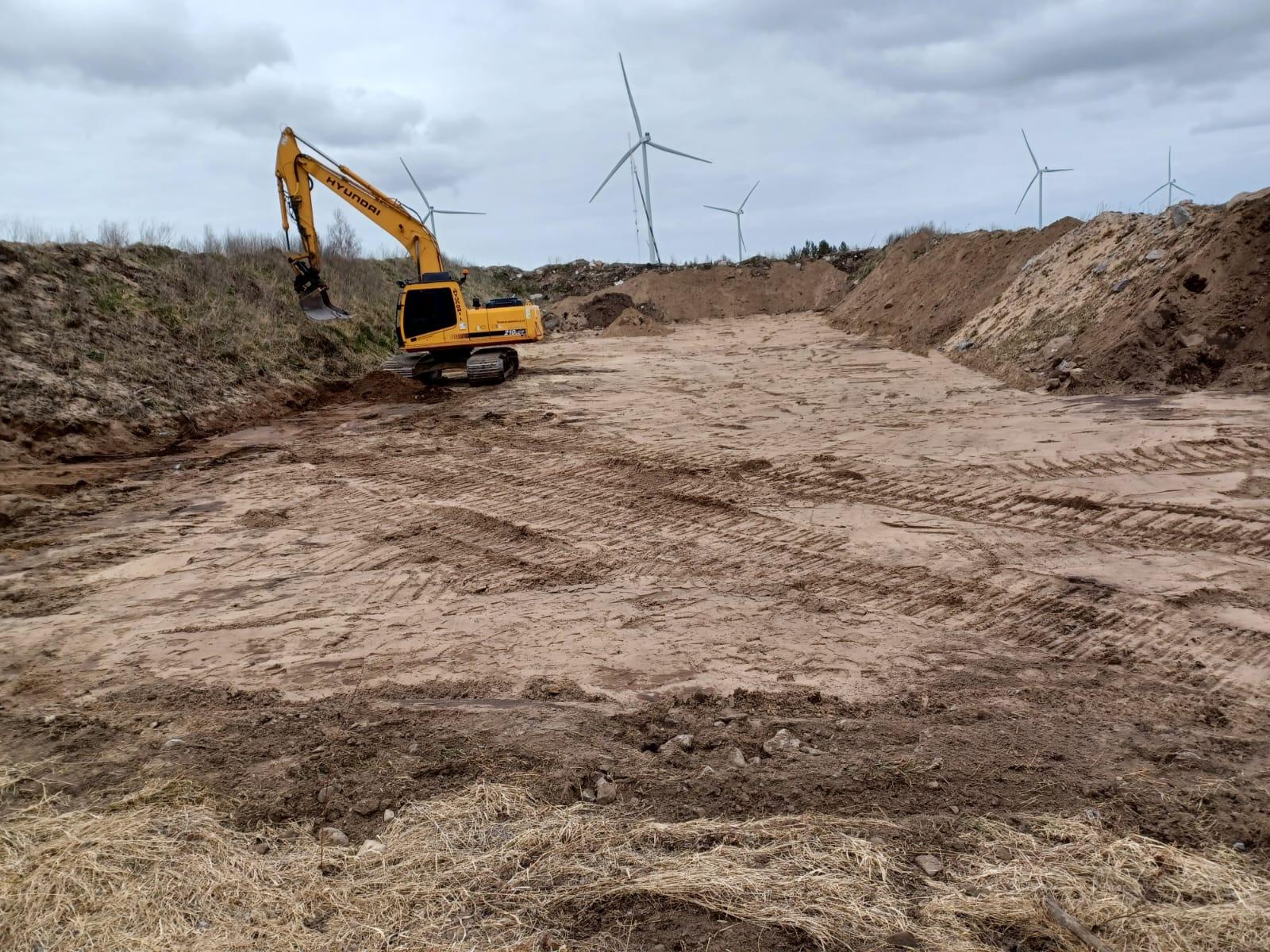

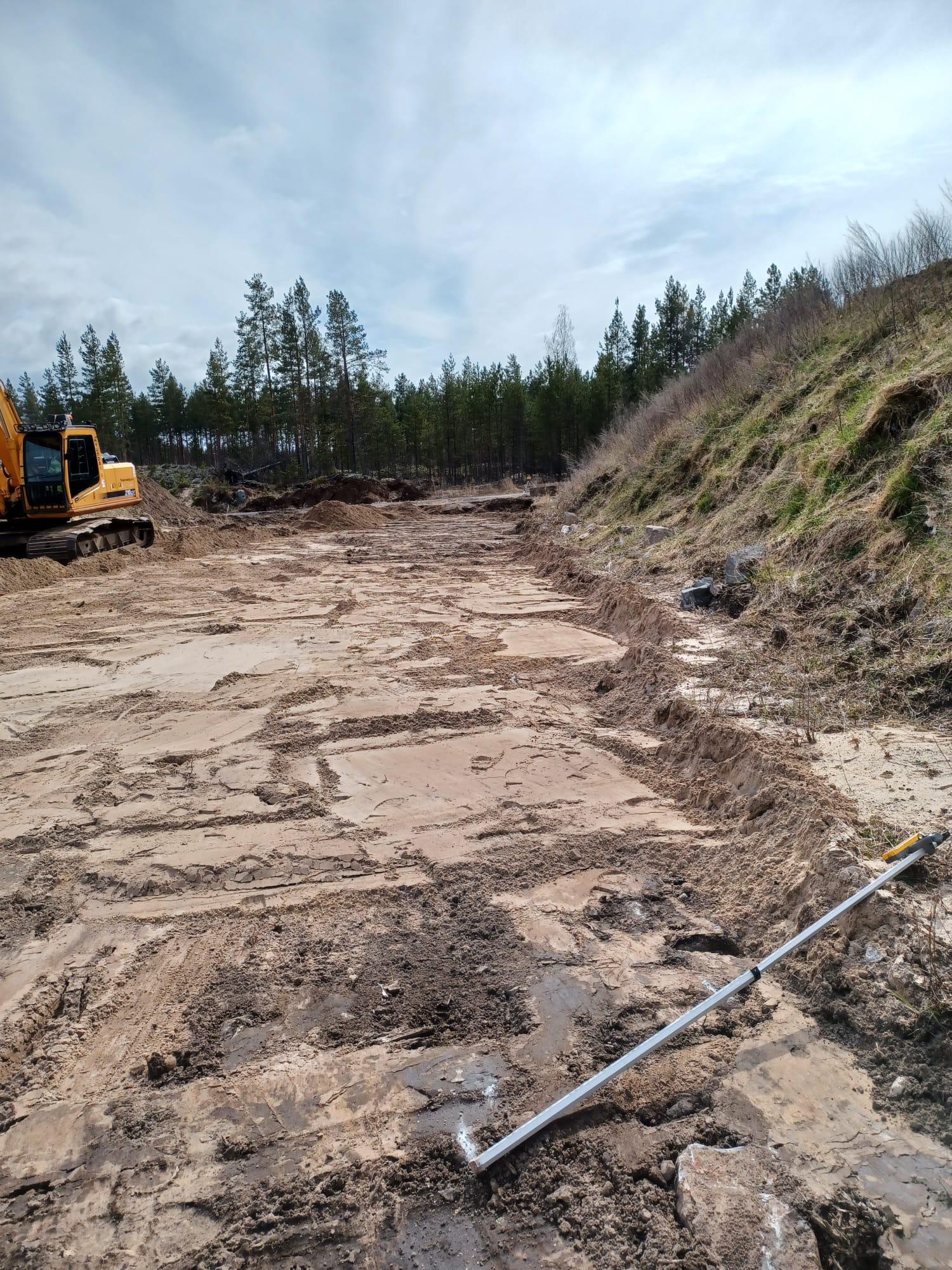

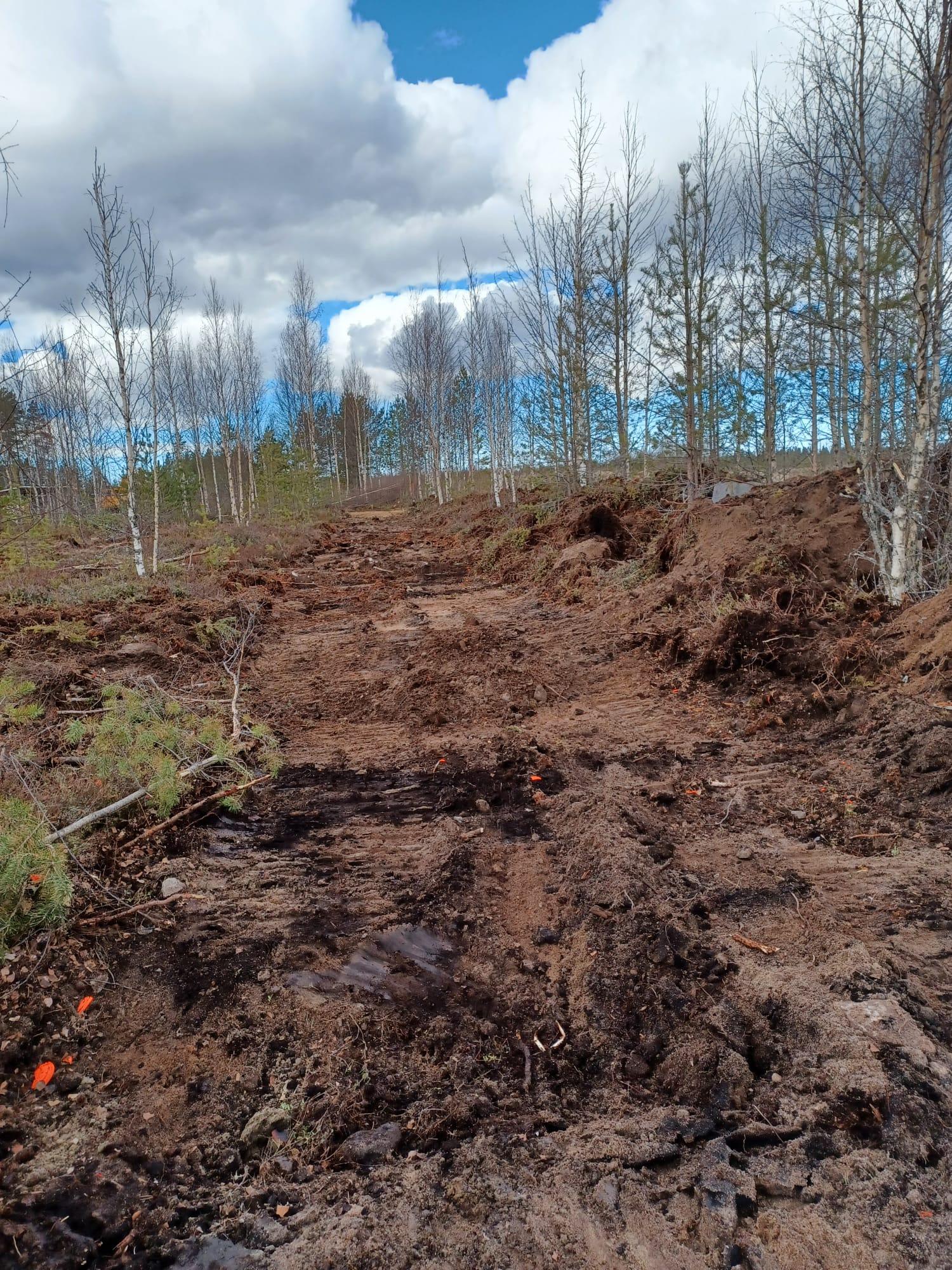

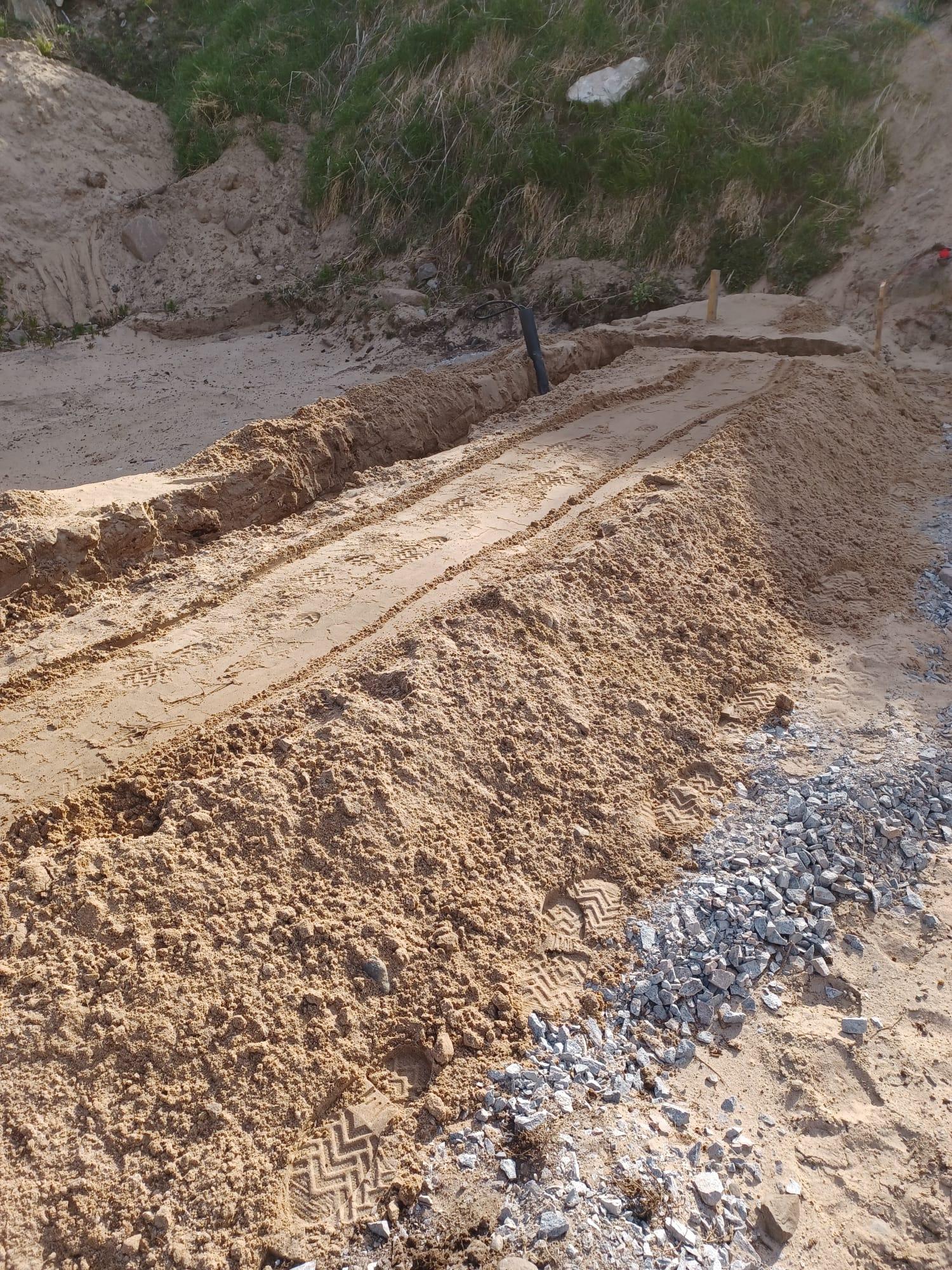

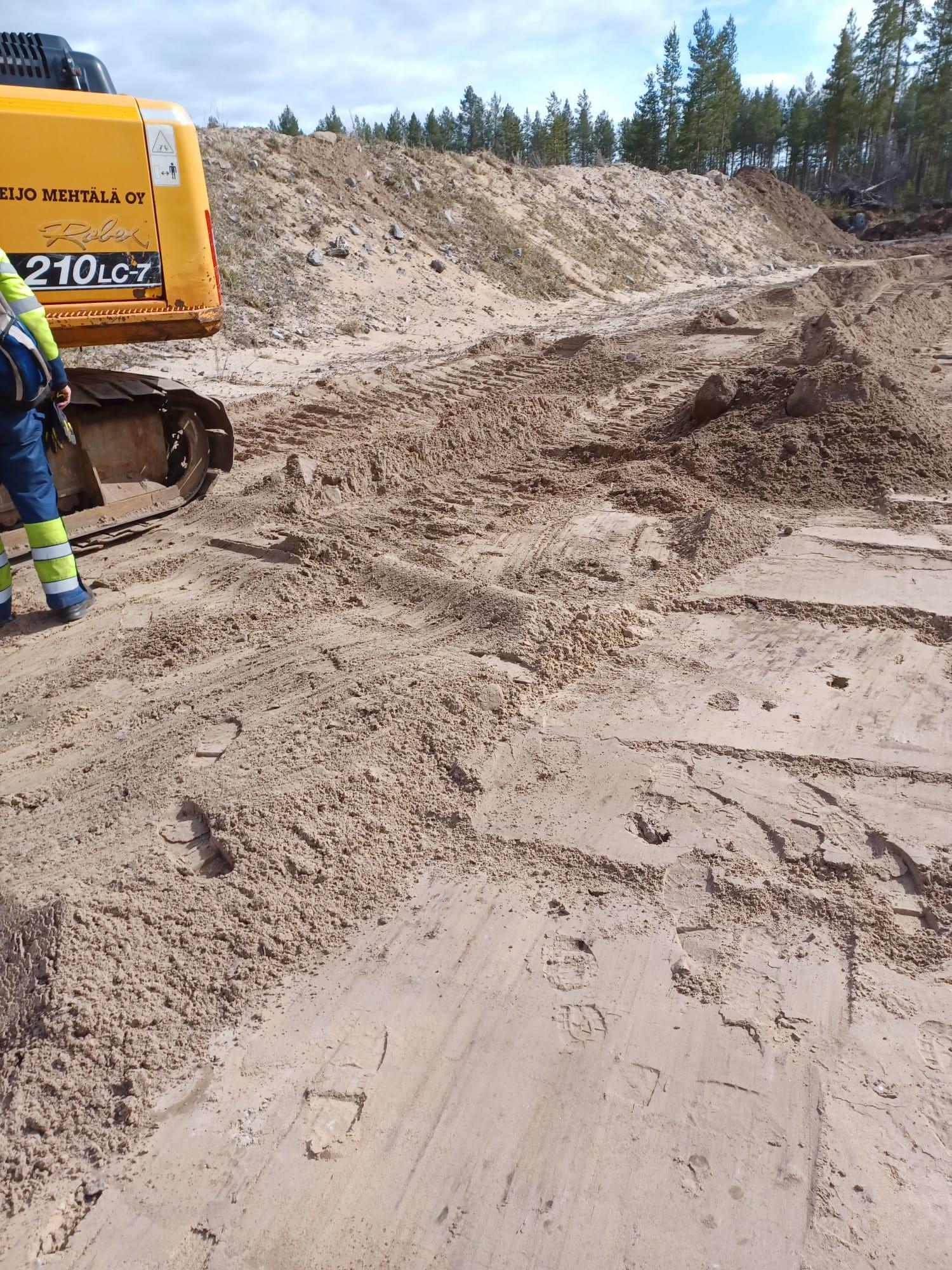

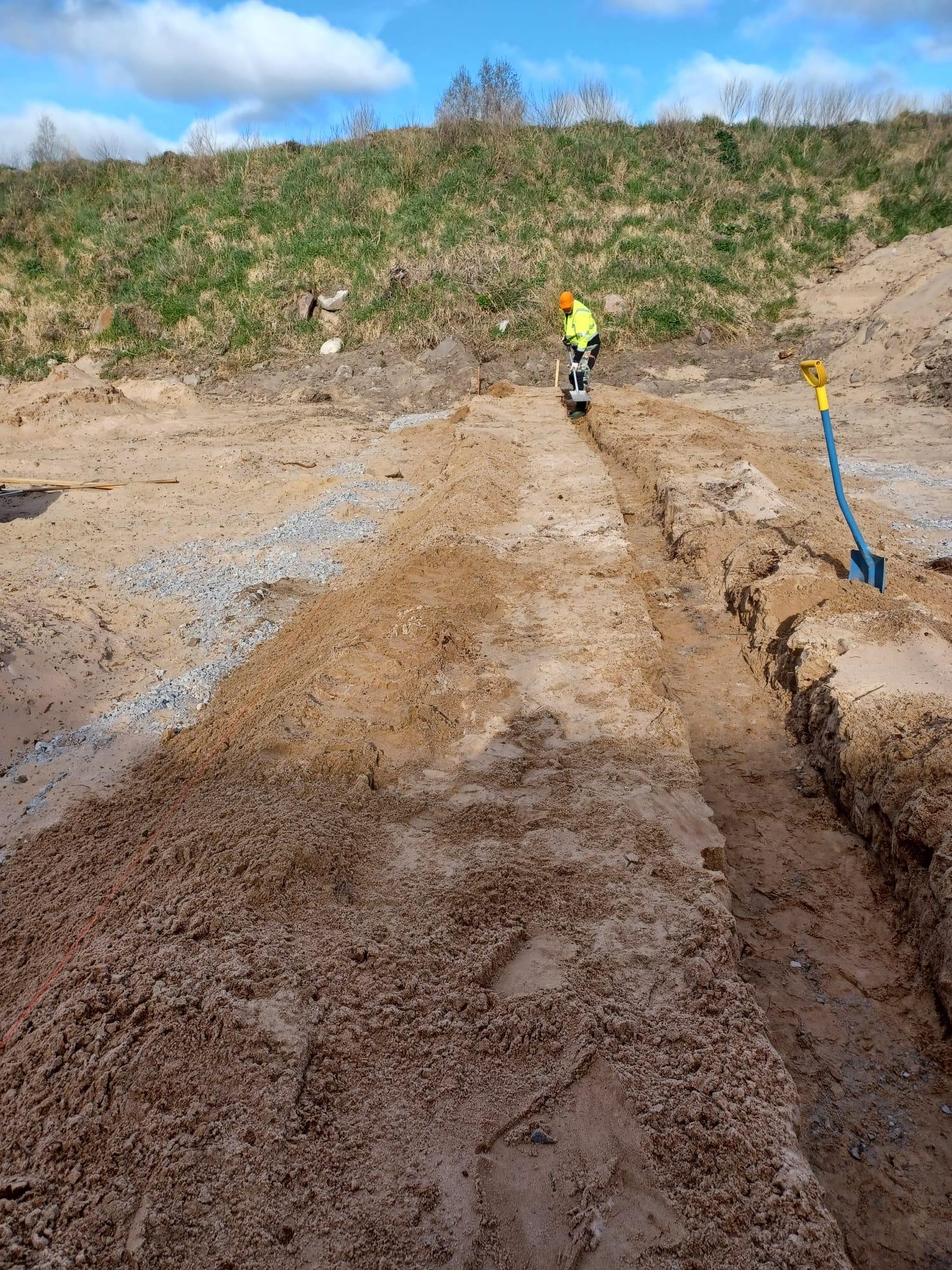

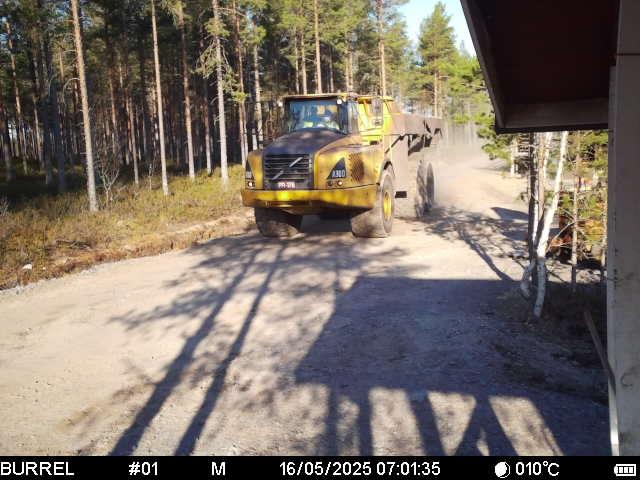

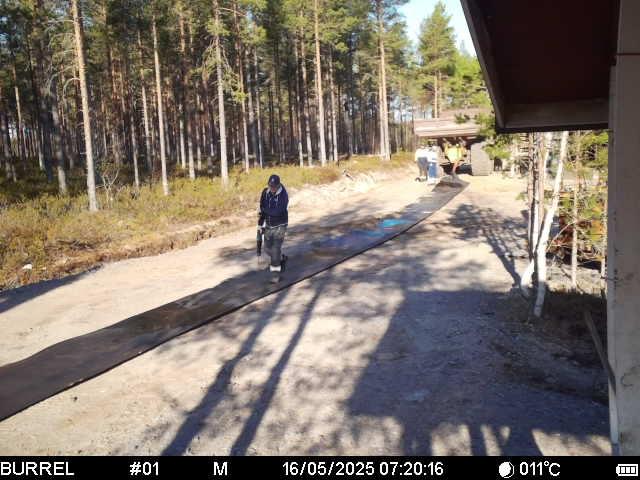

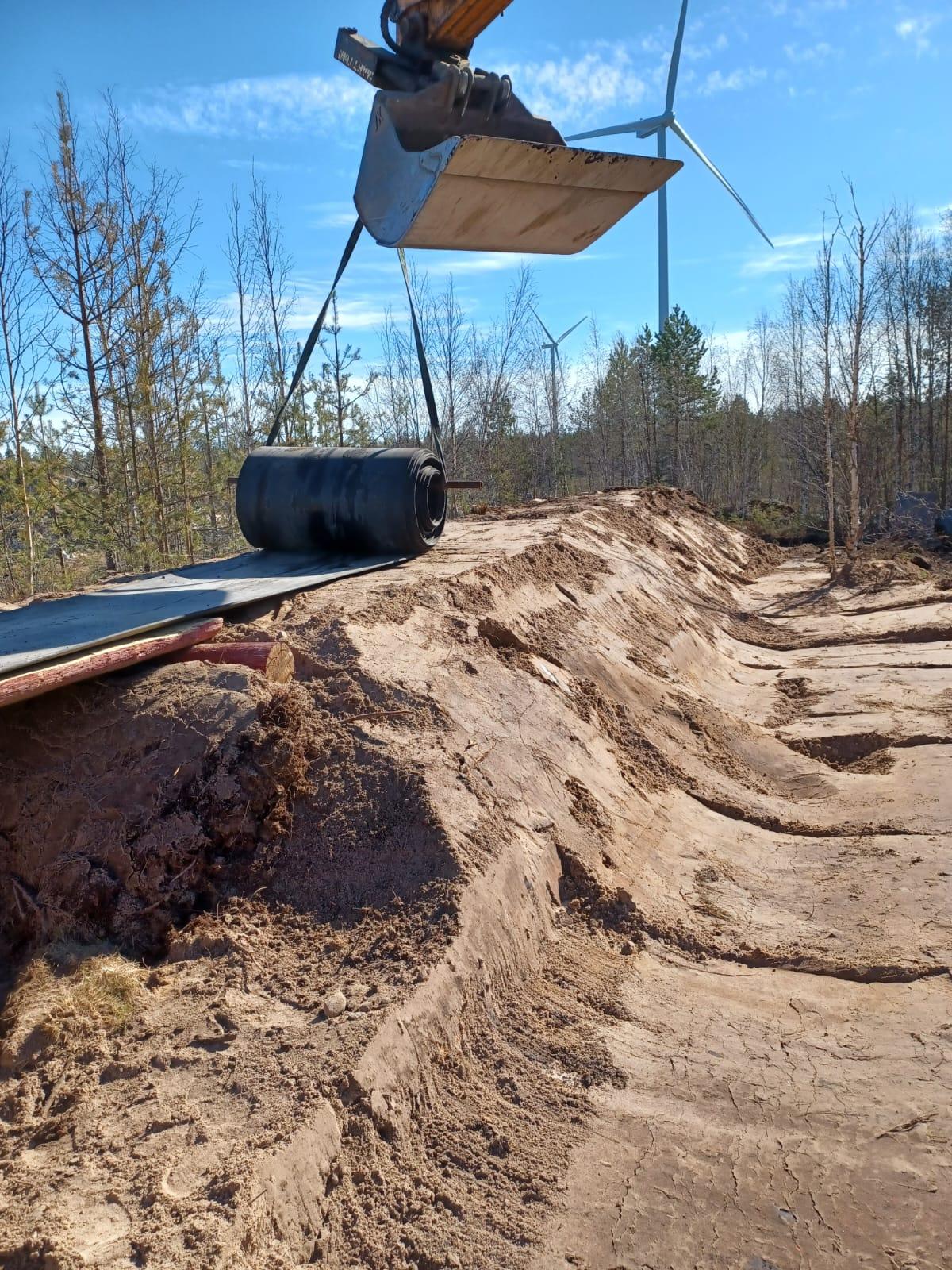

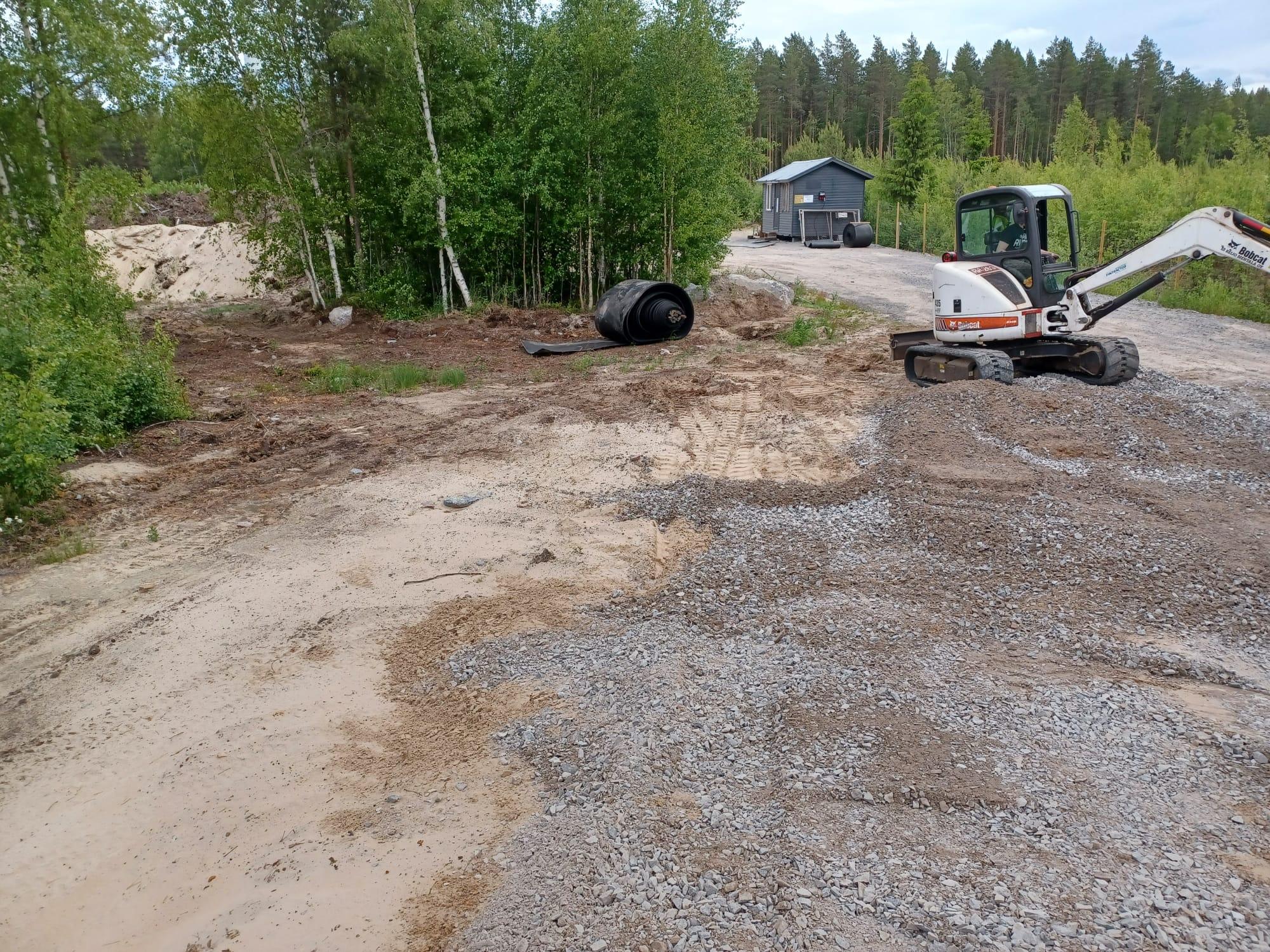

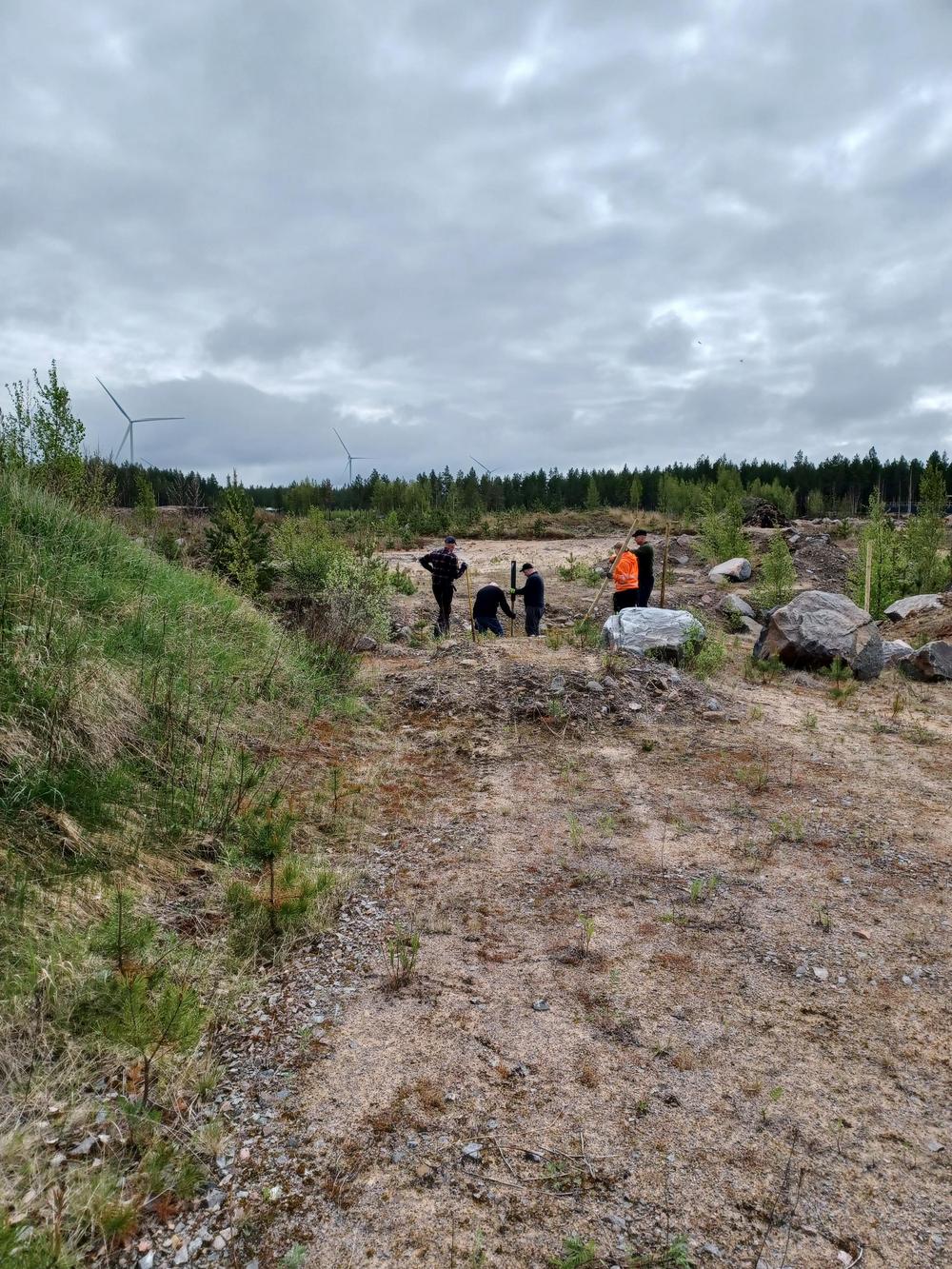

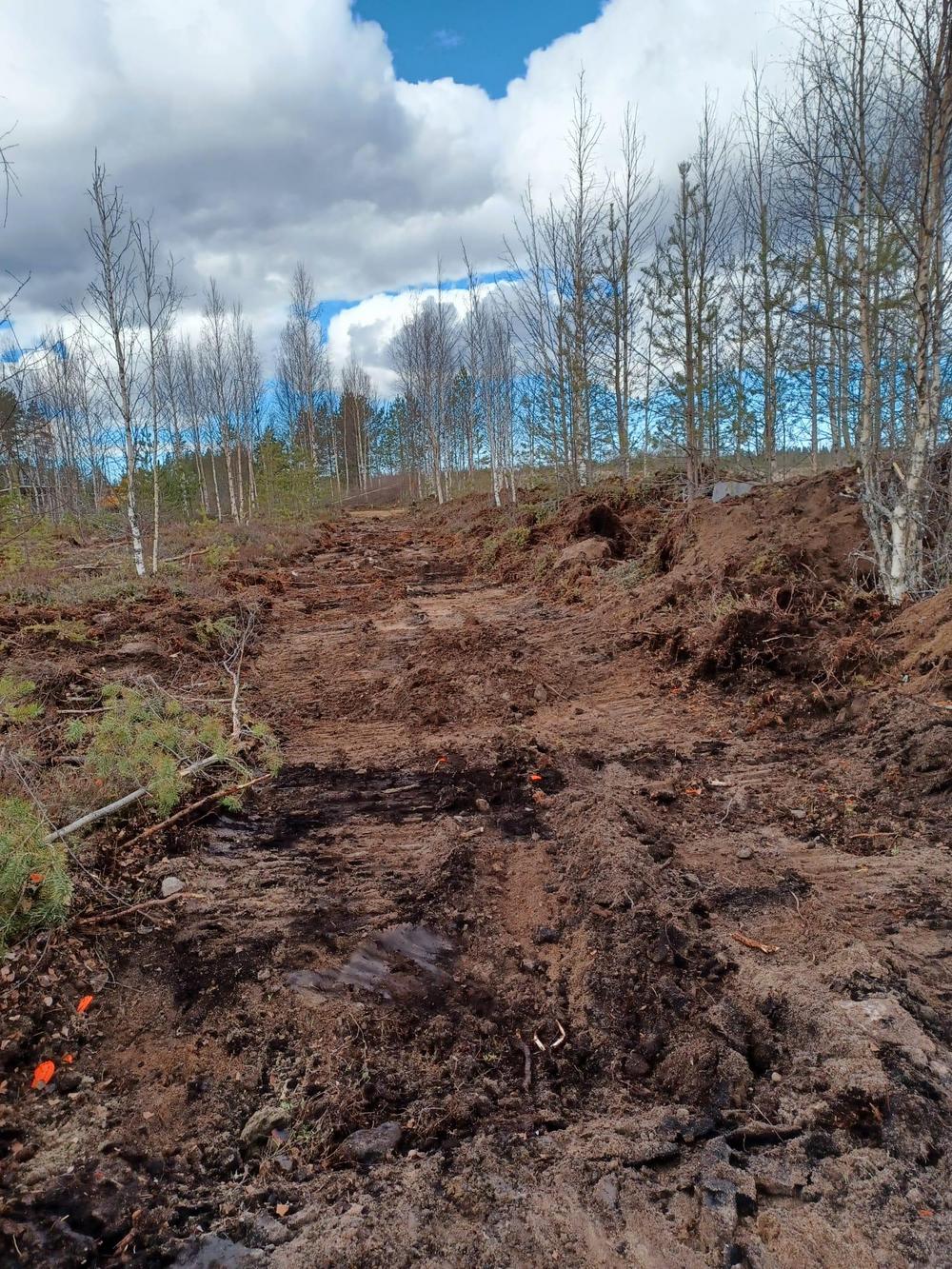

Työt aloitettiin ma 5.5.25 pistooli-ja kivääriradan kohdalta. Ne on nyt tasattu ja vaaittu. Seuraavaksi kaivetaan kaapeliojat taululaitteita varten.

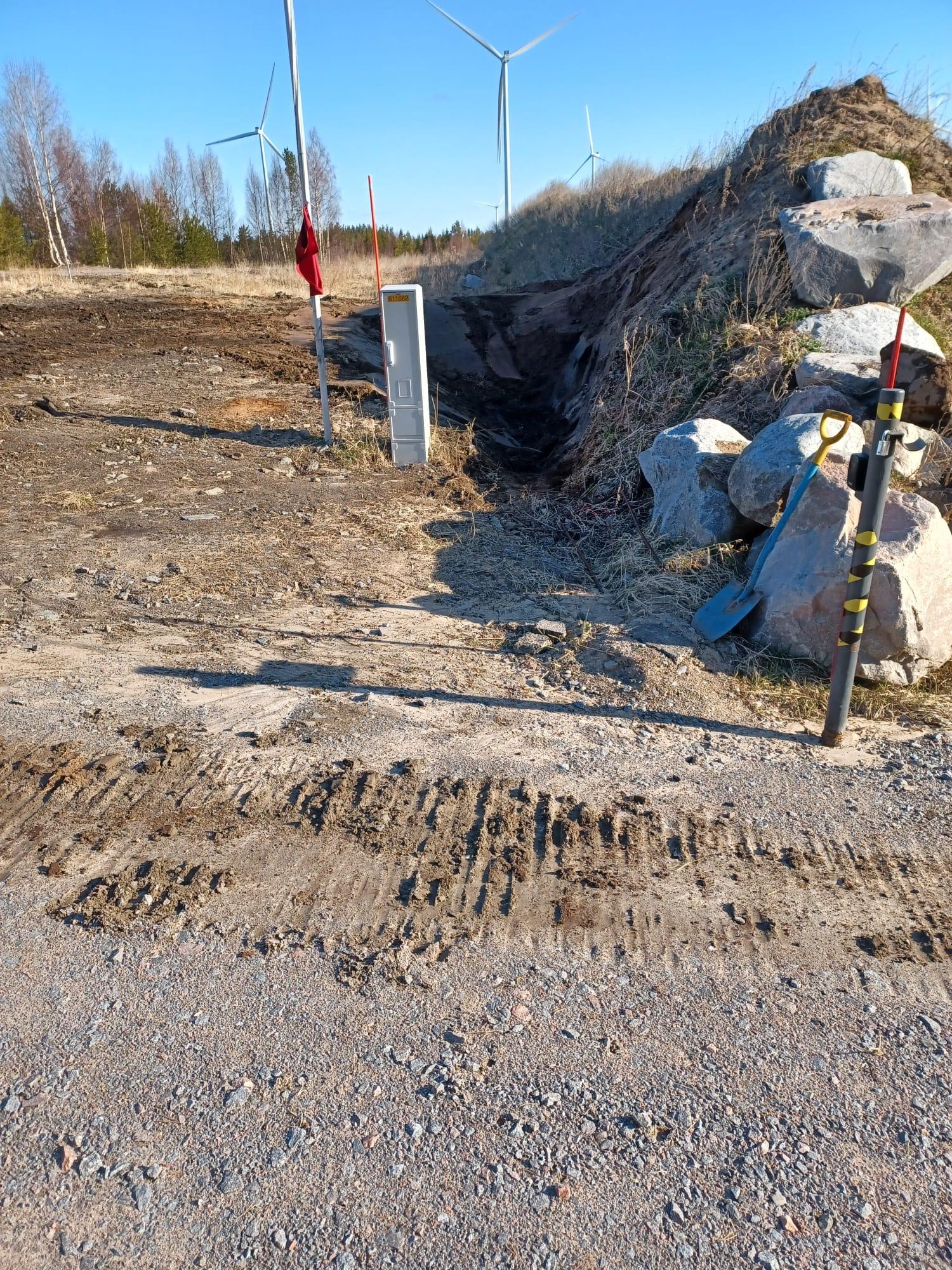

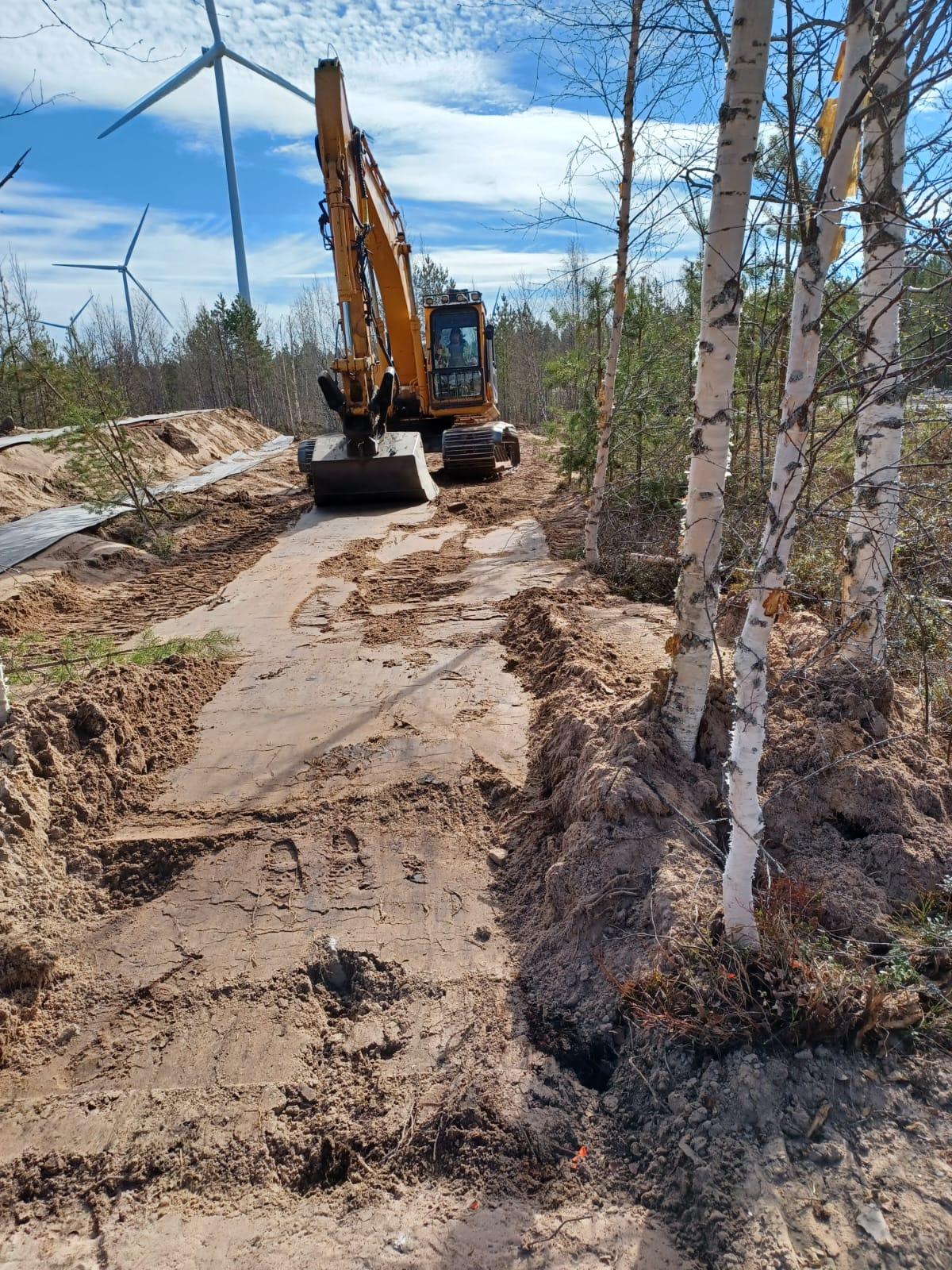

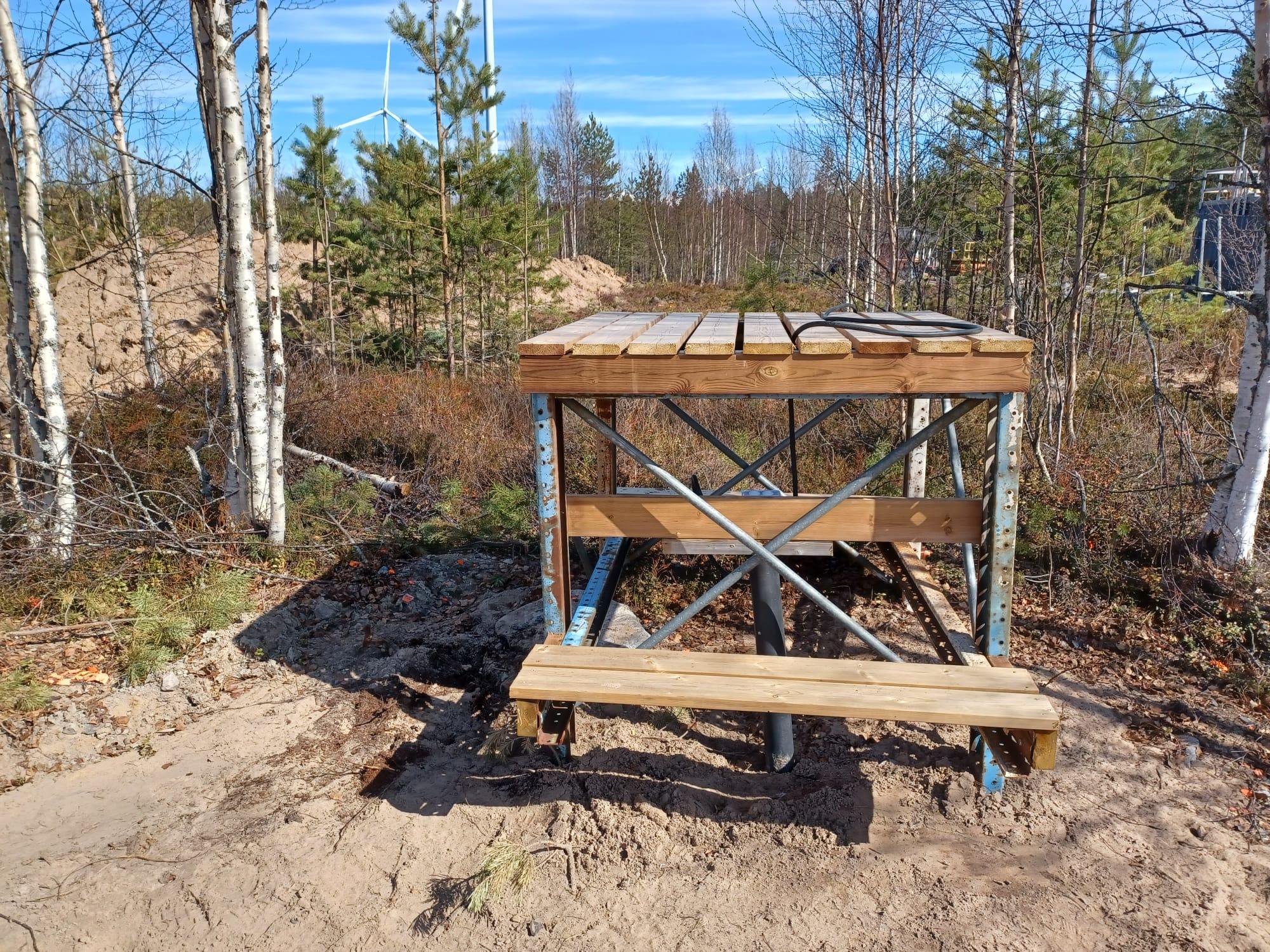

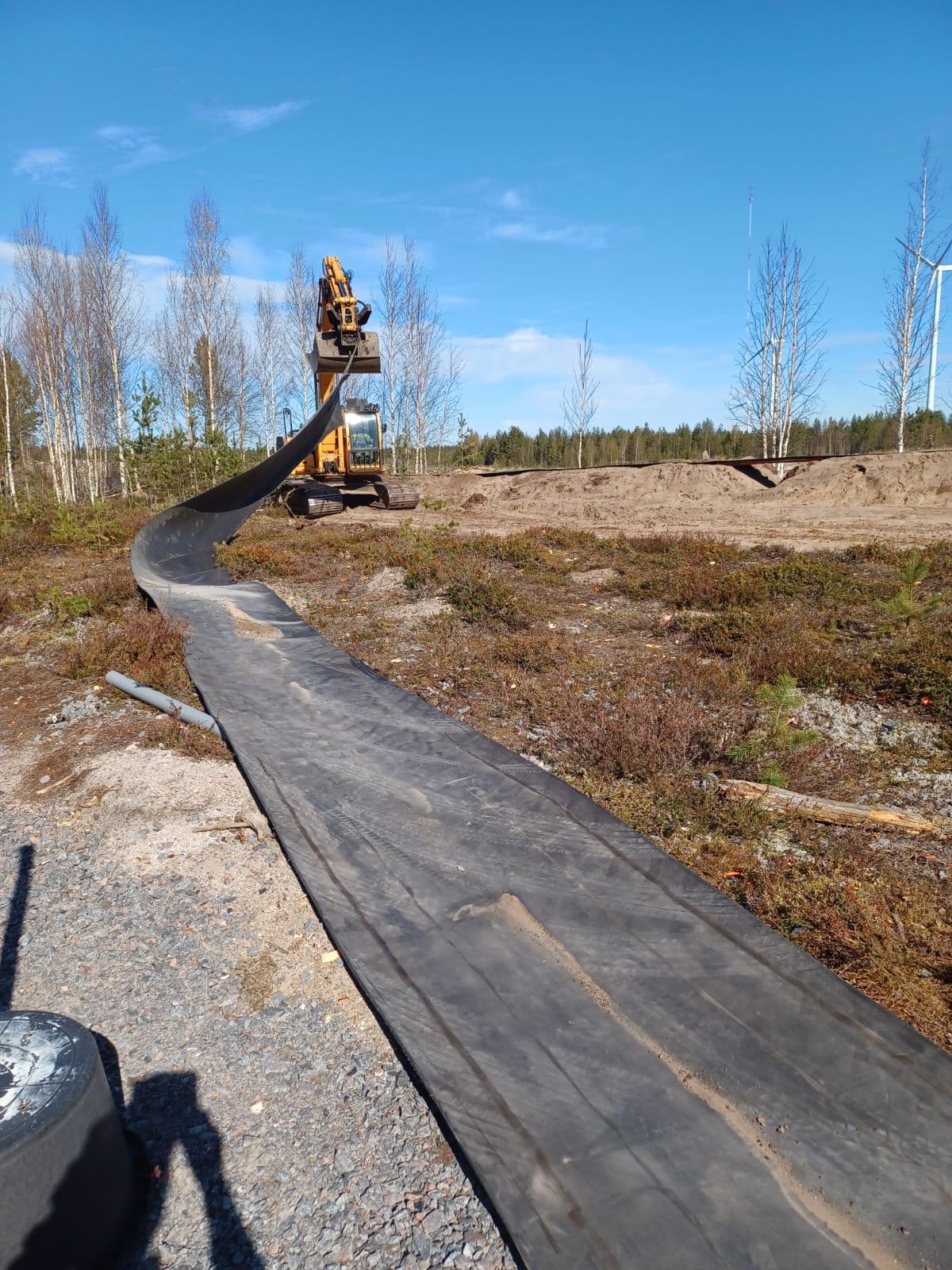

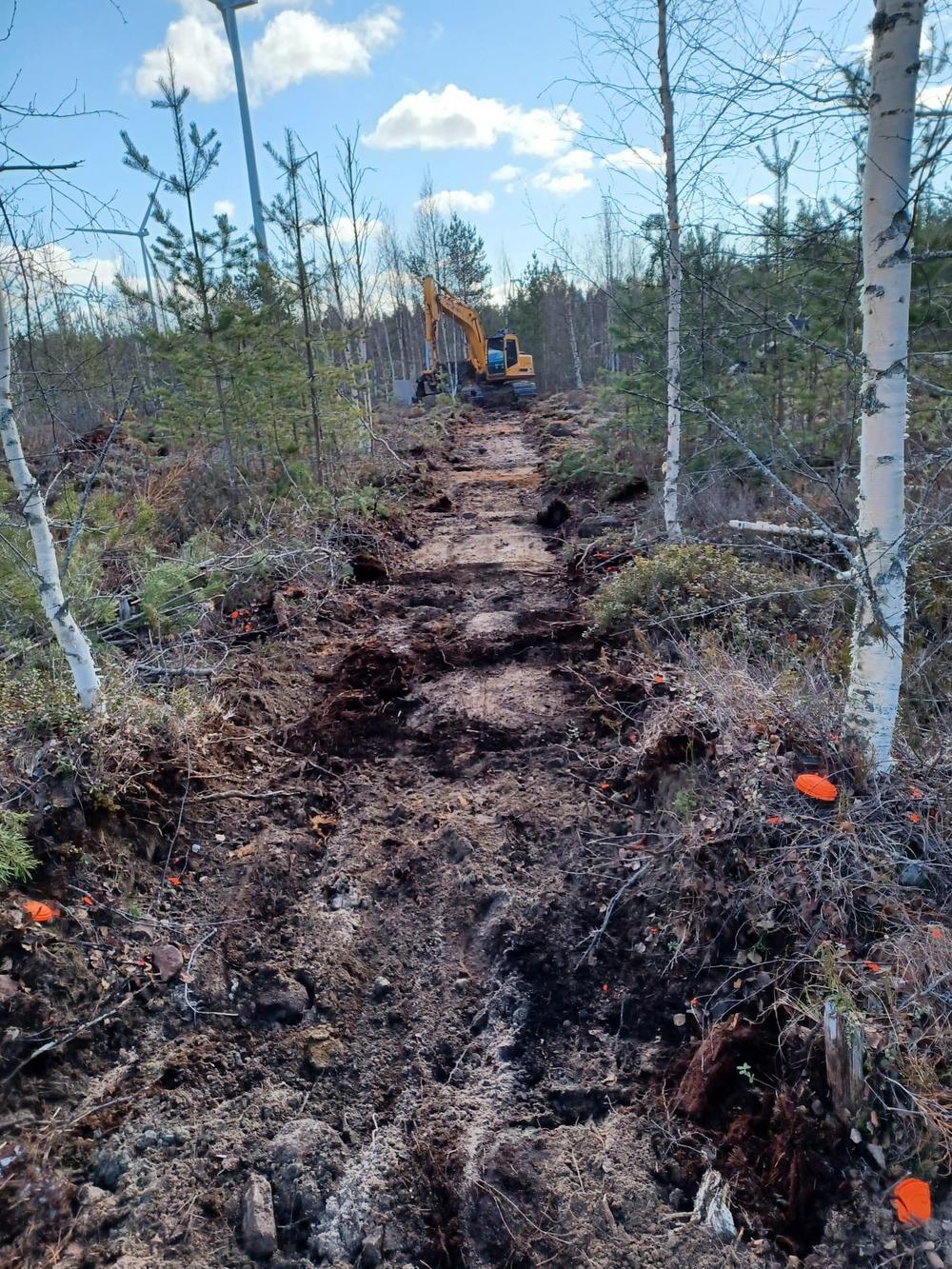

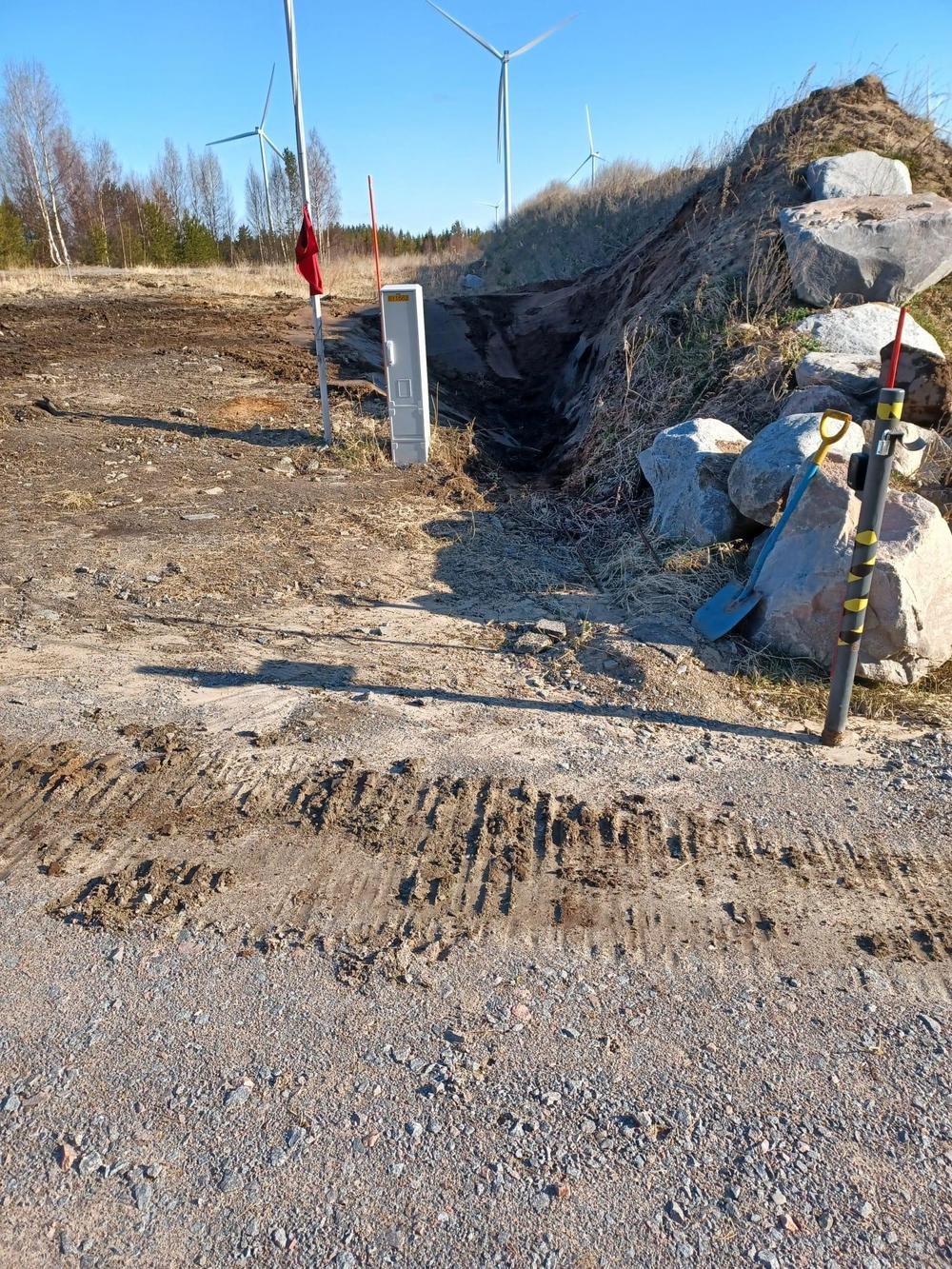

8.5.25 Tehdään kaapeliojat takamaastossa oleville heittimille ja skeet/trap radoille.

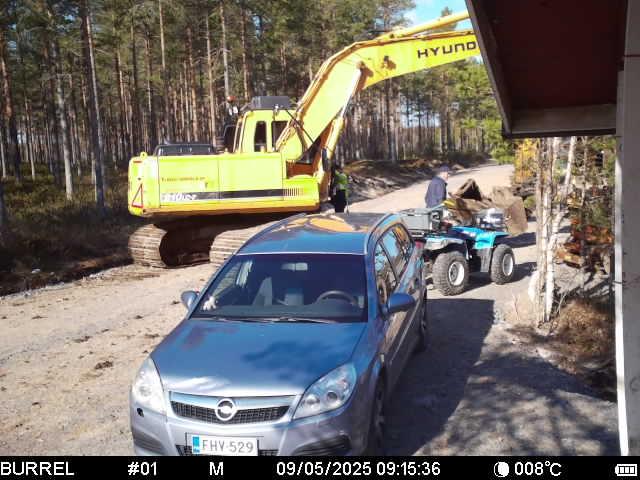

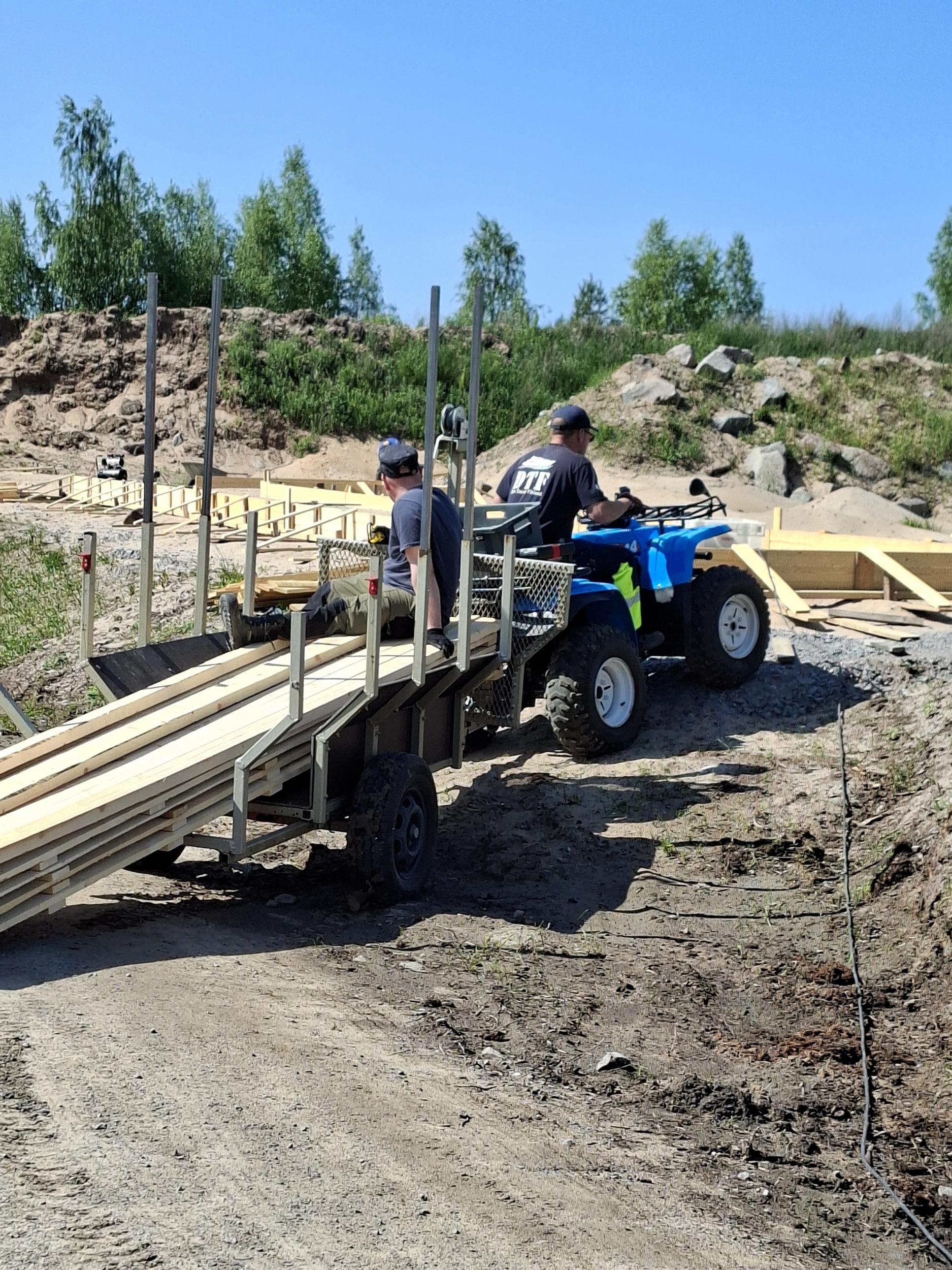

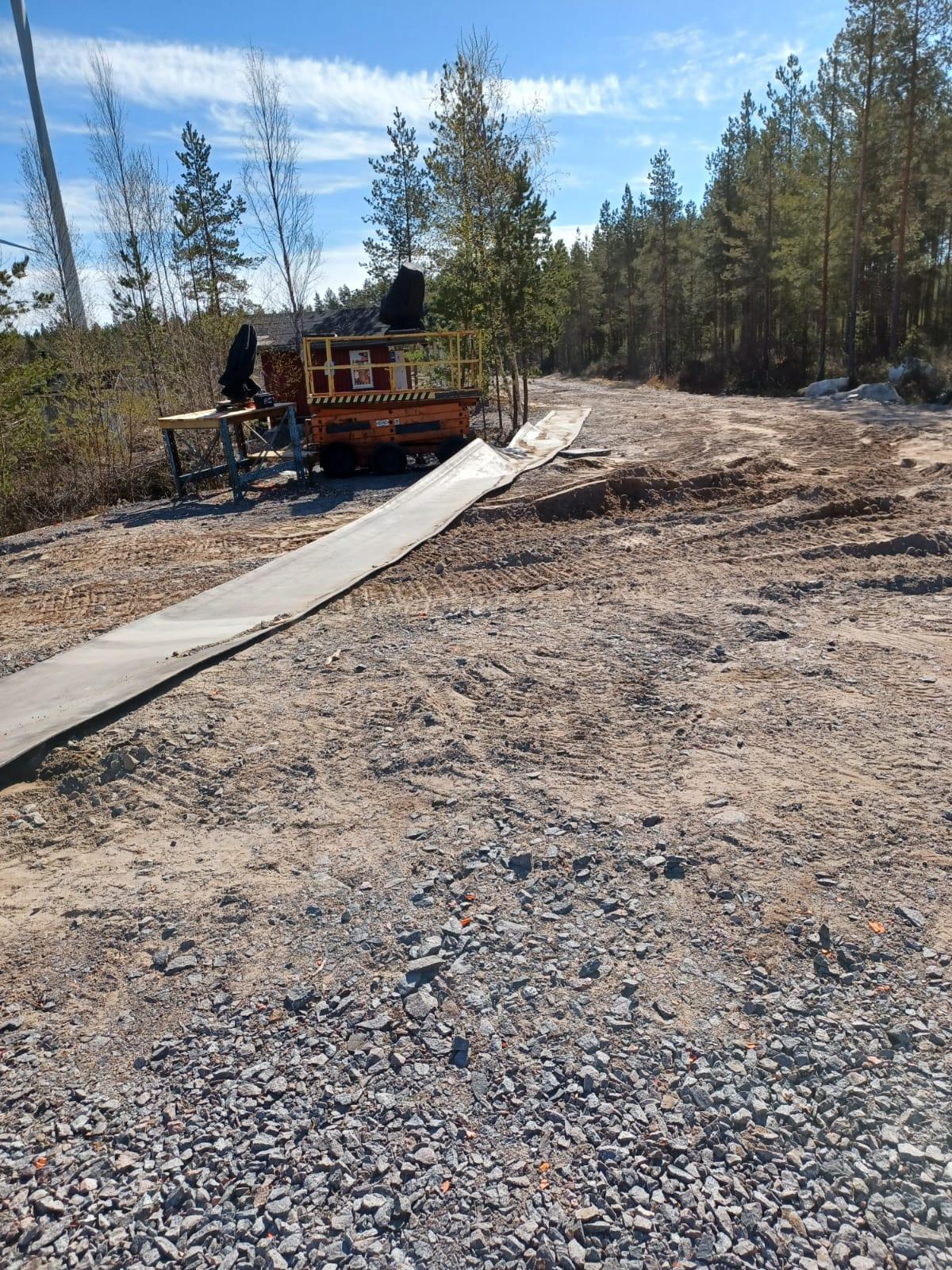

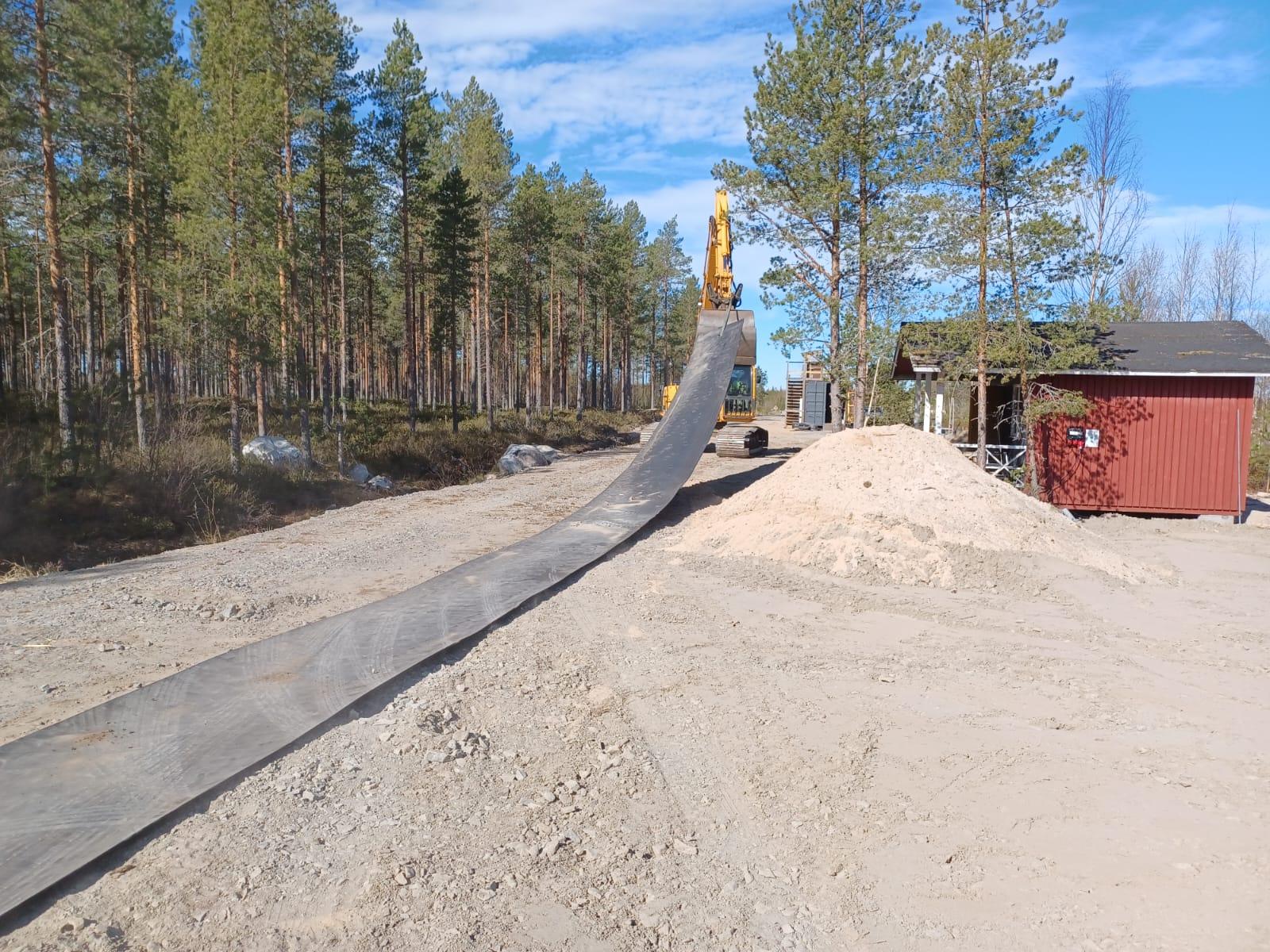

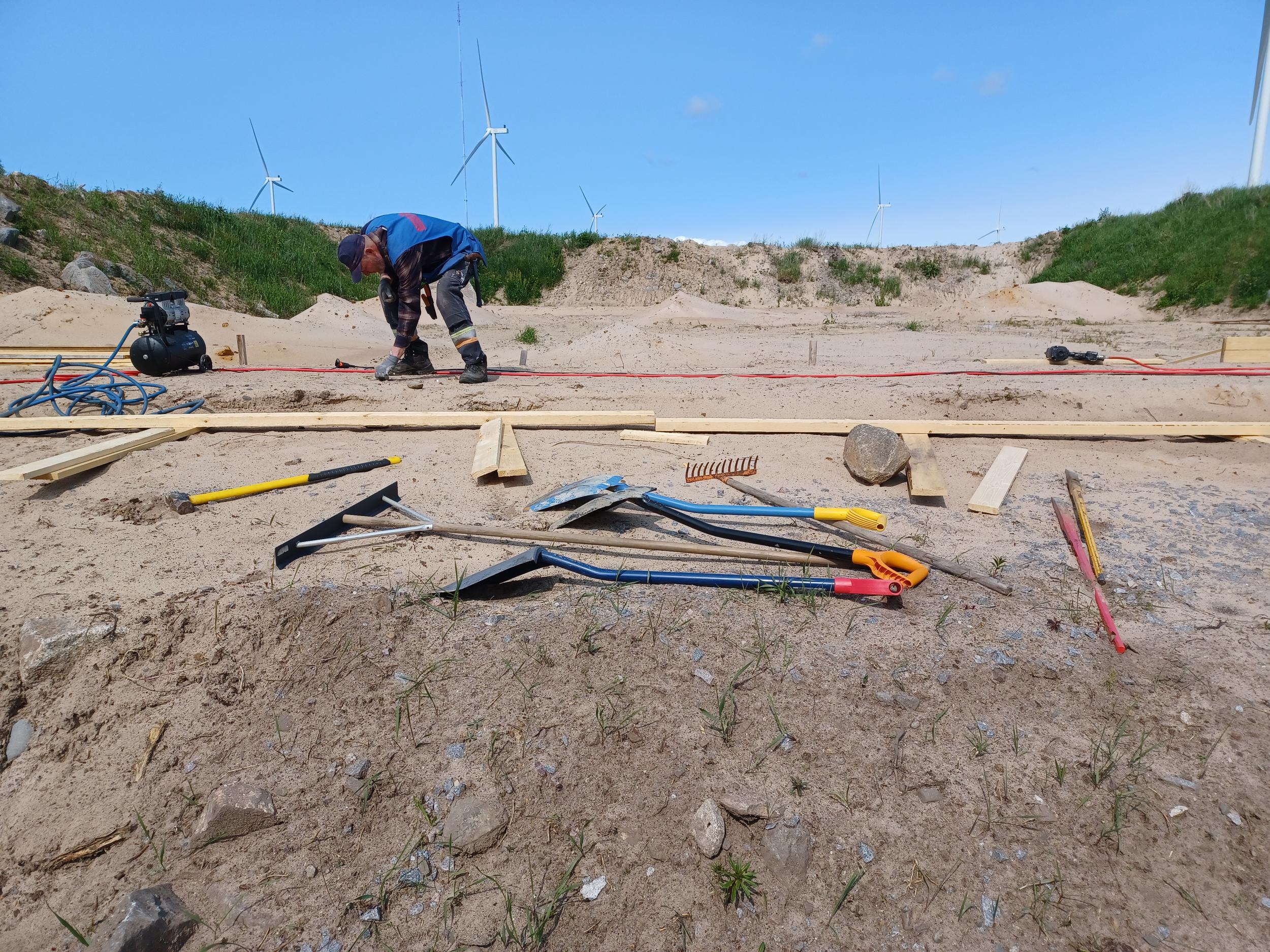

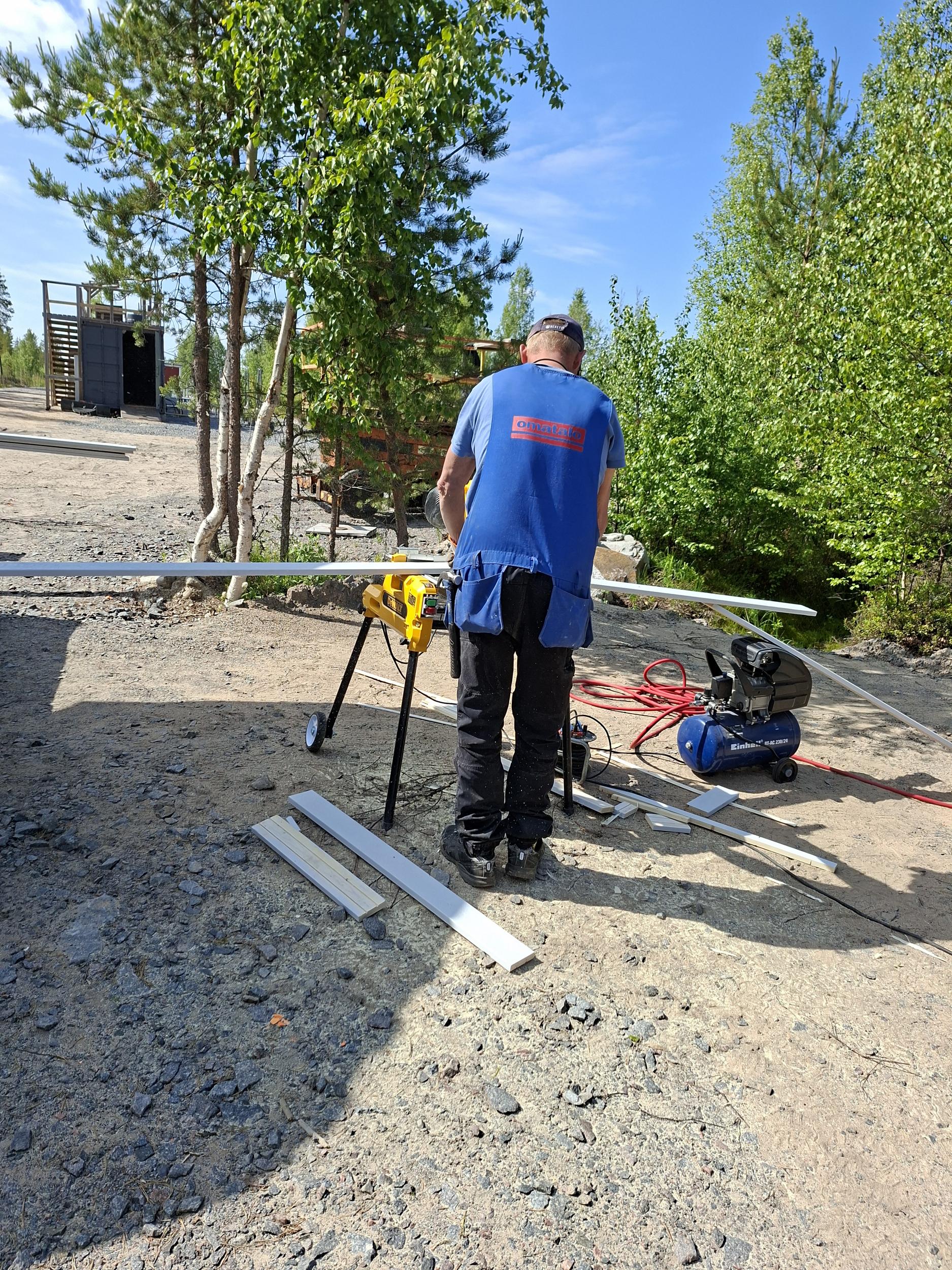

9.5.25 Skeet/trap ratojen kaapelointia jatkettiin. Kaapelointi tehtiin käyttäen apuna mönkijää.

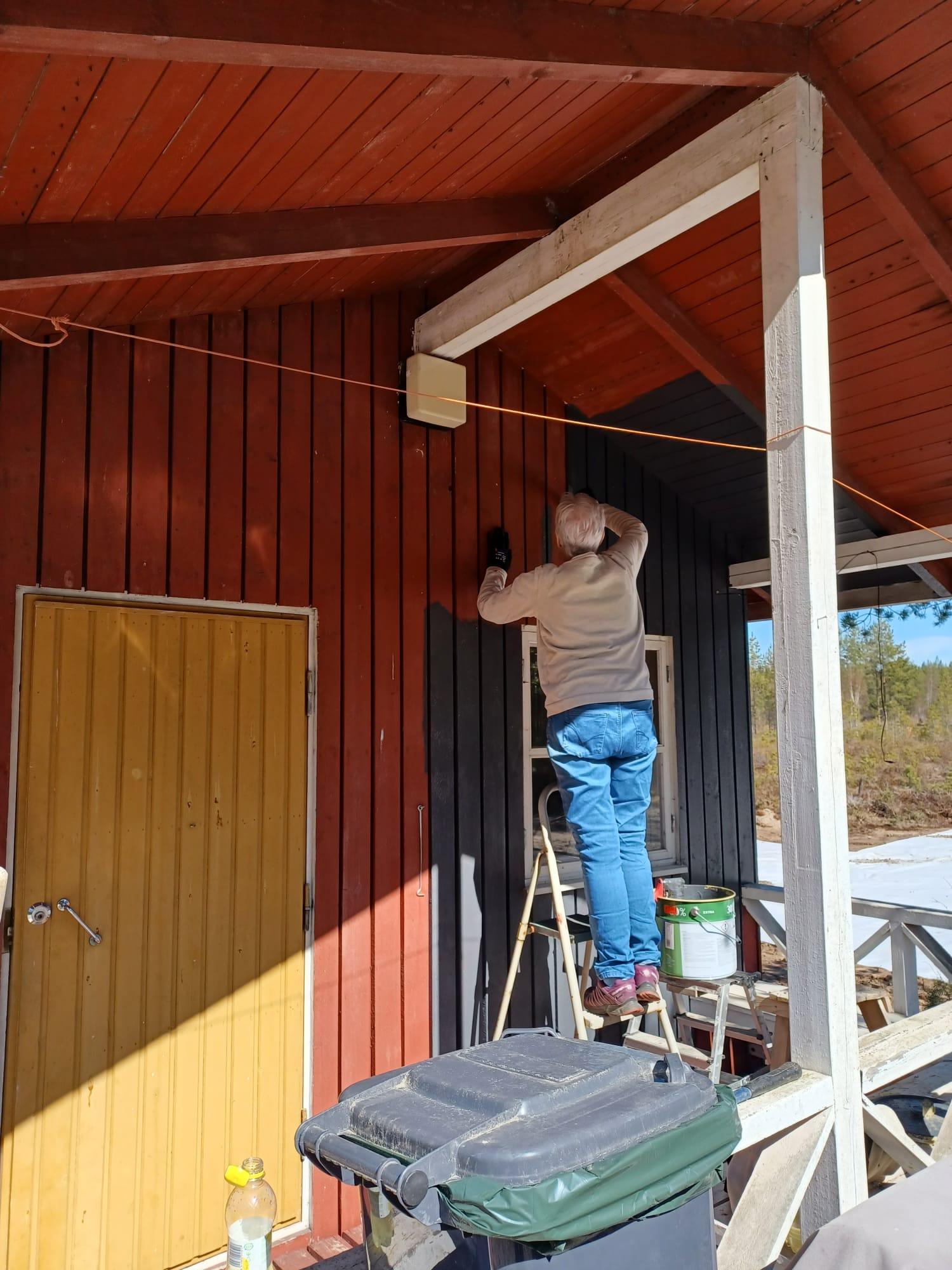

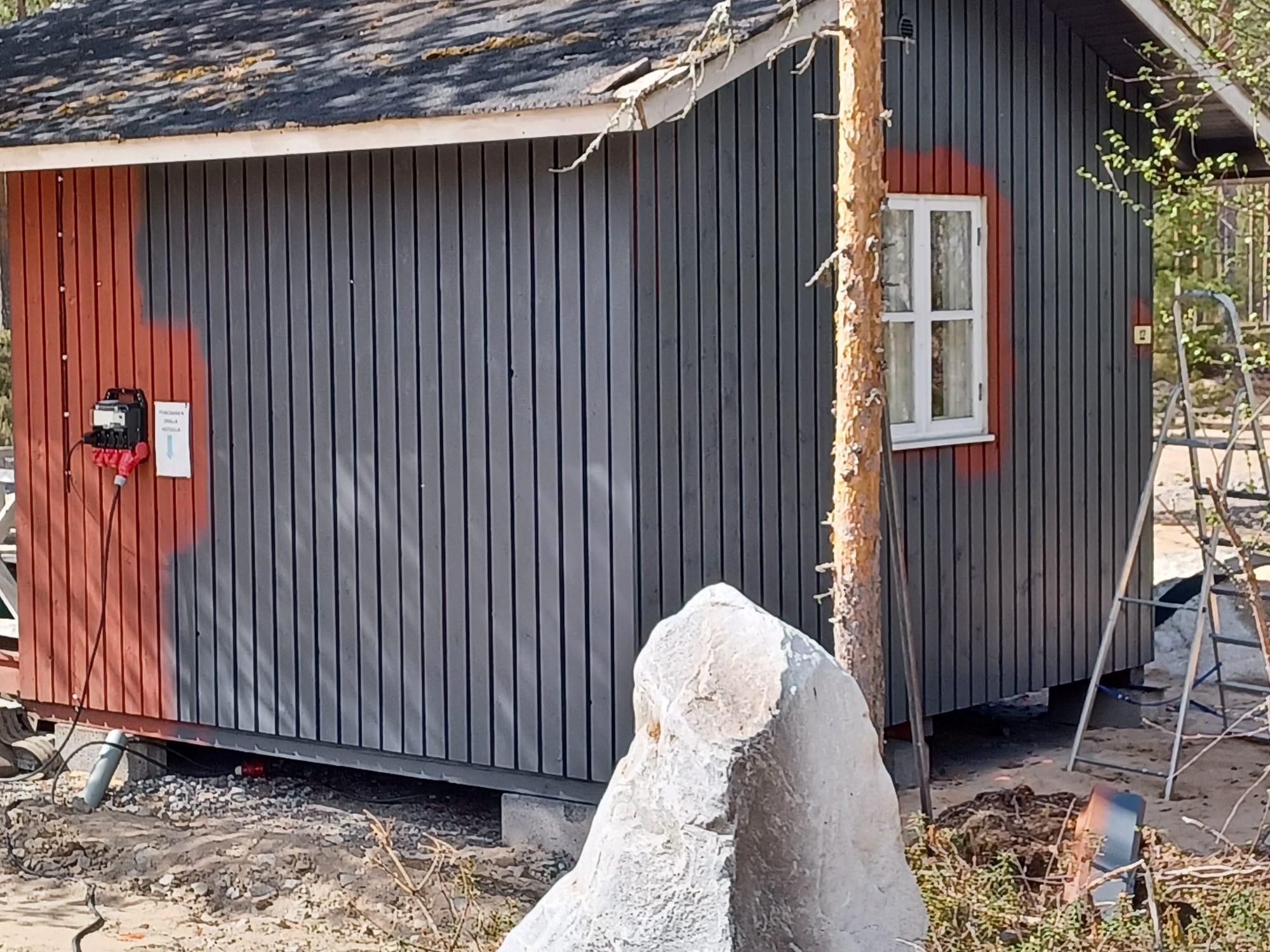

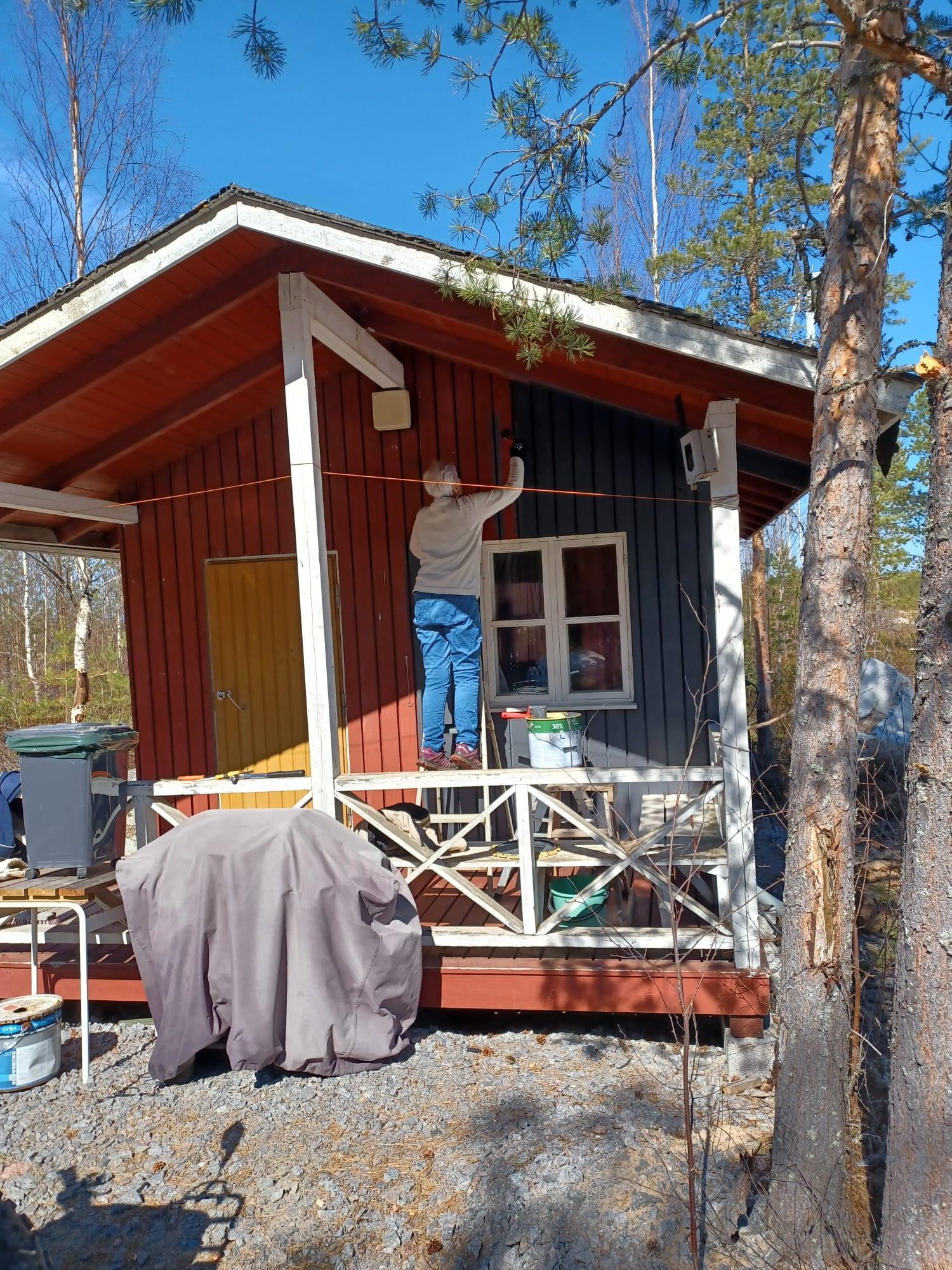

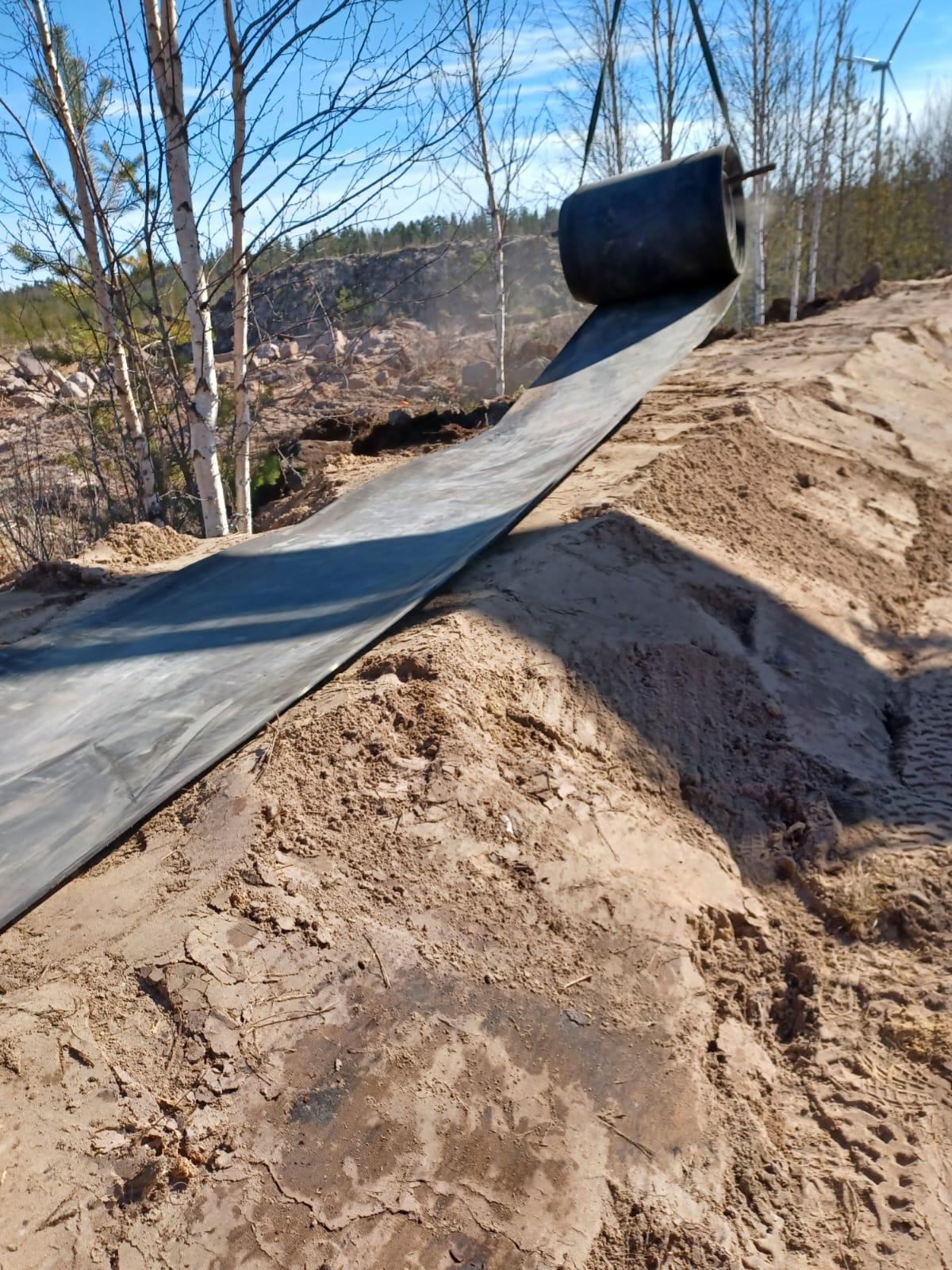

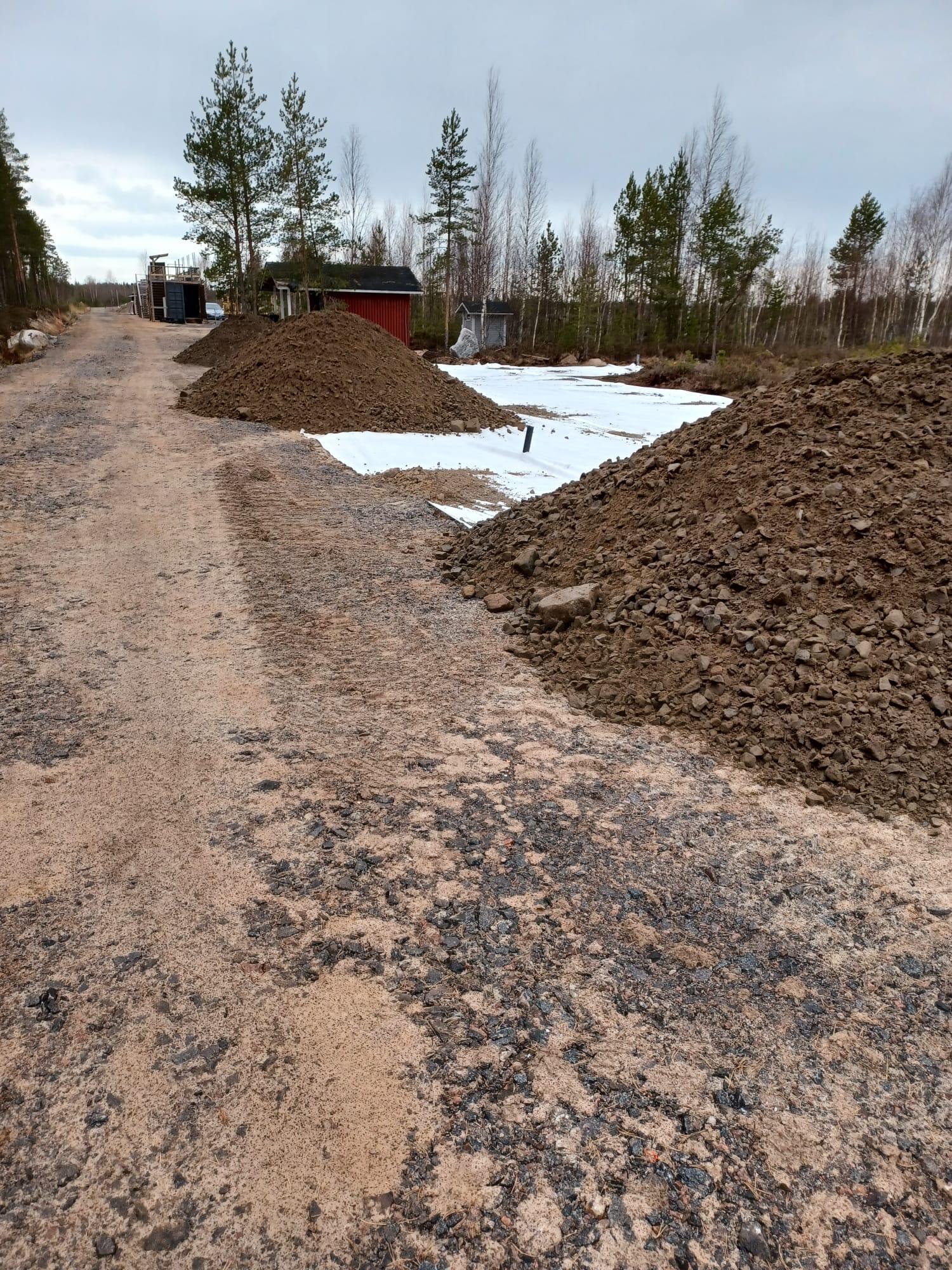

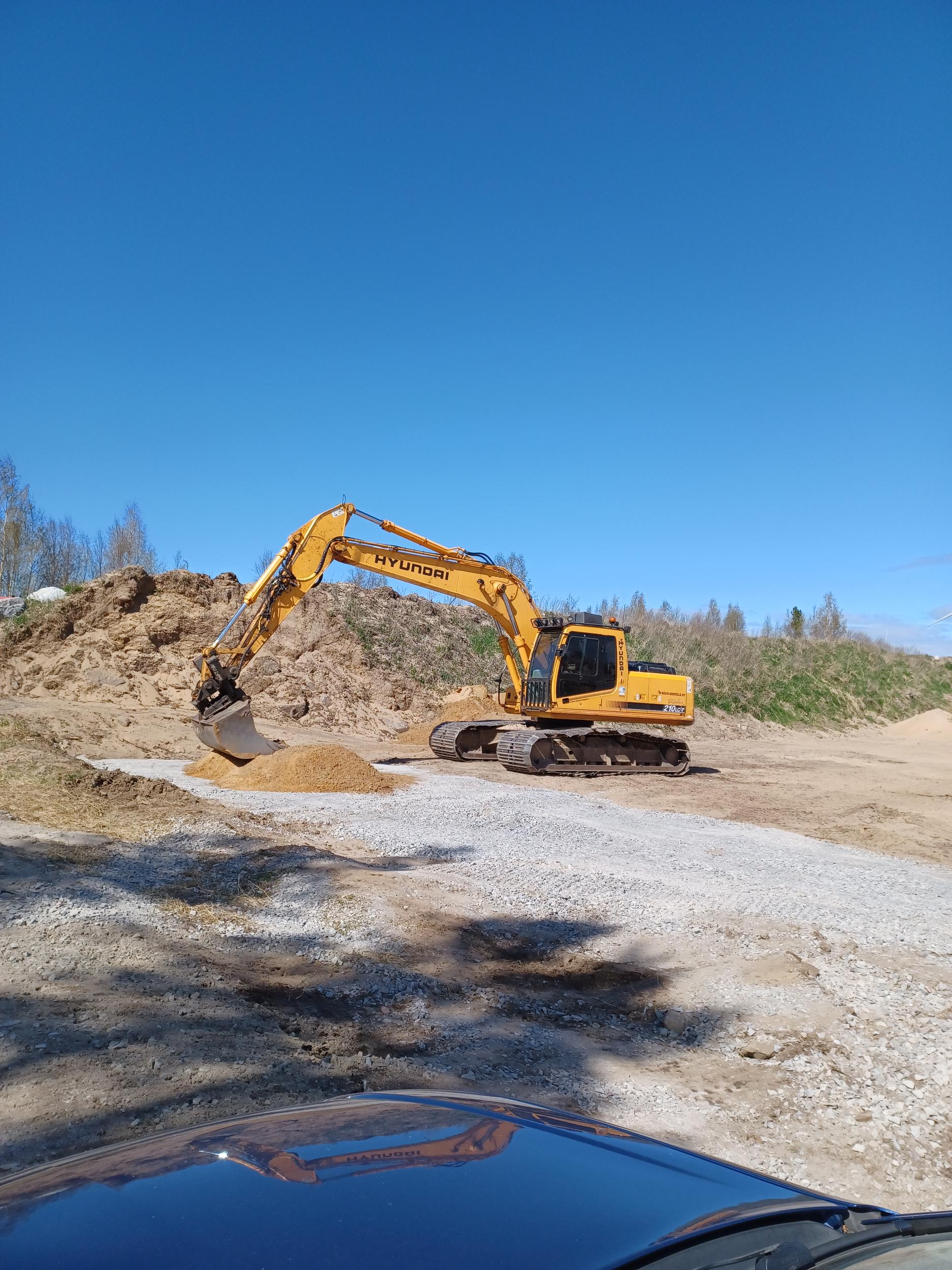

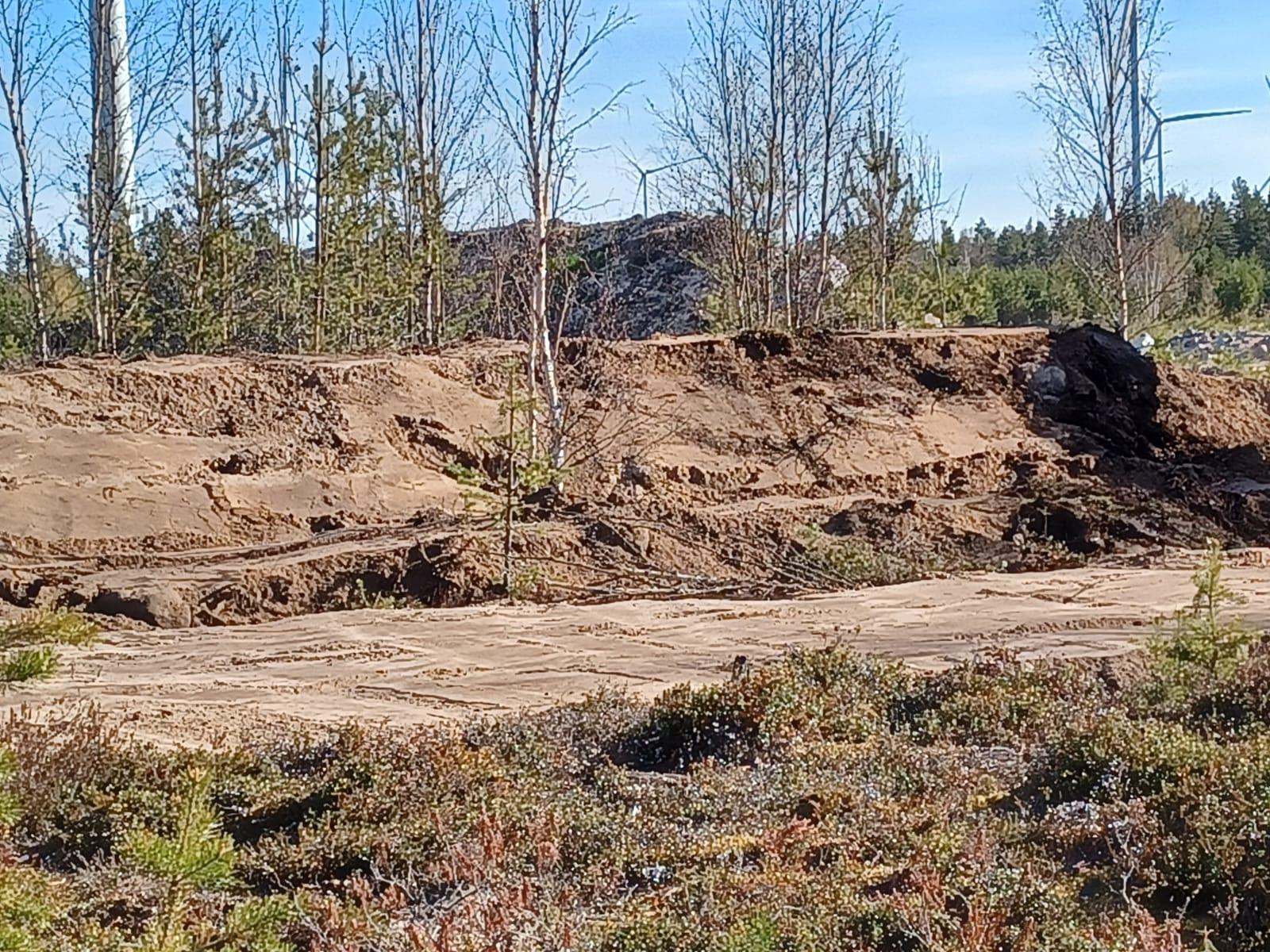

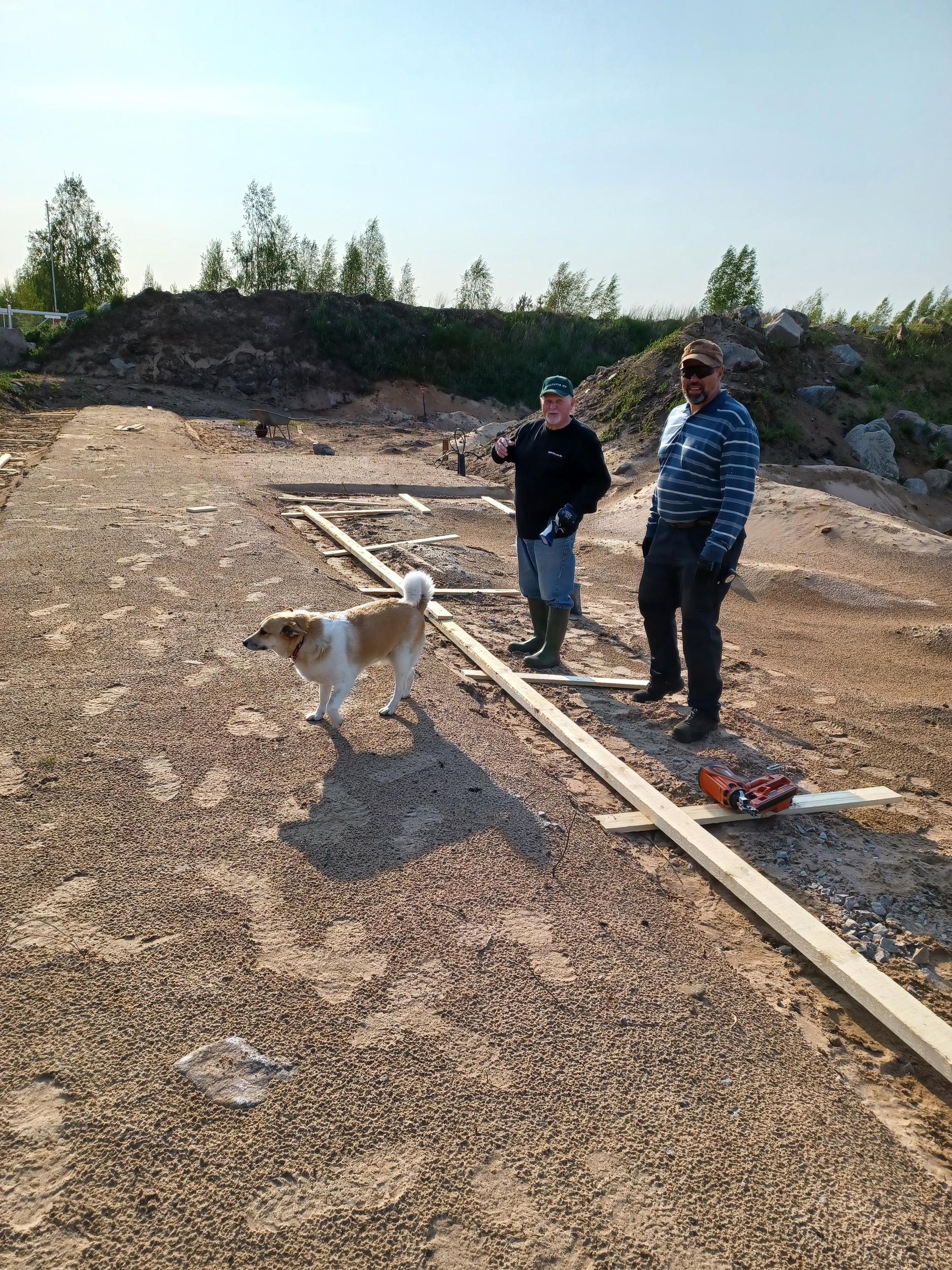

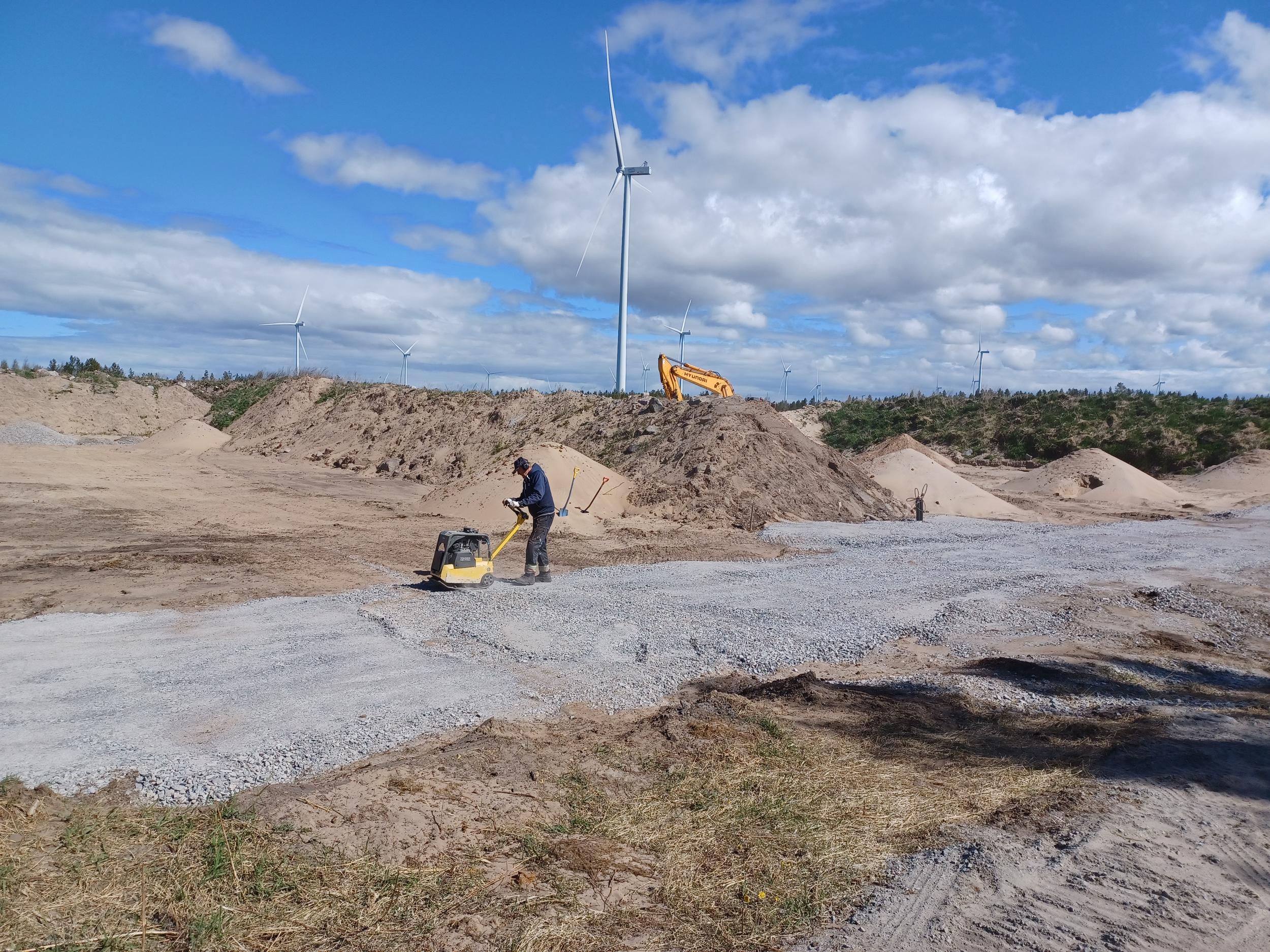

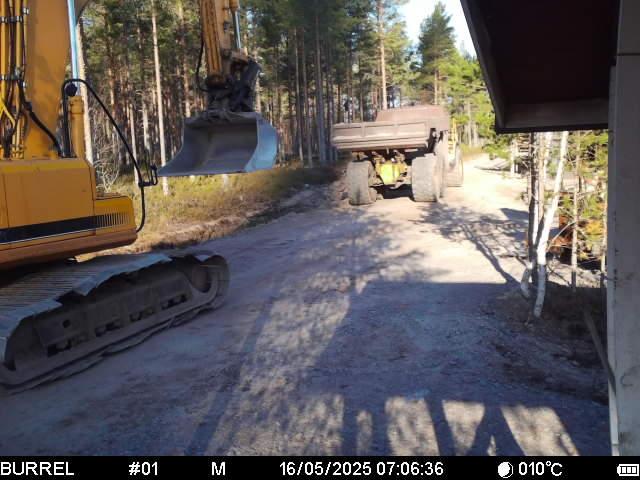

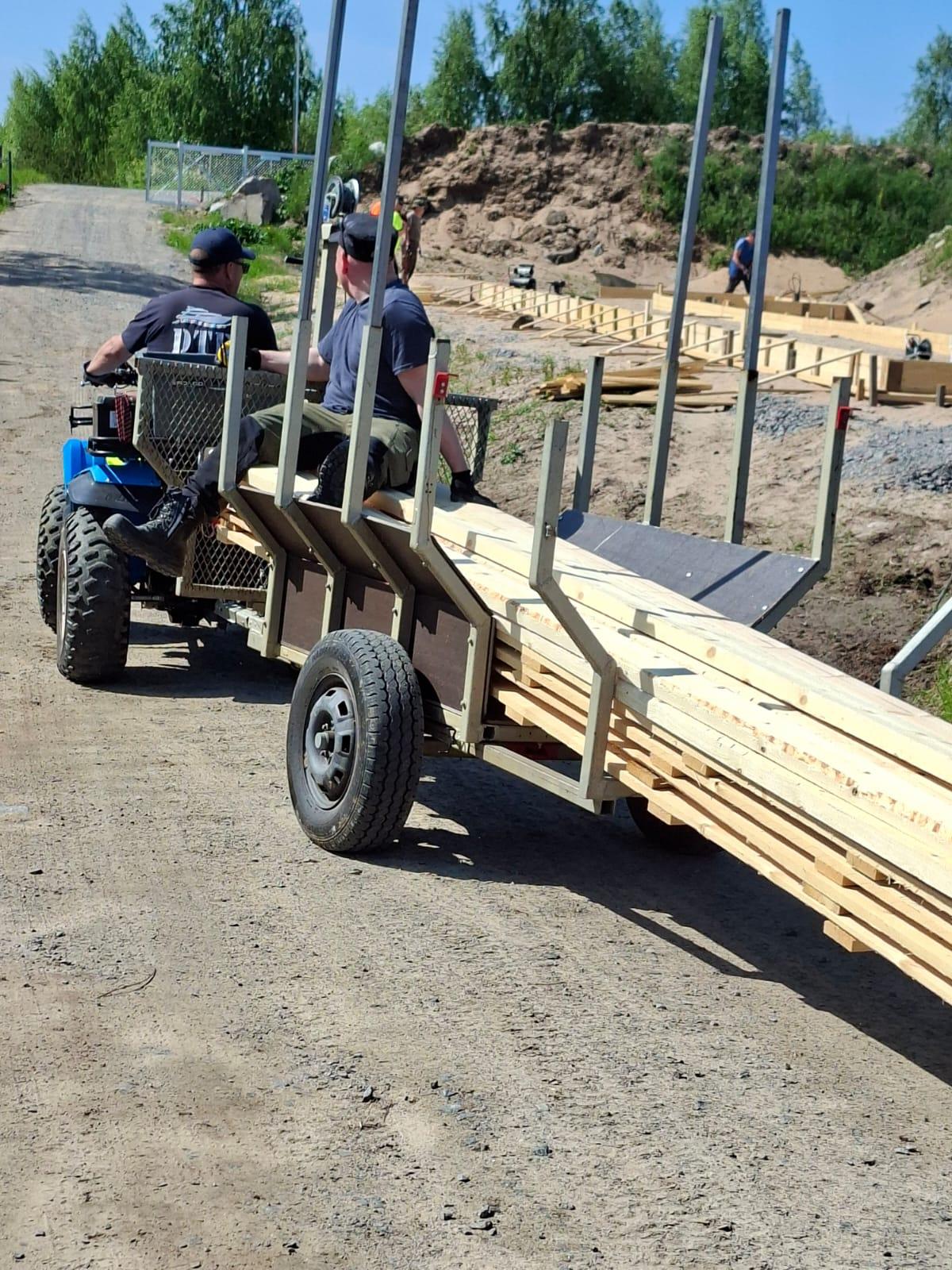

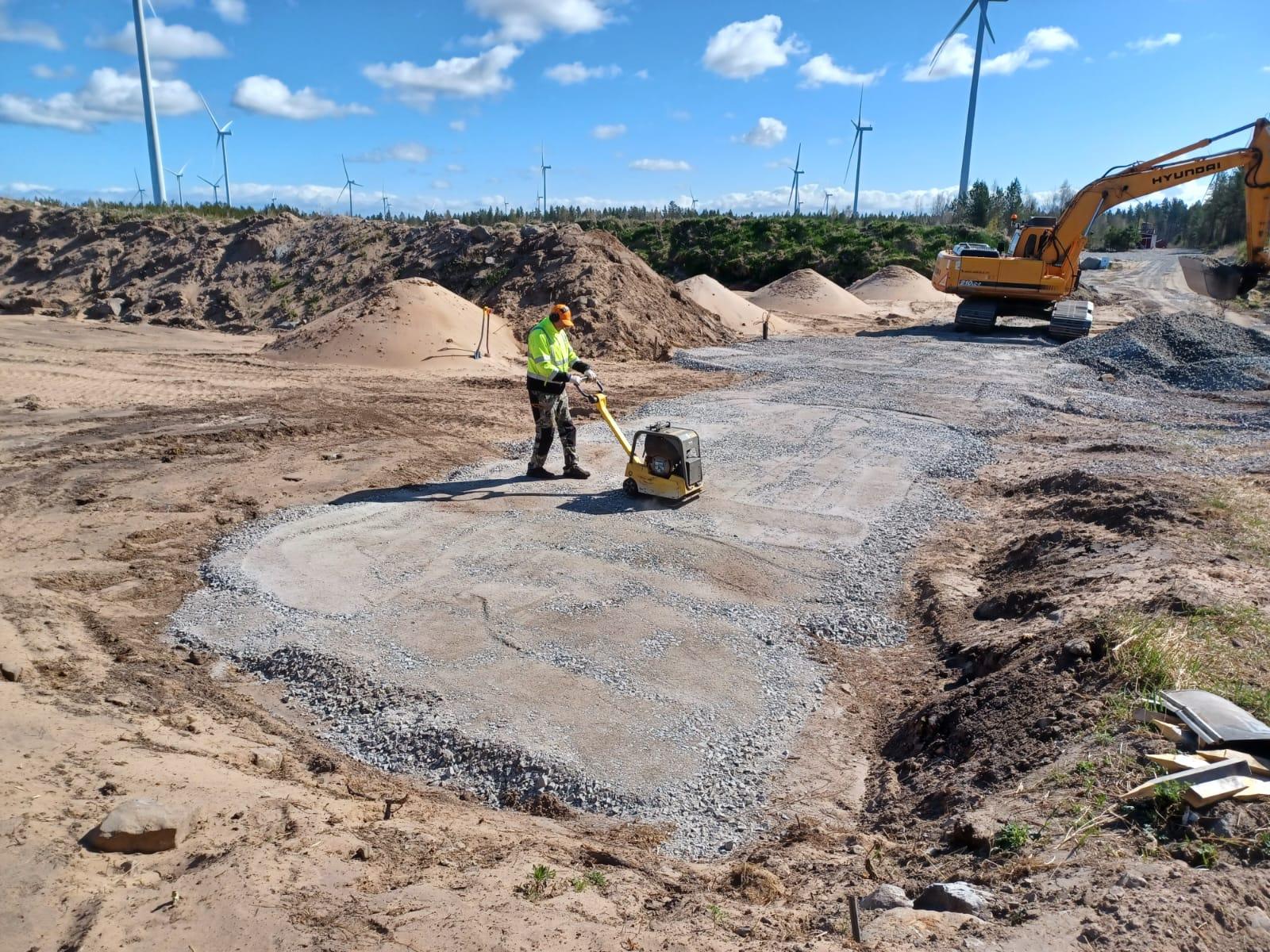

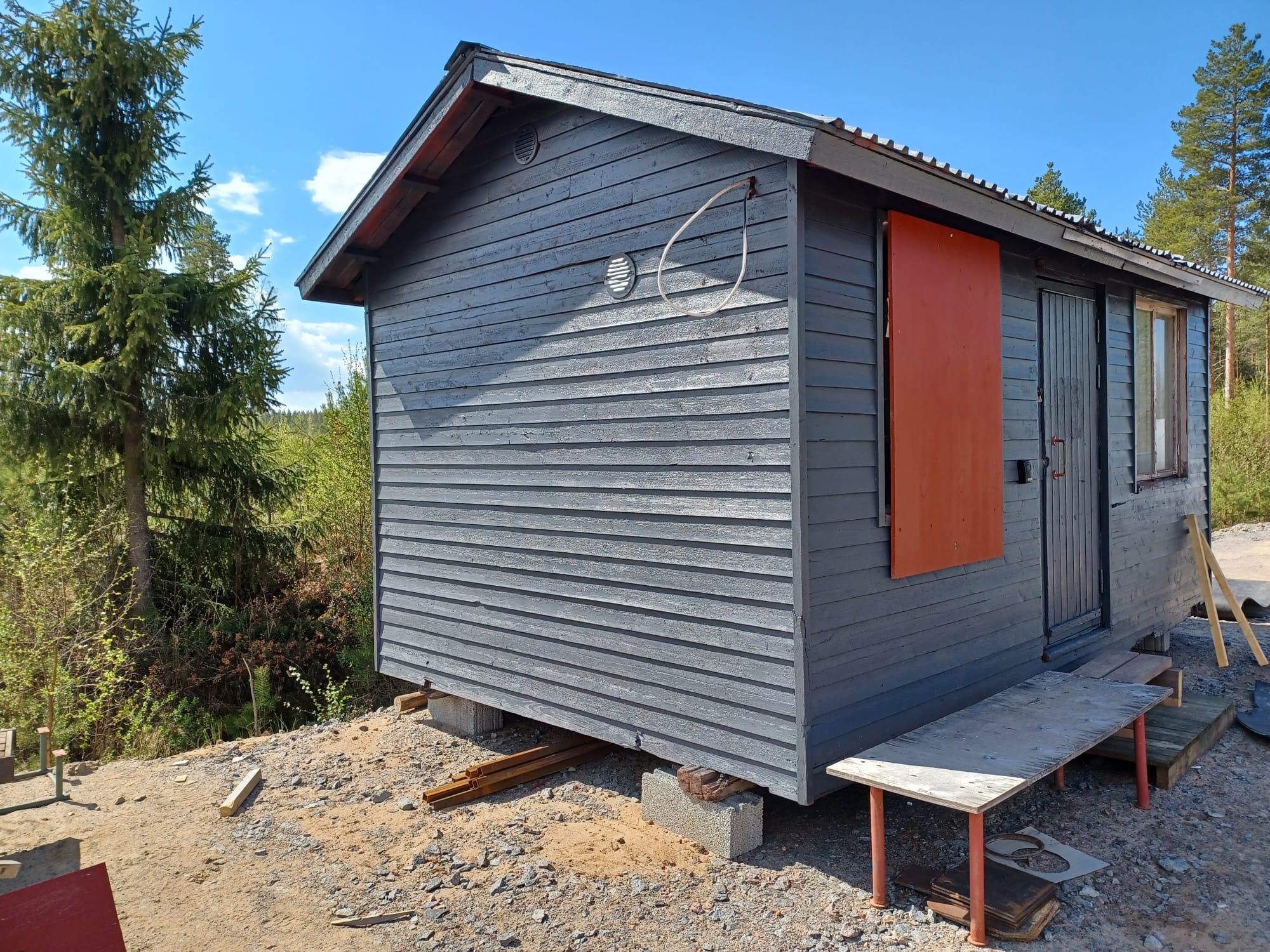

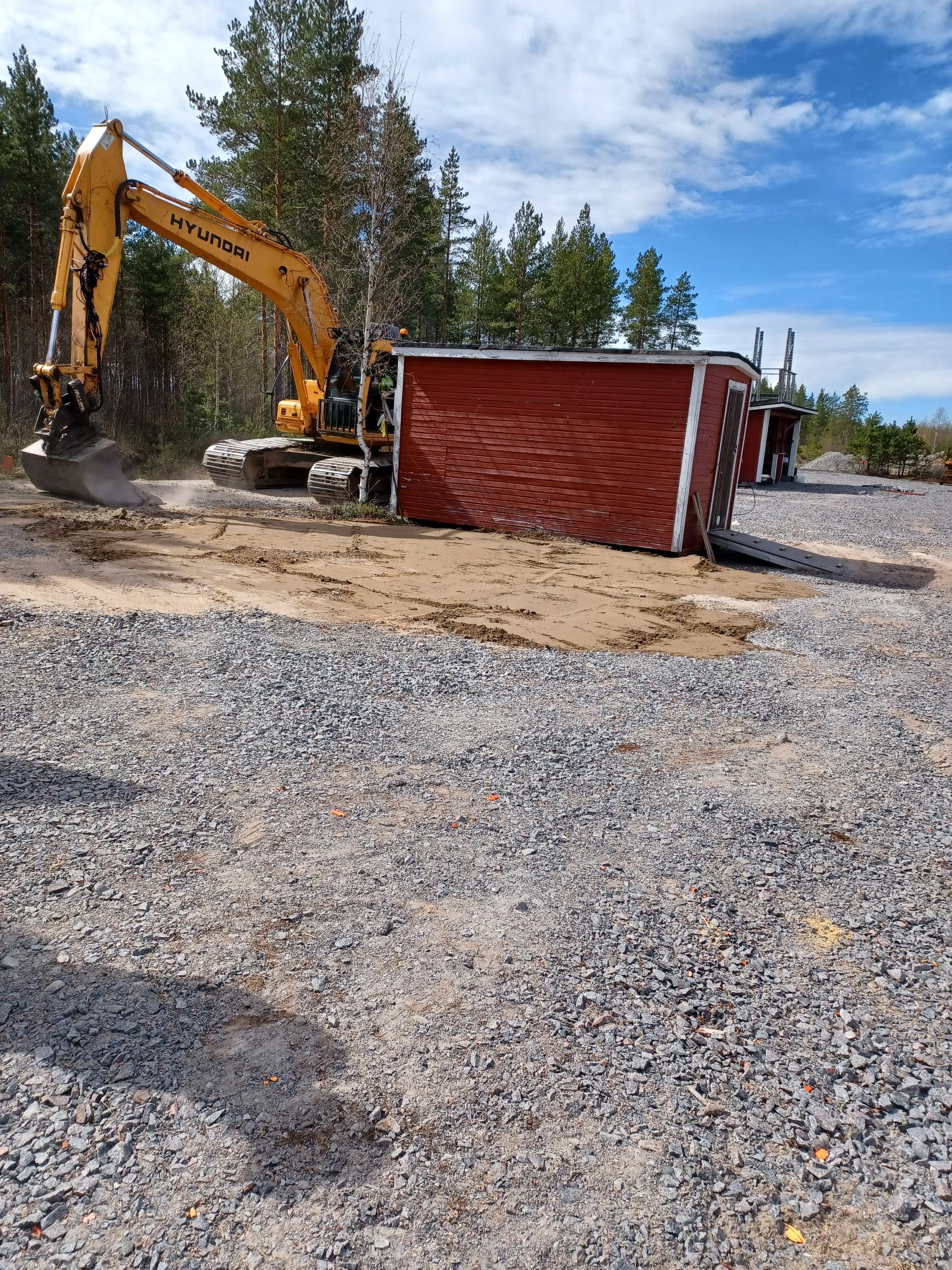

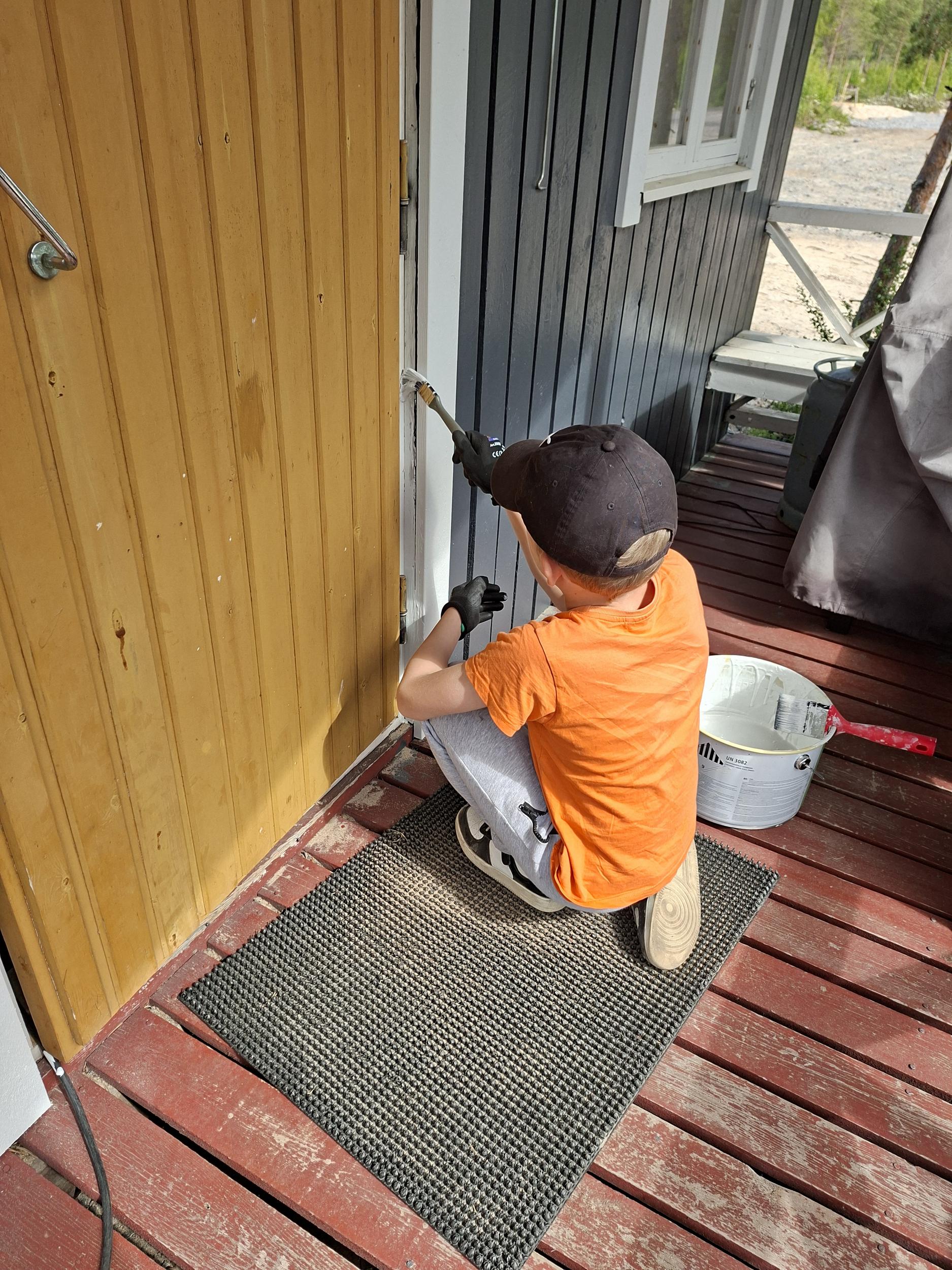

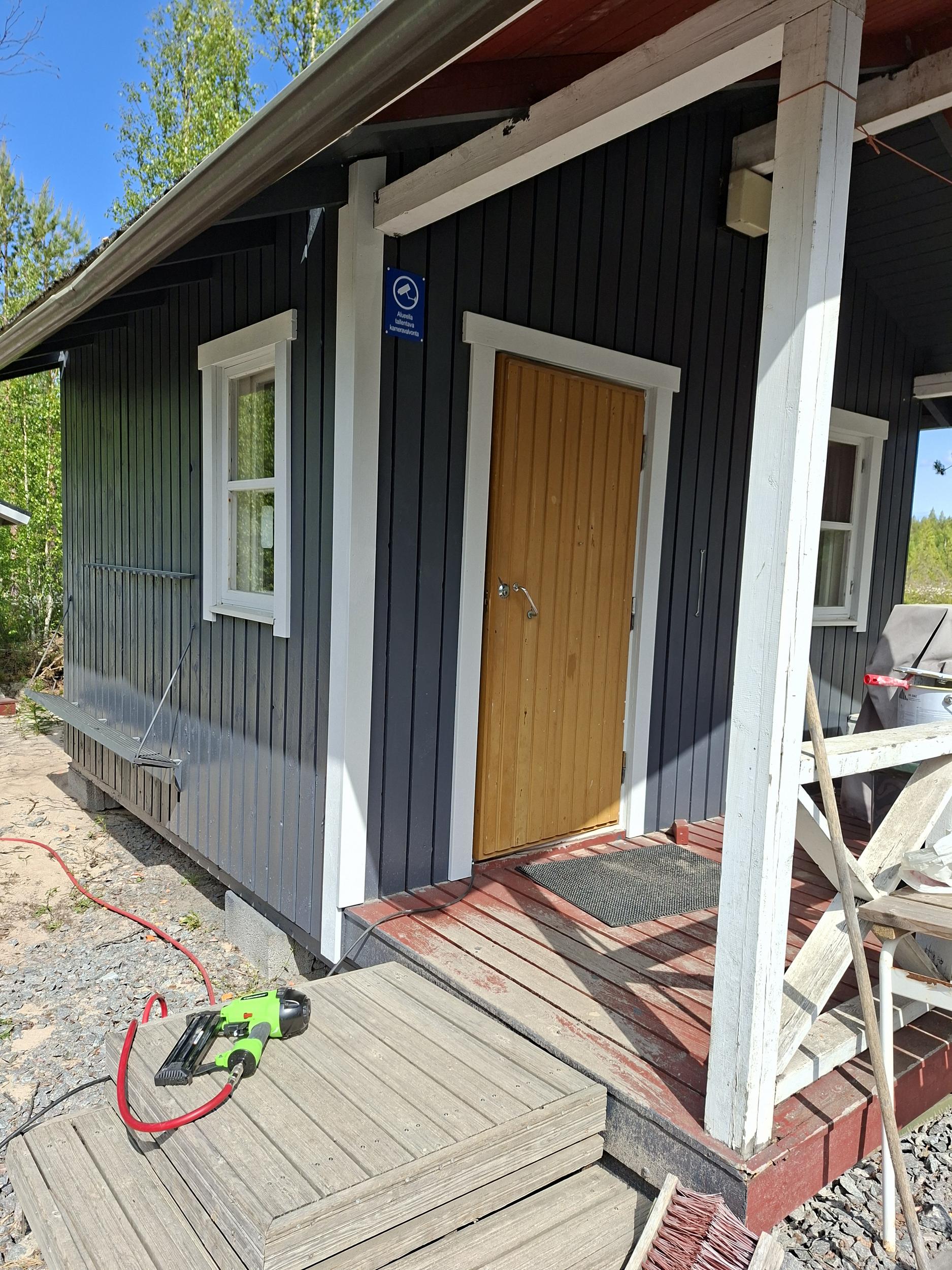

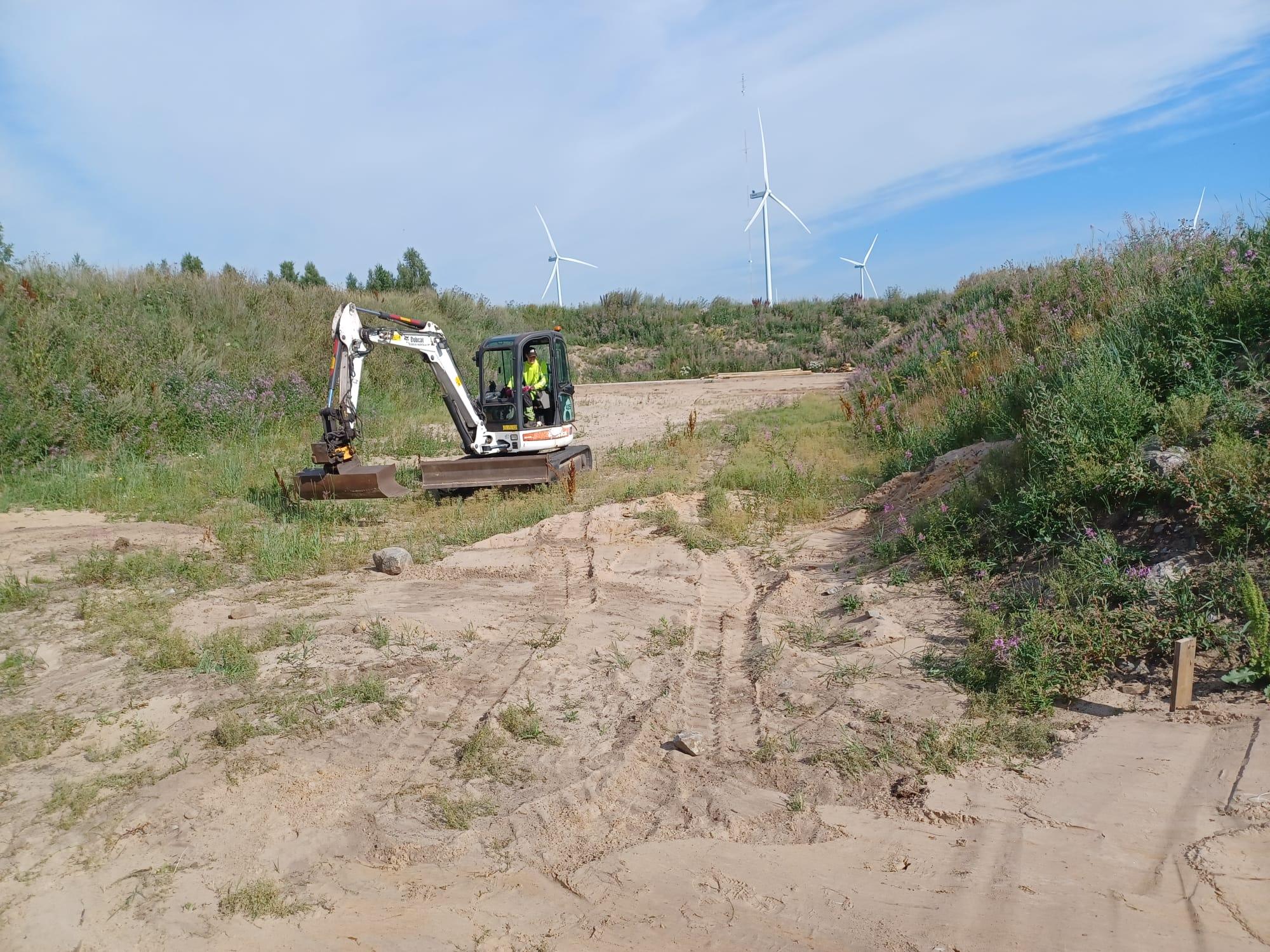

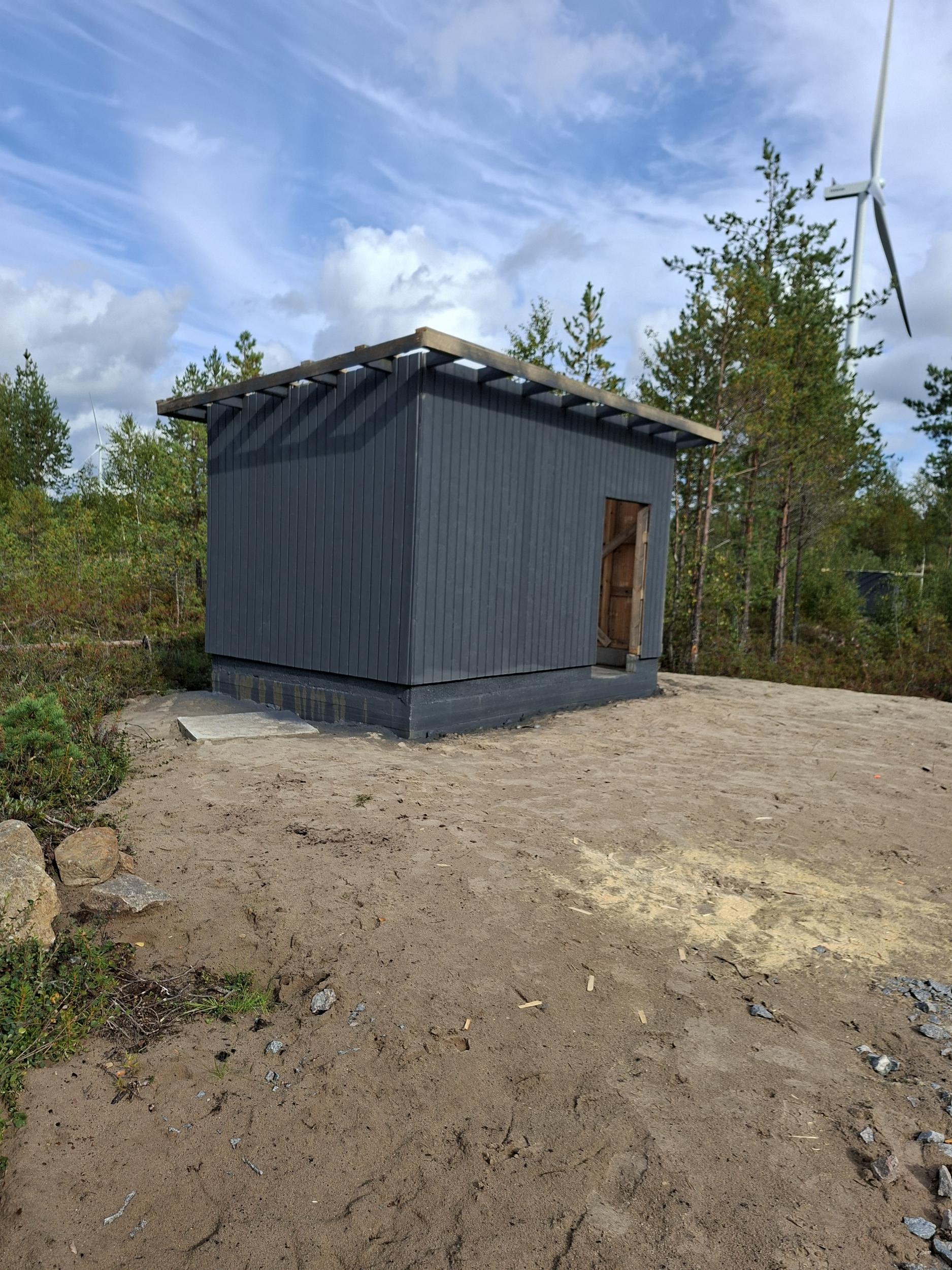

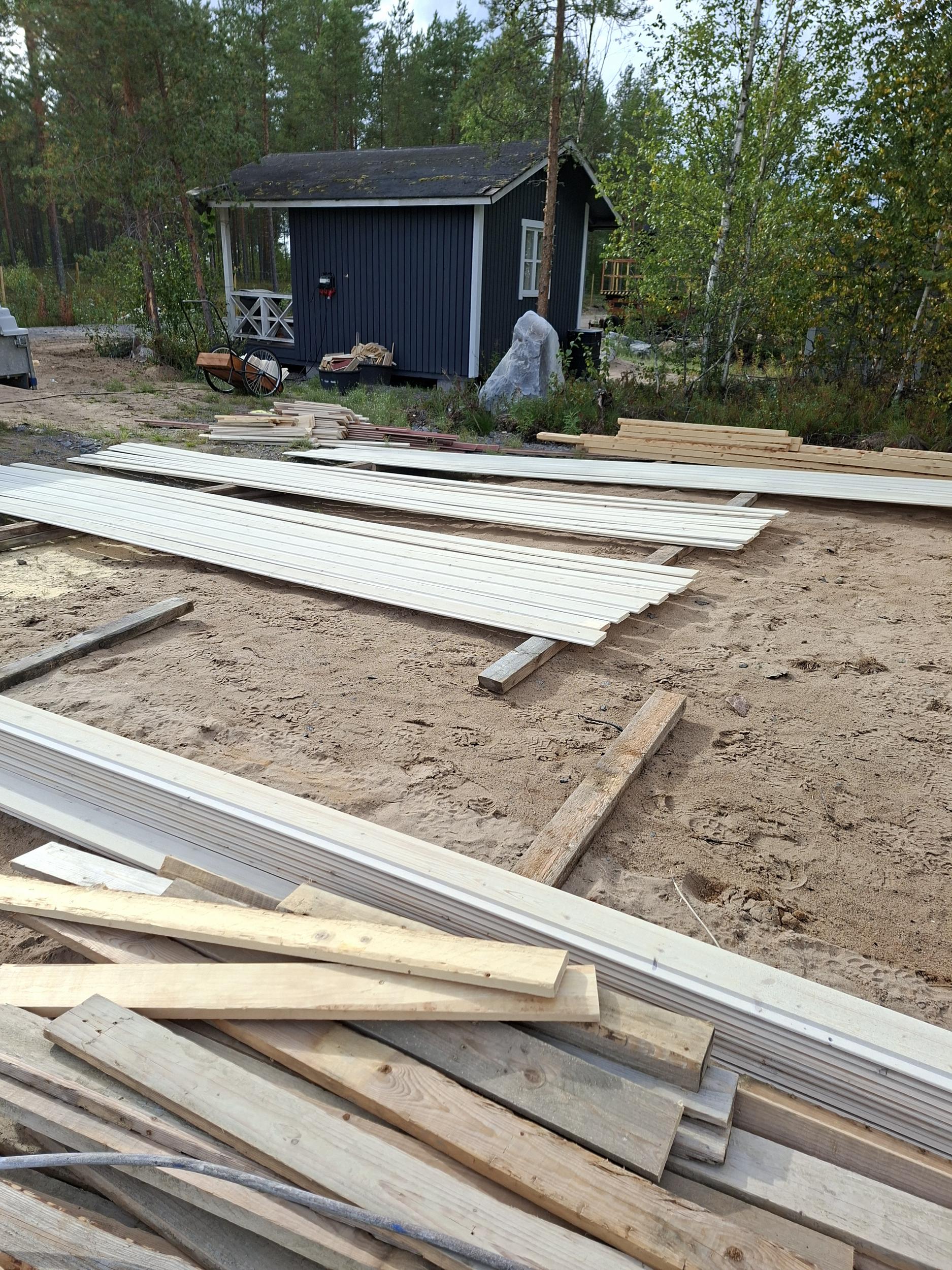

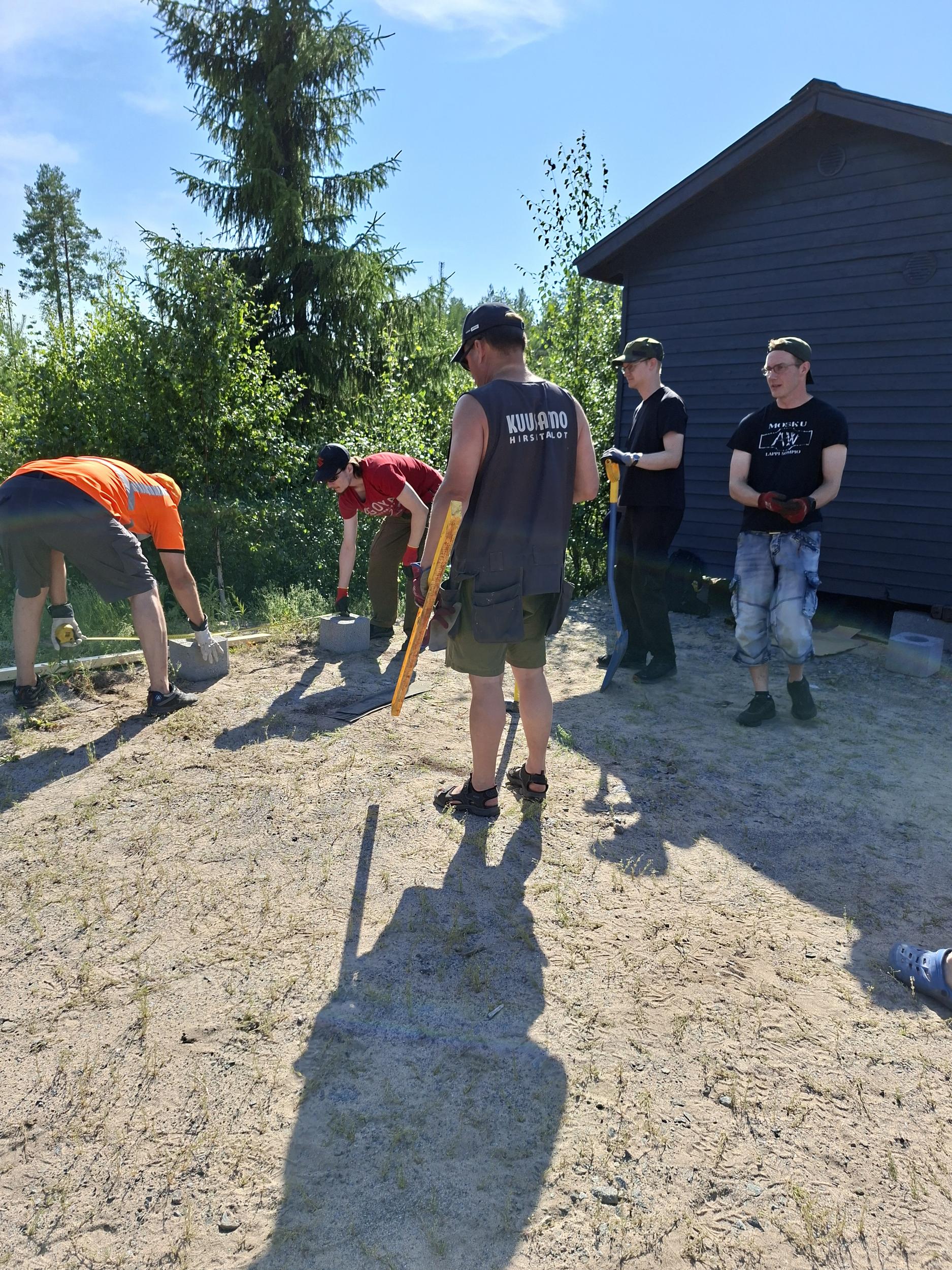

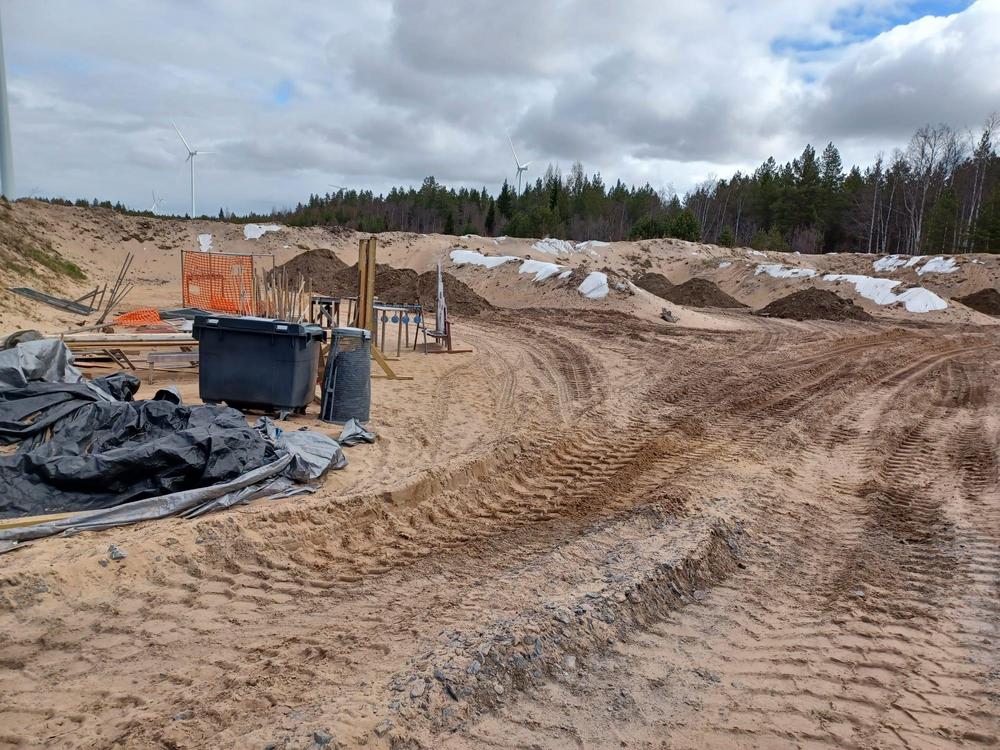

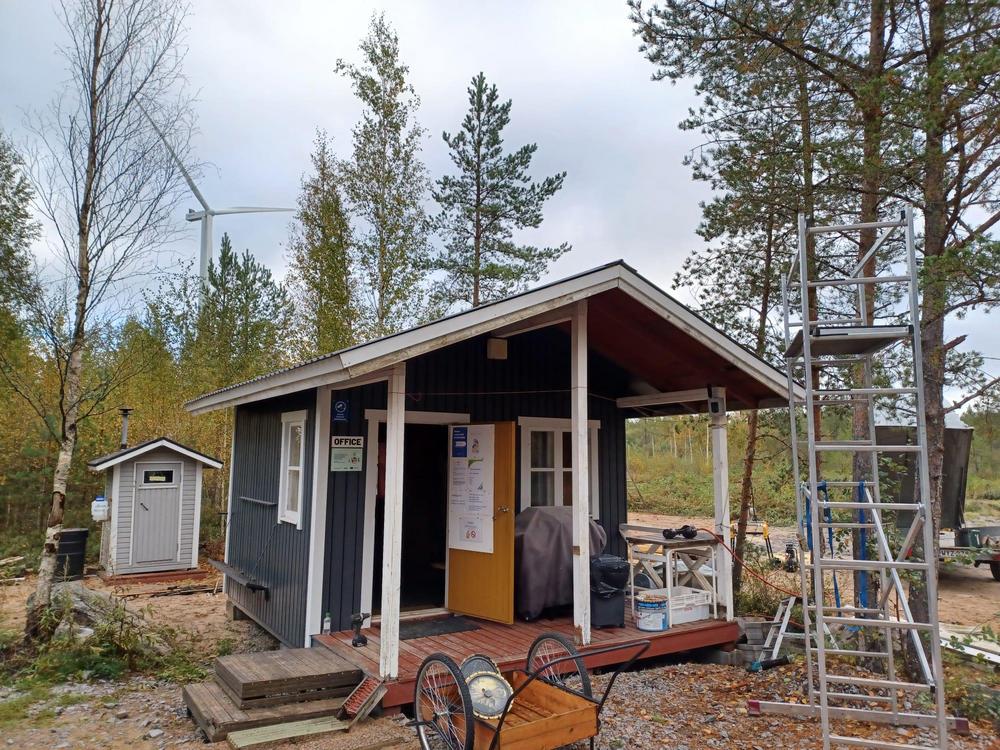

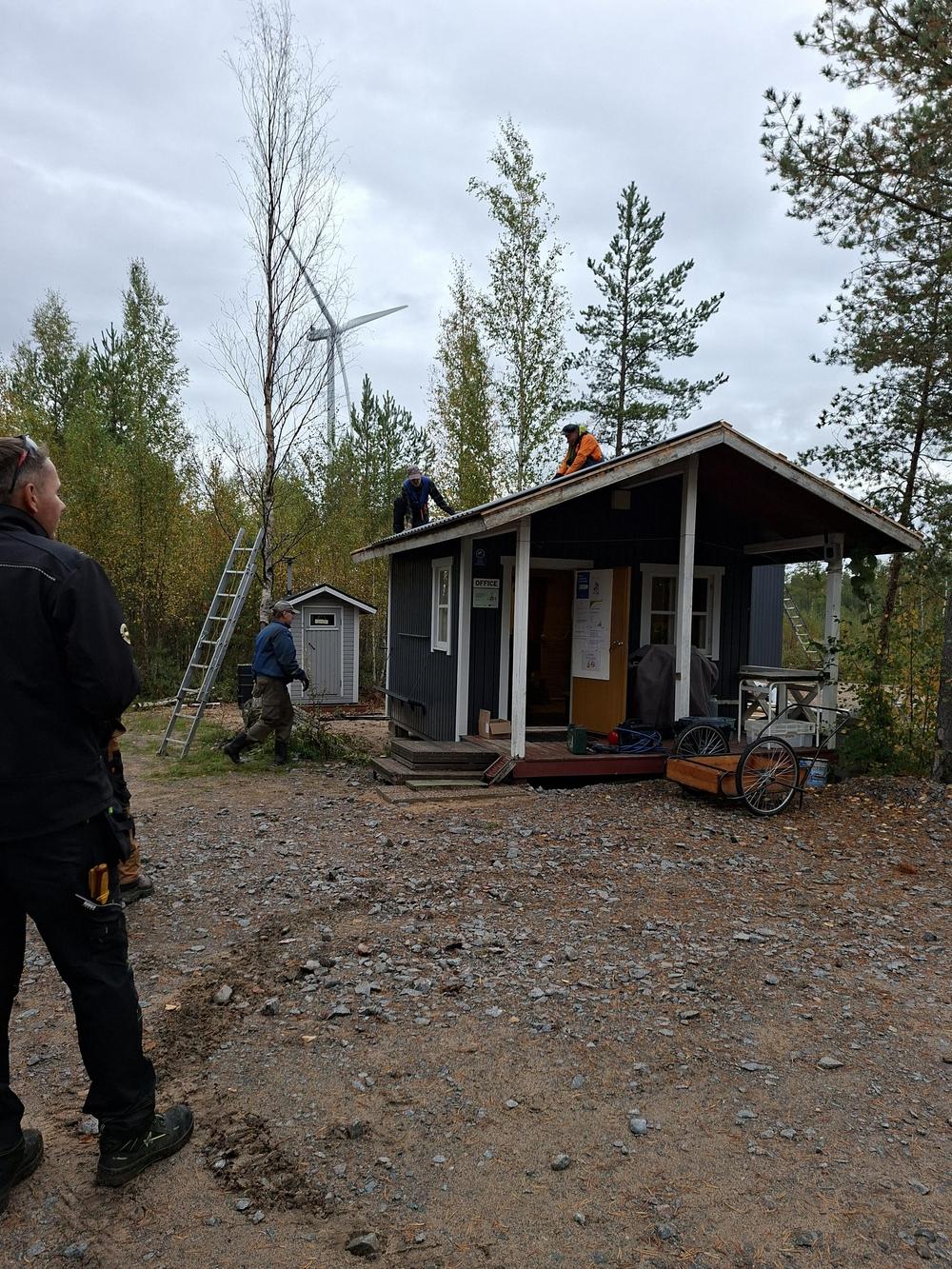

12.5.25 Parkkipaikan raivaus ja tasaus. Huoltotien pohjan raivaus. Skeet radalle levitettiin maisemointikangas odottamaan mursketta. Toimistorakennuksen maalaaminen aloitettiin.

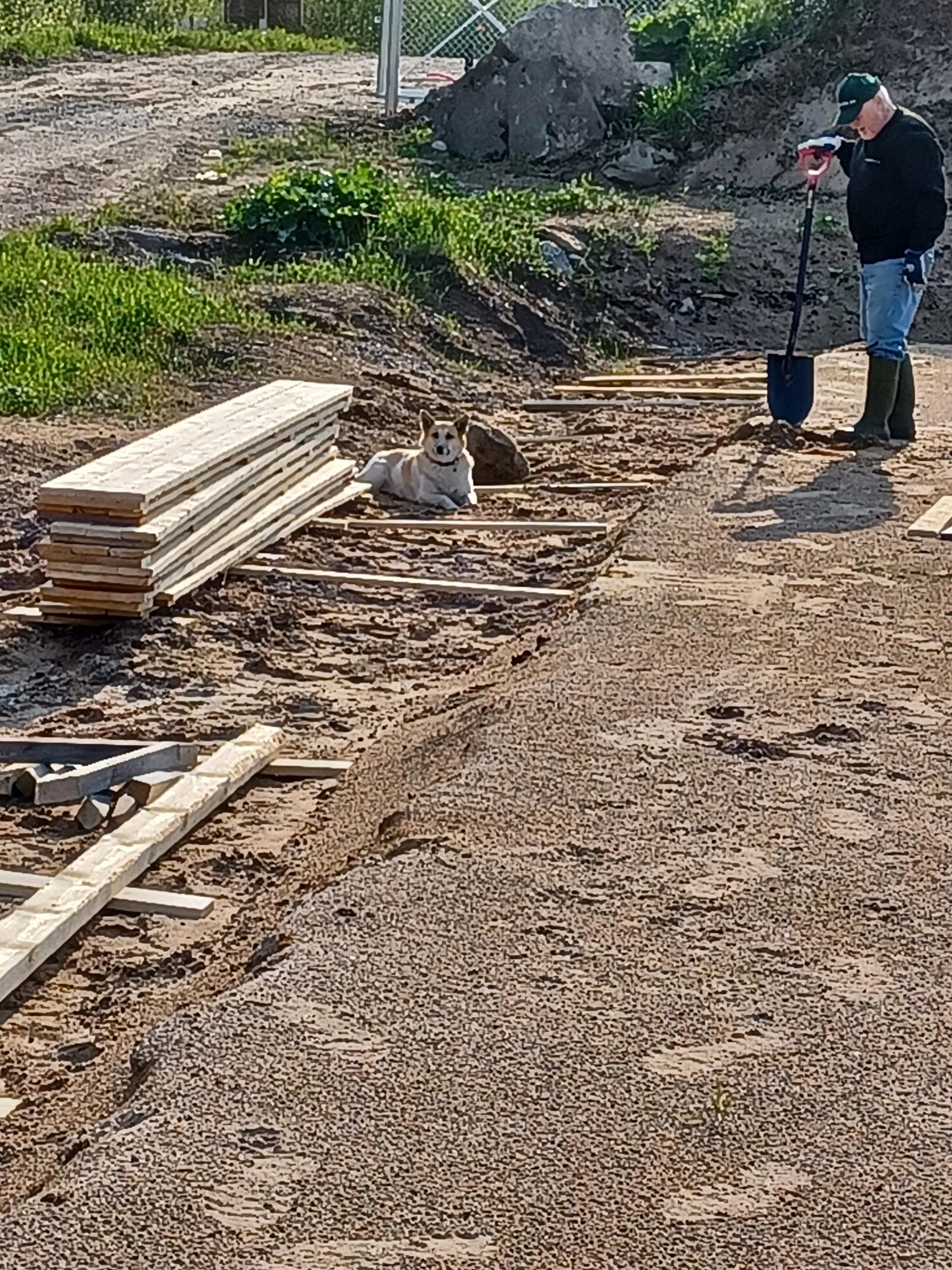

13.5.25 Tänään on tehty compakradalle jänispaikkoja, kuskattu sepeliä skeetradalle. Myös toimiston maalaus aloitettiin.

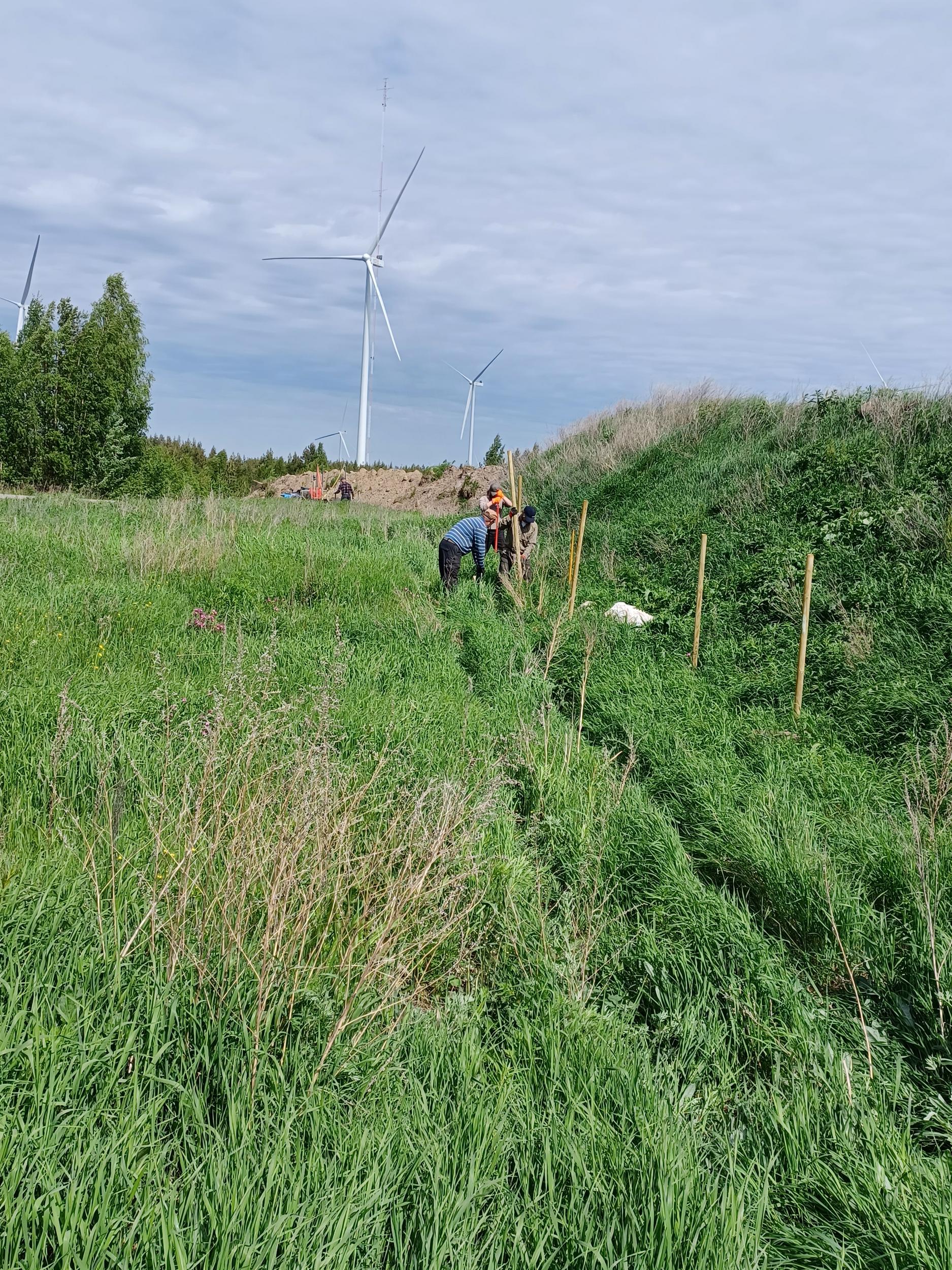

14.5.25 Tänään viety maata practicalradan valleihin.

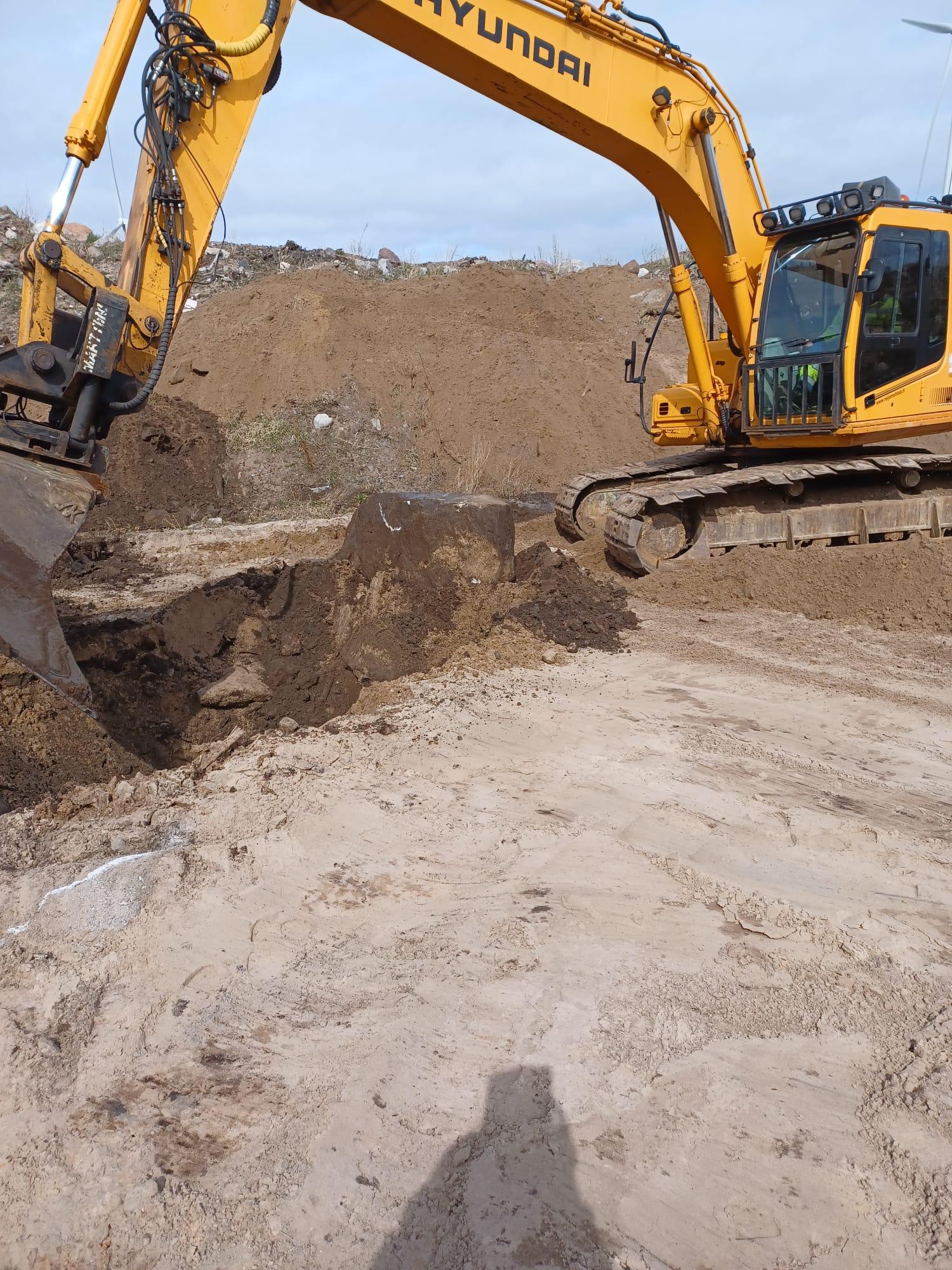

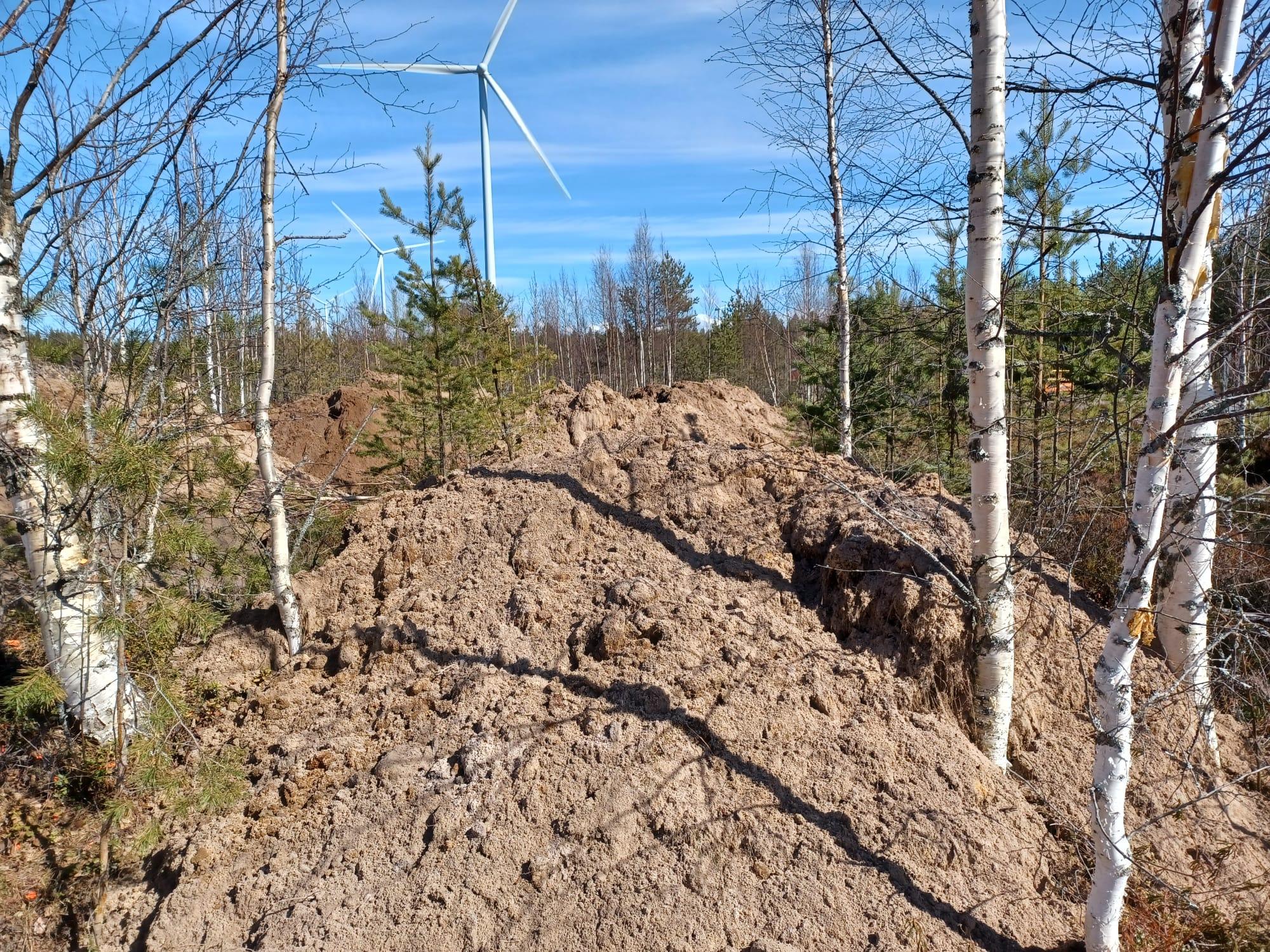

Pistooli-ja kivääriratojen perustuksien alle on viety hiekkaa.

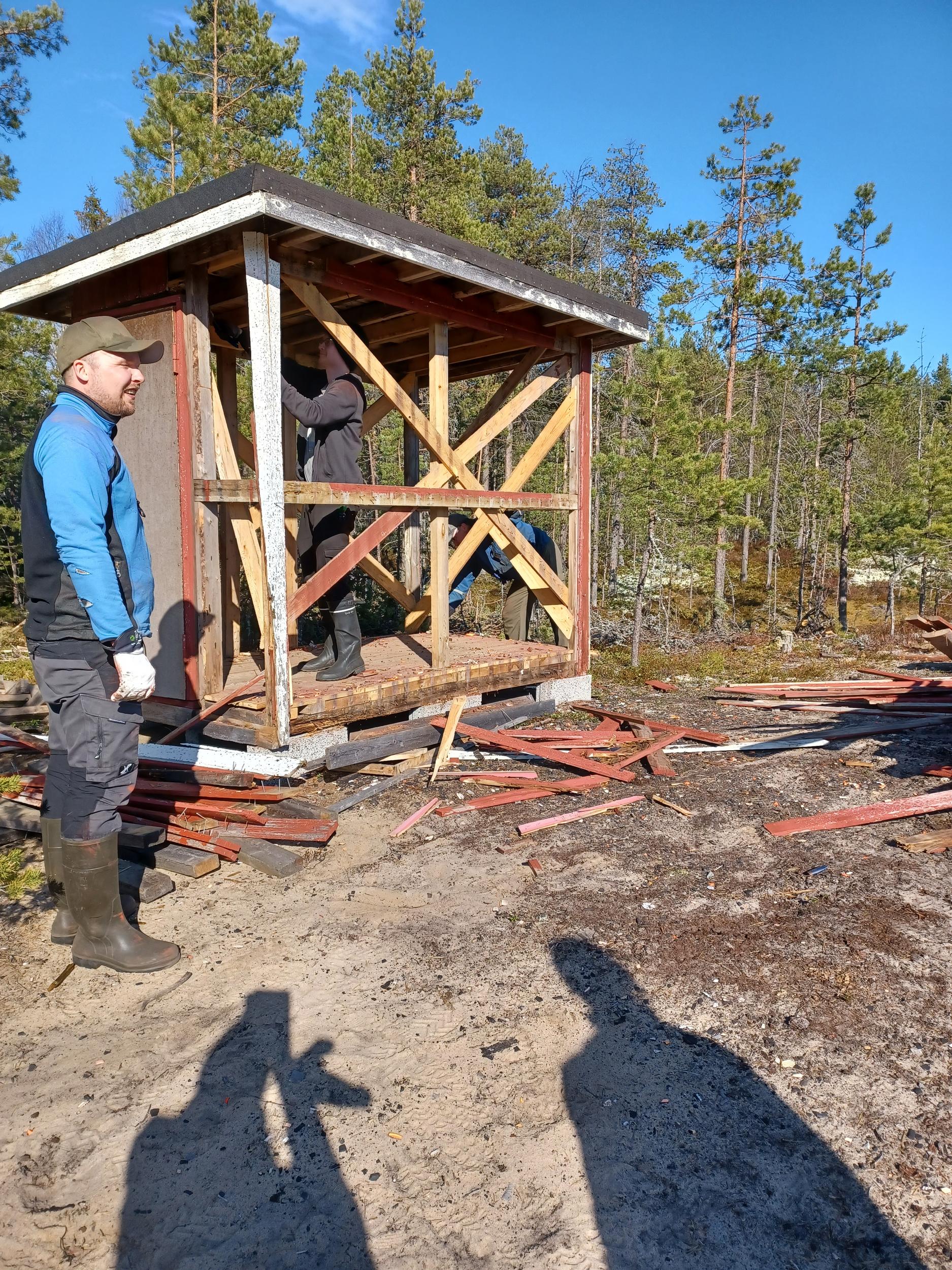

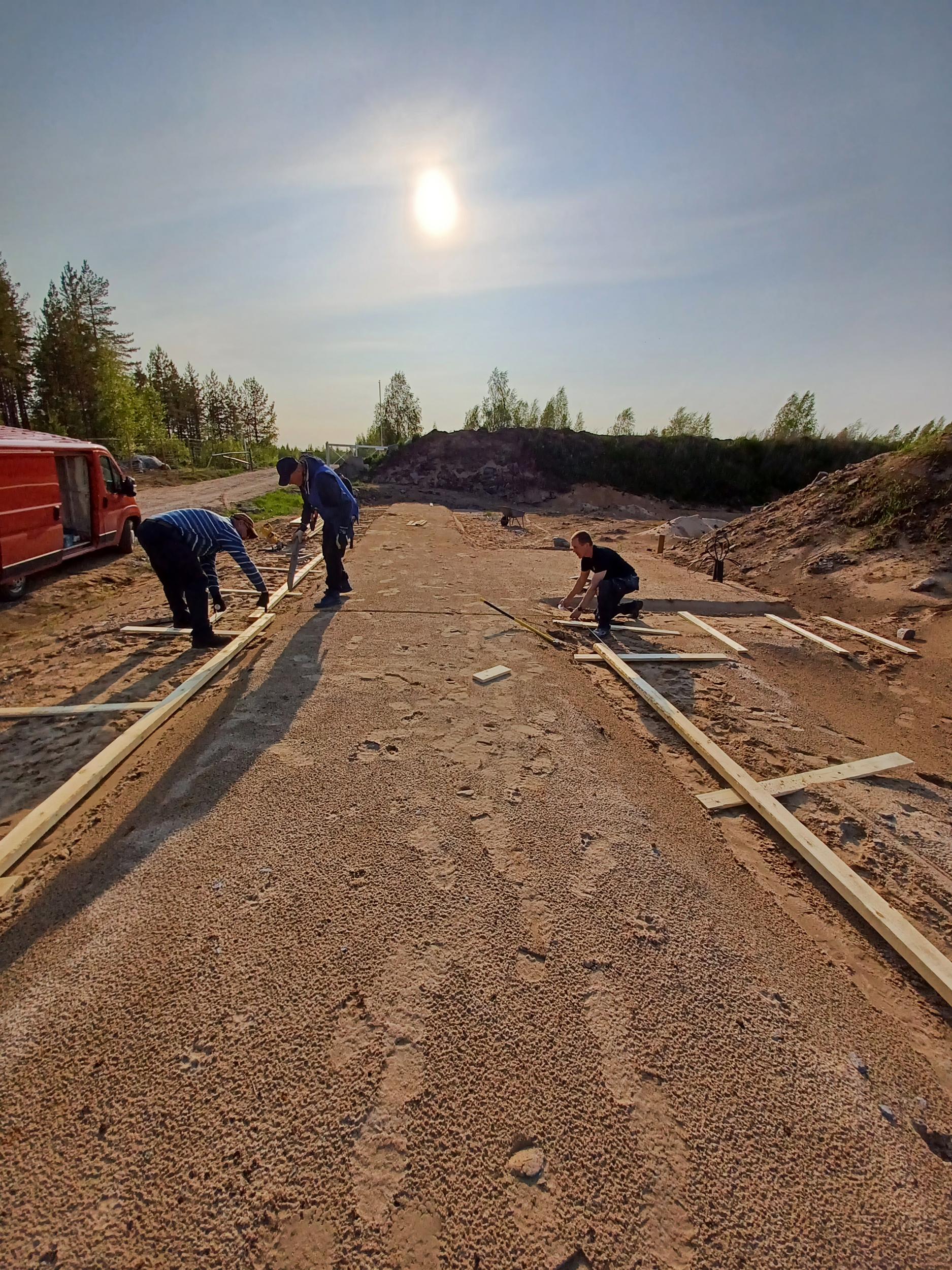

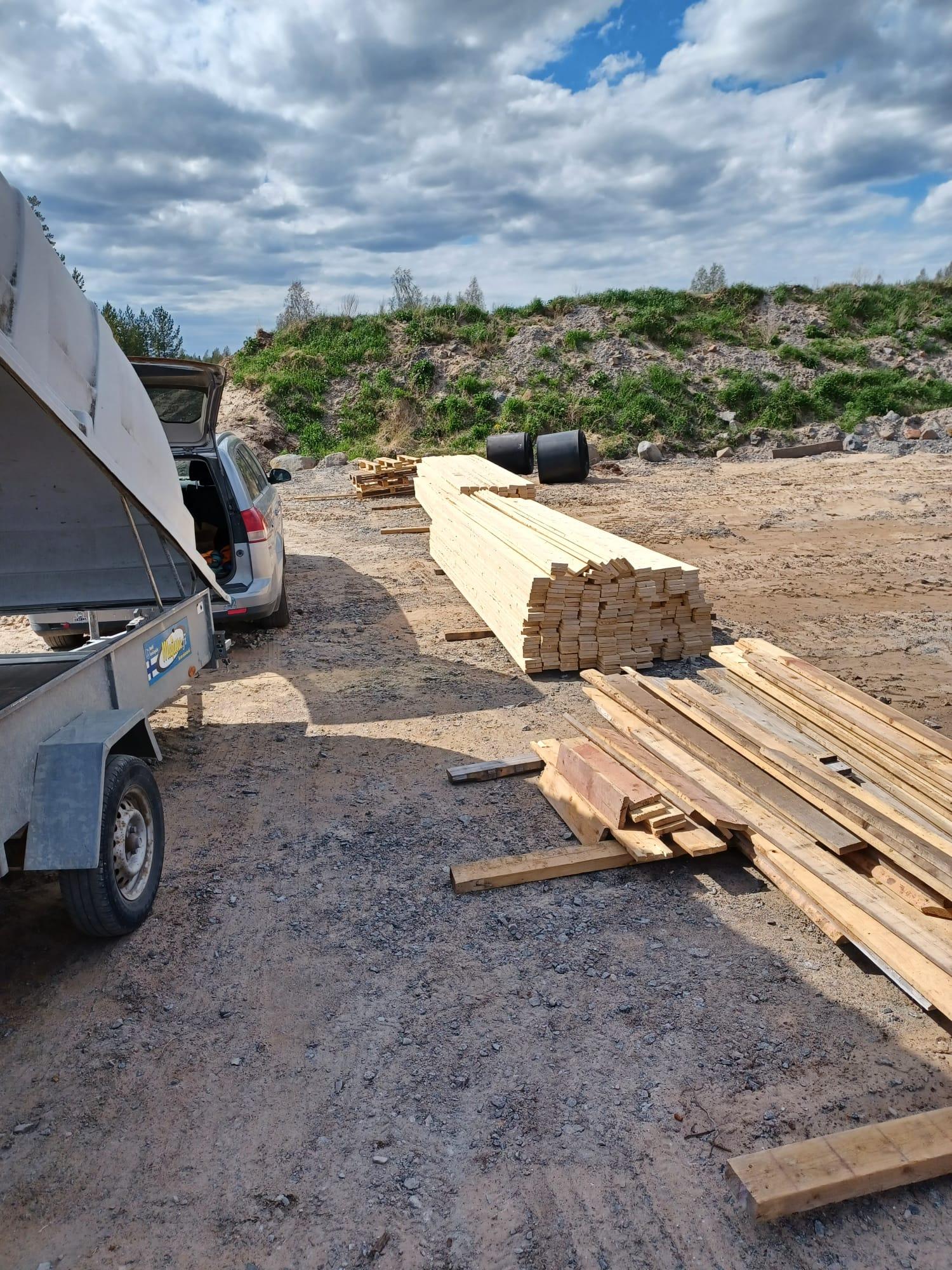

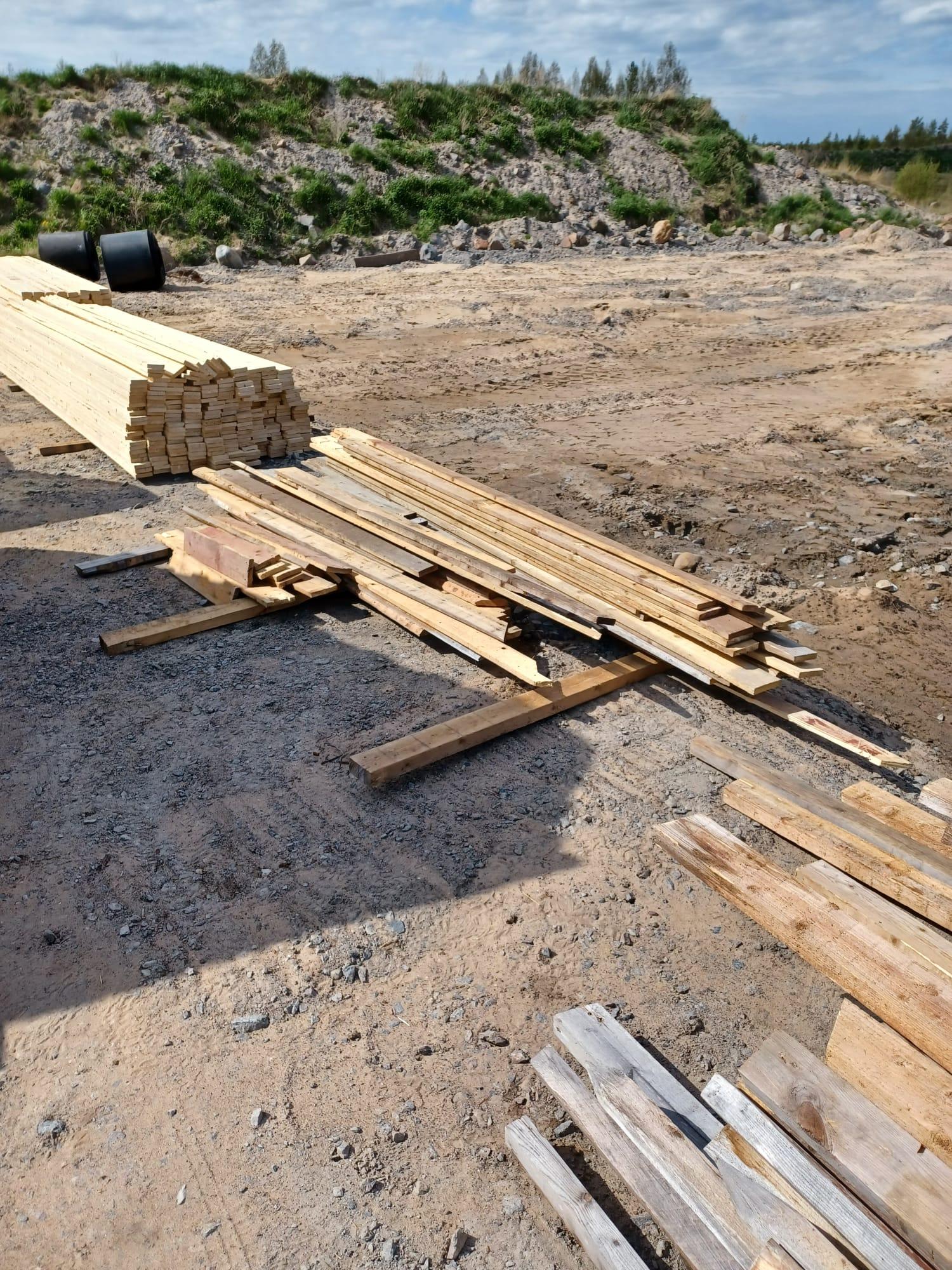

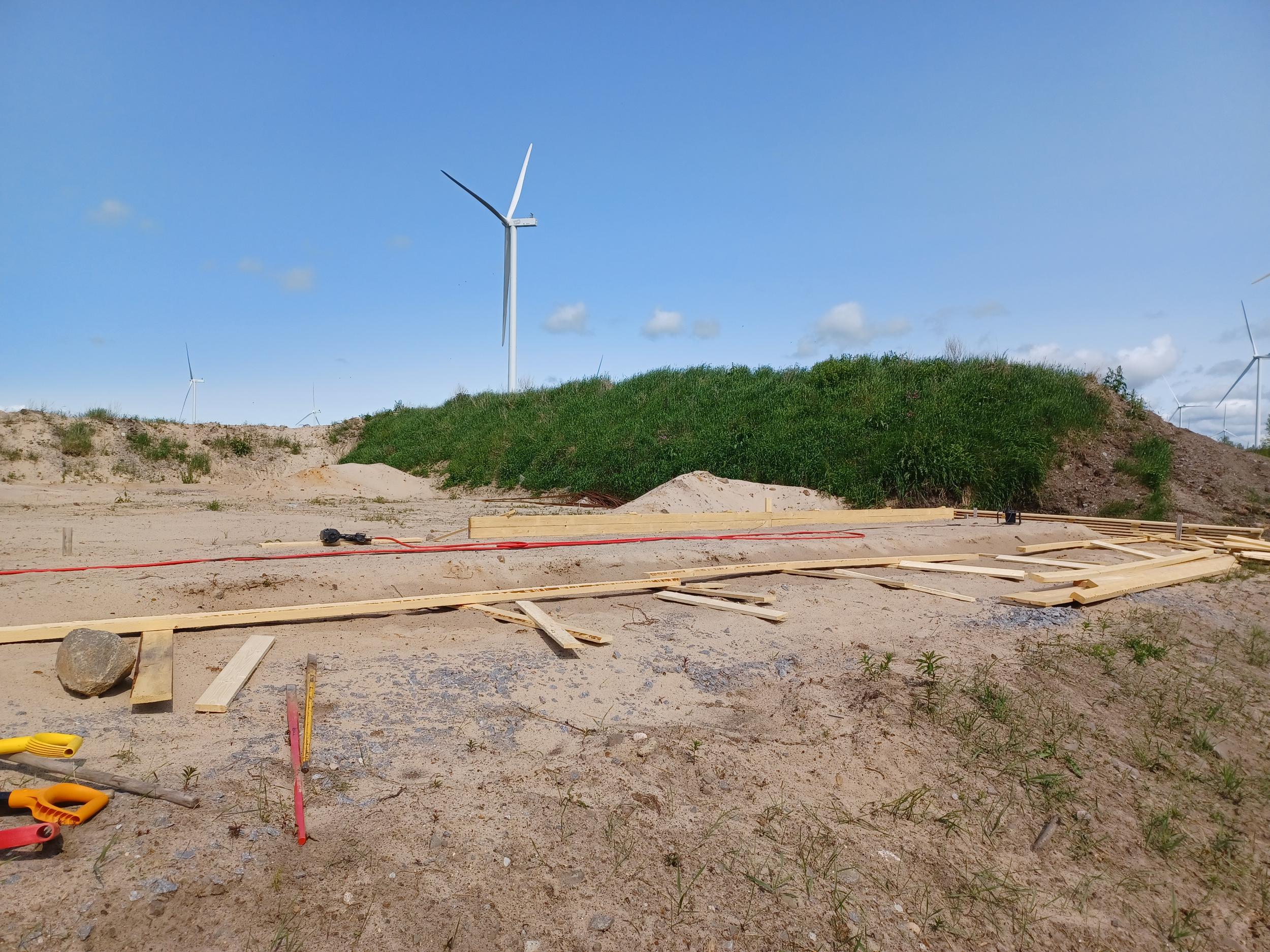

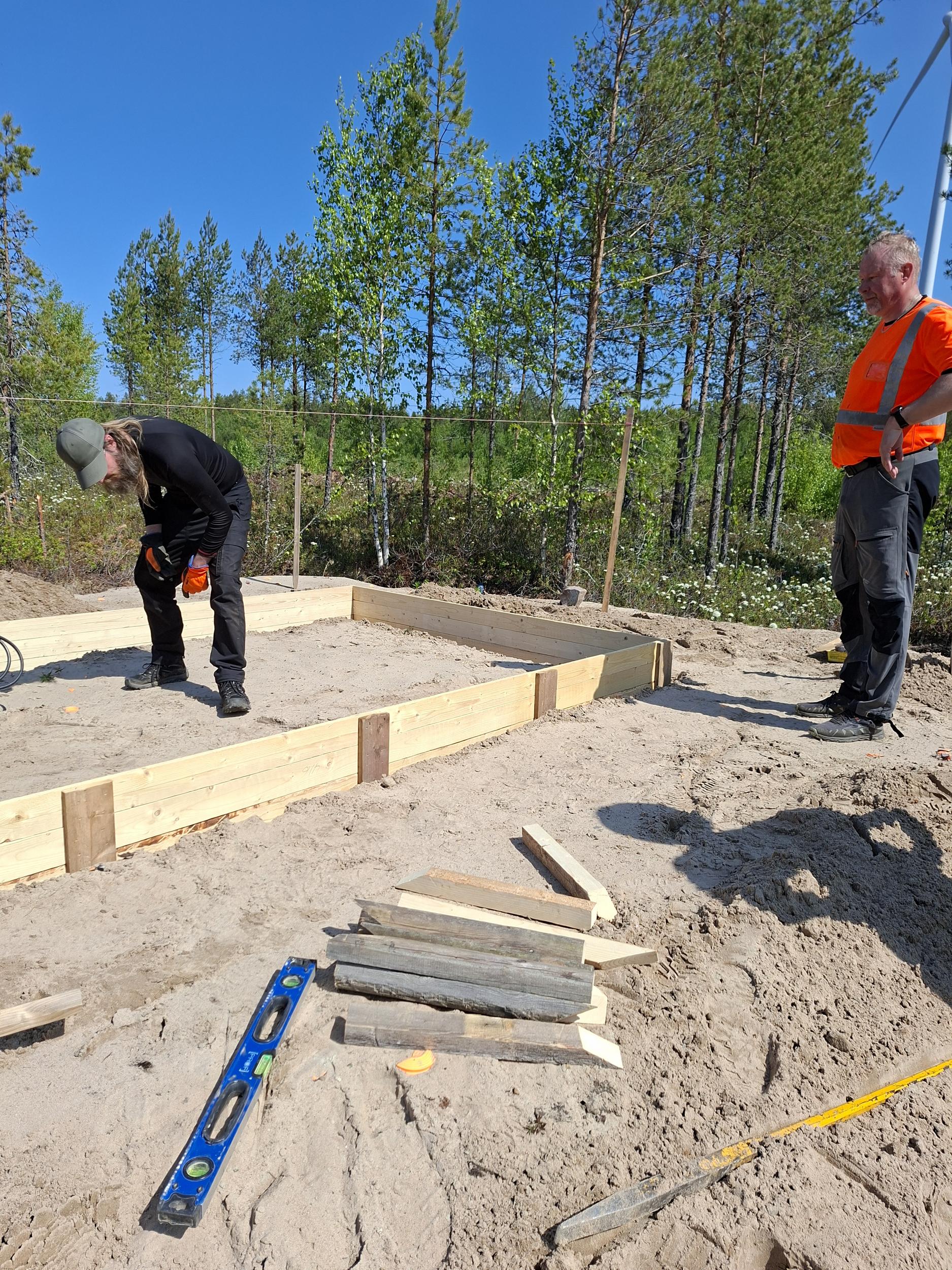

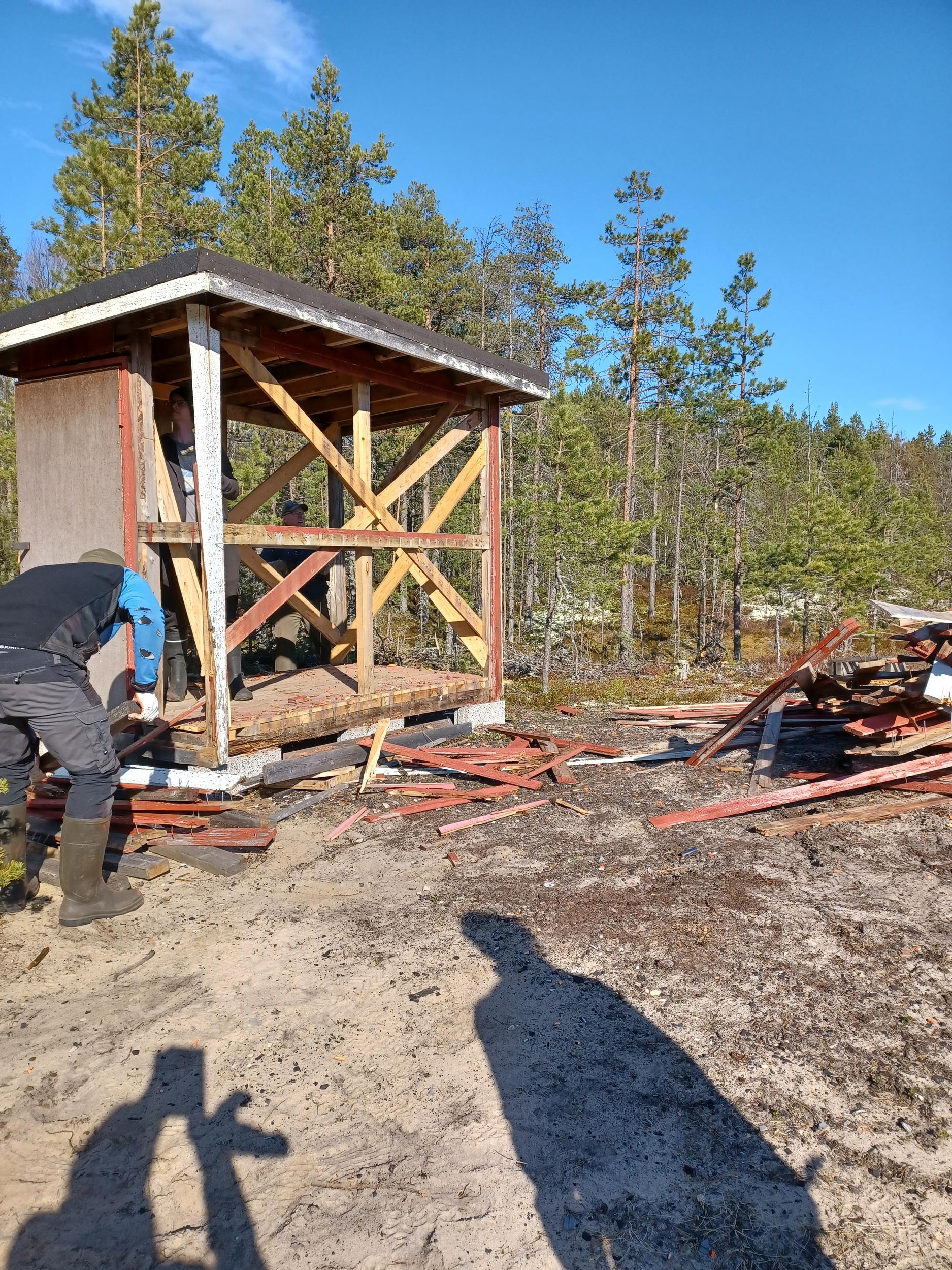

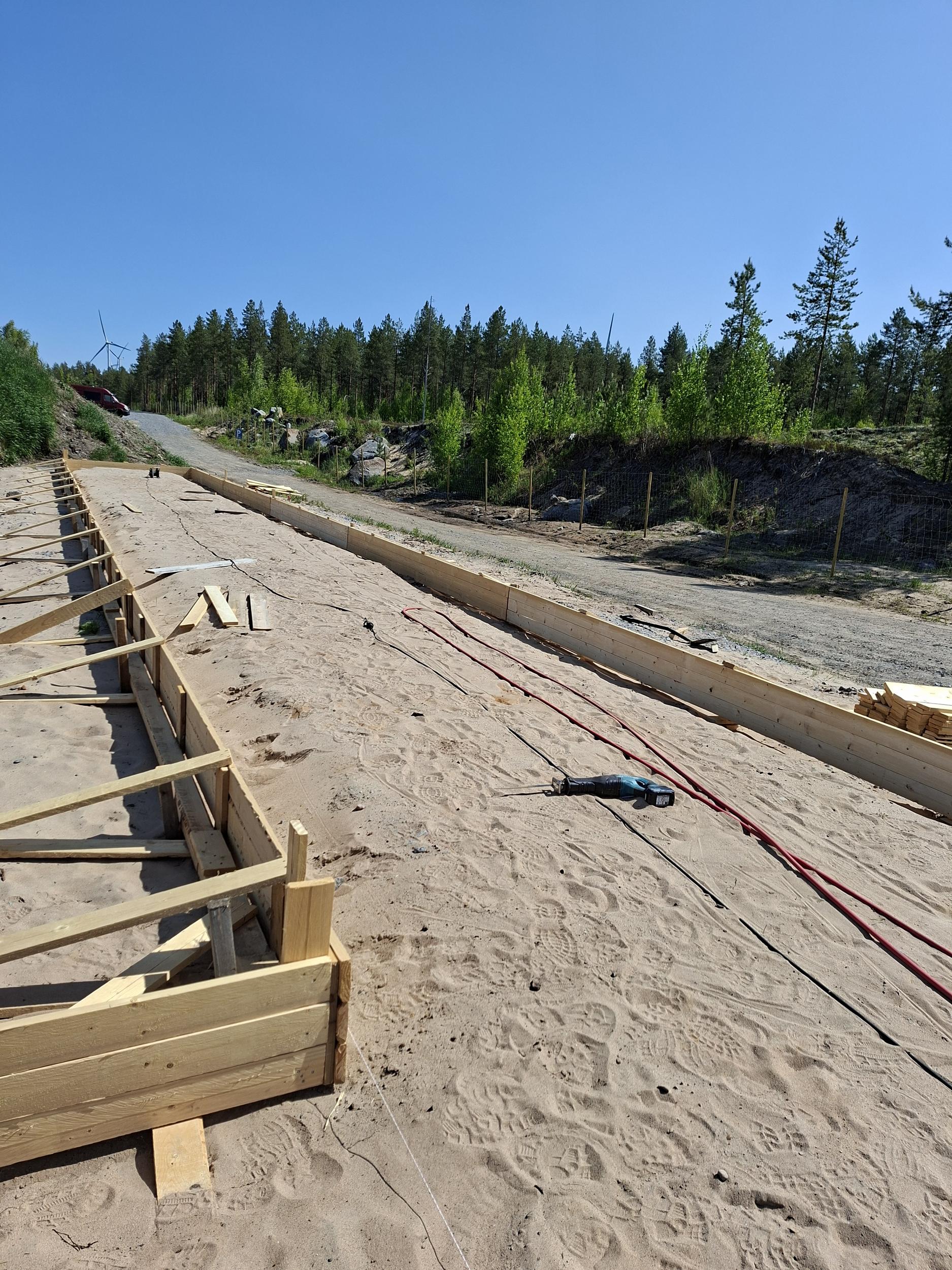

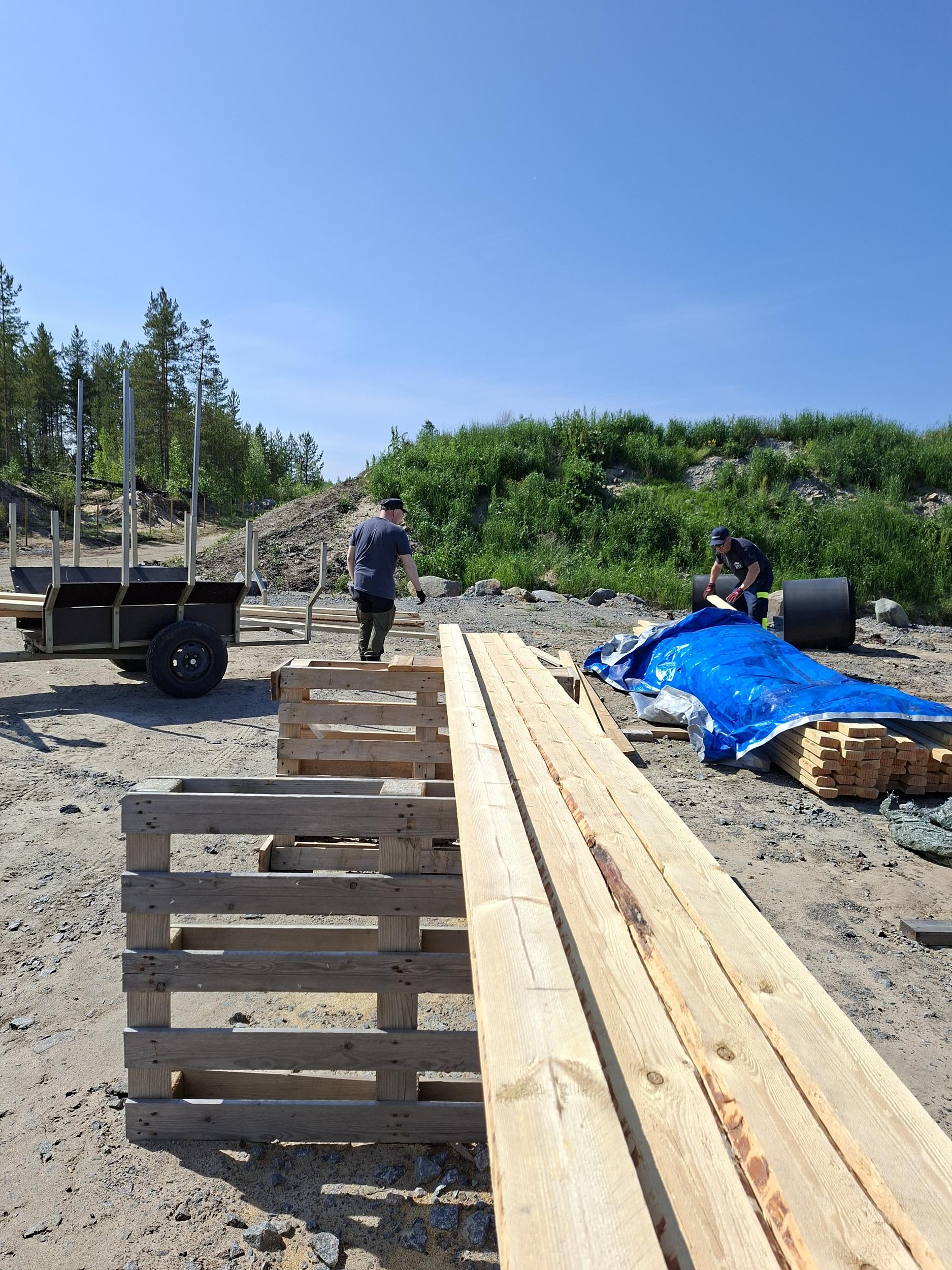

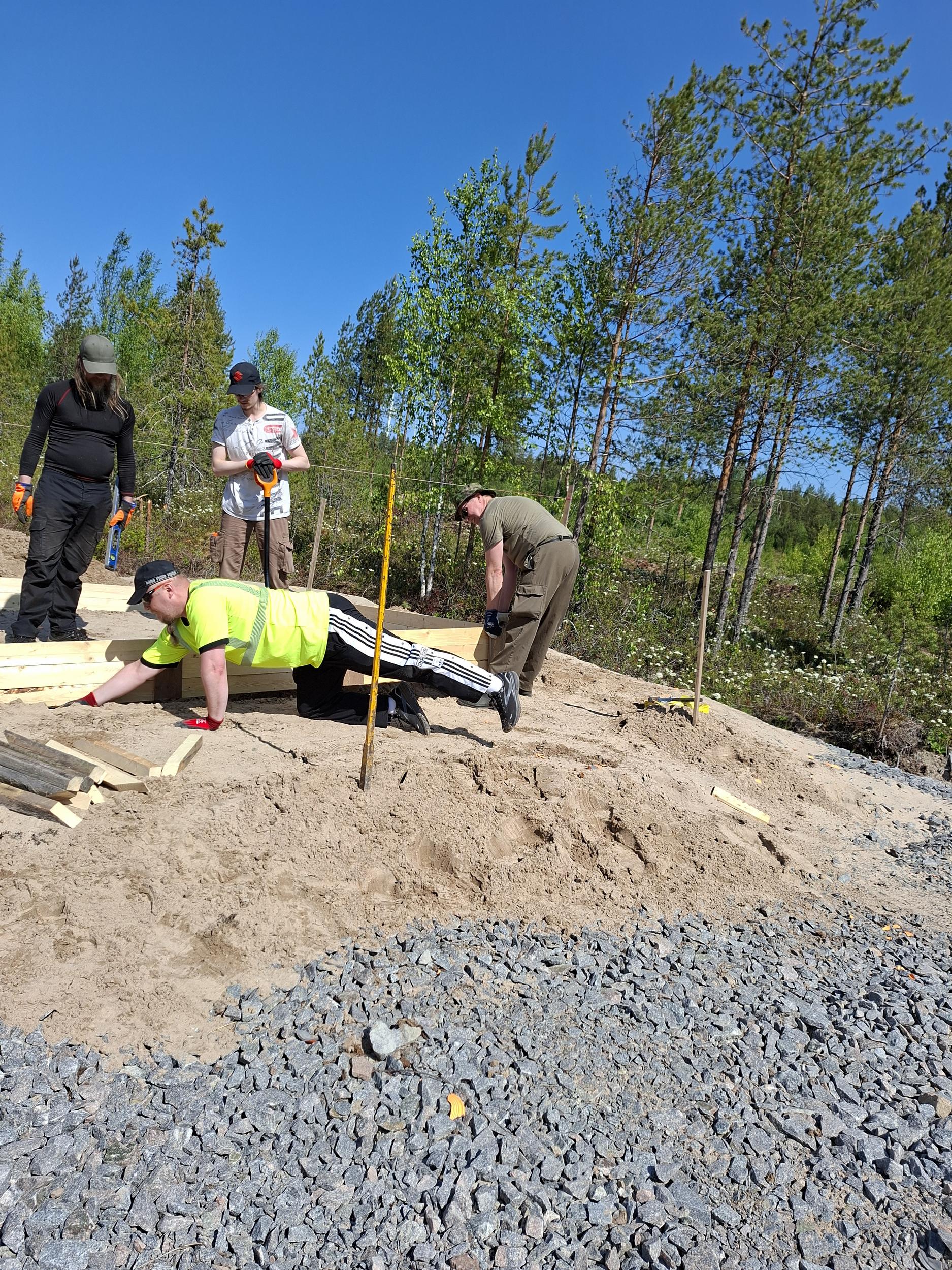

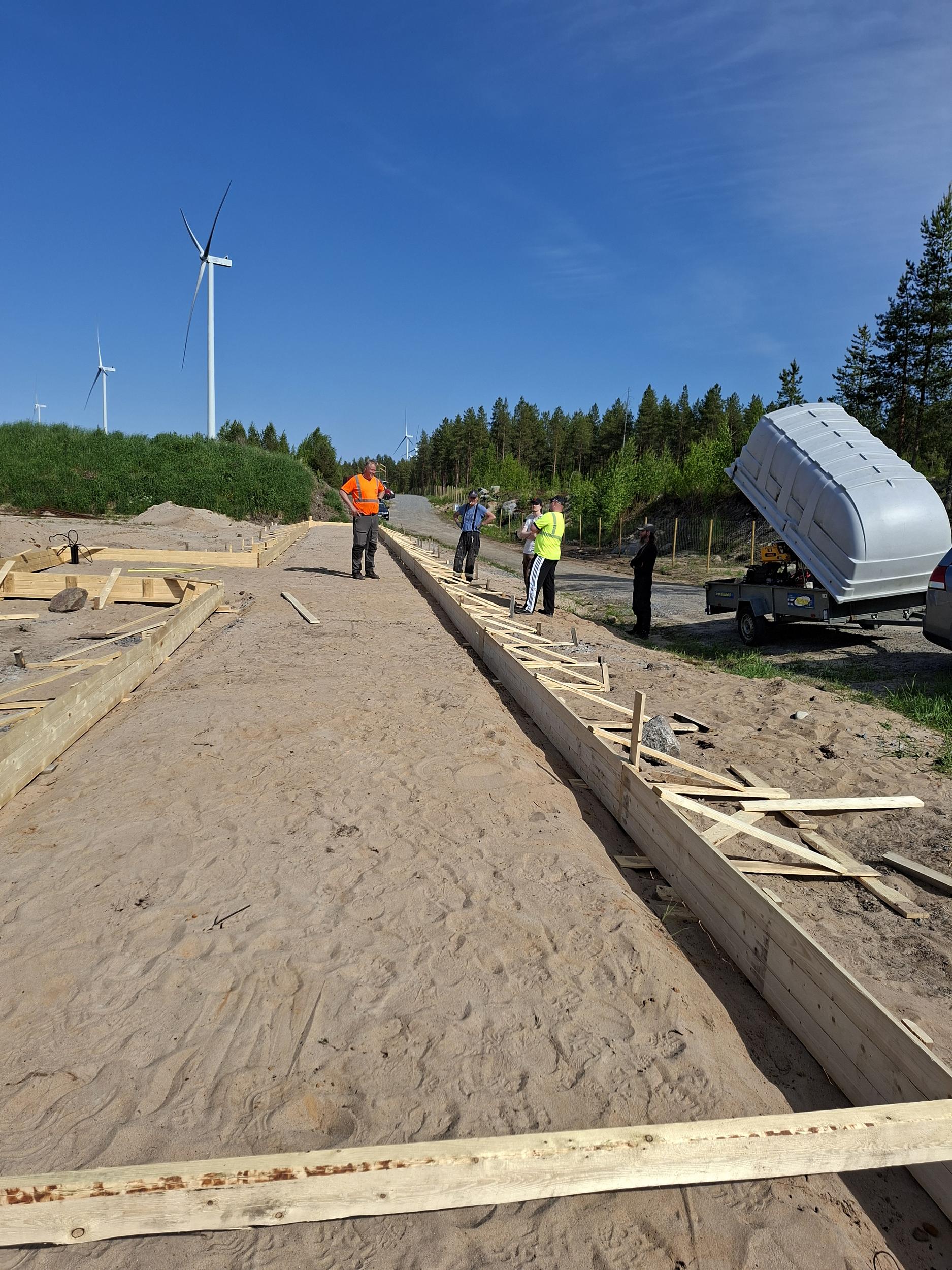

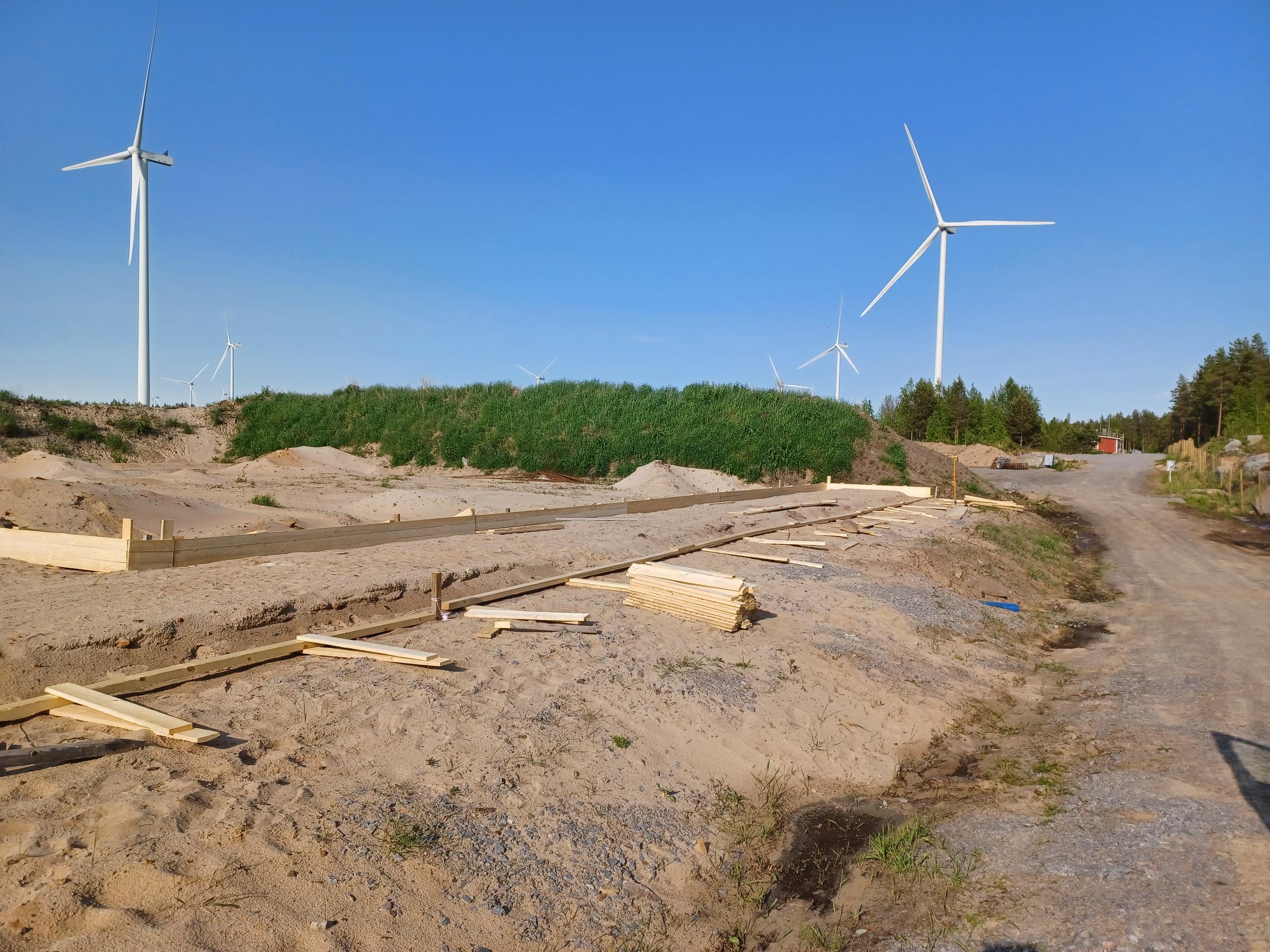

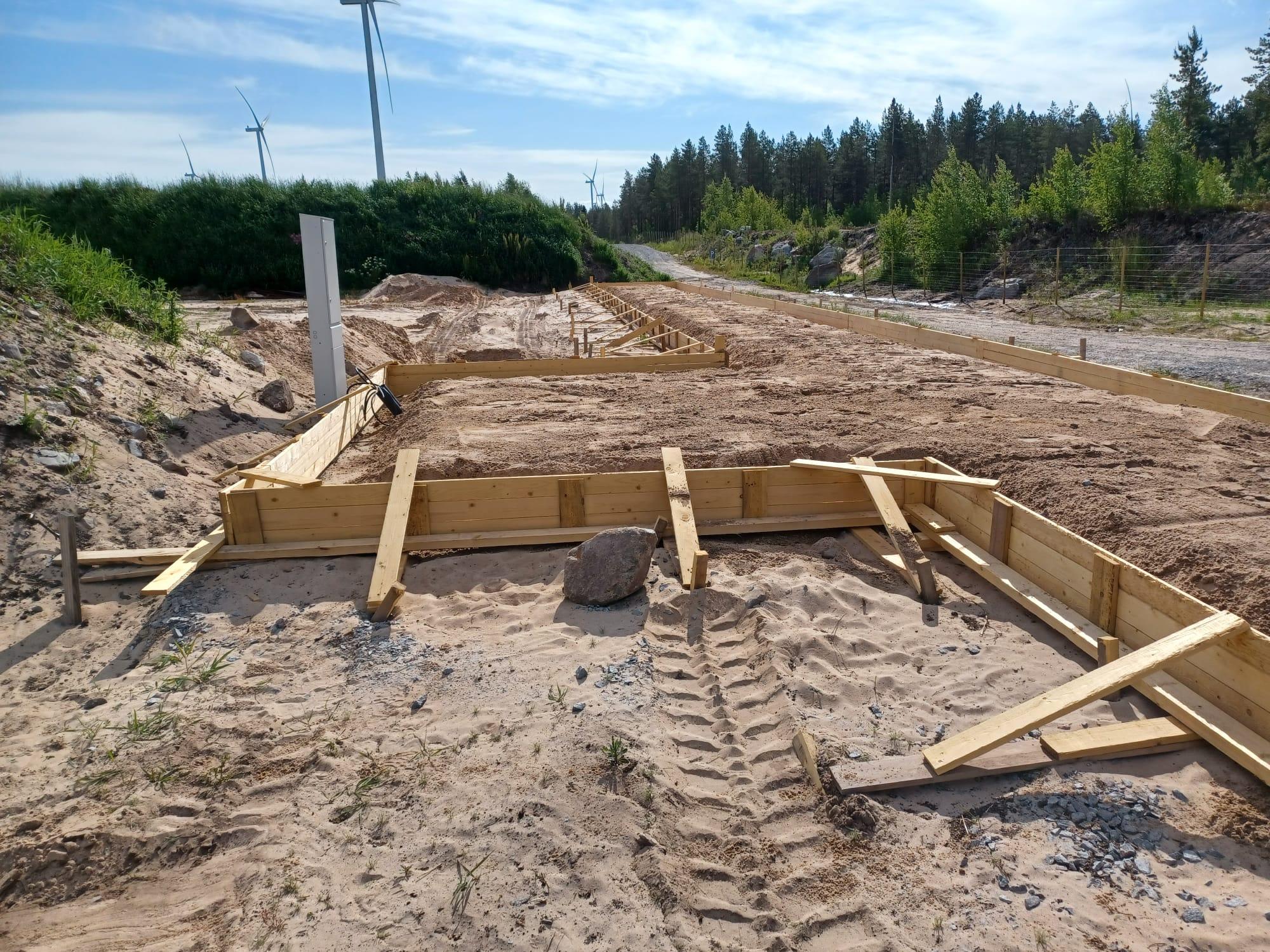

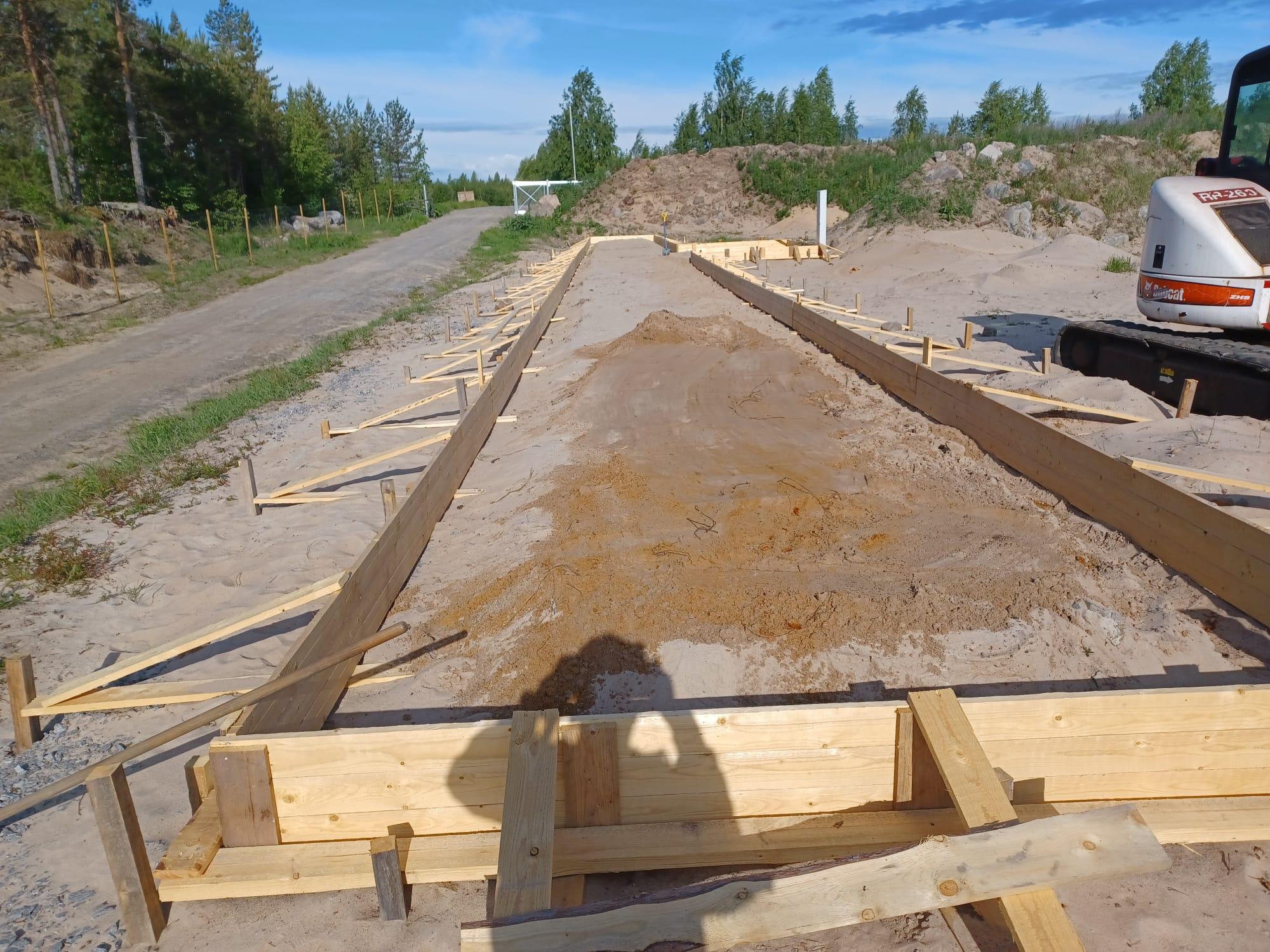

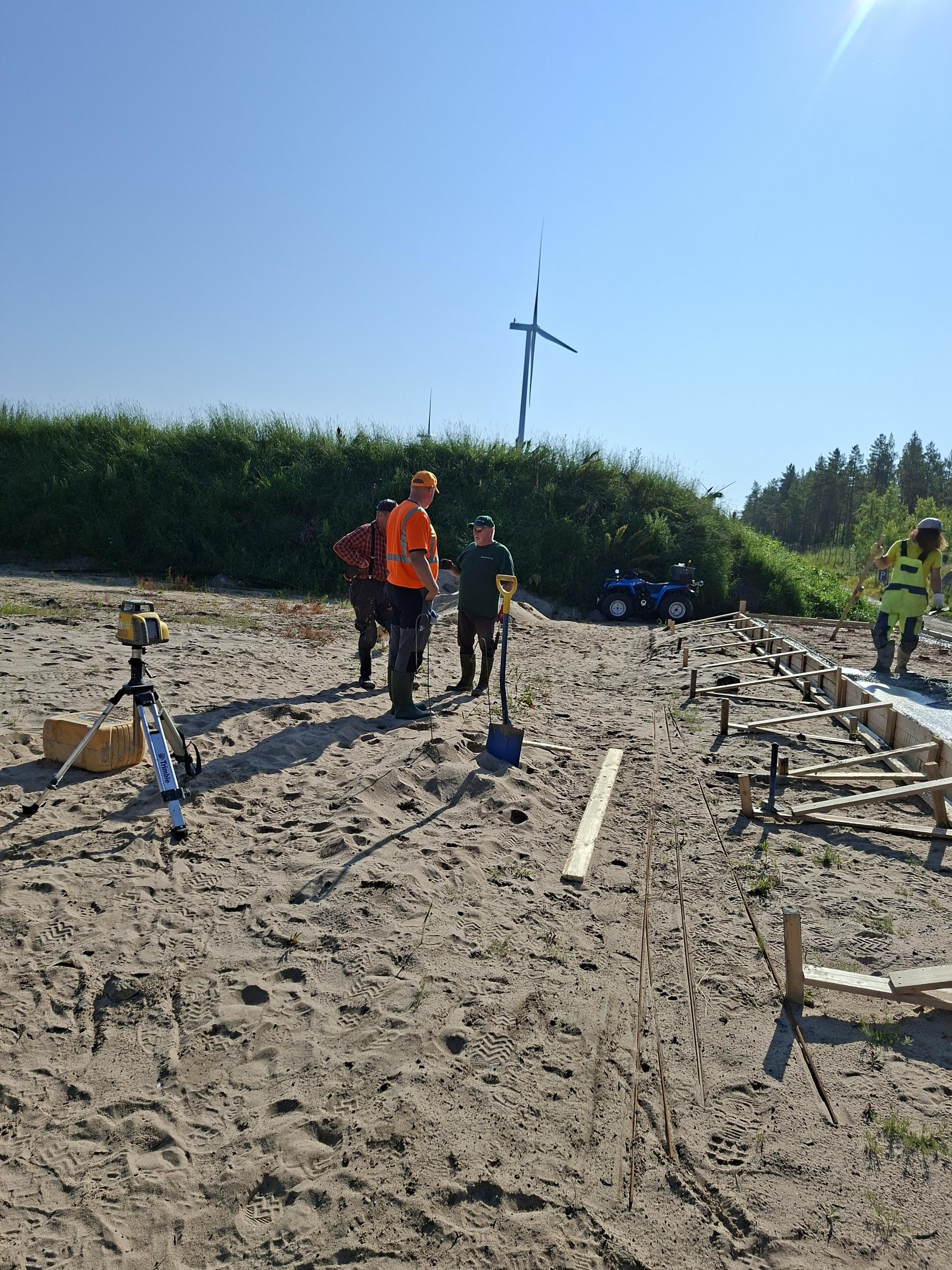

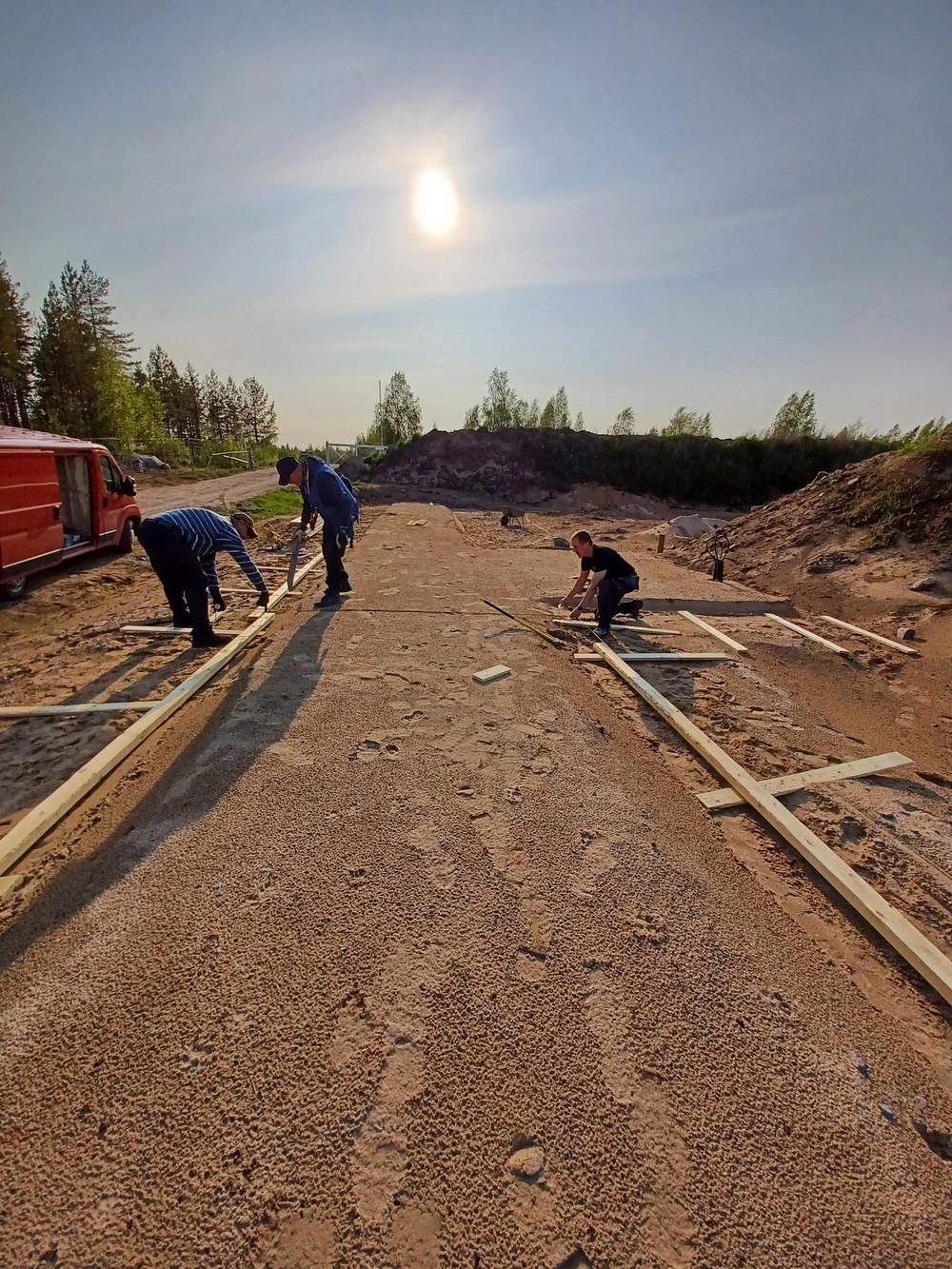

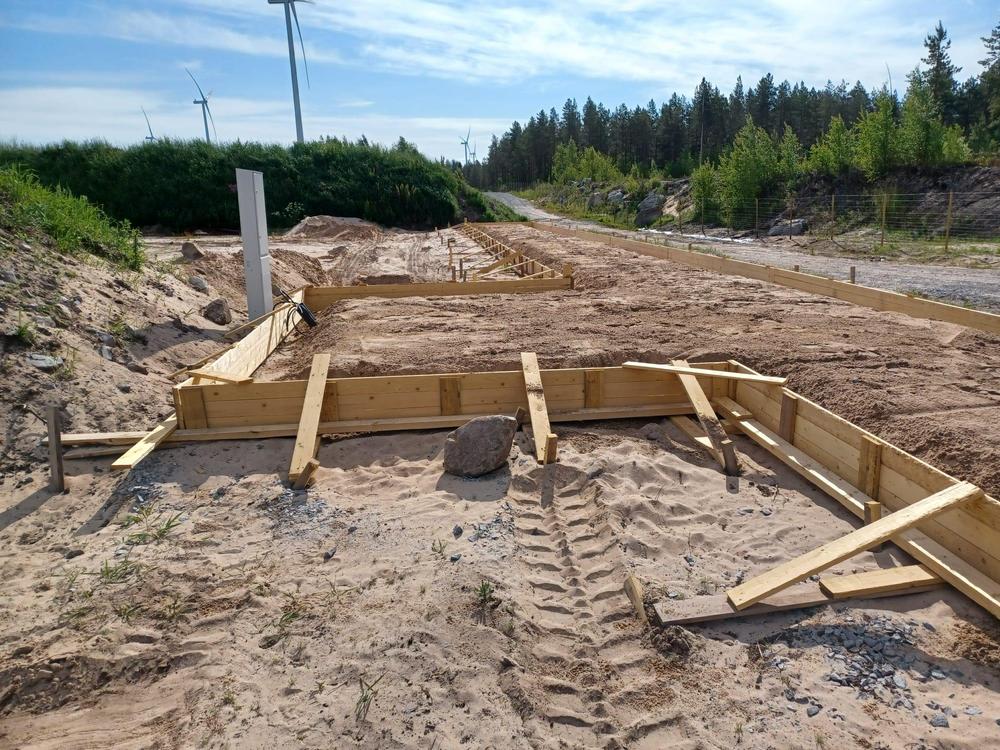

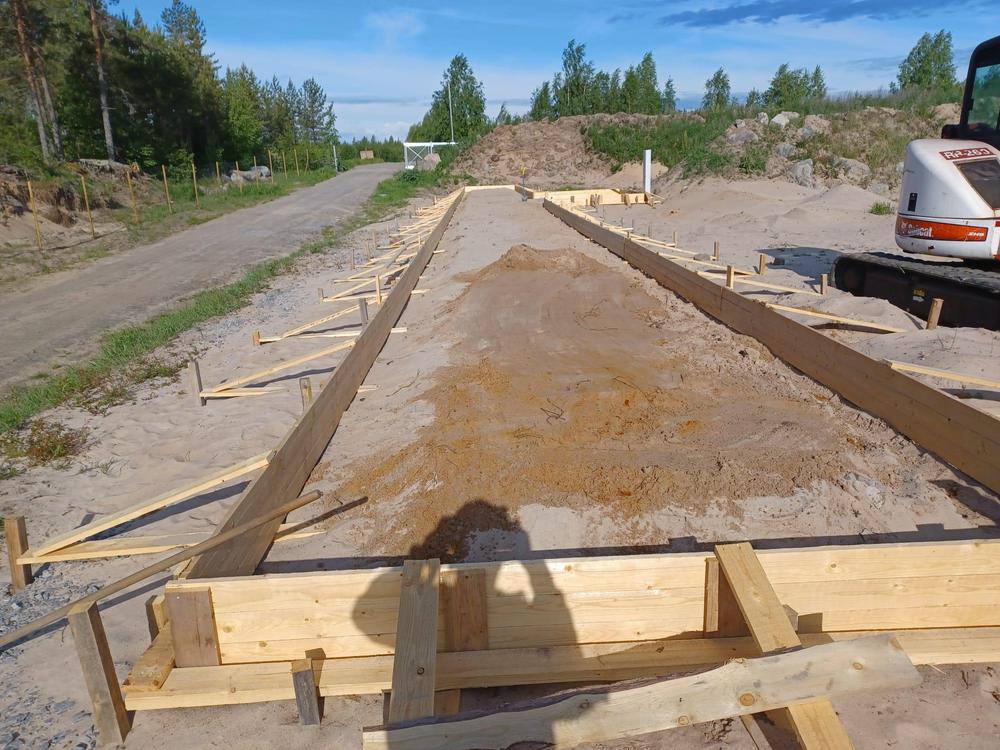

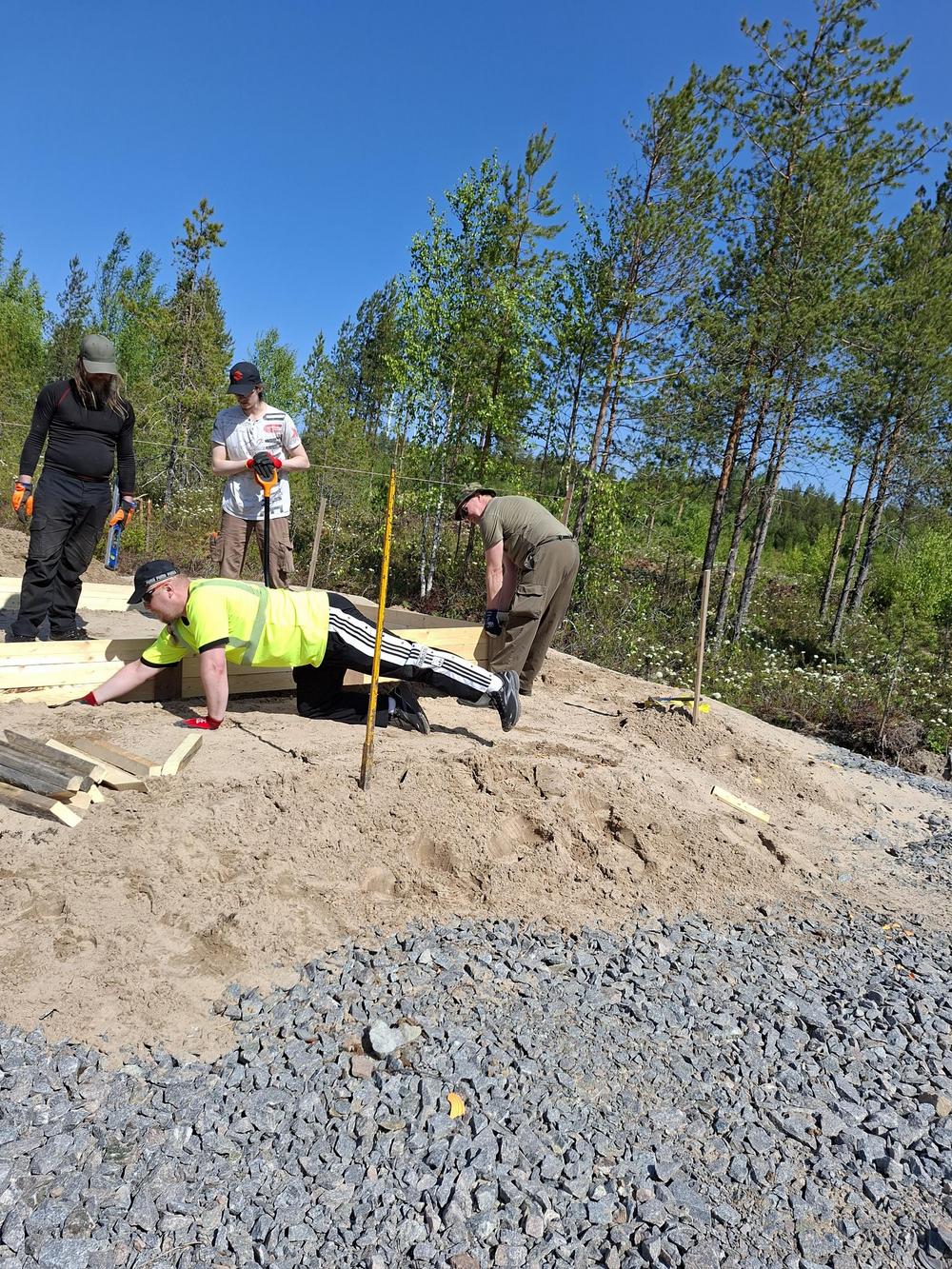

20-25.5.25 Tänään on valmisteltu pistooli-ja kivääriratojen katosten pohjia. Niiden lätkääminenkin aloitettiin.

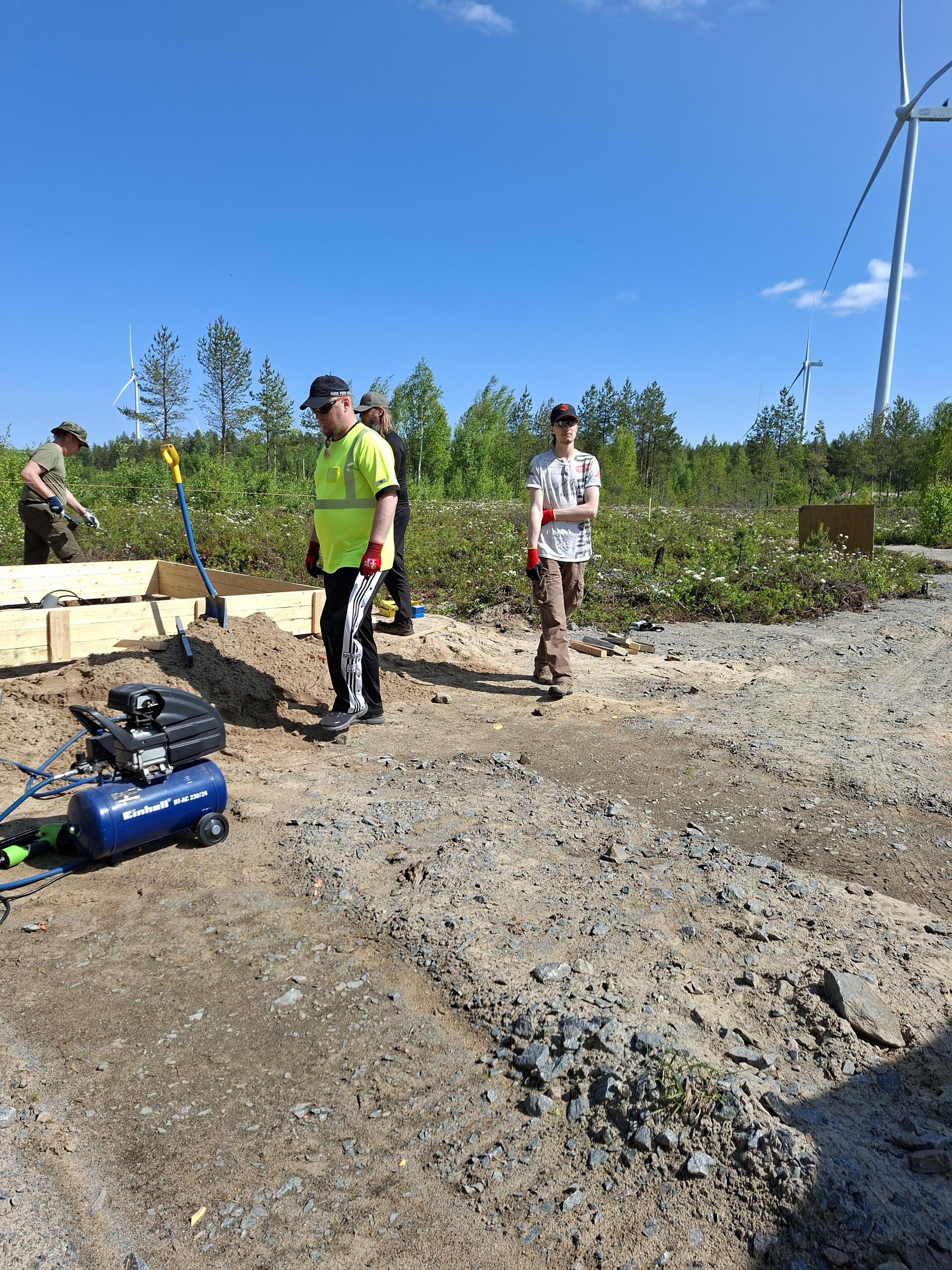

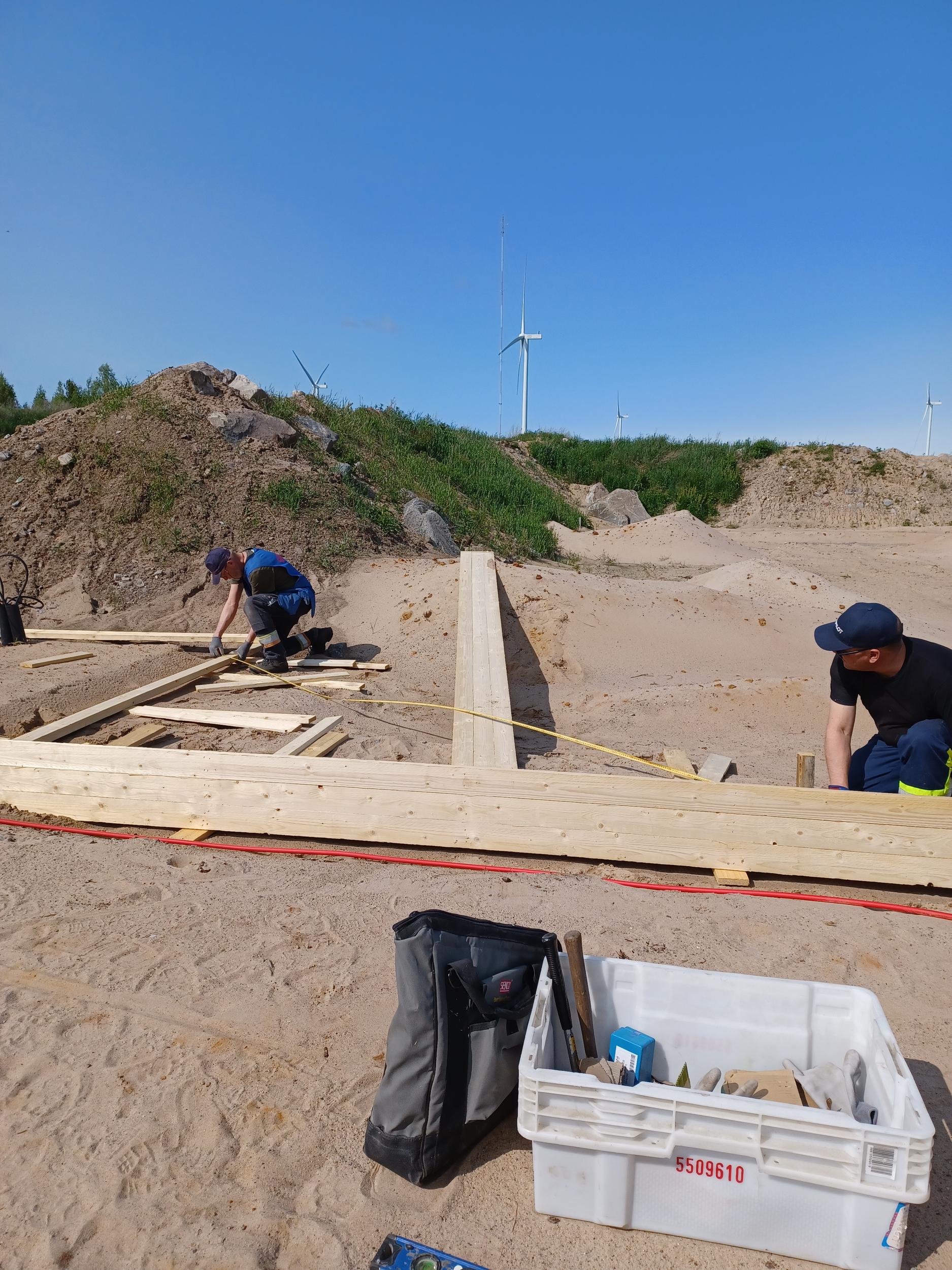

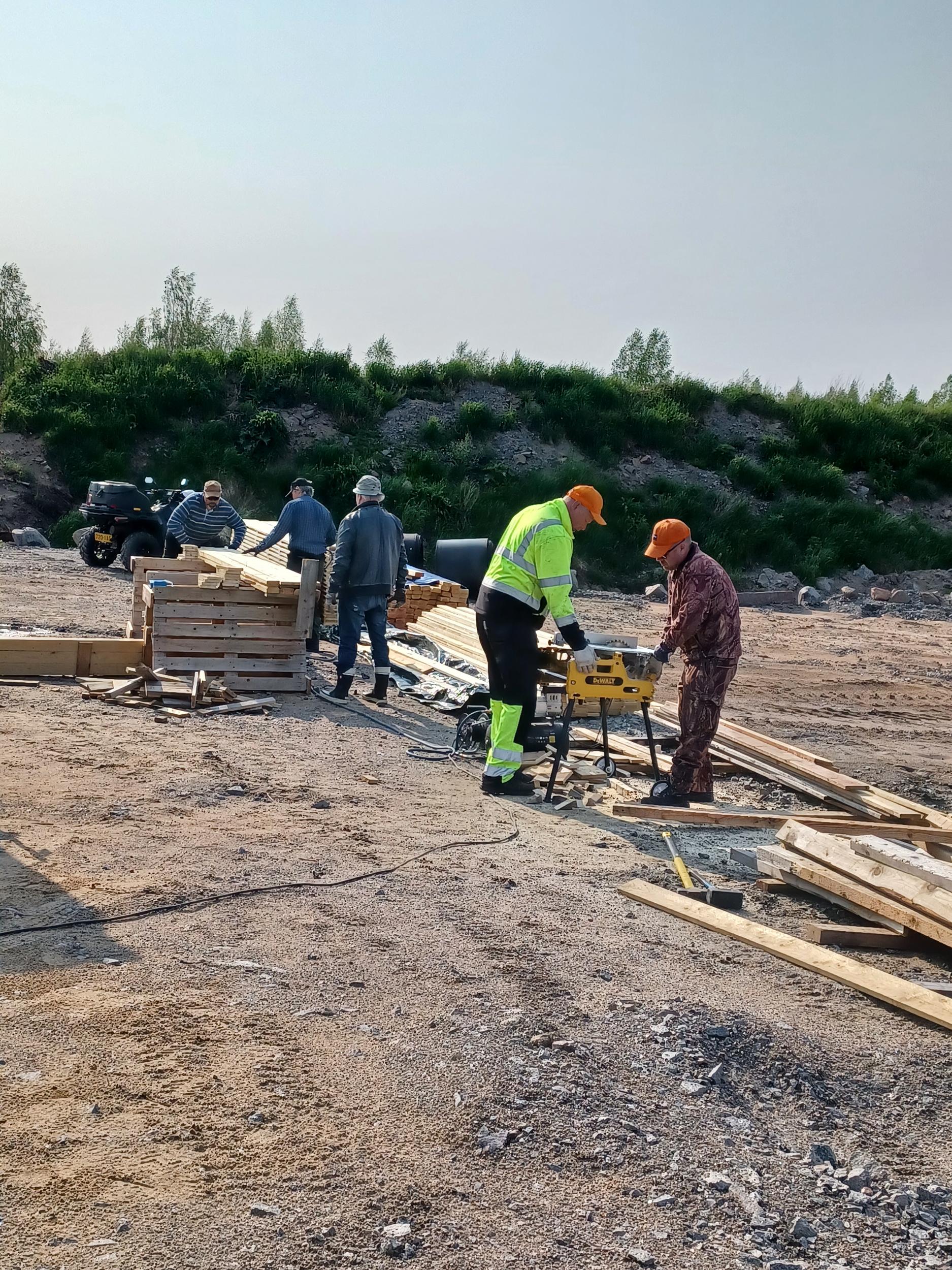

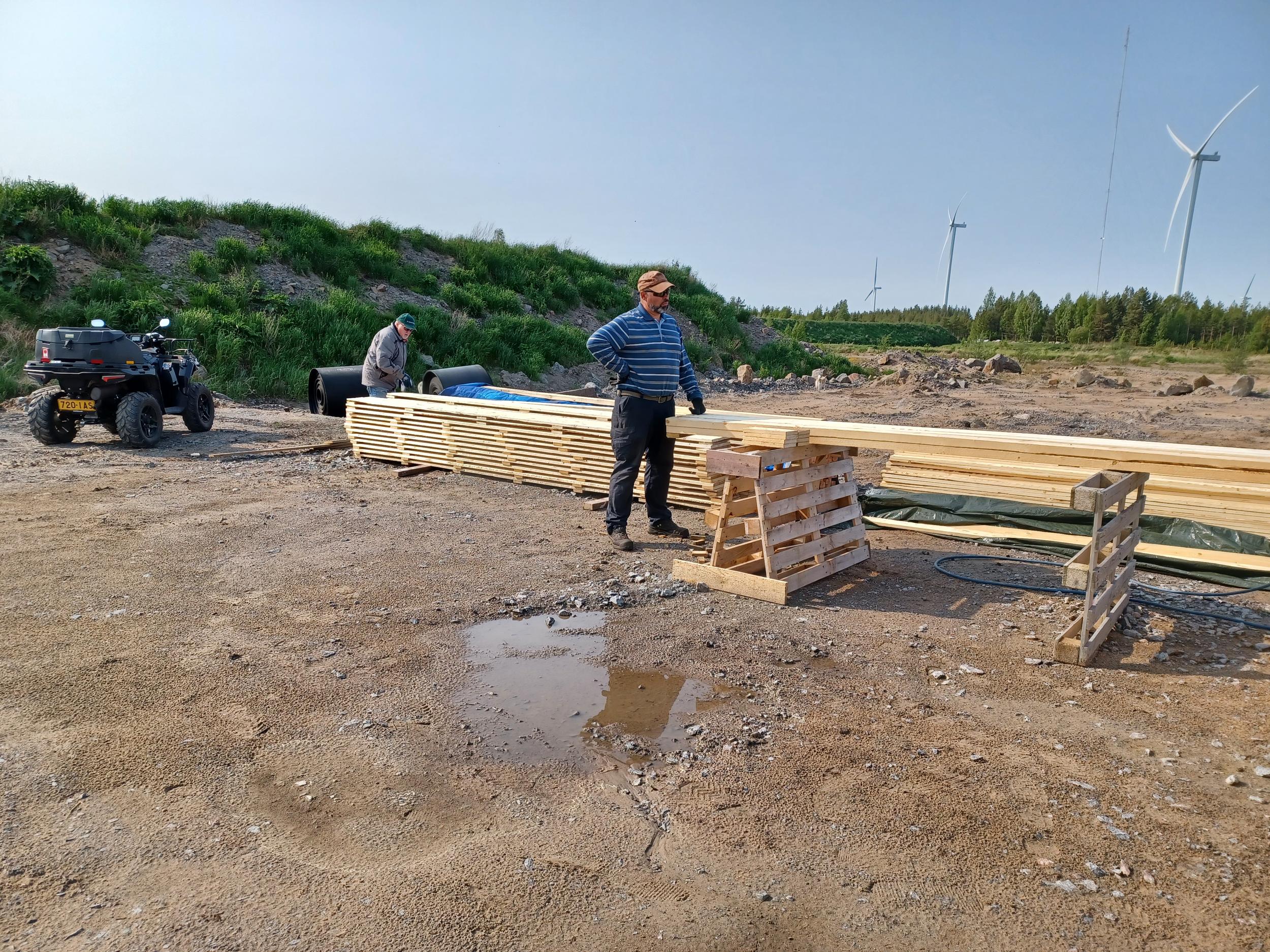

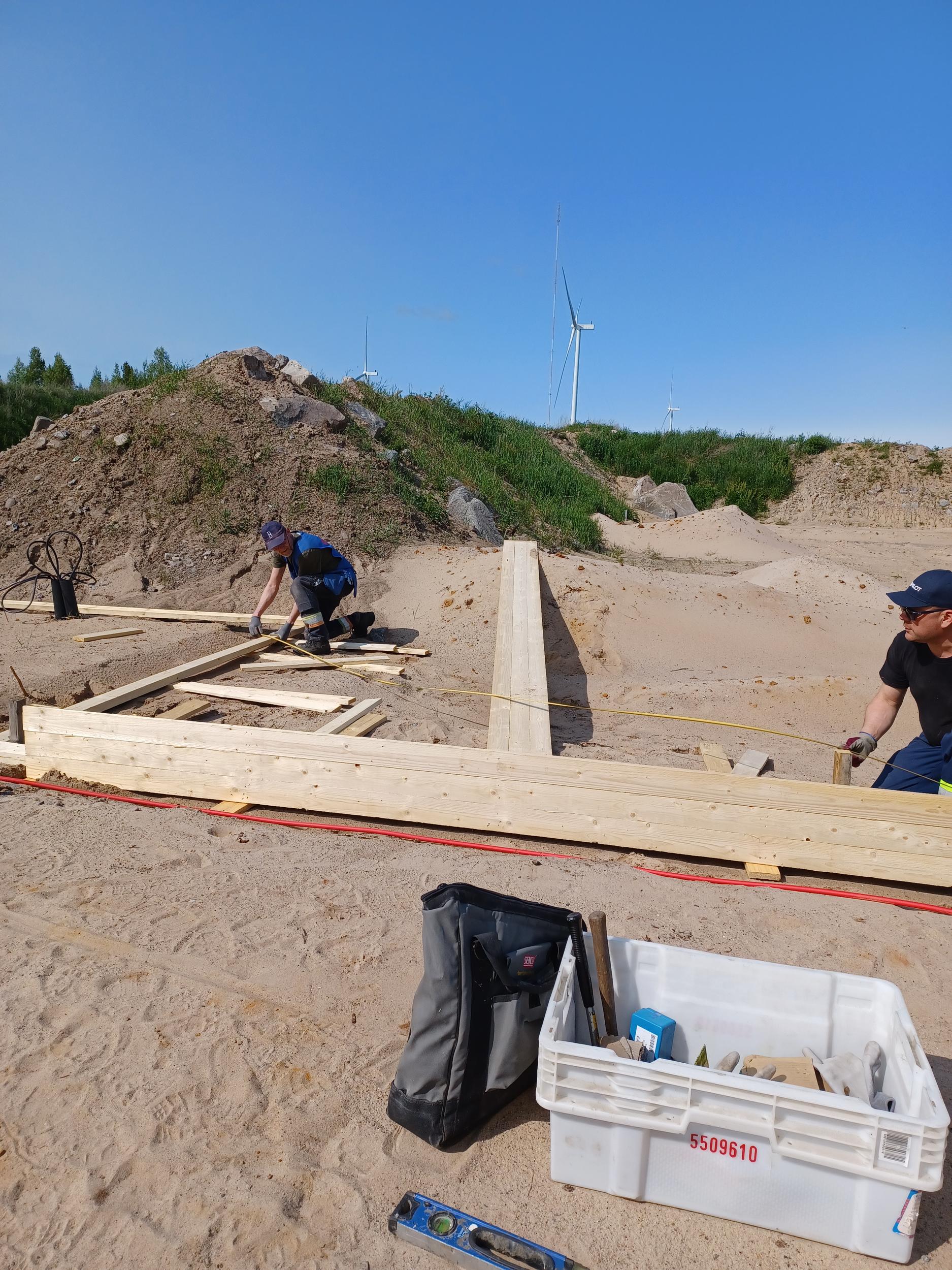

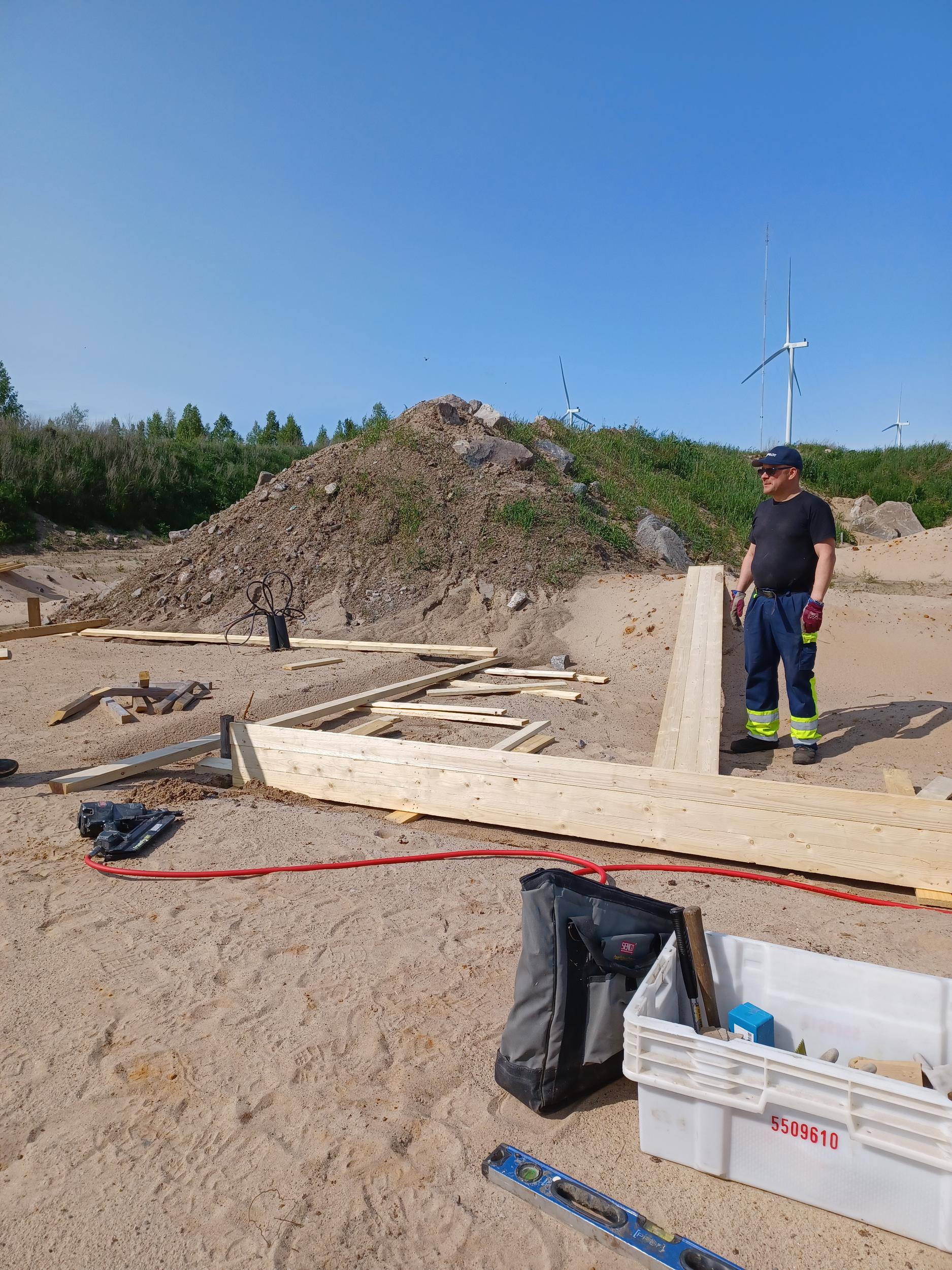

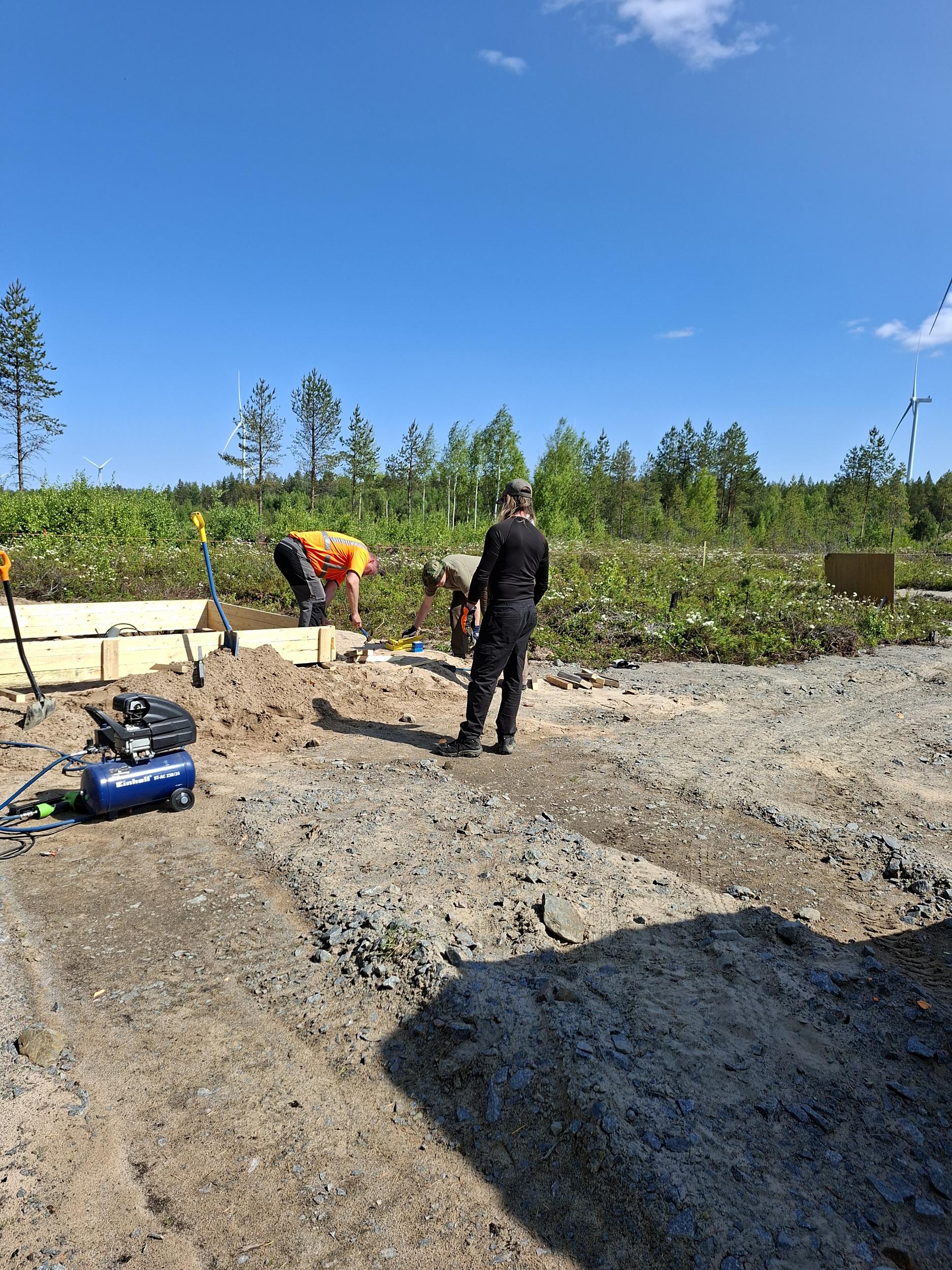

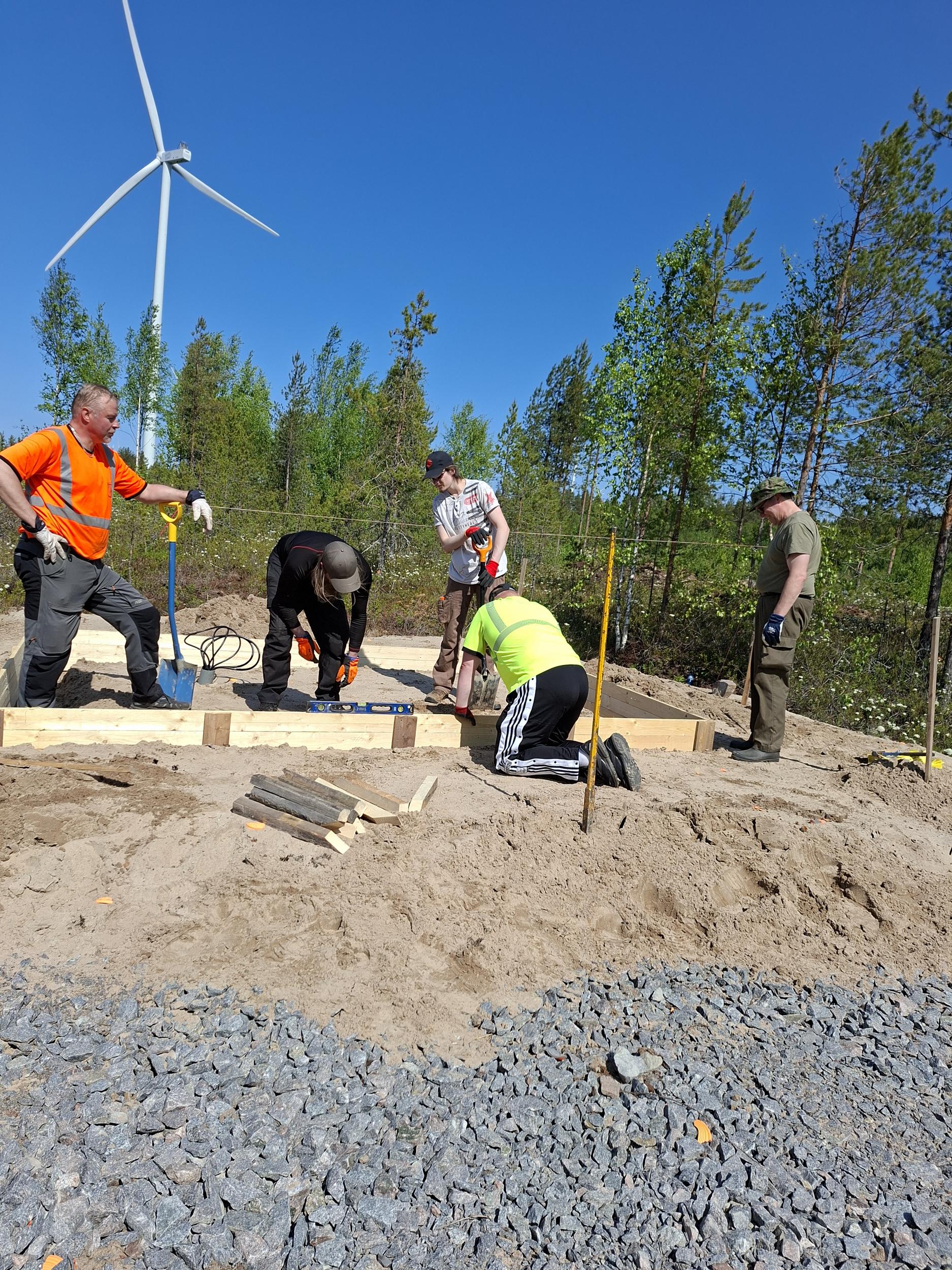

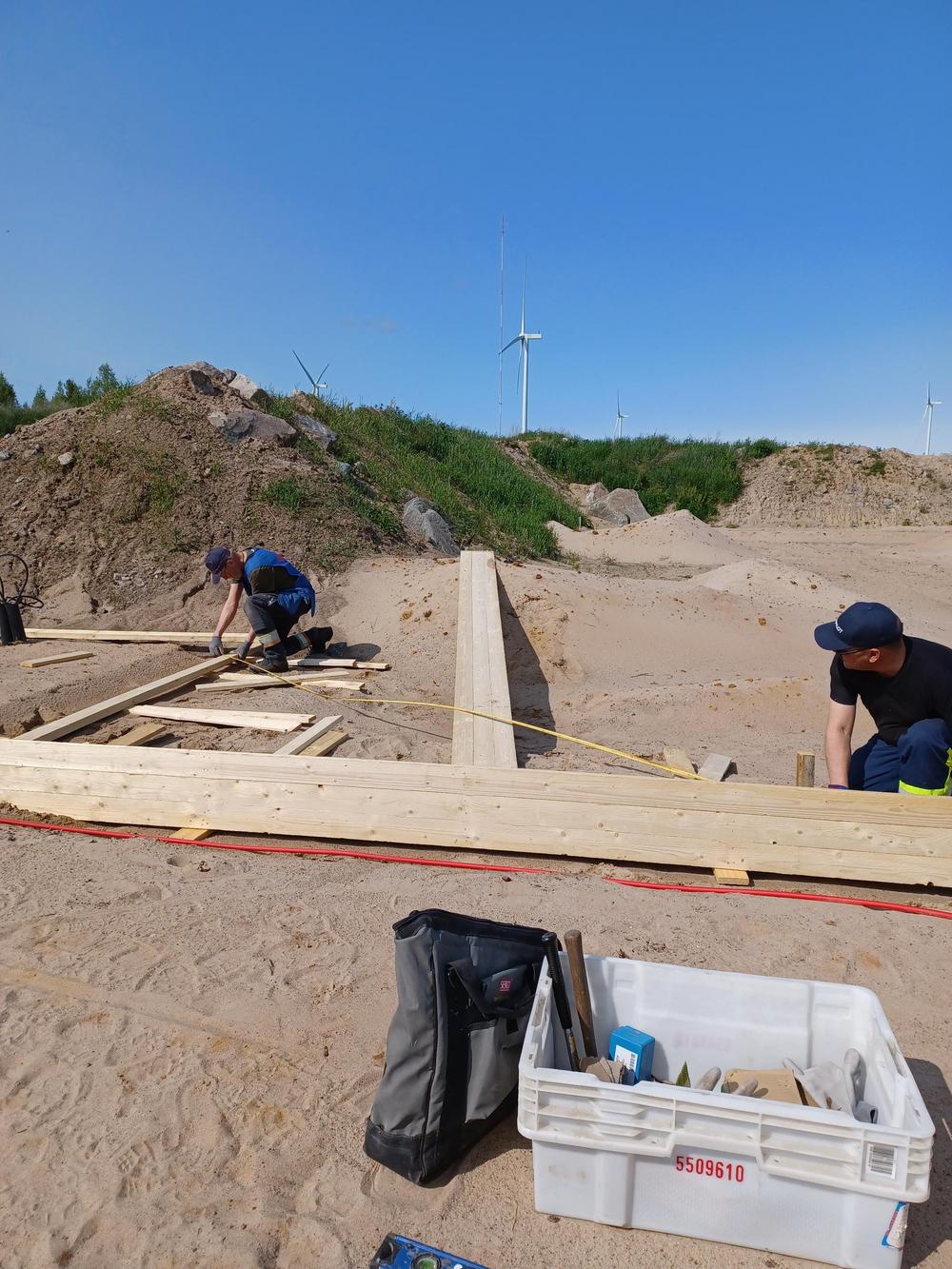

5.6.25 Tänään on aloitettu sokkelien teko pistooli-ja kivääriratojen katokselle.

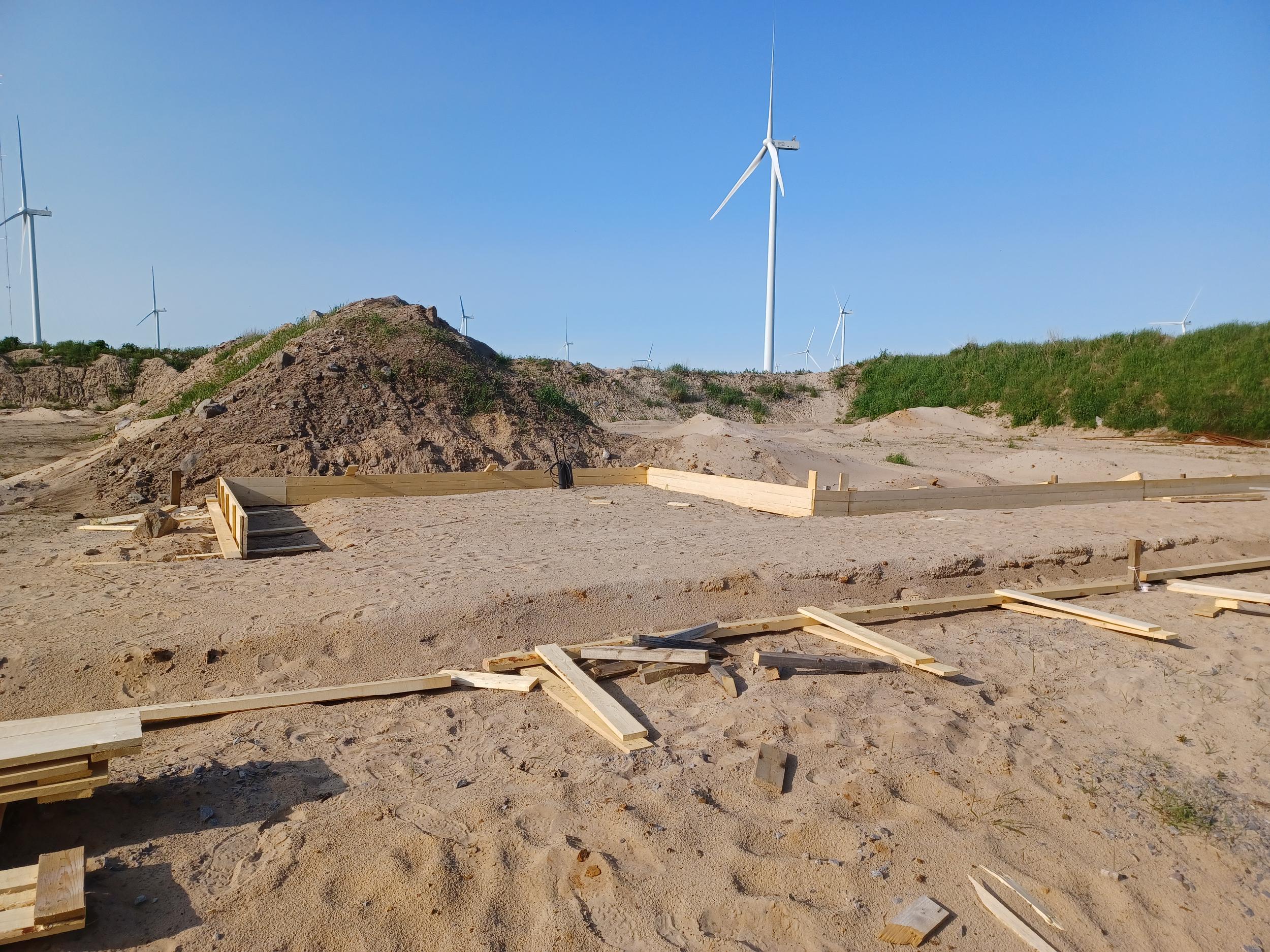

10.6.25 Tänään jatkettiin sokkelin tekoa ja aloitettiin ampumakatoksen maalaus.

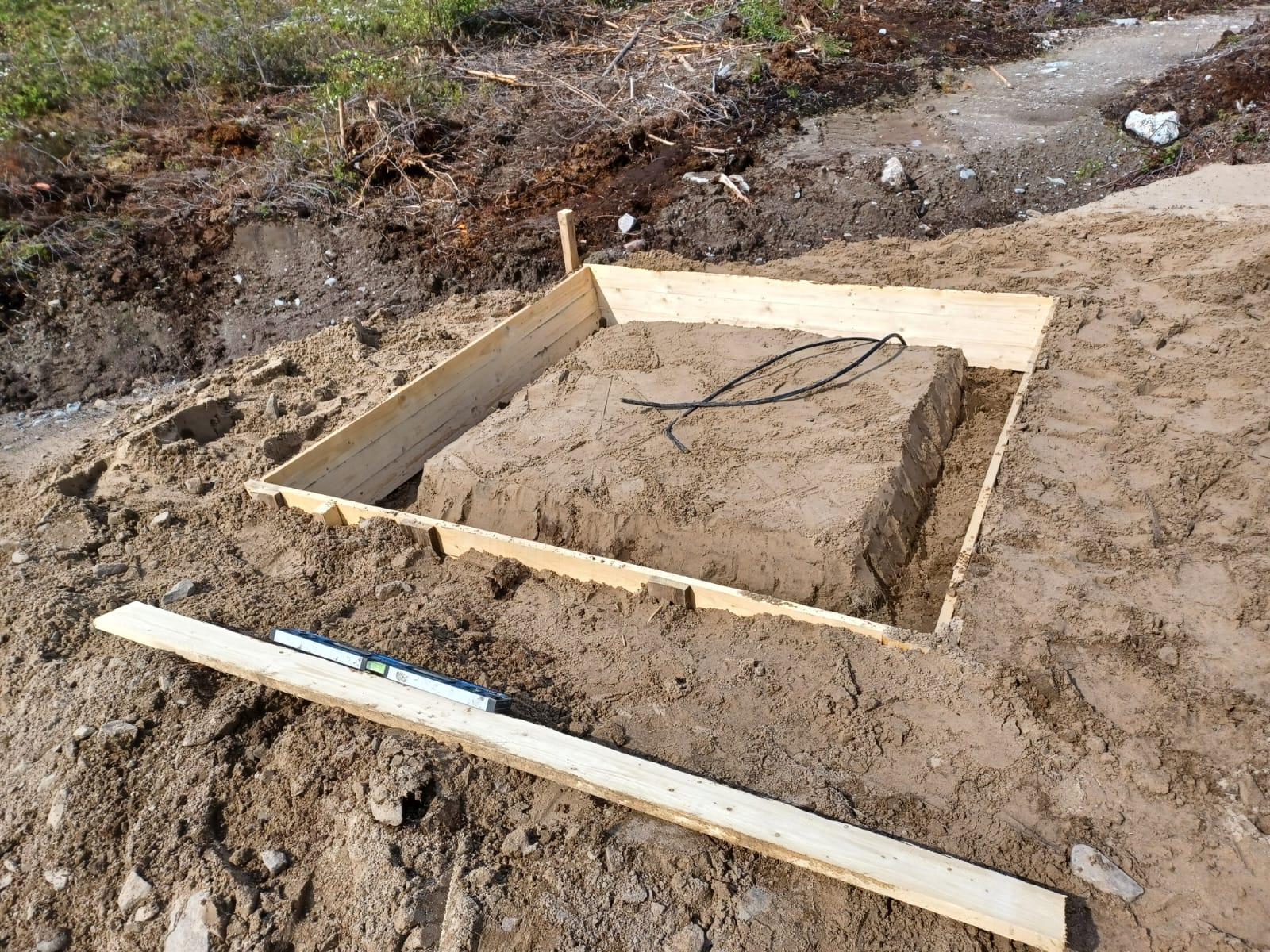

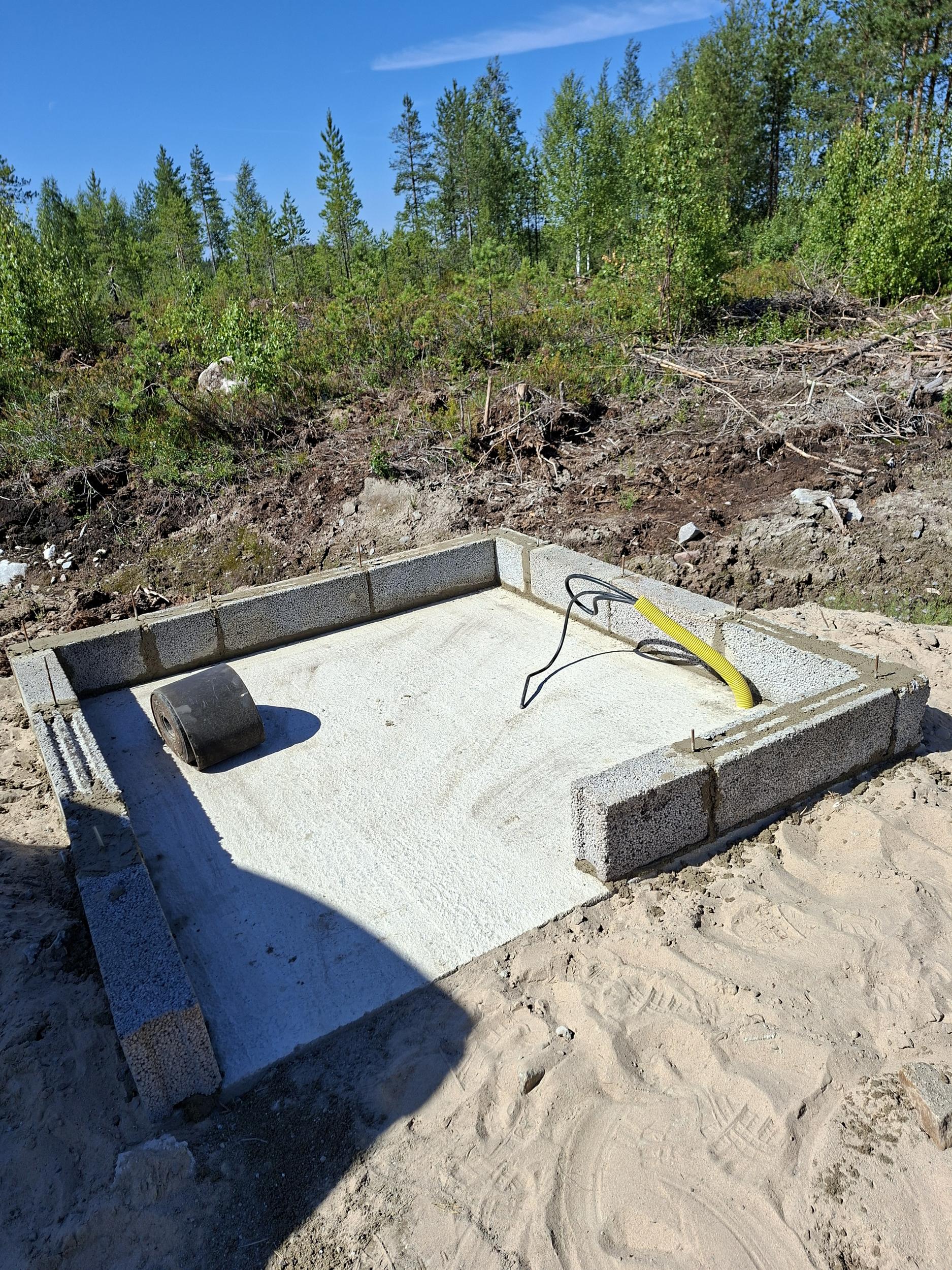

11.6.25 Trappipaikan sokkeli on nyt tehty.

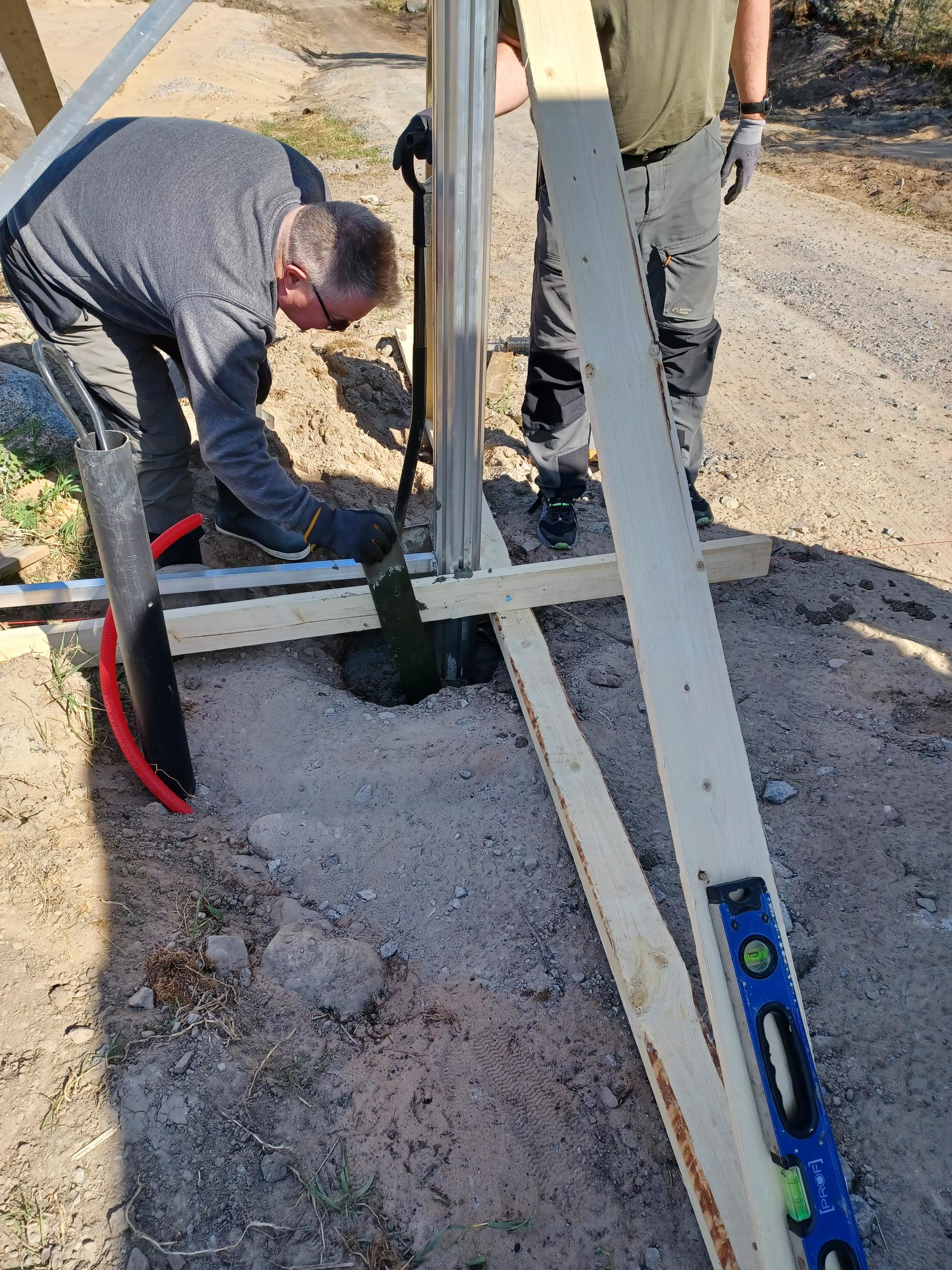

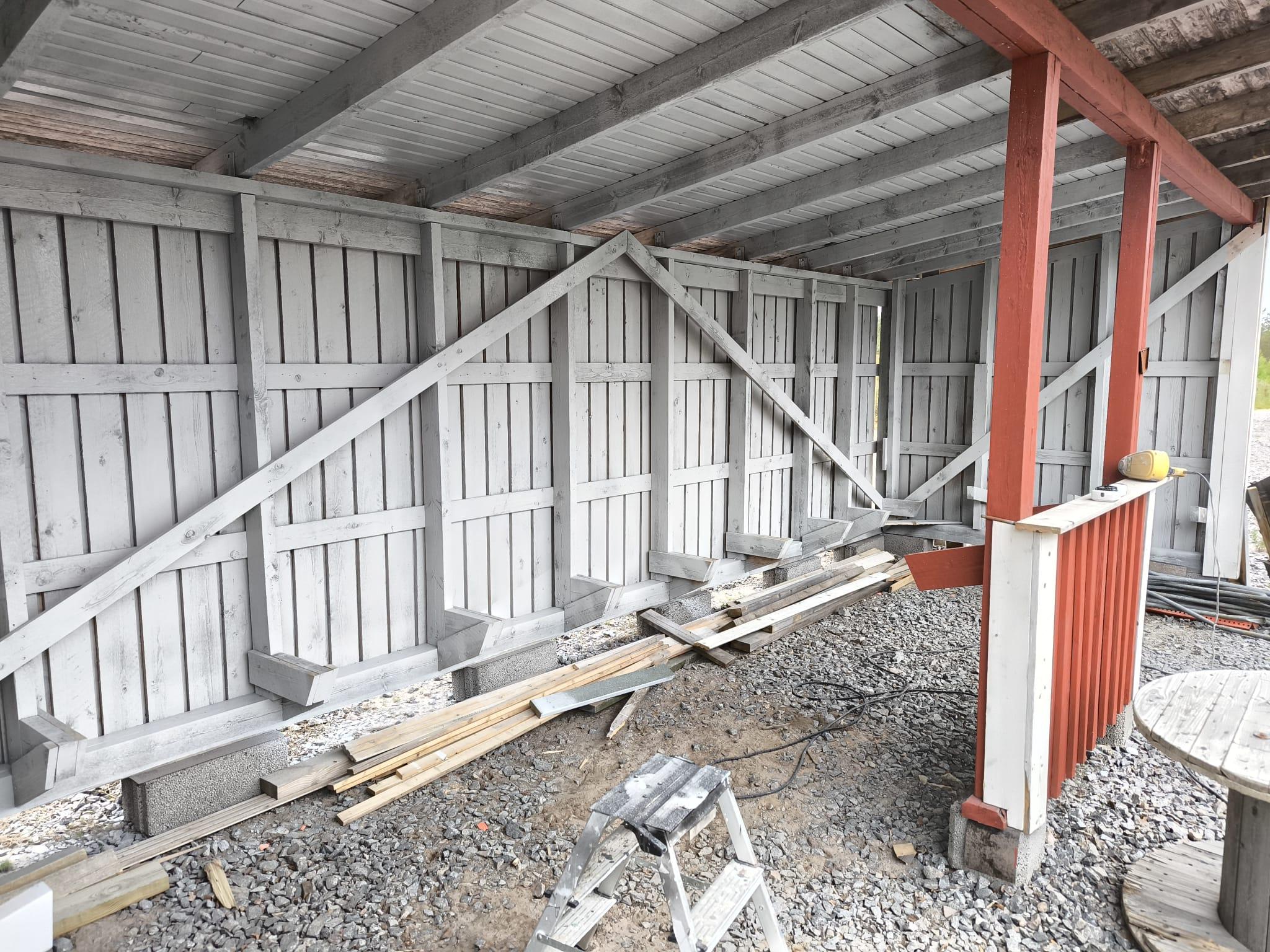

13.6.25 jatkoin katoksen maalausta, nyt se on maalattu kokonaan ulkopuolelta. Vielä jäi jokunen nurkkalauta maalaamatta.
14.6.25 Tänään urakoitiin sokkeleita, saatiin skeet paikan sokkelit tehtyä ja pistooli-ja kiväärikatoksen sokkeli melkein valmiiksi.
18.6-2.7.25 Tehtiin sokkelia, raudoitusta ja muuta sellaista eli korjattiin skeet paikan tornien asettelua.

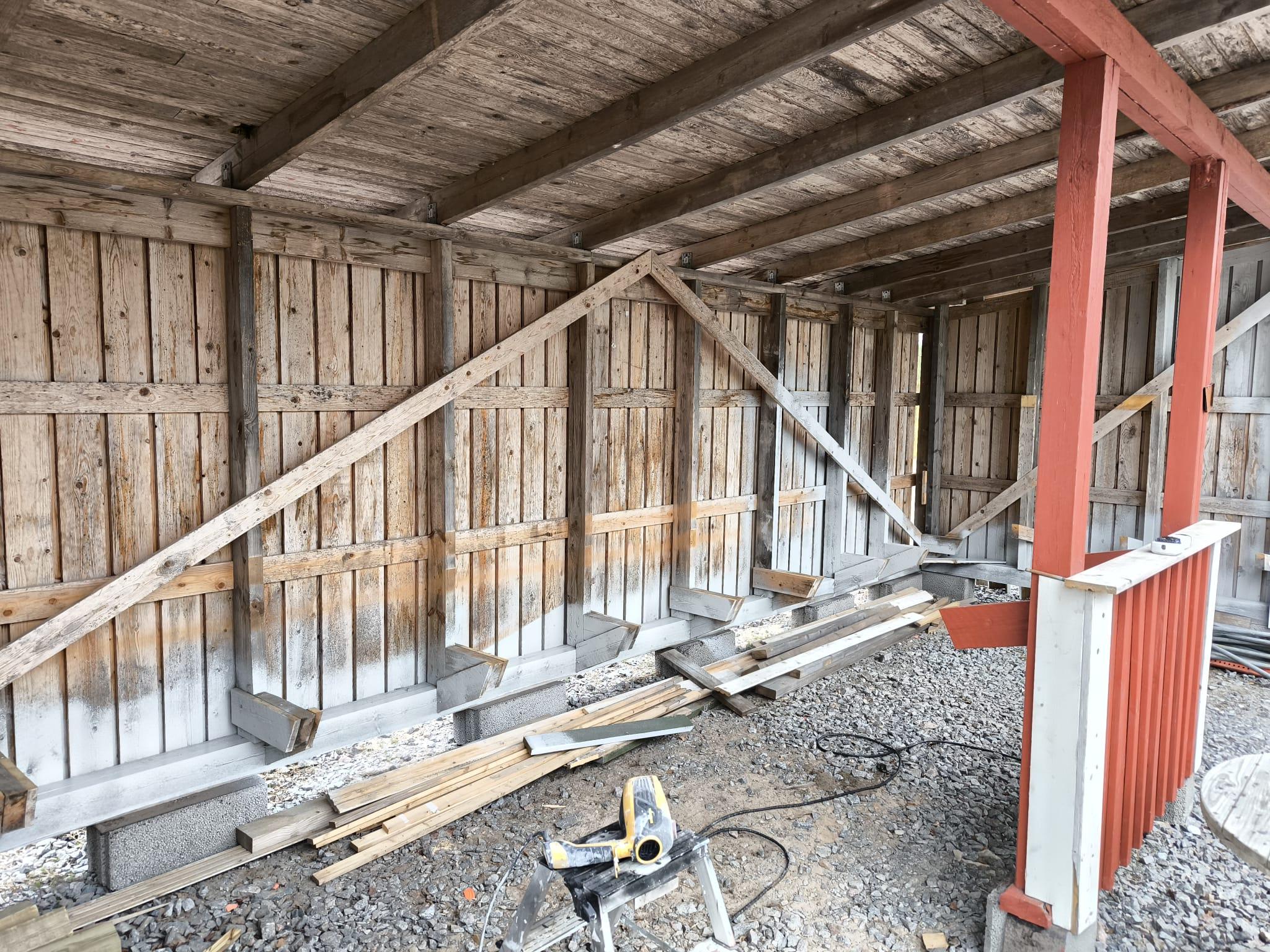

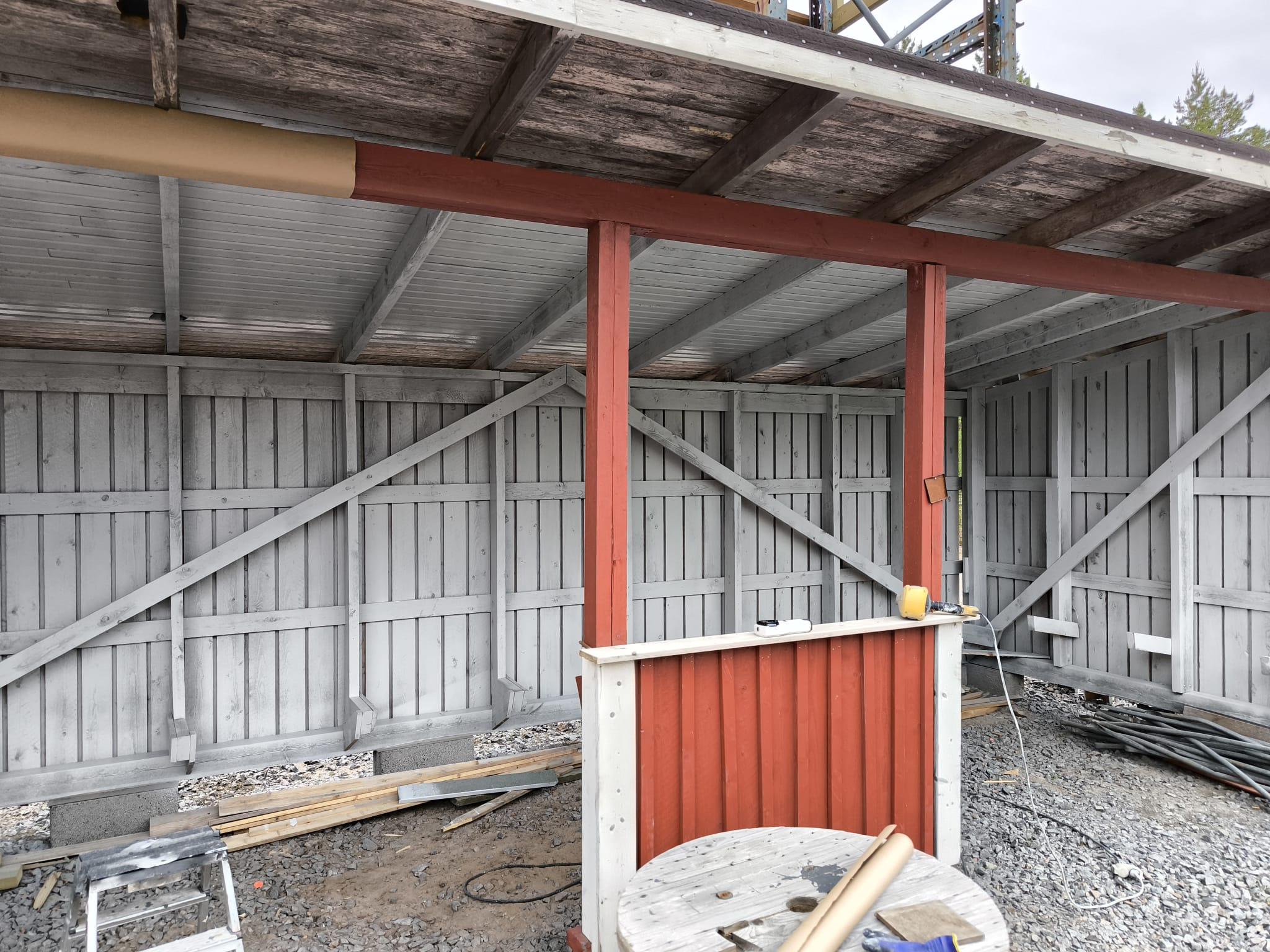

29.6.25 Maalattiin katoksen sisäpuolta ruiskulla
2.7.25 Jatkettiin katoksen maalausta.

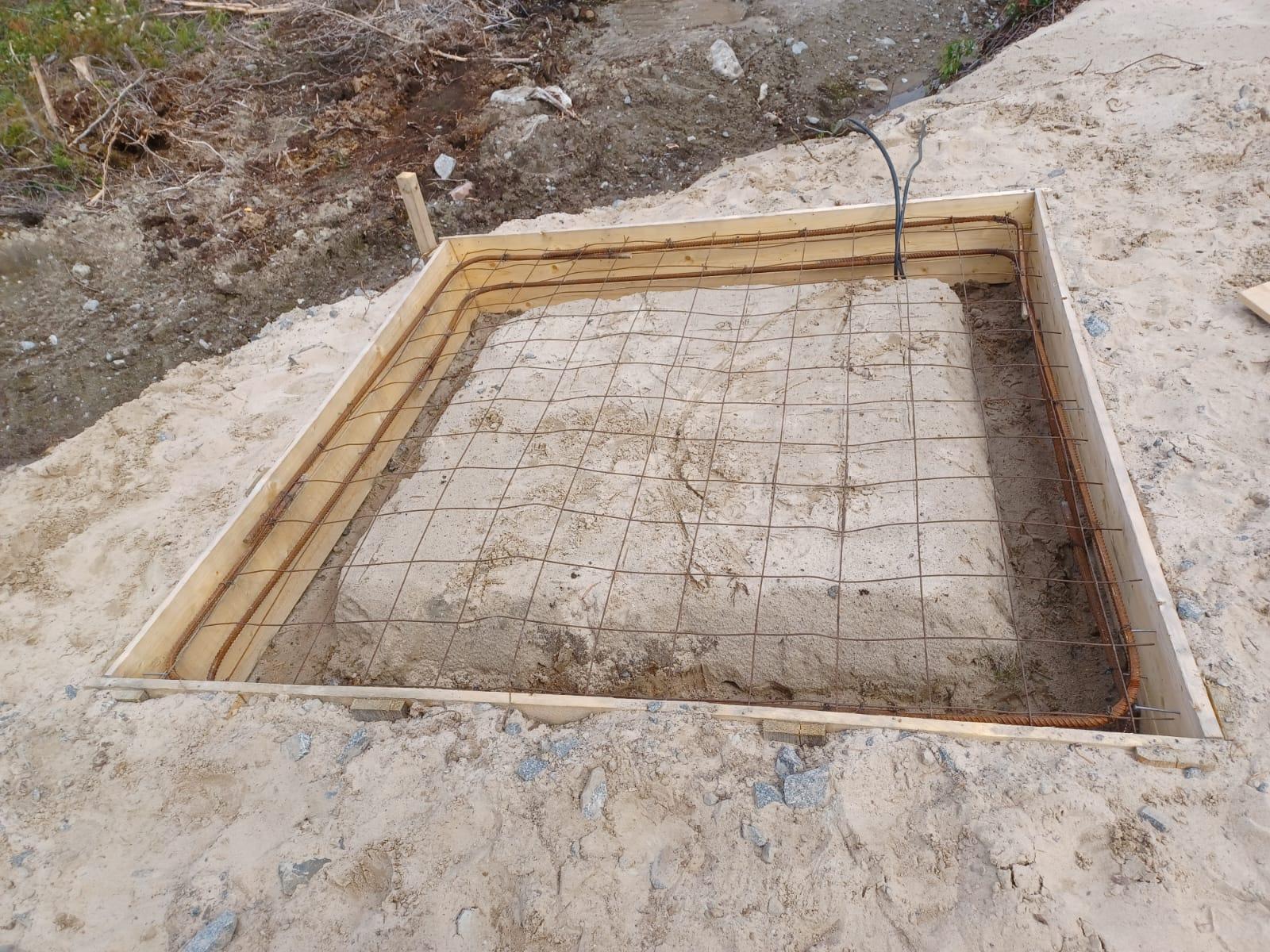

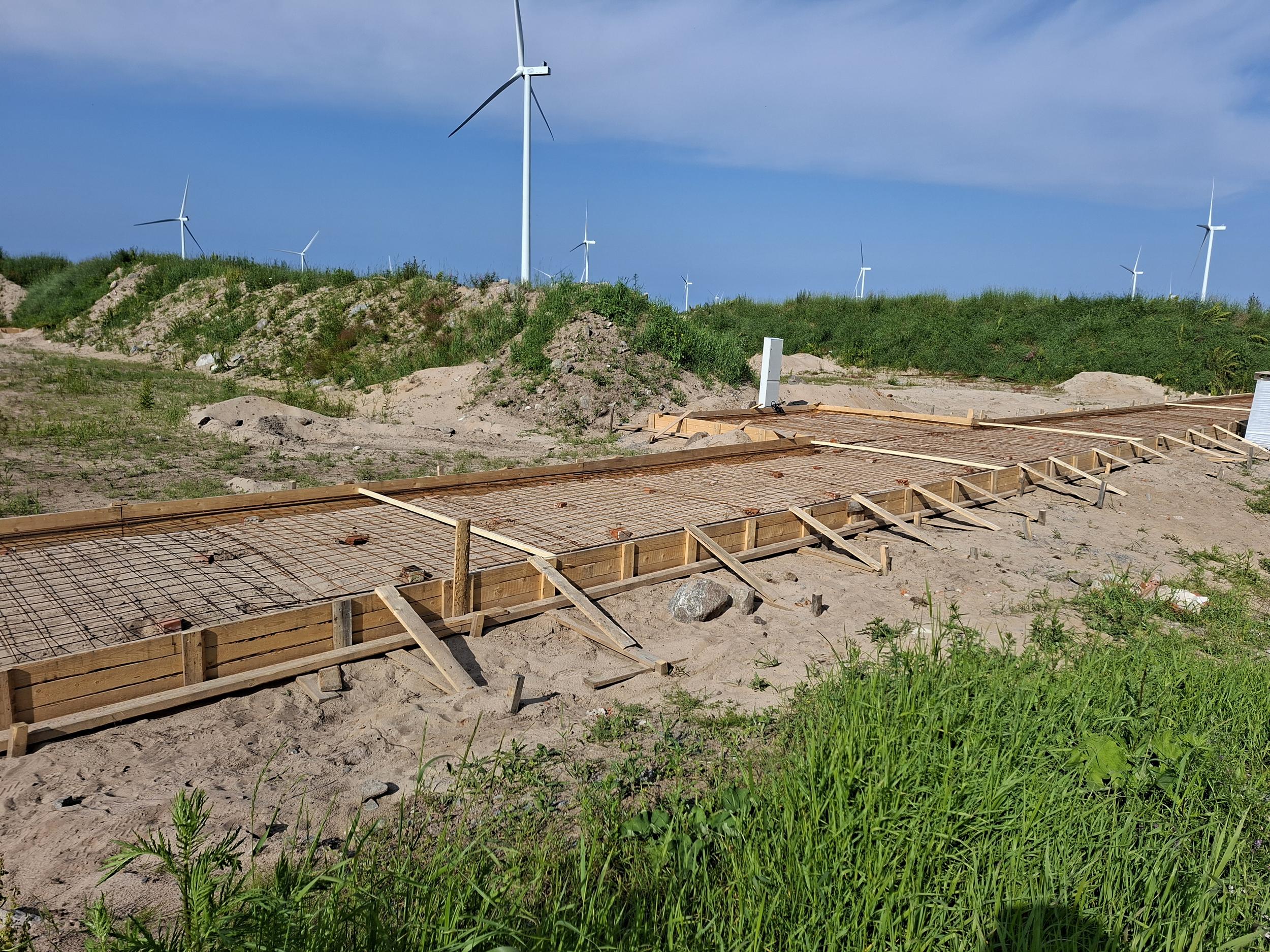

3.7.25 ja 9.7.25 Sokkelien raudoitusta

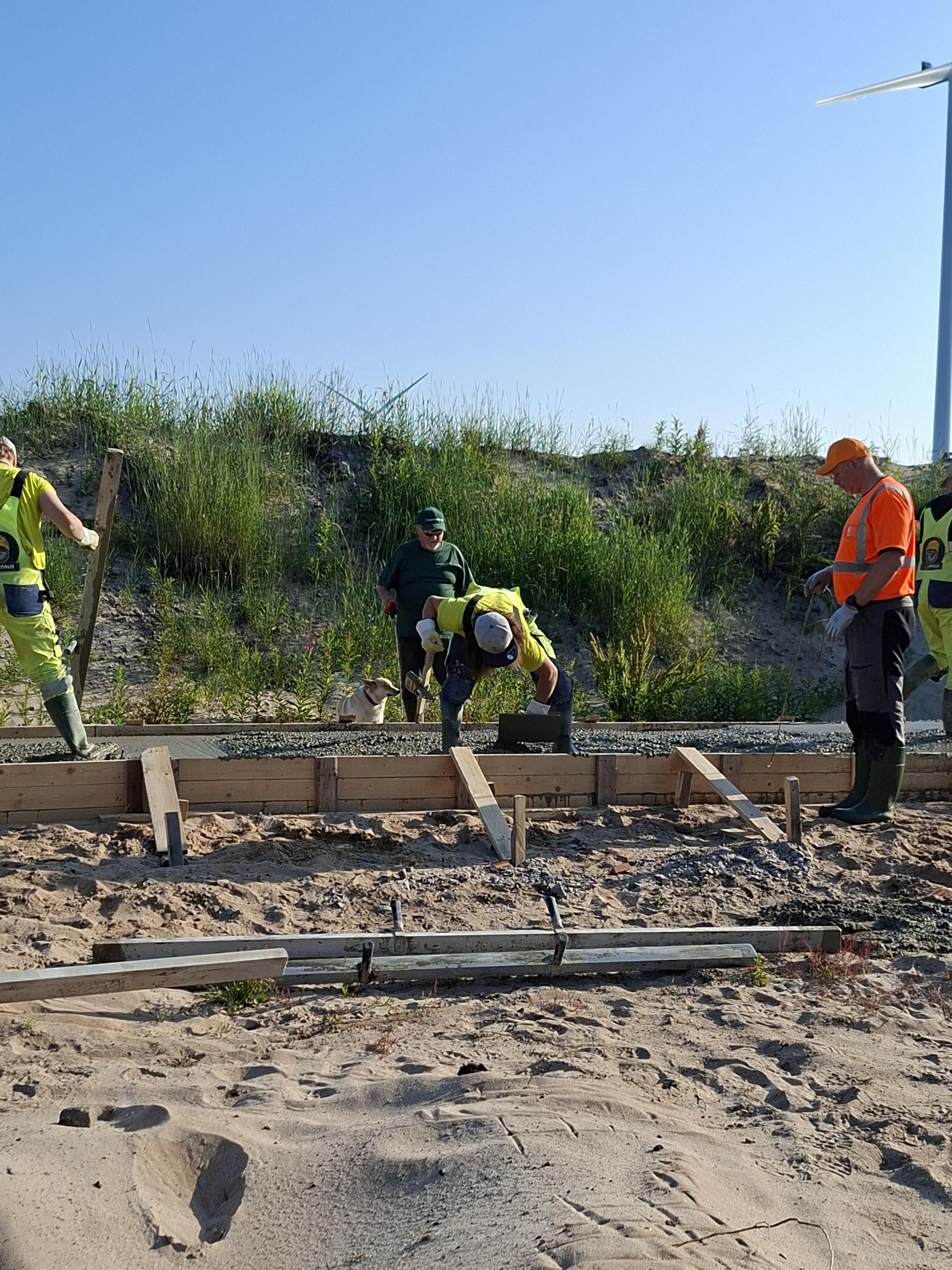

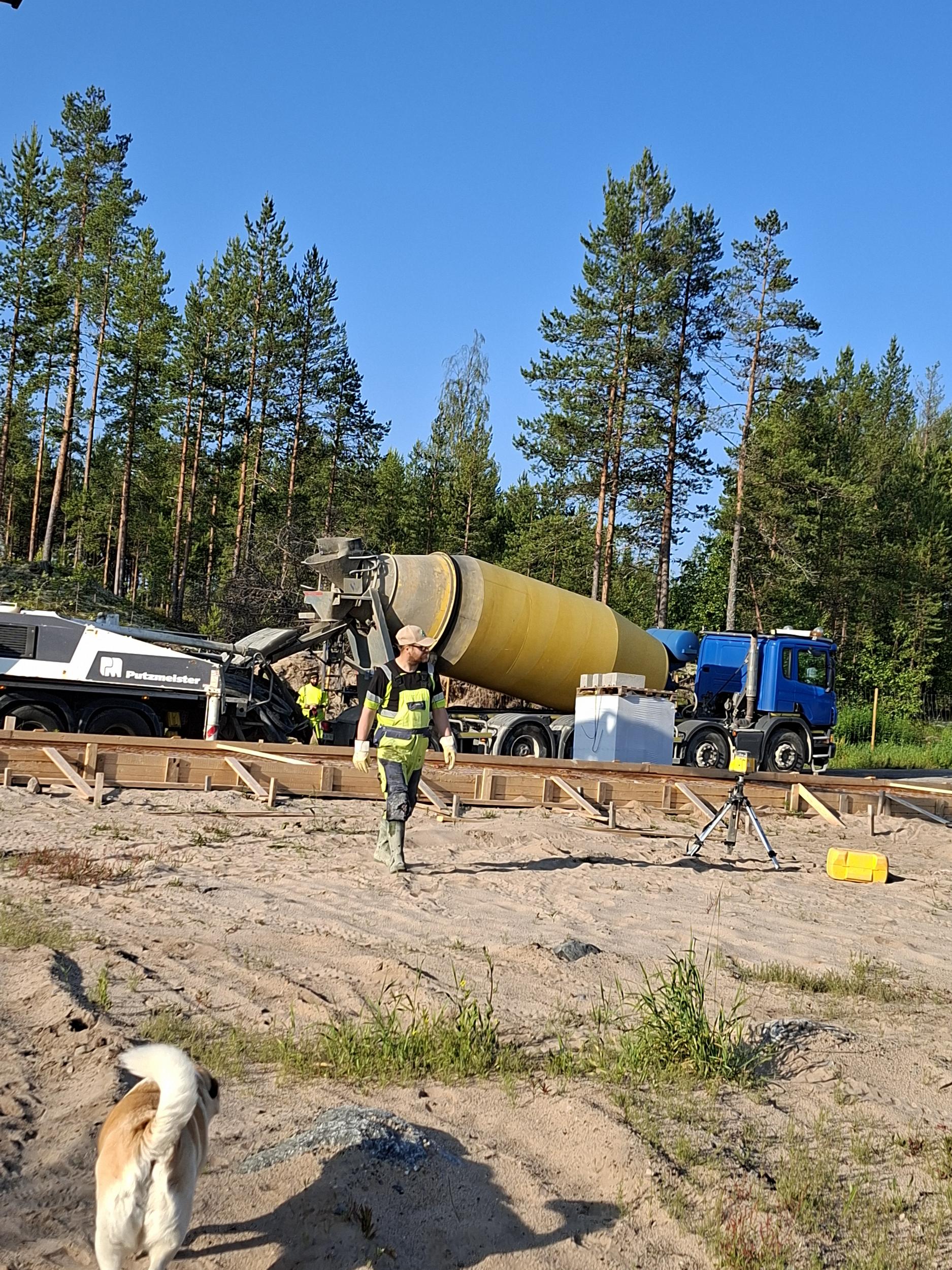

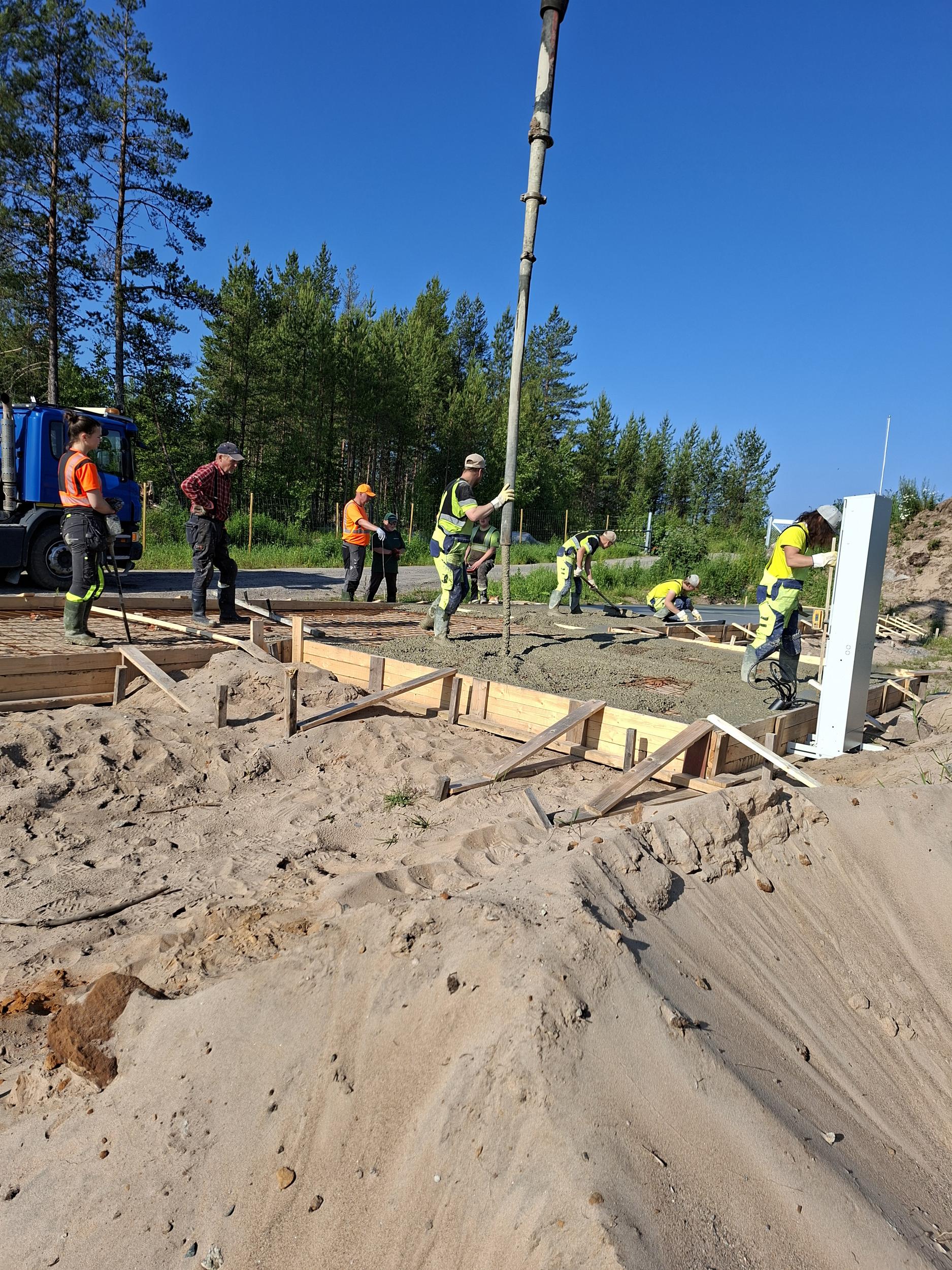

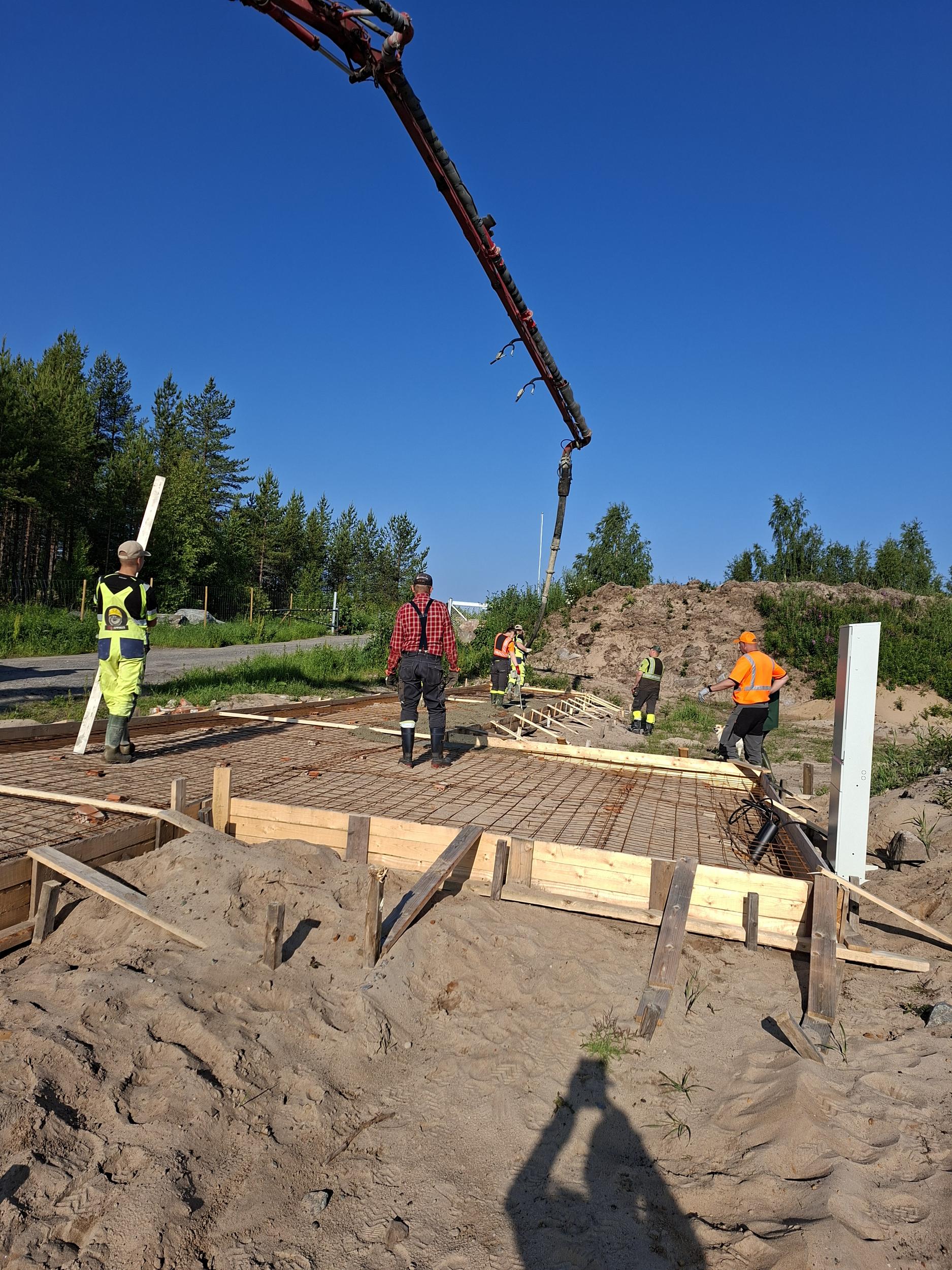

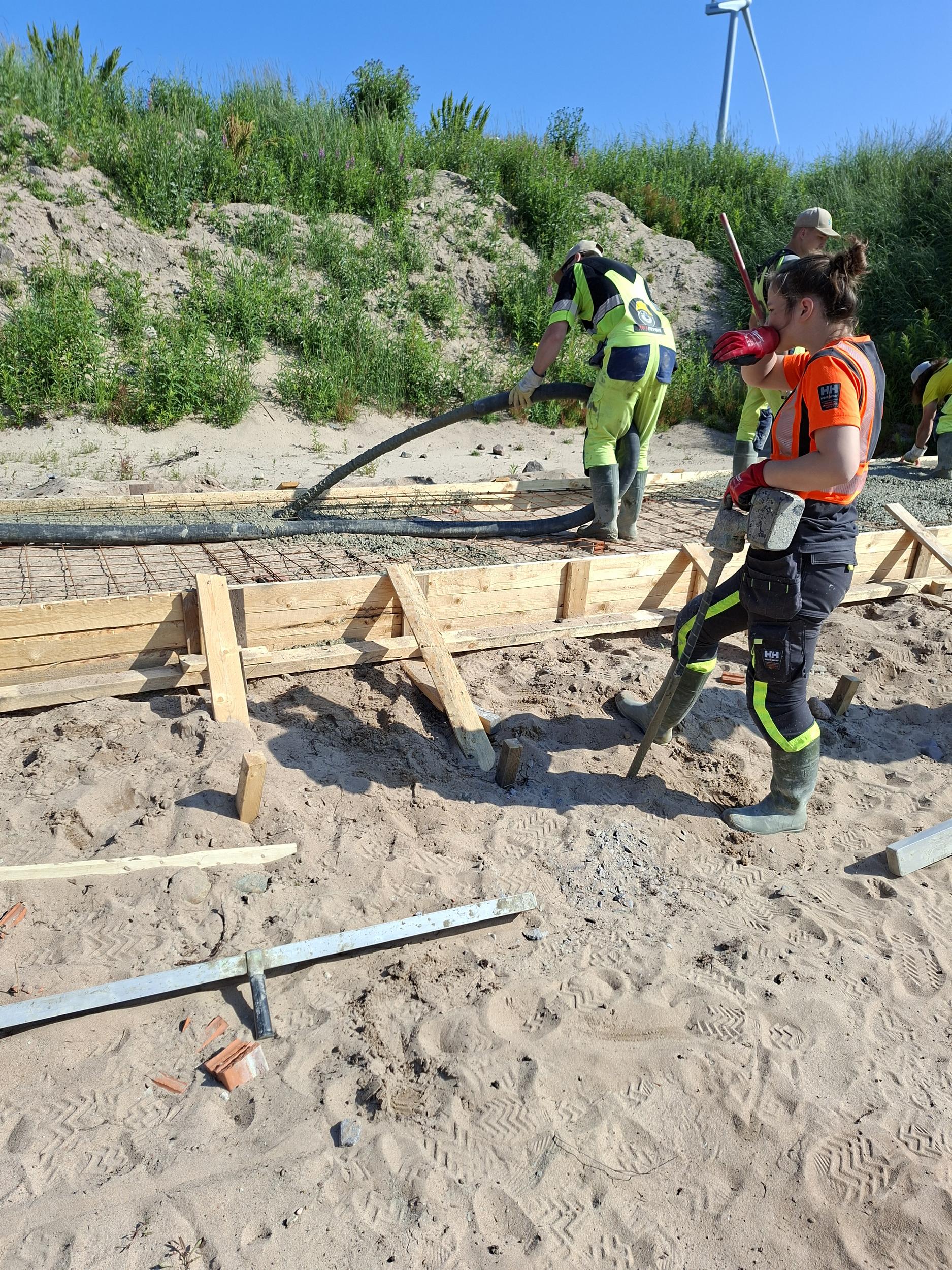

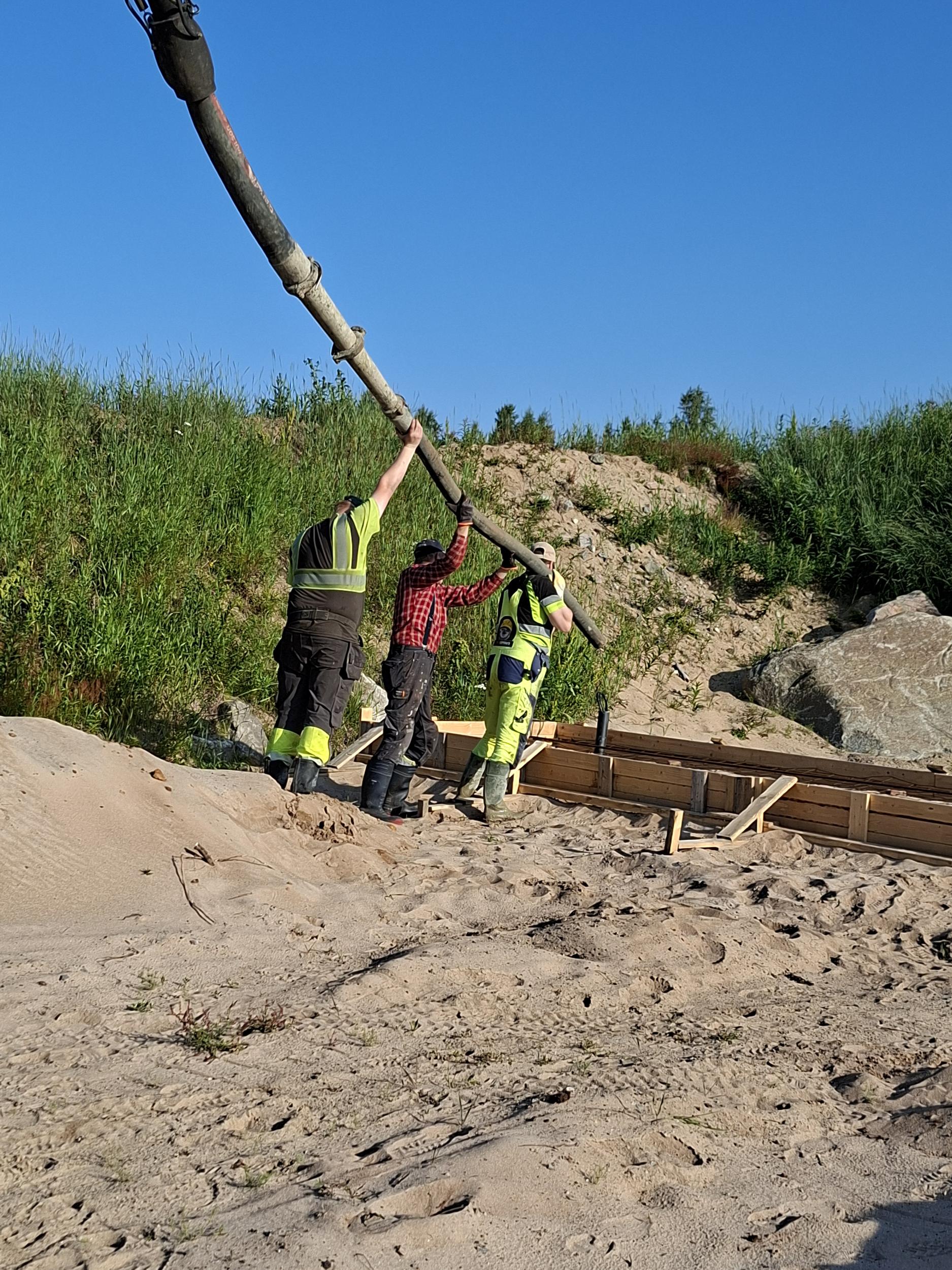

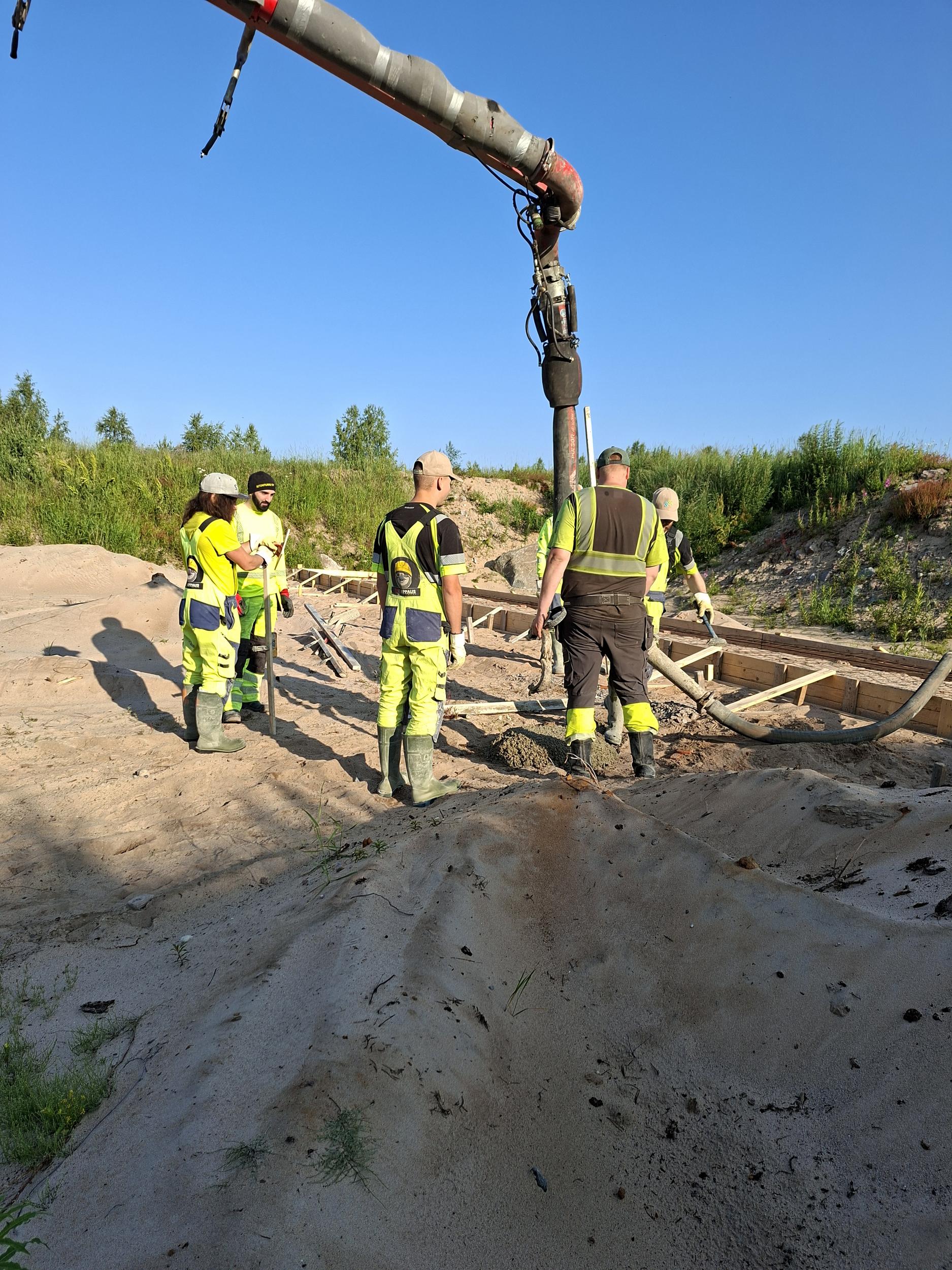

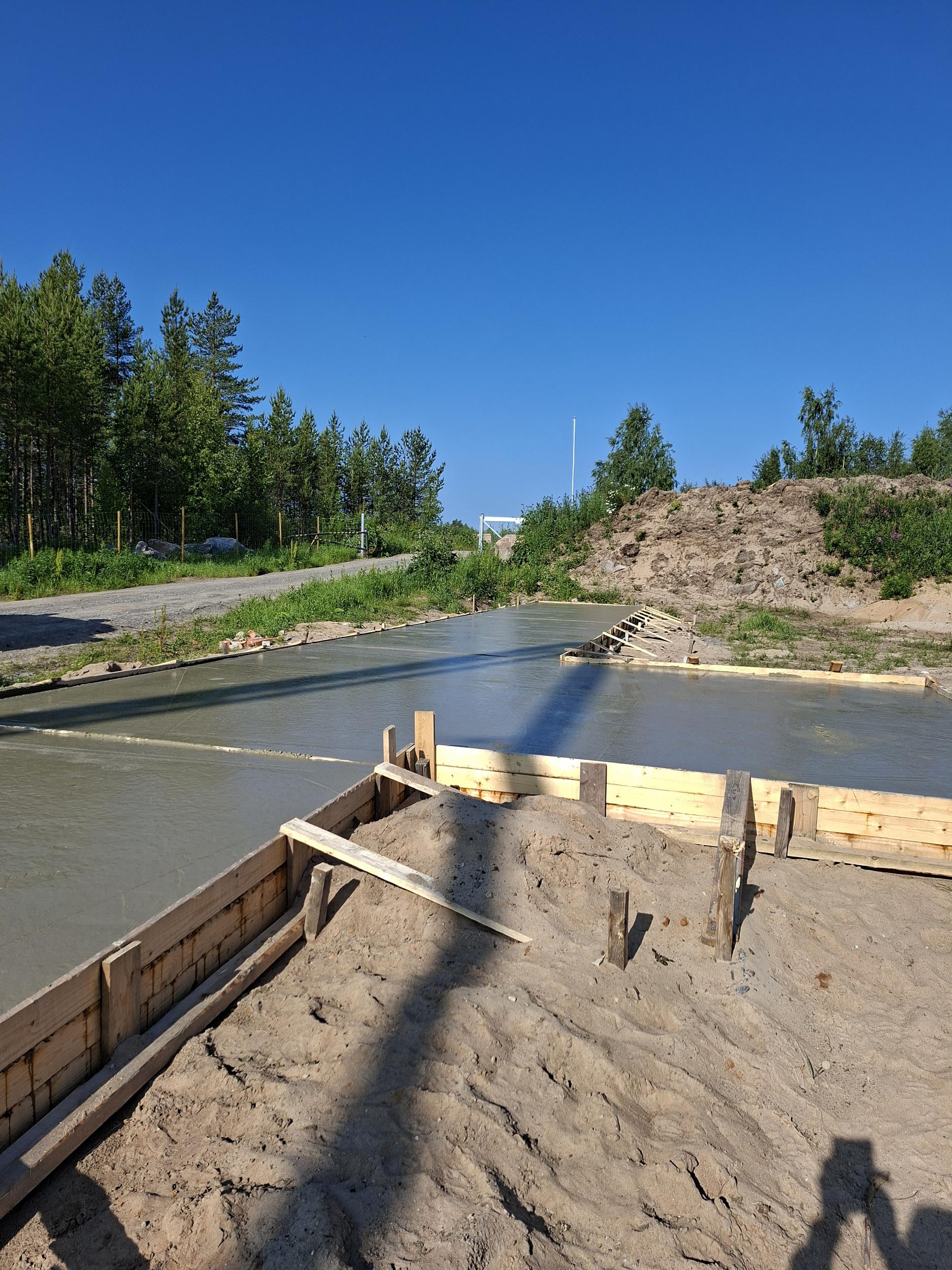

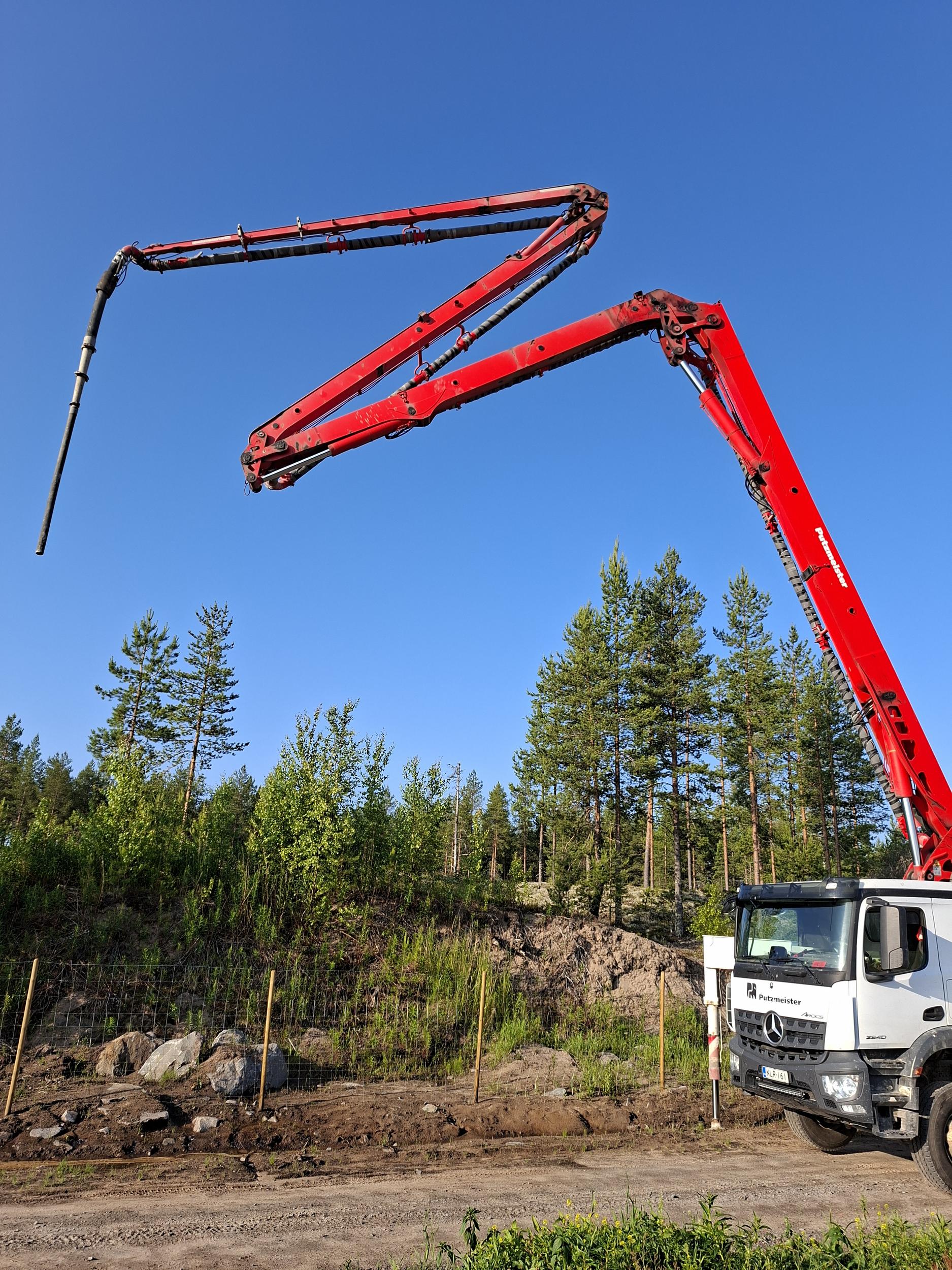

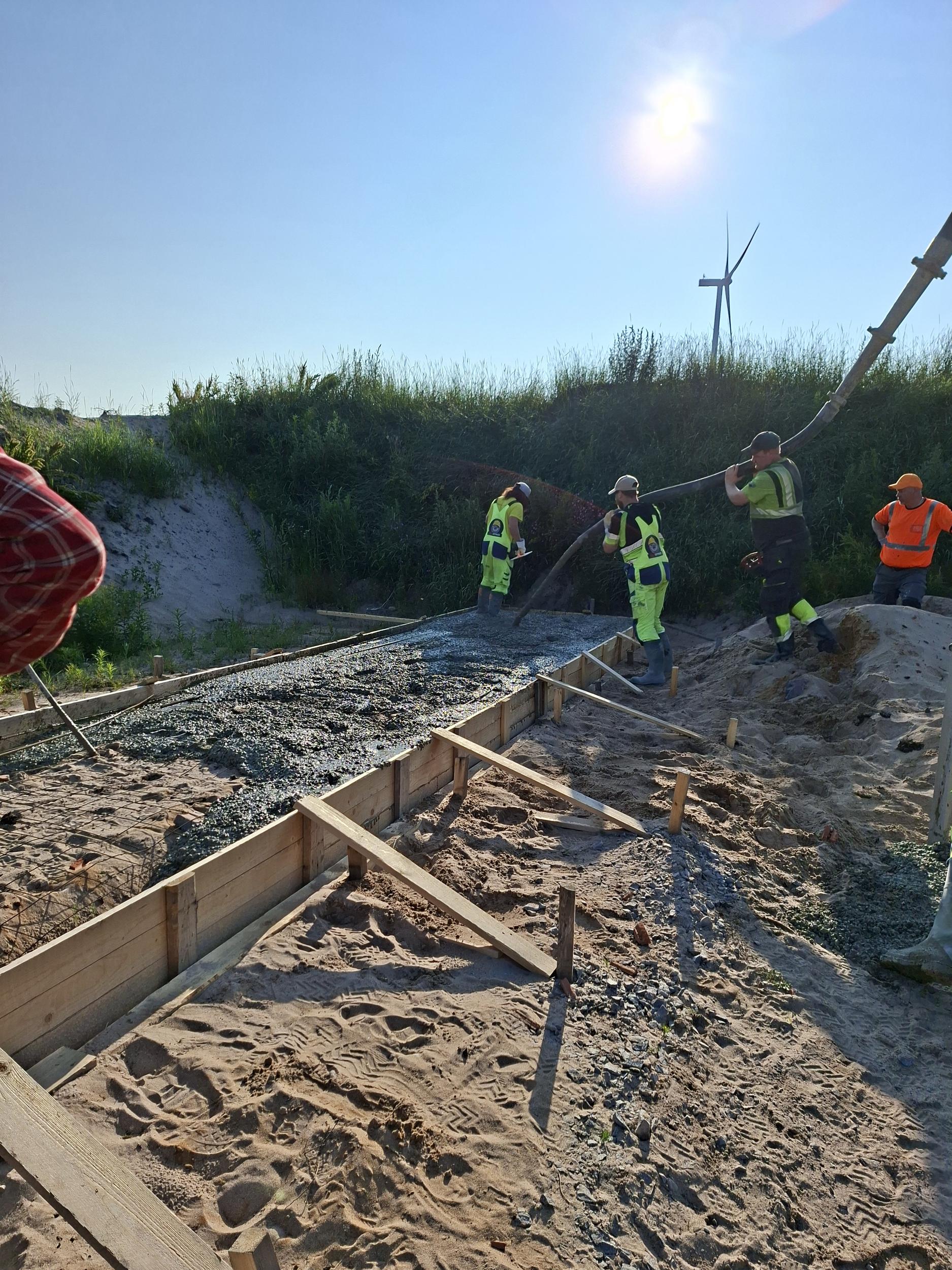

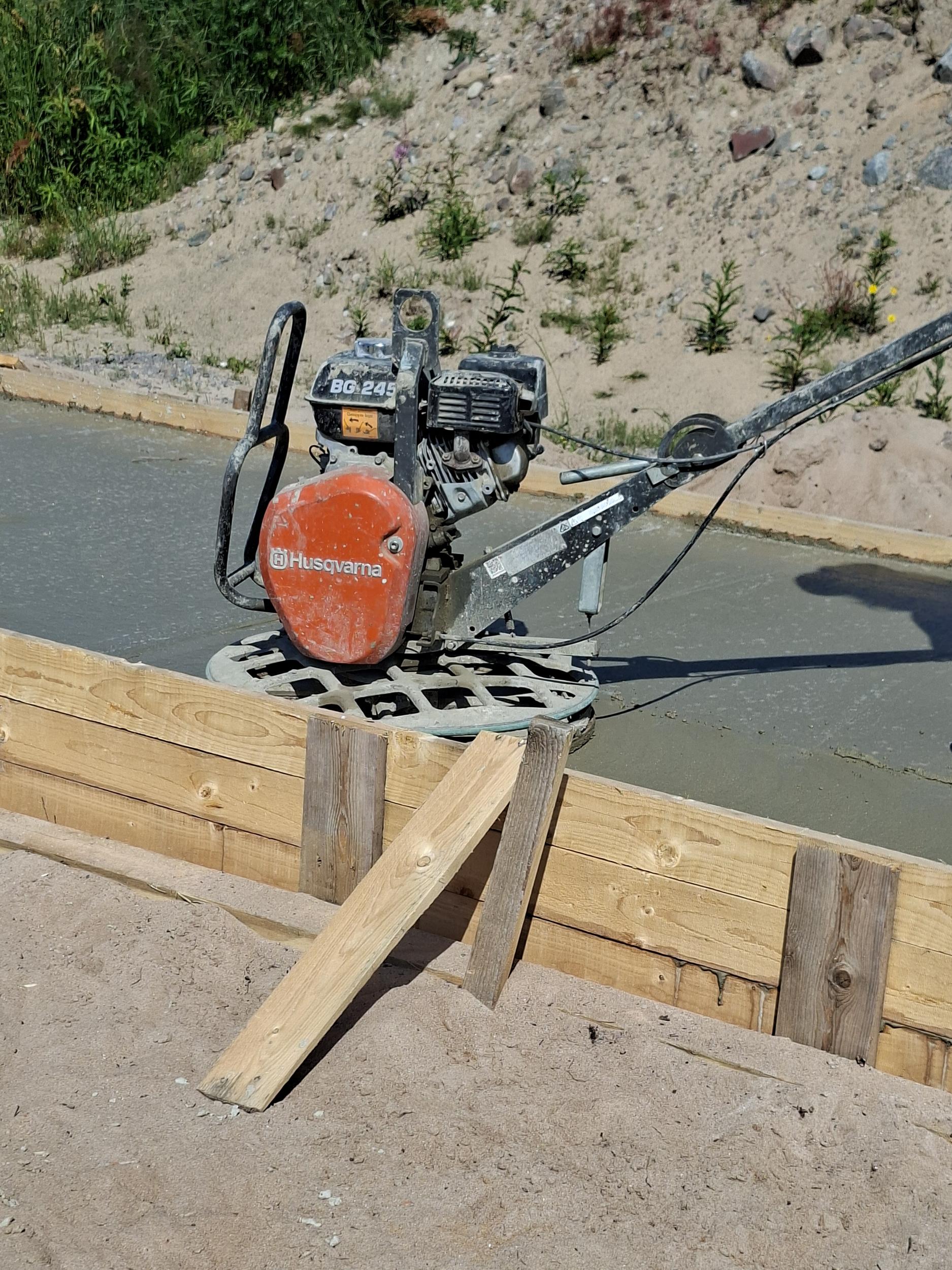

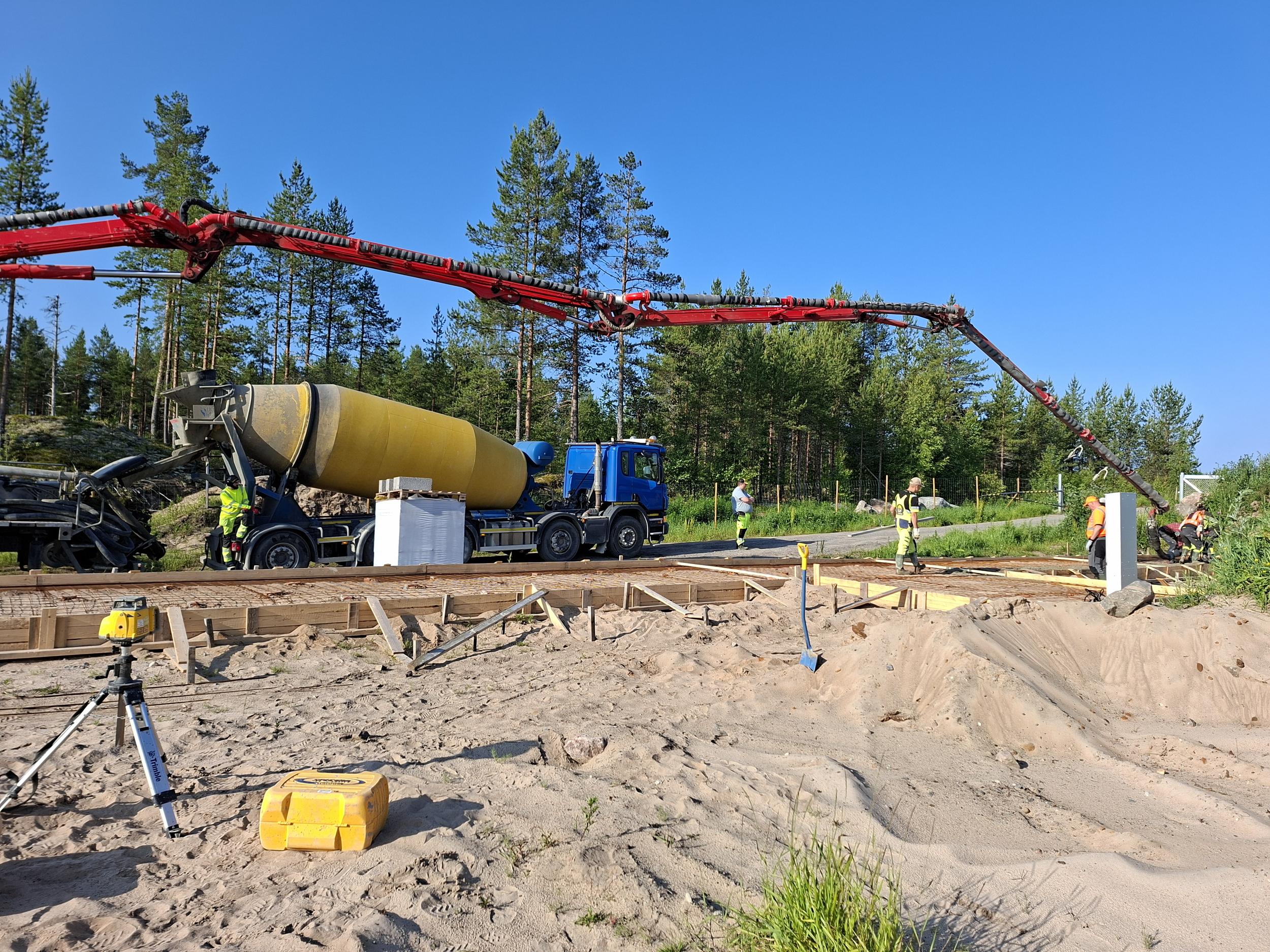

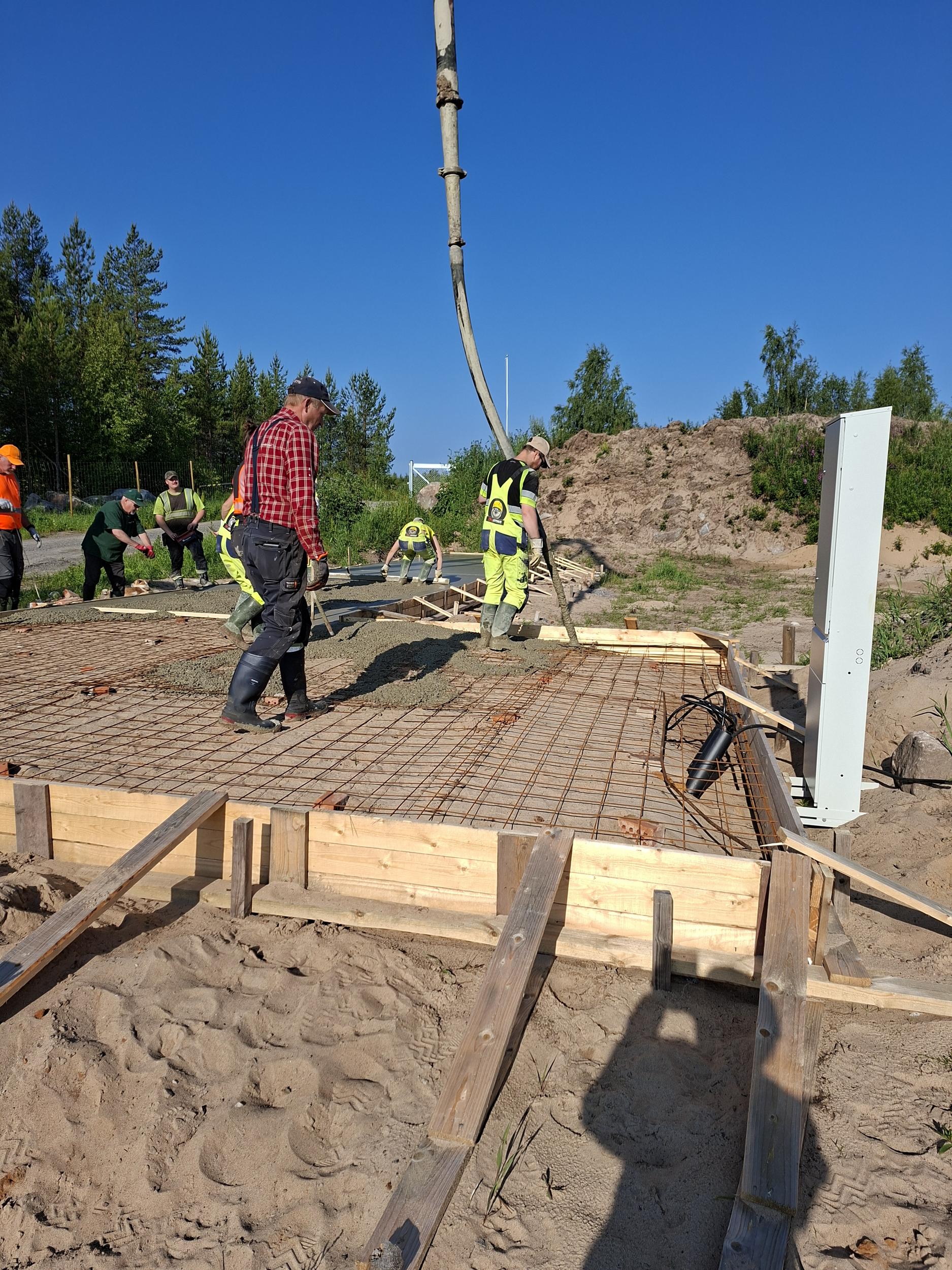

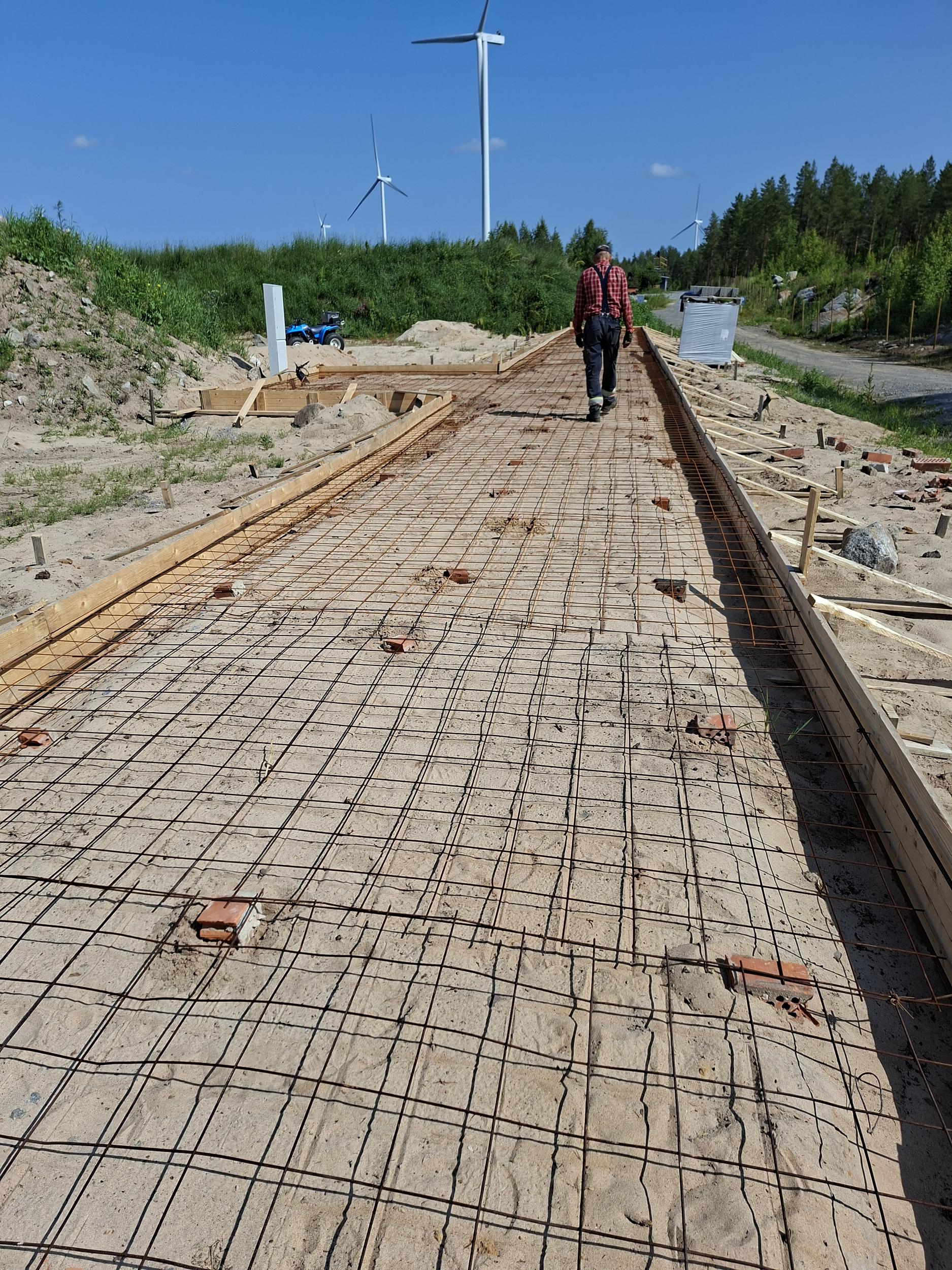

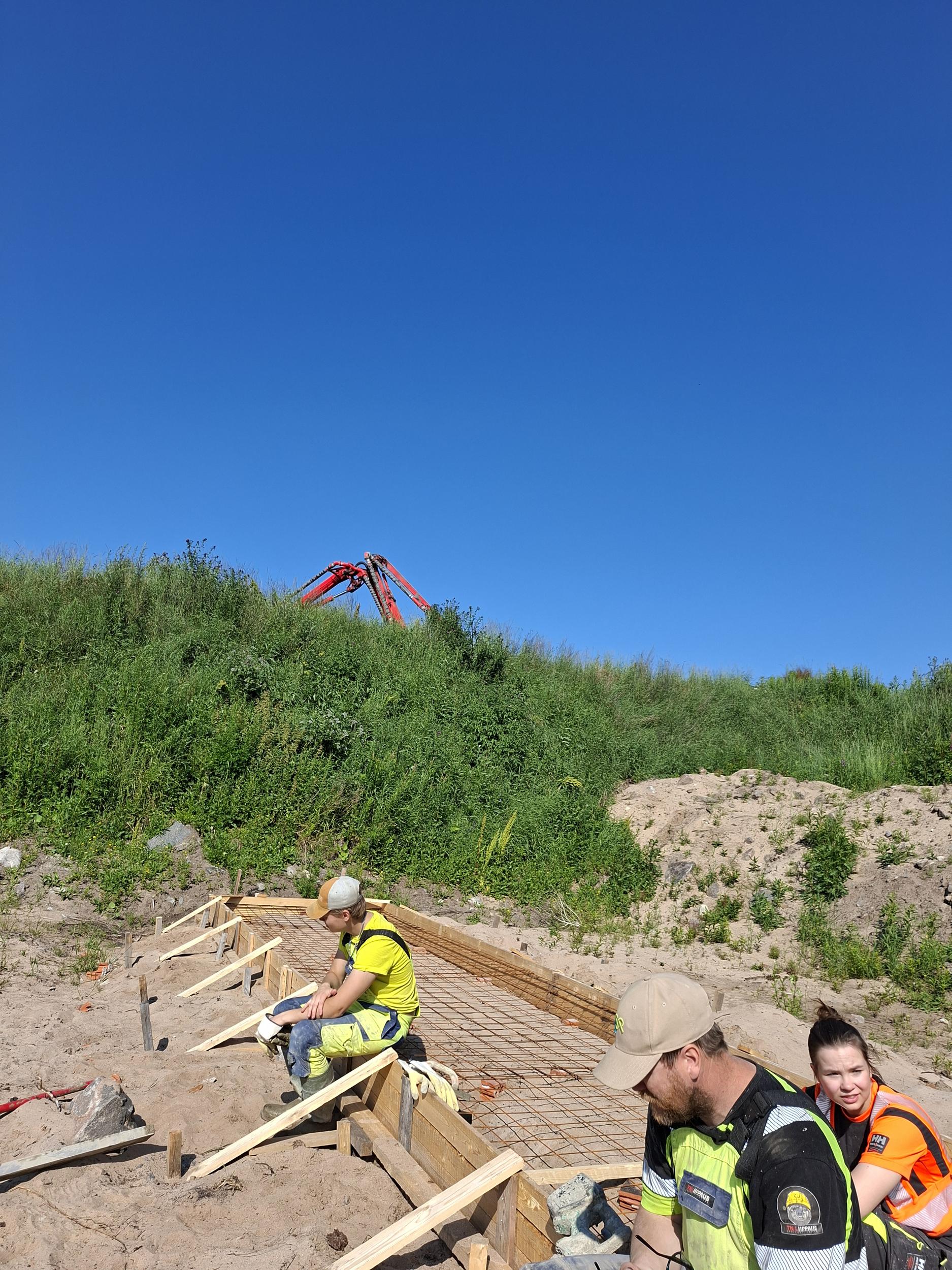

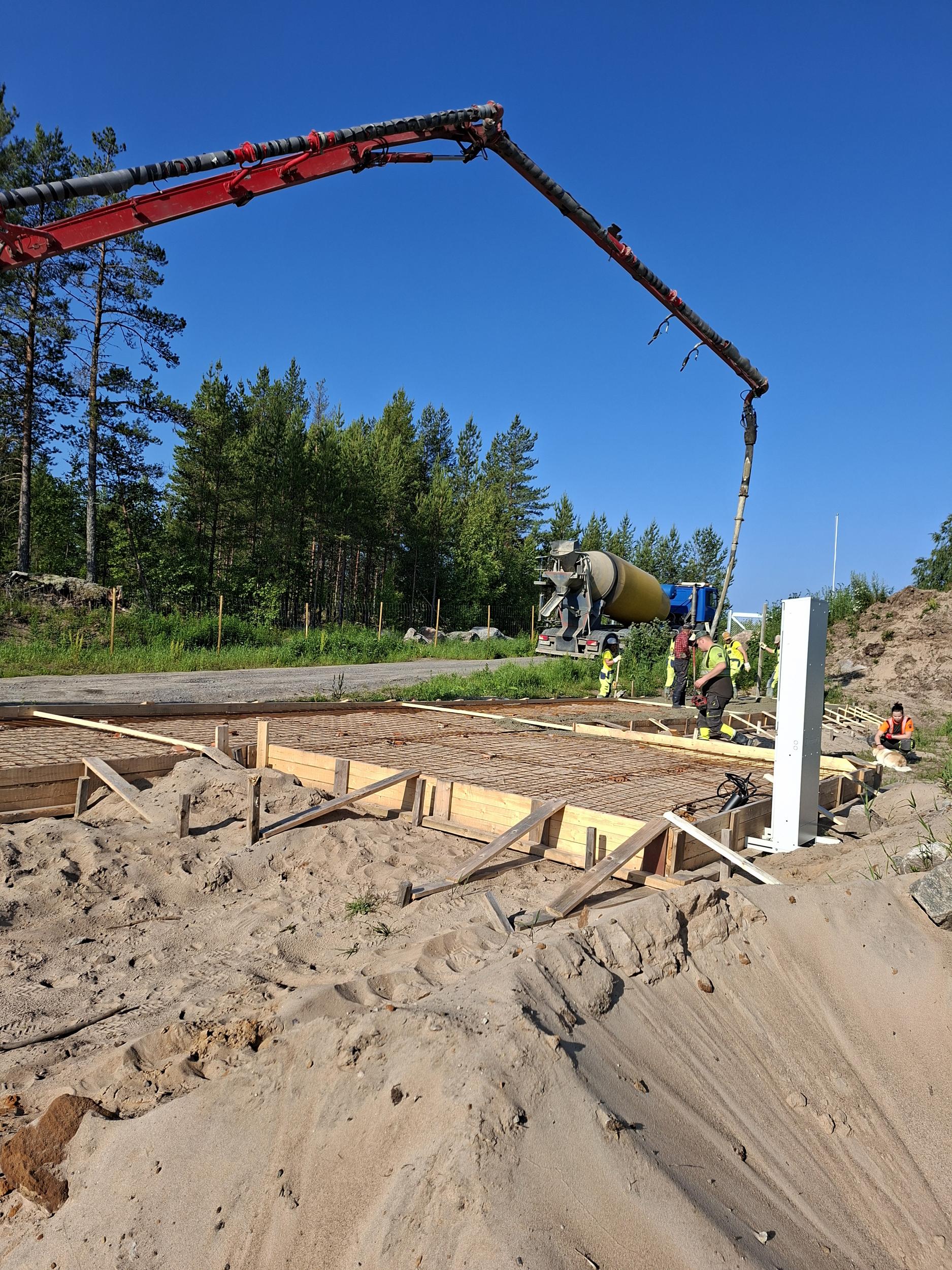

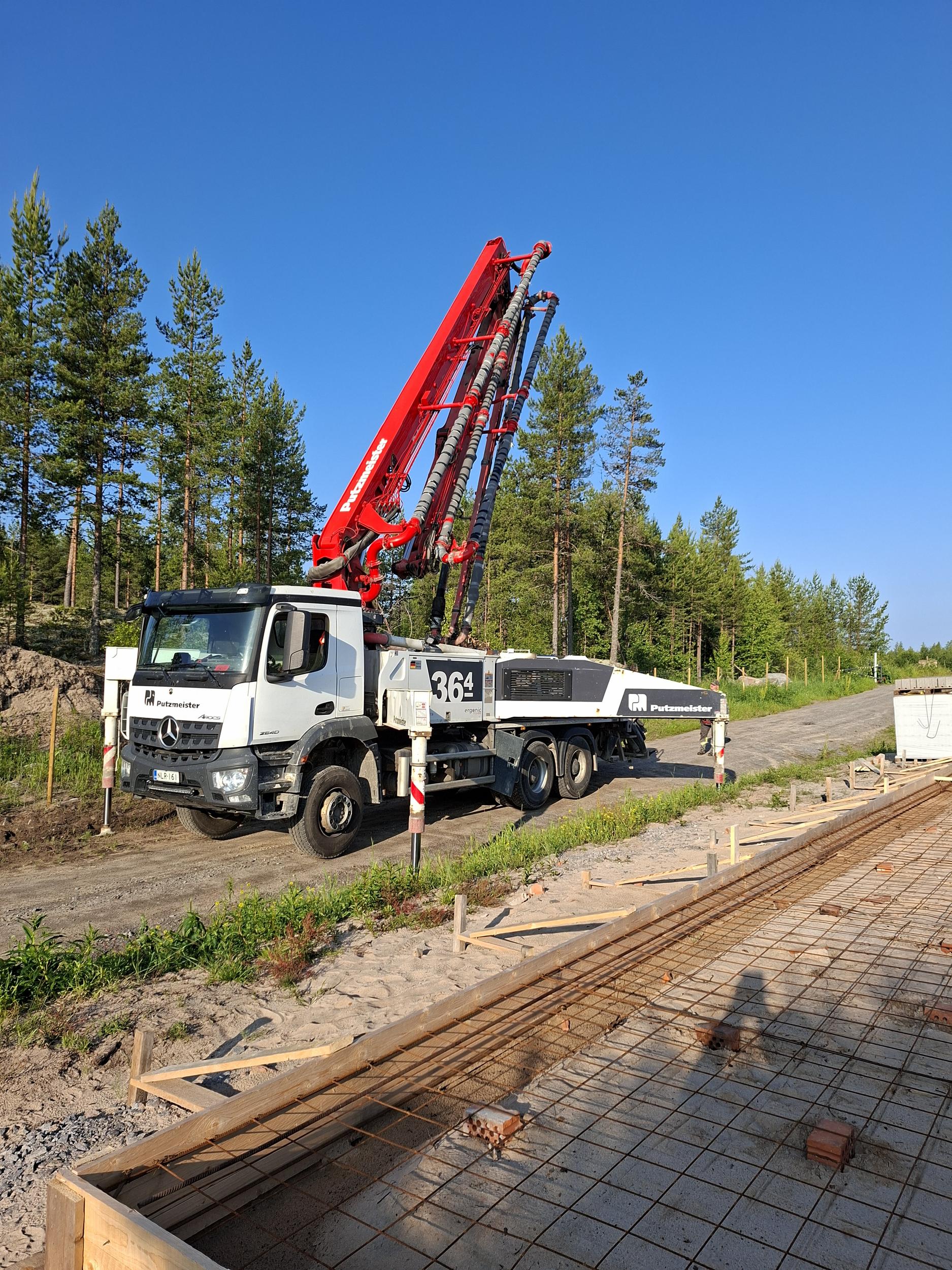

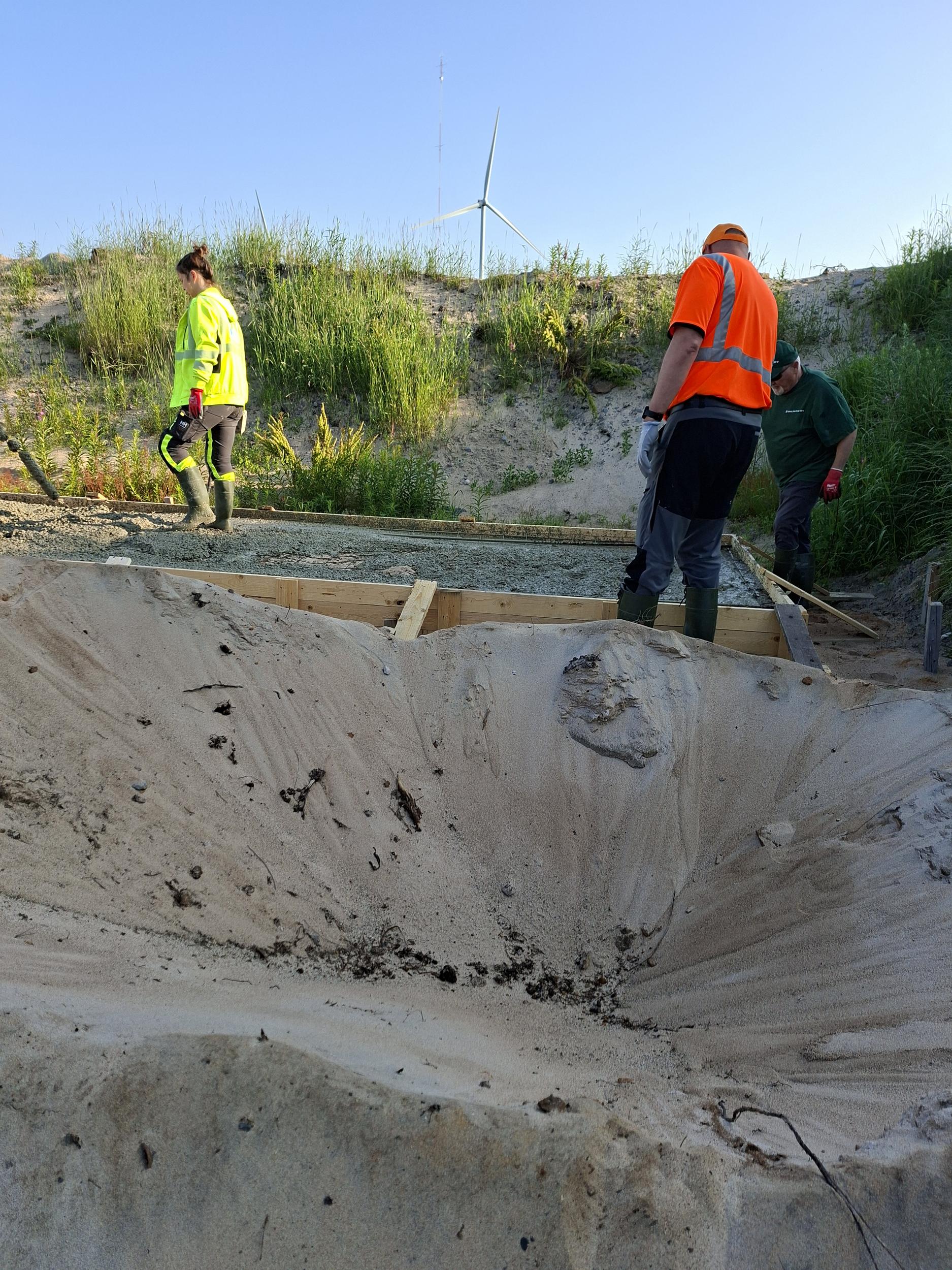

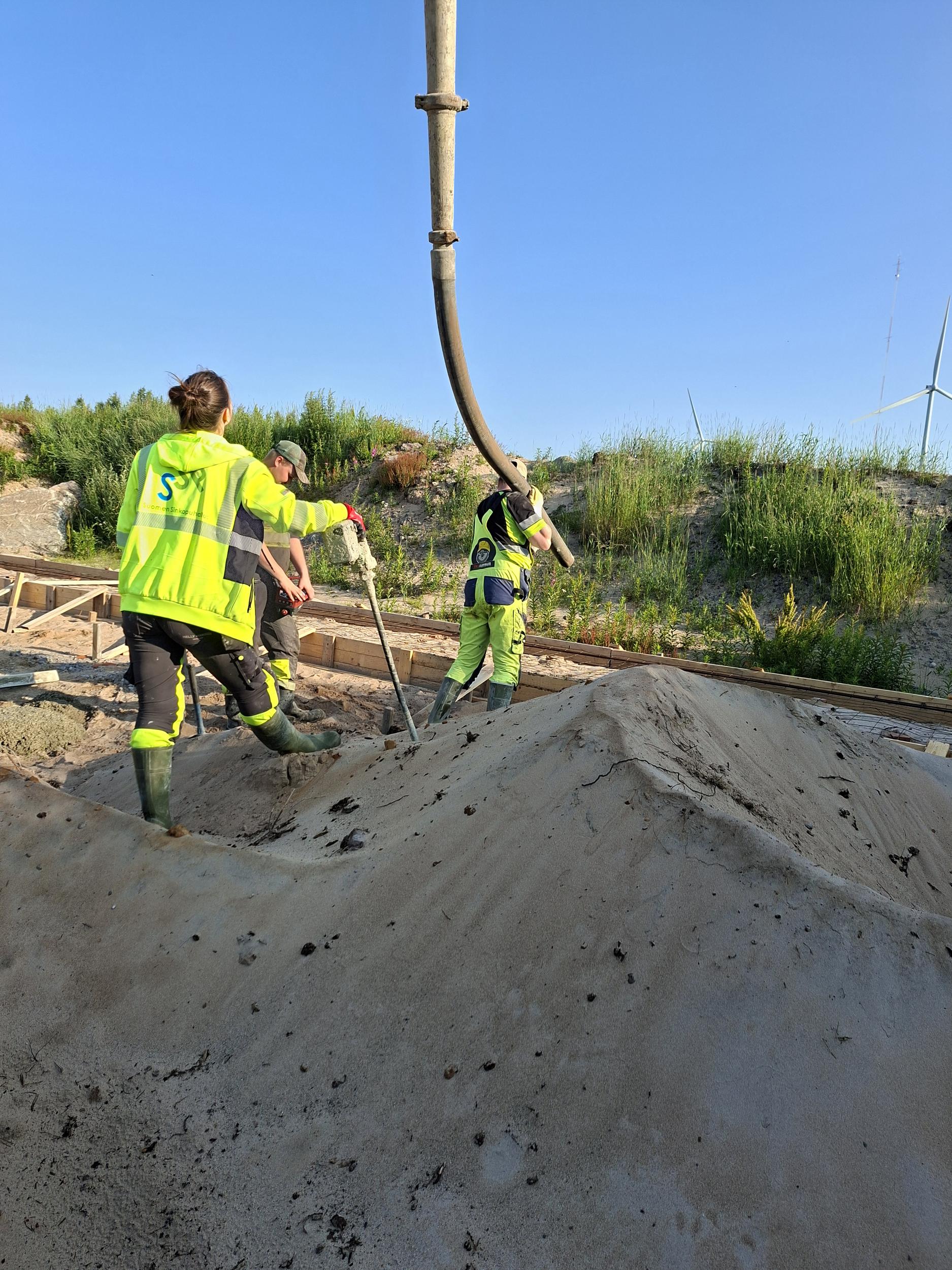

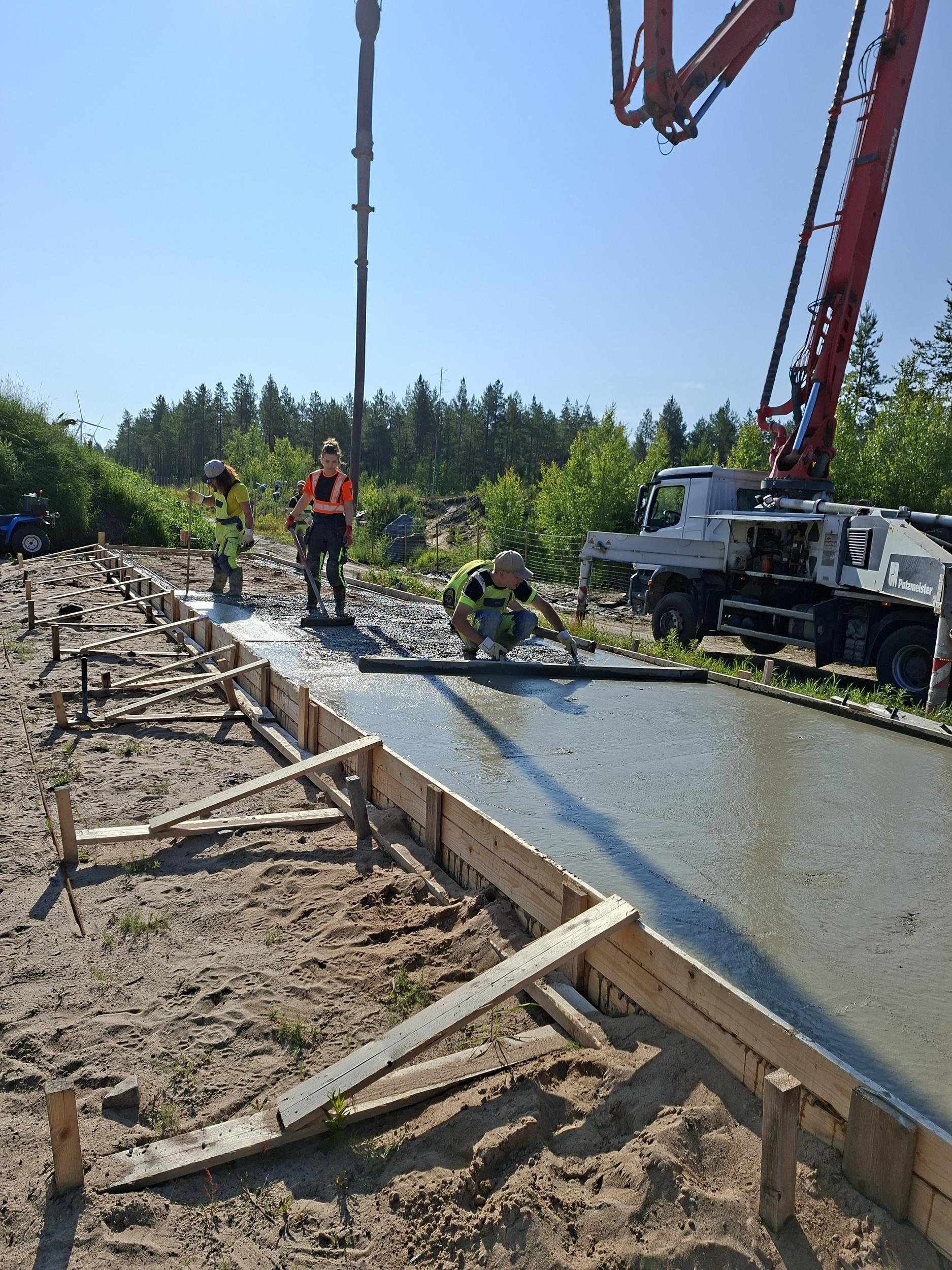

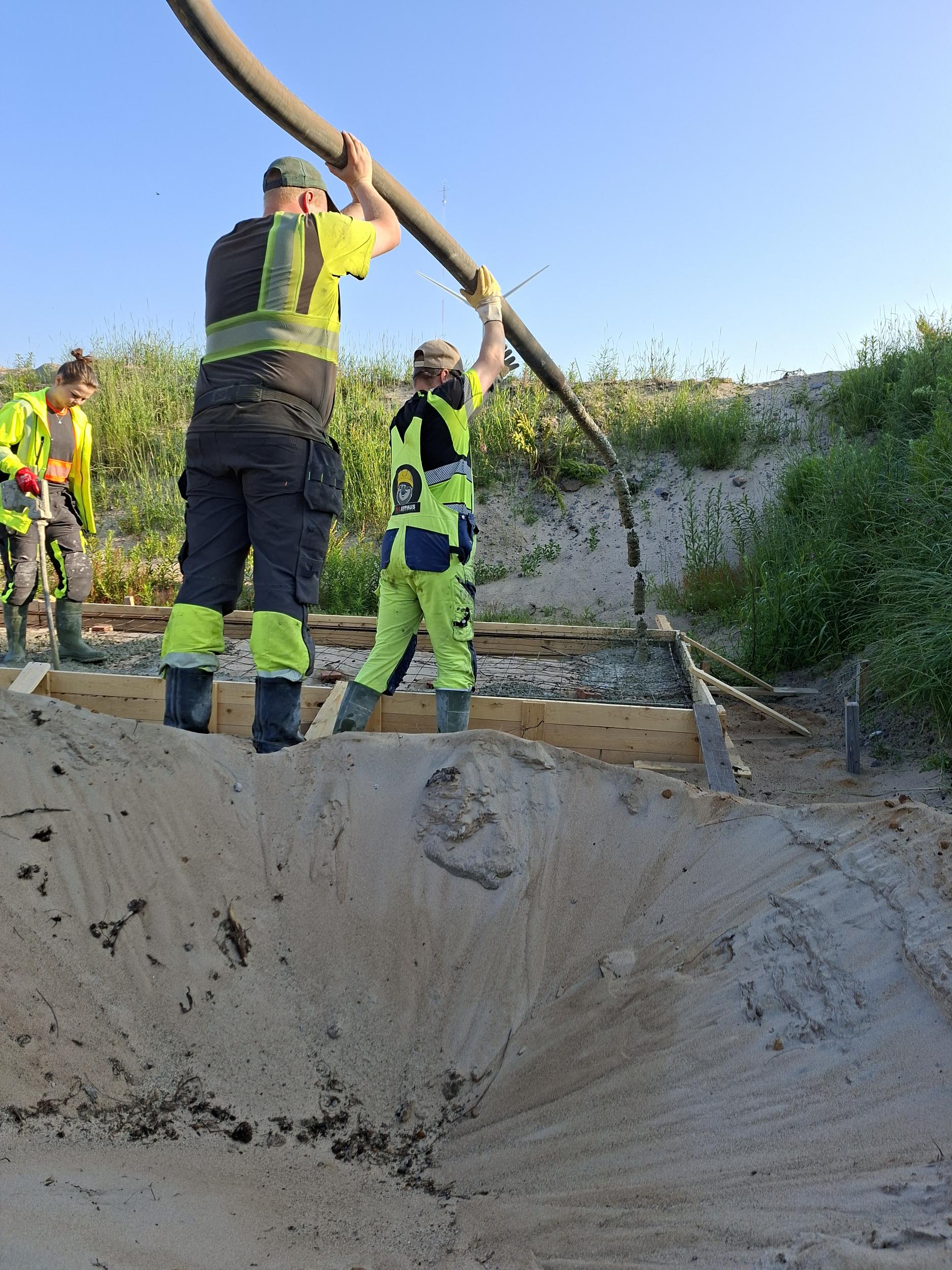

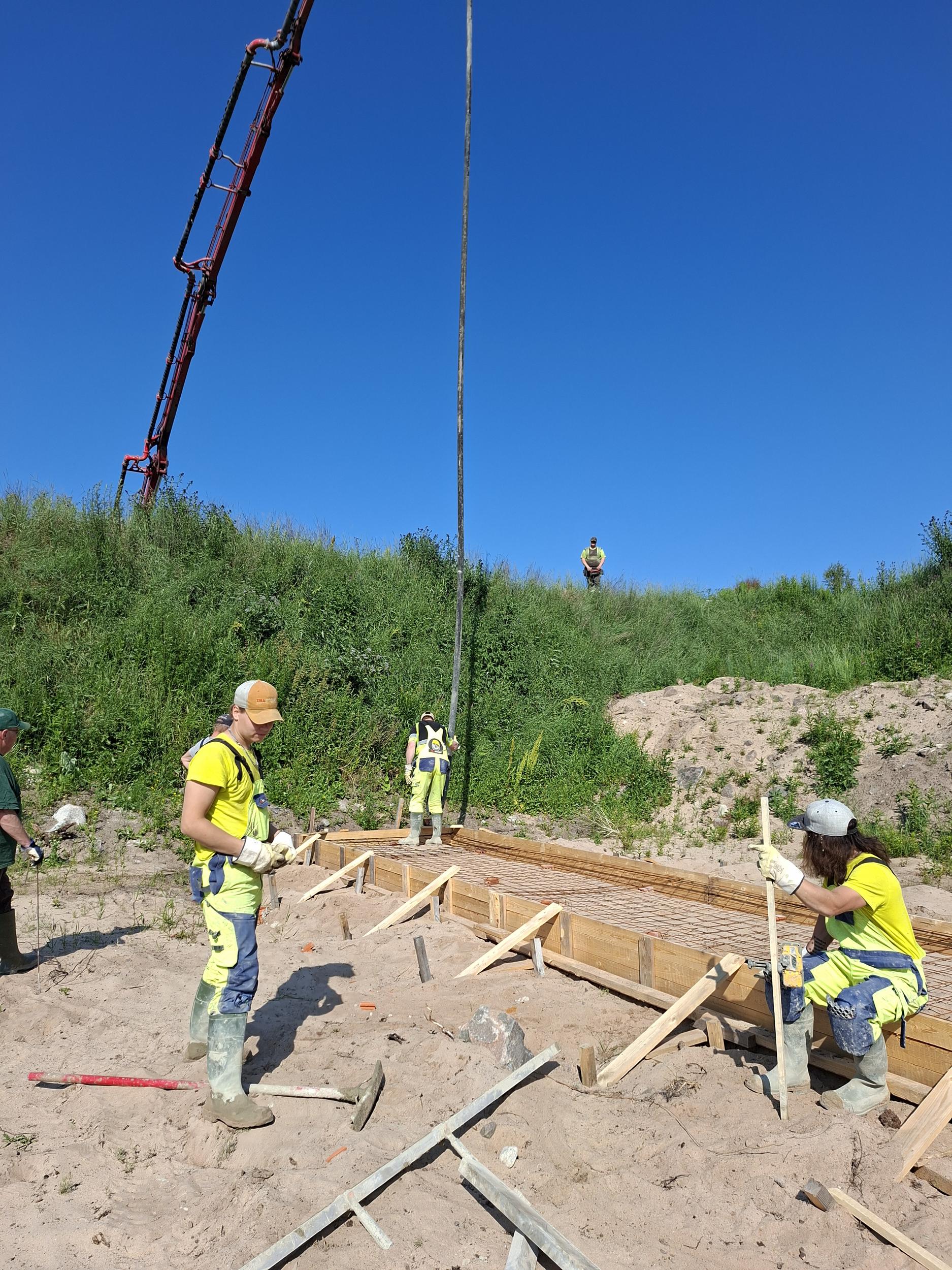

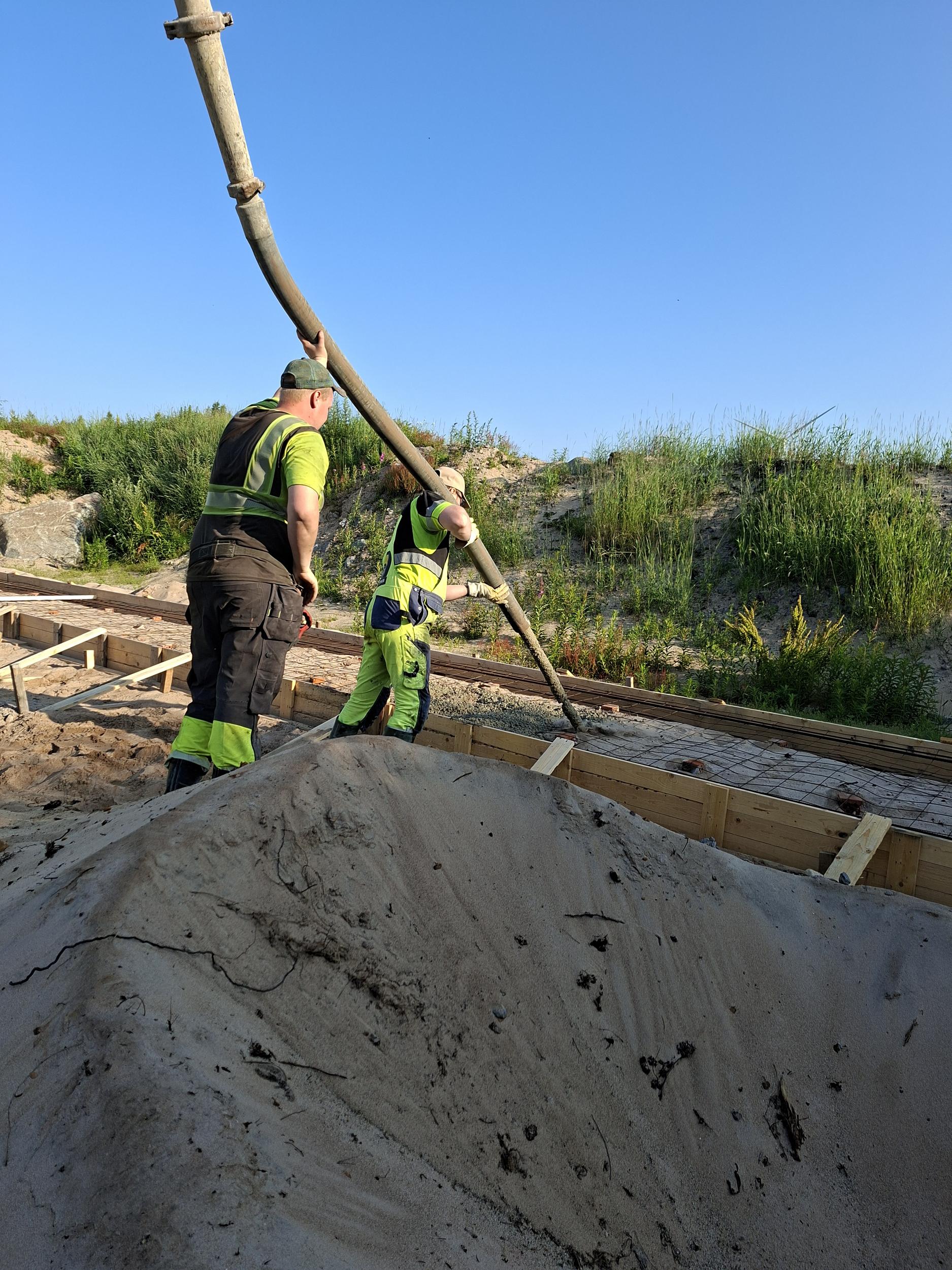

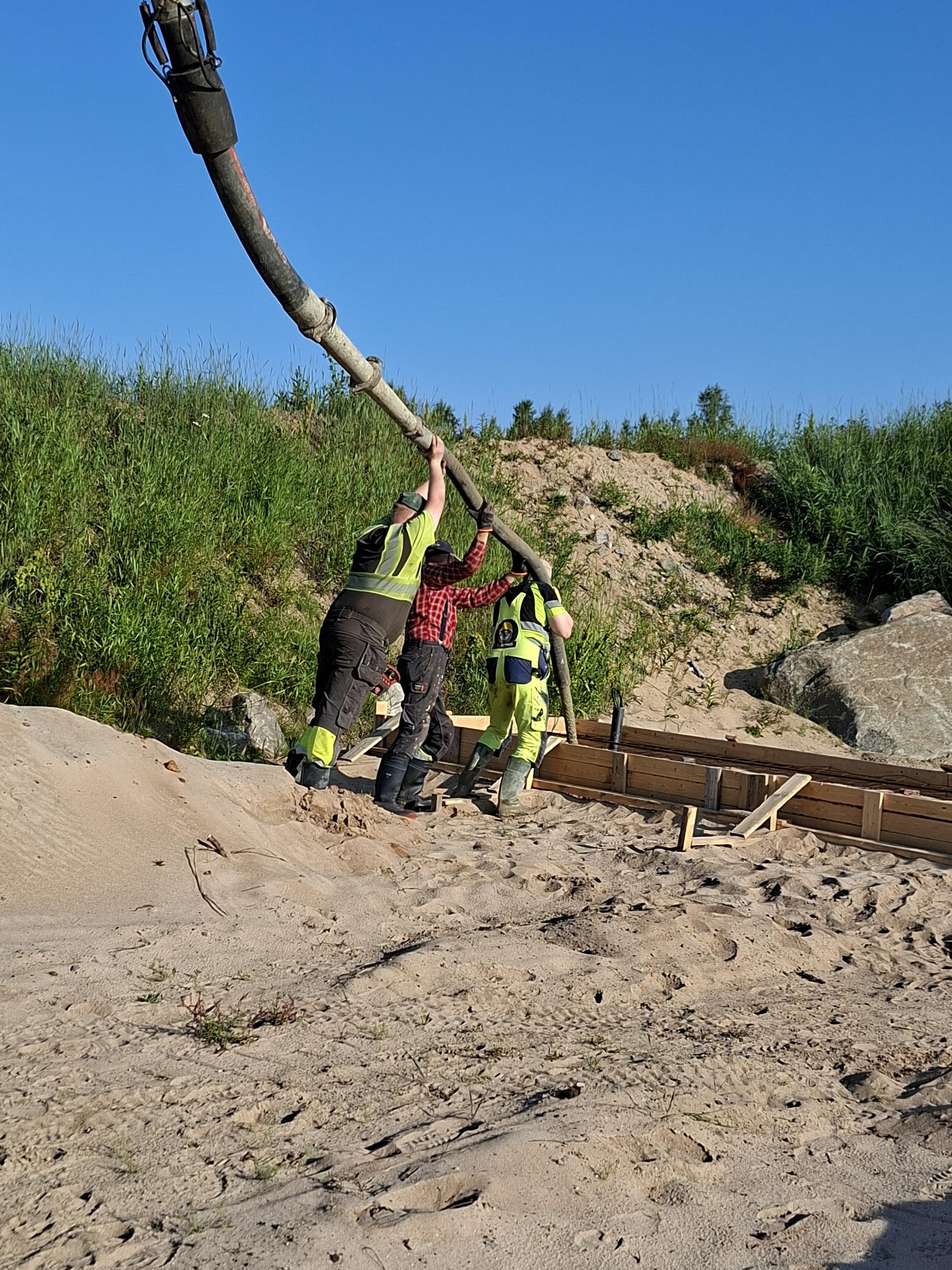

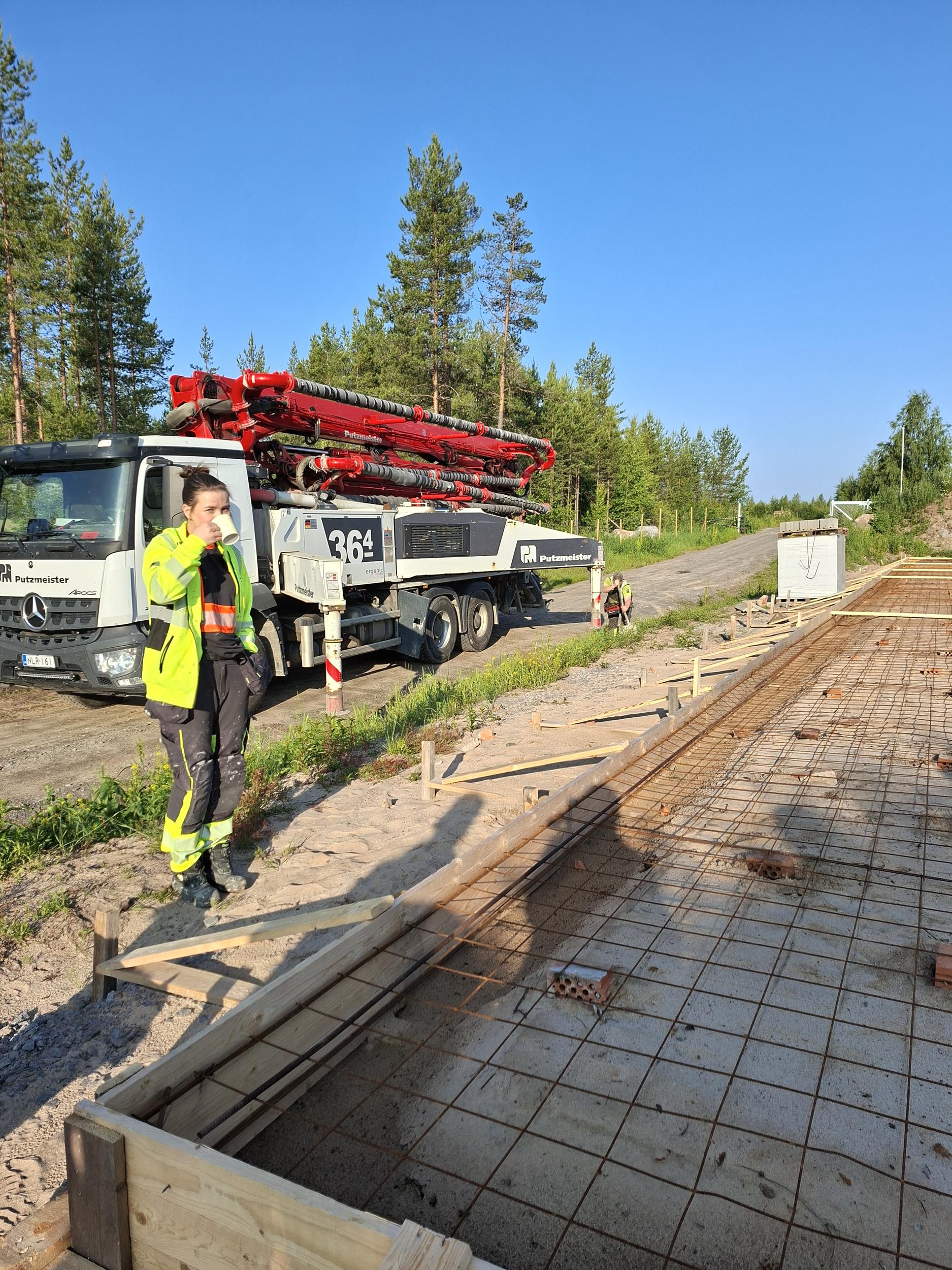

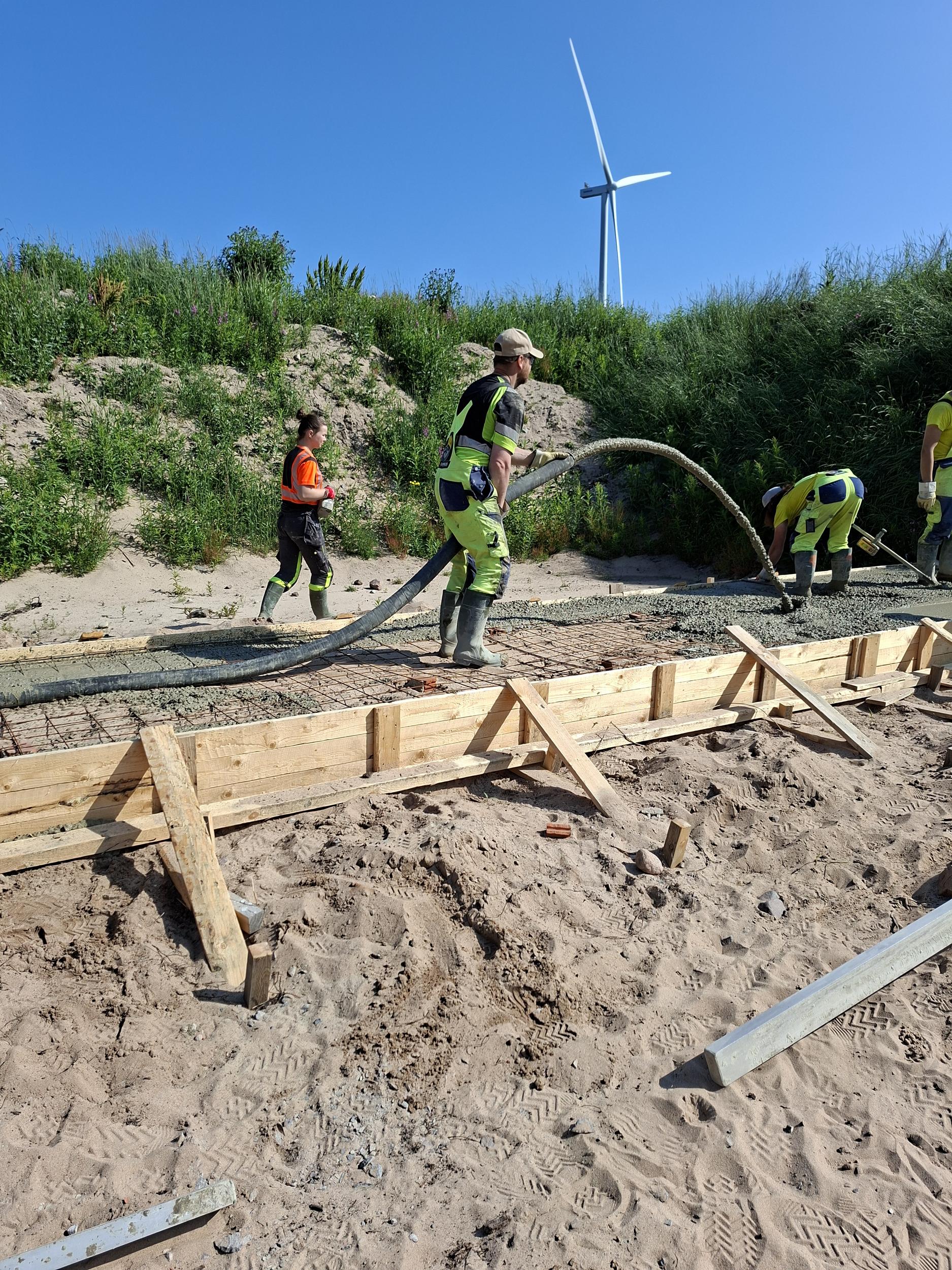

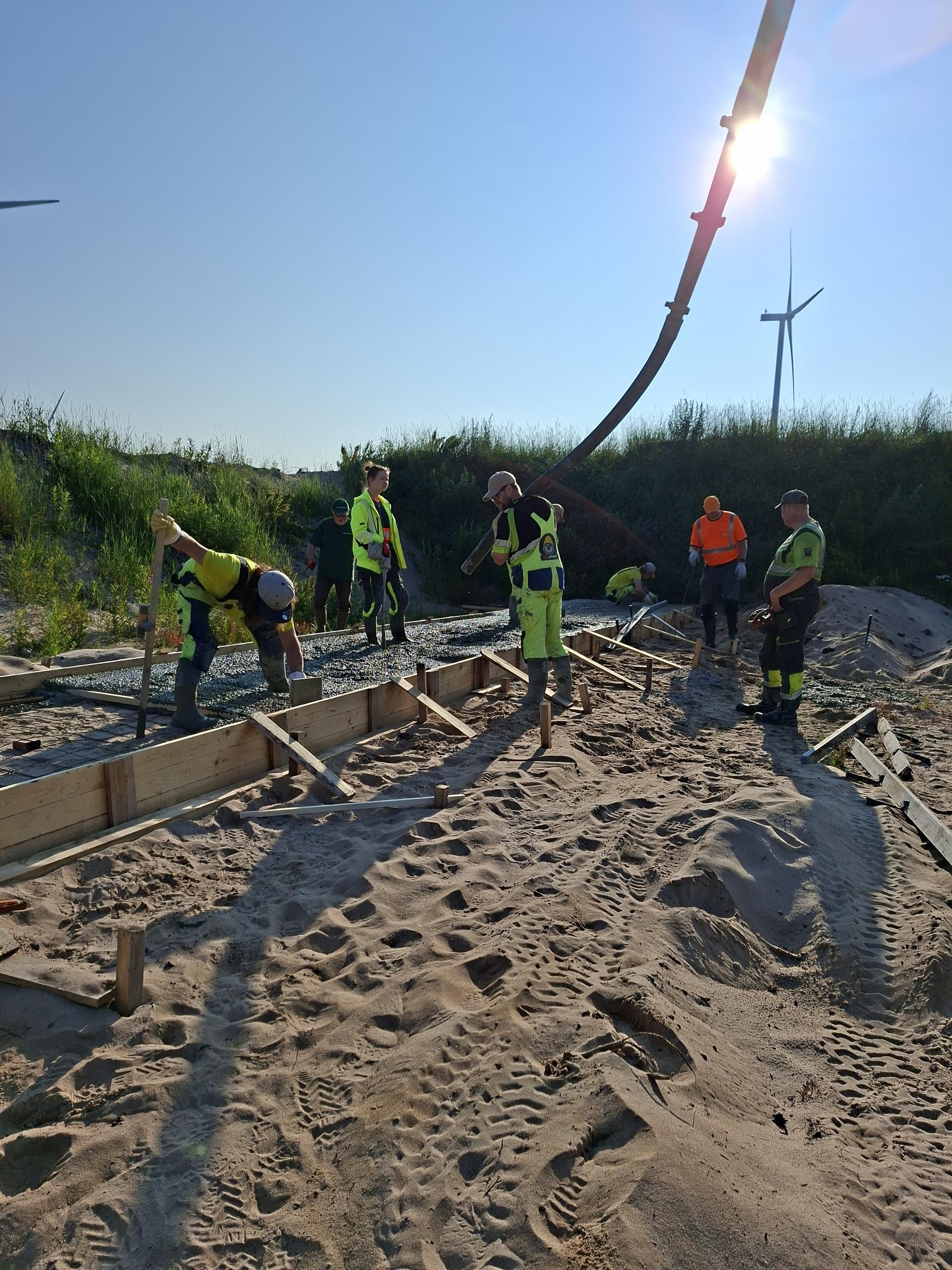

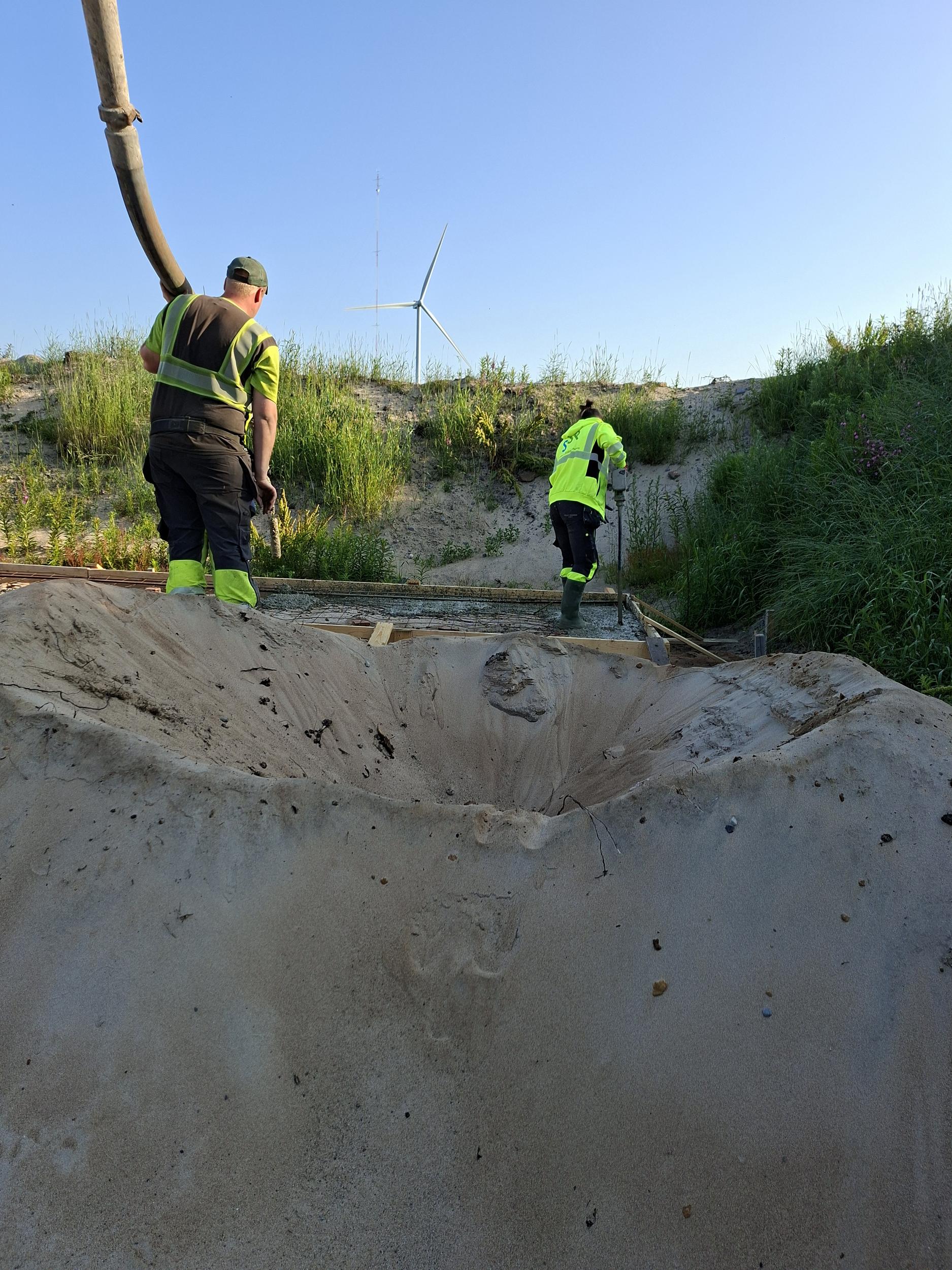

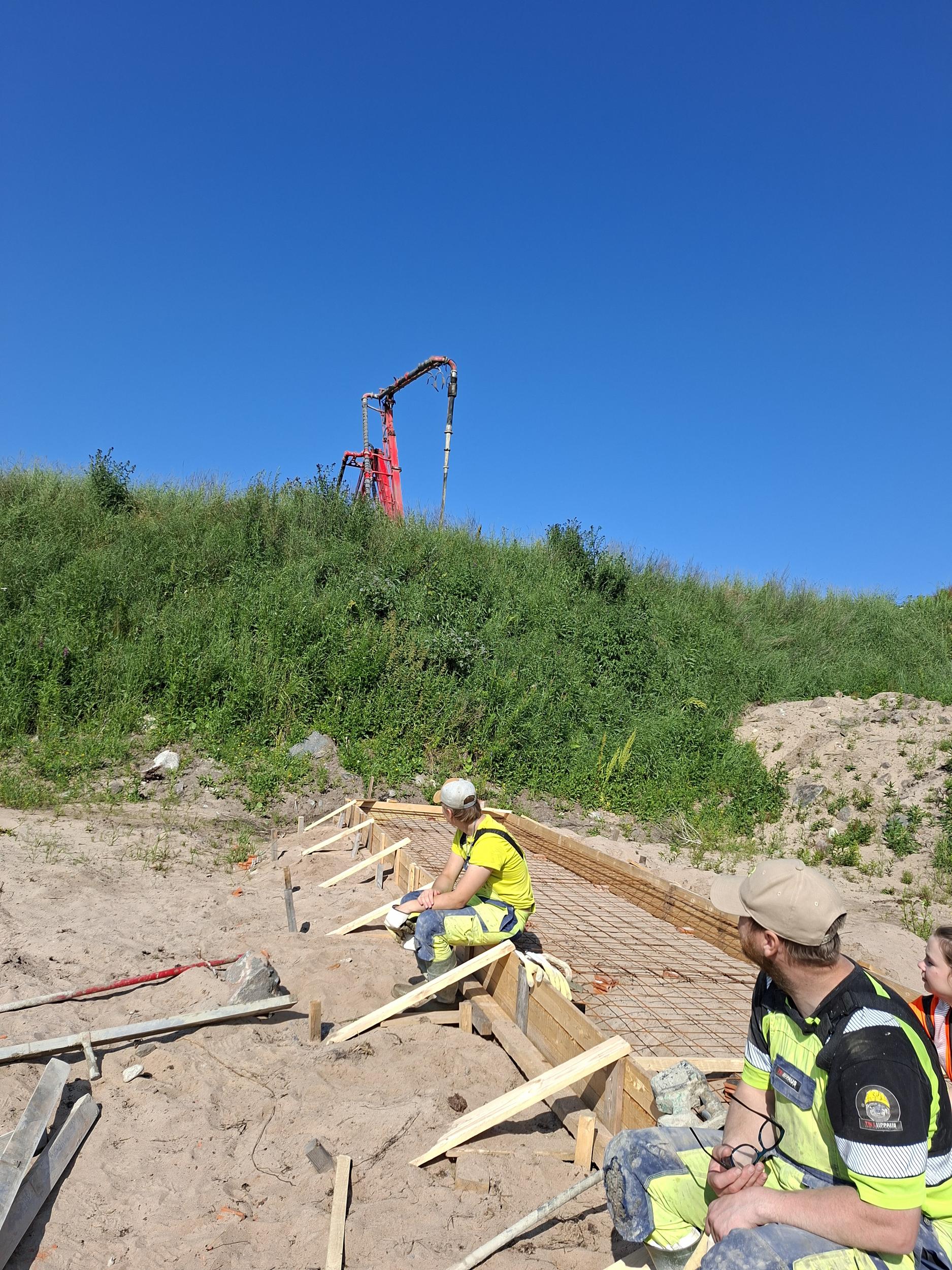

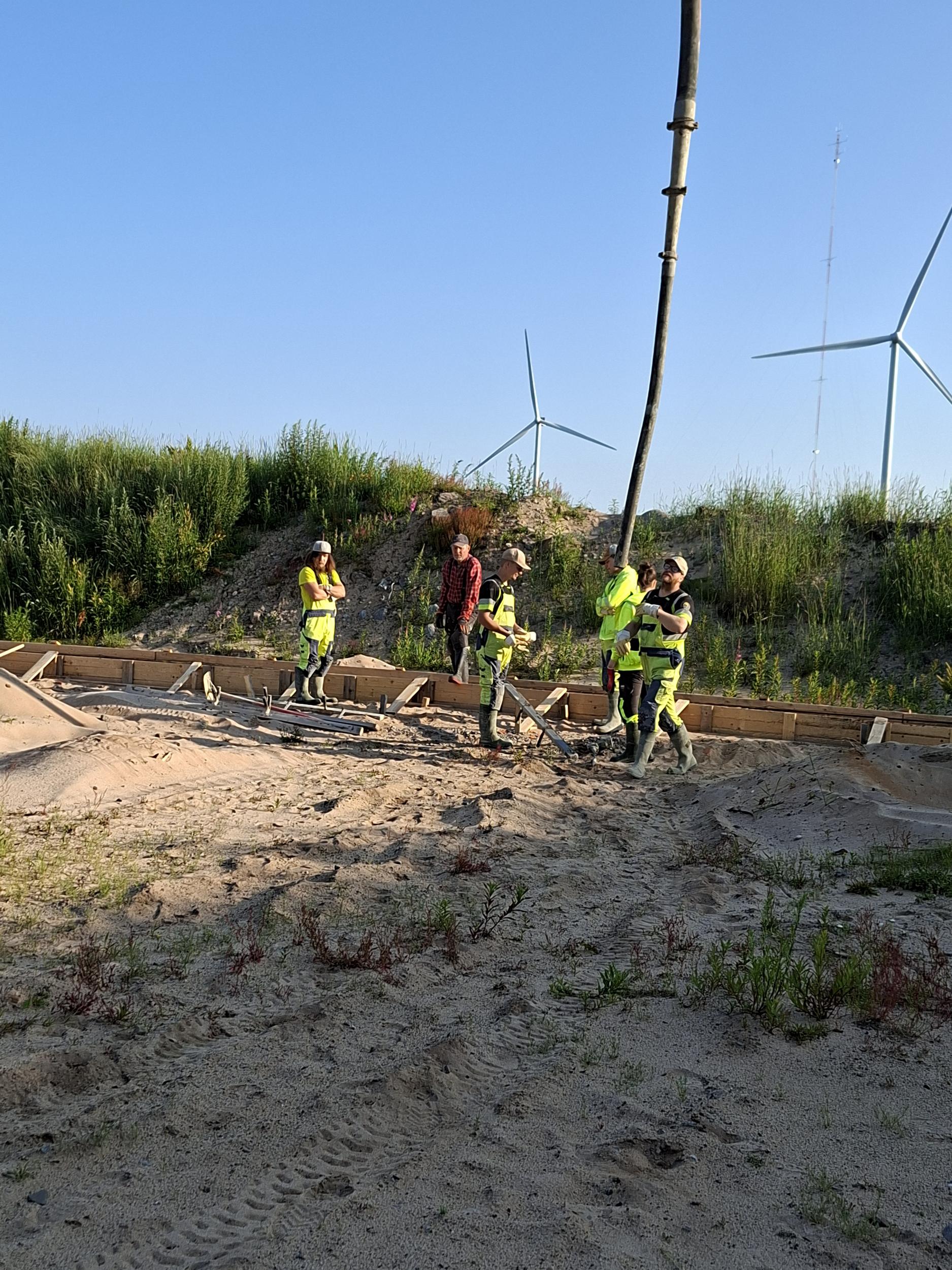

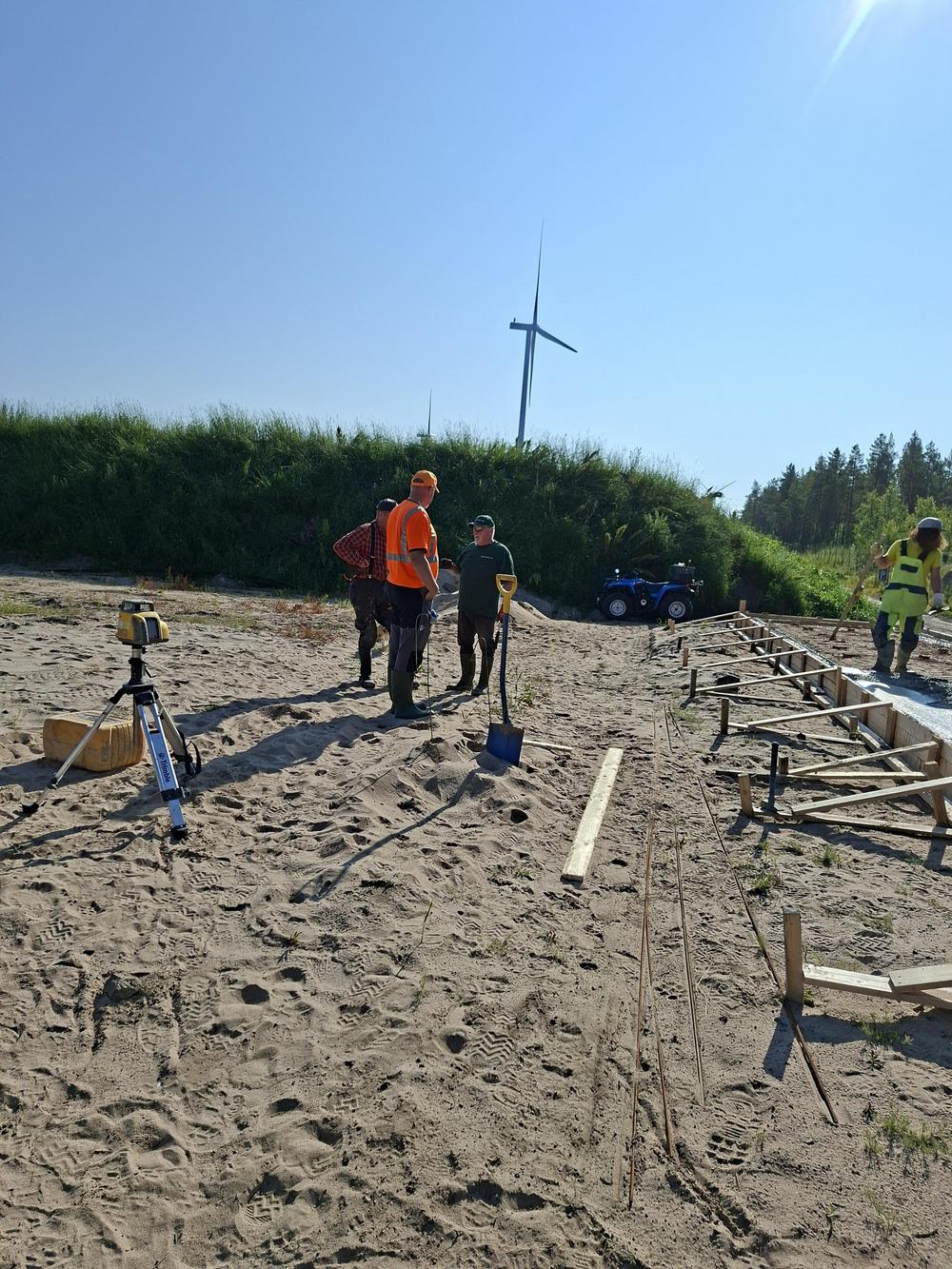

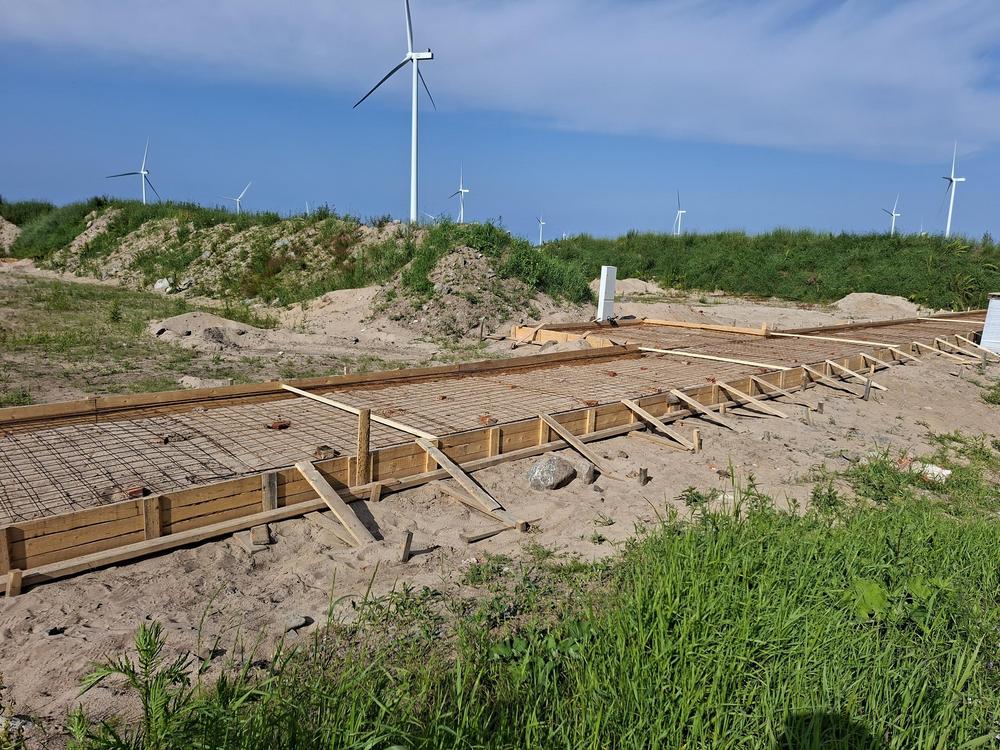

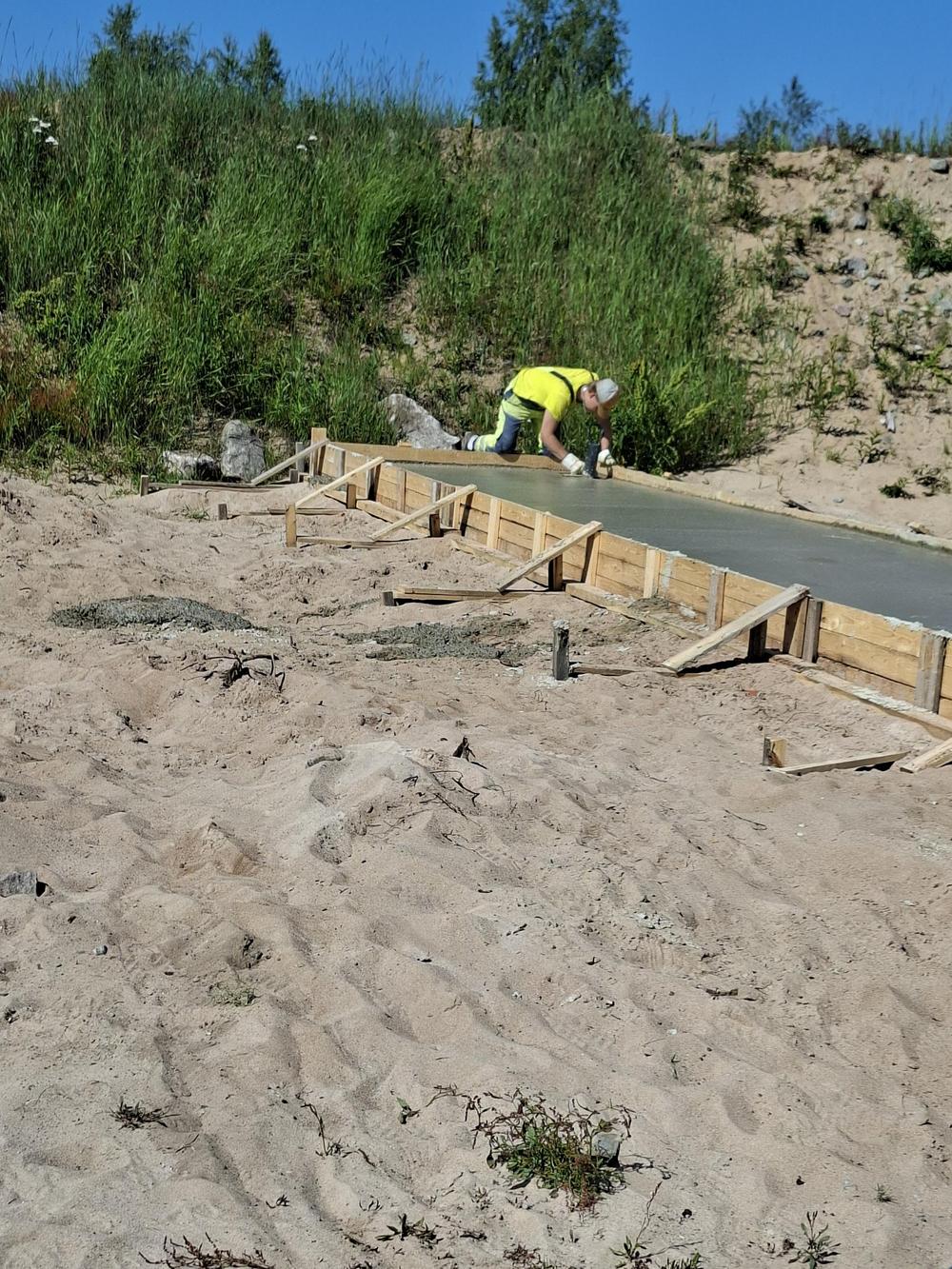

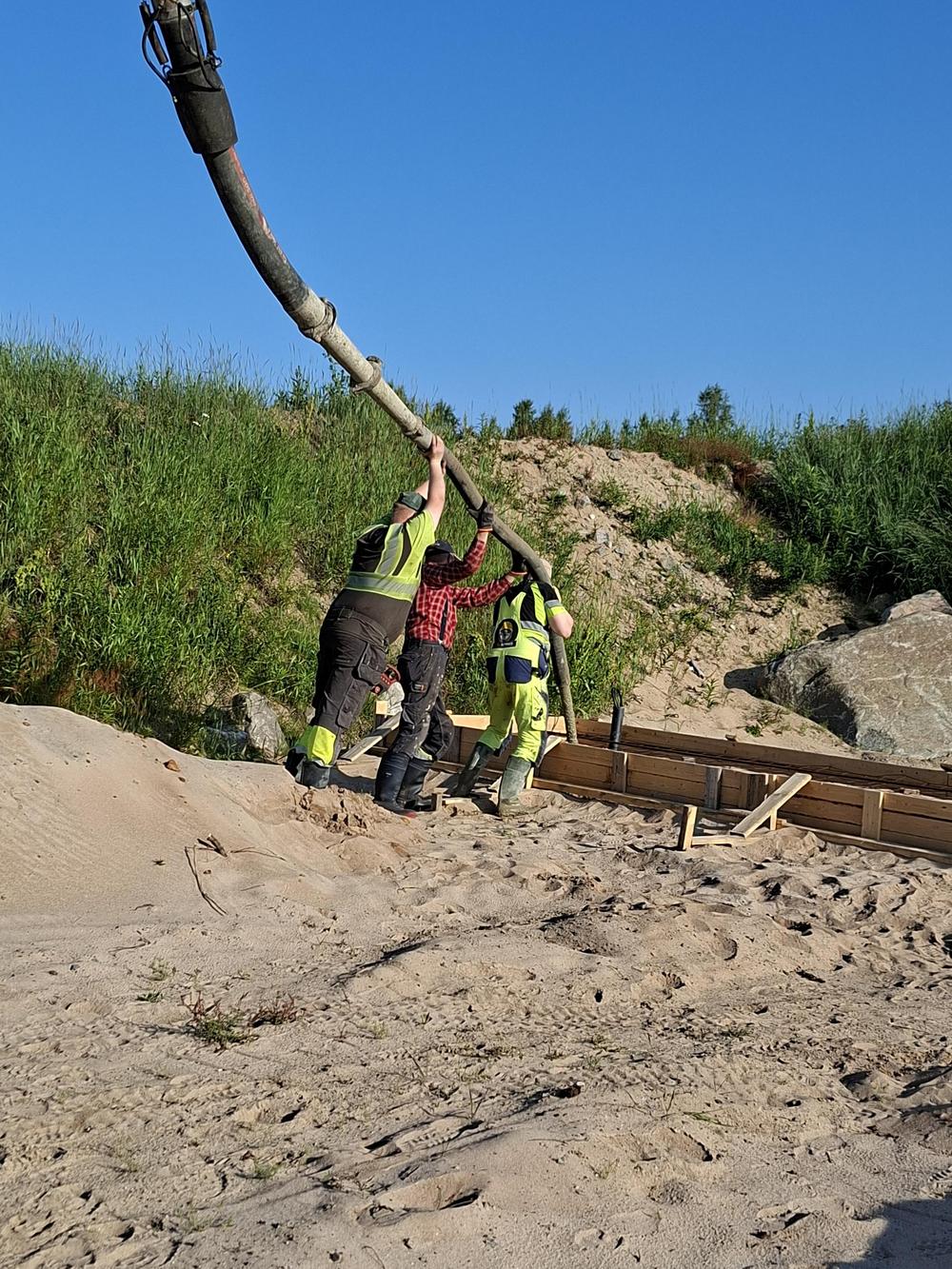

10.7.25 tehtiin sokkelin valut

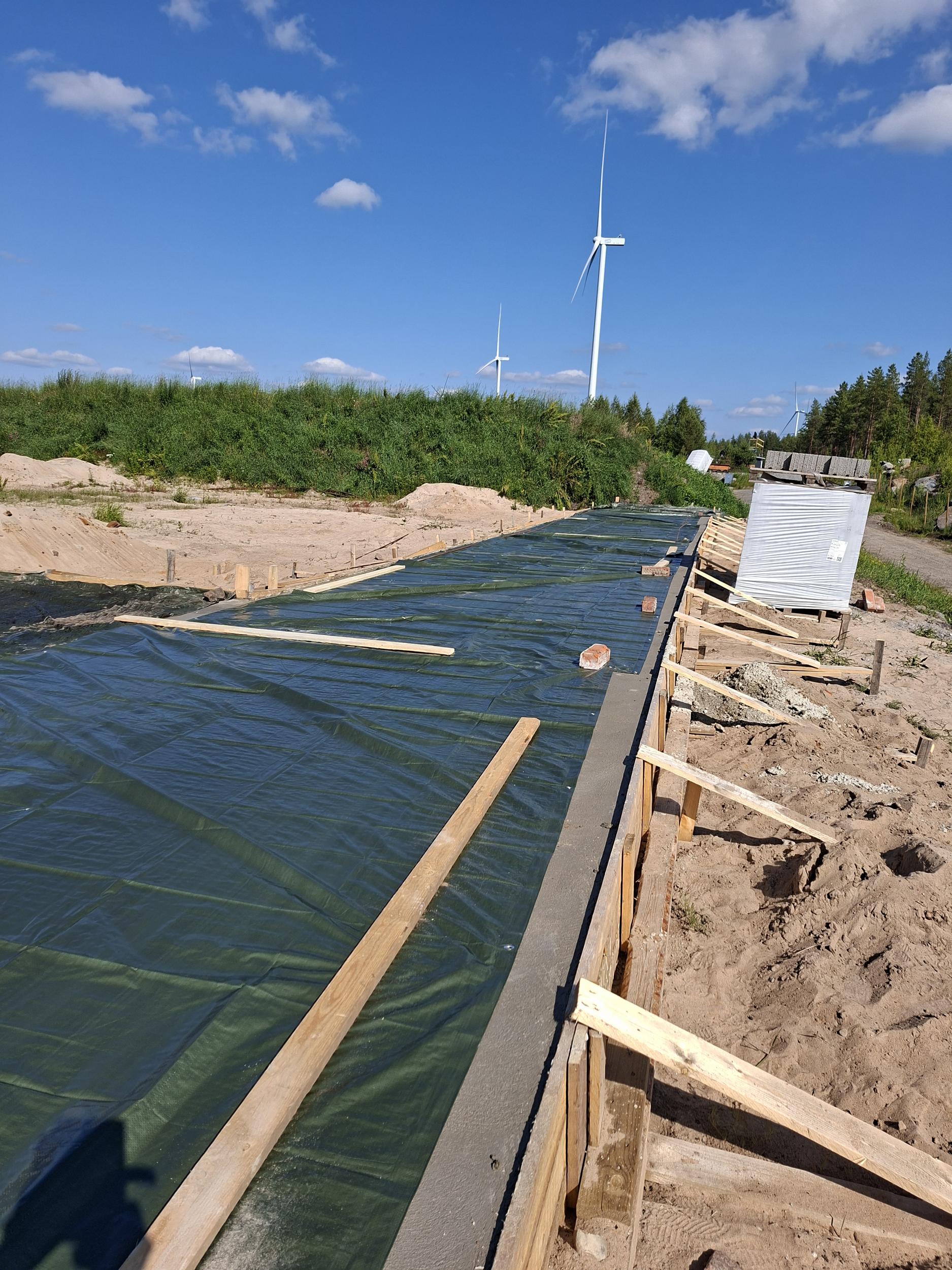

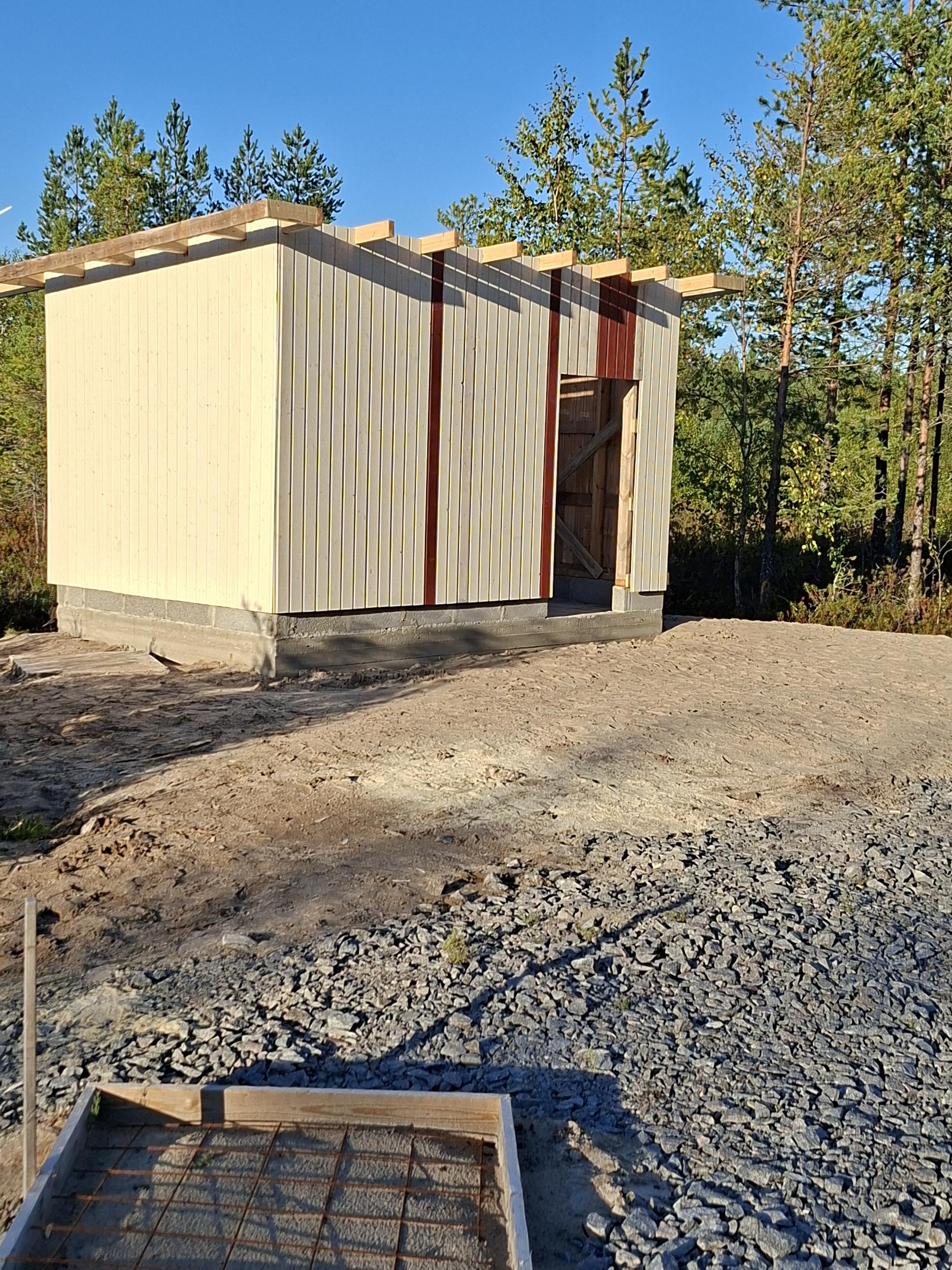

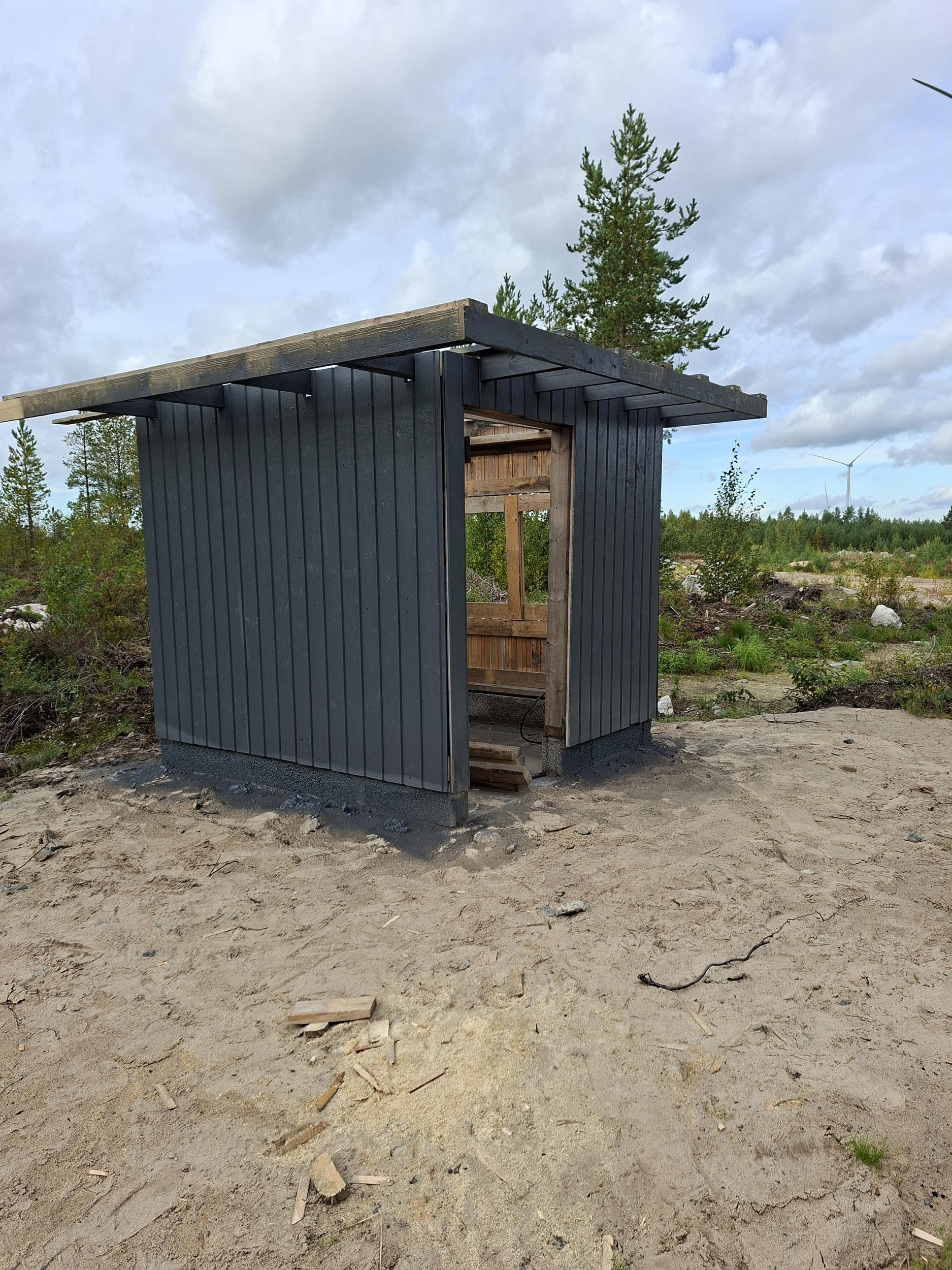

18.7.5 Trap radan heitinsuojan kivijalan muuraus.

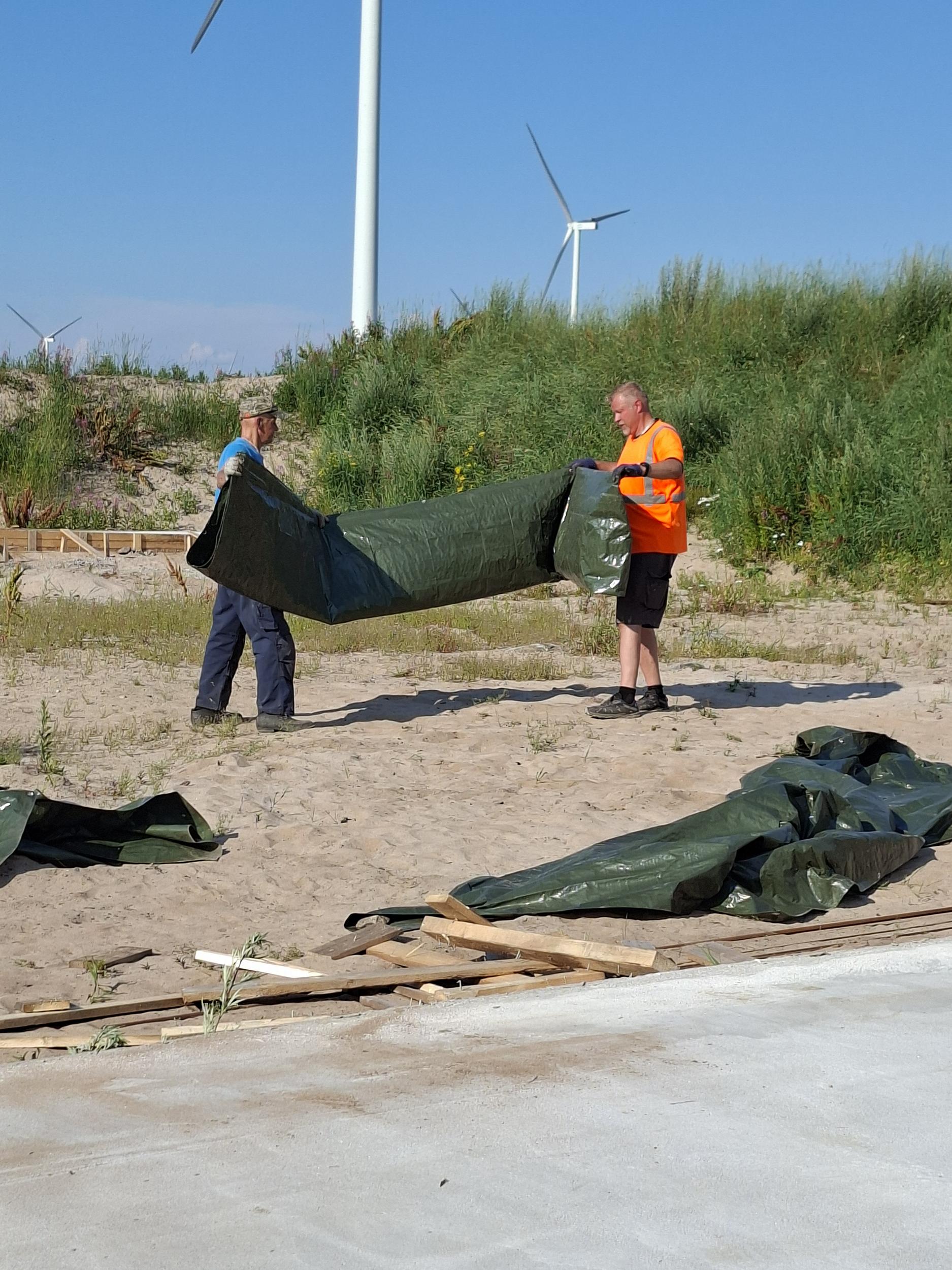

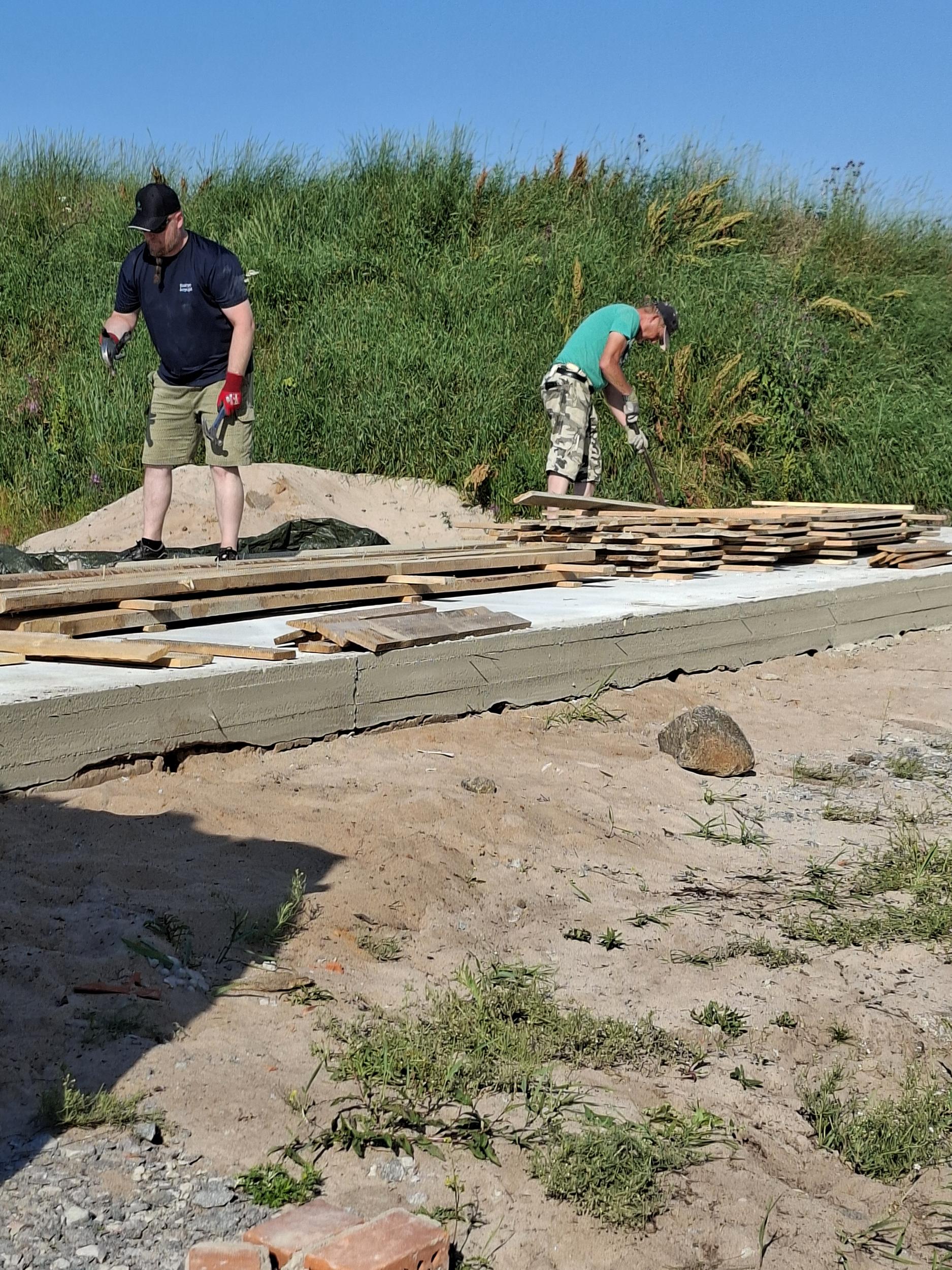

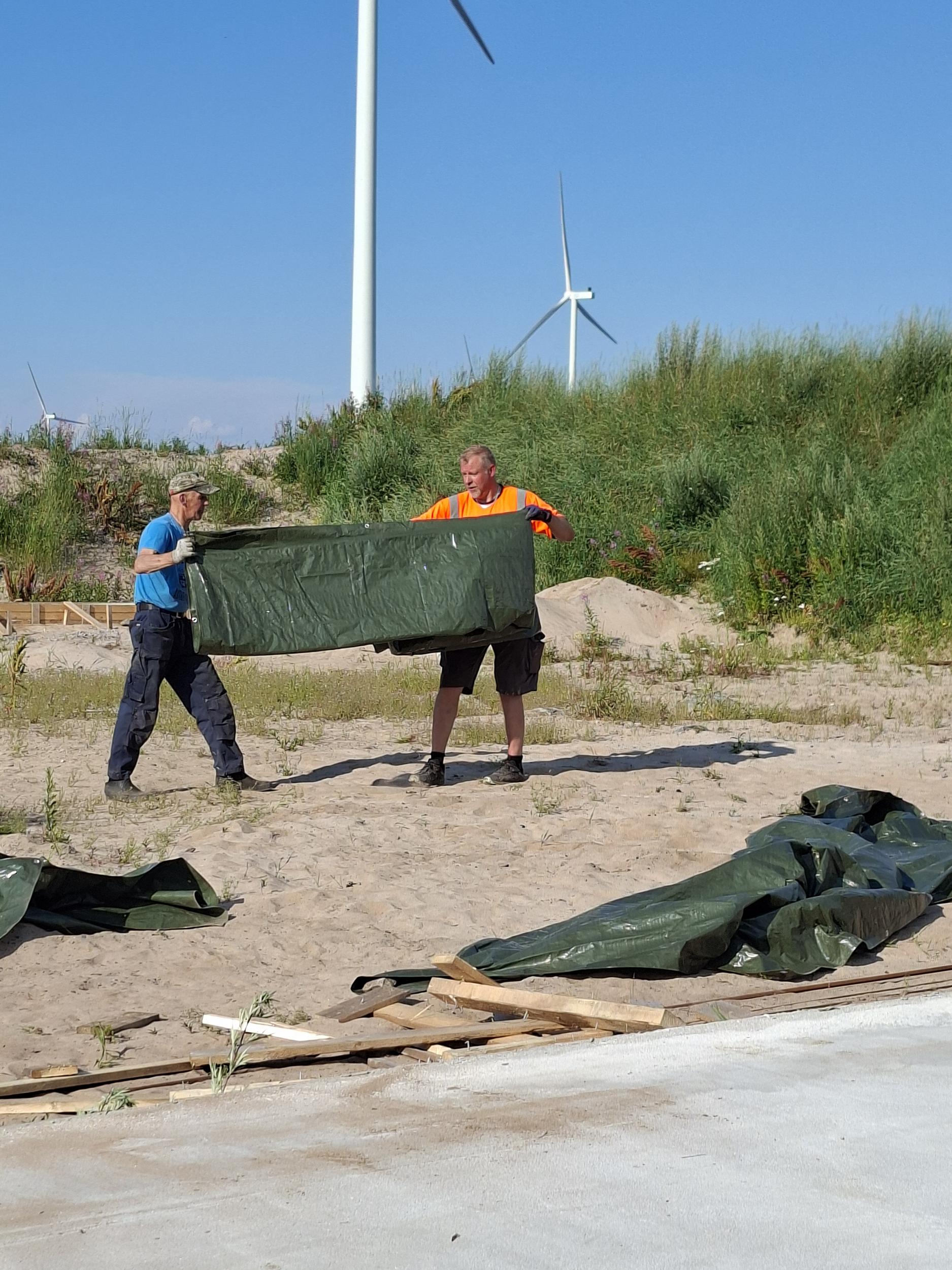

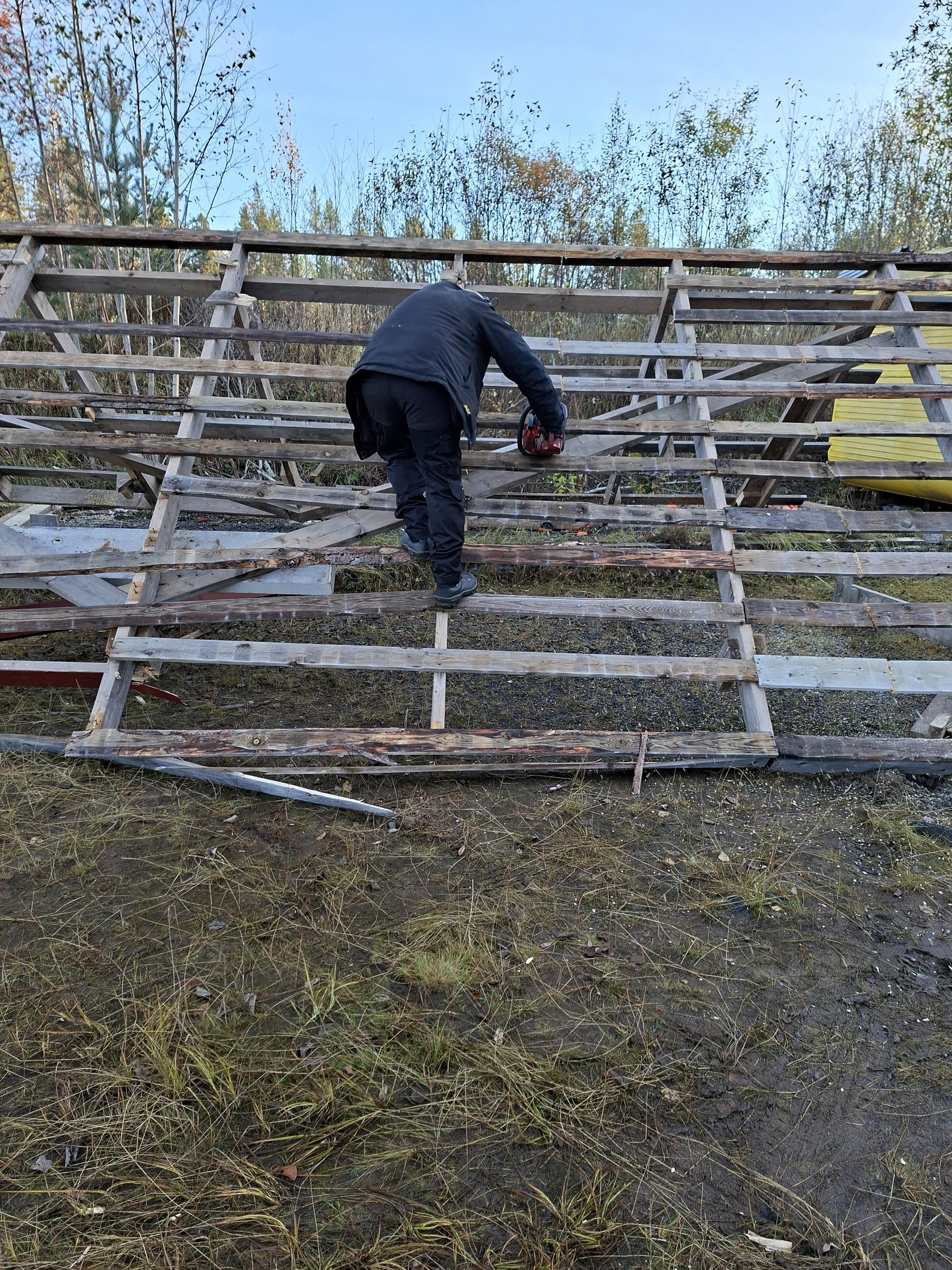

20.7.25 Aloitettiin sokkelilaudoituksen purku.

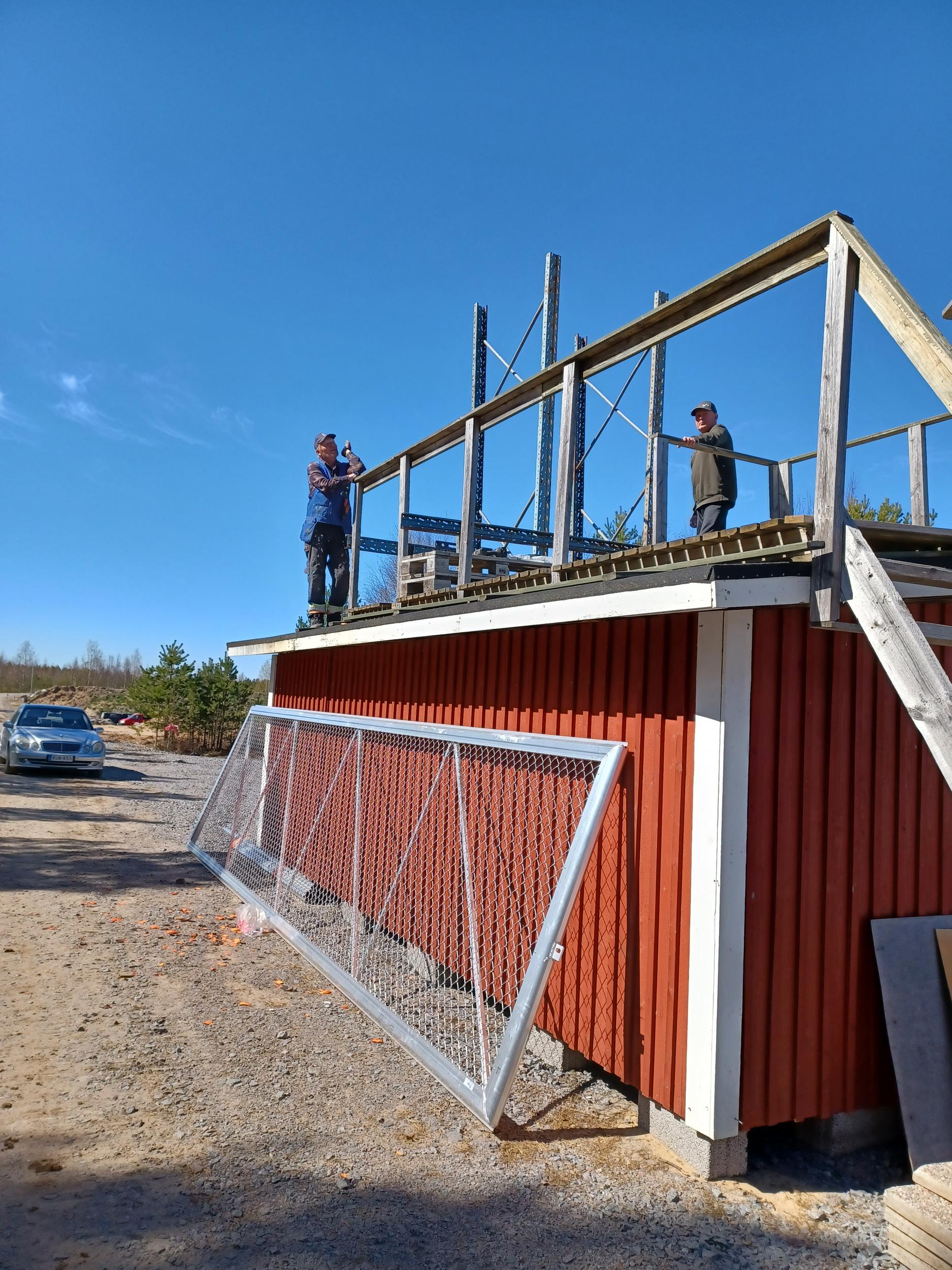

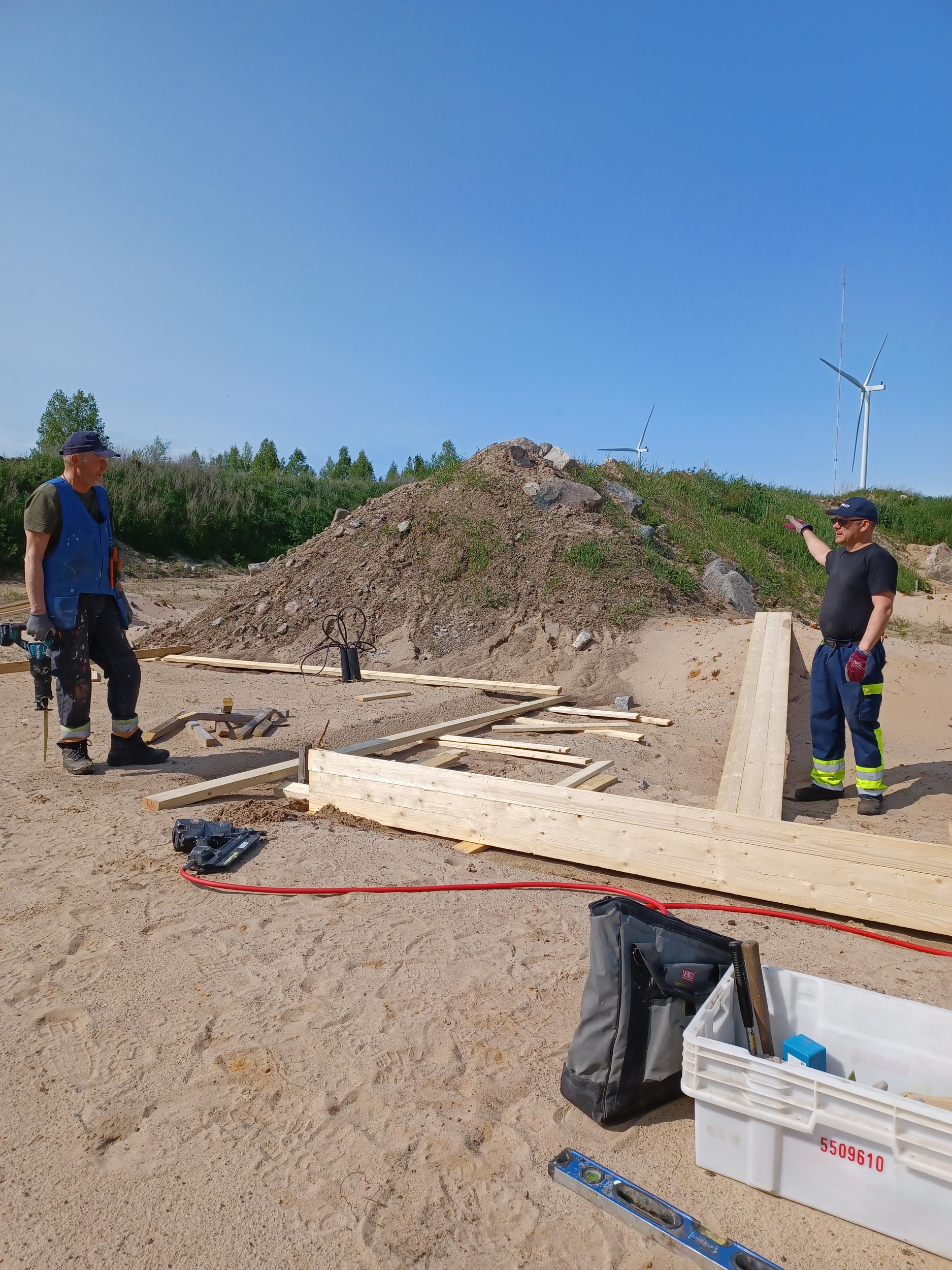

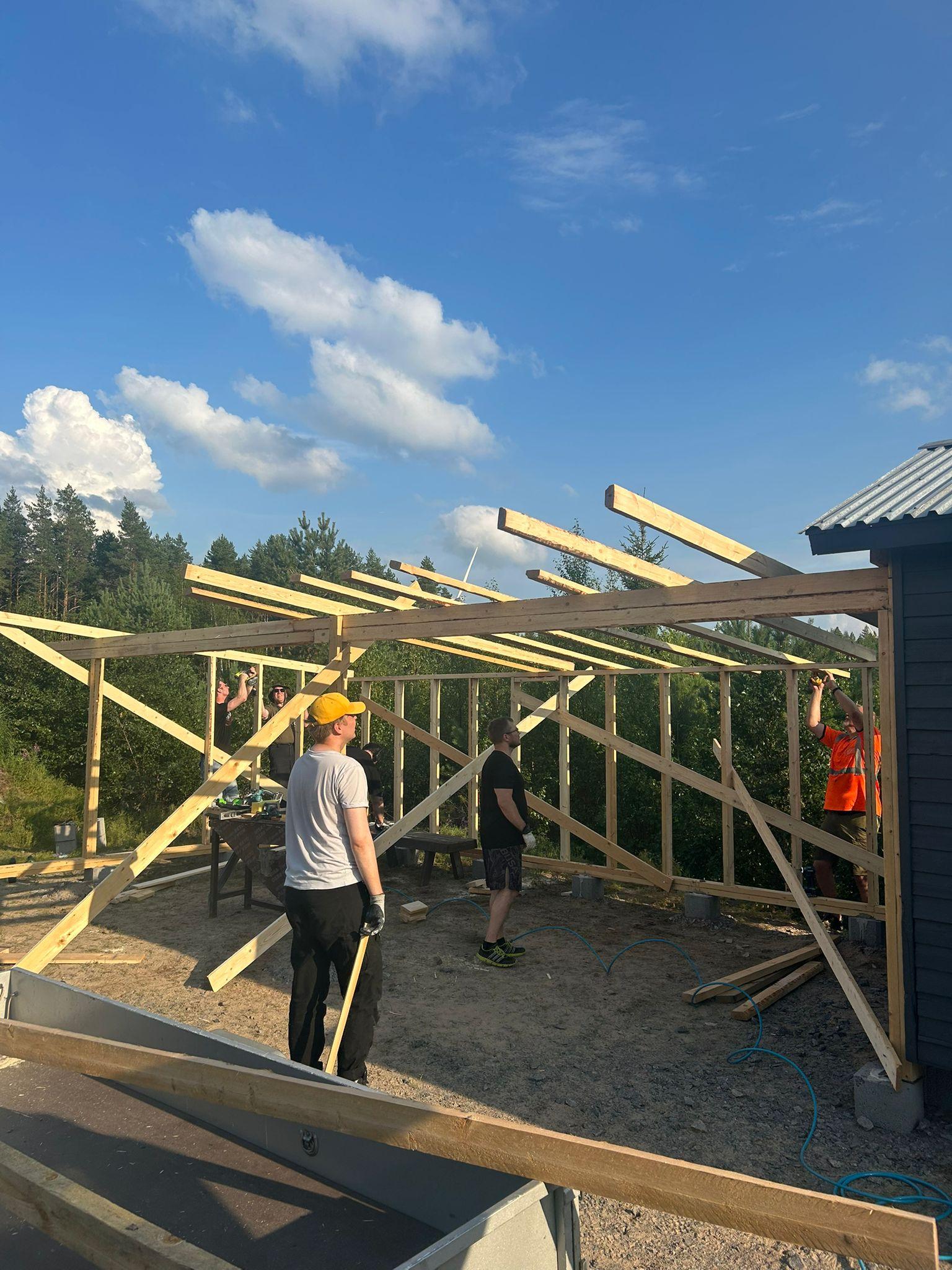

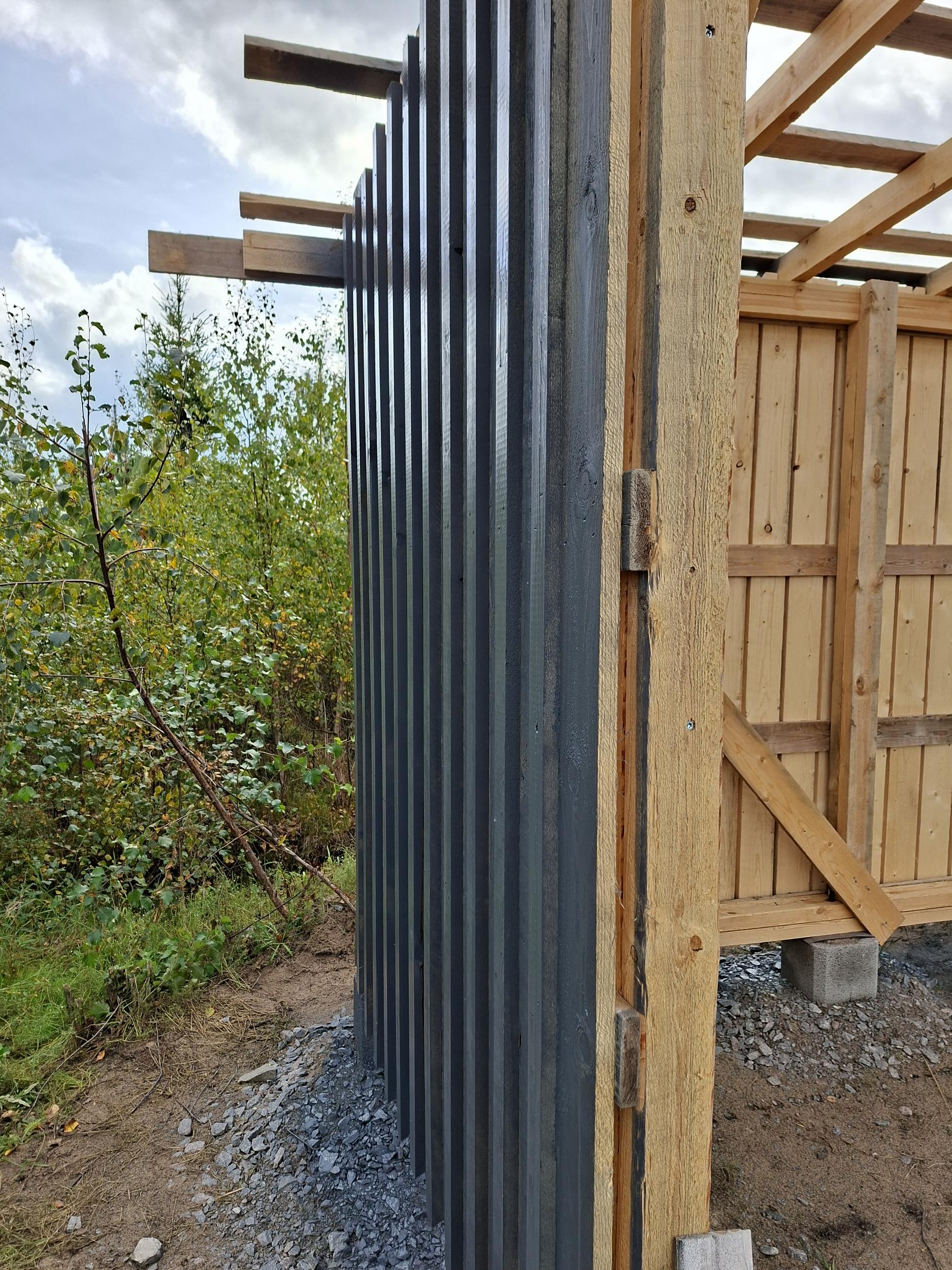

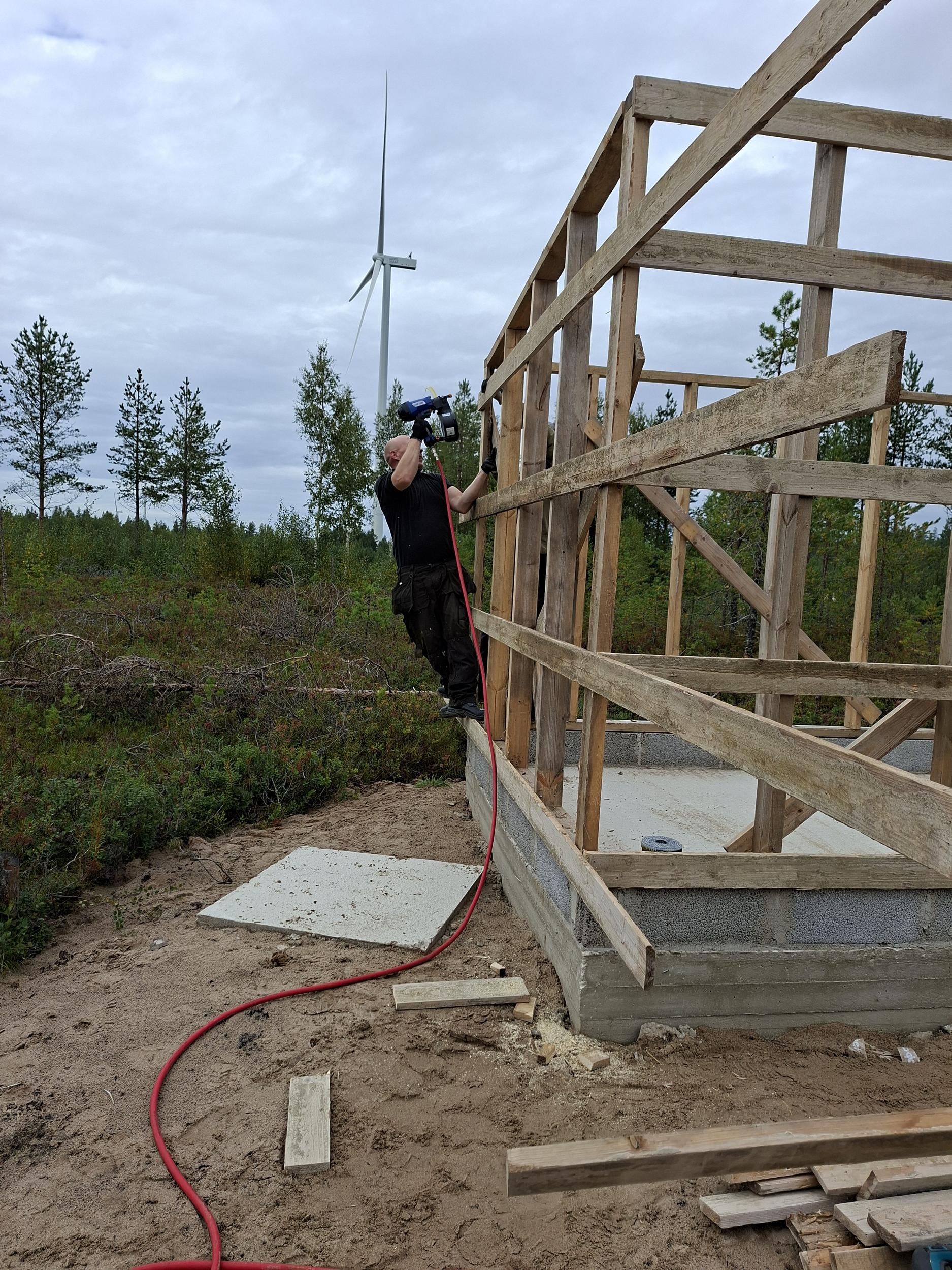

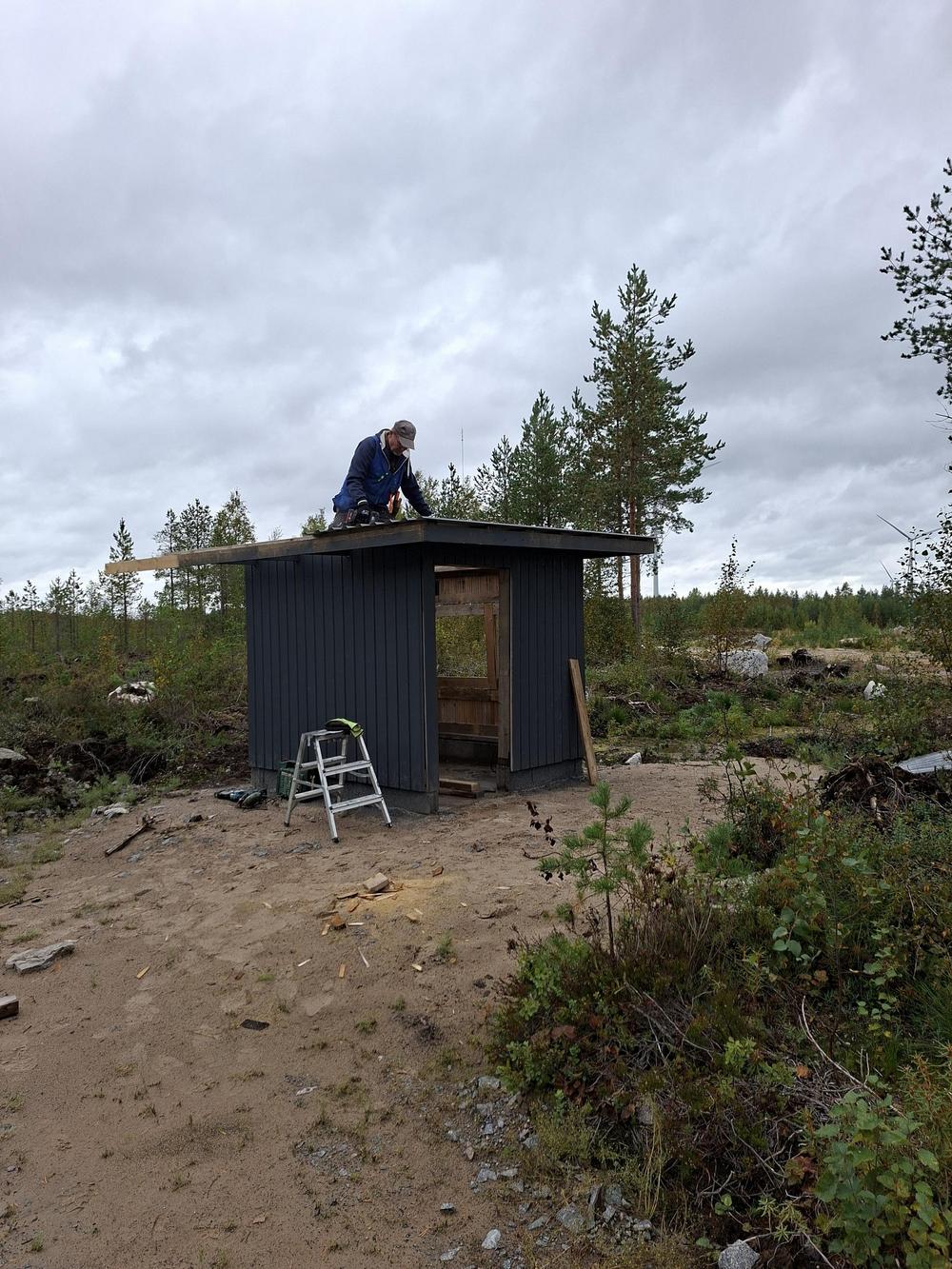

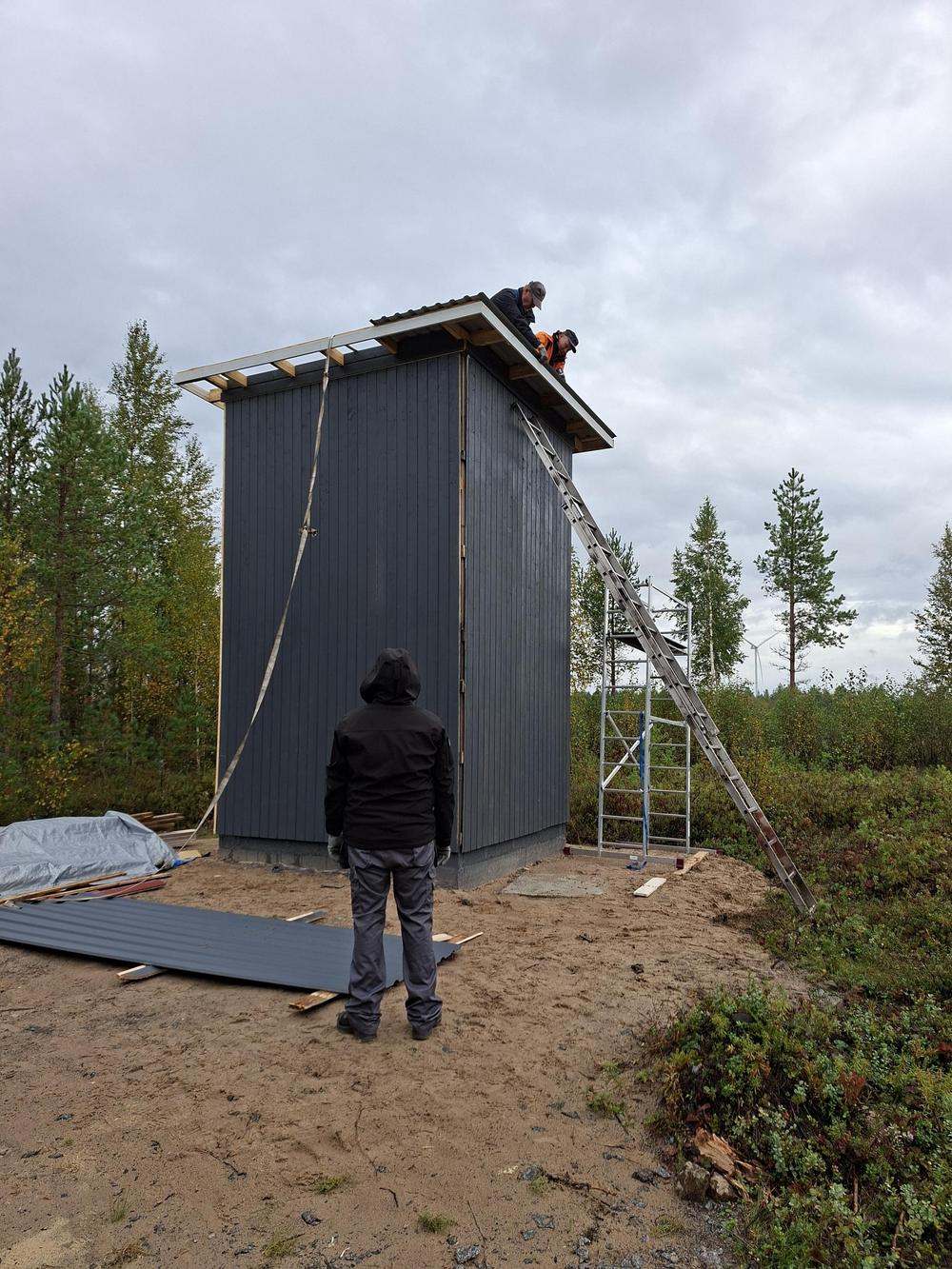

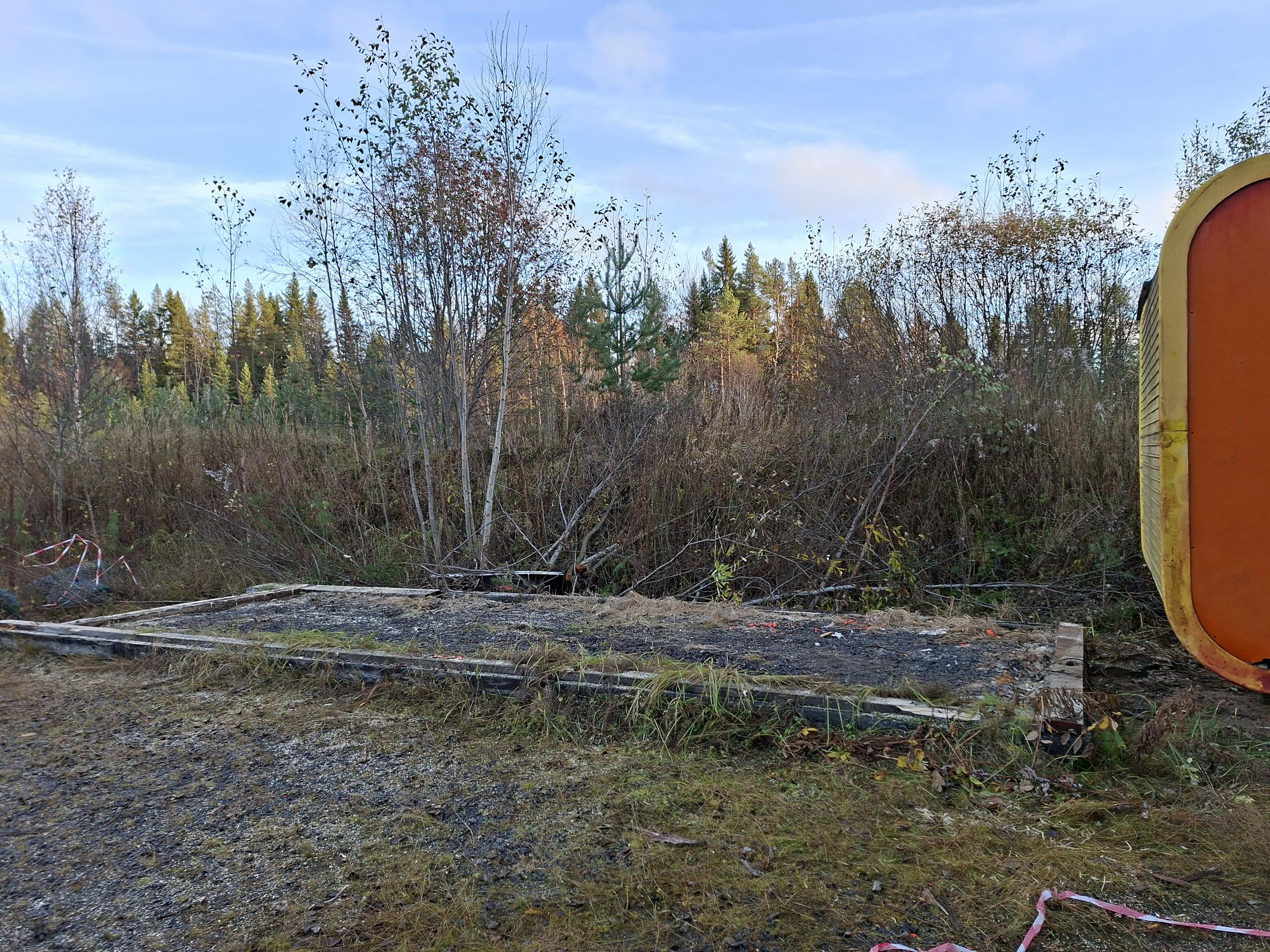

22.7.25 Aloitettiin practicalradan katoksen teko

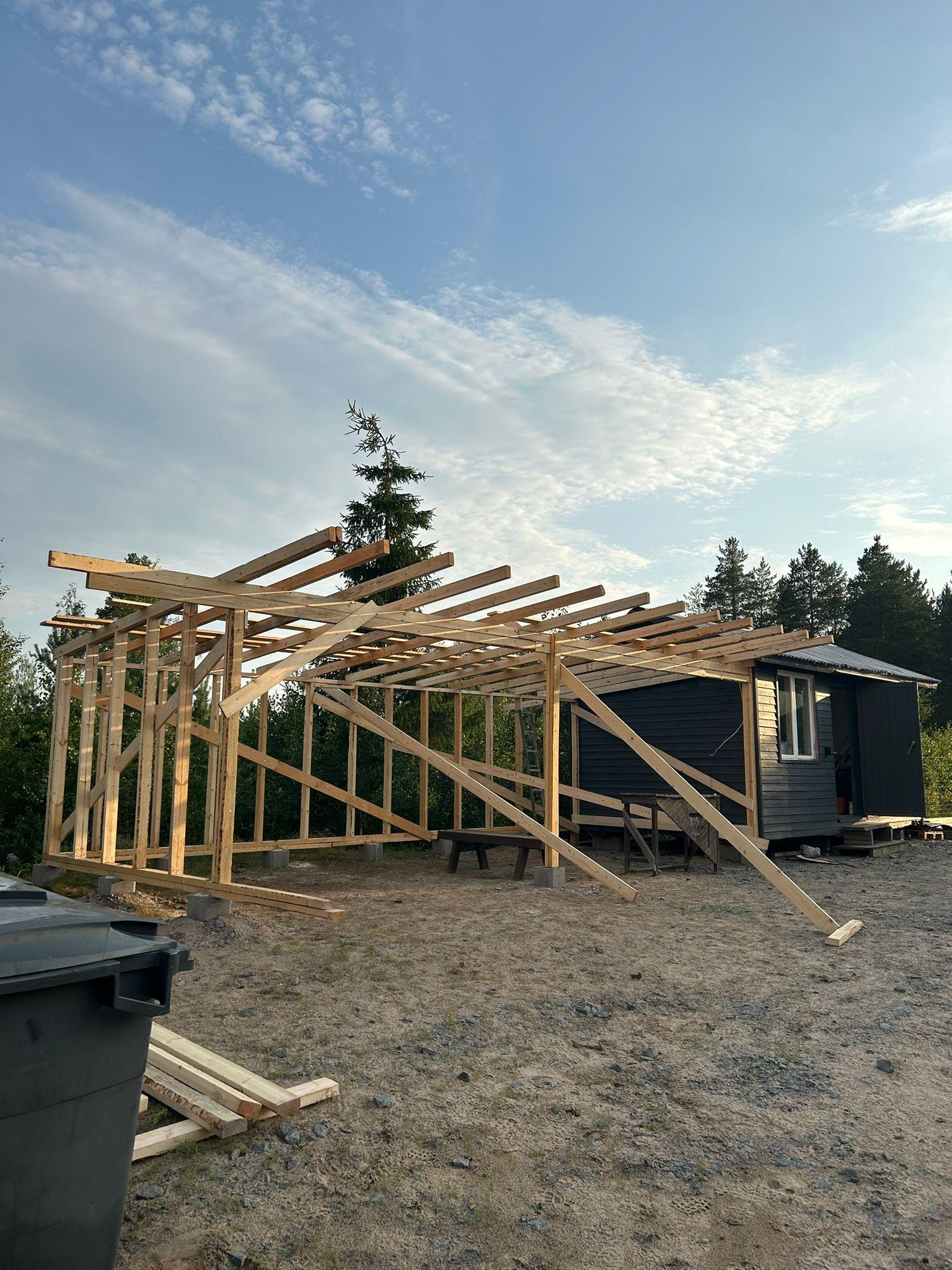

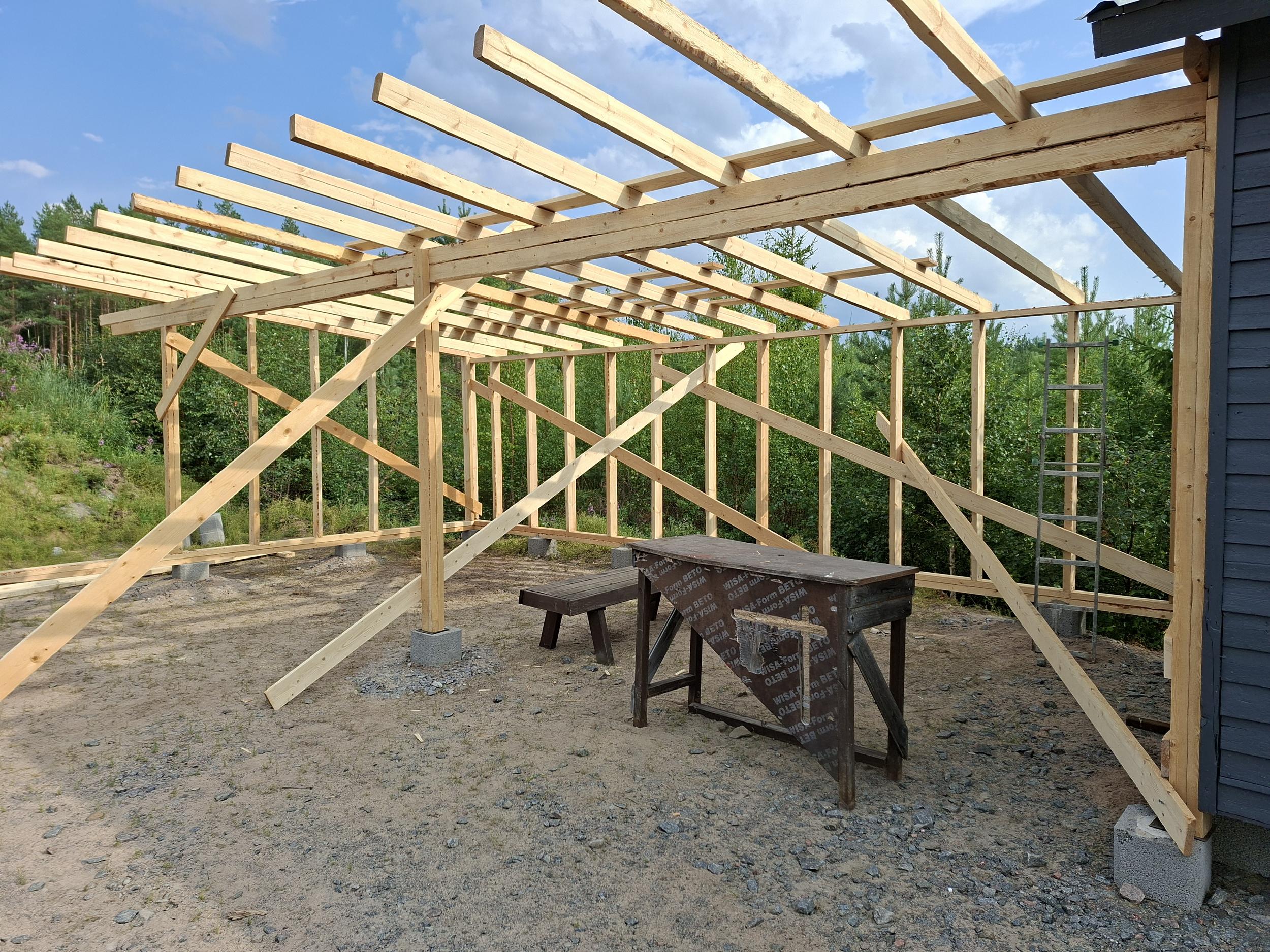

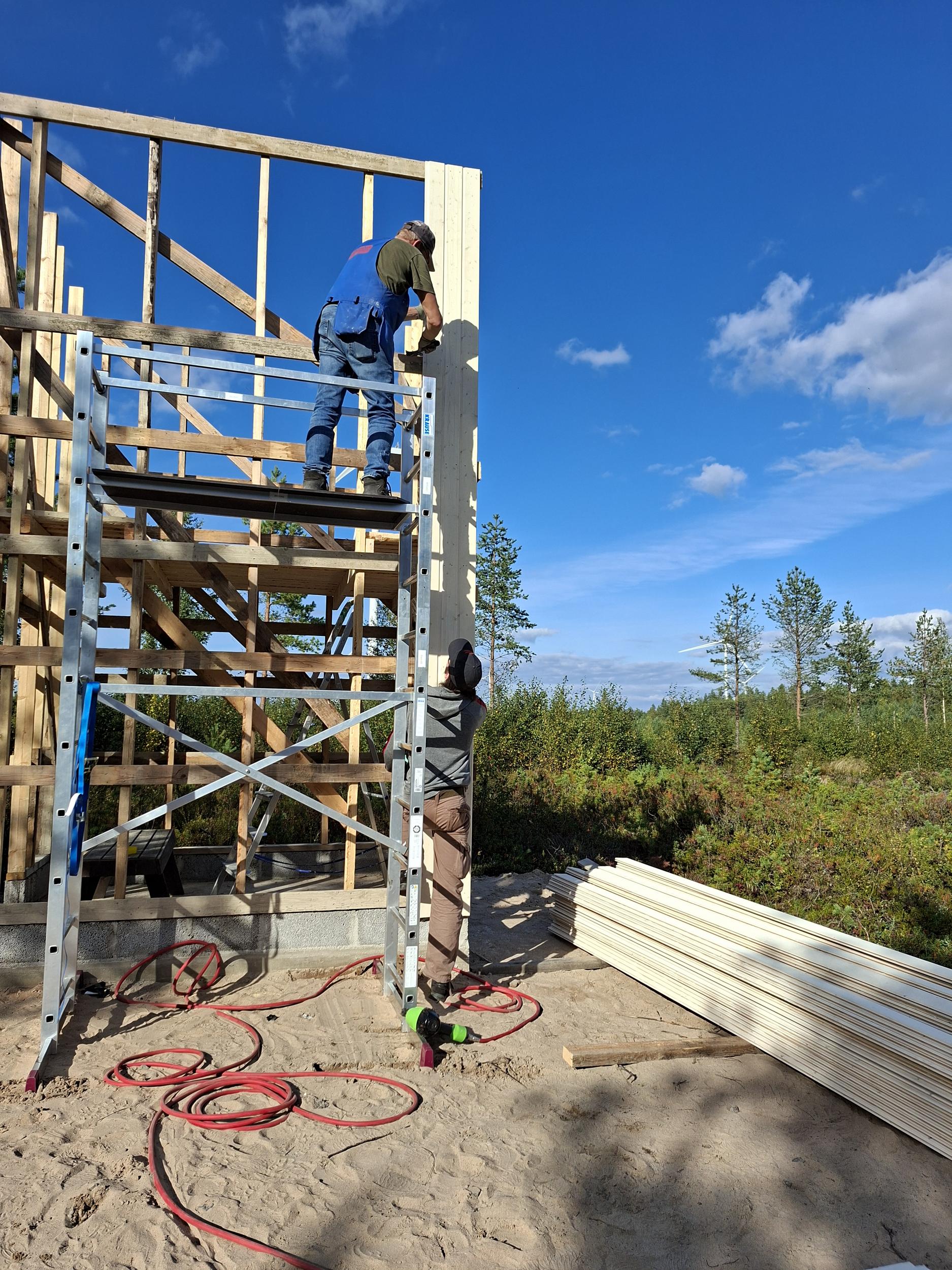

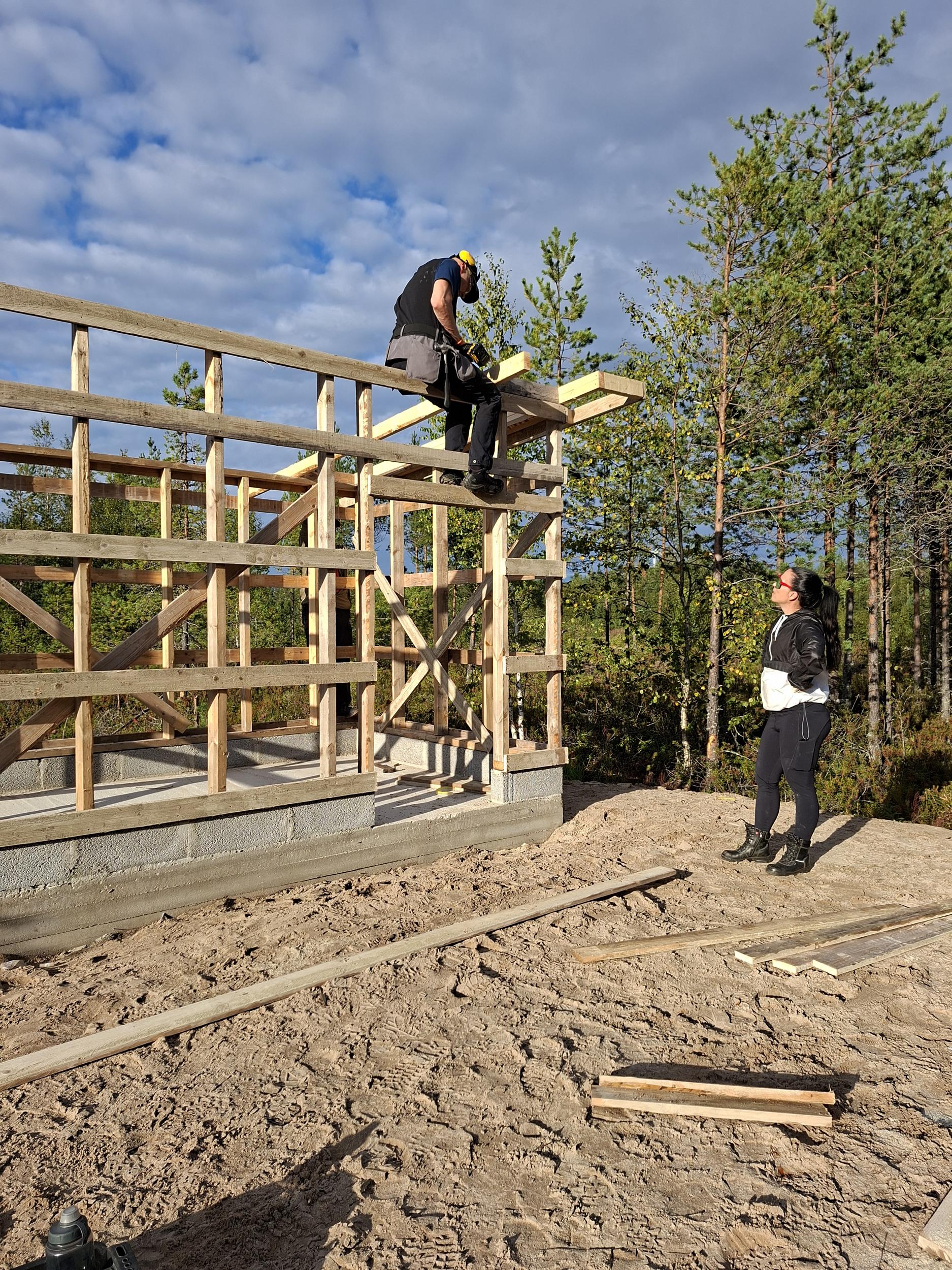

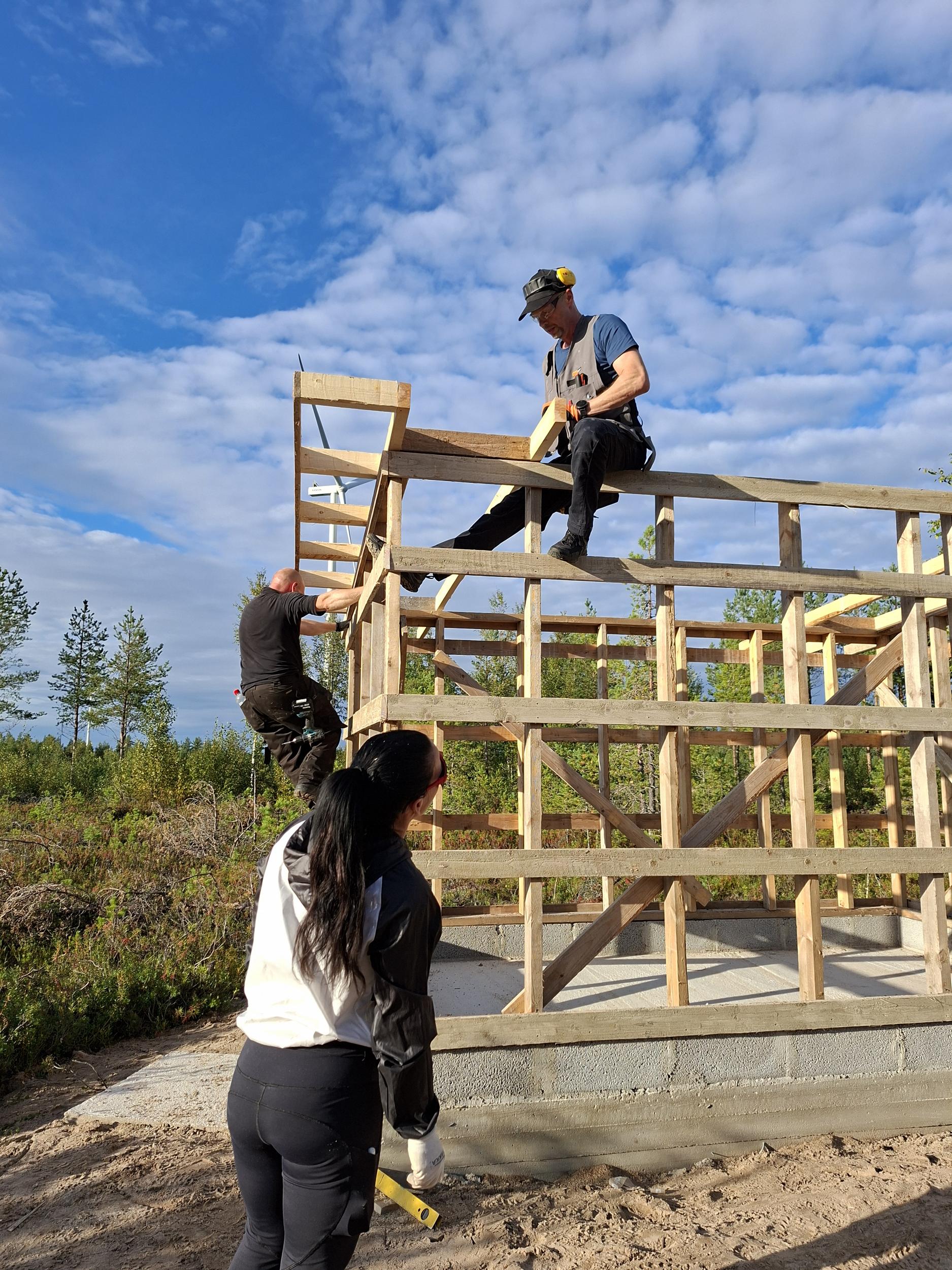

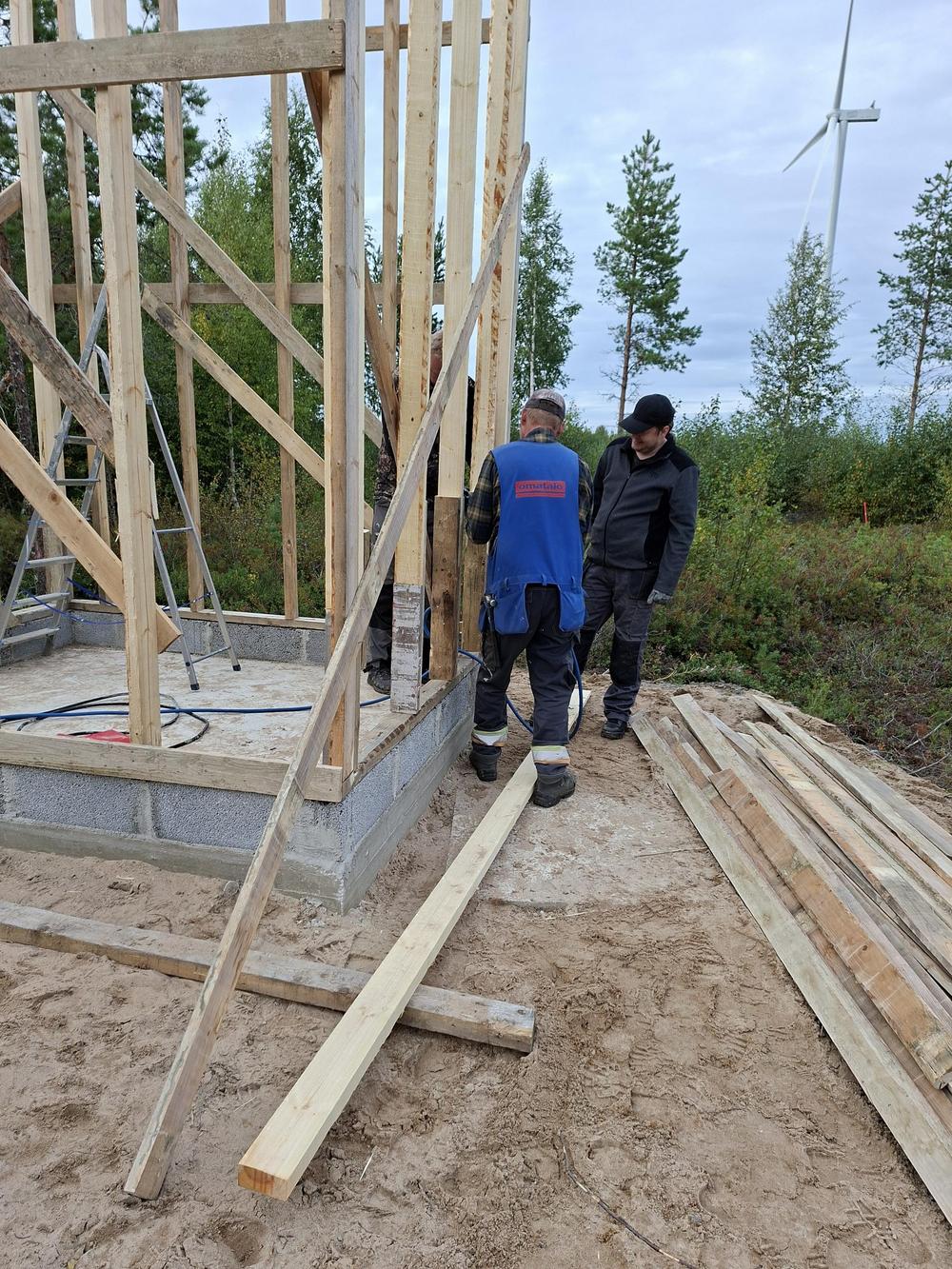

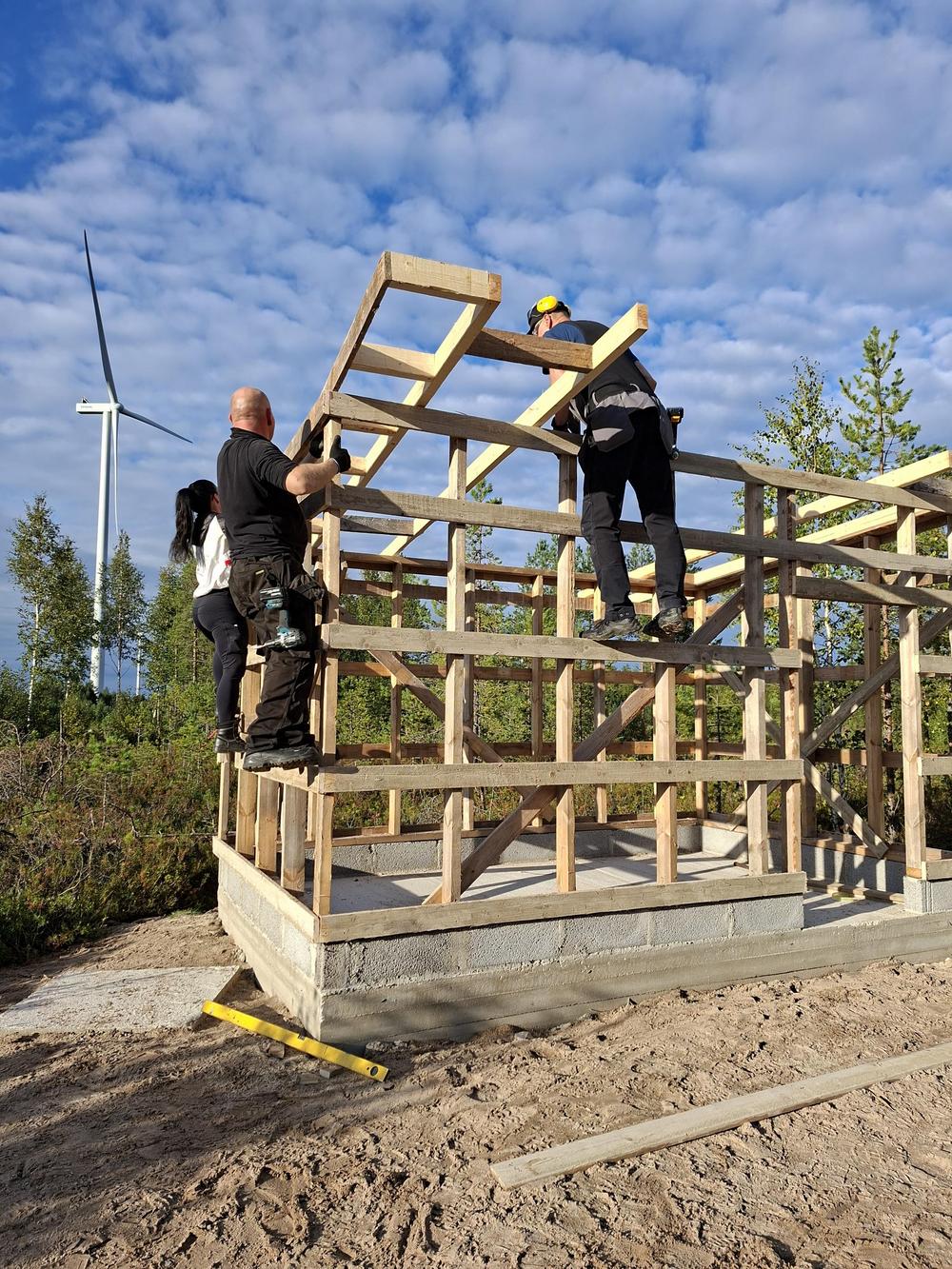

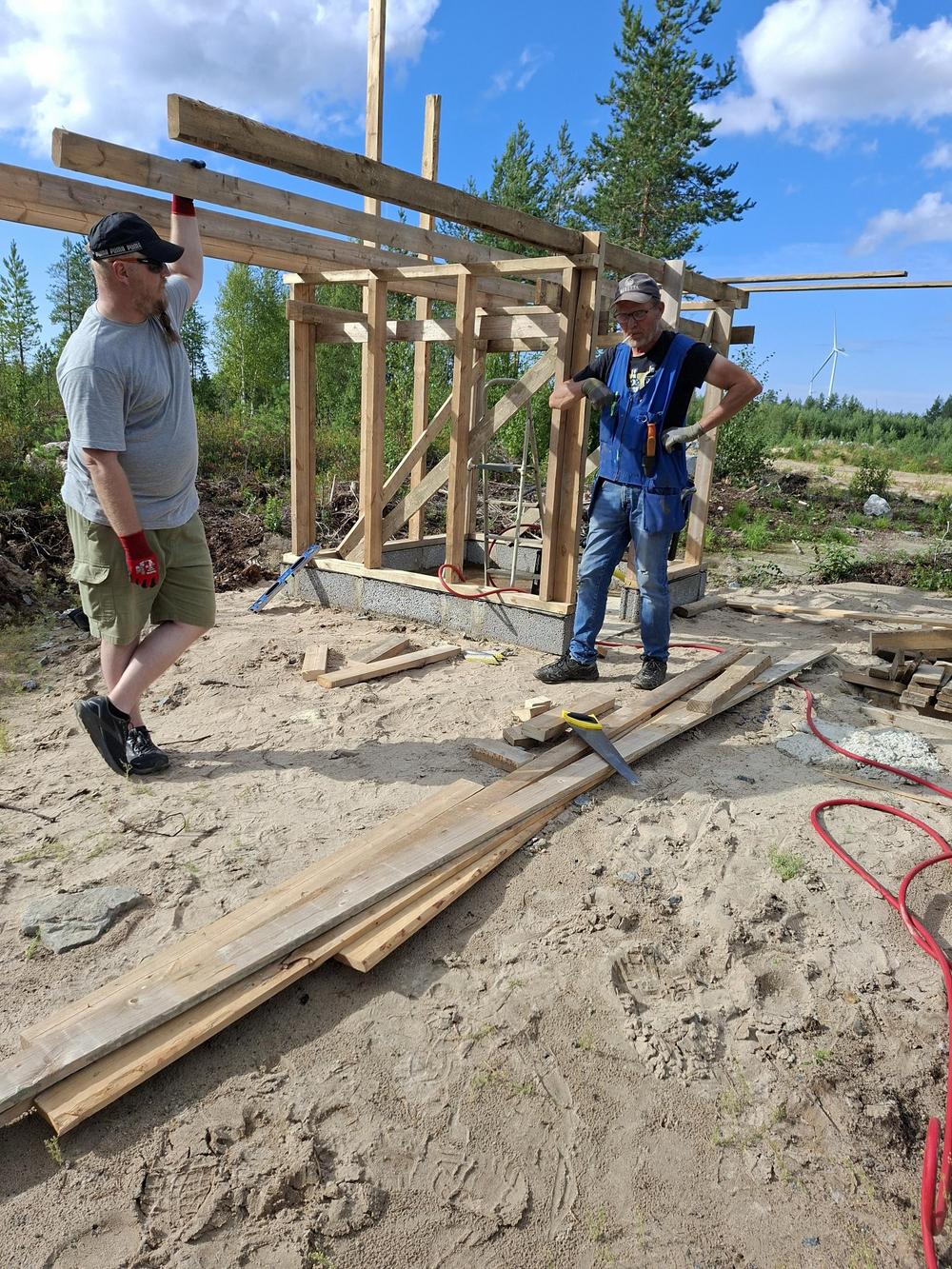

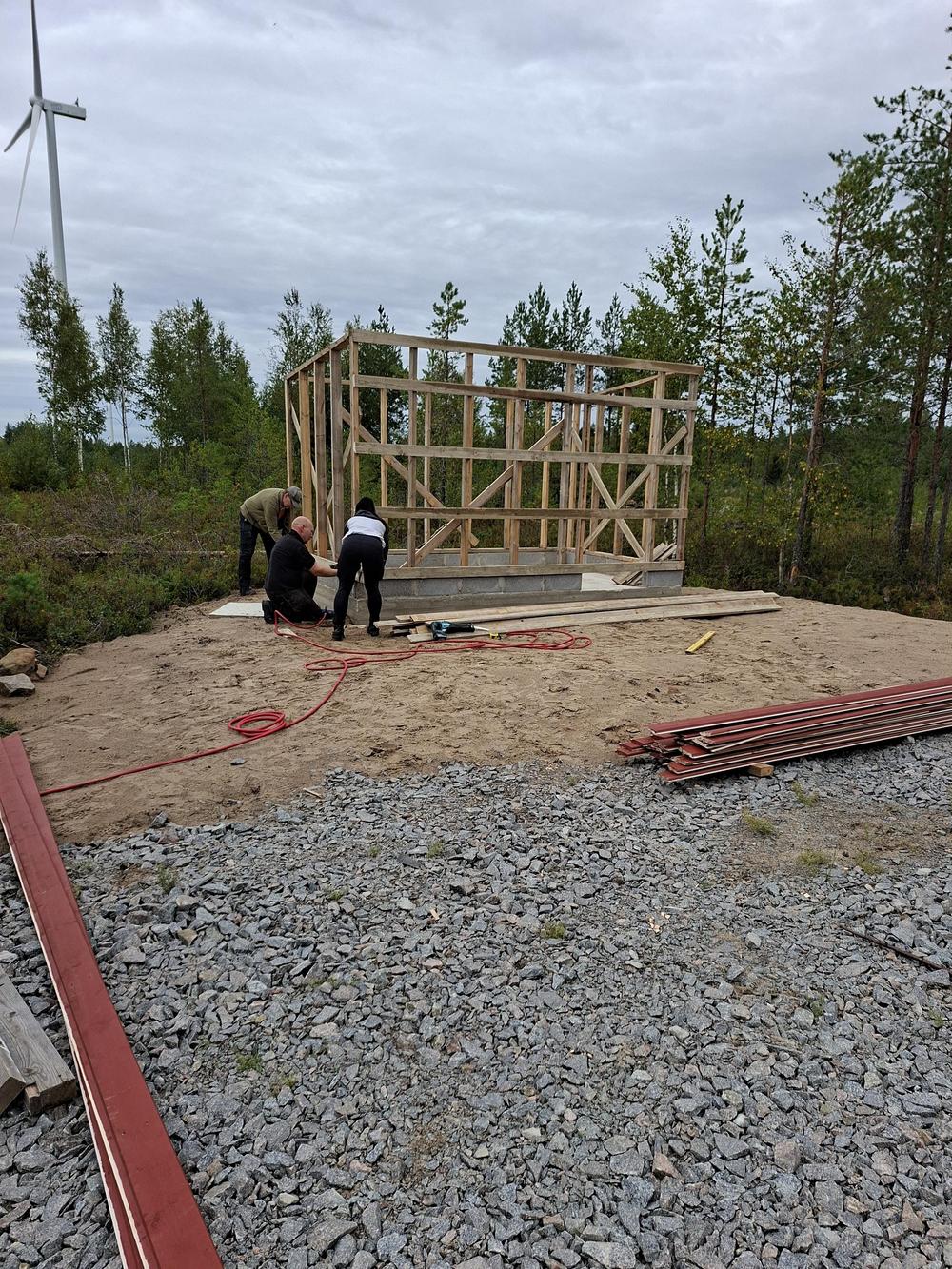

29.7.25 Sokkelin purkua ja practicalradan katoksen rakentamista. Siihen satiin runko pystyyn.
30.7.25 Aloitettiin sokkelin purkutyöt.
1.8.25 Levitettiin hiekat valujen ympärille.

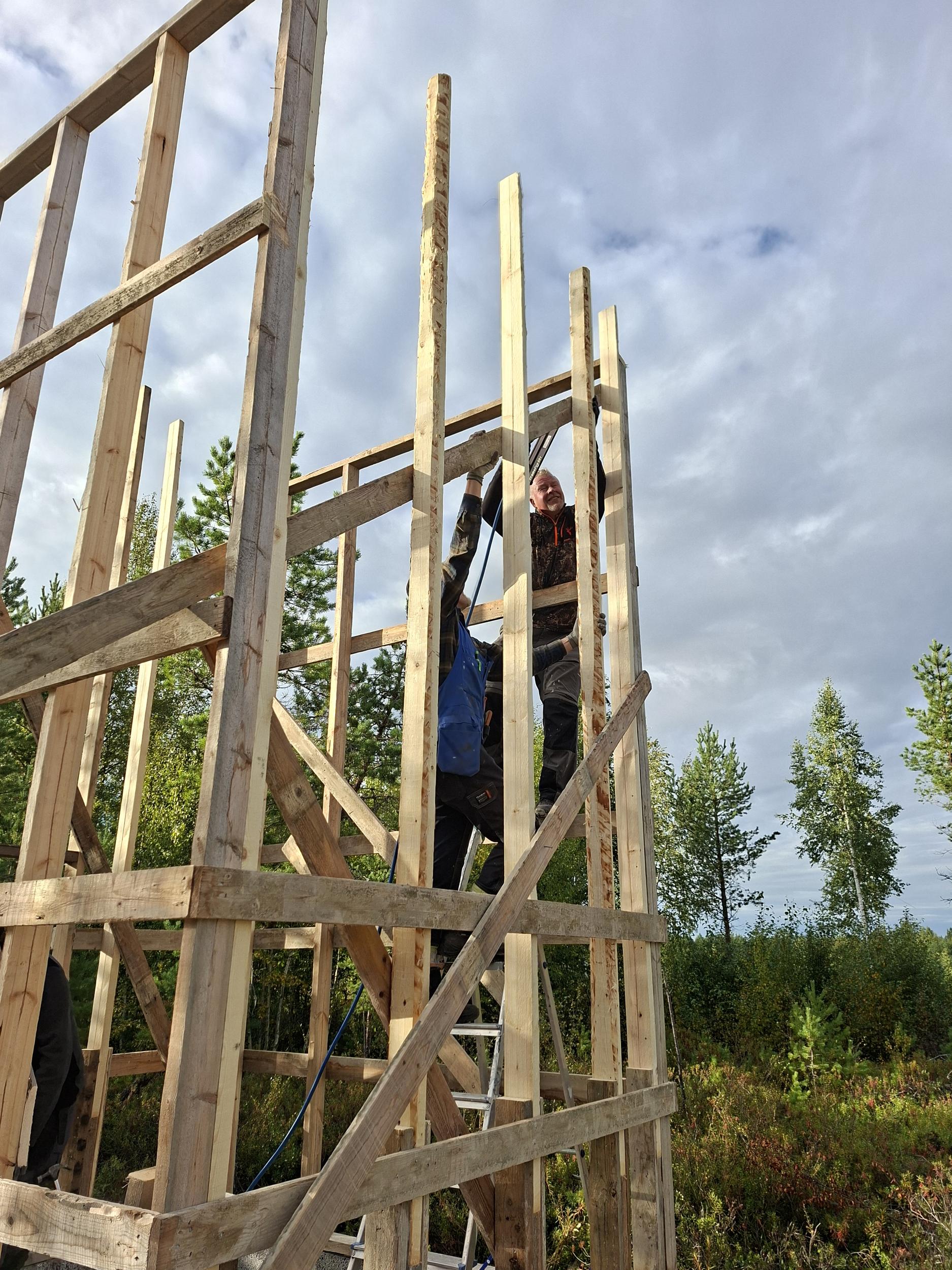

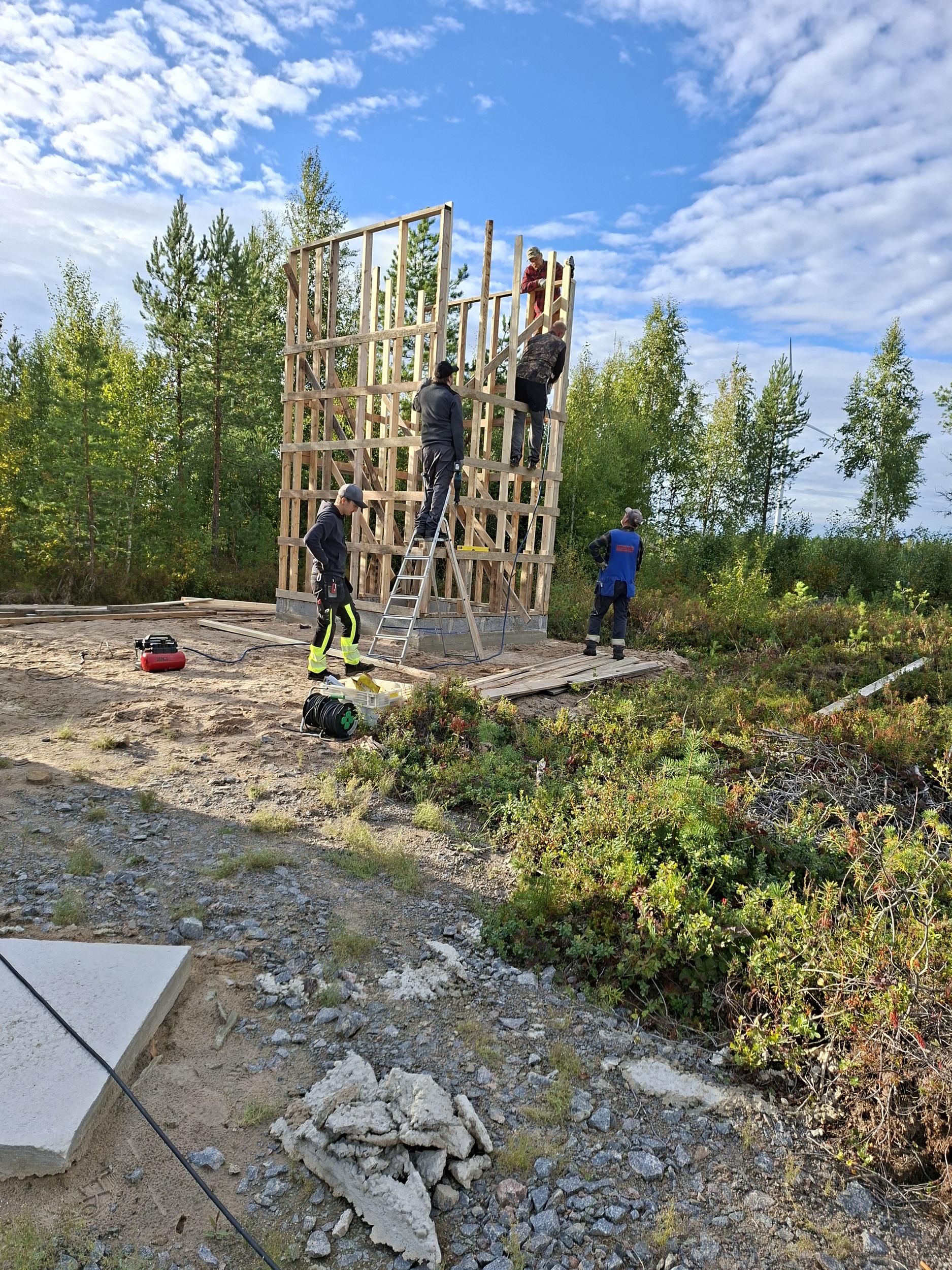

3.8.25 Tehtiin trap heittimen kopille runko.

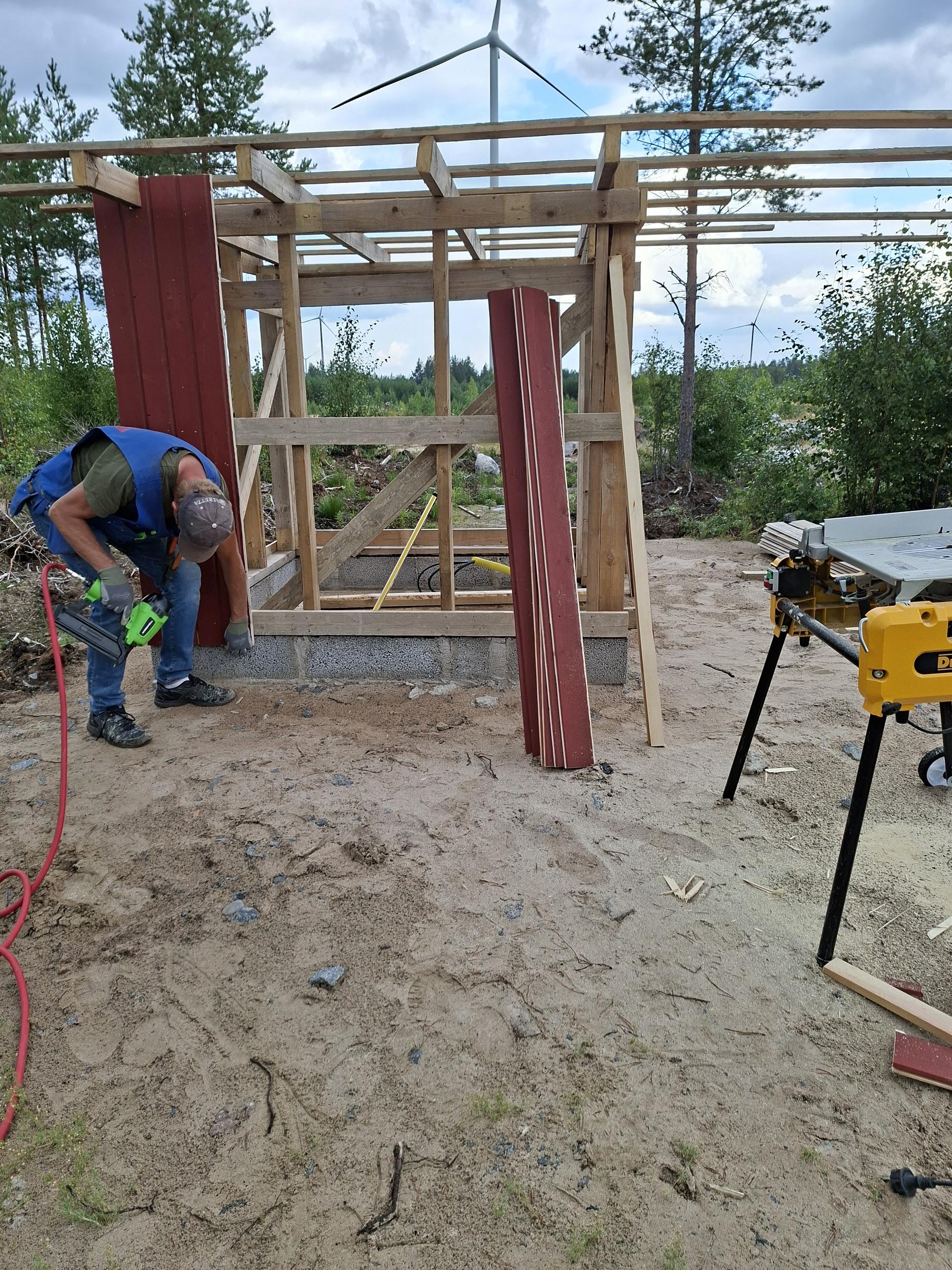

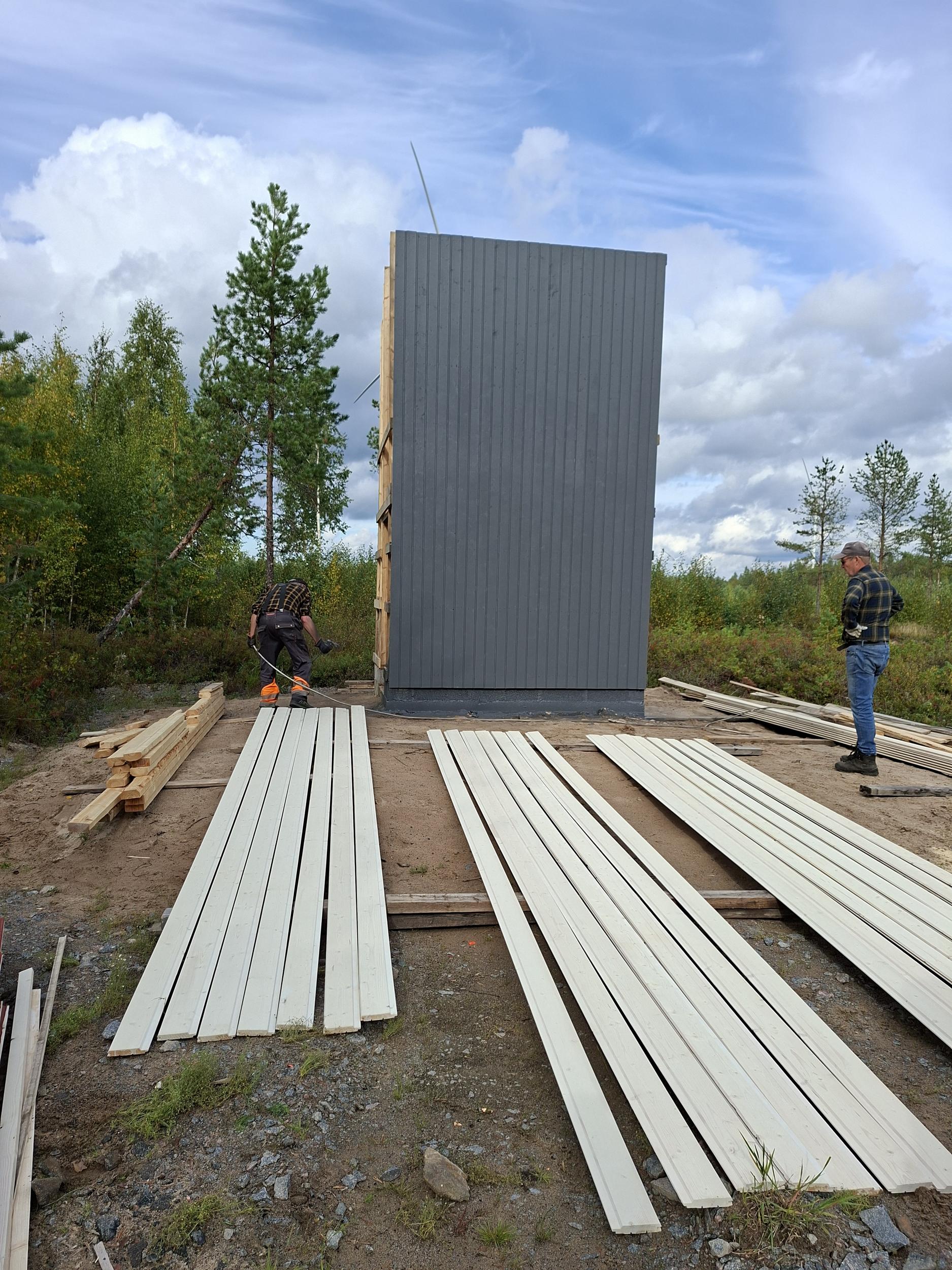

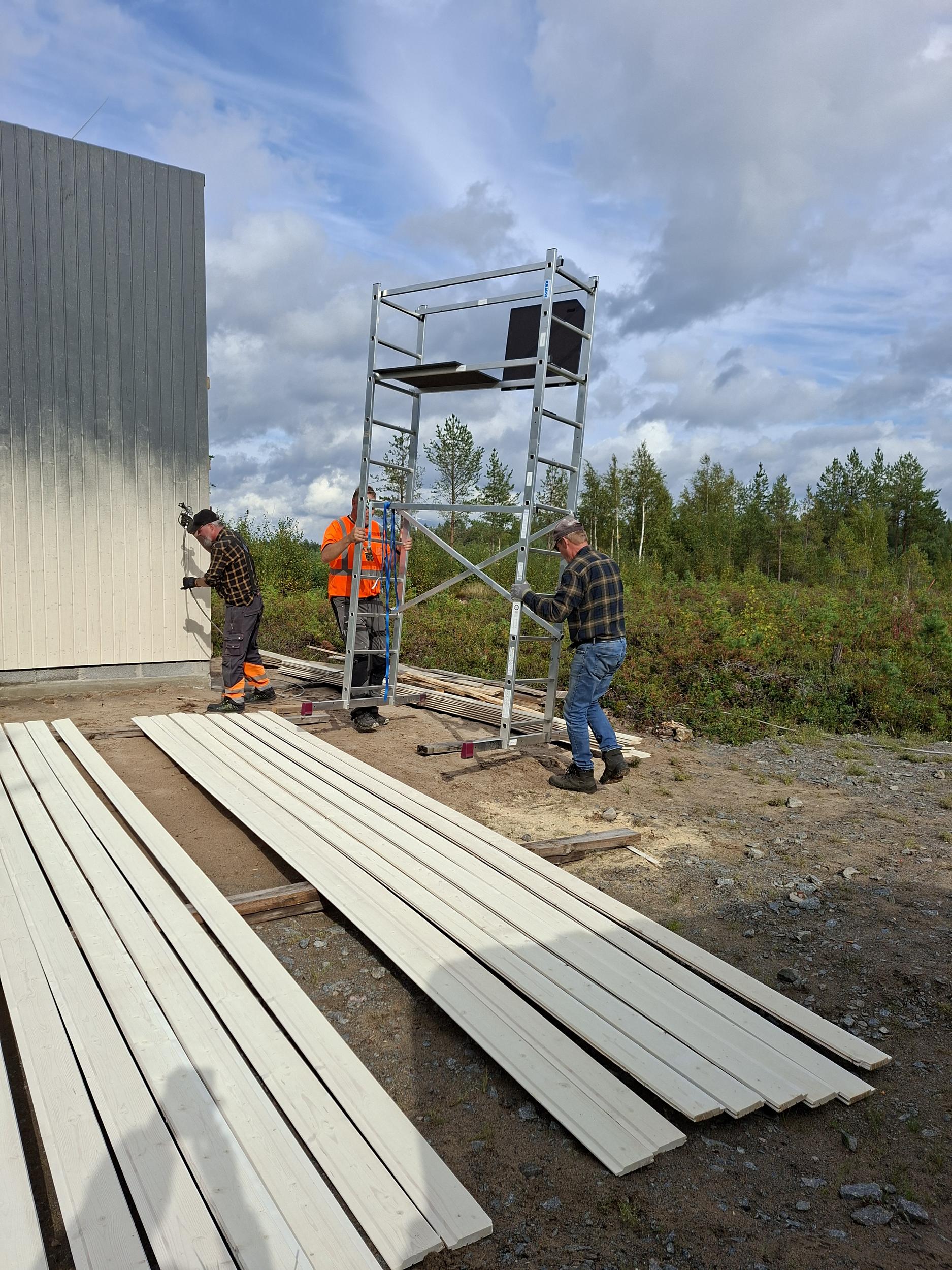

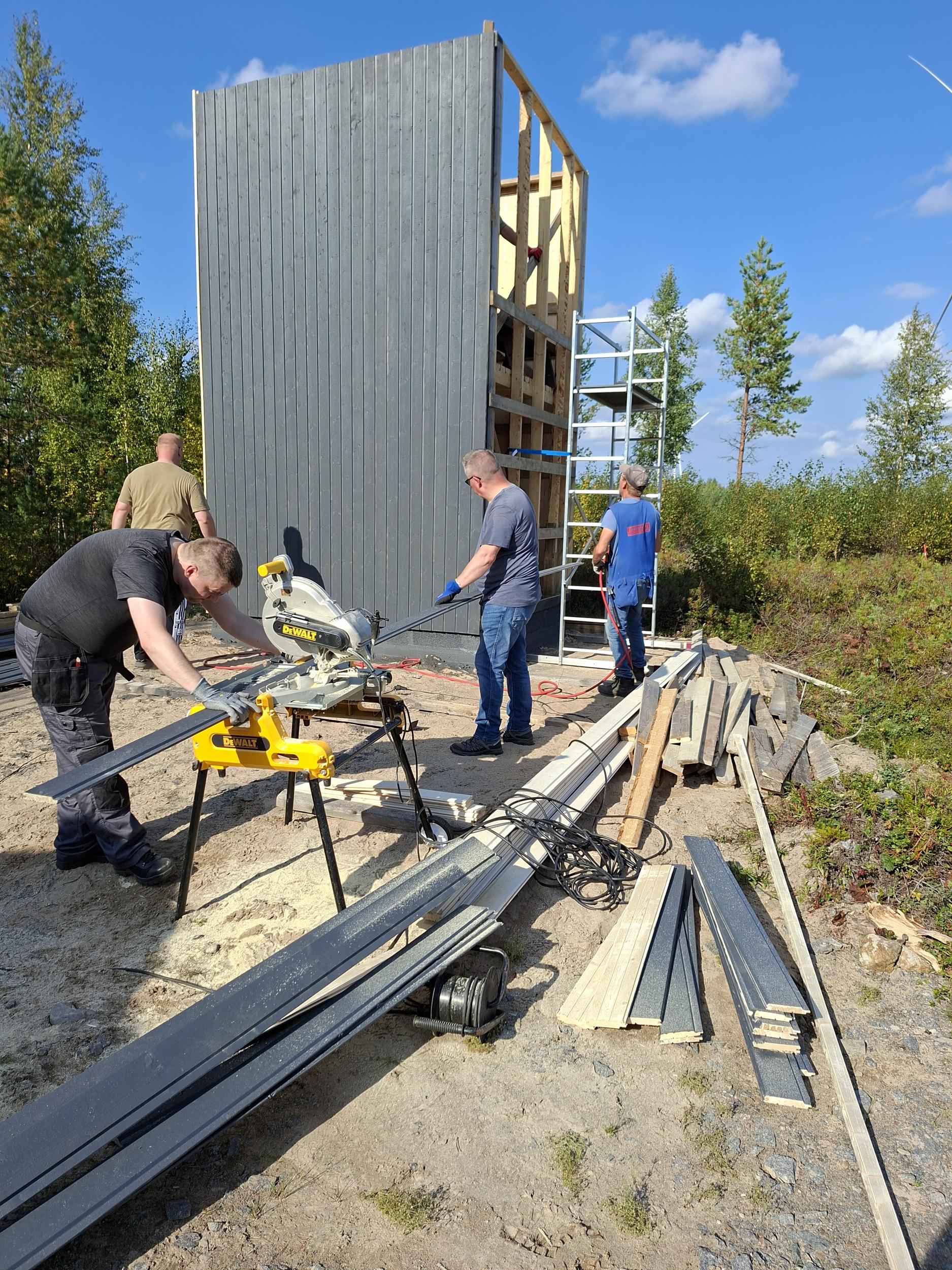

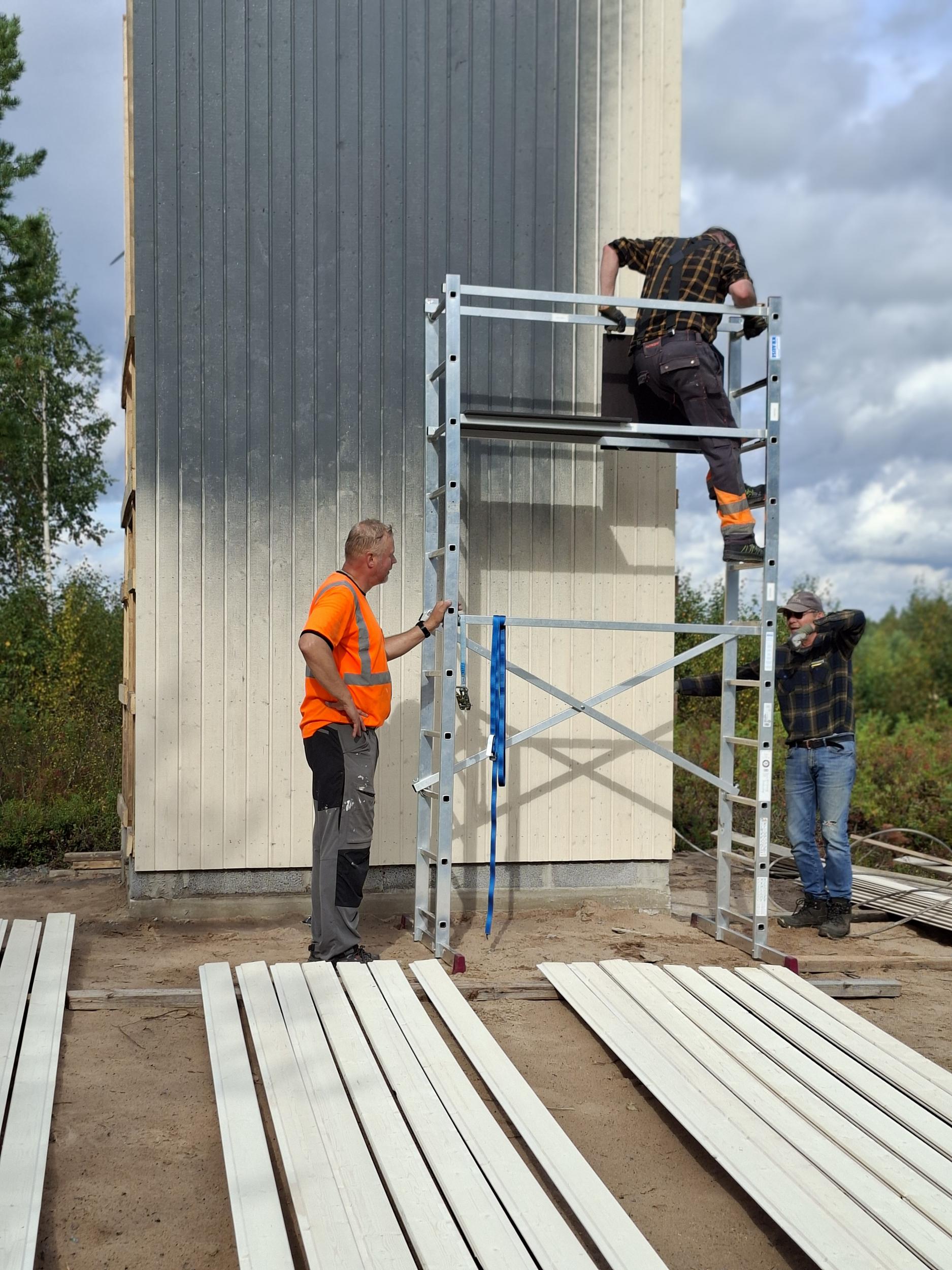

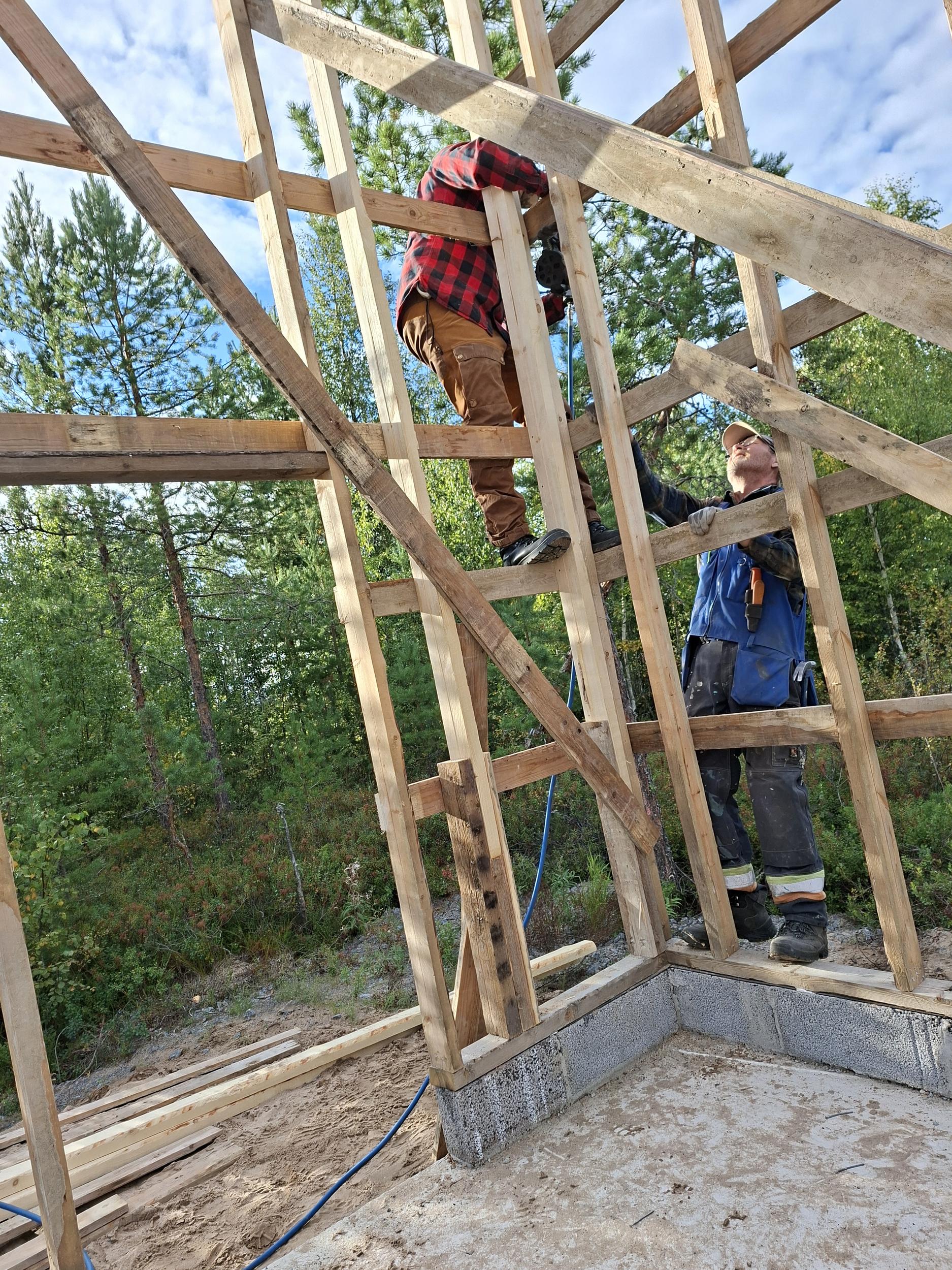

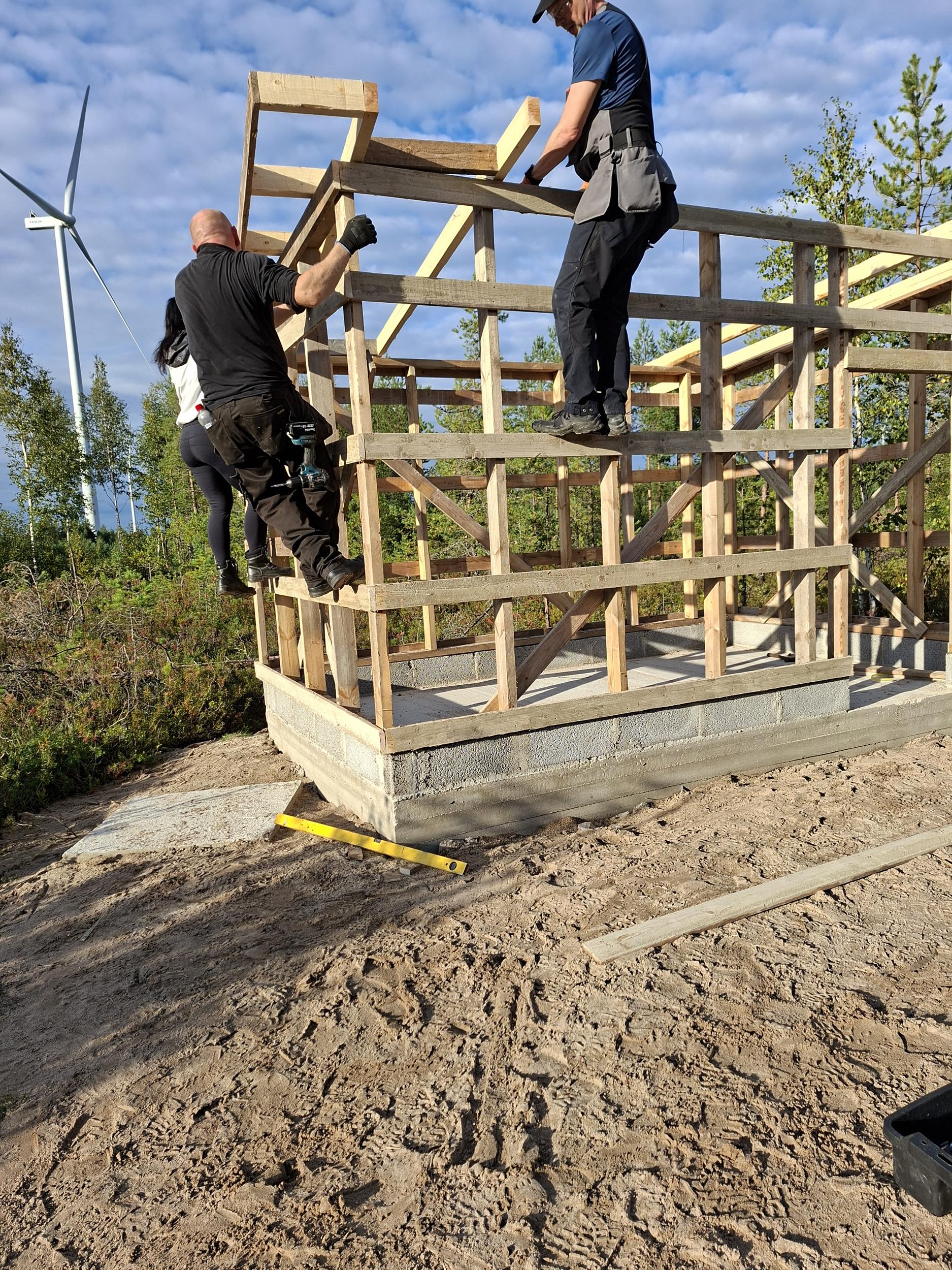

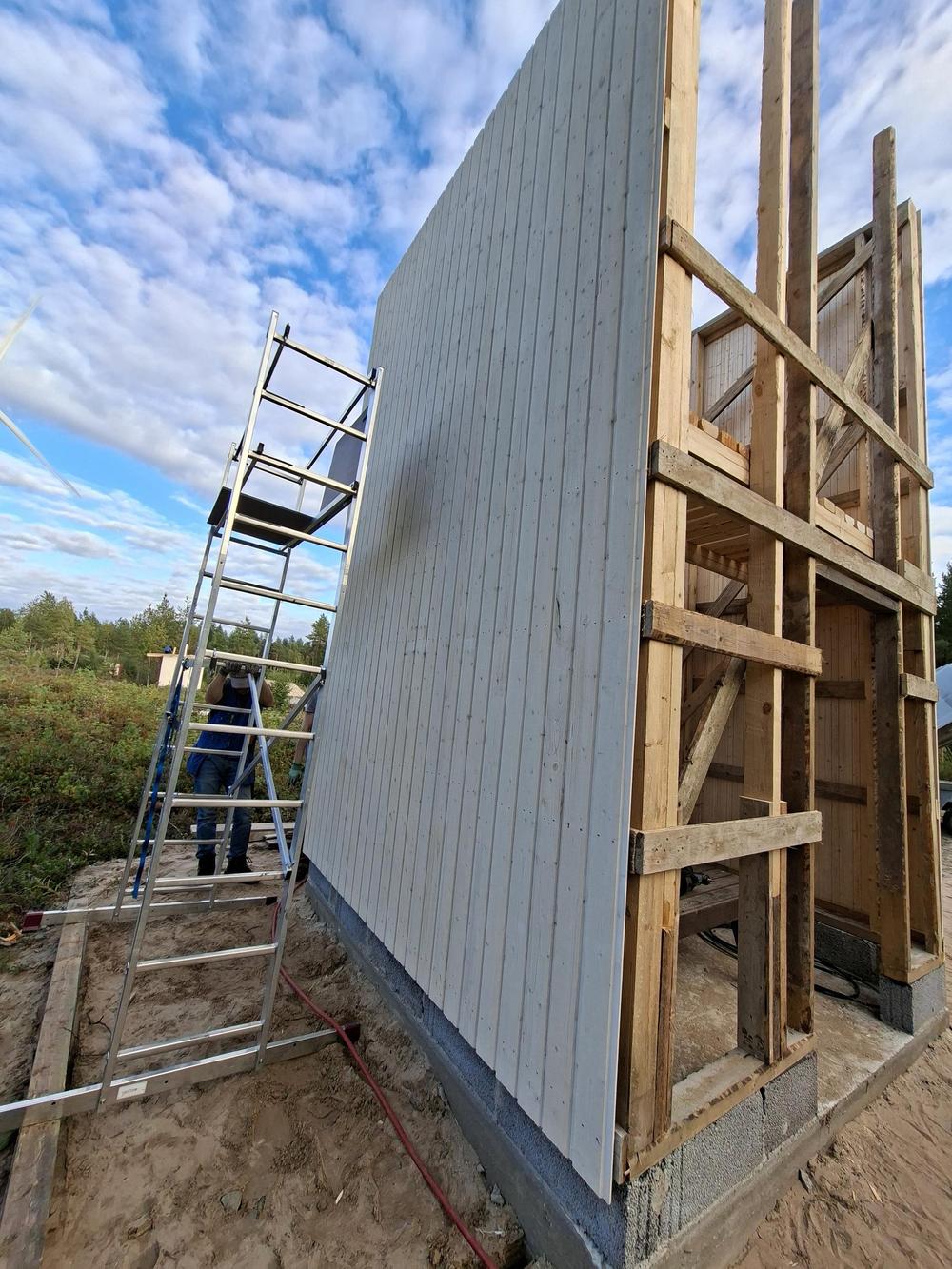

6.8.25 Jatkettiin practicalradan katoksen tekoa.

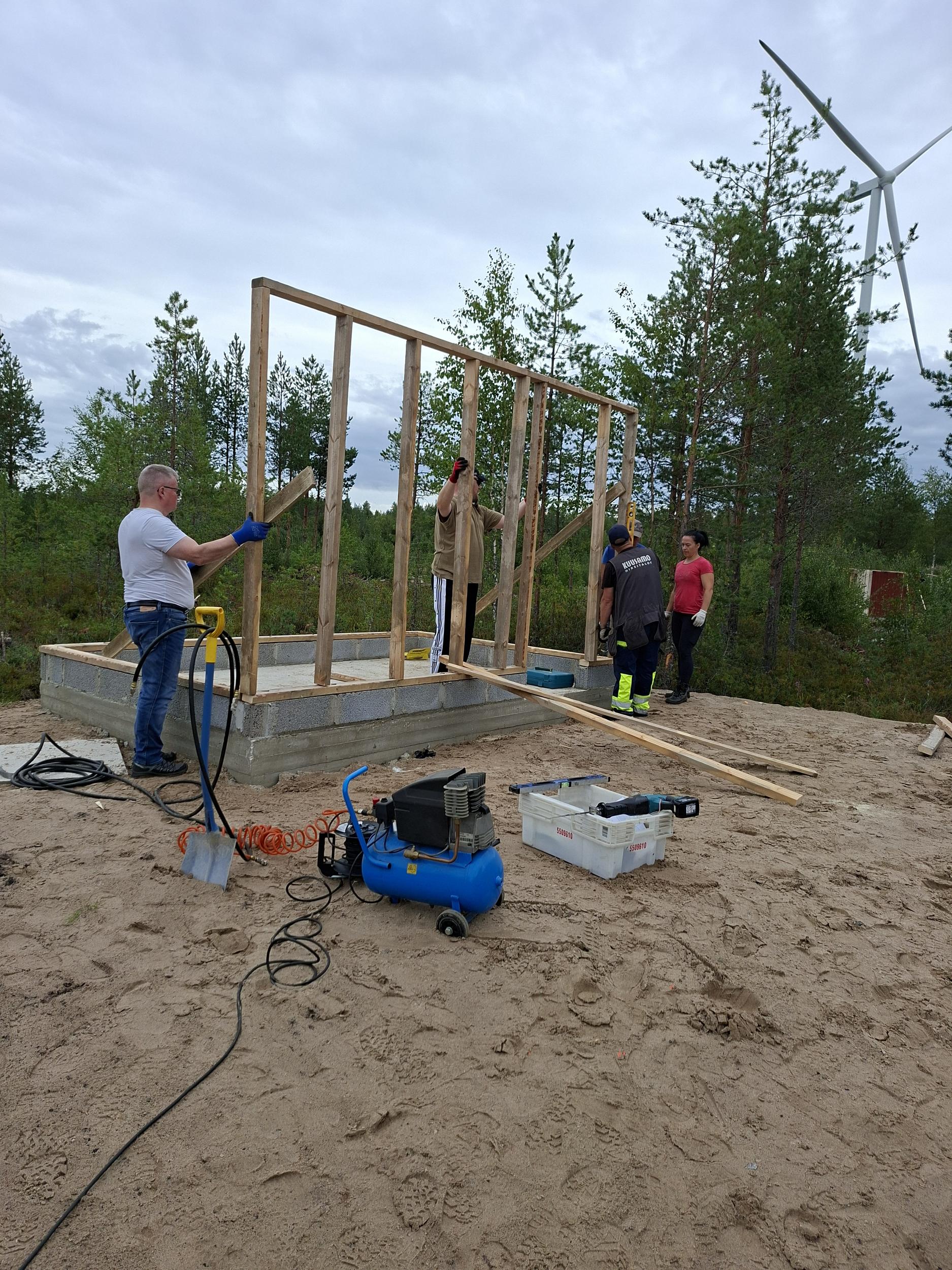

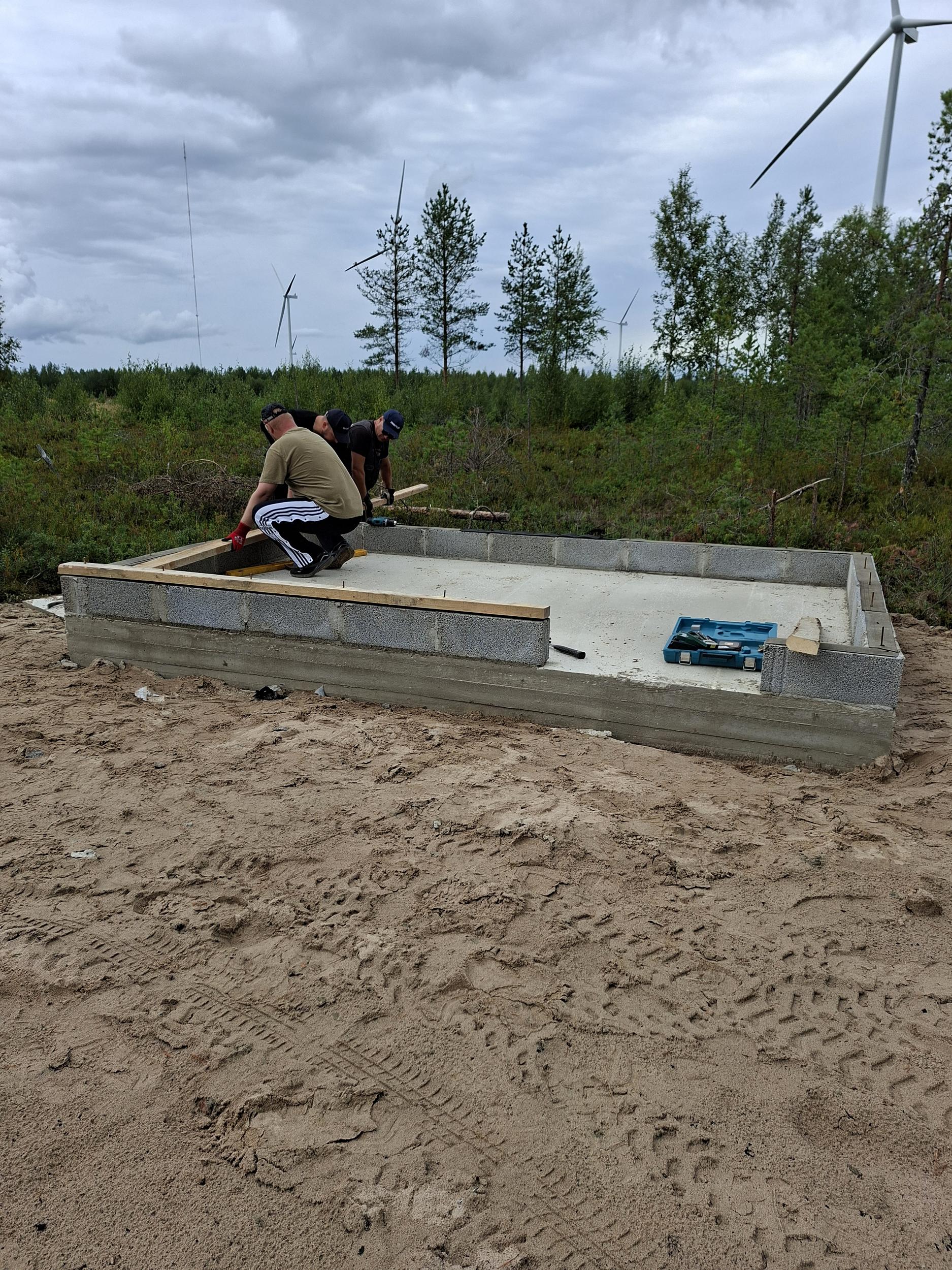

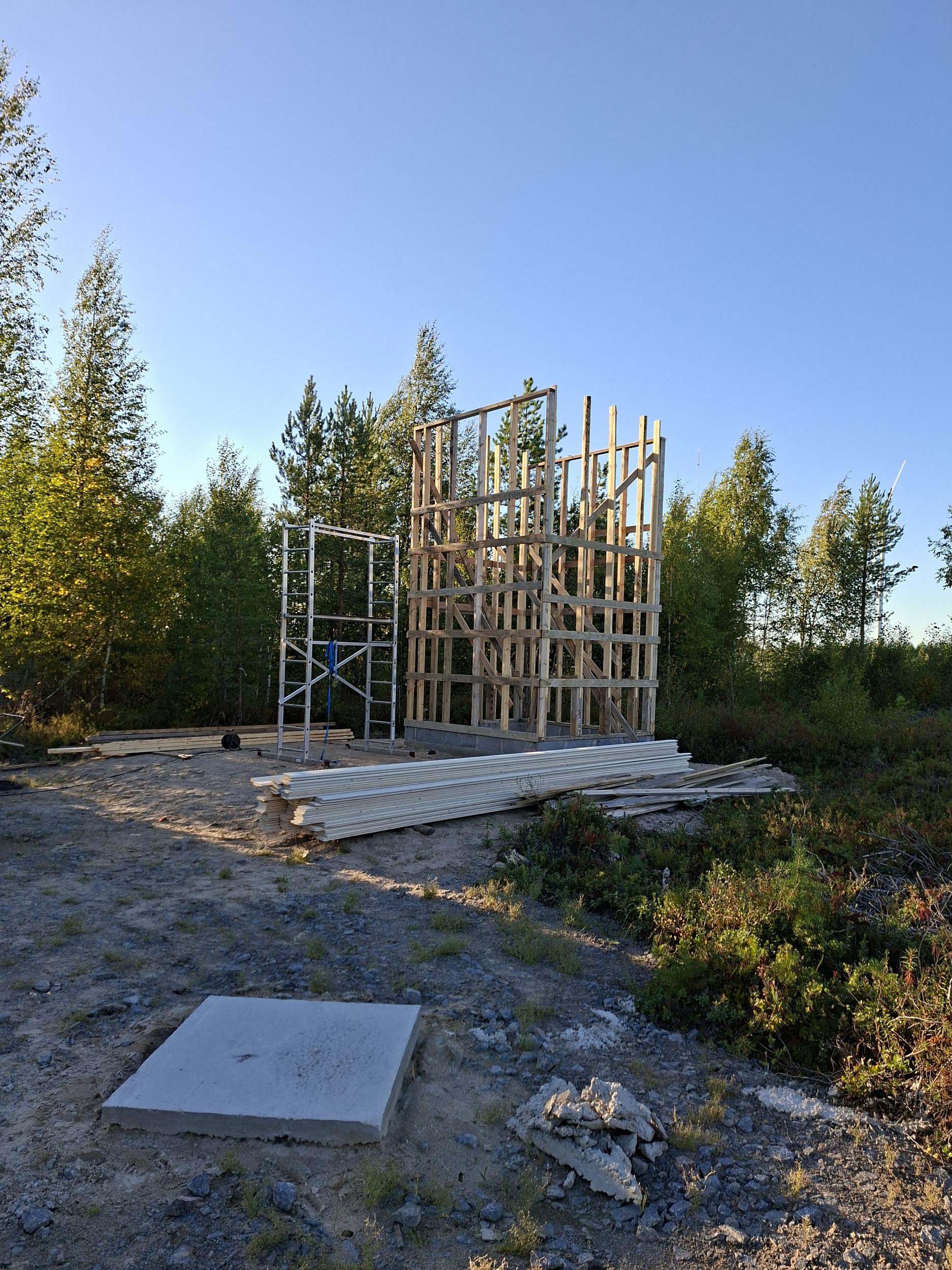

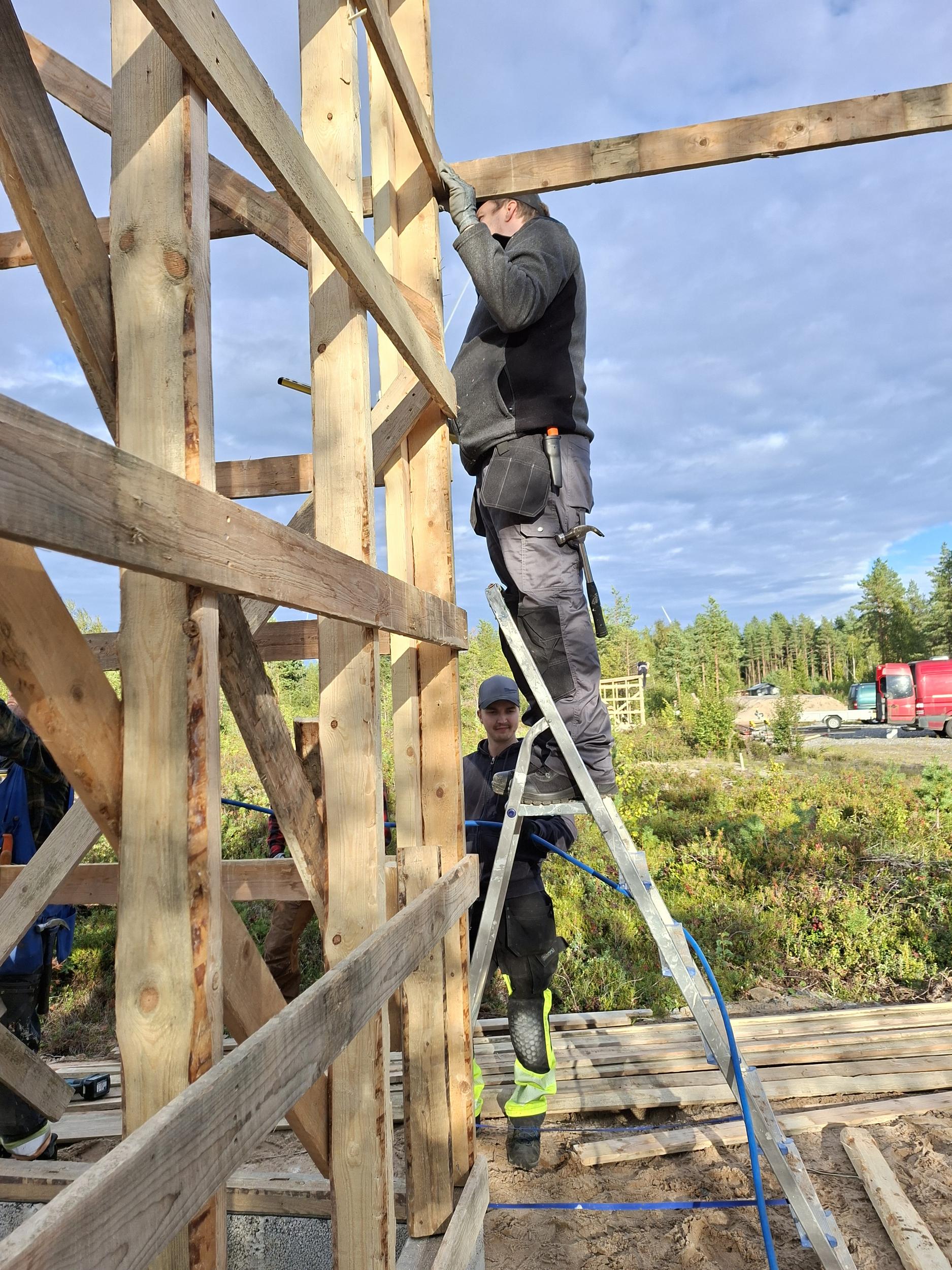

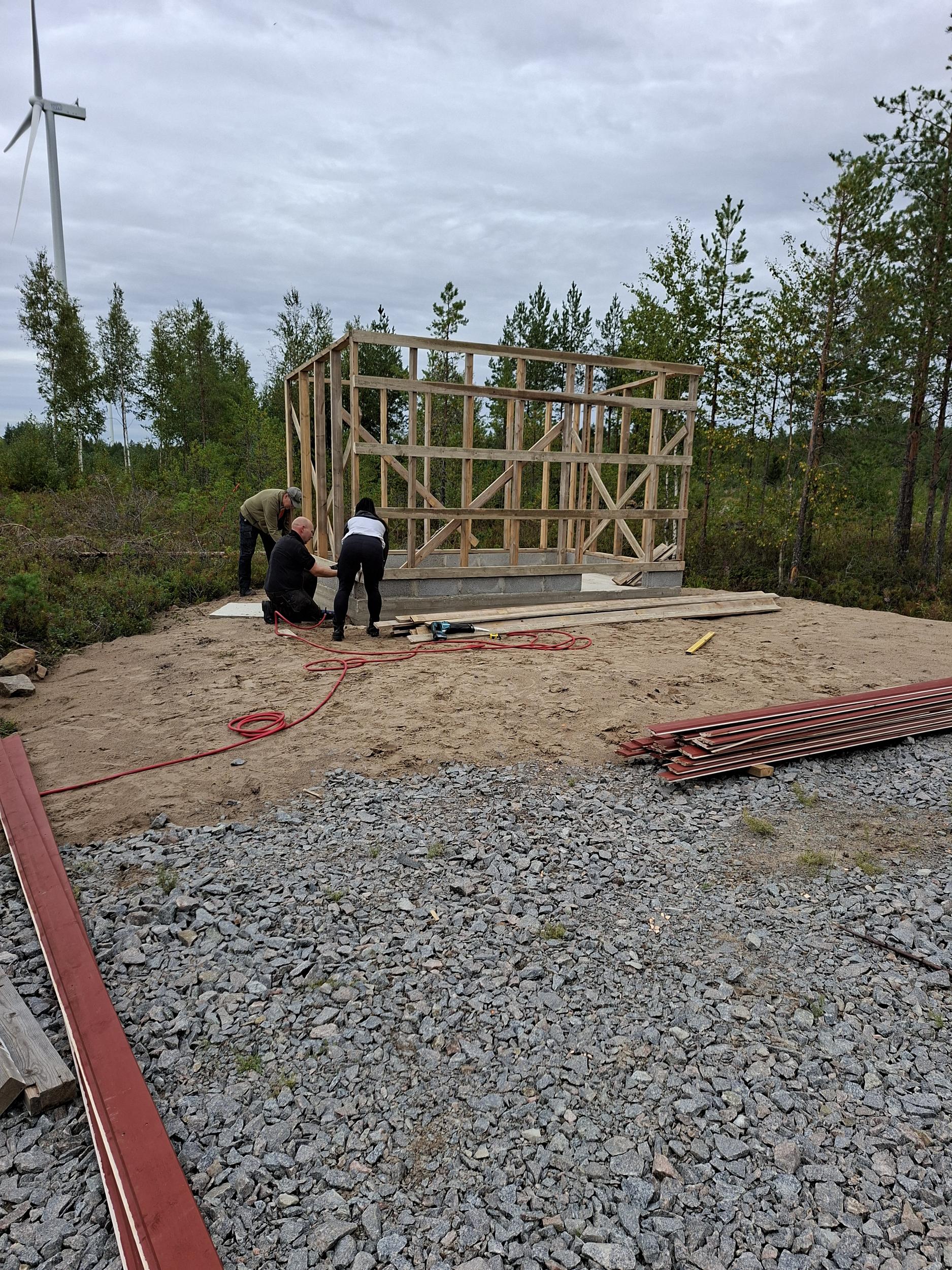

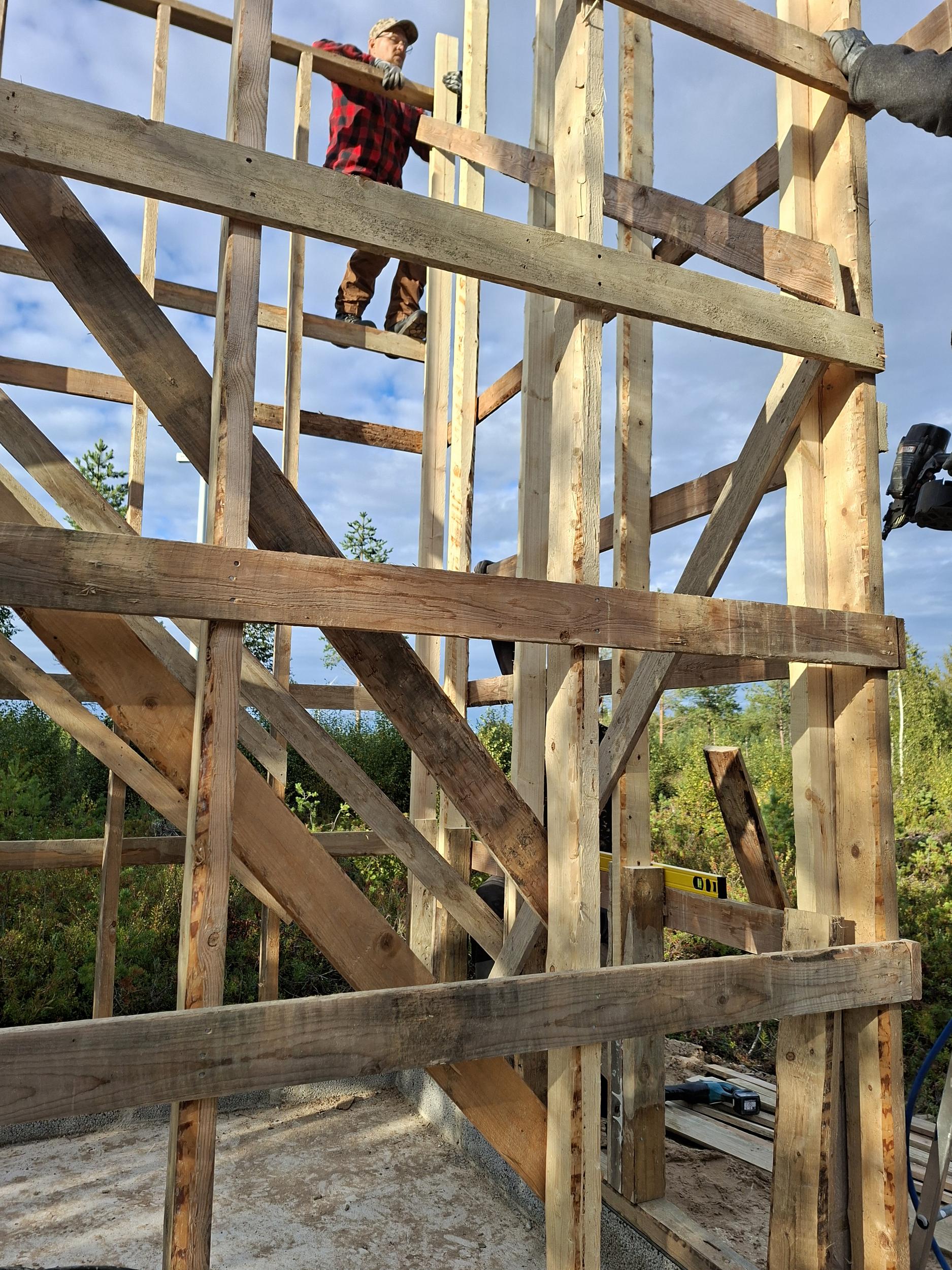

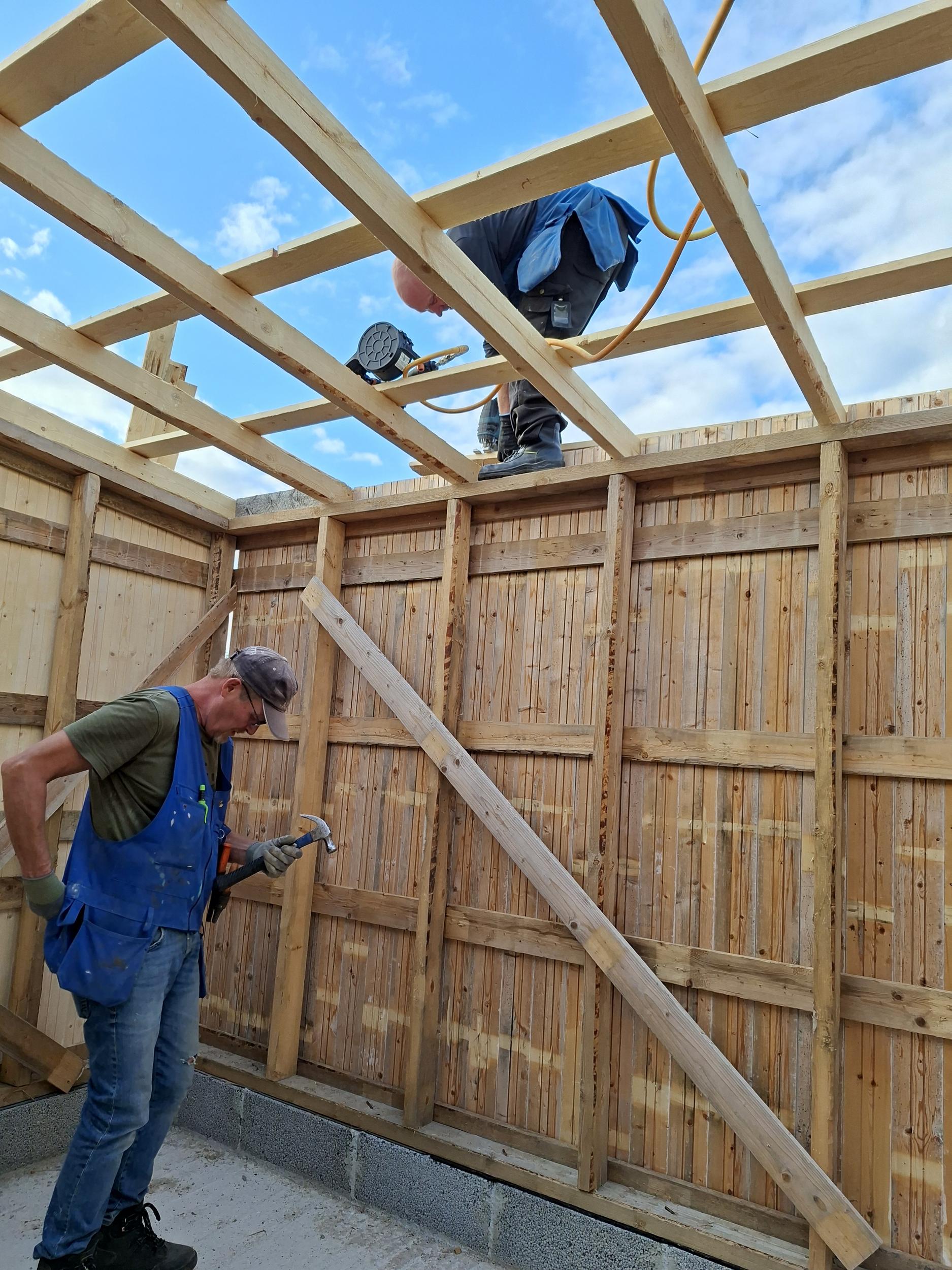

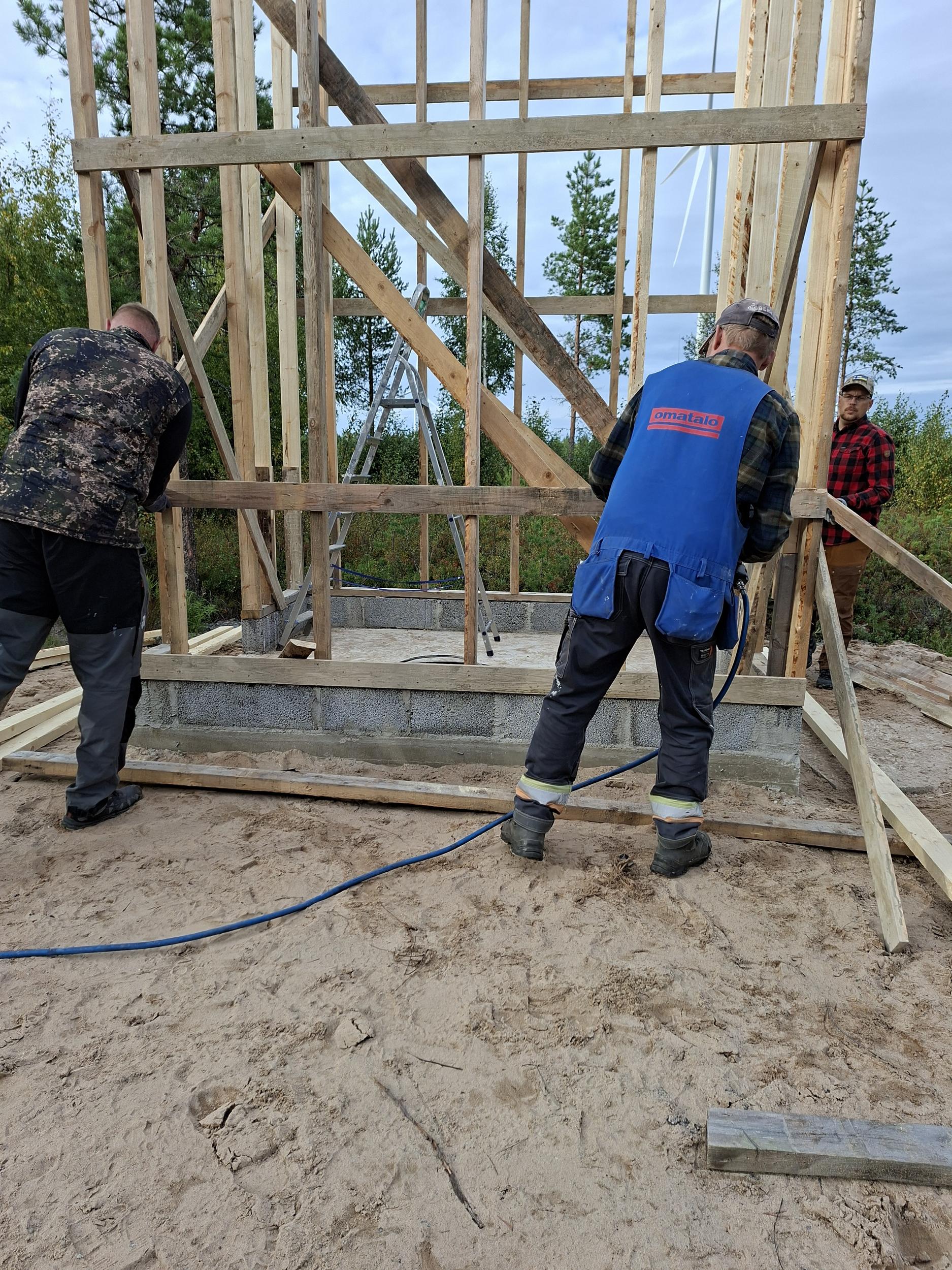

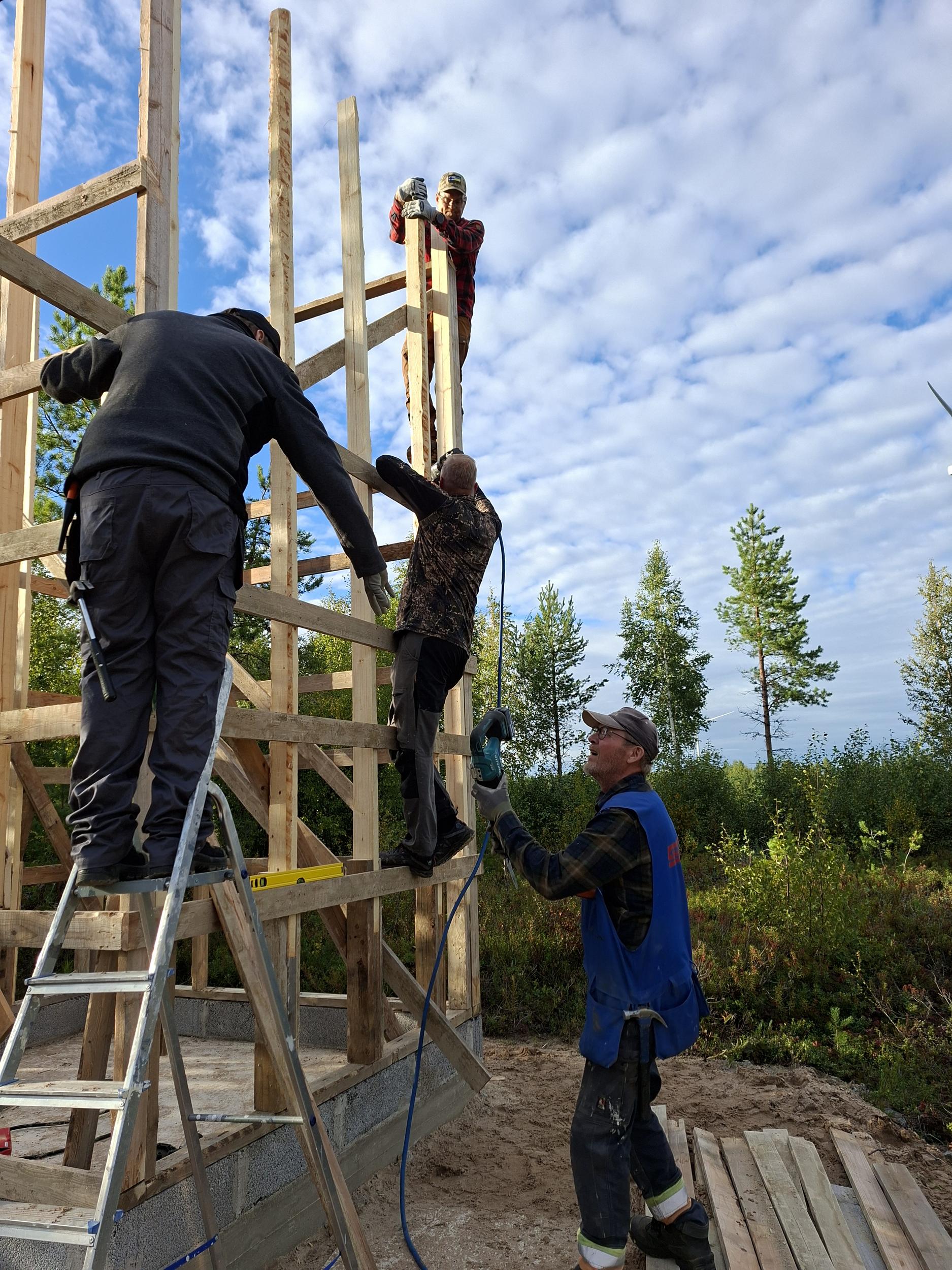

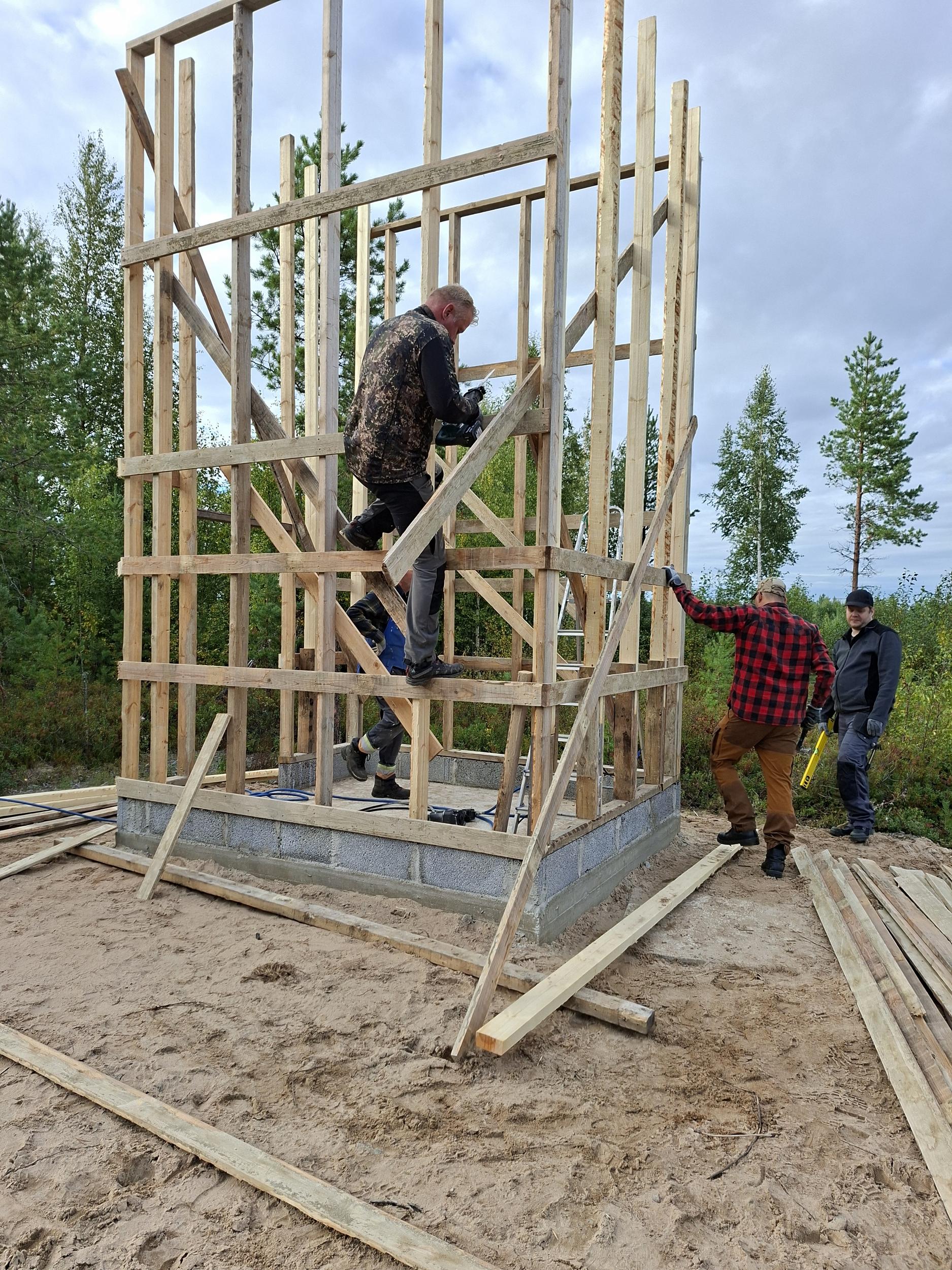

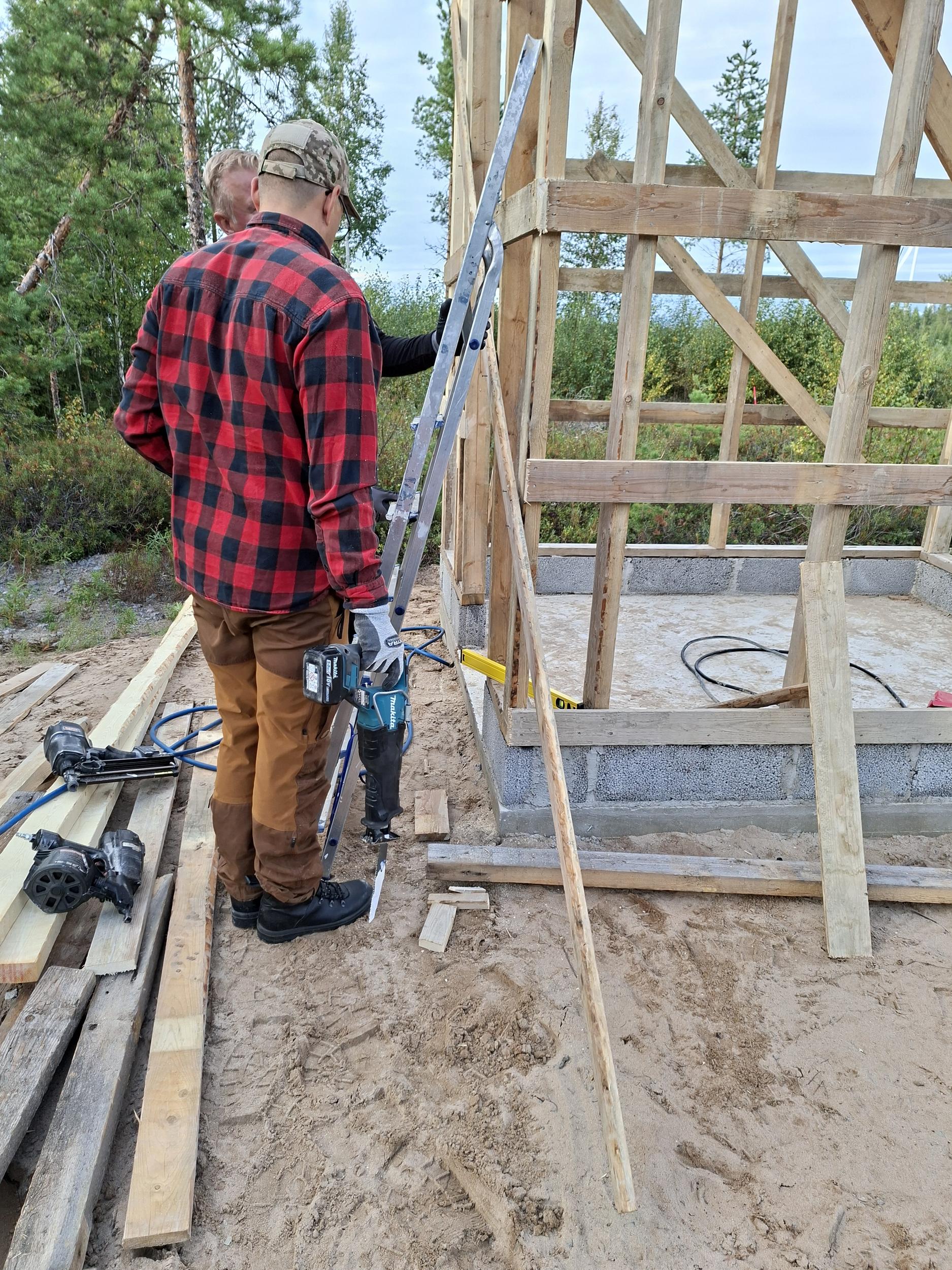

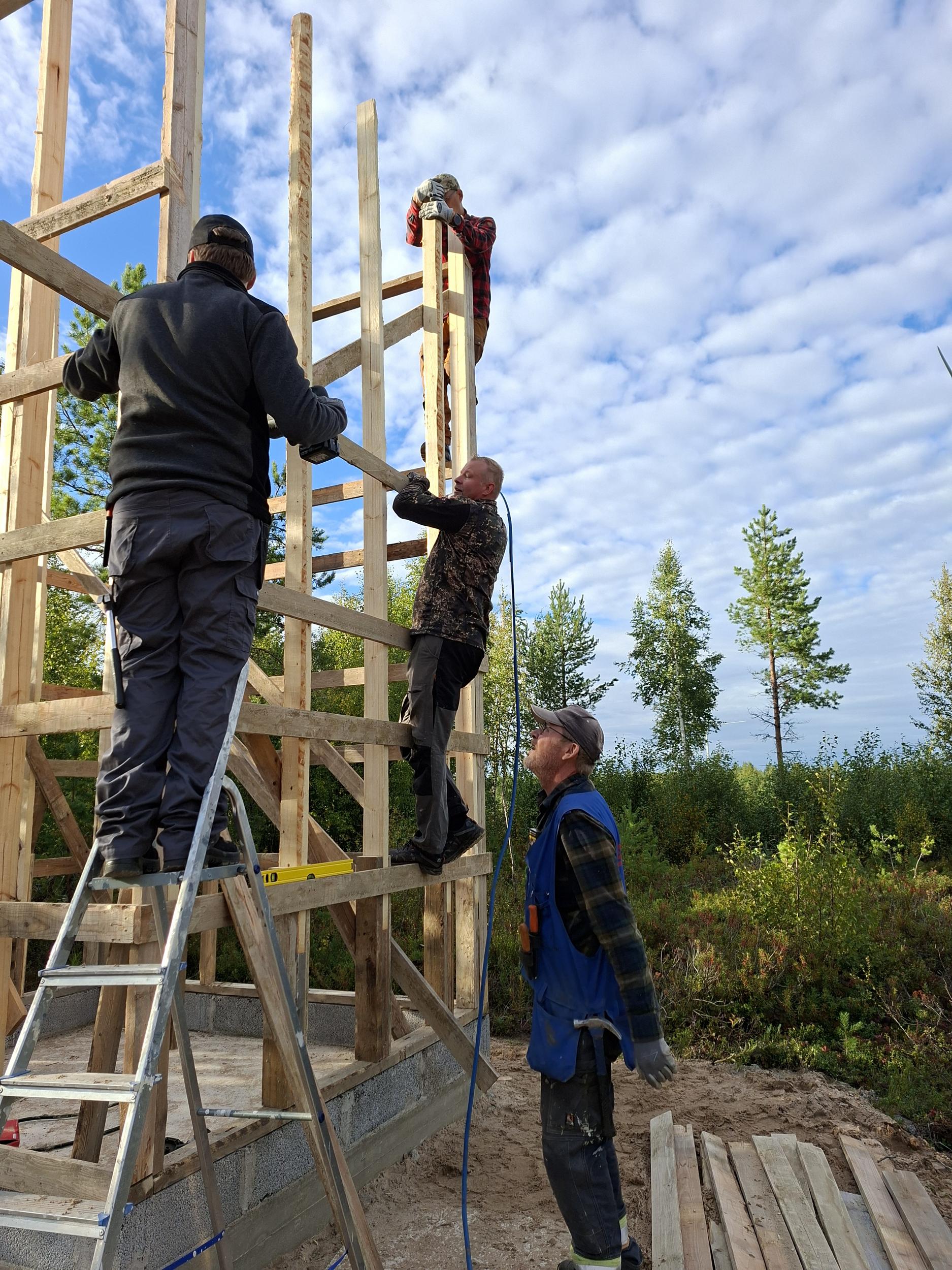

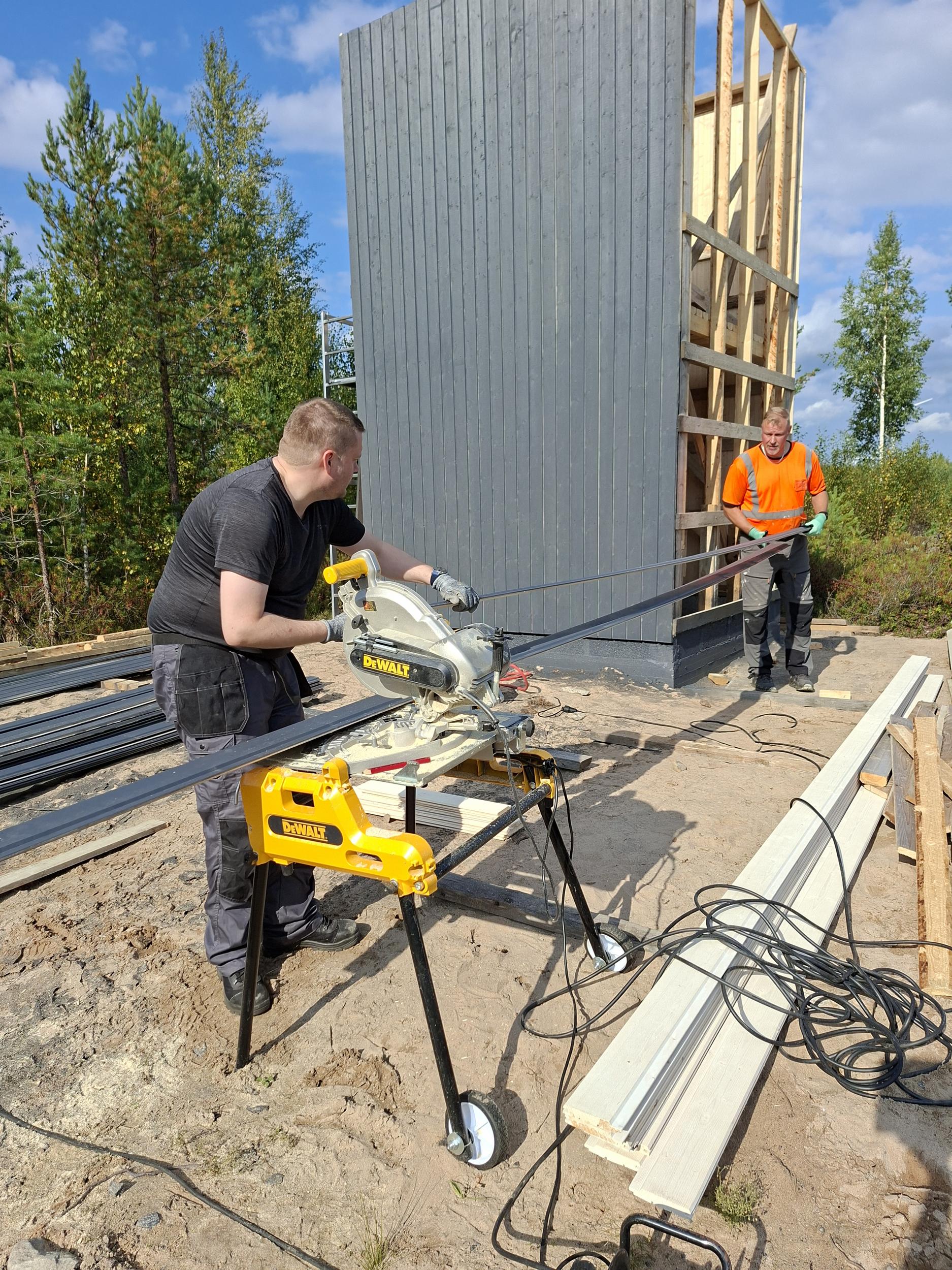

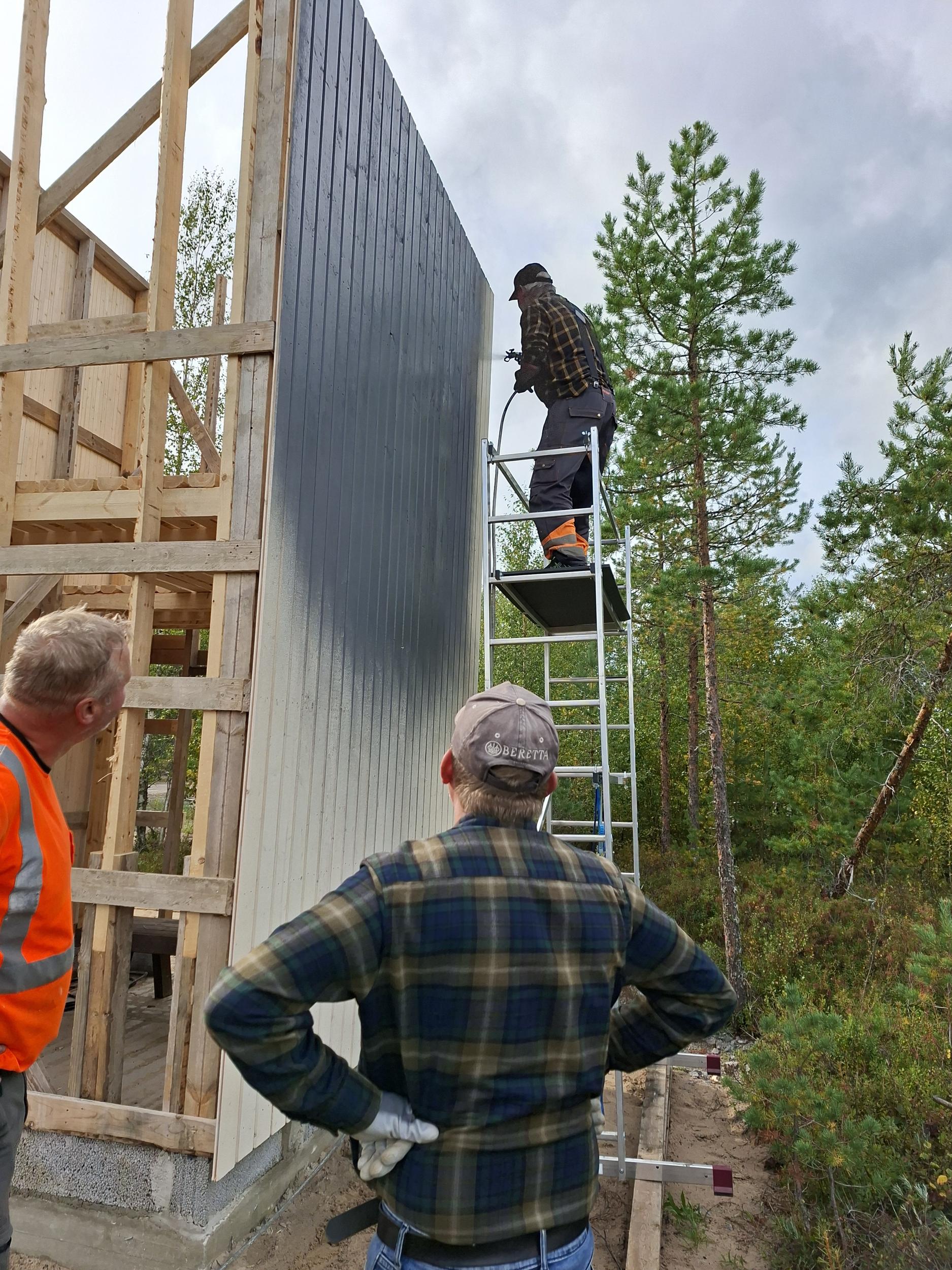

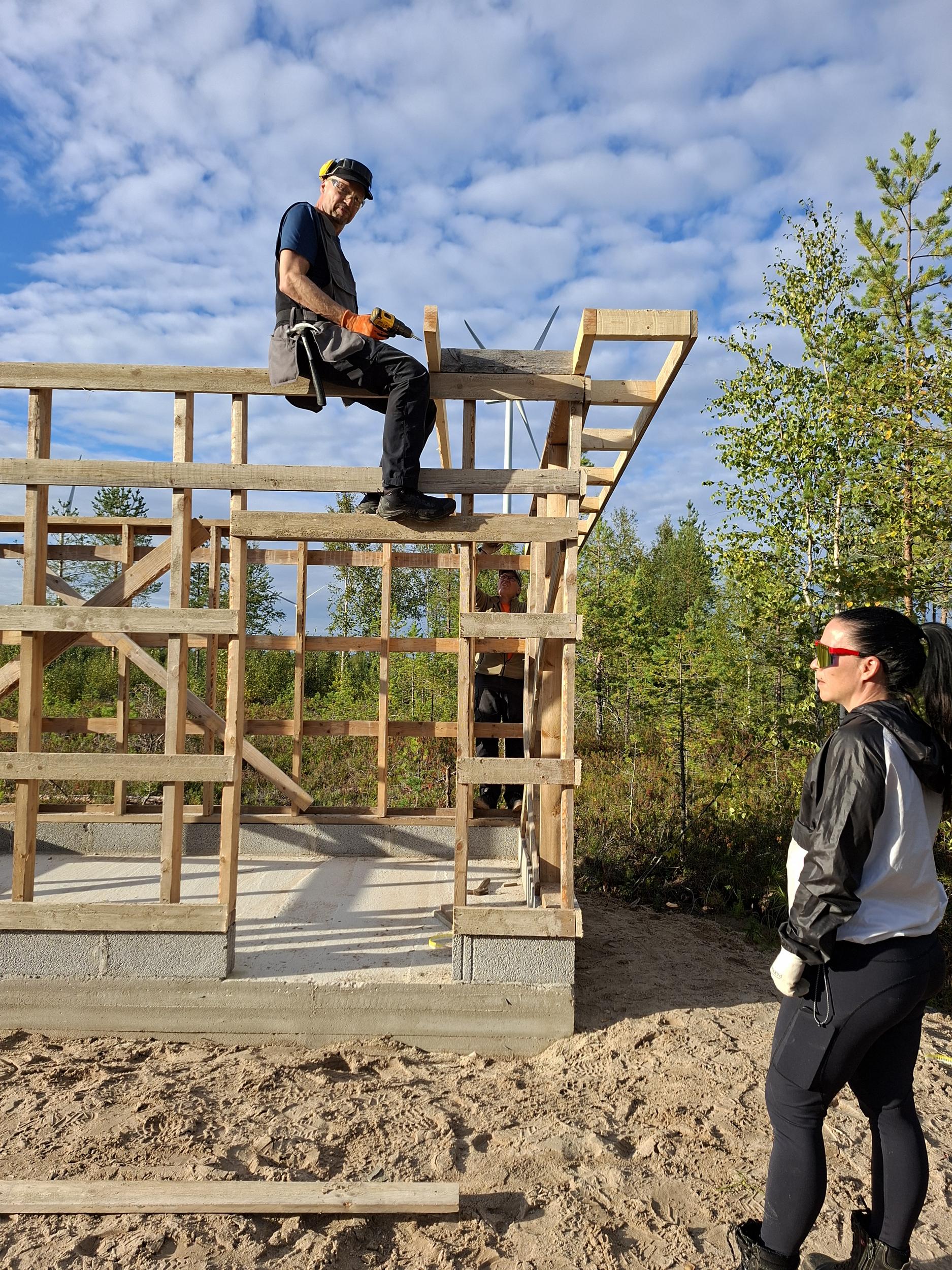

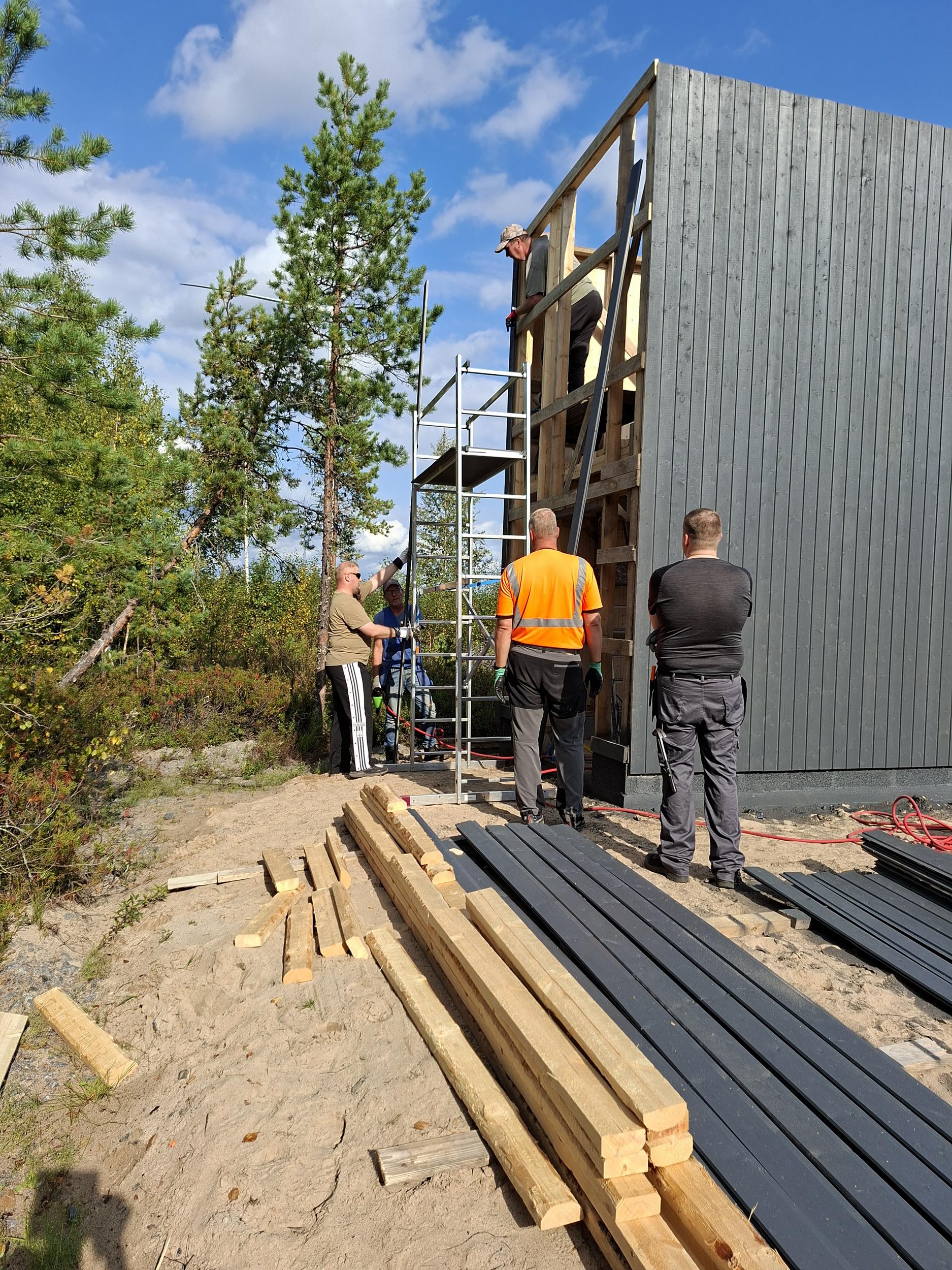

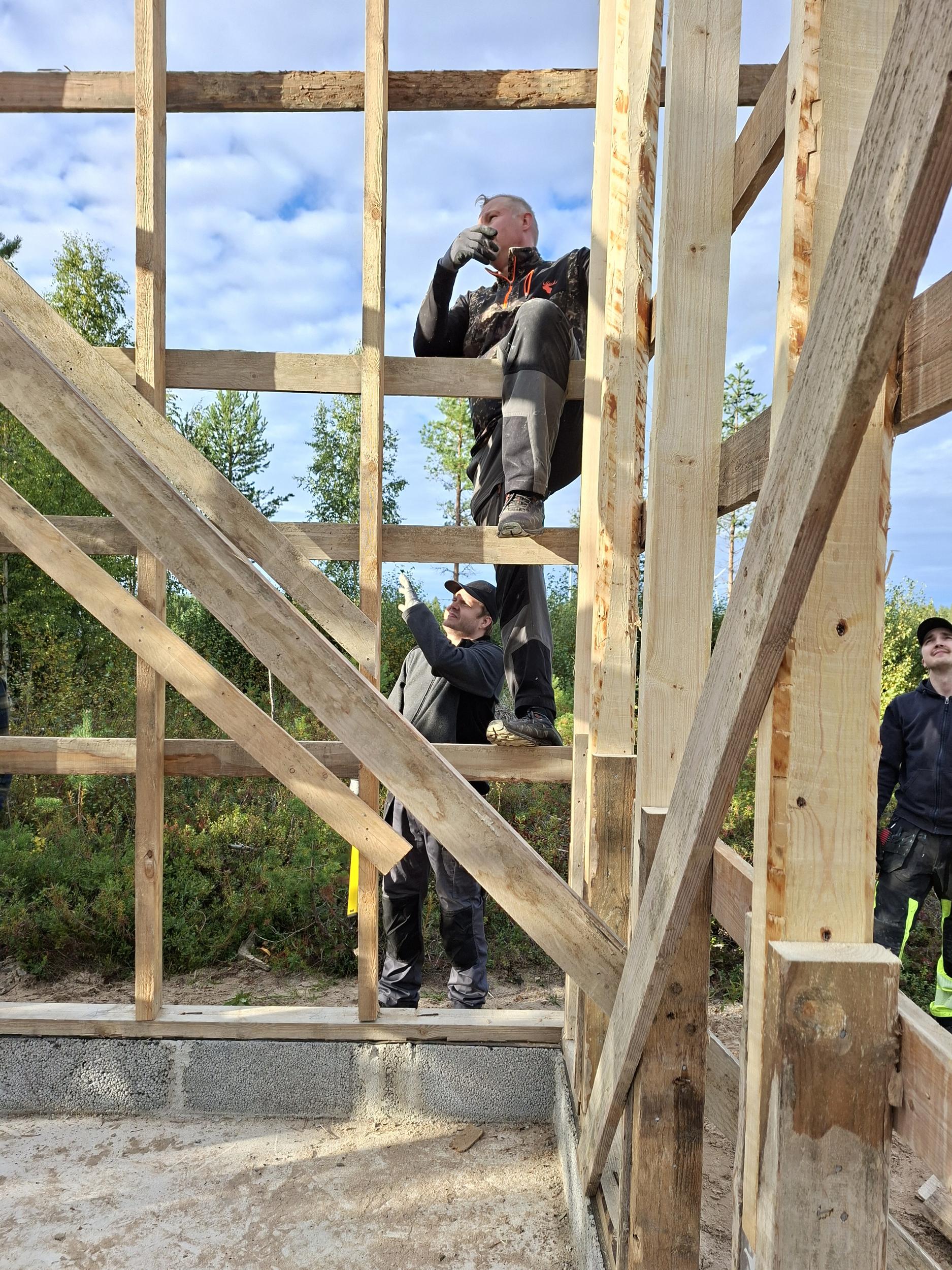

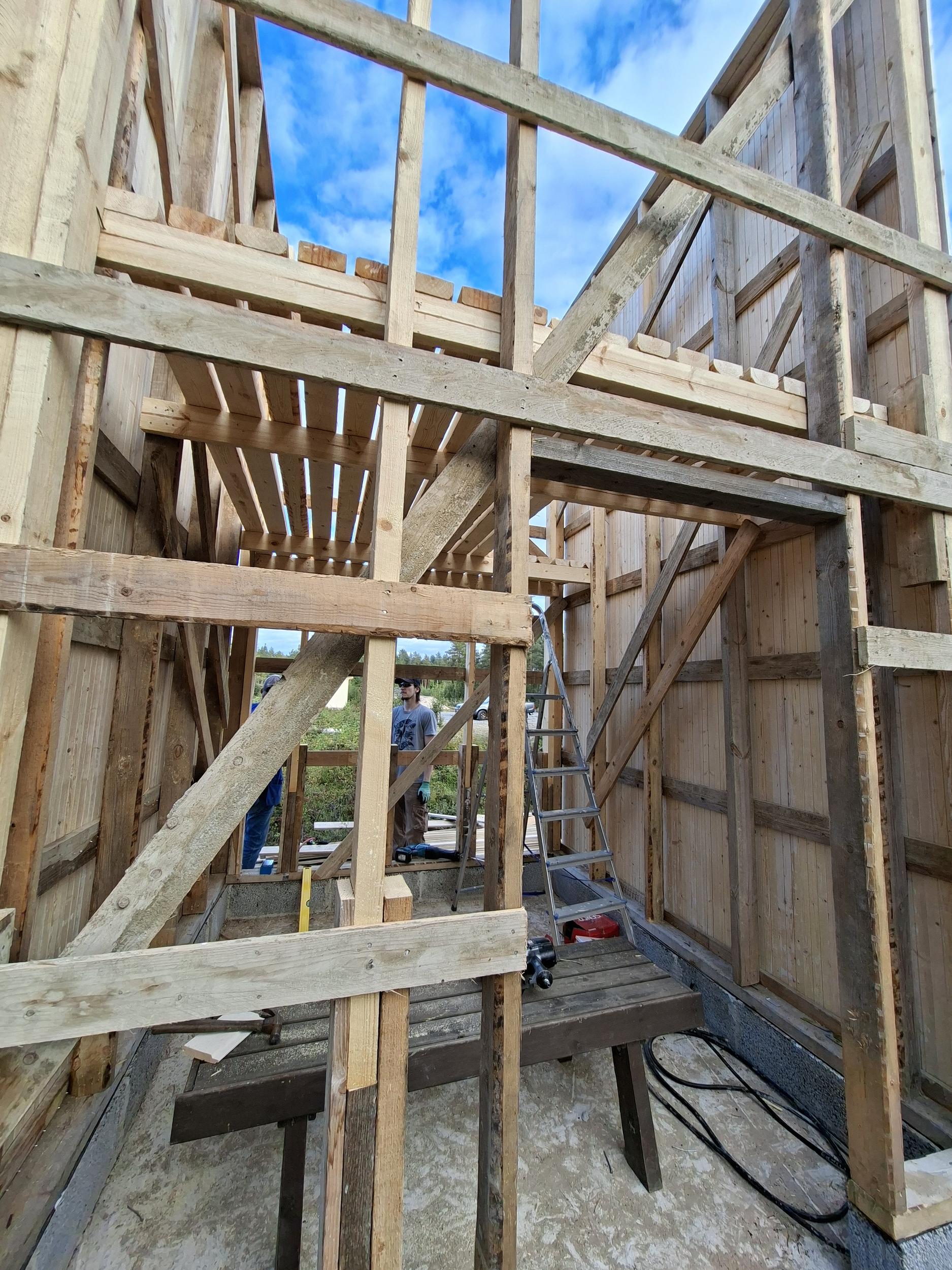

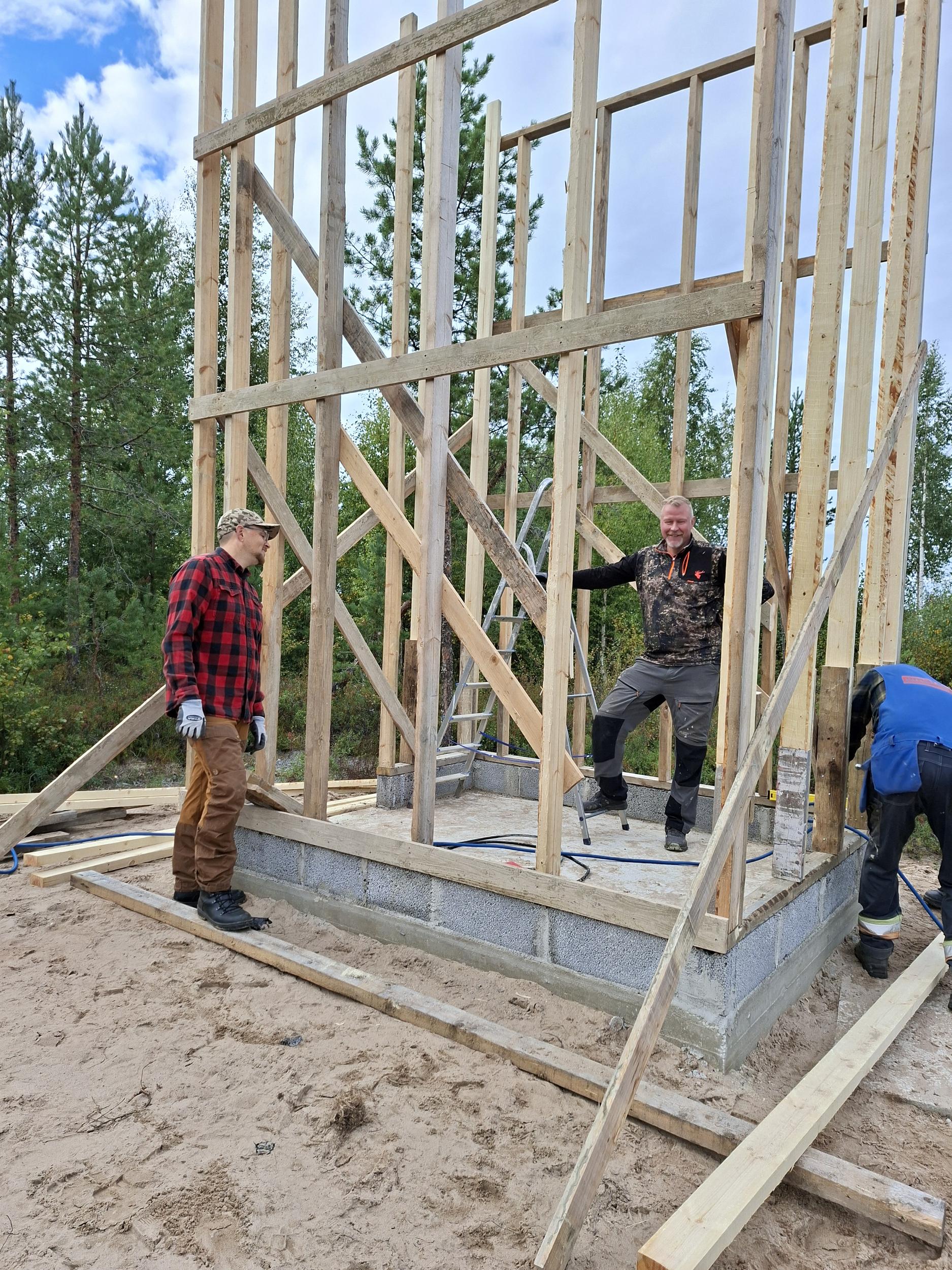

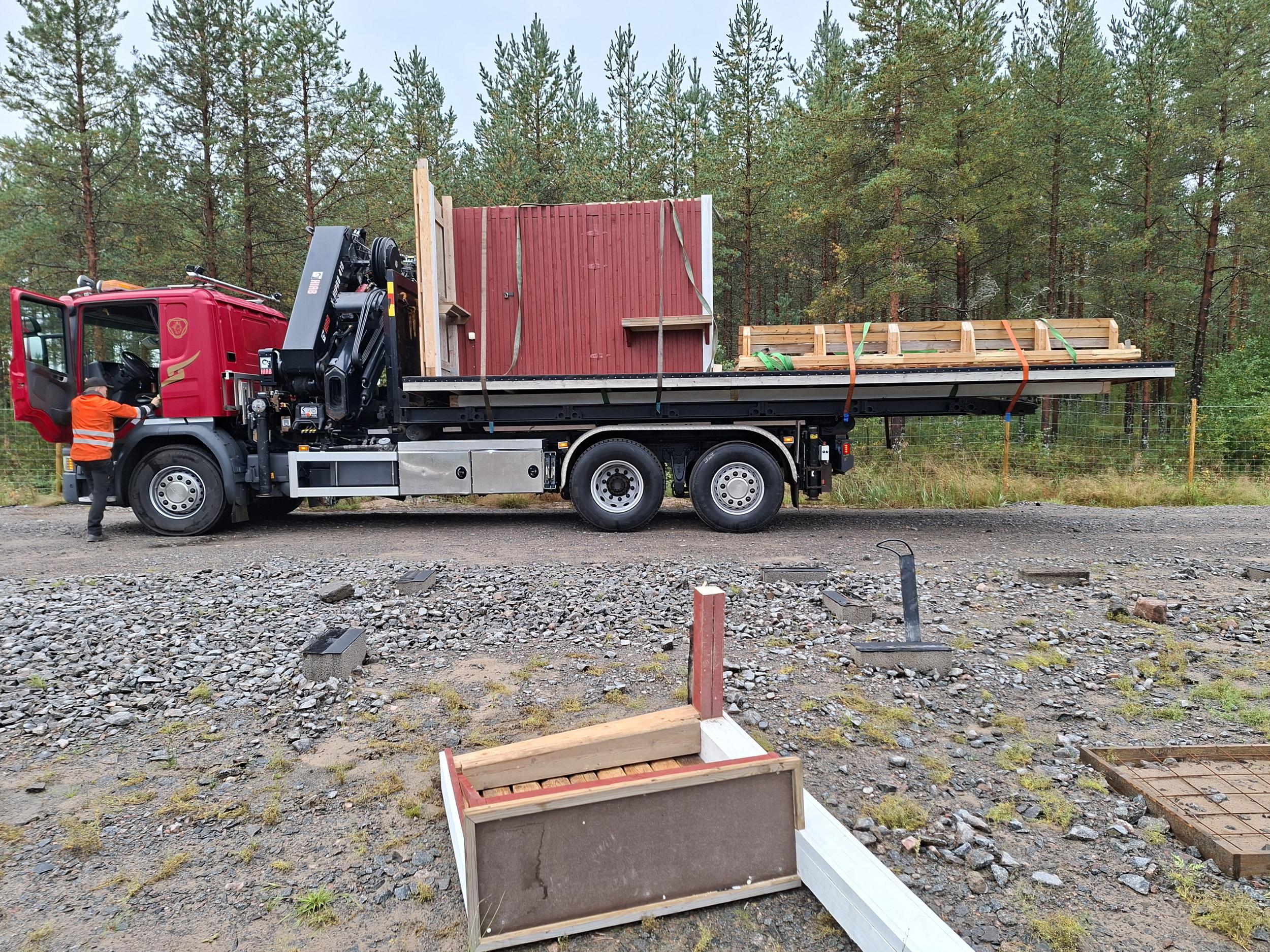

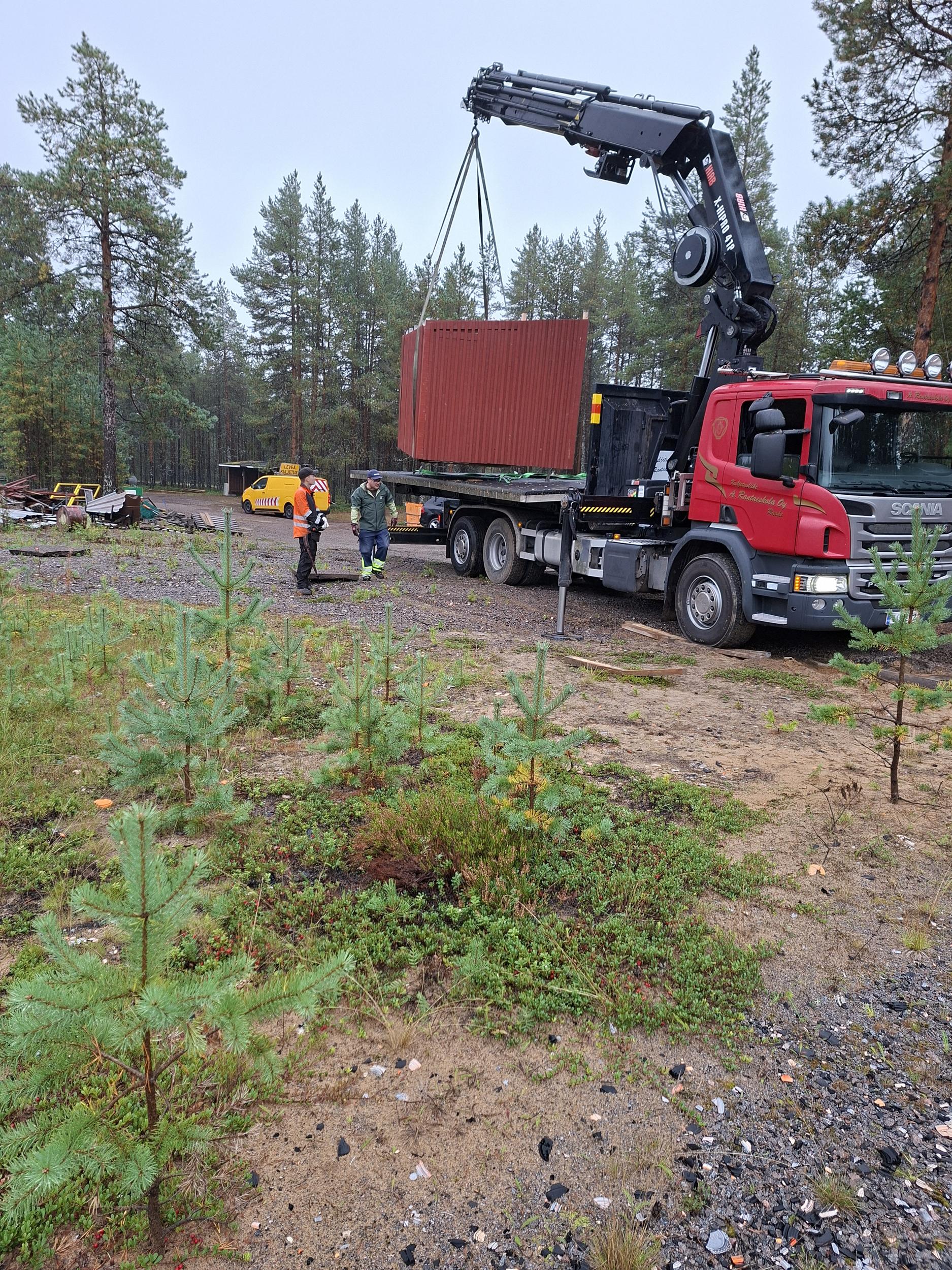

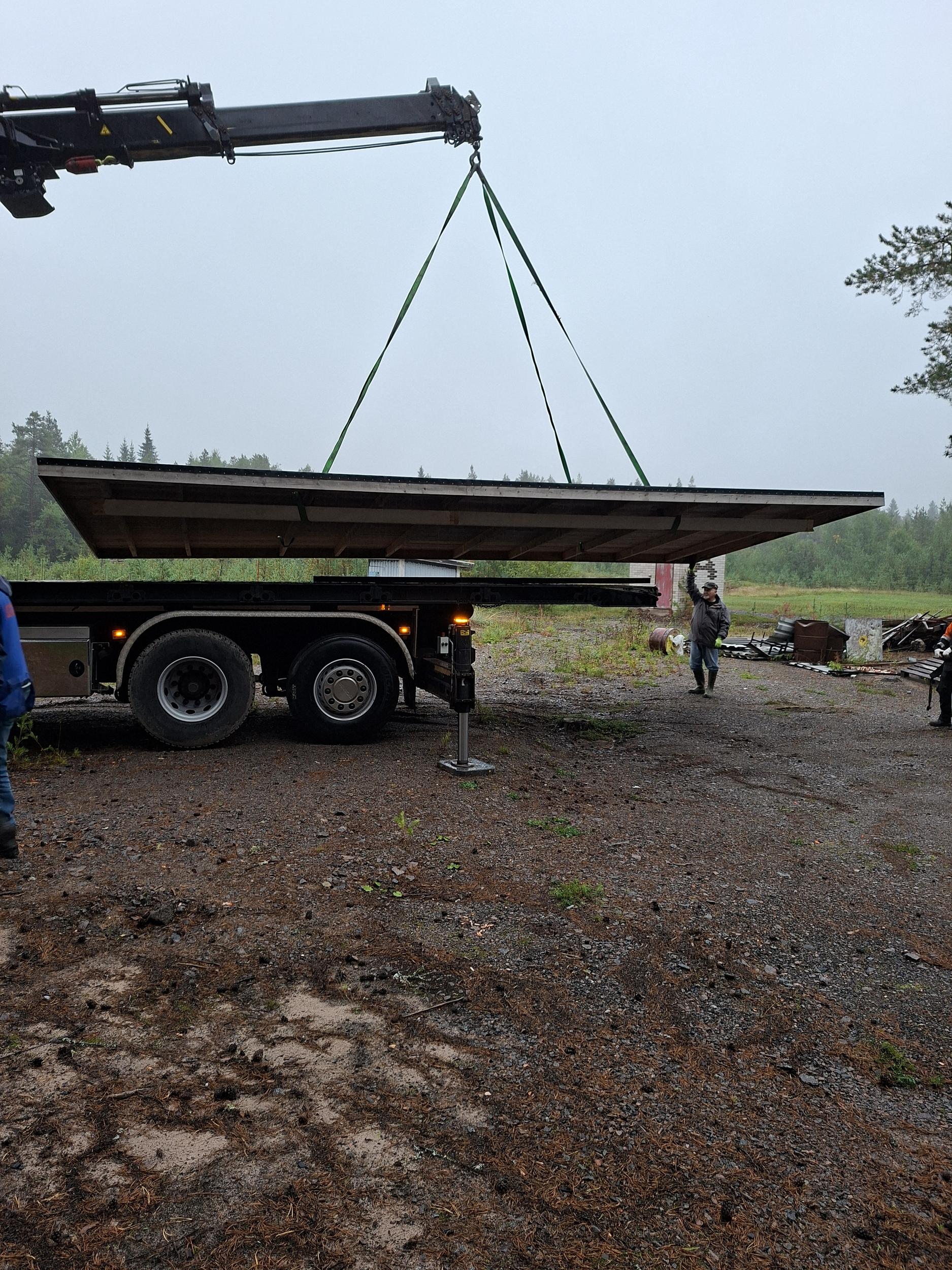

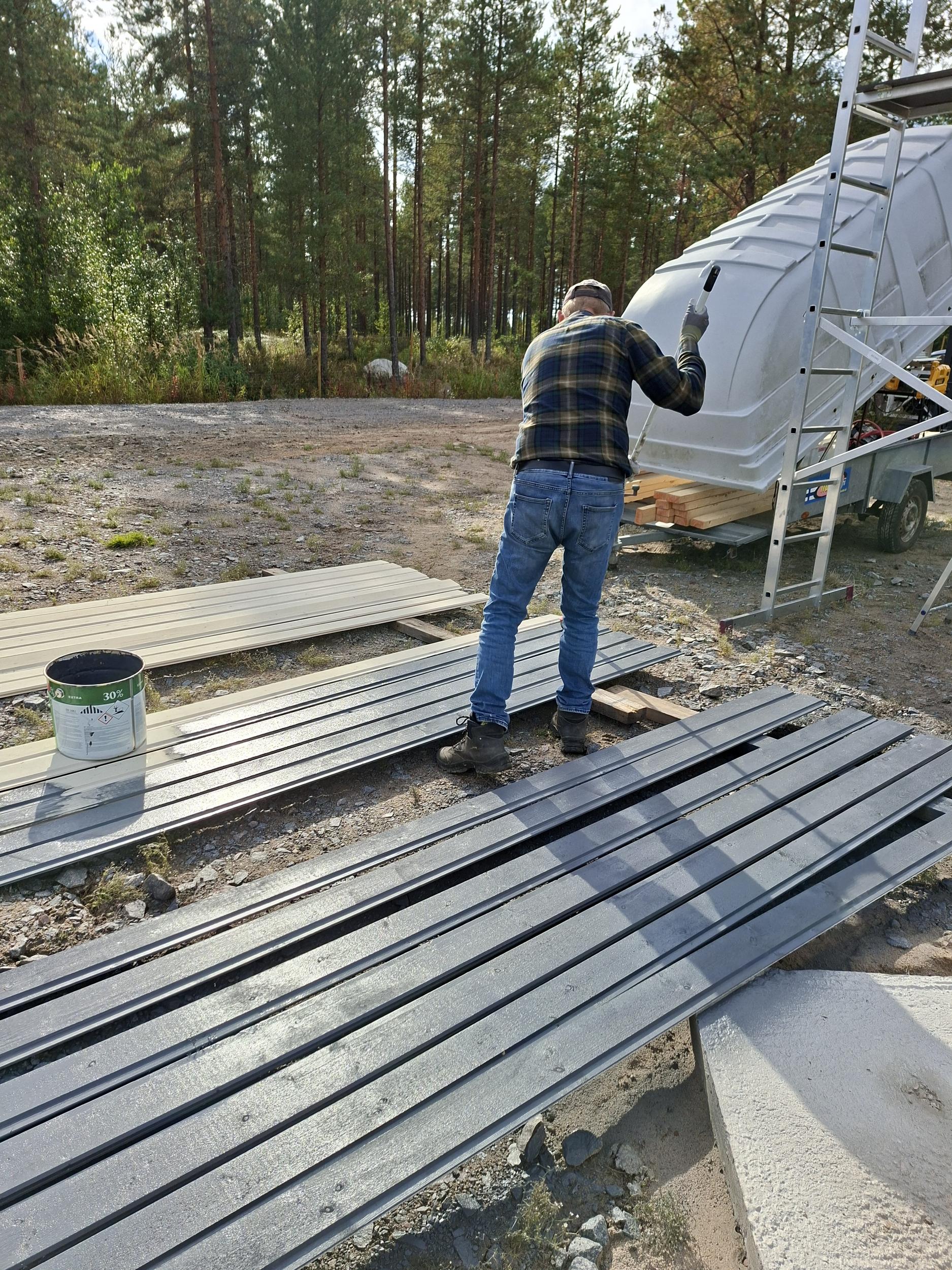

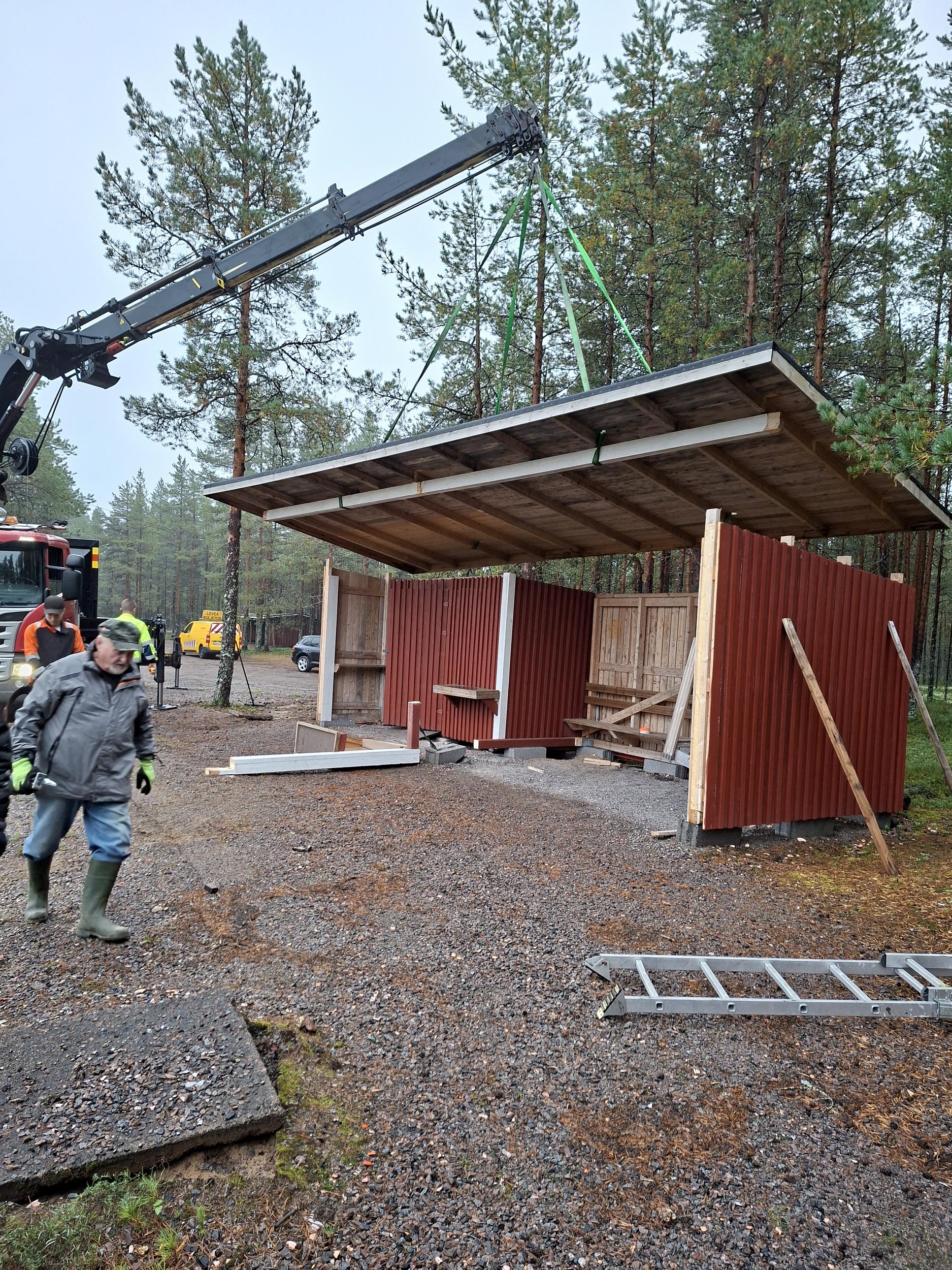

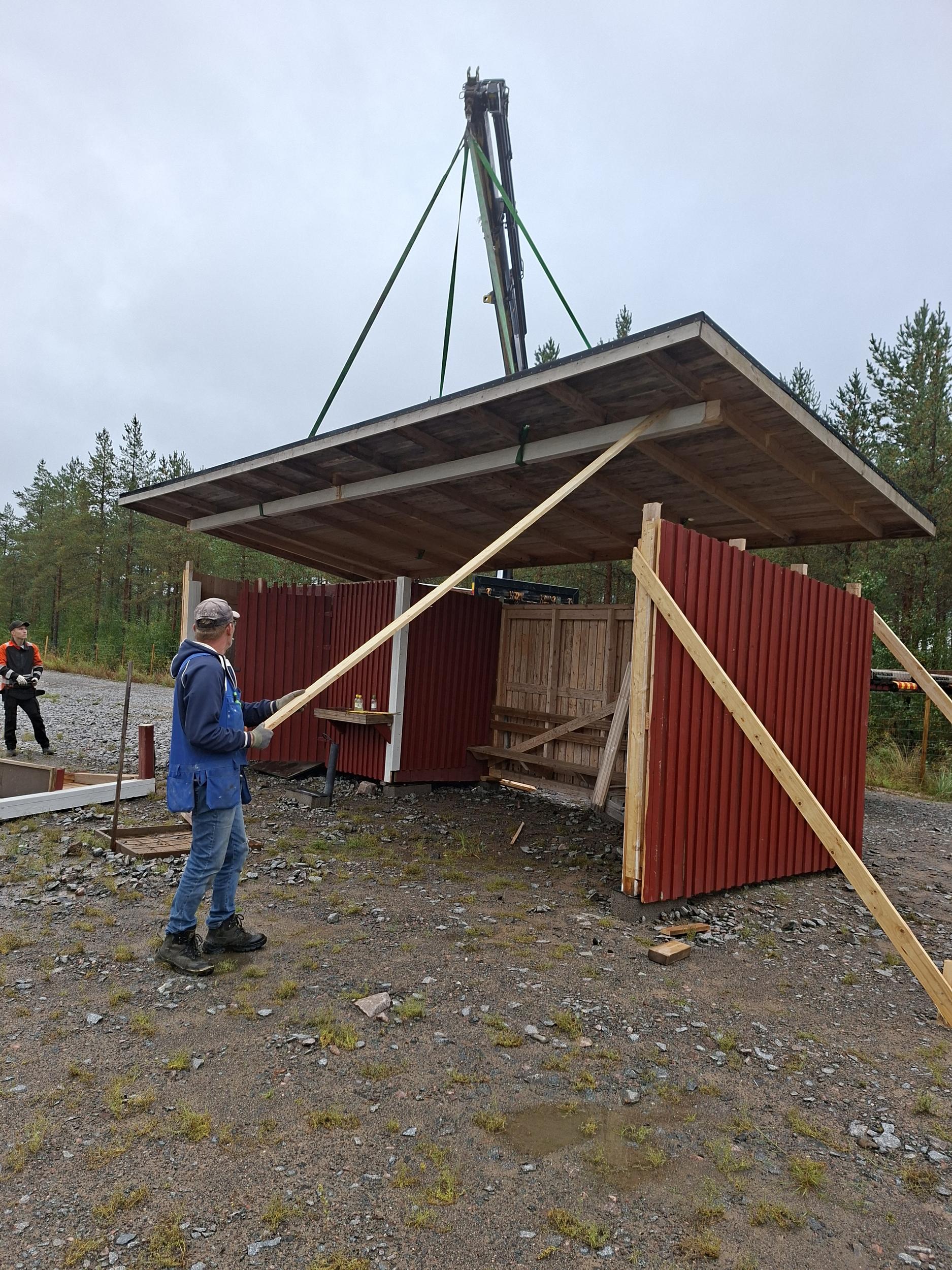

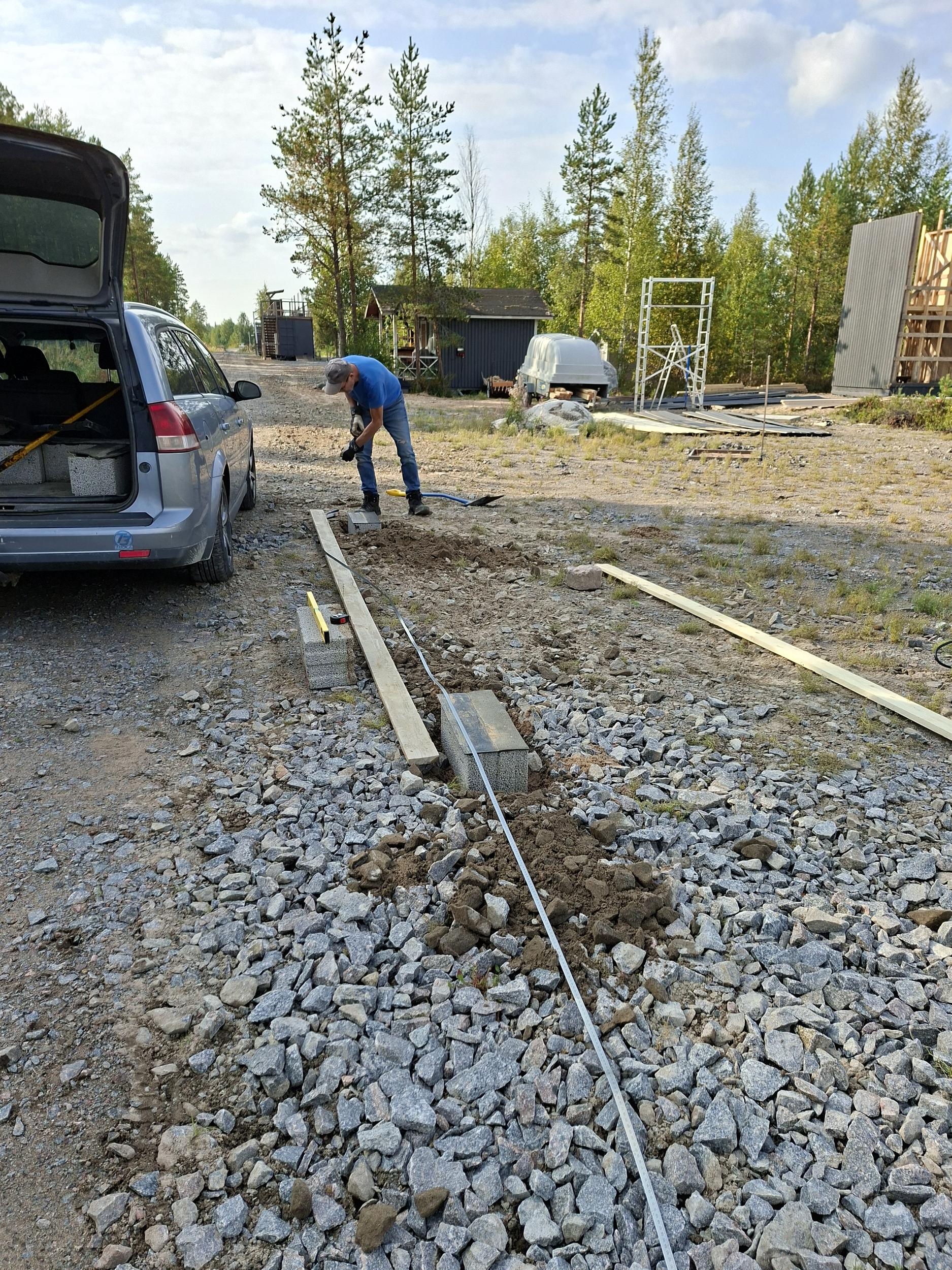

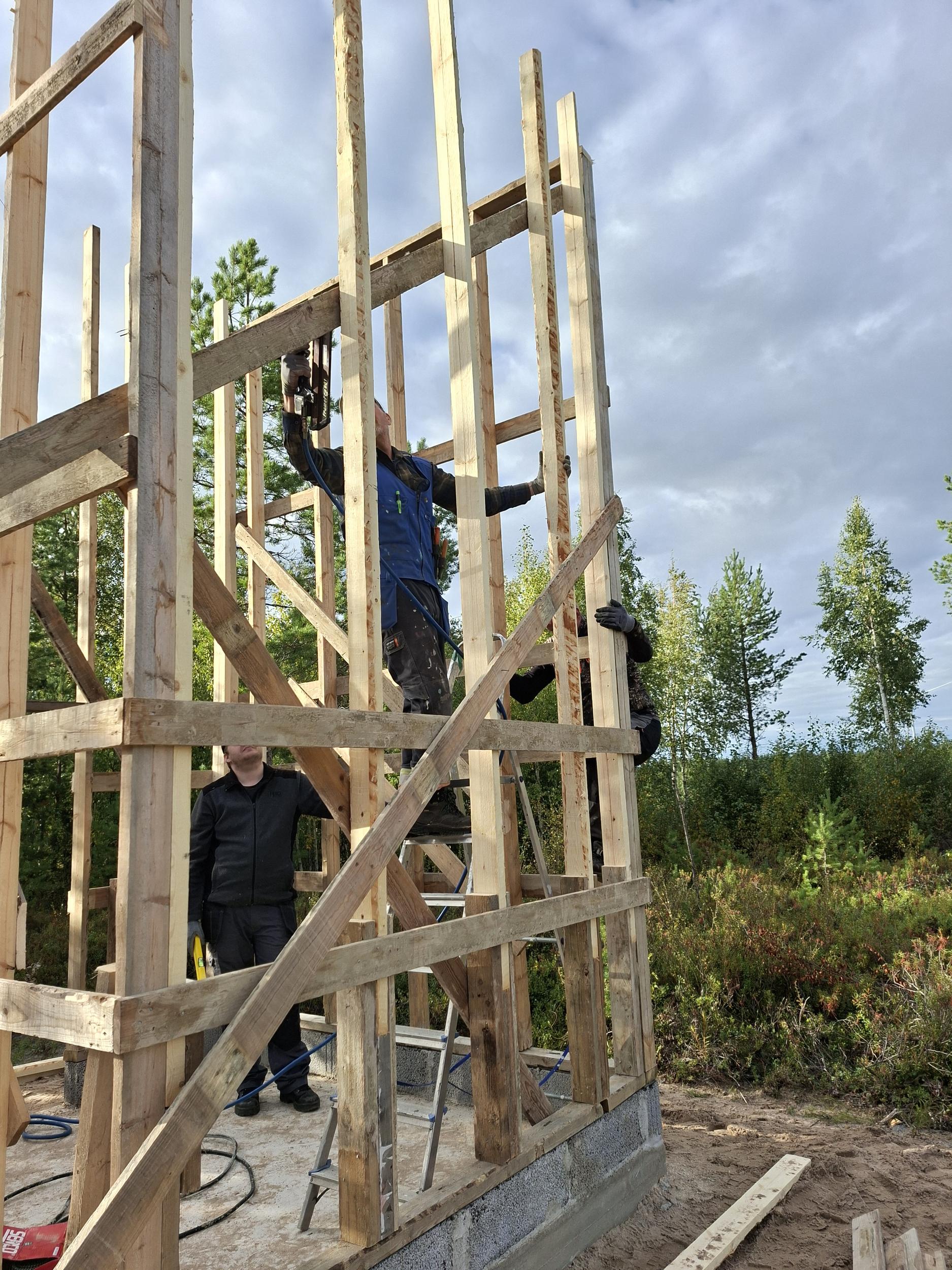

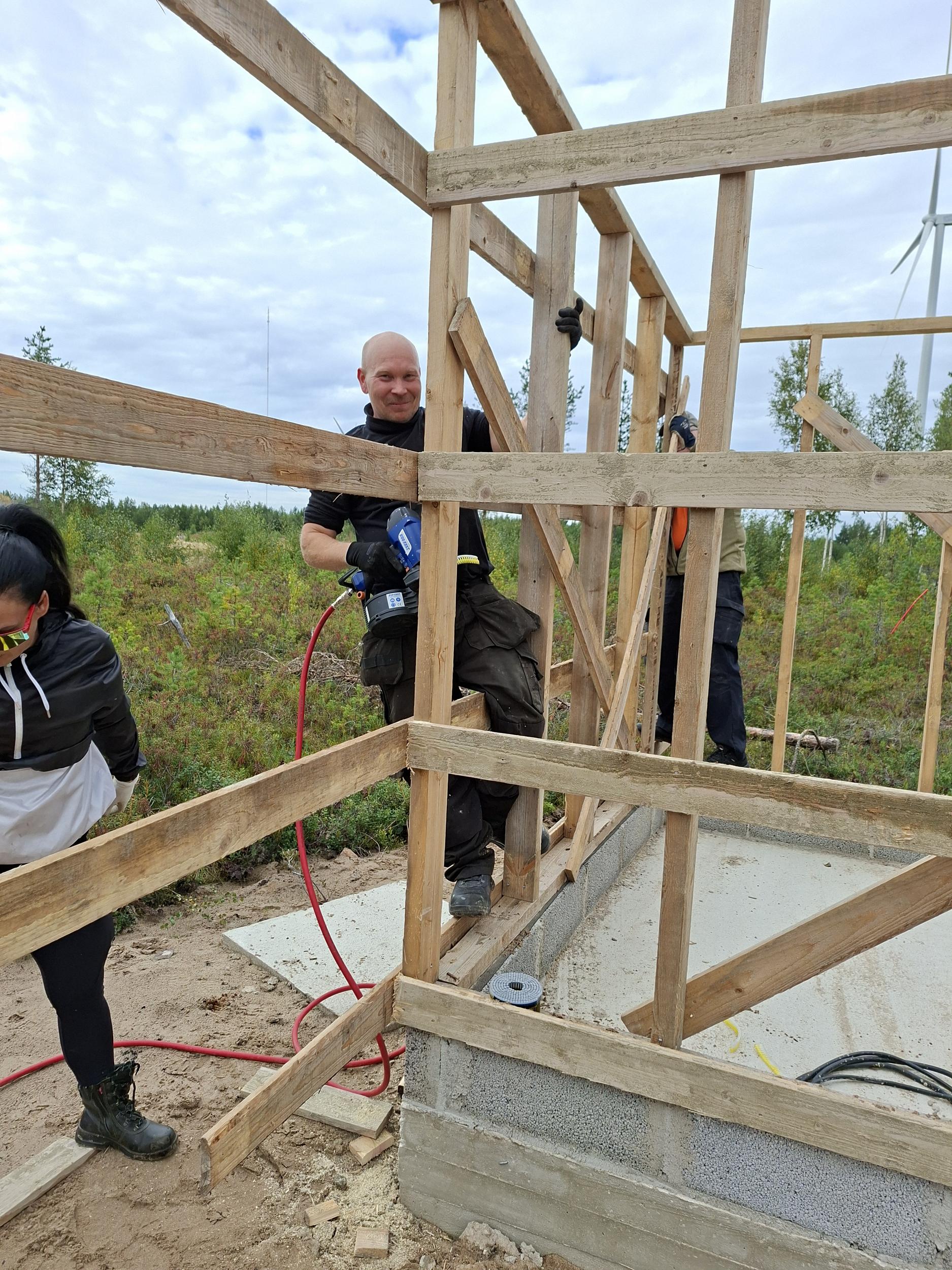

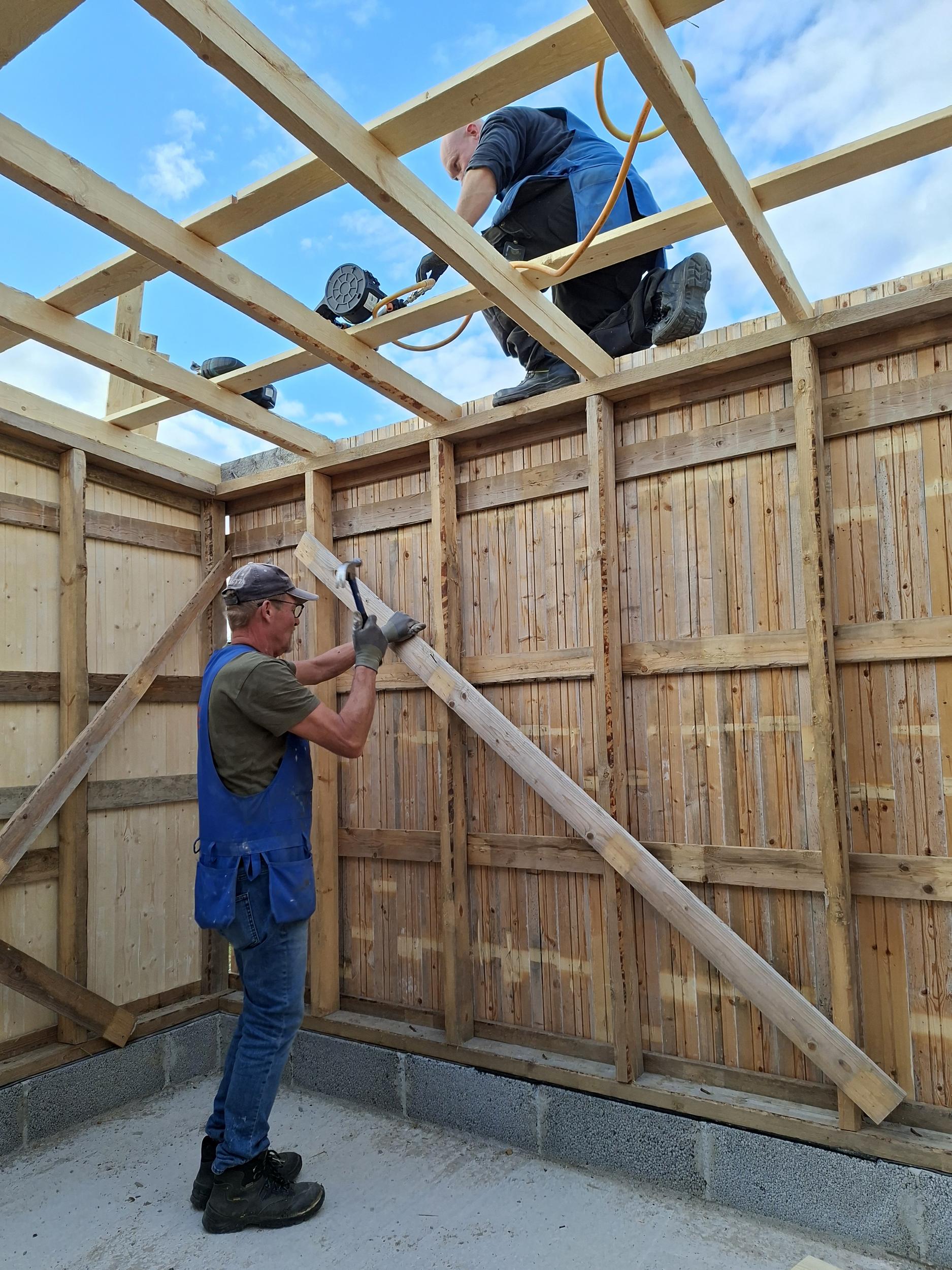

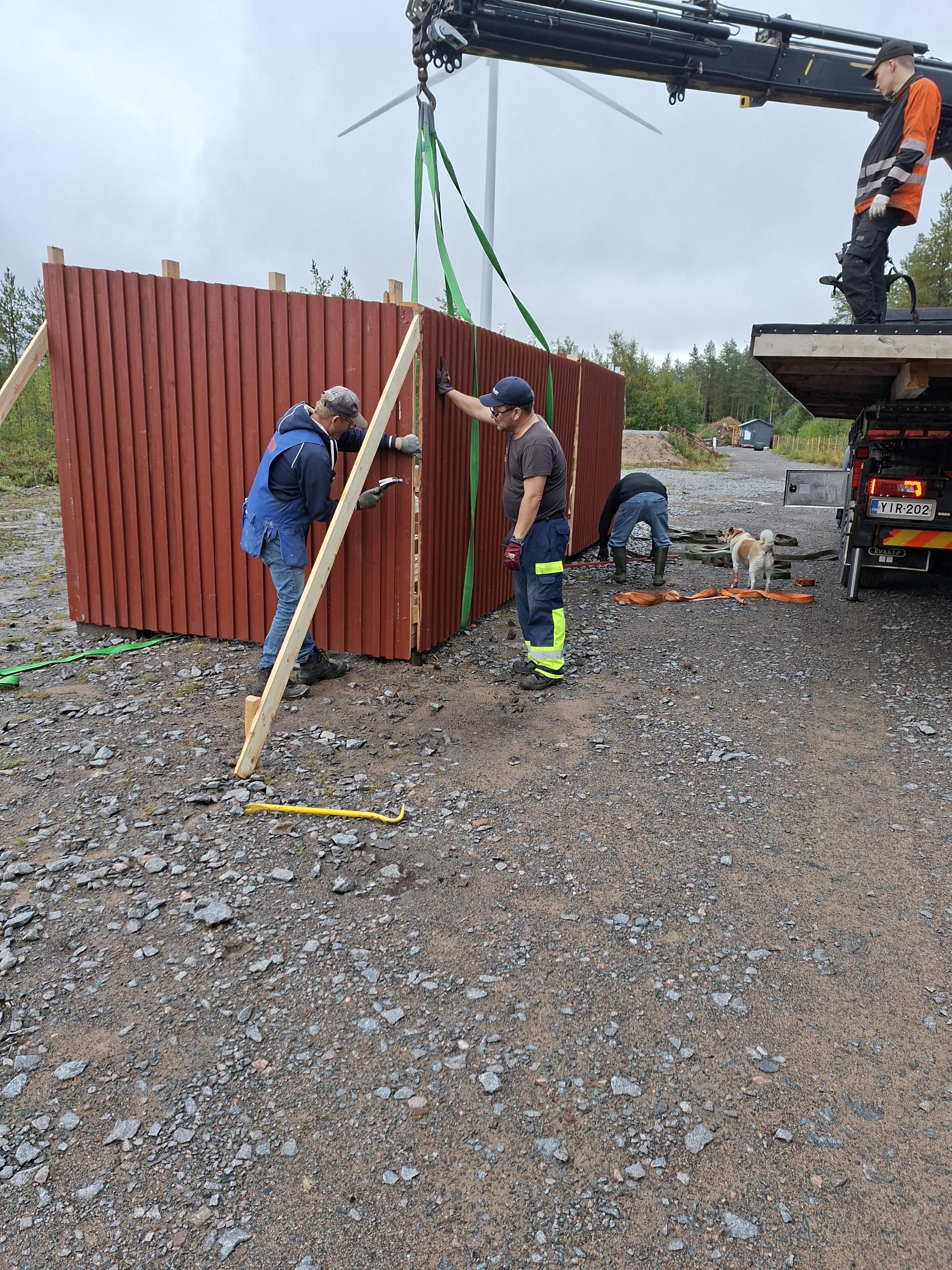

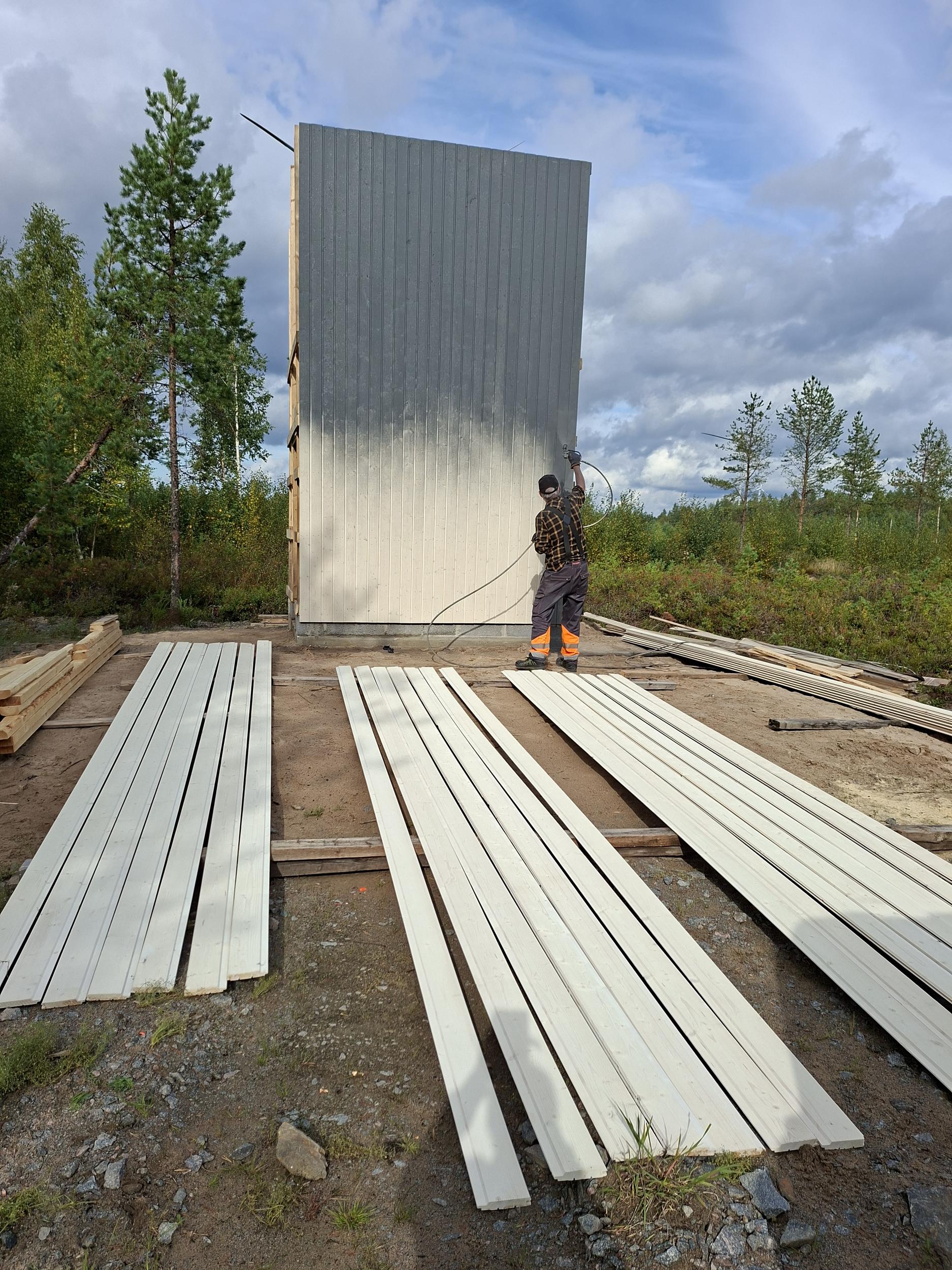

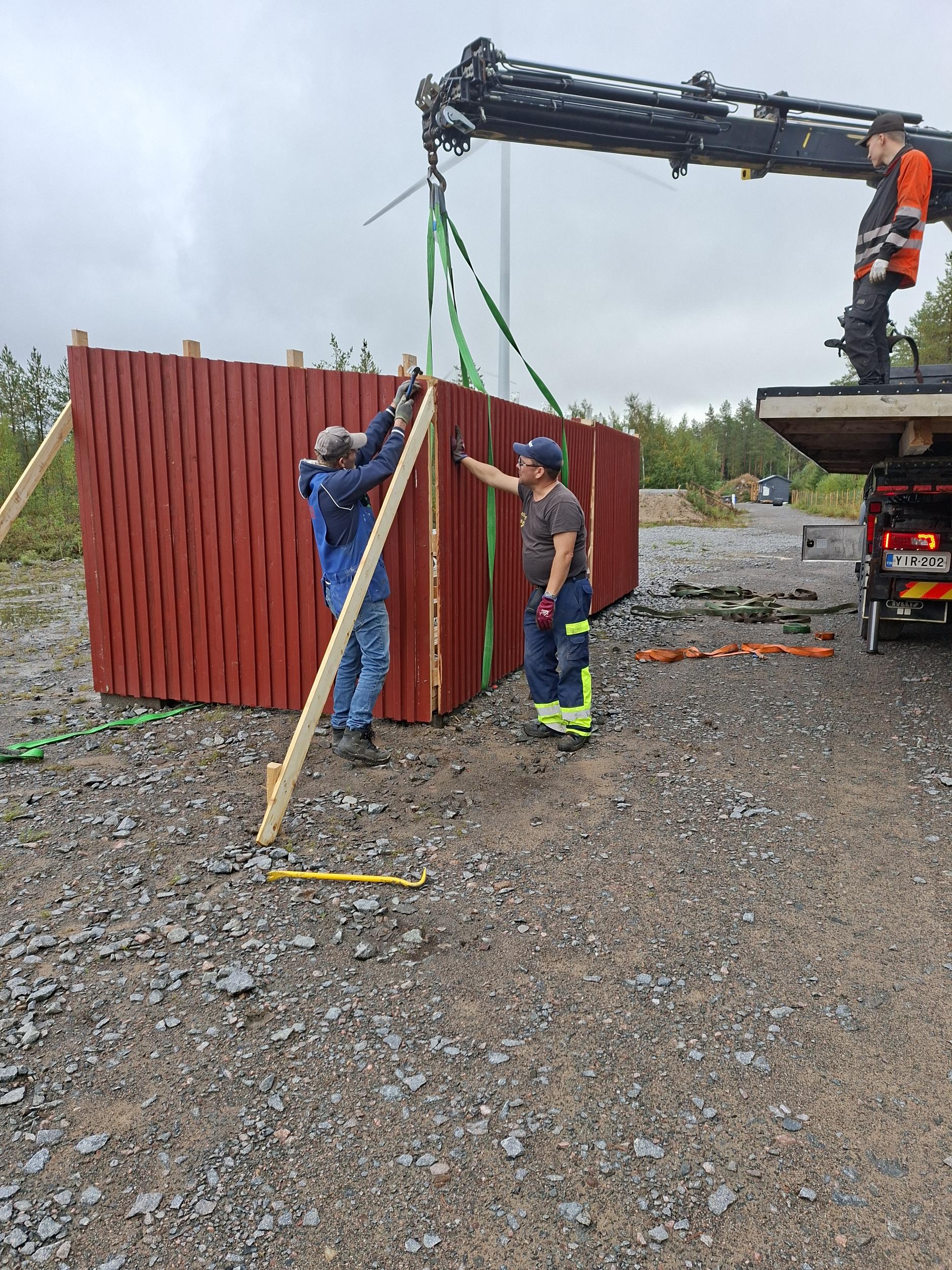

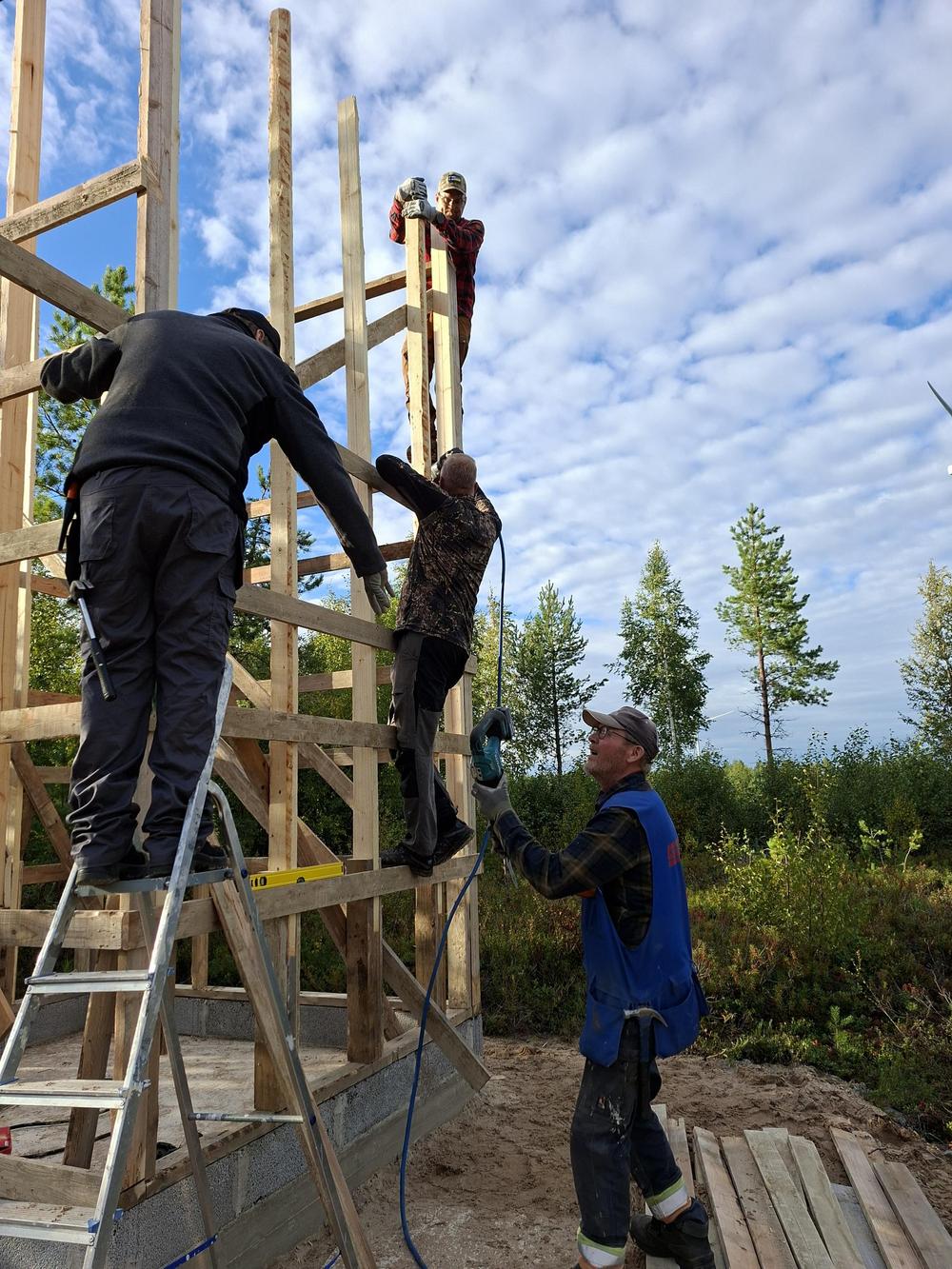

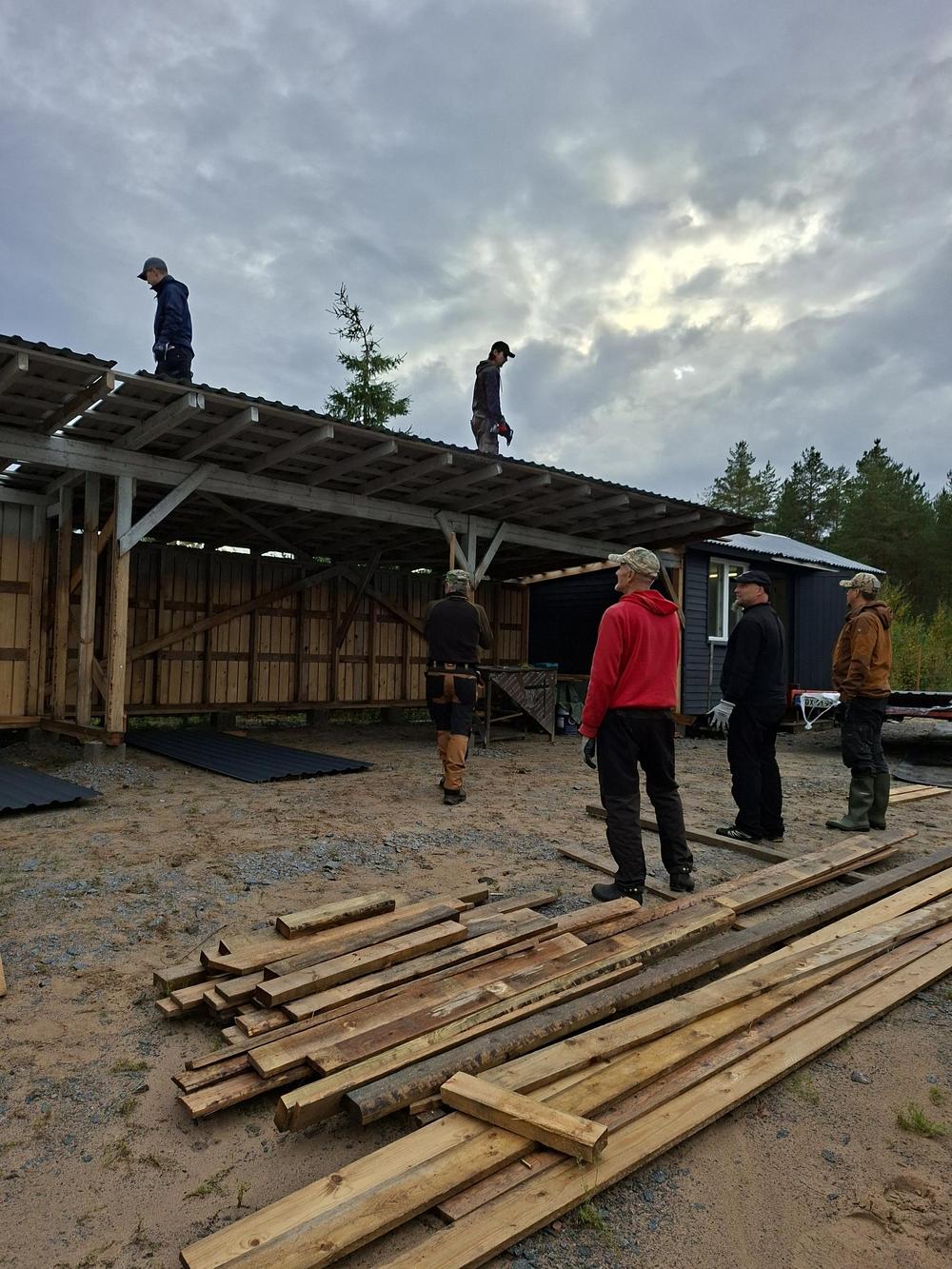

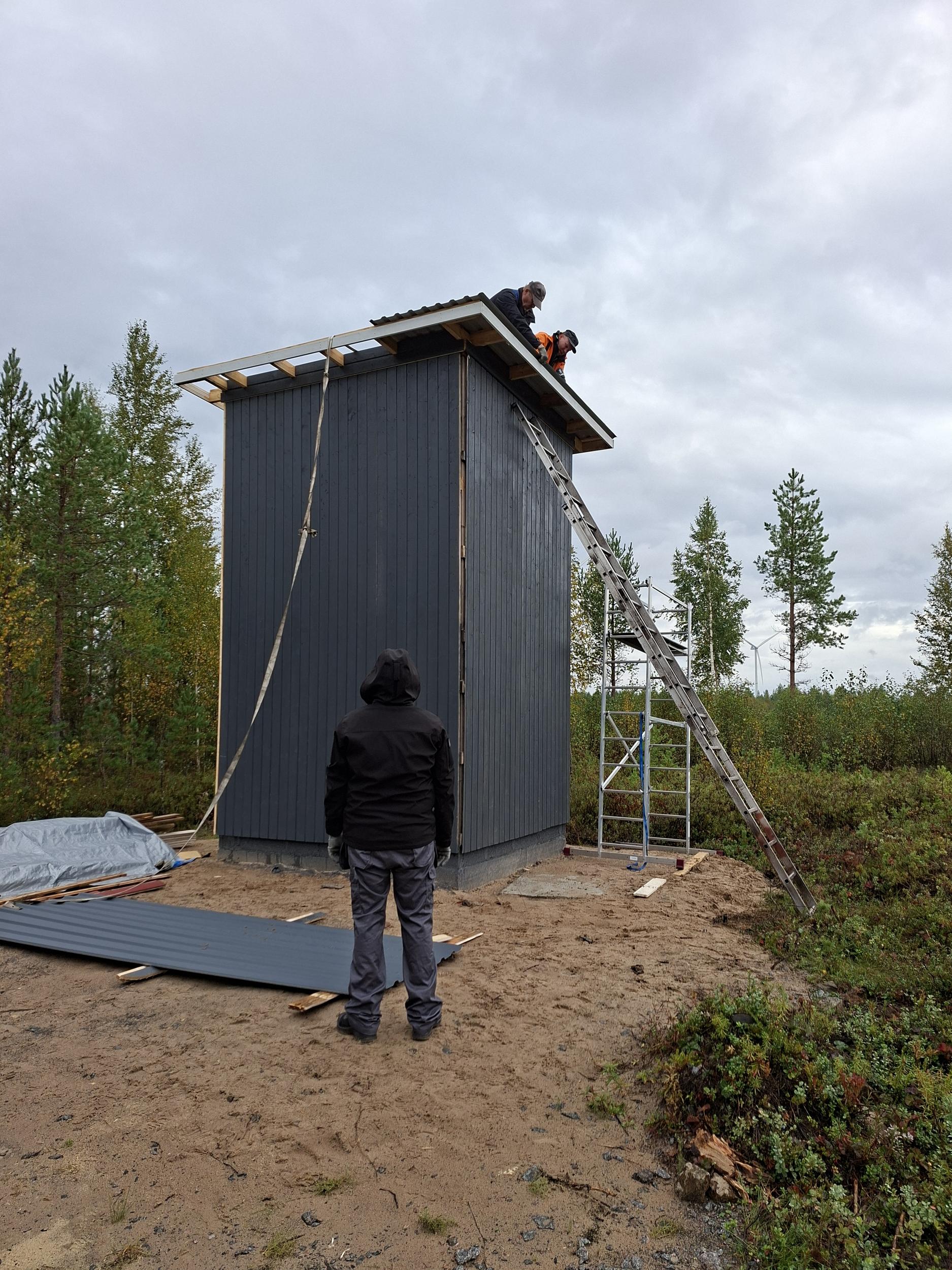

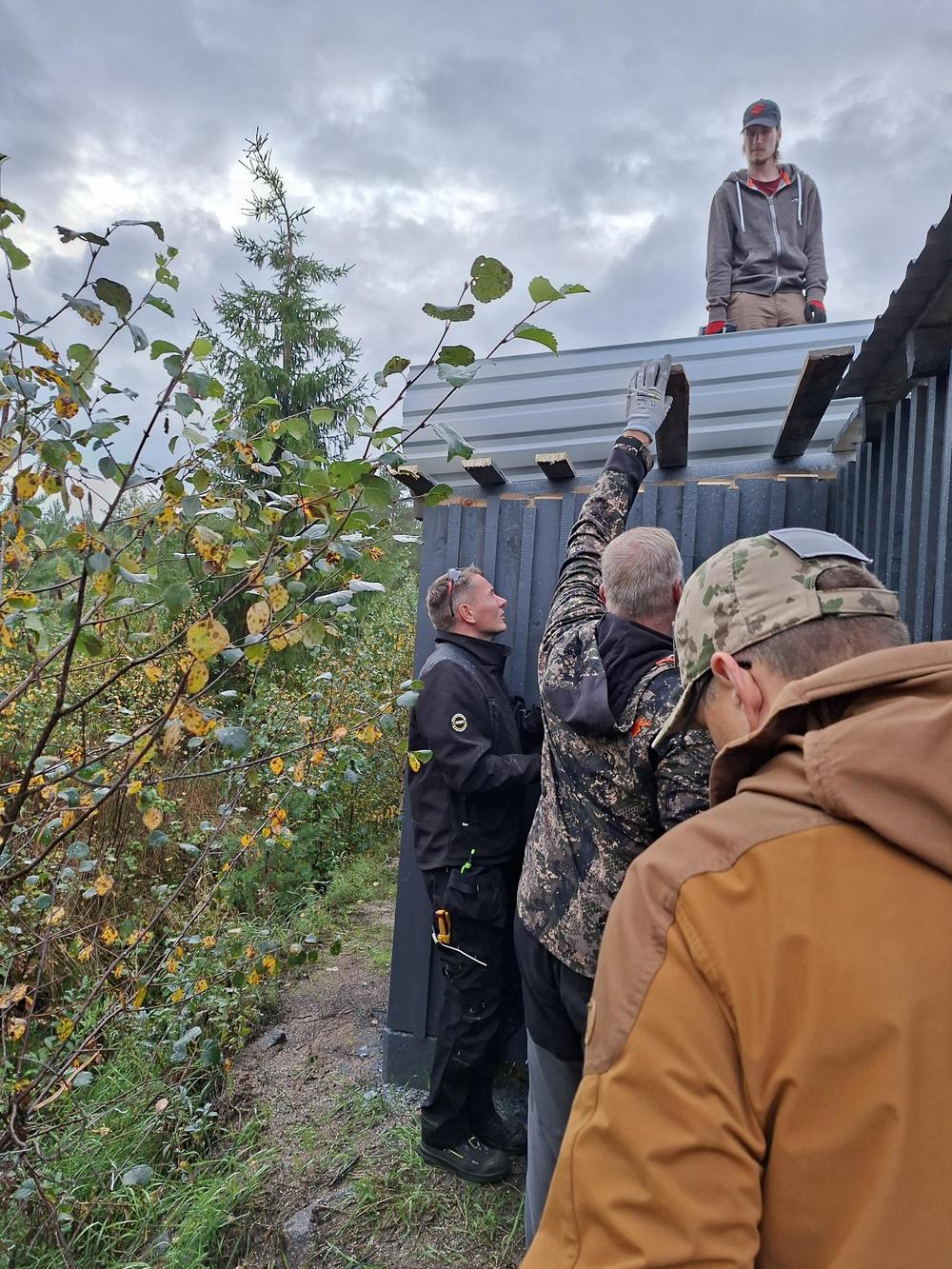

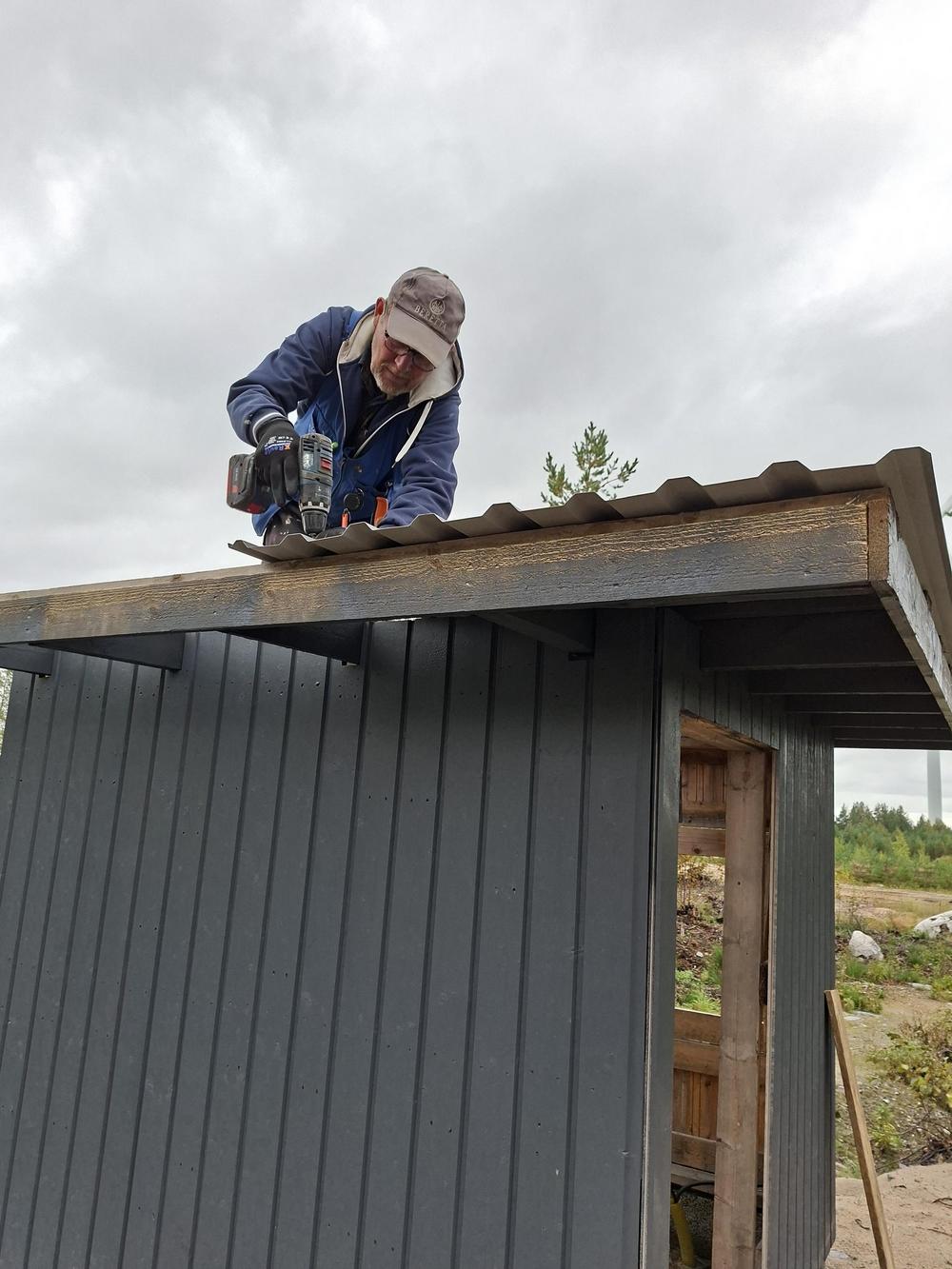

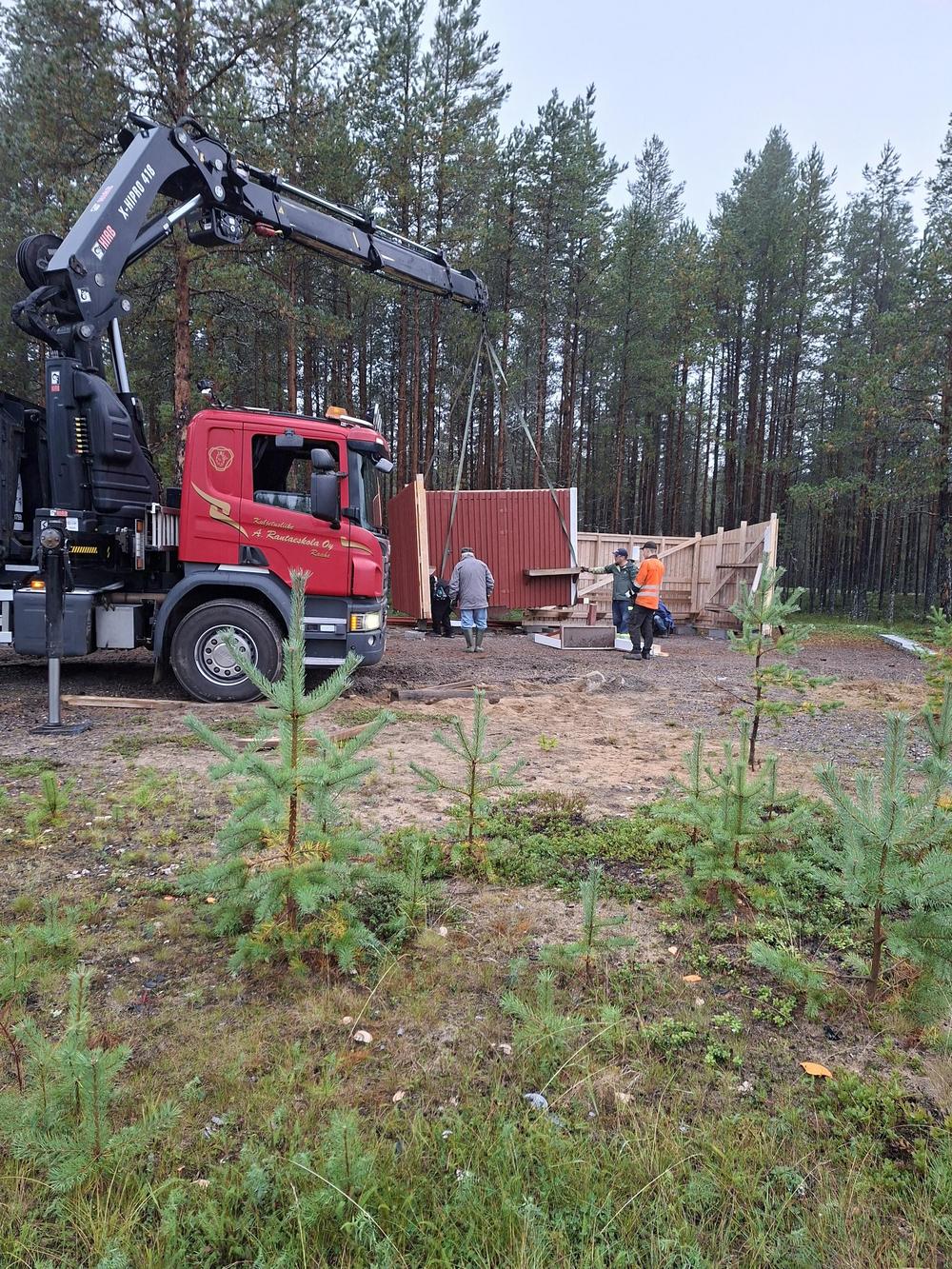

10.8.25 saatiin skeet tornien rakentaminen alkuun. B tornin runko on pystyssä ja A tornin alajuoksut laitettu.
