2026

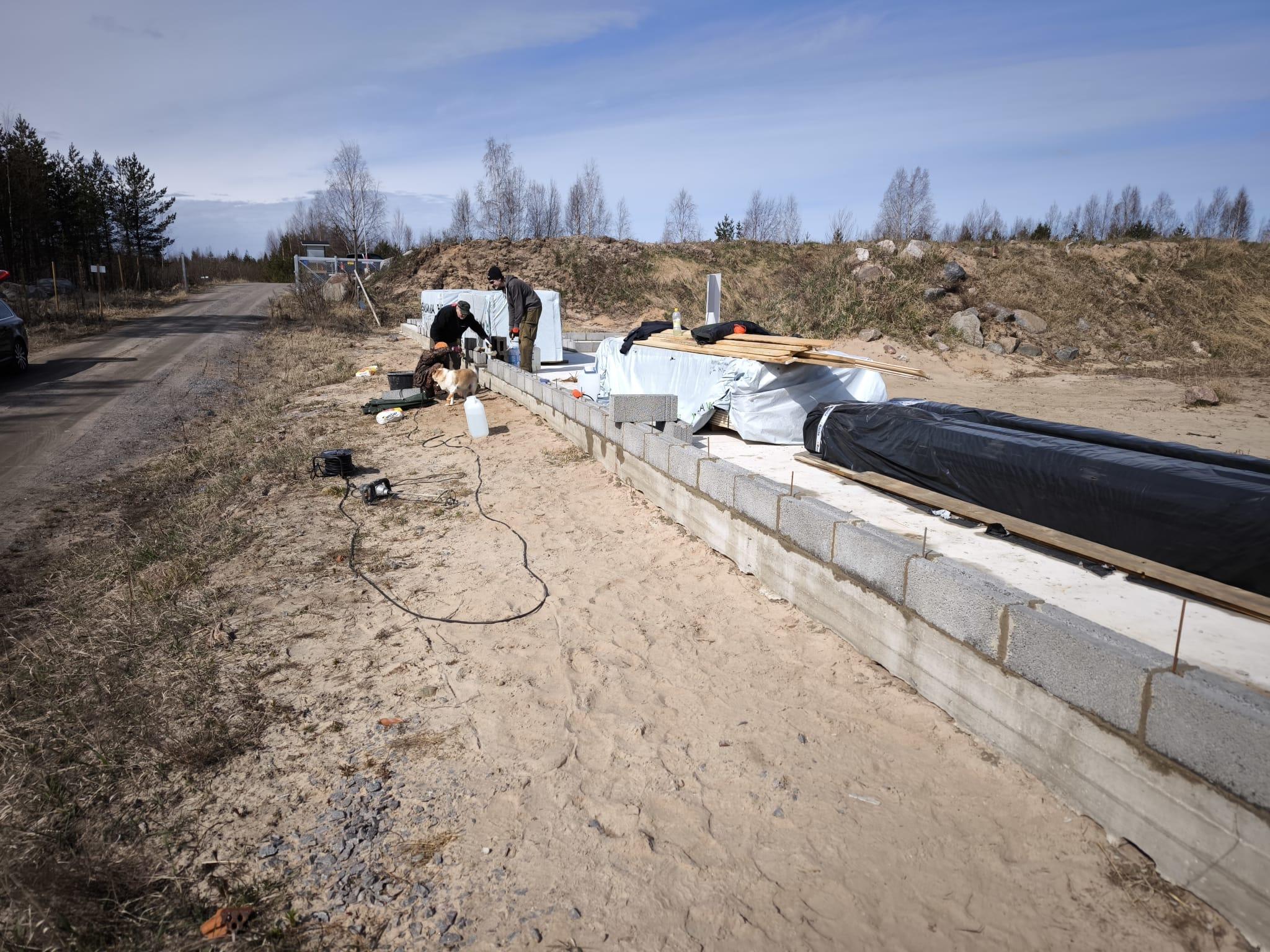

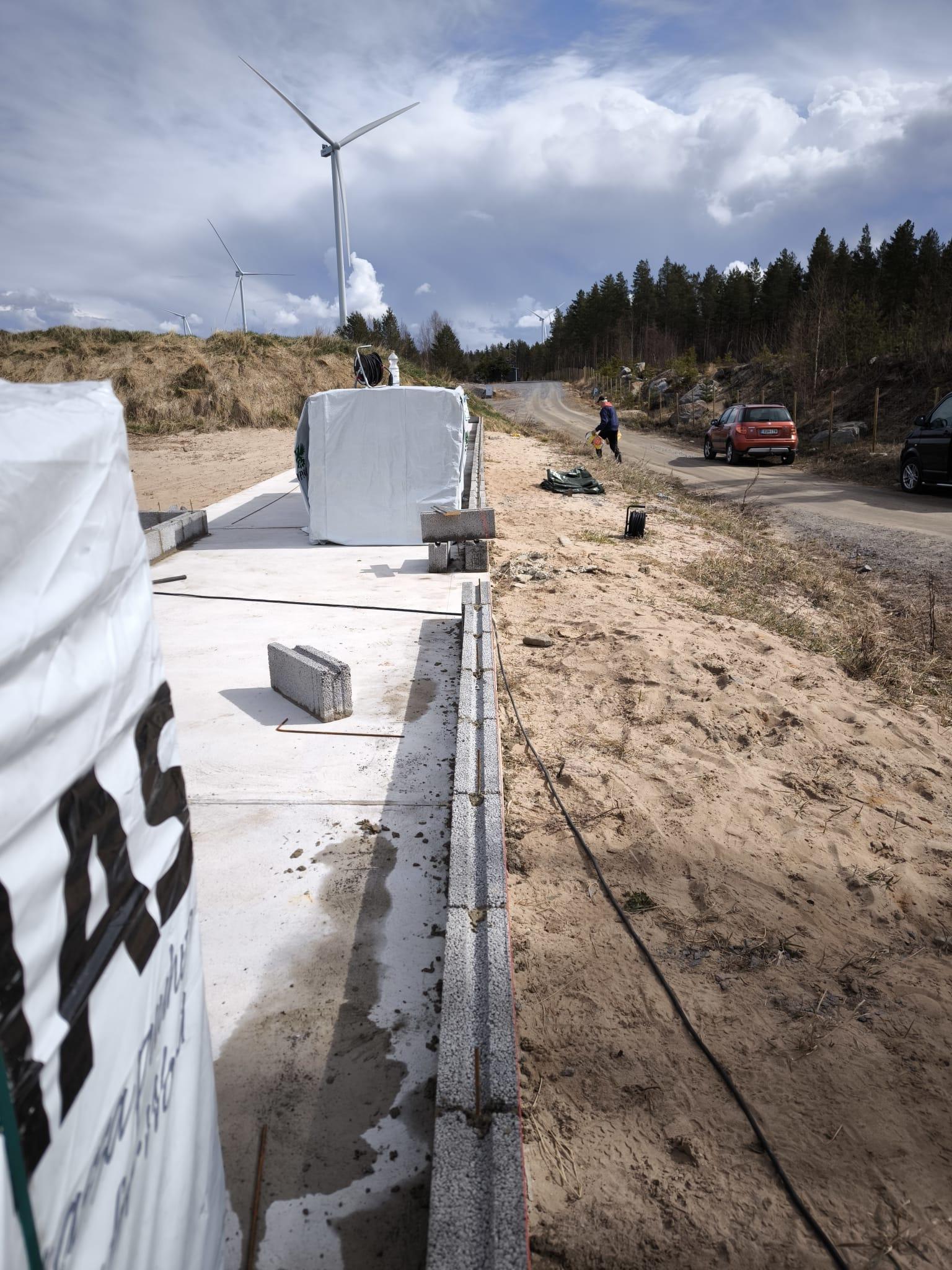

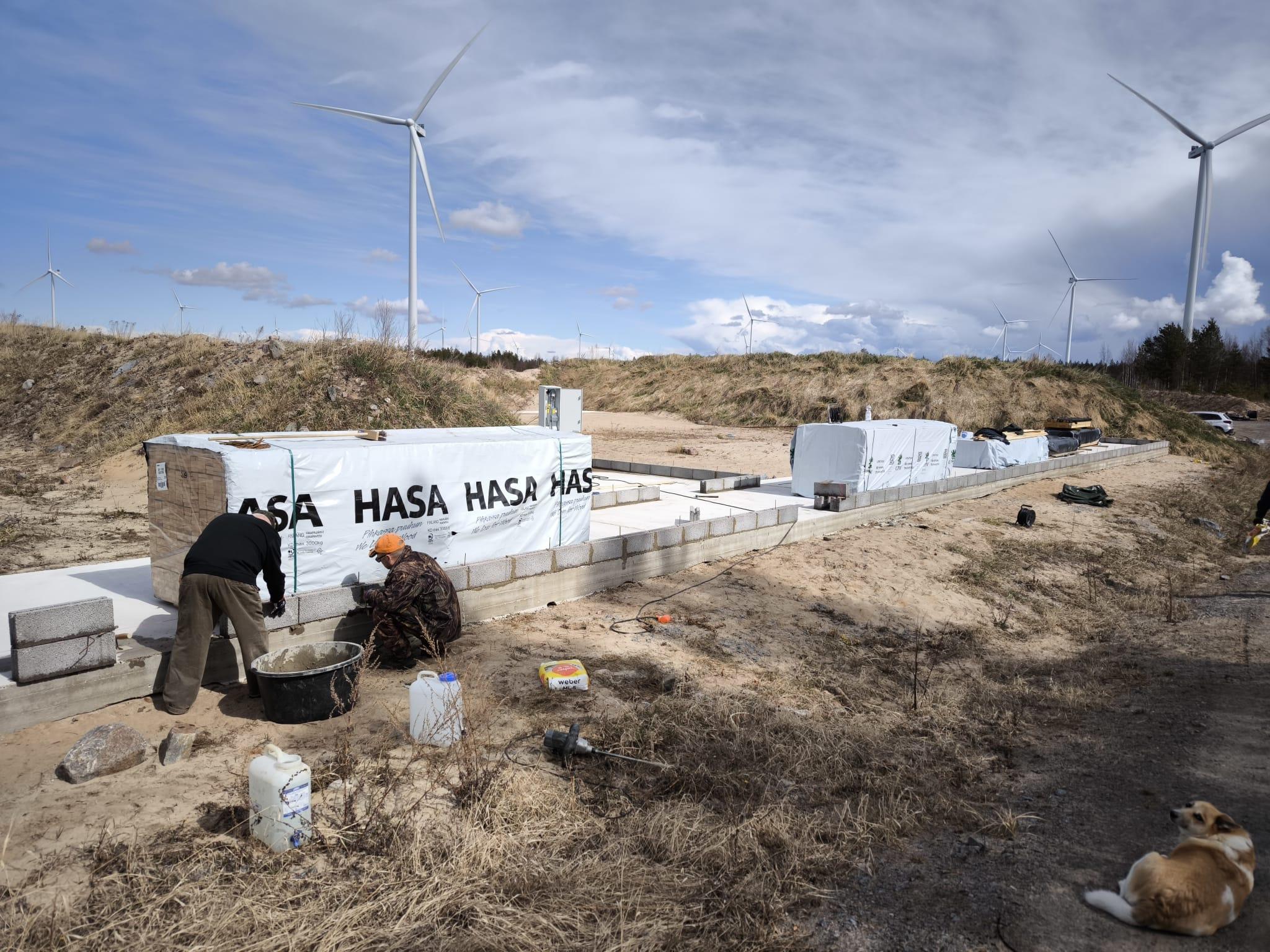

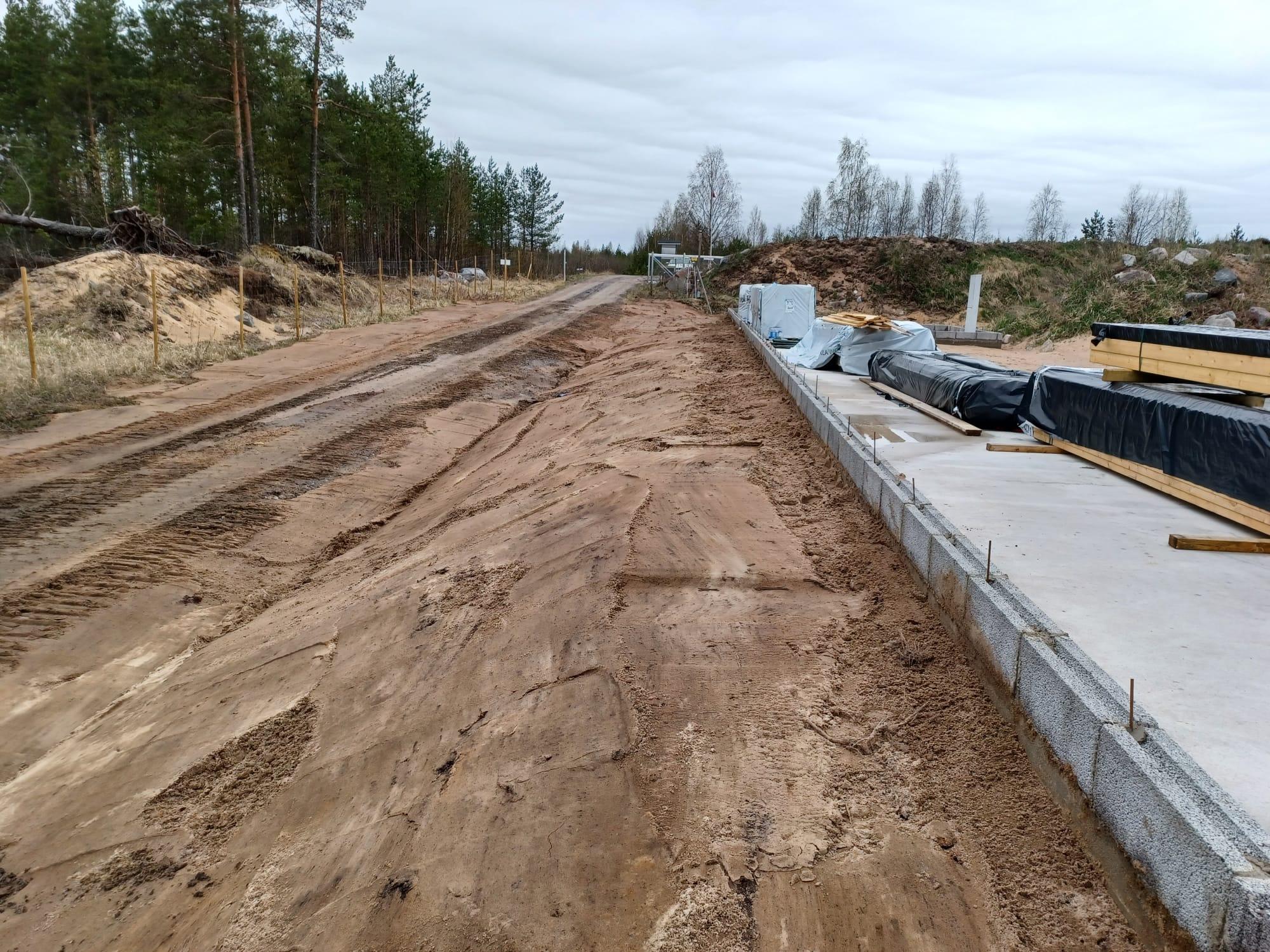

7.5.2026 aloitettiin pienoispistooli- ja kivääriradan sokkelin muuraus.

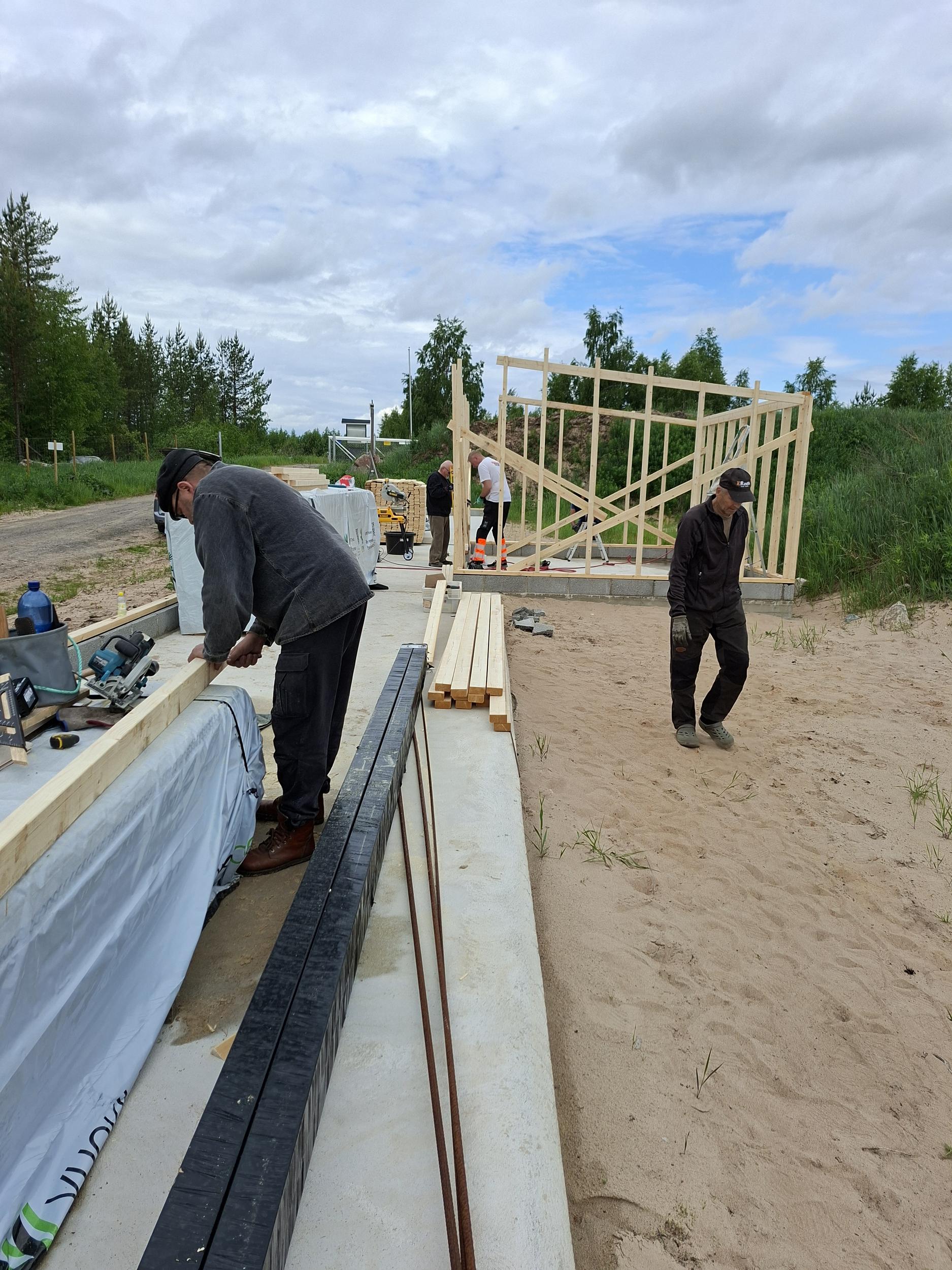

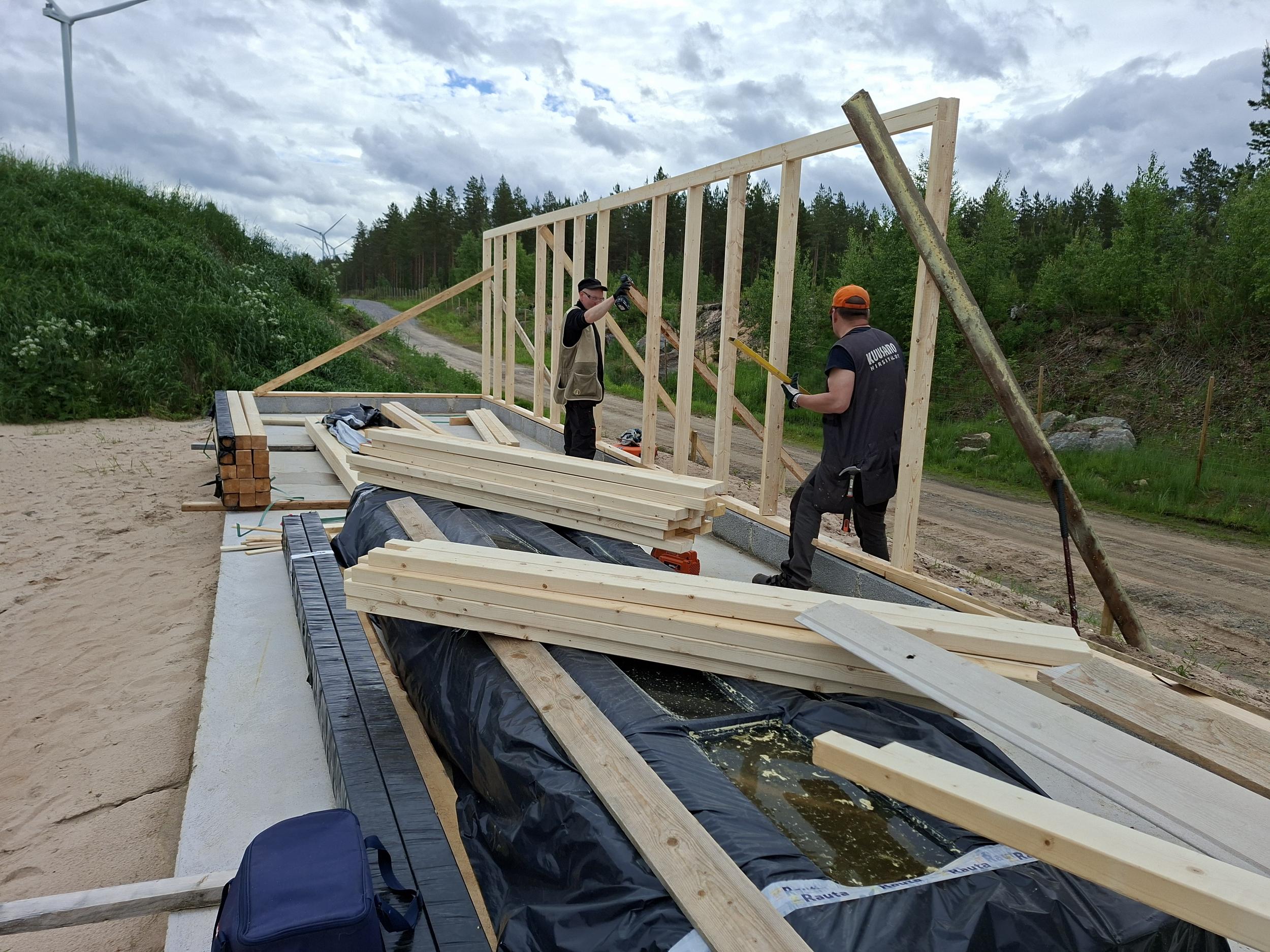

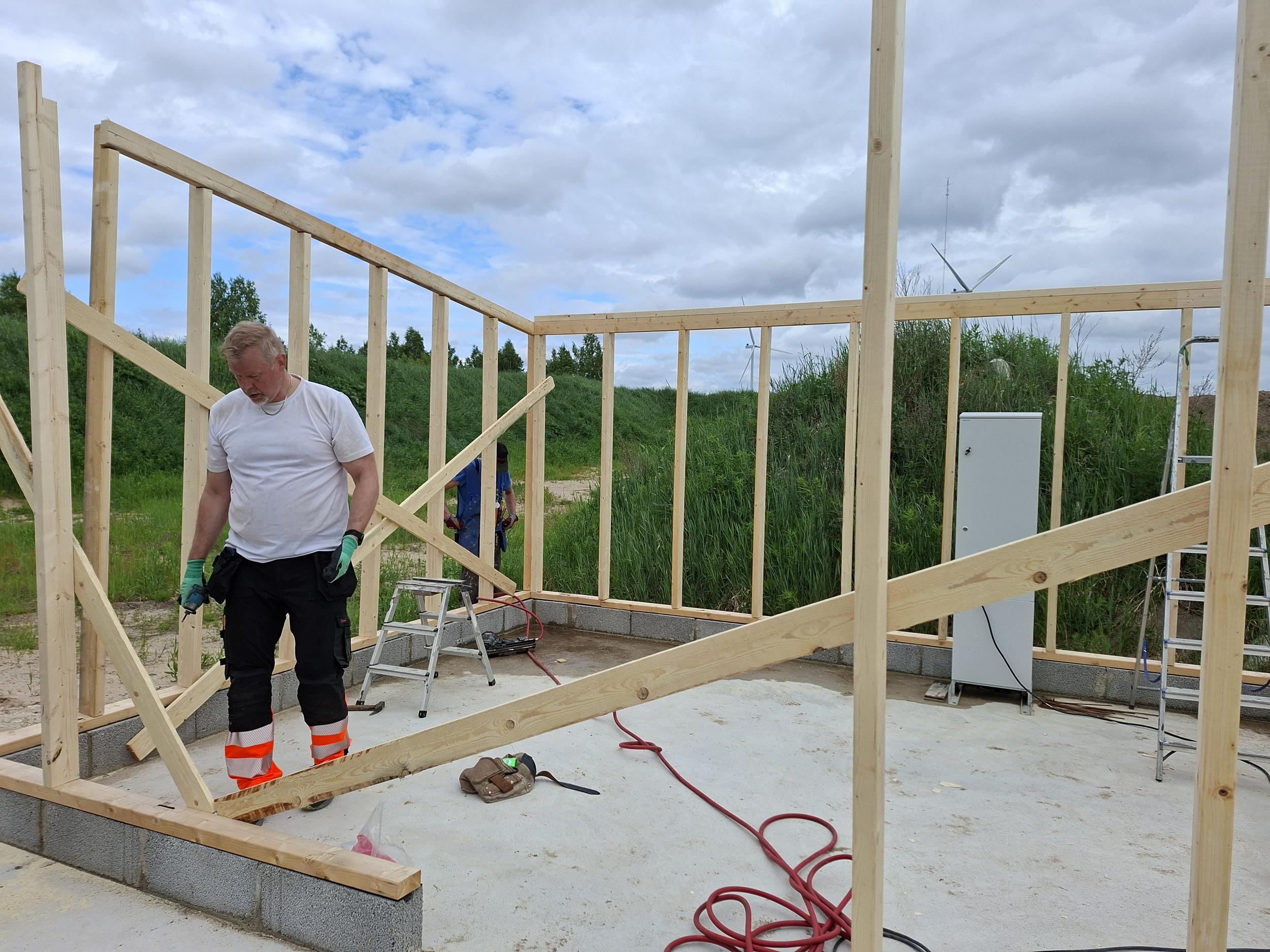

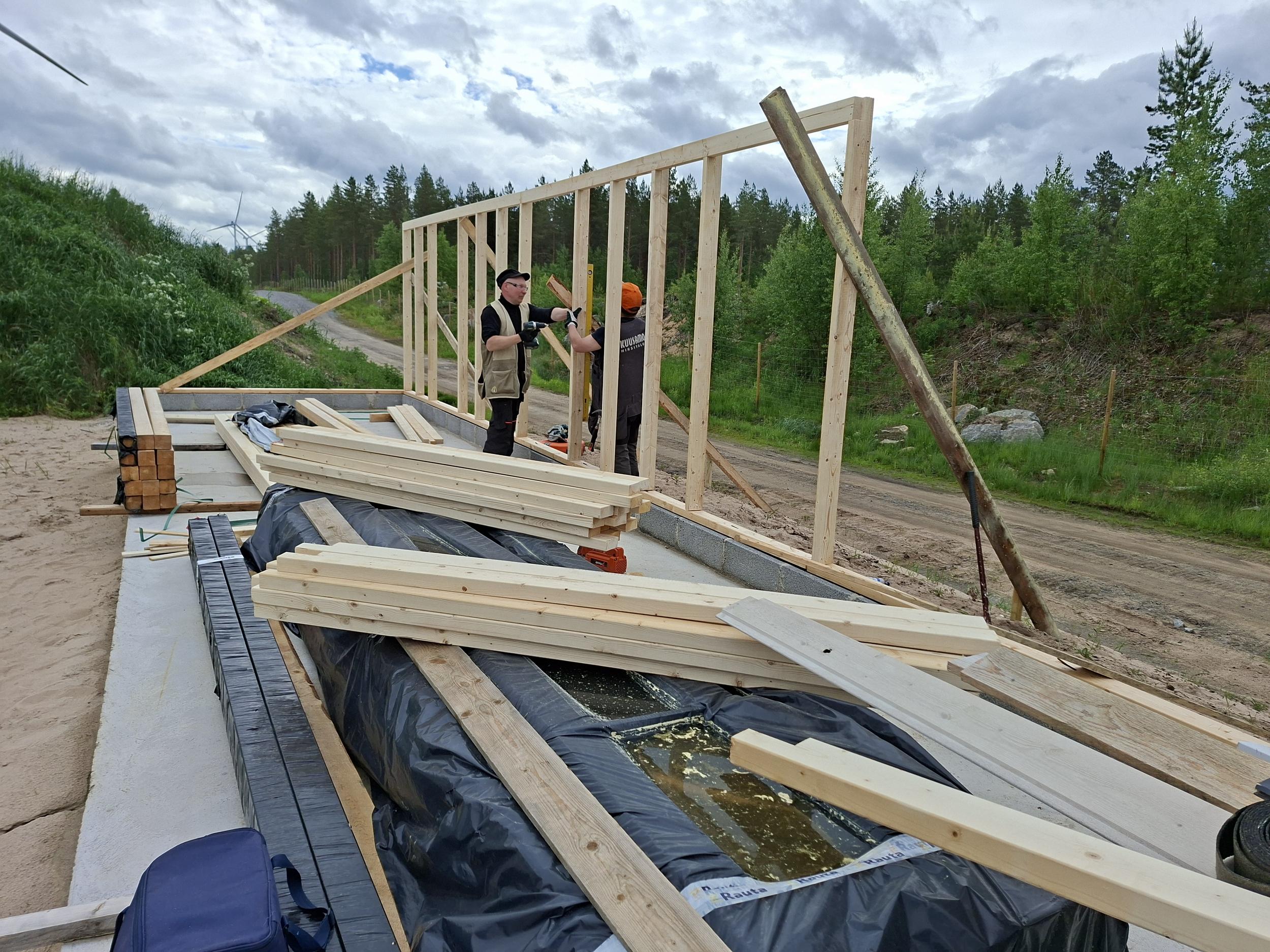

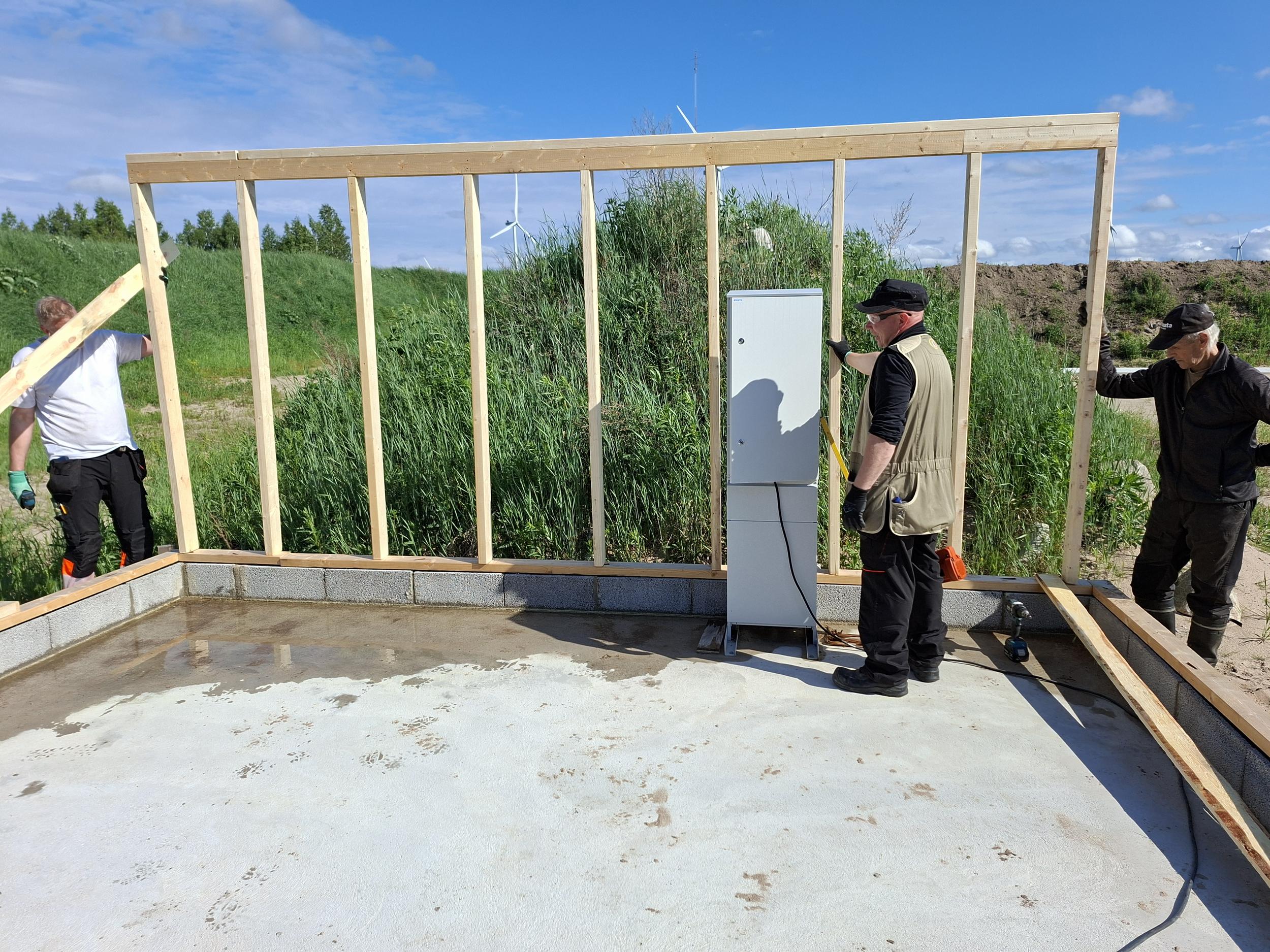

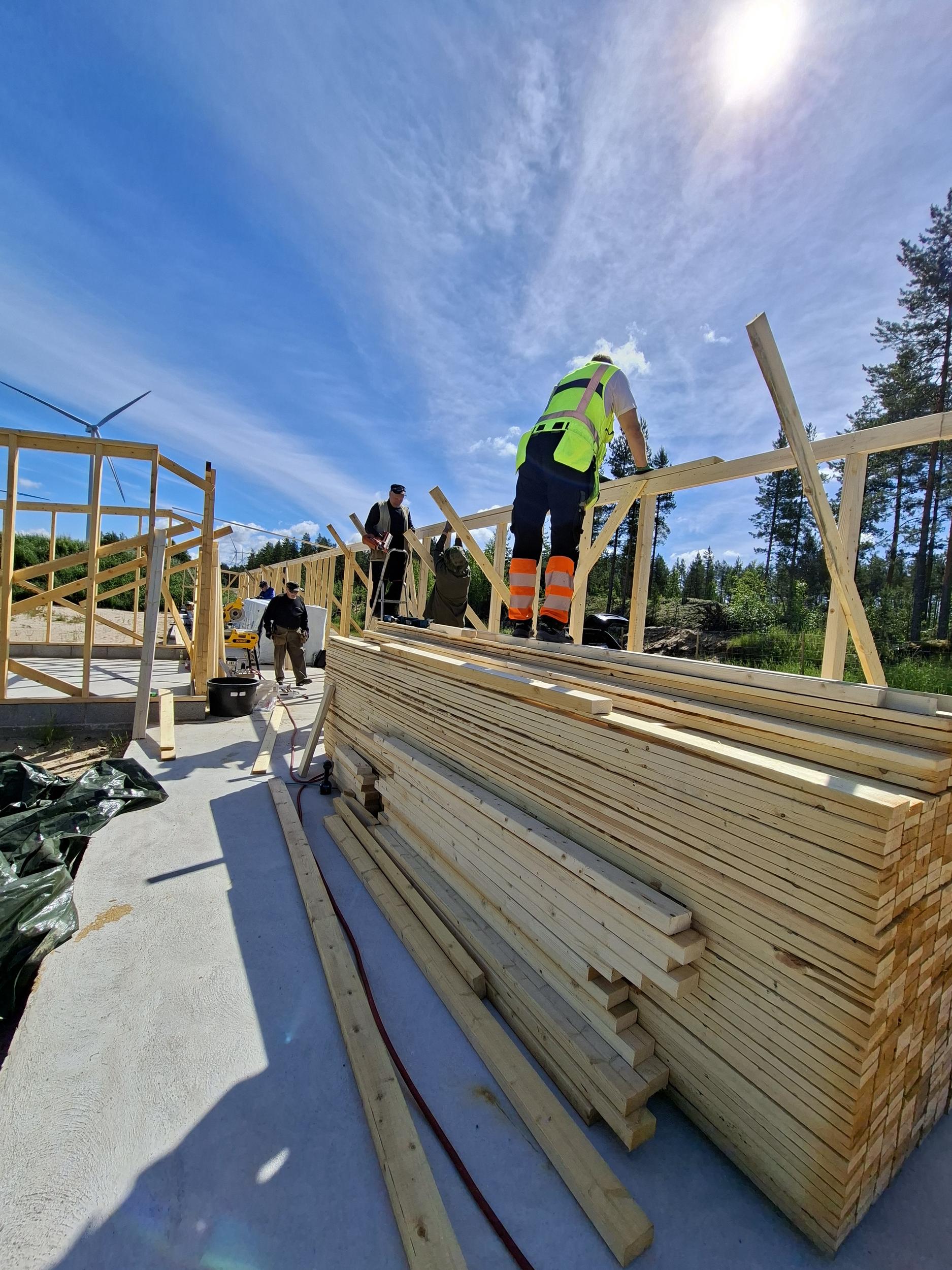

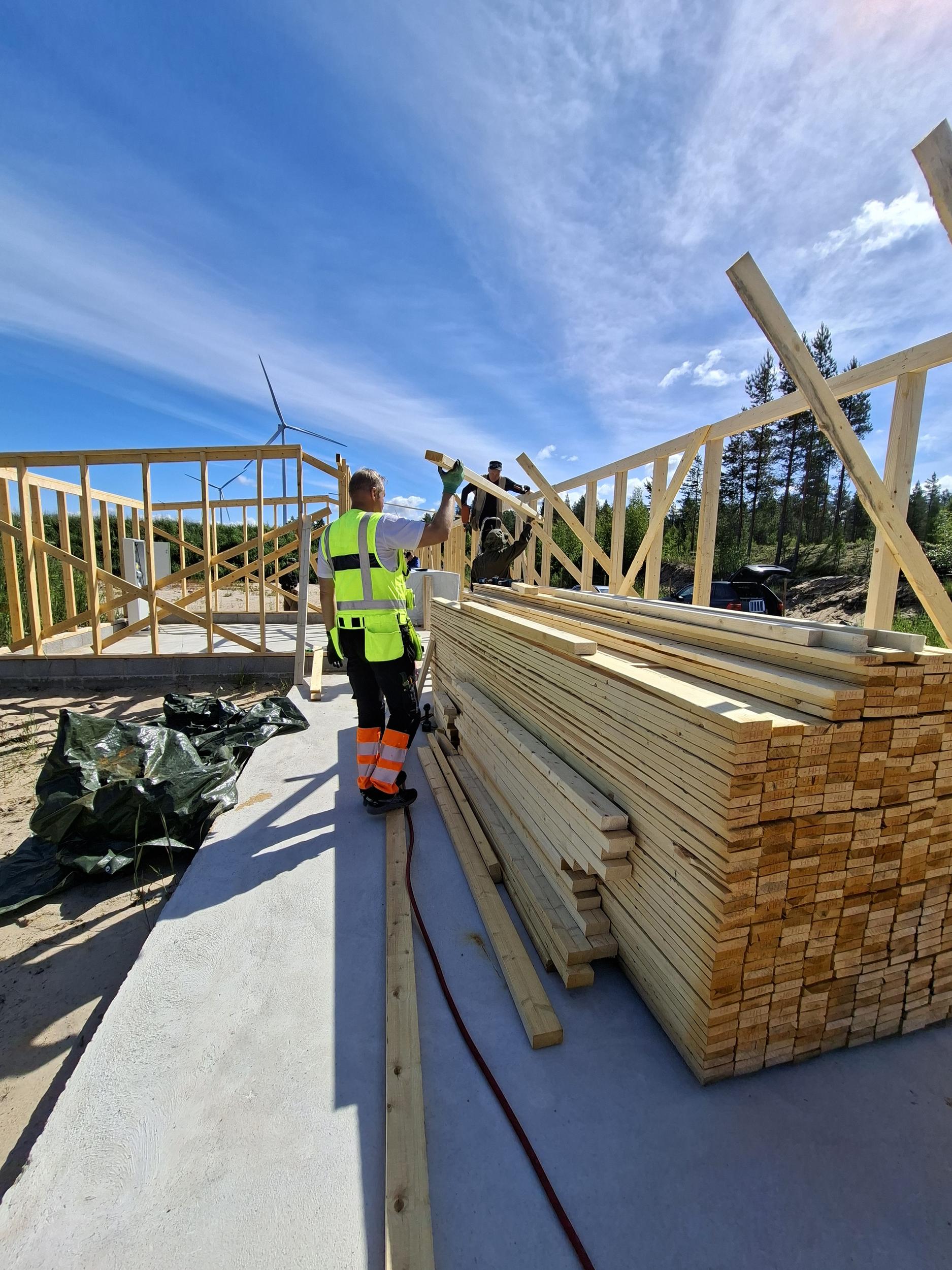

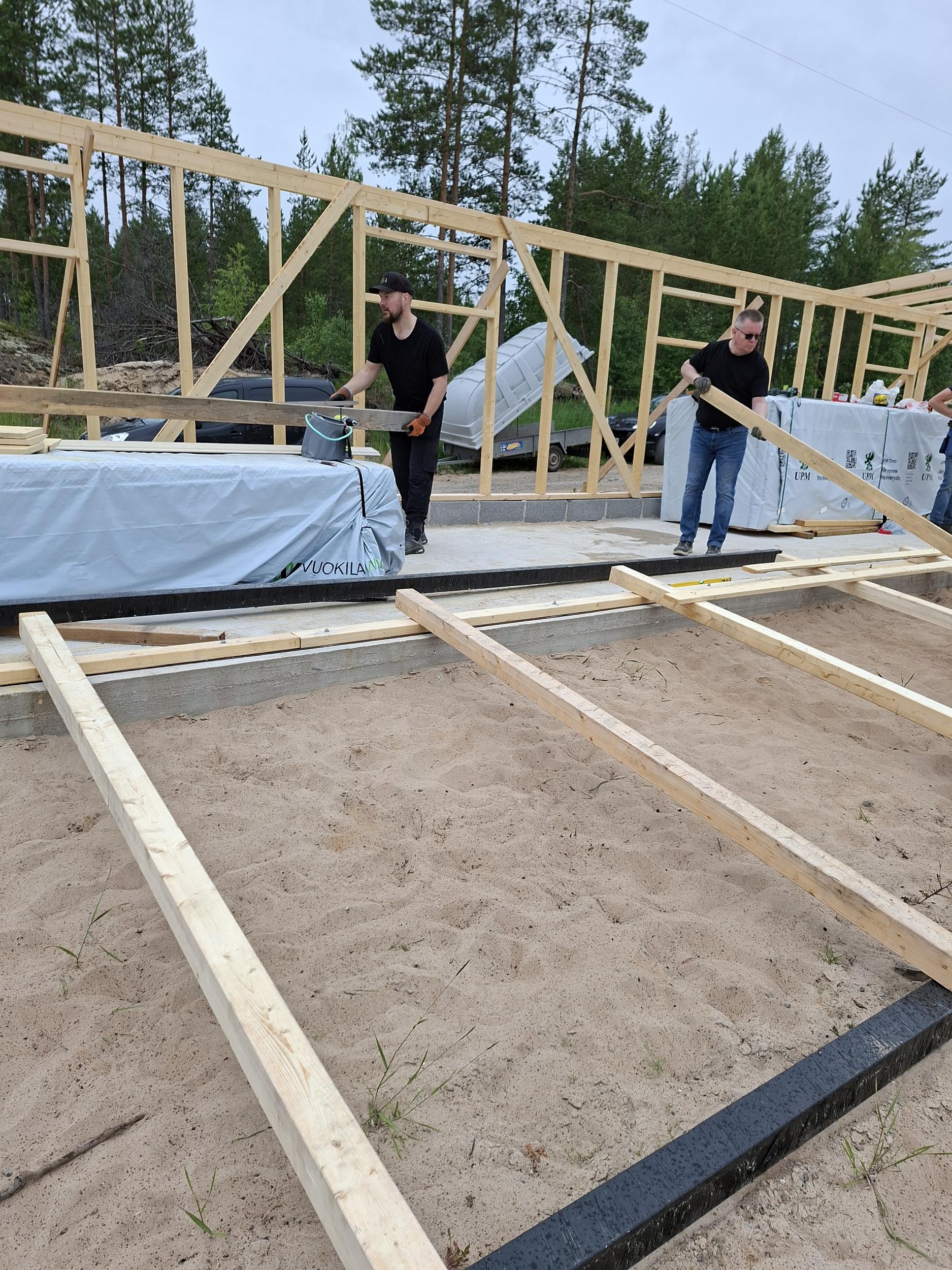

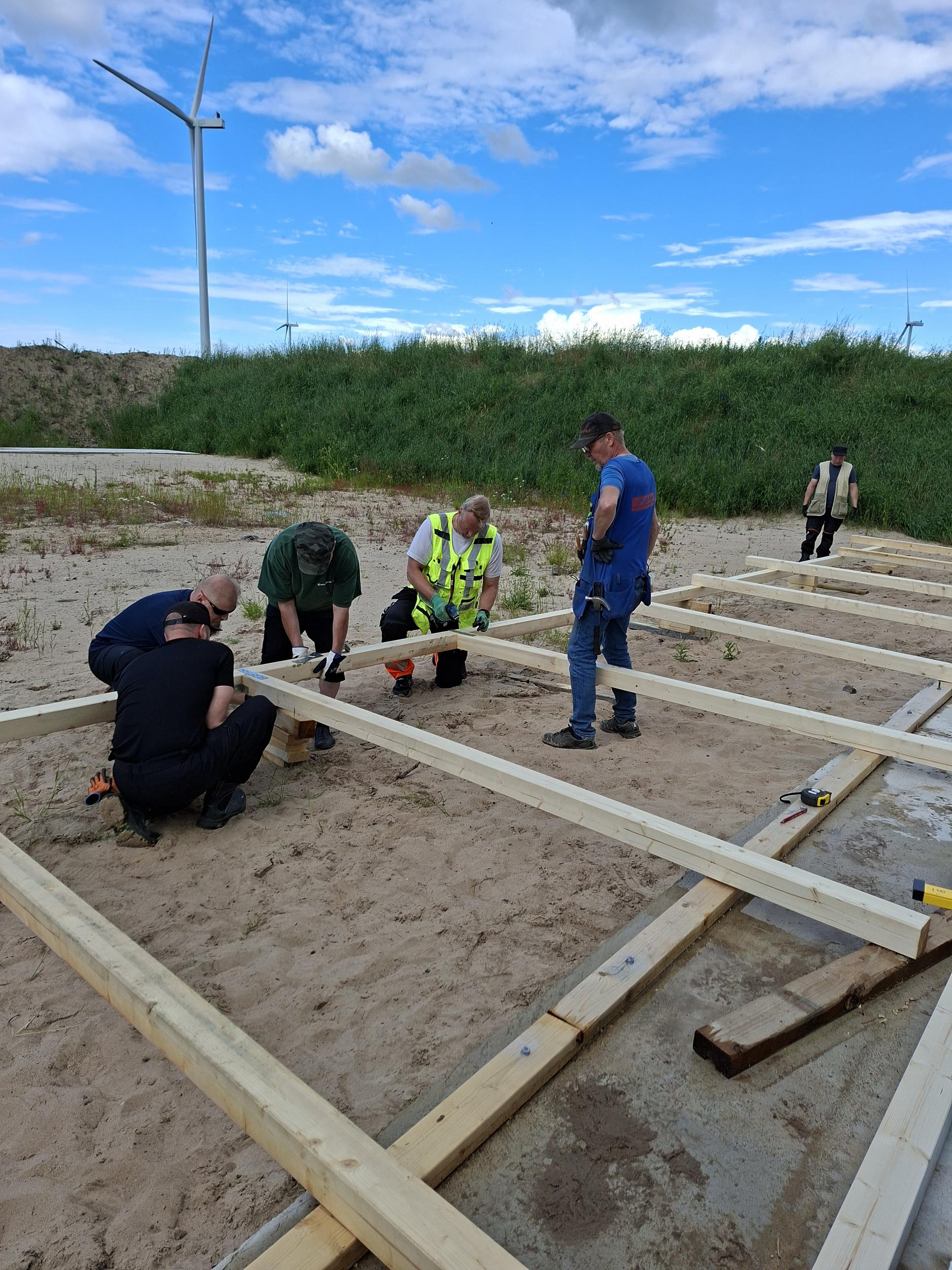

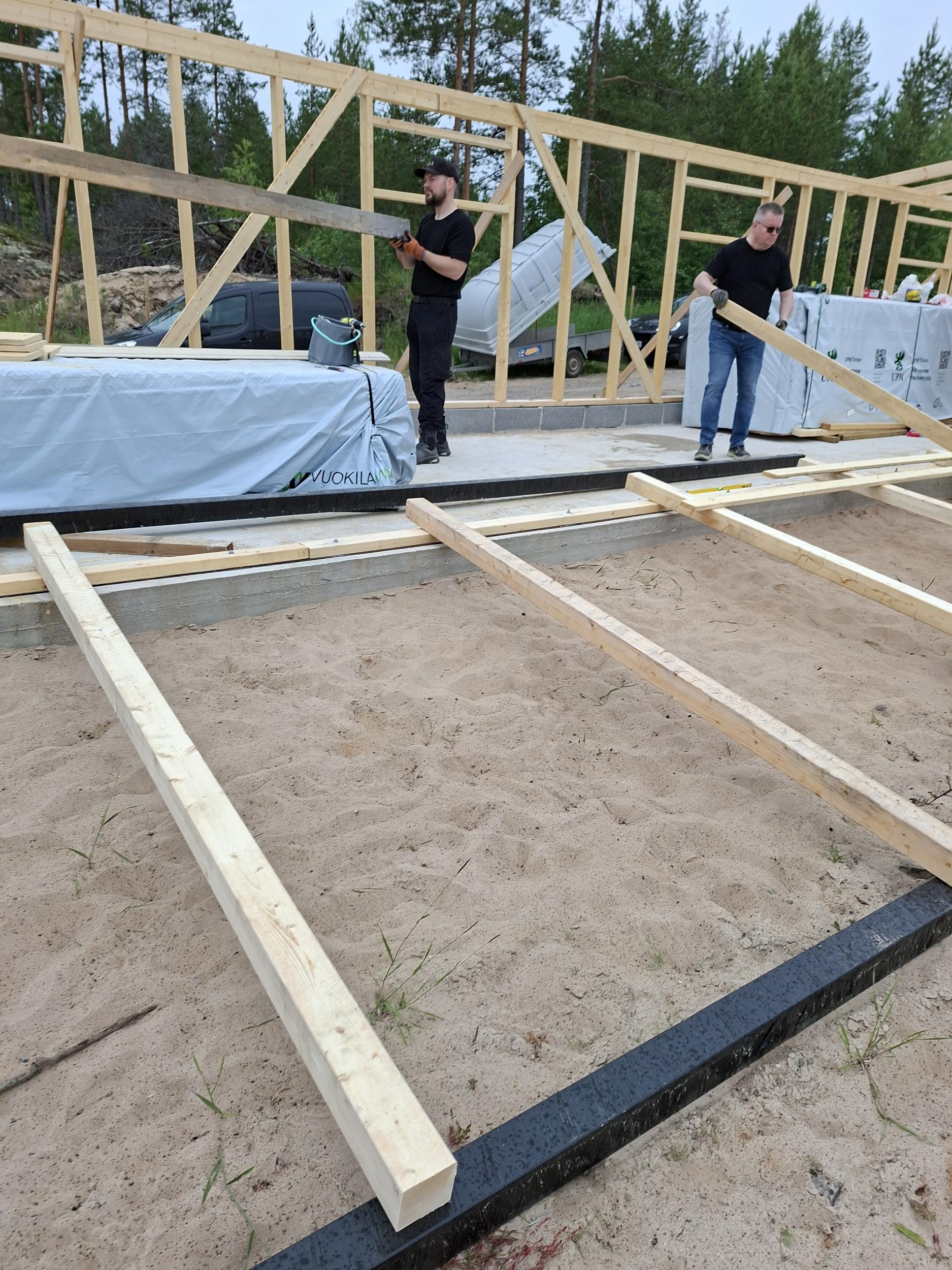

10.6.2026 Aloitettiin rungon pystytys, saatiin varaston kohta ja etupuoli puoleen väliin asti pystyyn.

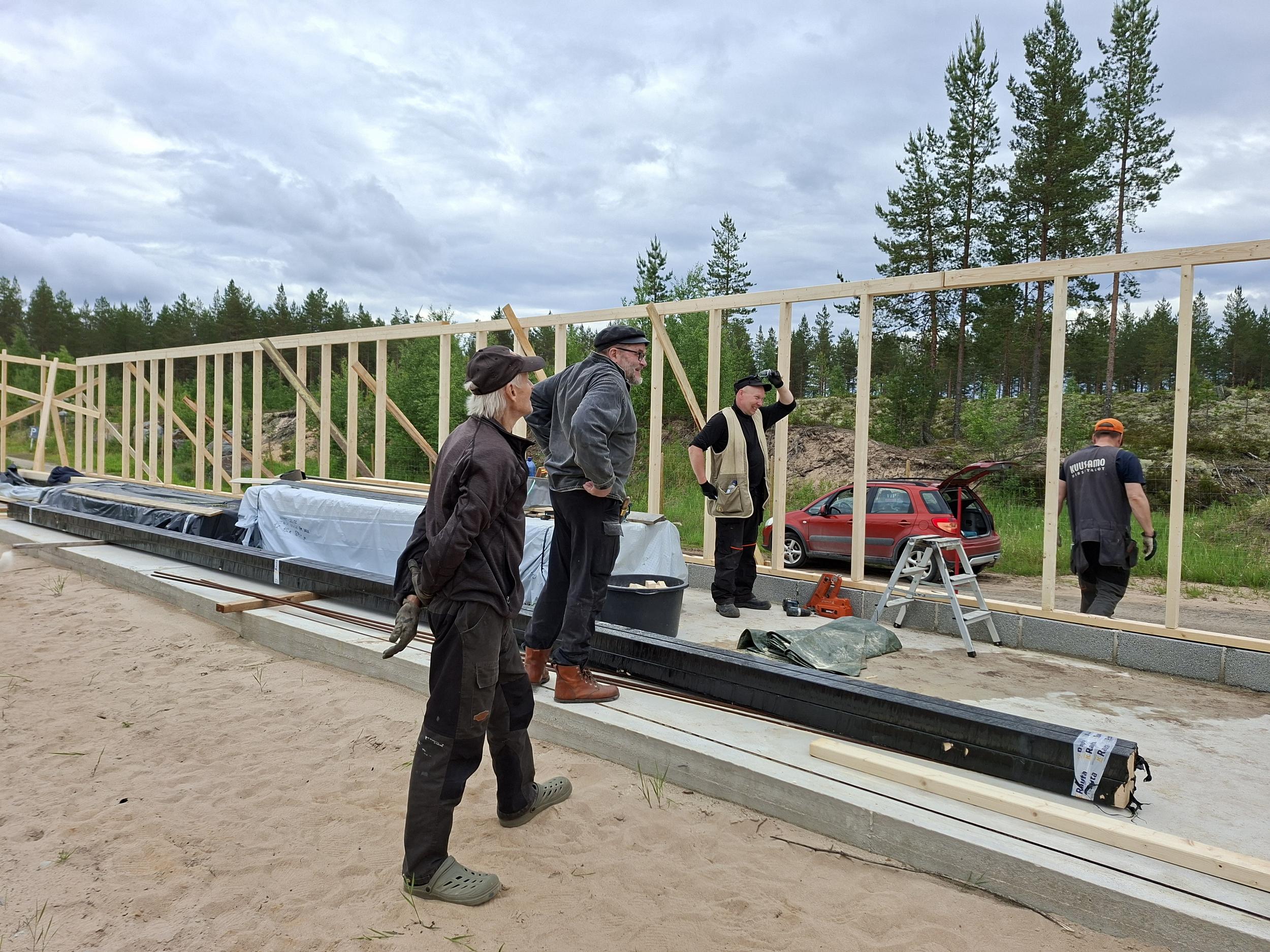

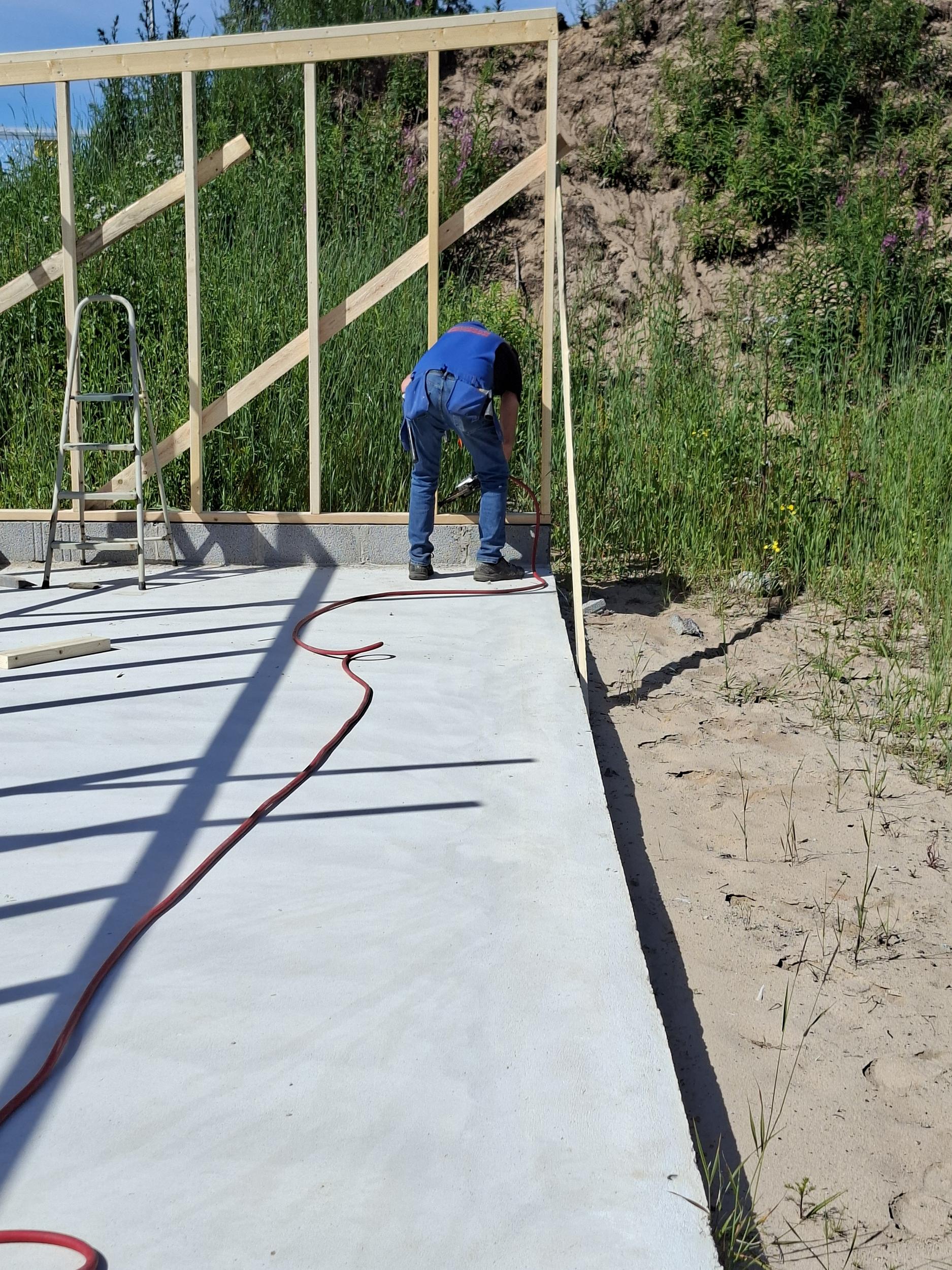

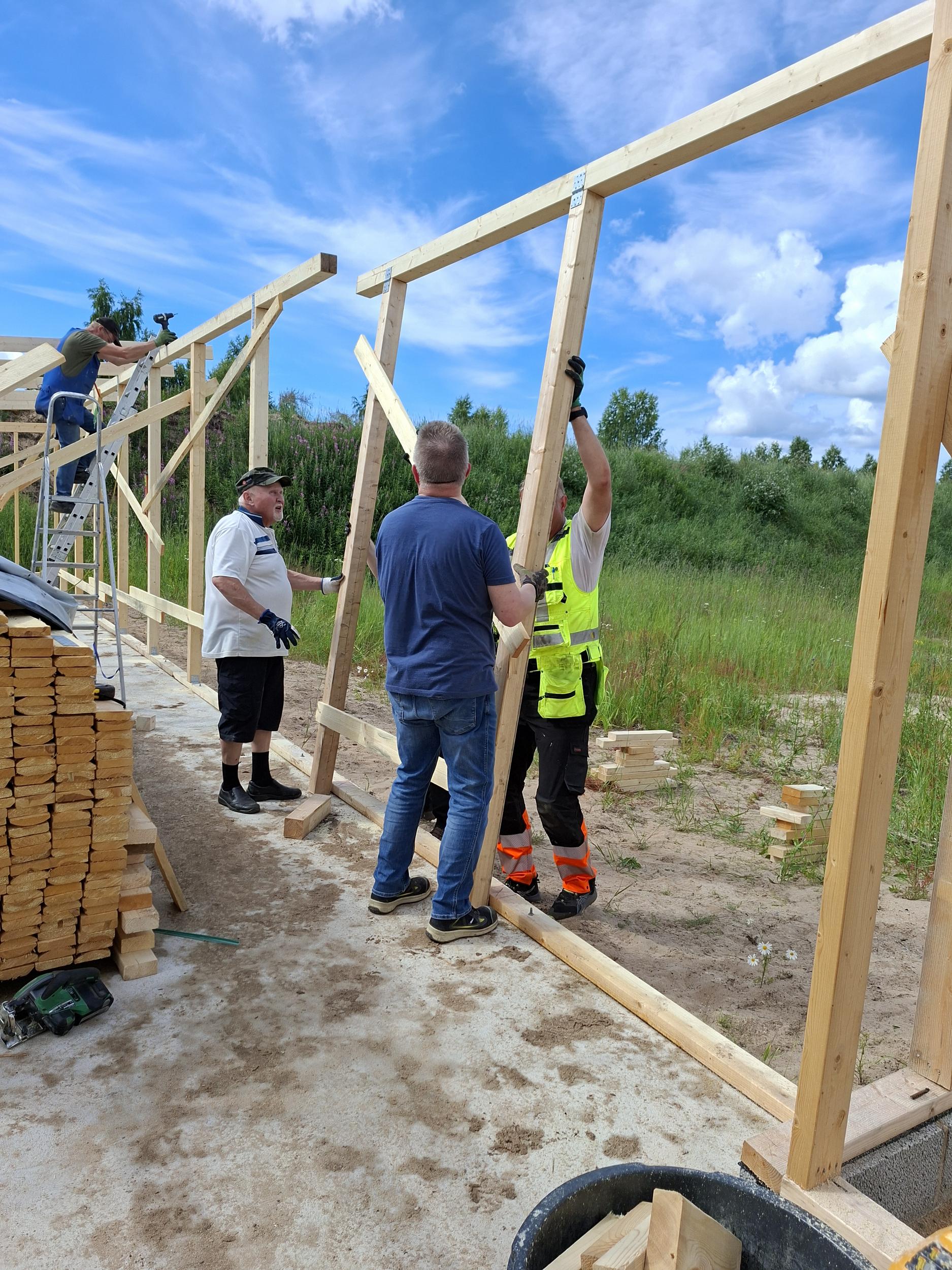

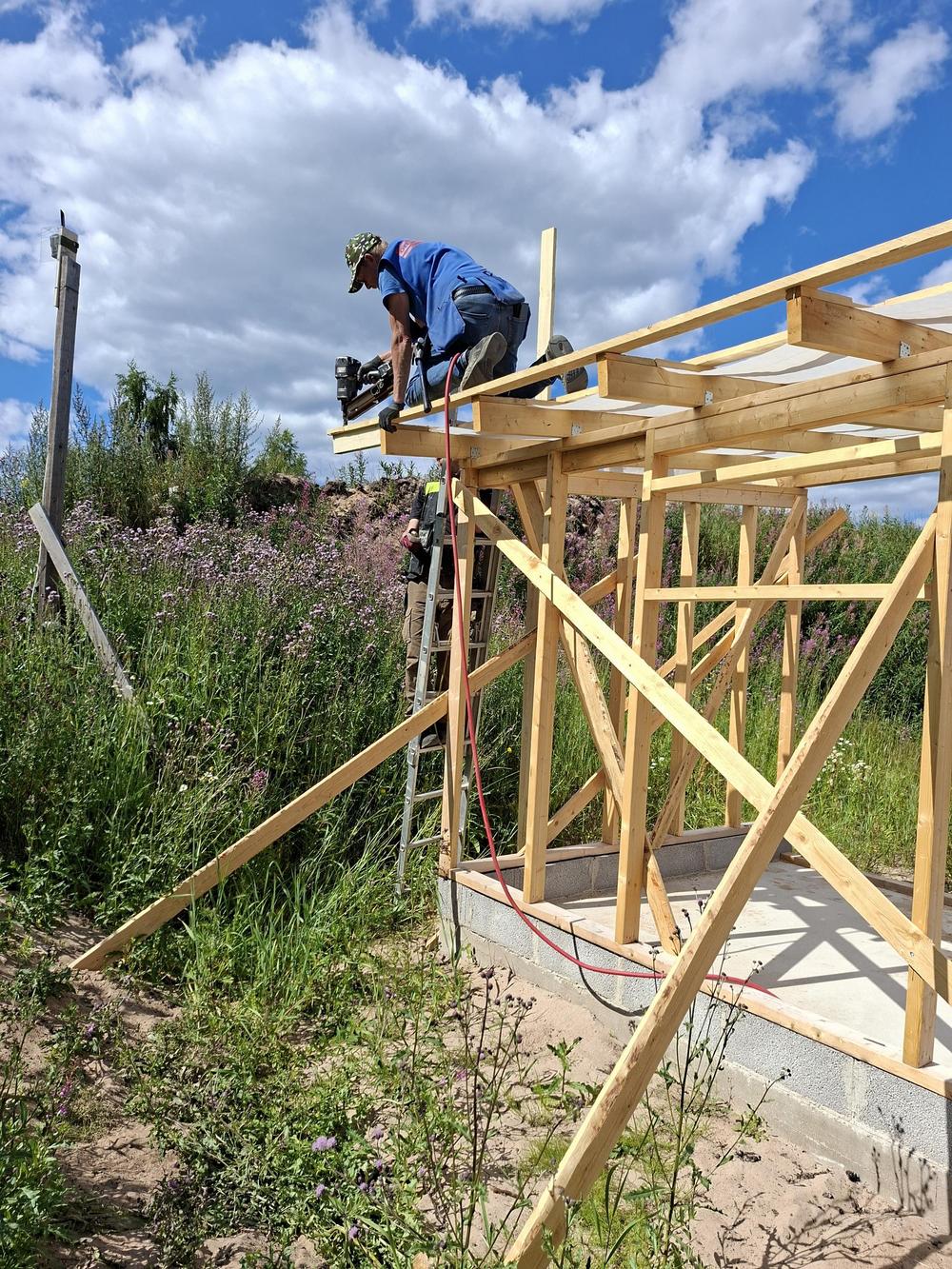

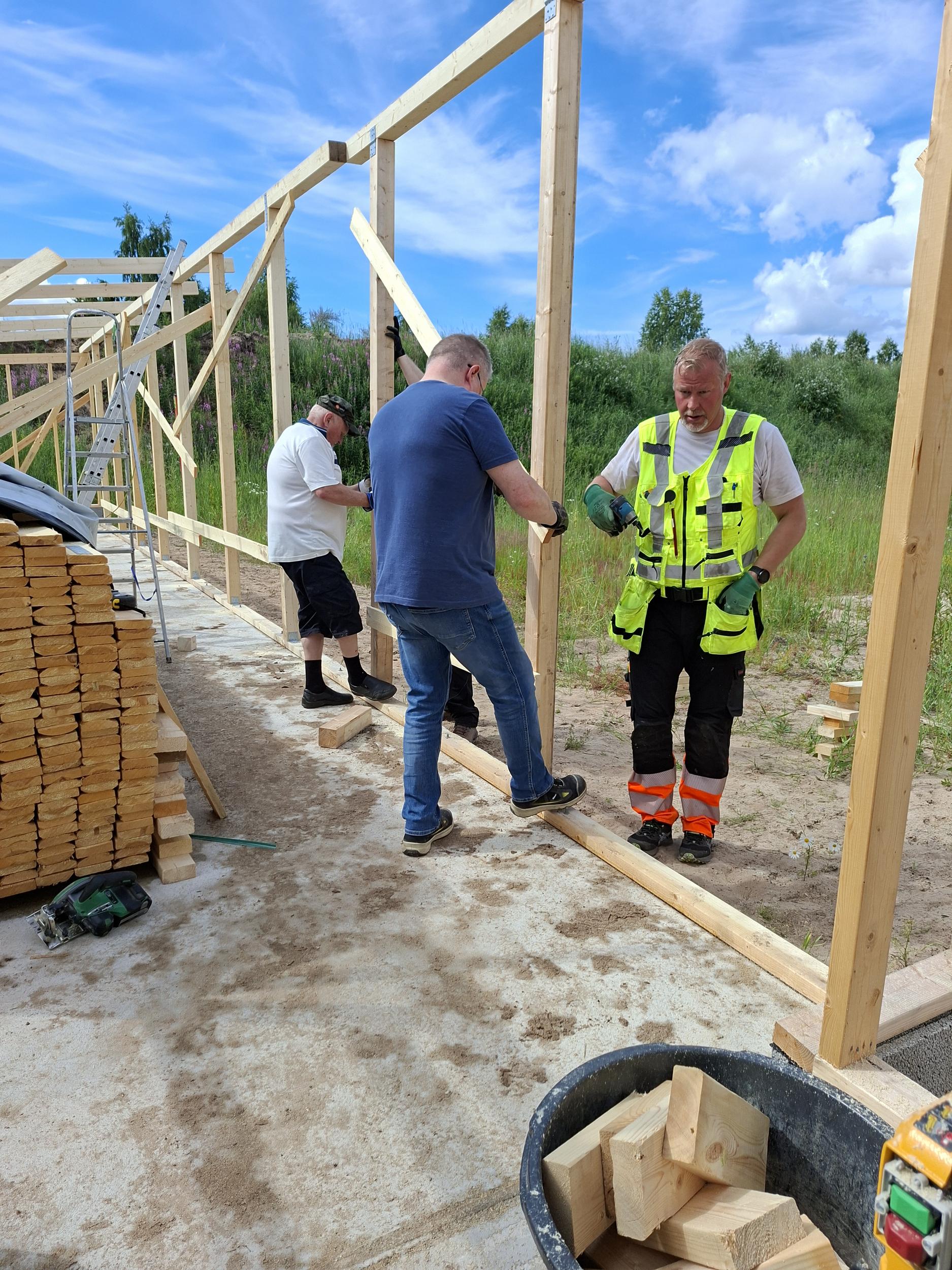

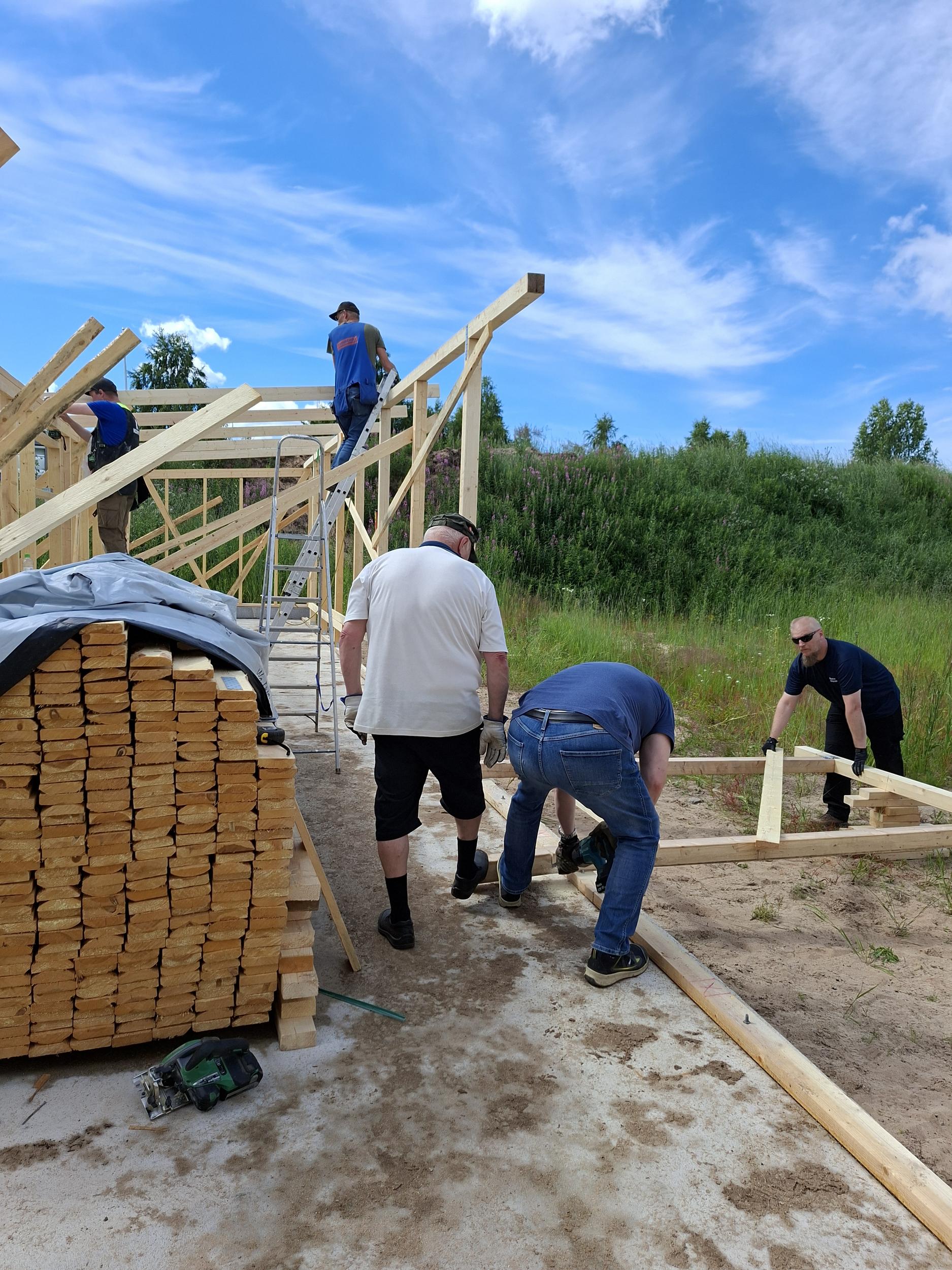

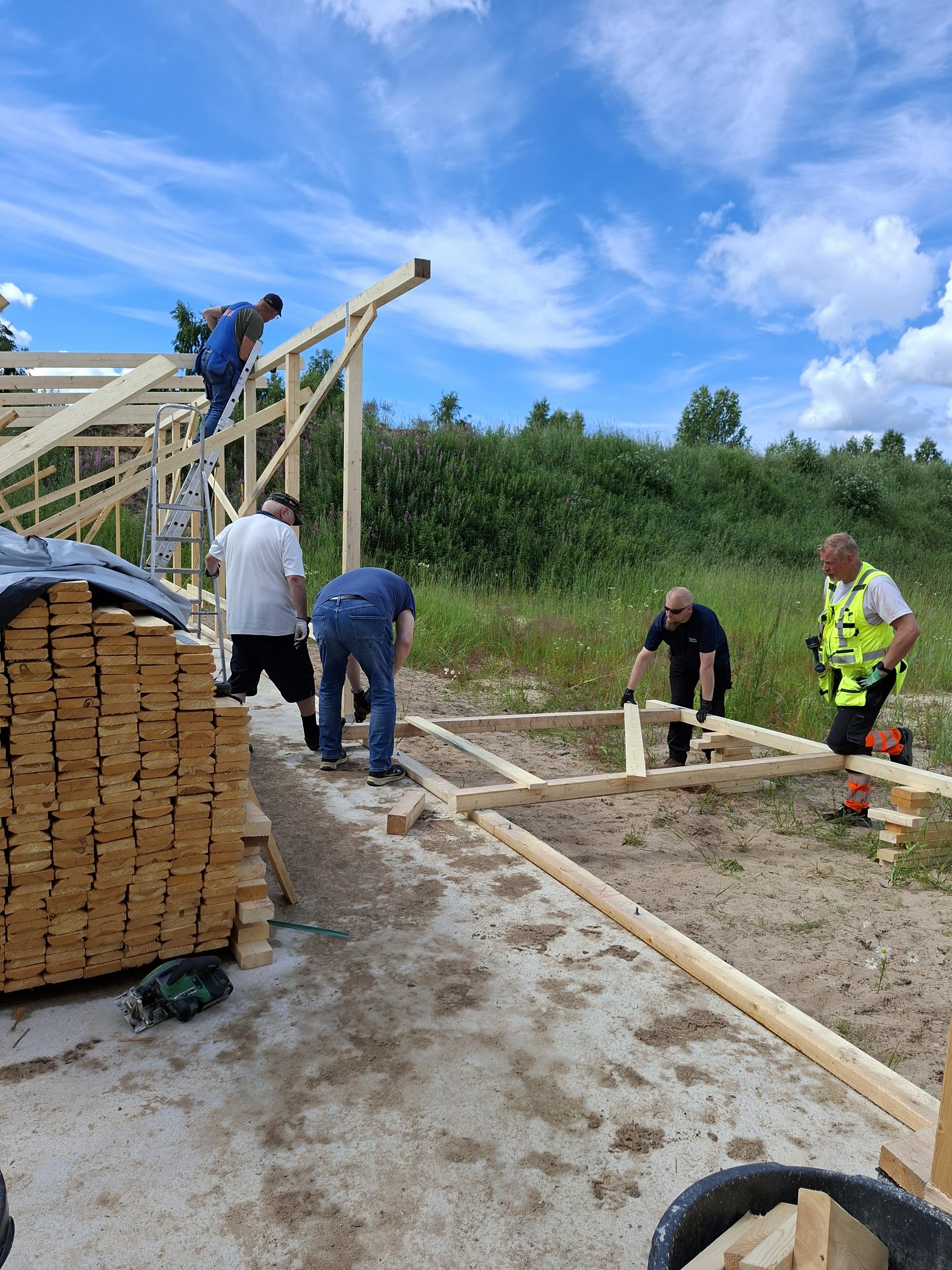

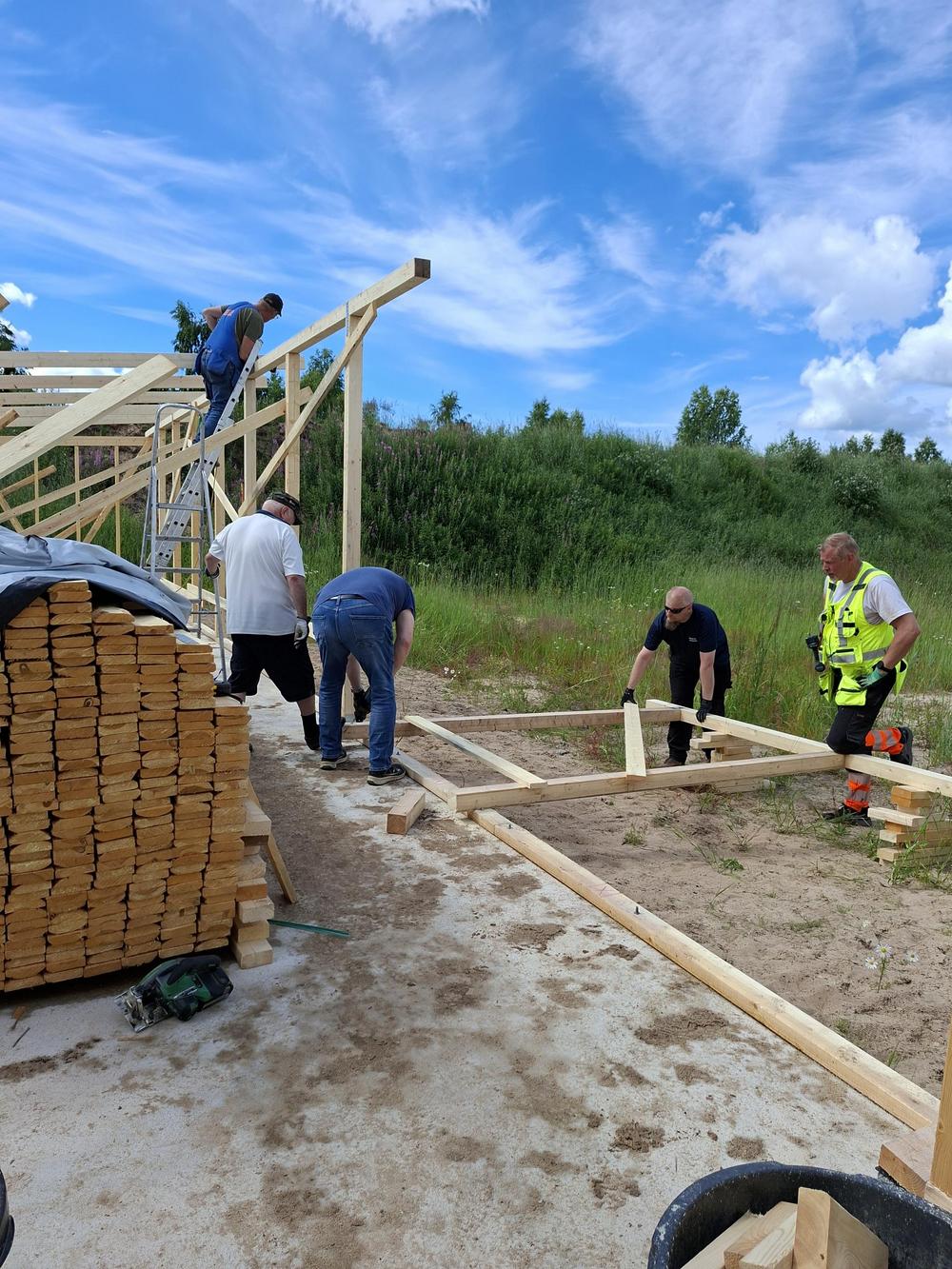

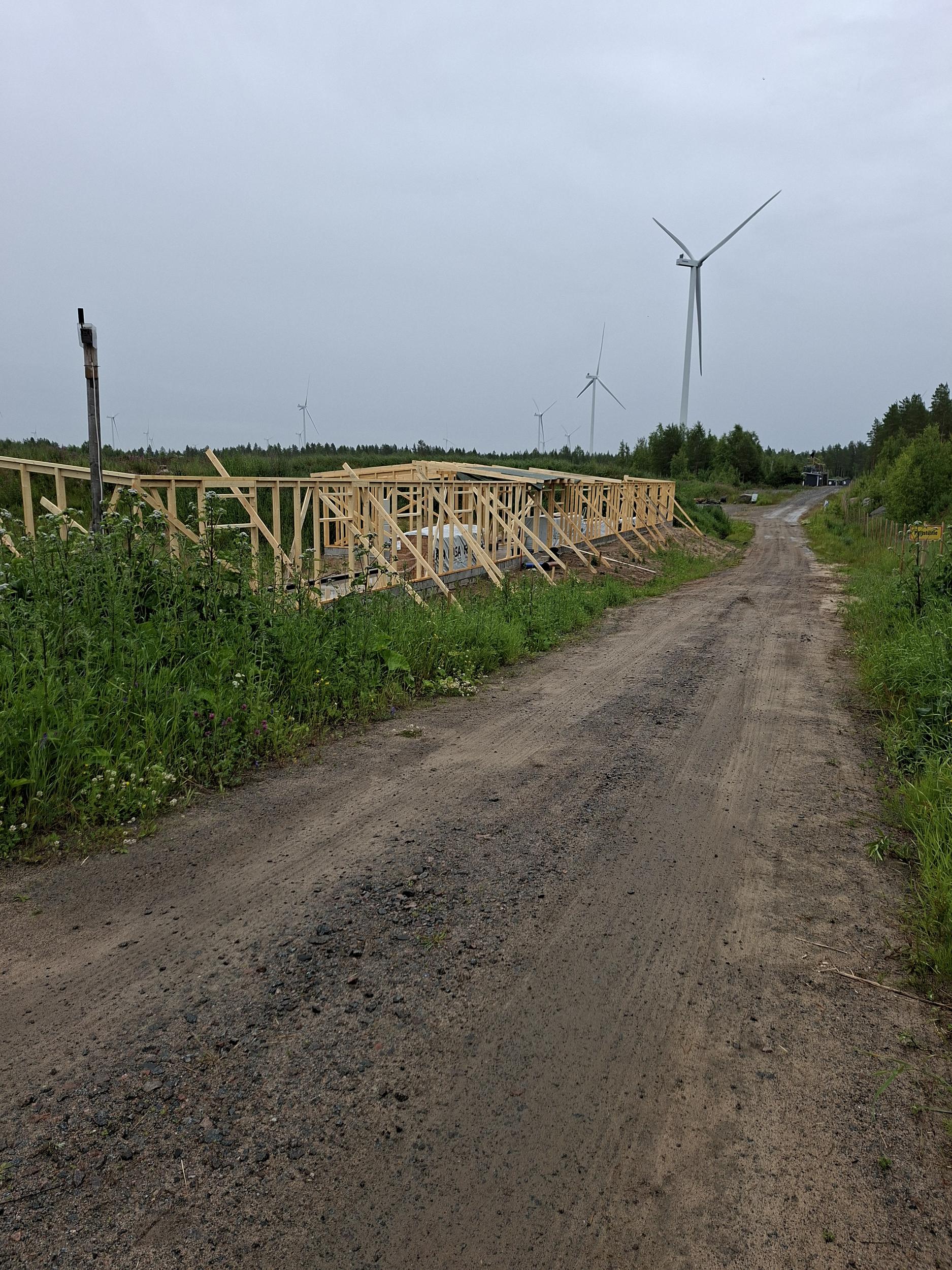

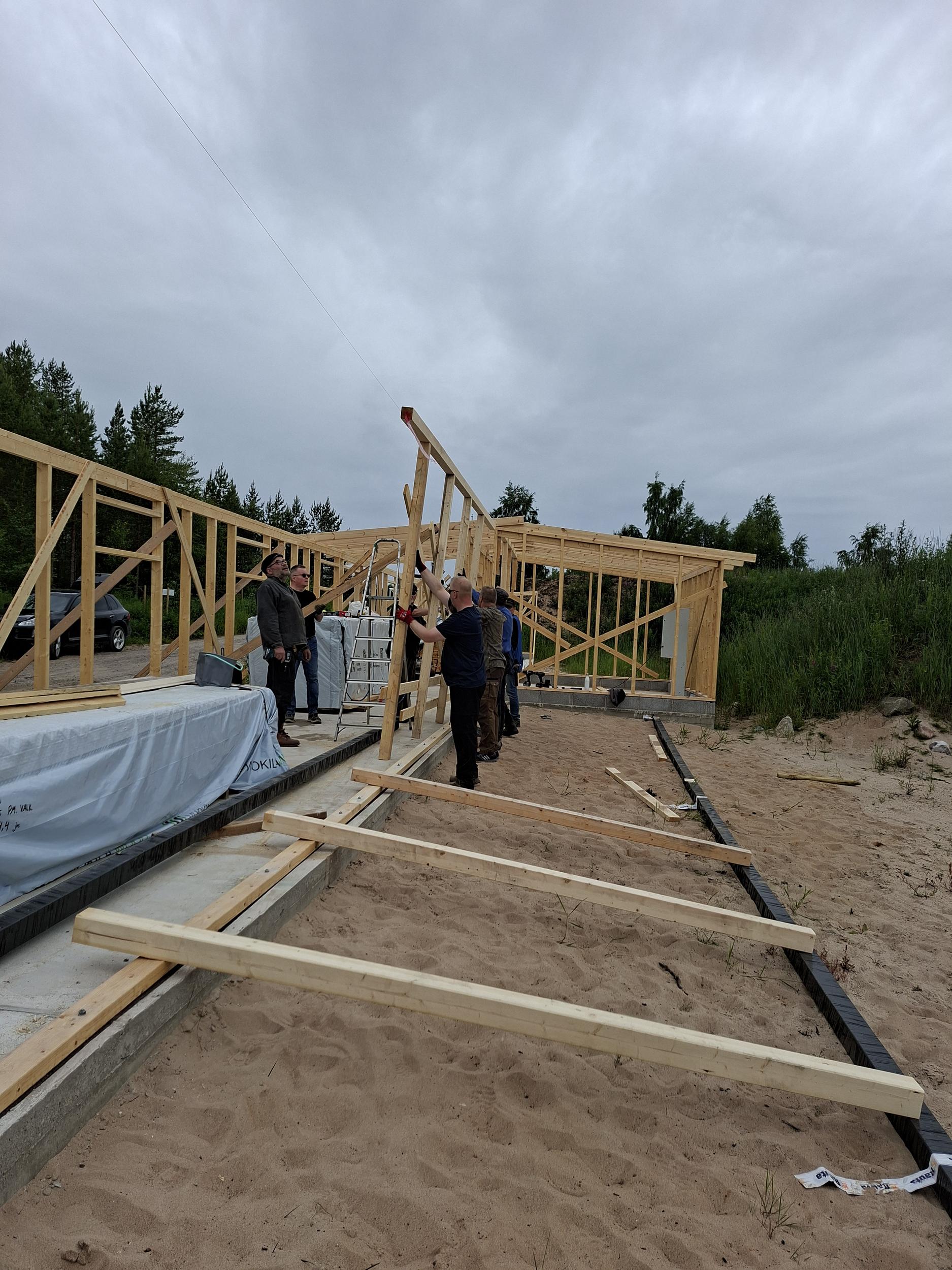

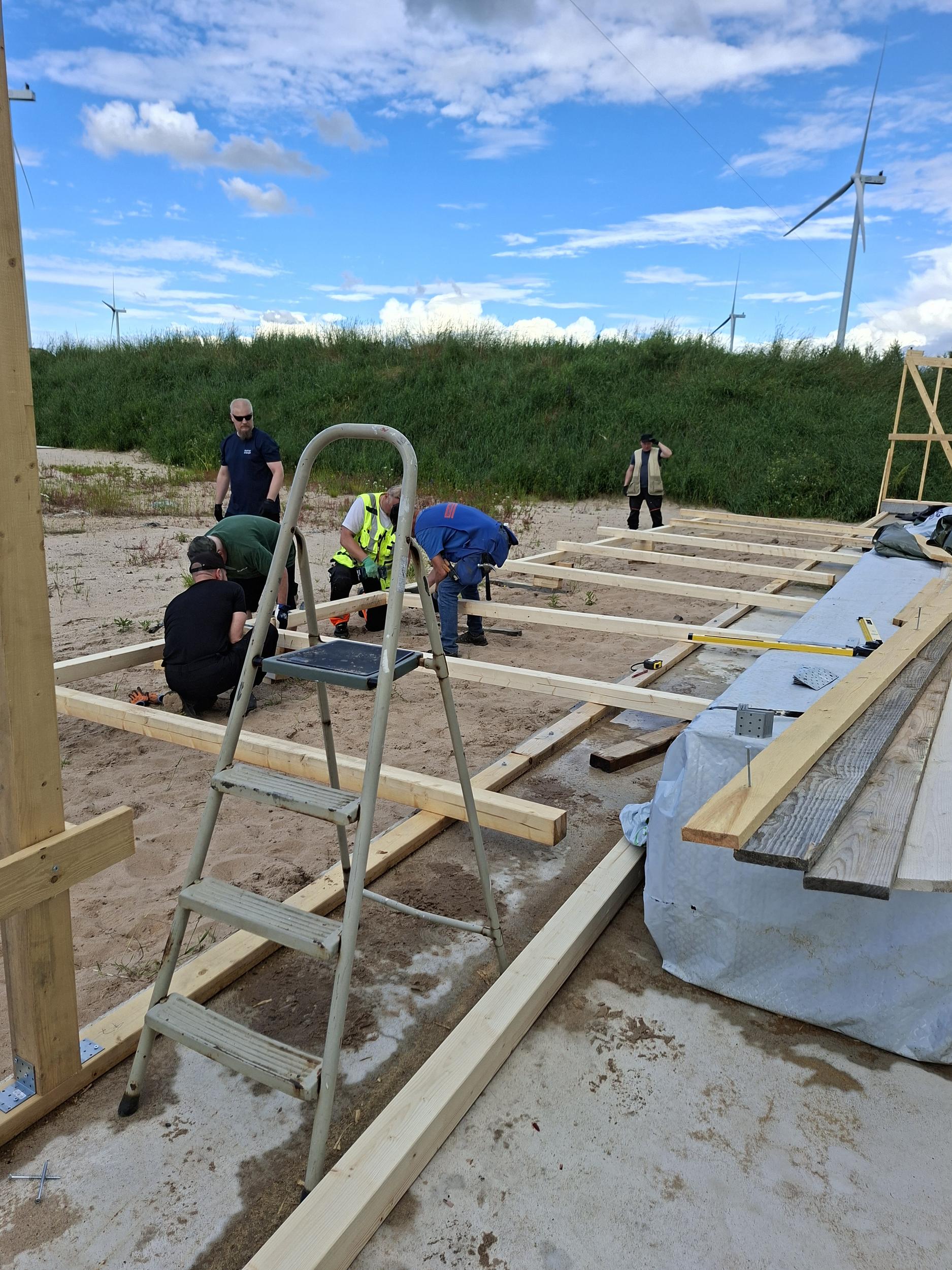

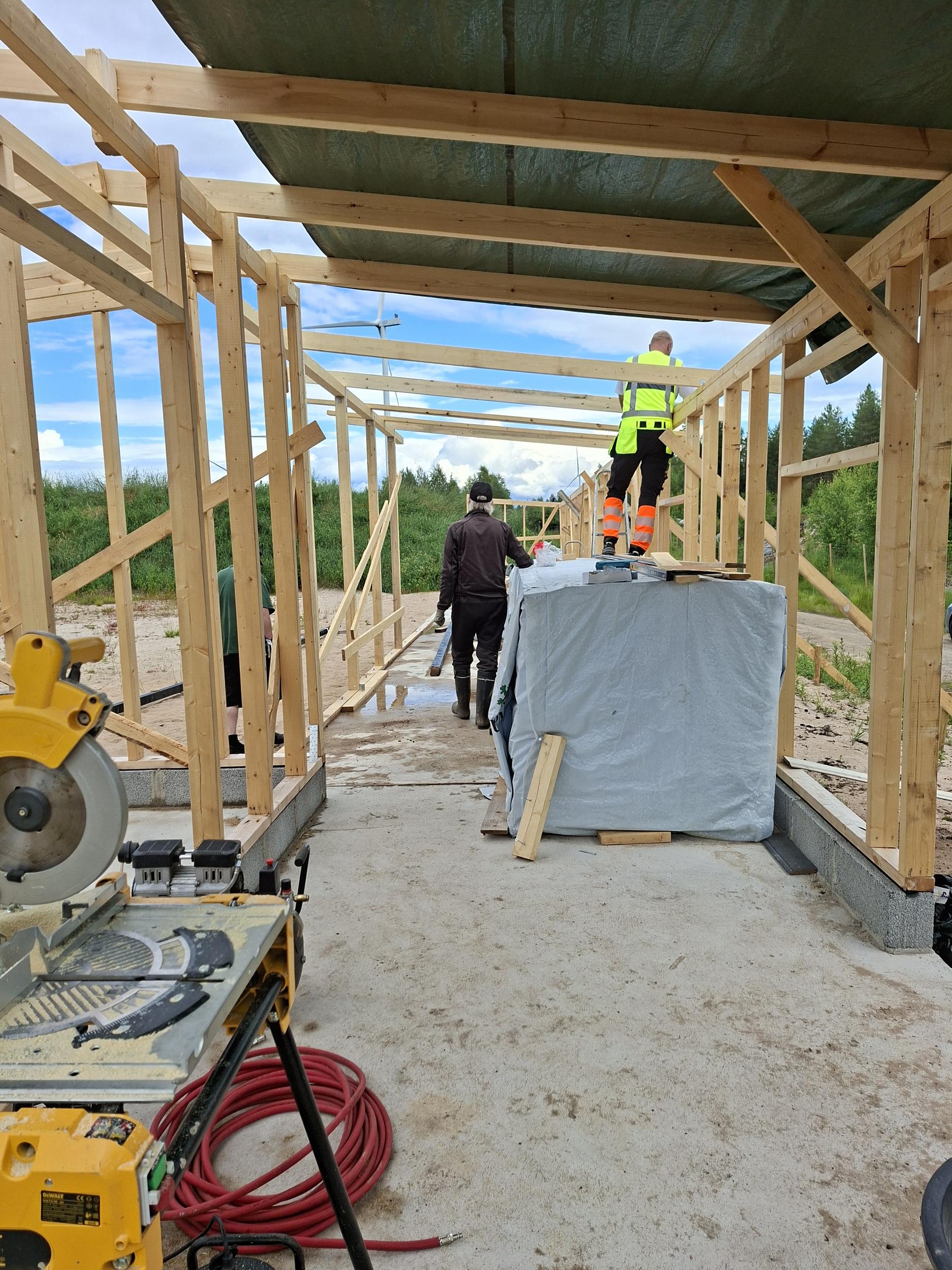

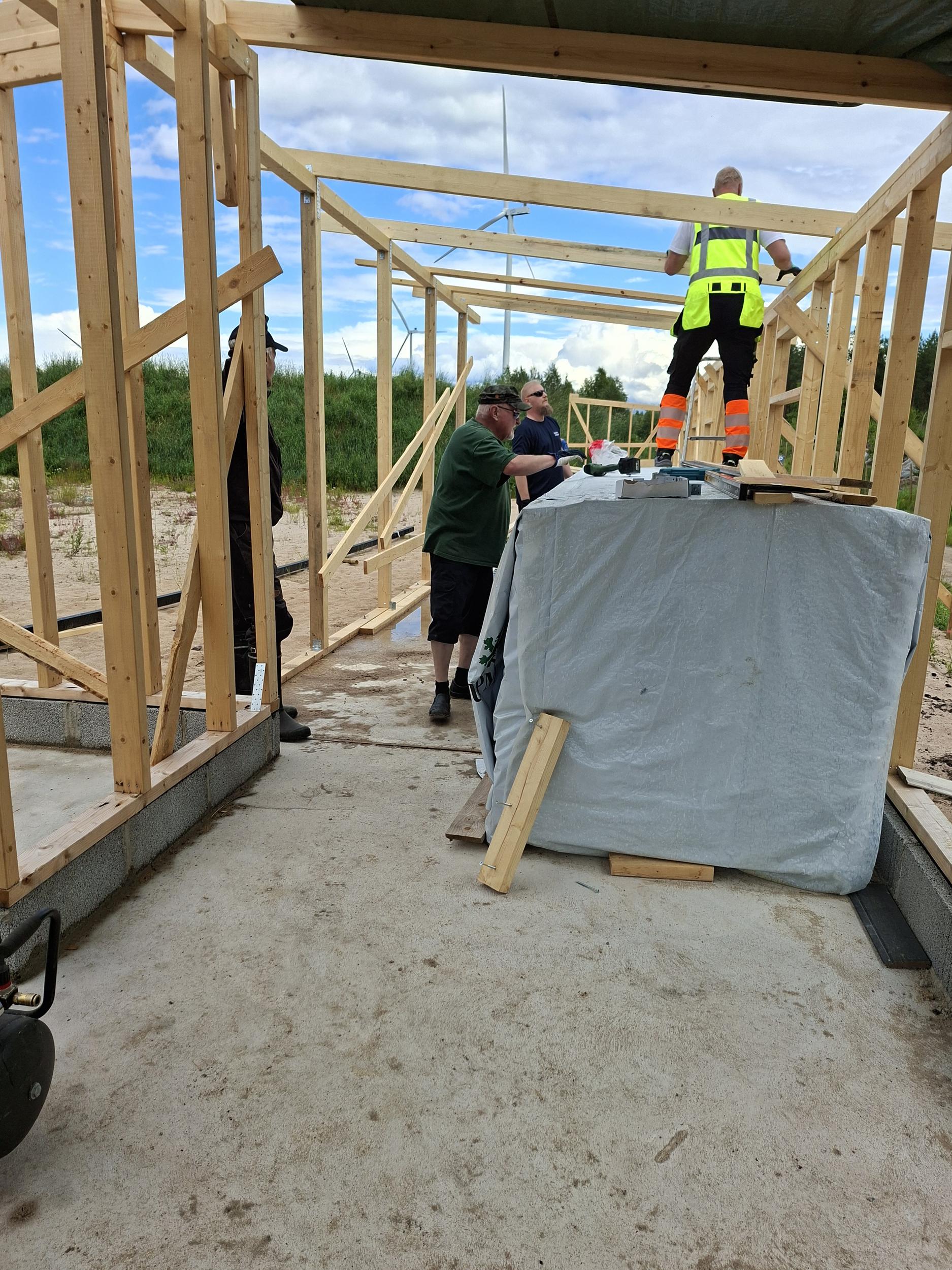

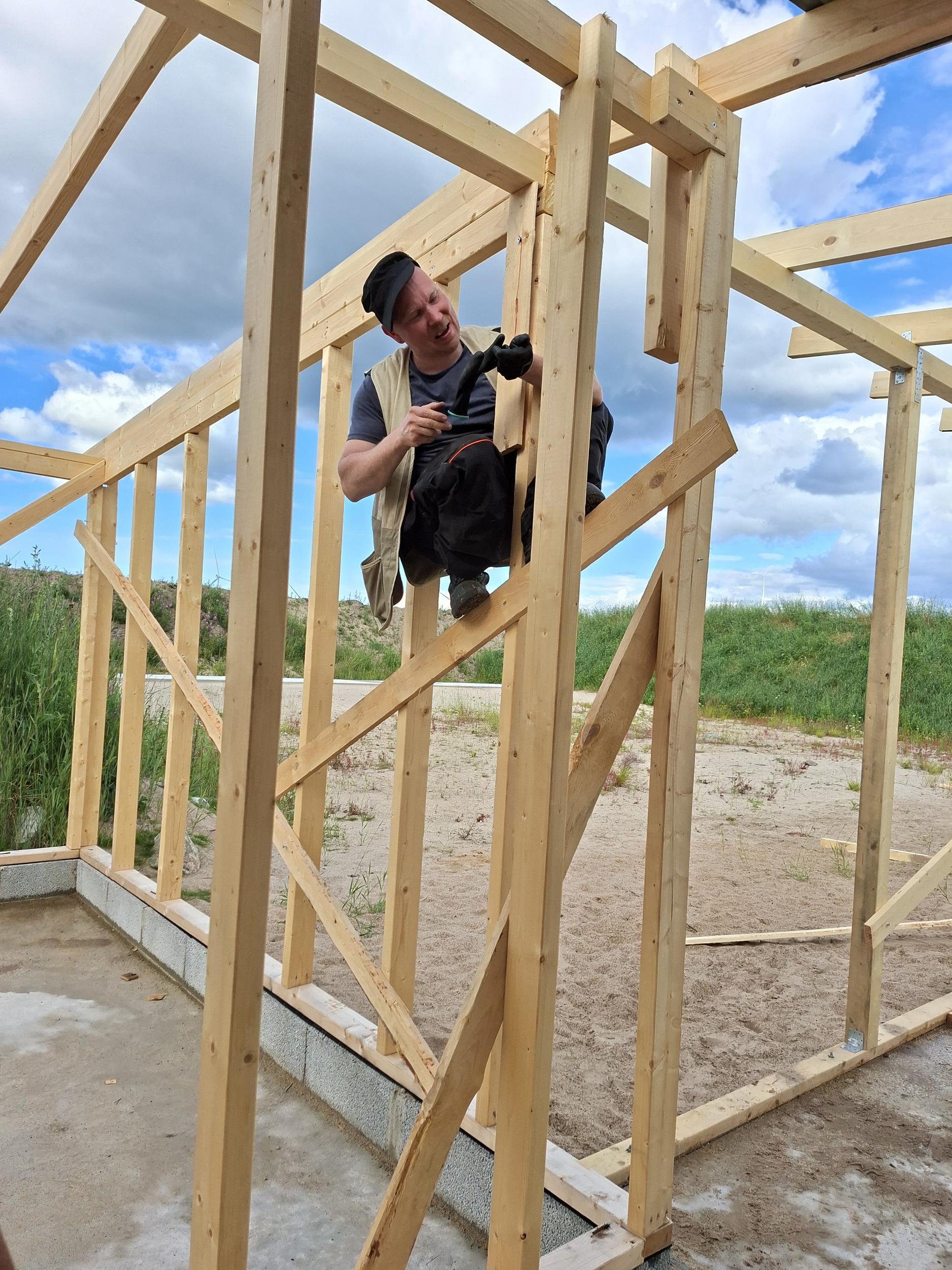

2.7.2026 Jatkettiin katoksen pystytystä, saatiin etuseinän runko pystyyn. saatiin toiselle puolelle kattotuolit paikoilleen.

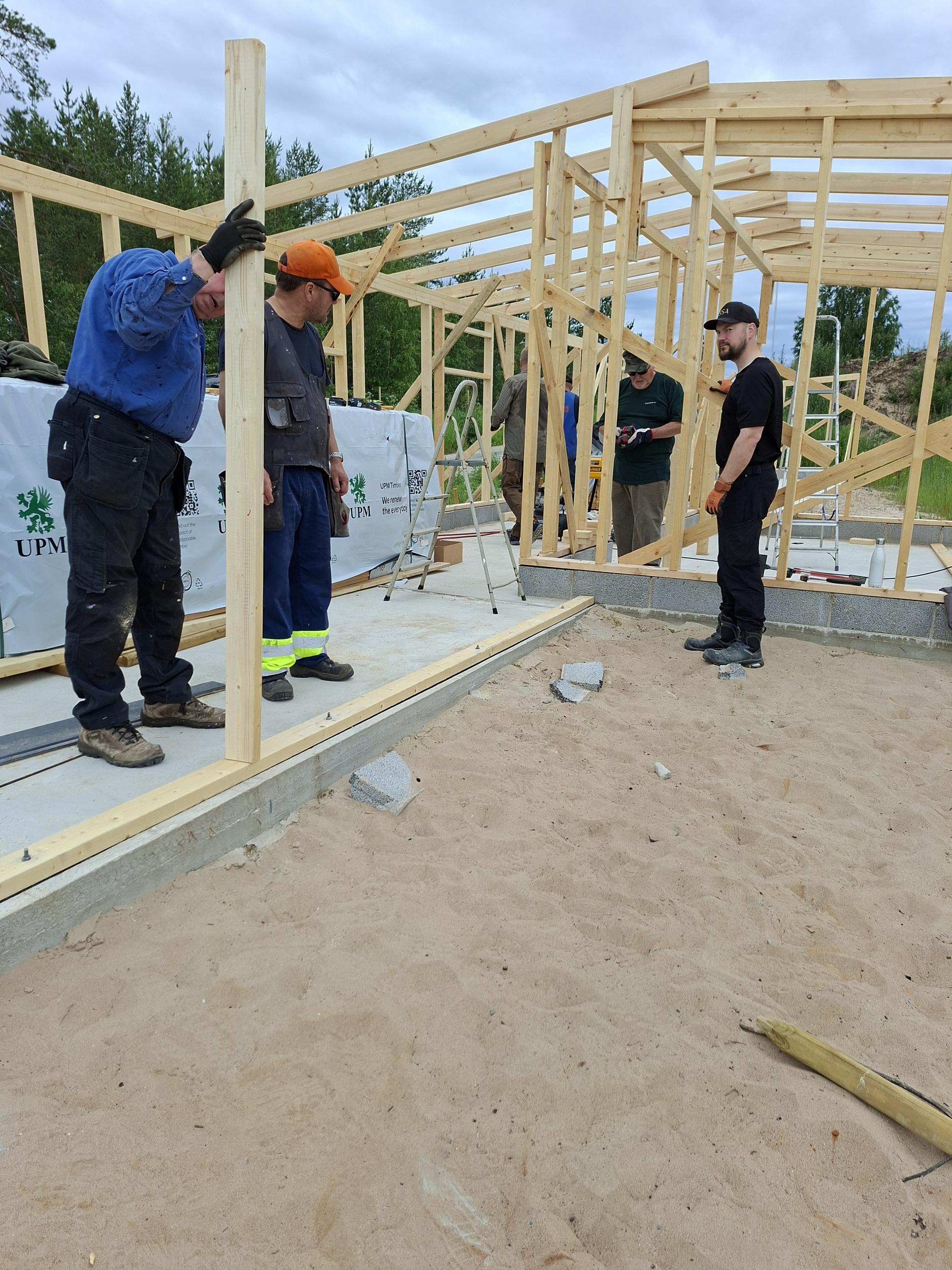

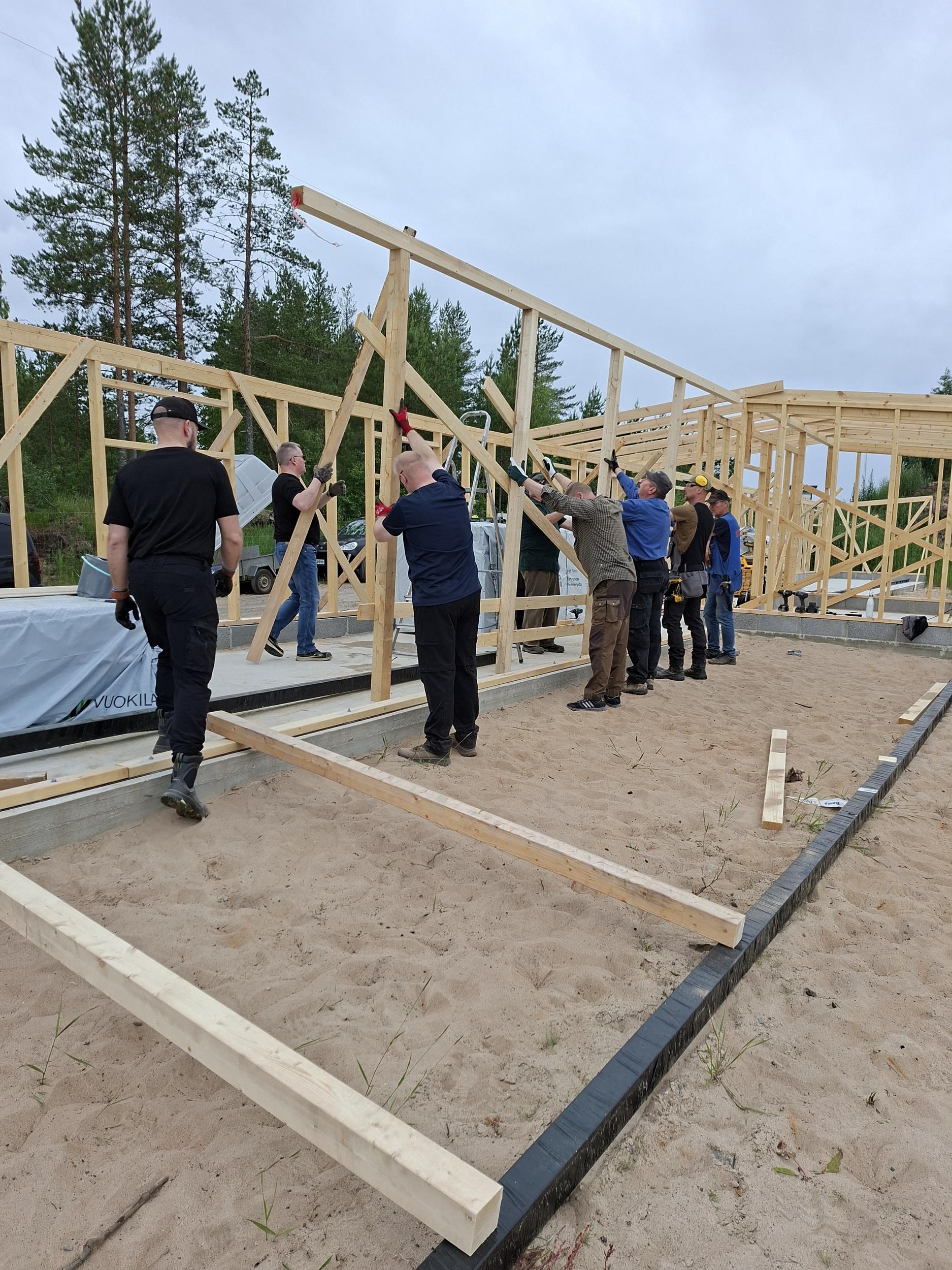

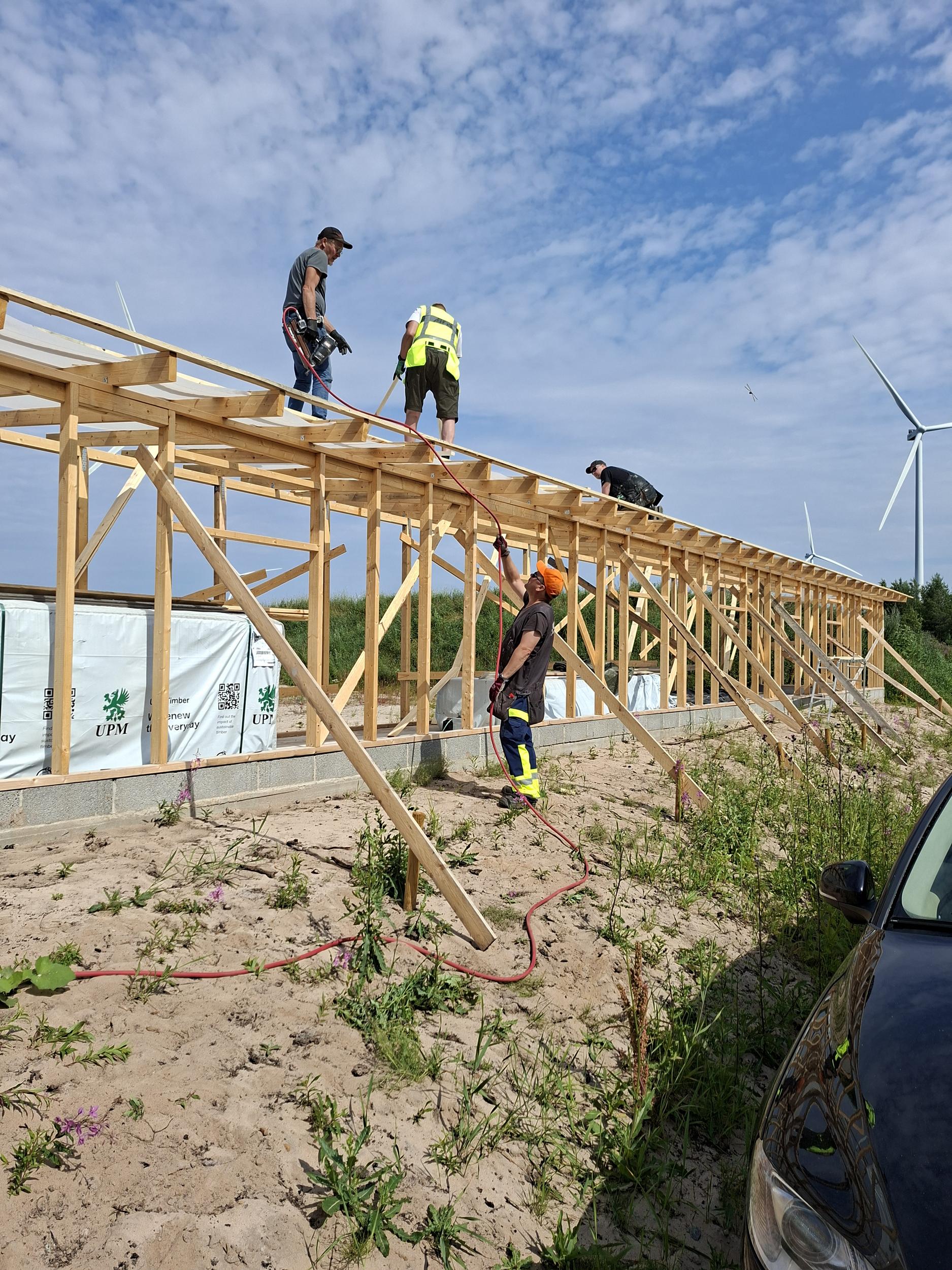

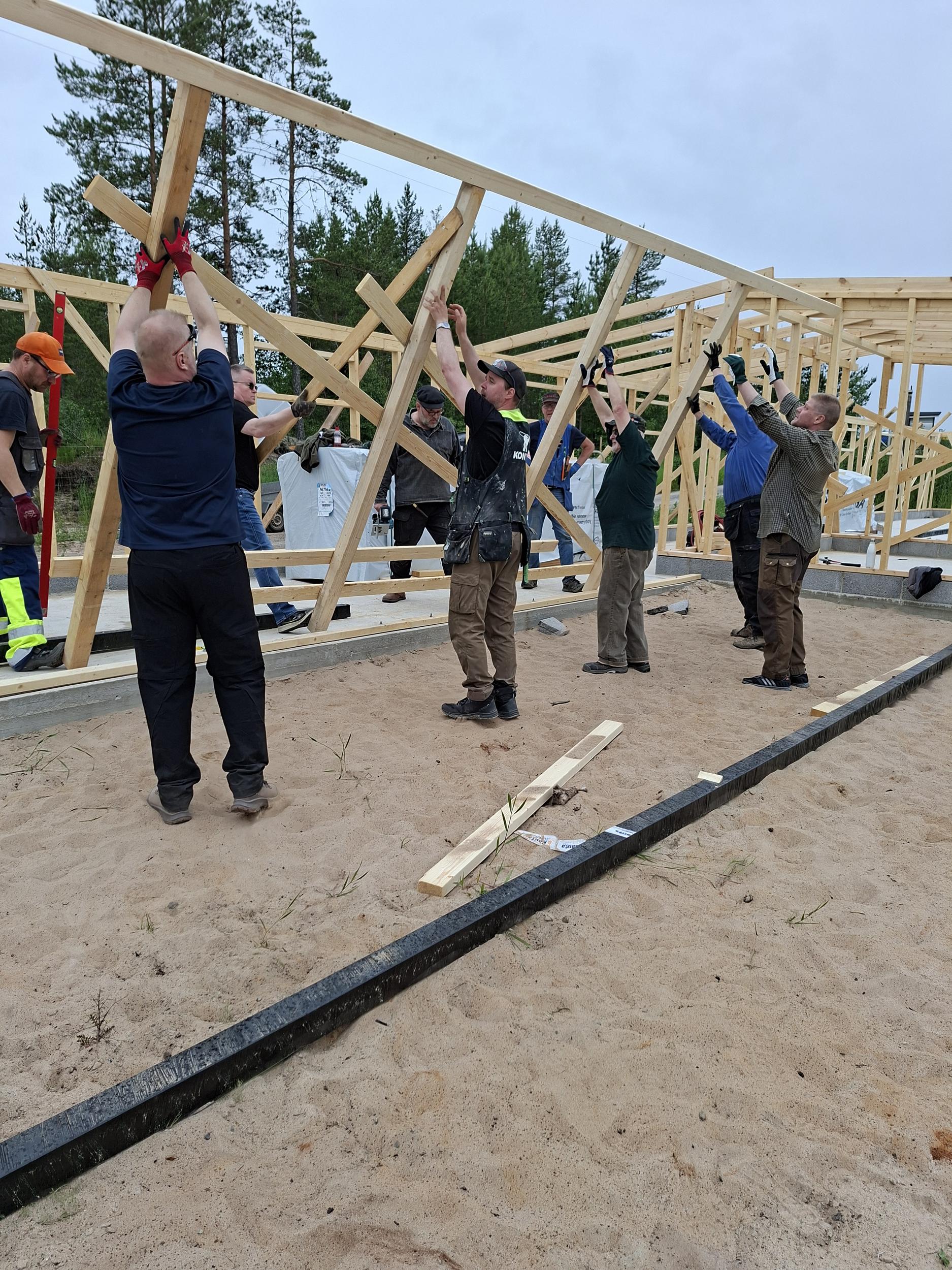

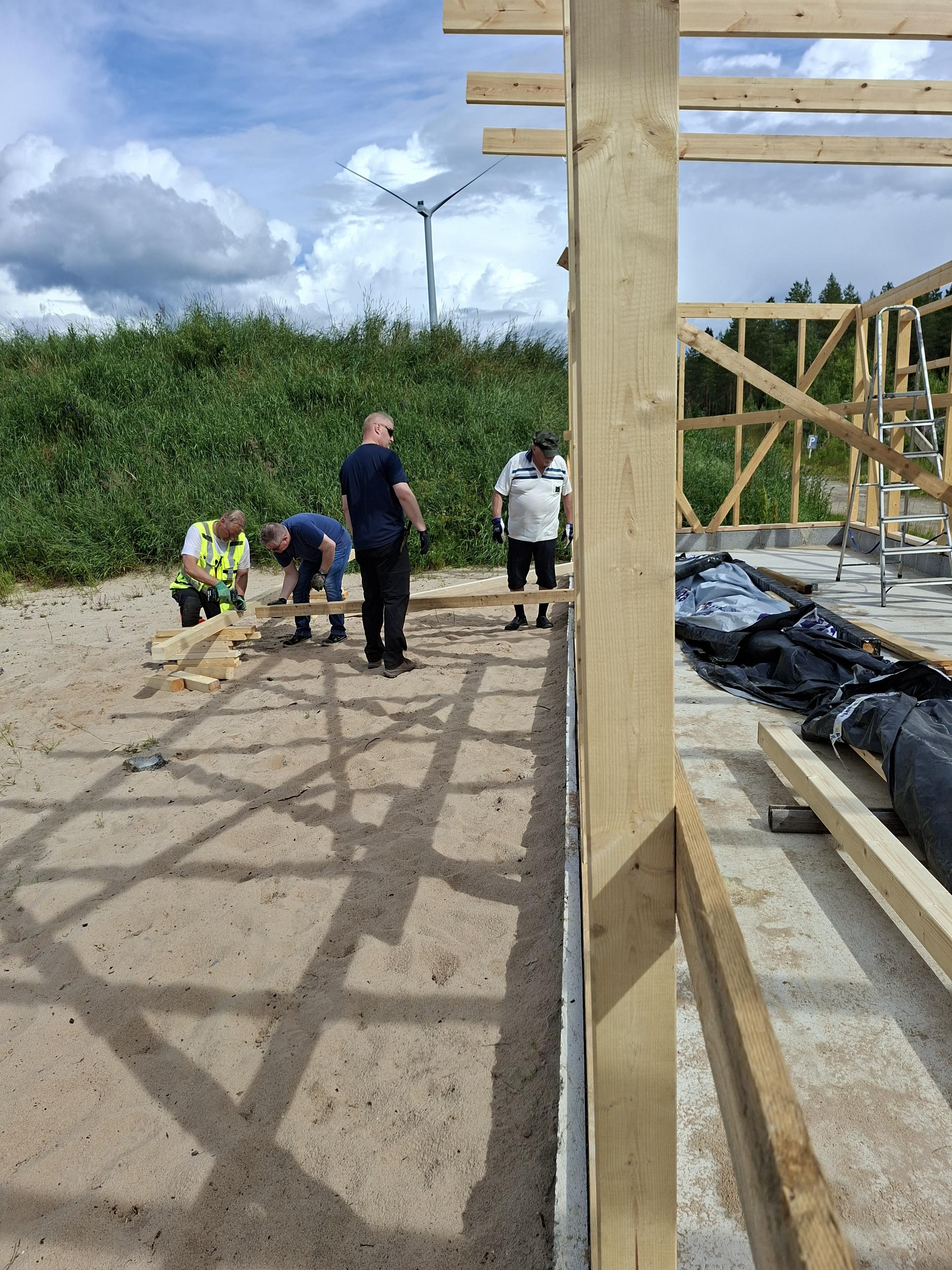

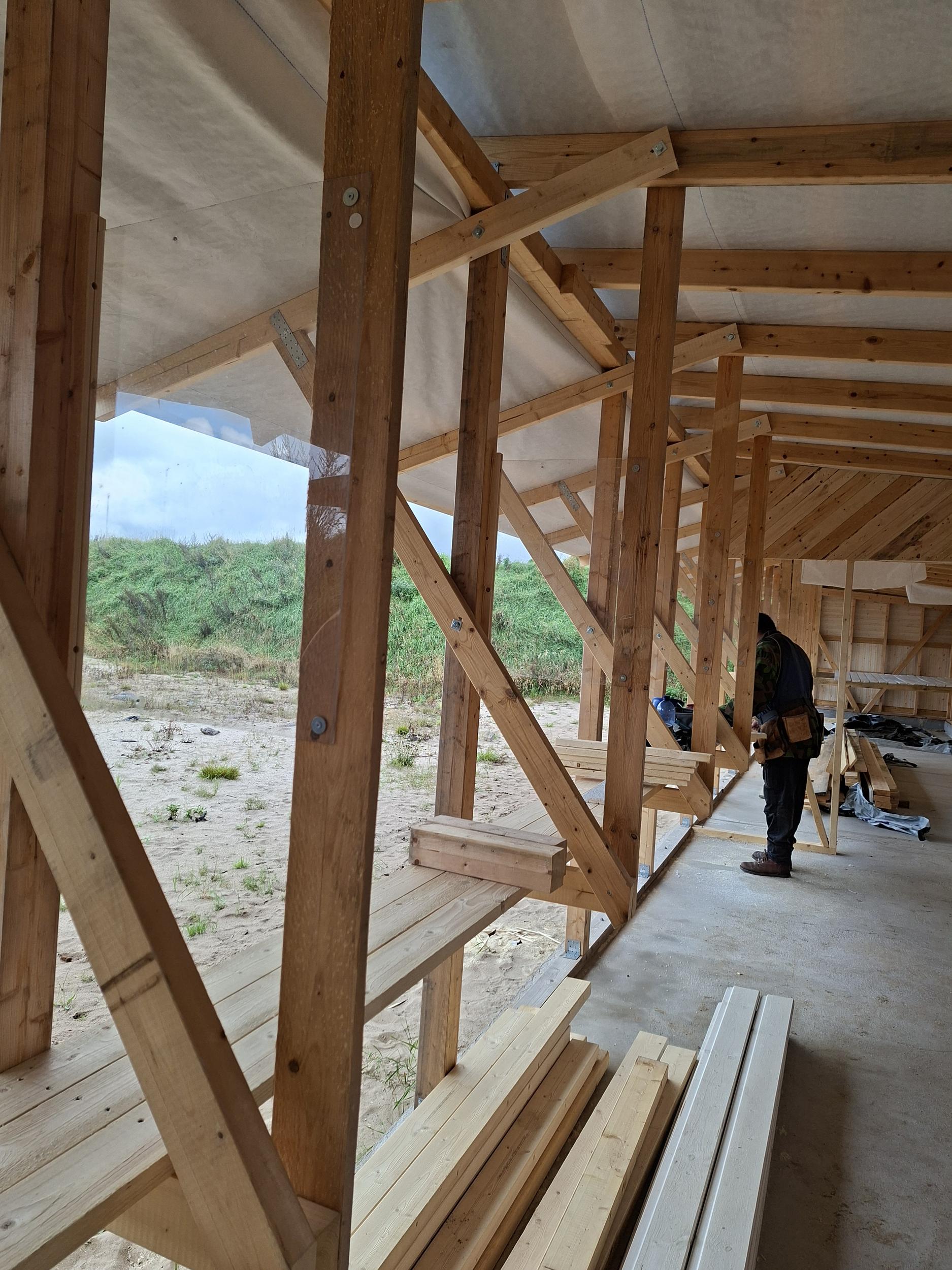

4.7.2026 Jatkettiin rungon pystytystä, saatiin kivääri runko pystyyn ja puolelle kattotuolit paikoilleen. Nyt on runko ja kattotuolit laitettu.

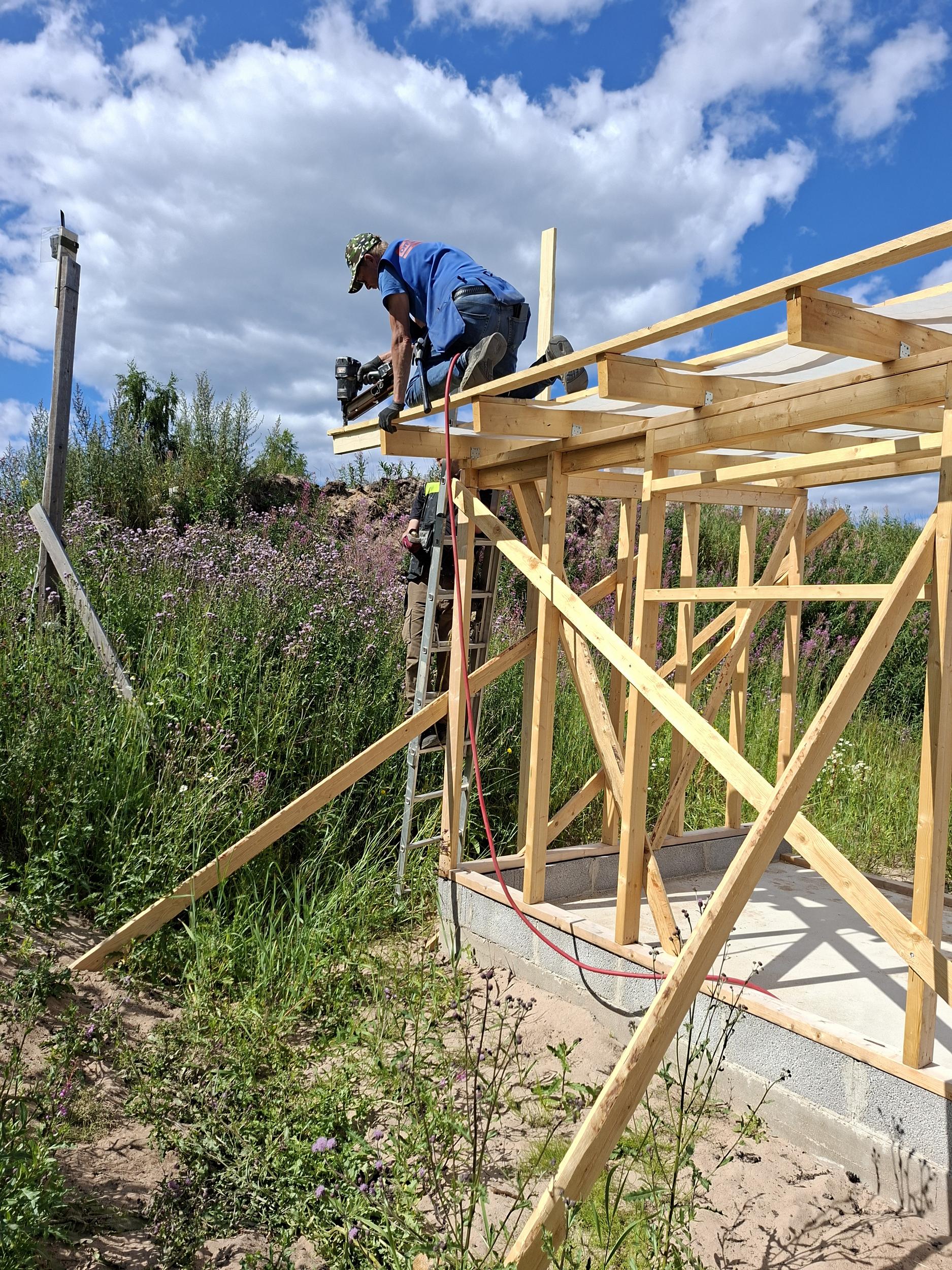

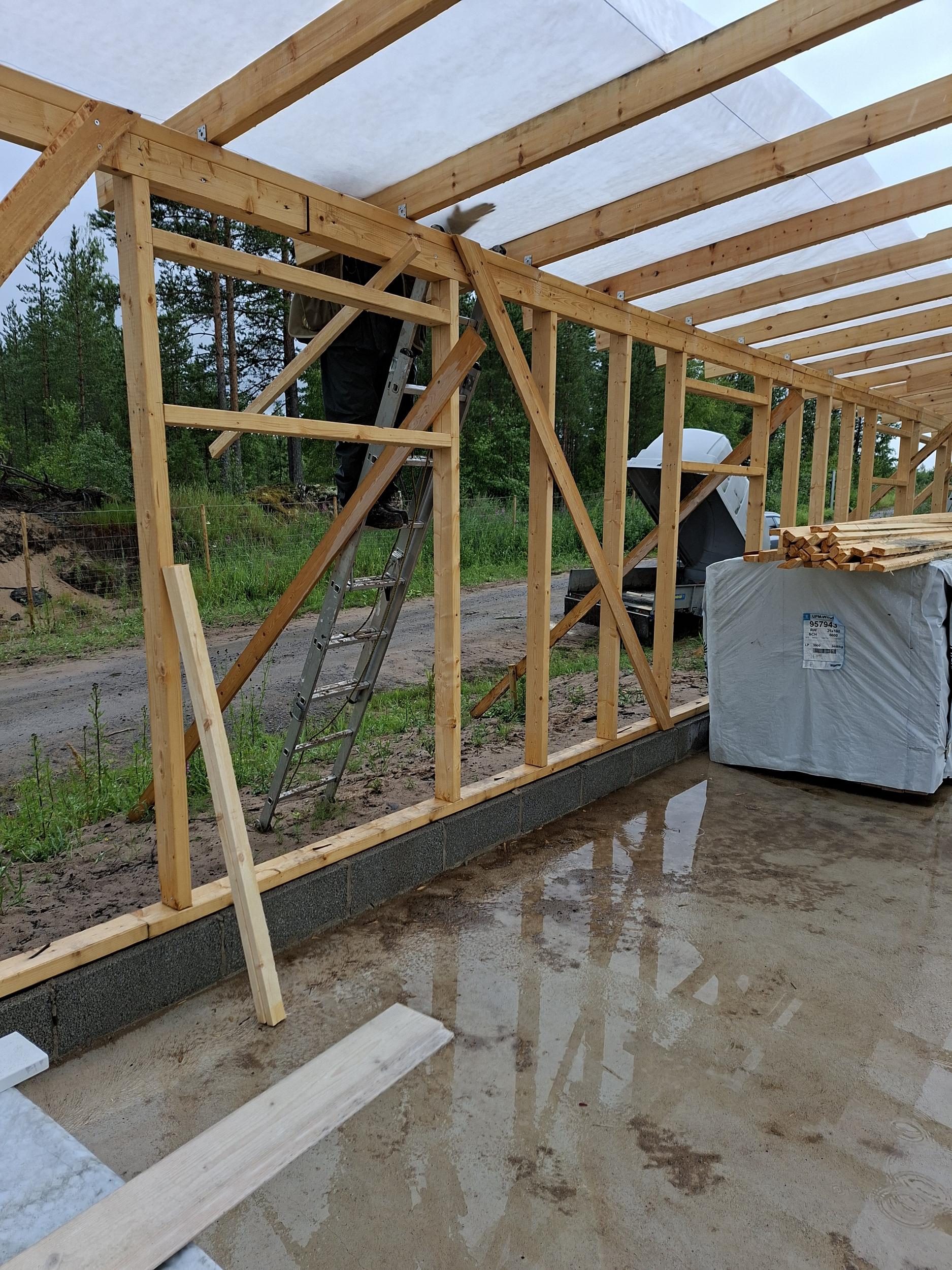

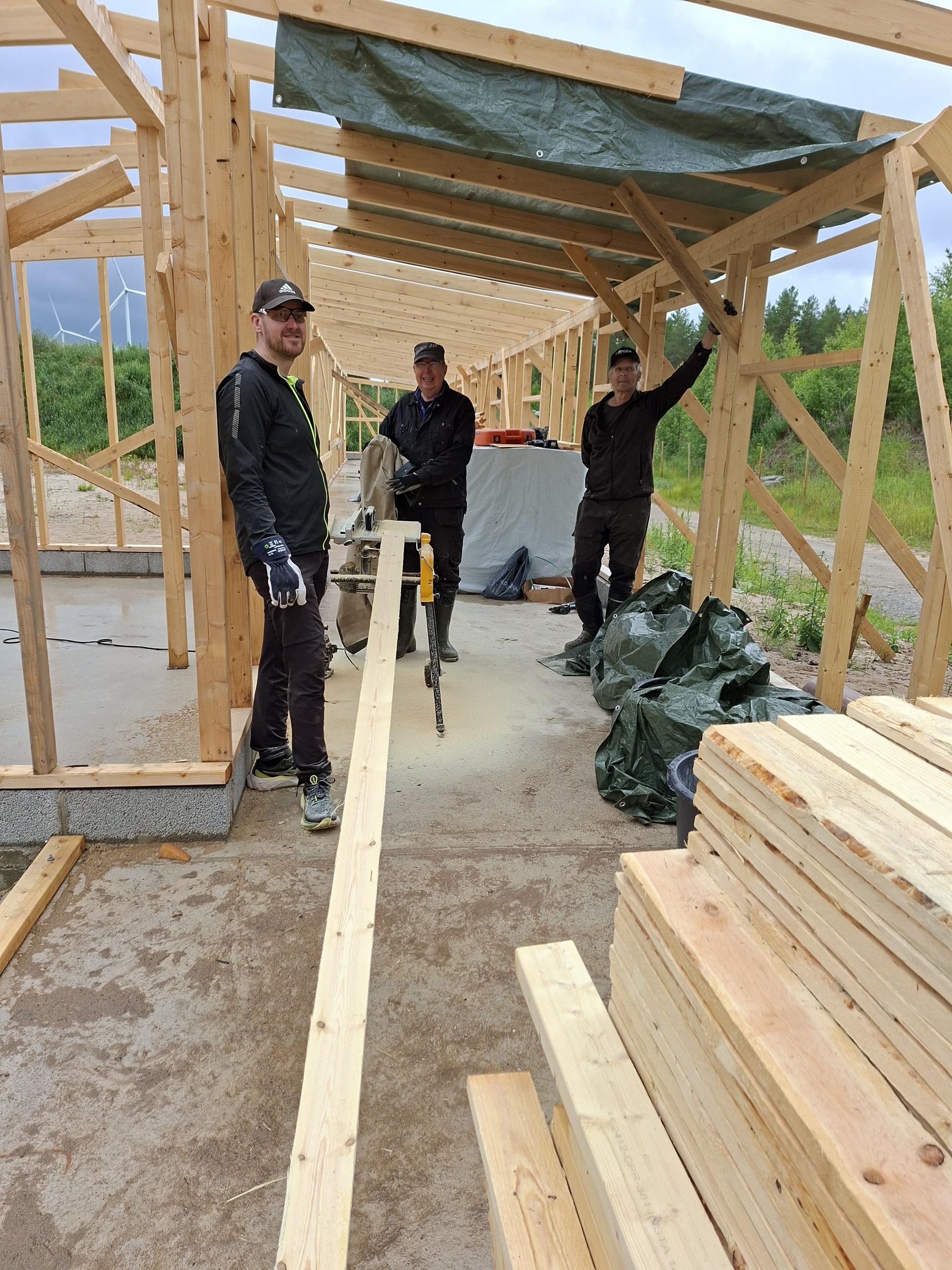

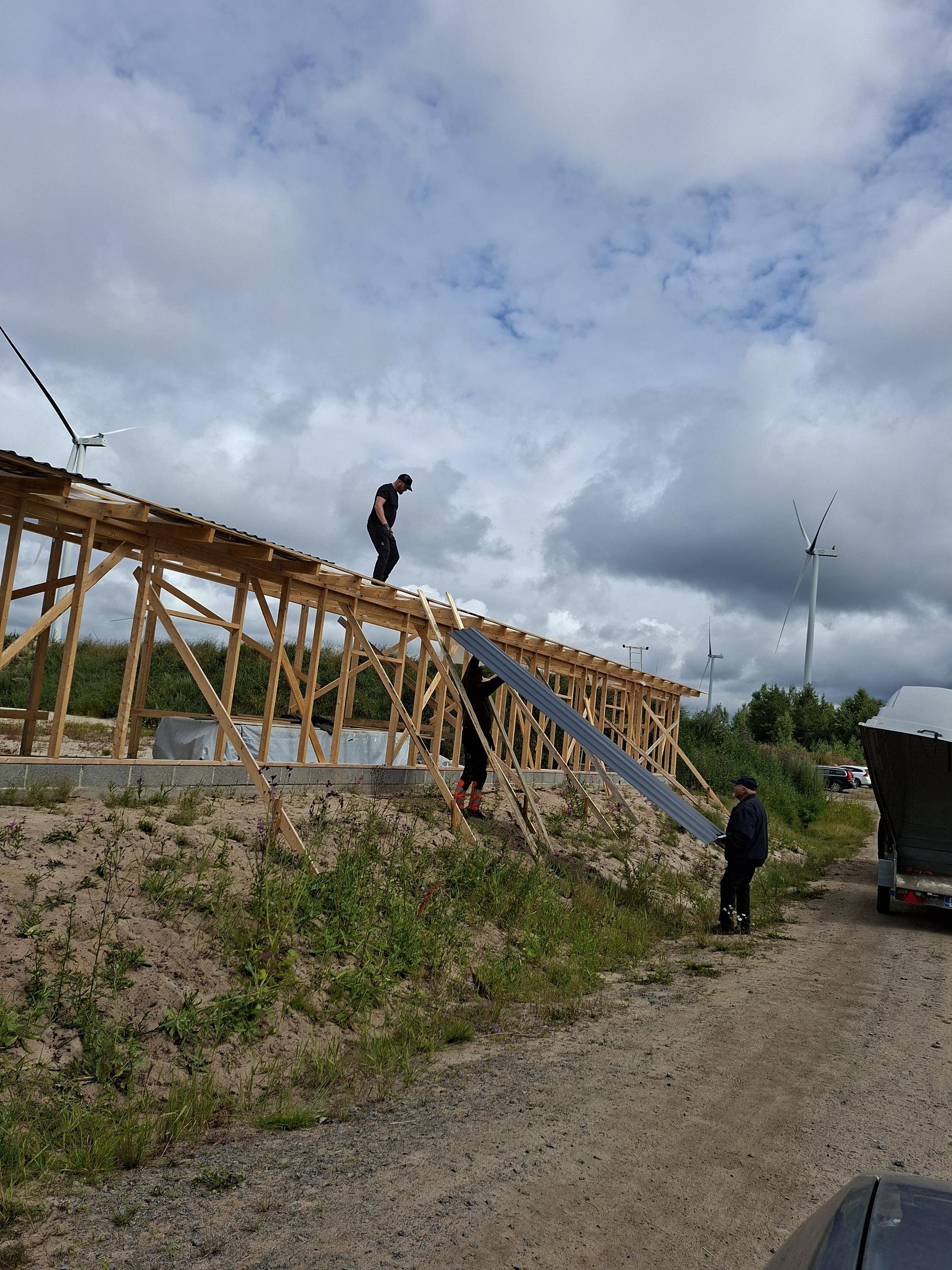

7.7.2026 aloitettiin vesikatteen laitto, saatiin yksi kaistale laitettua.

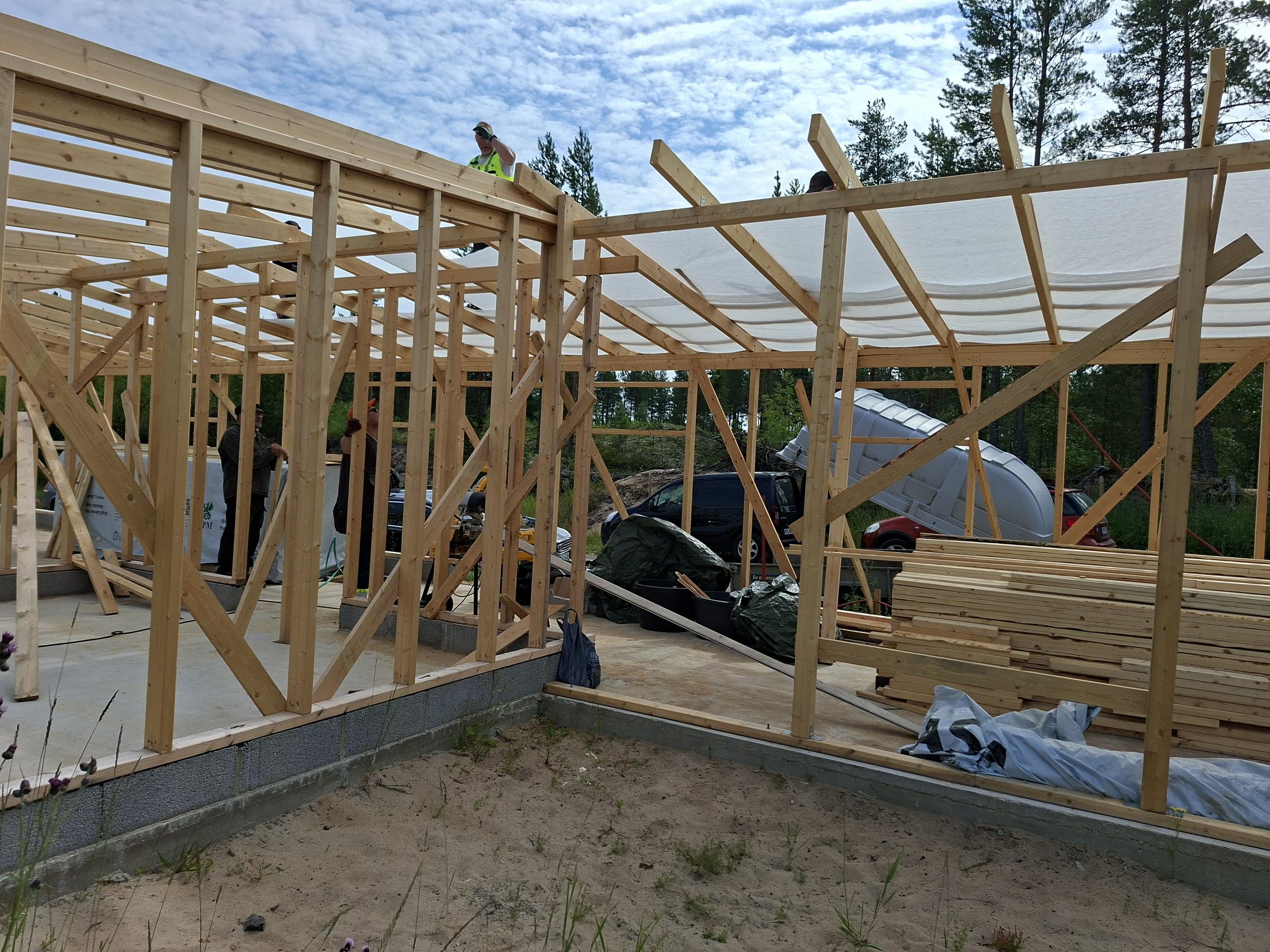

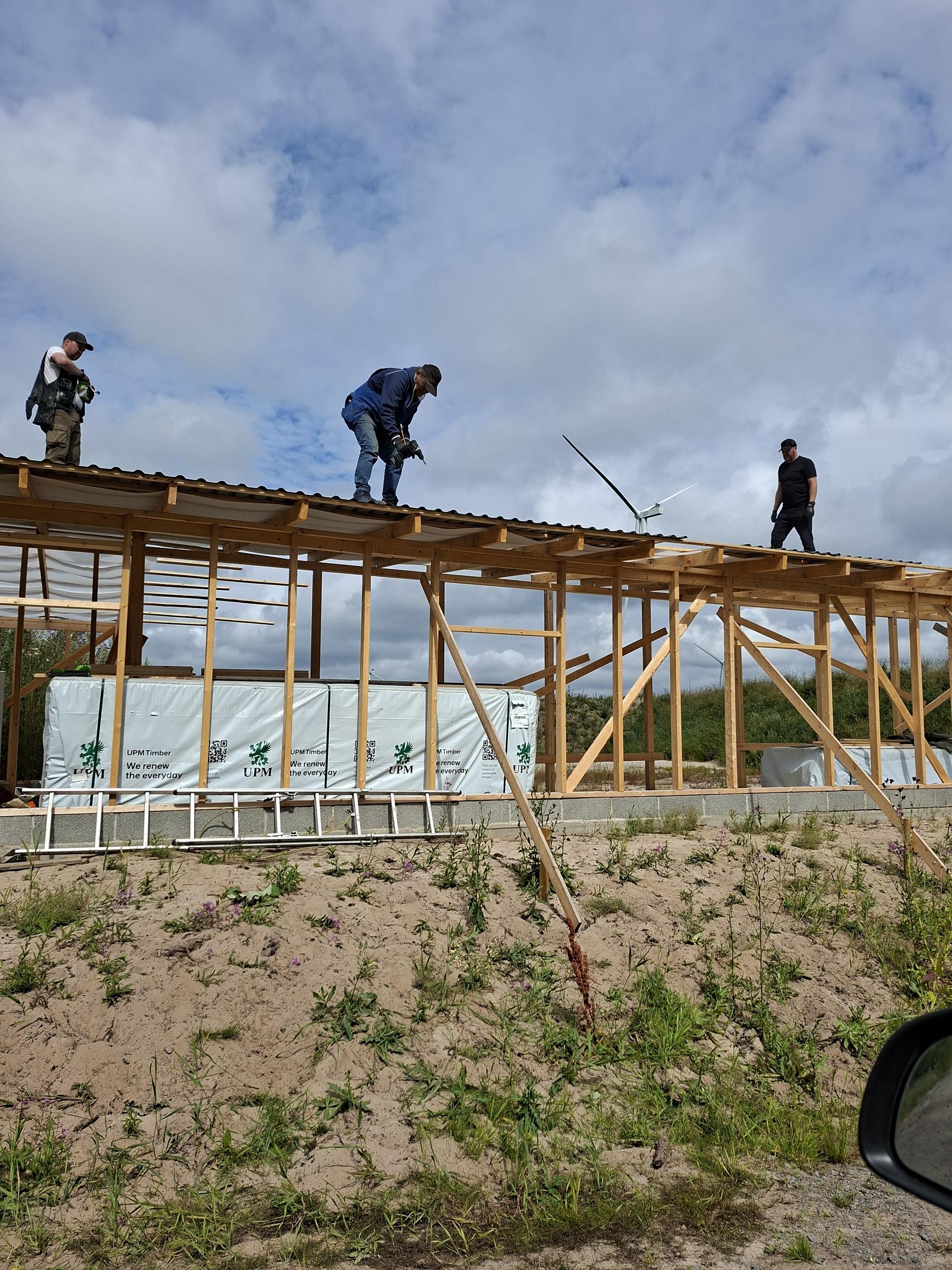

14.7.2026 Jatkettiin vesikatteen laittoa.

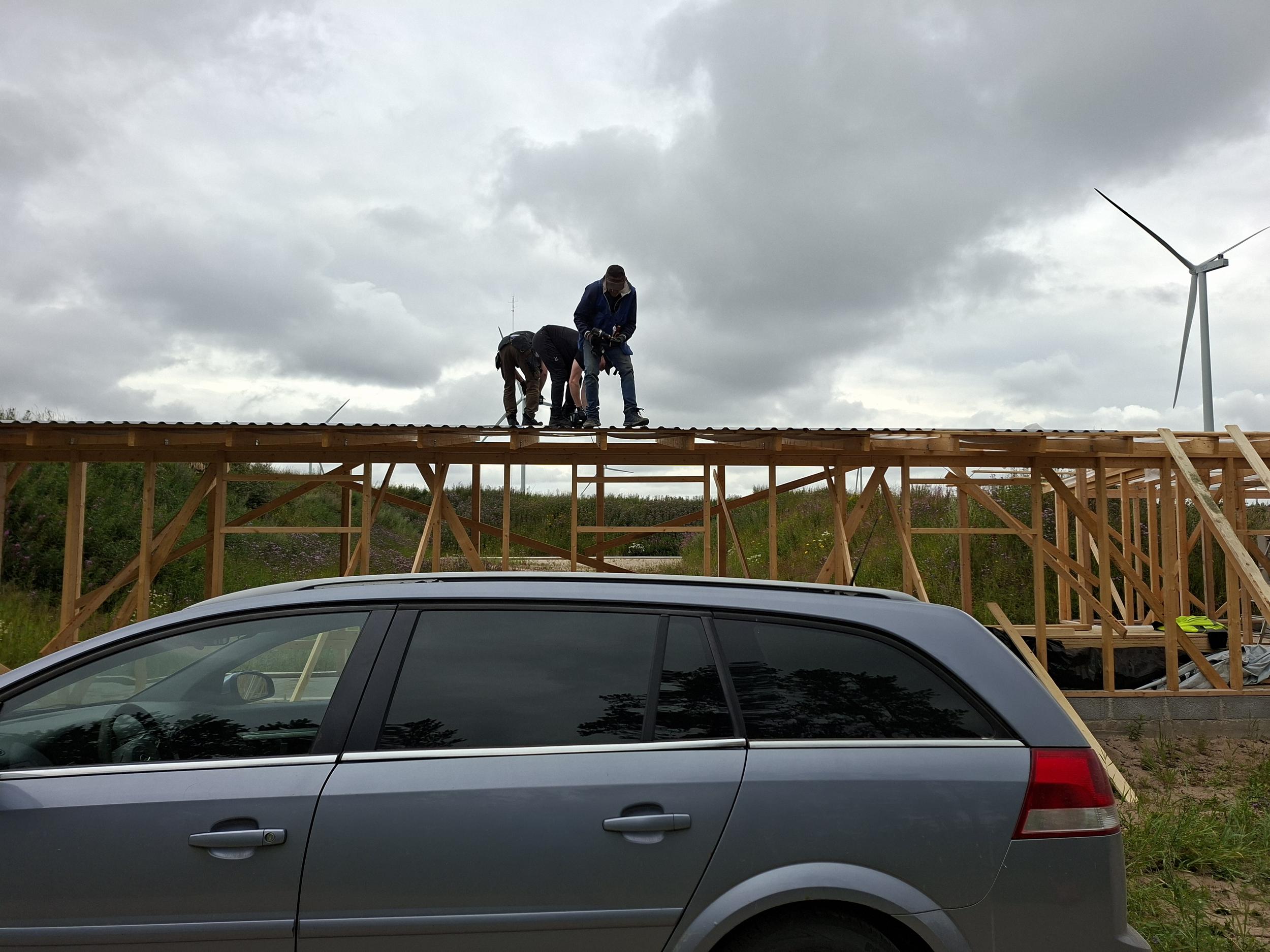

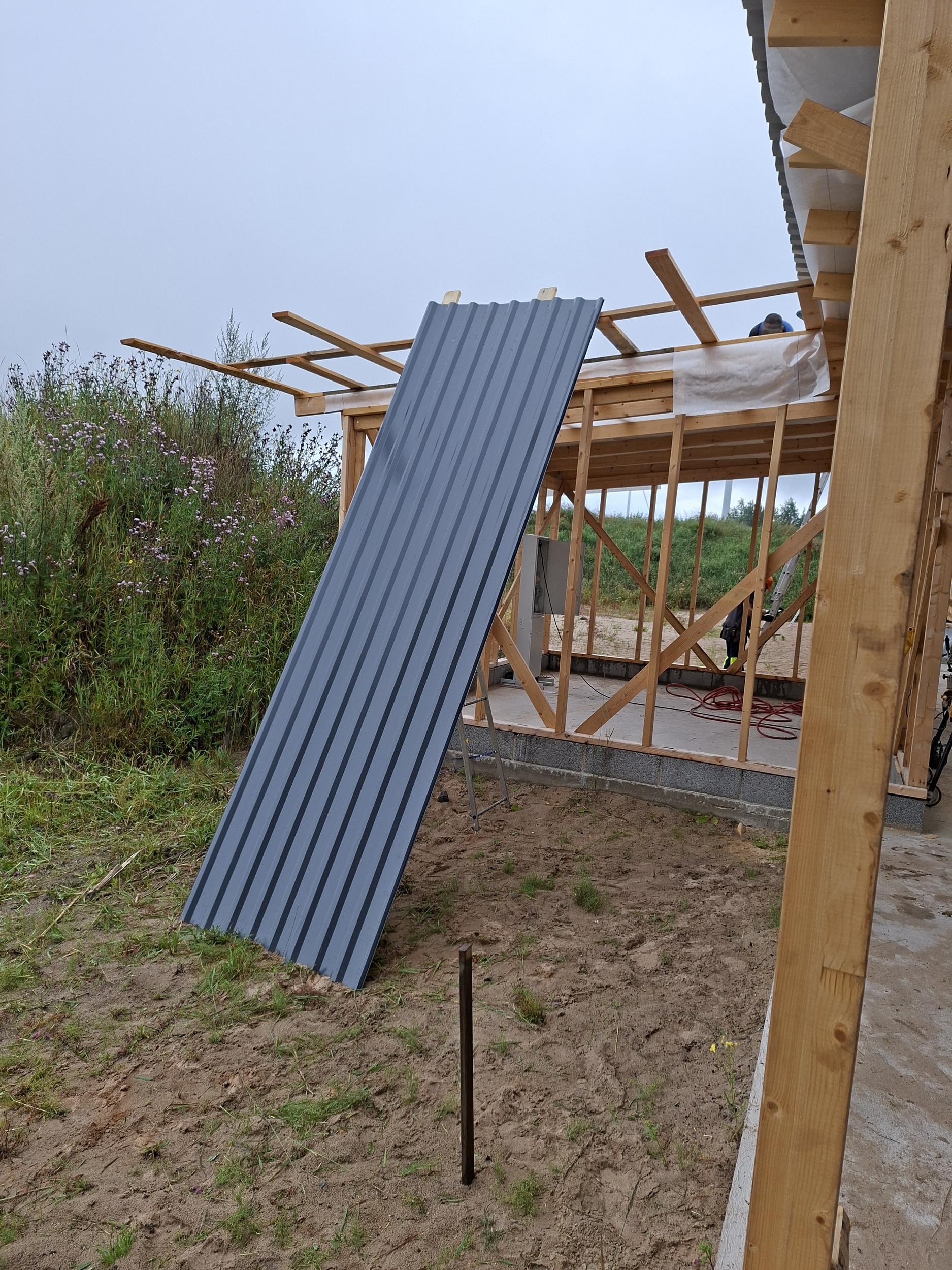

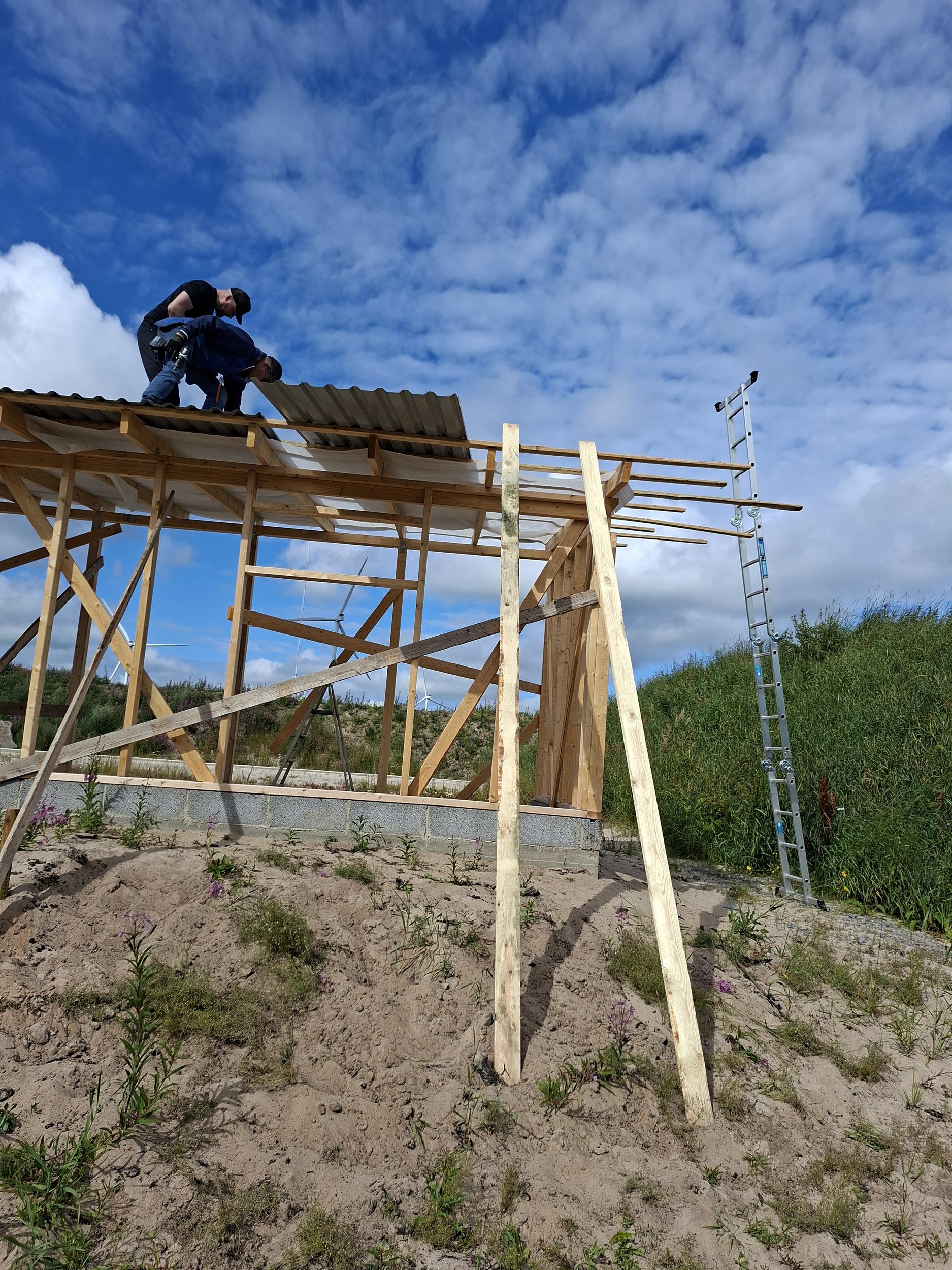

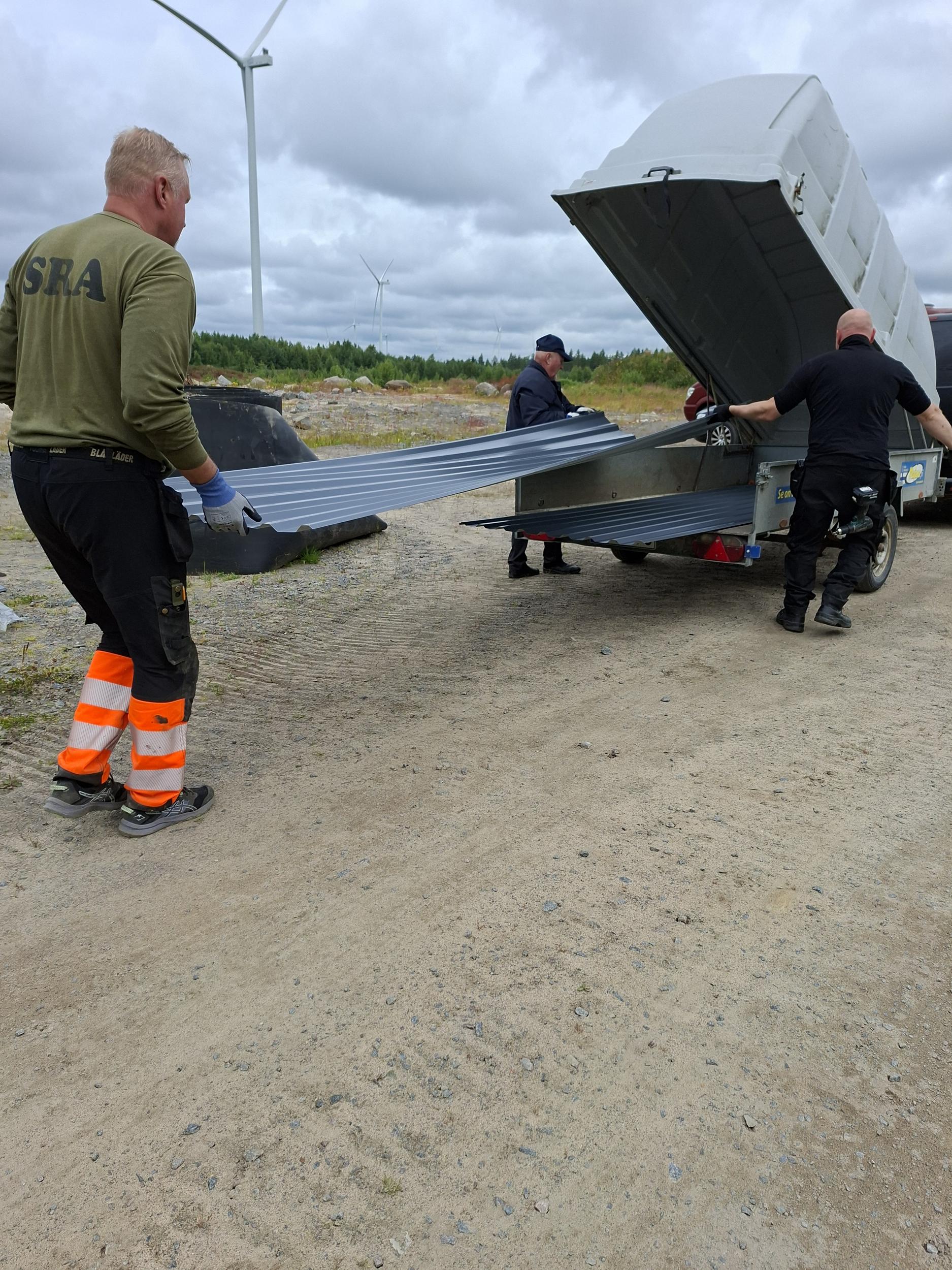

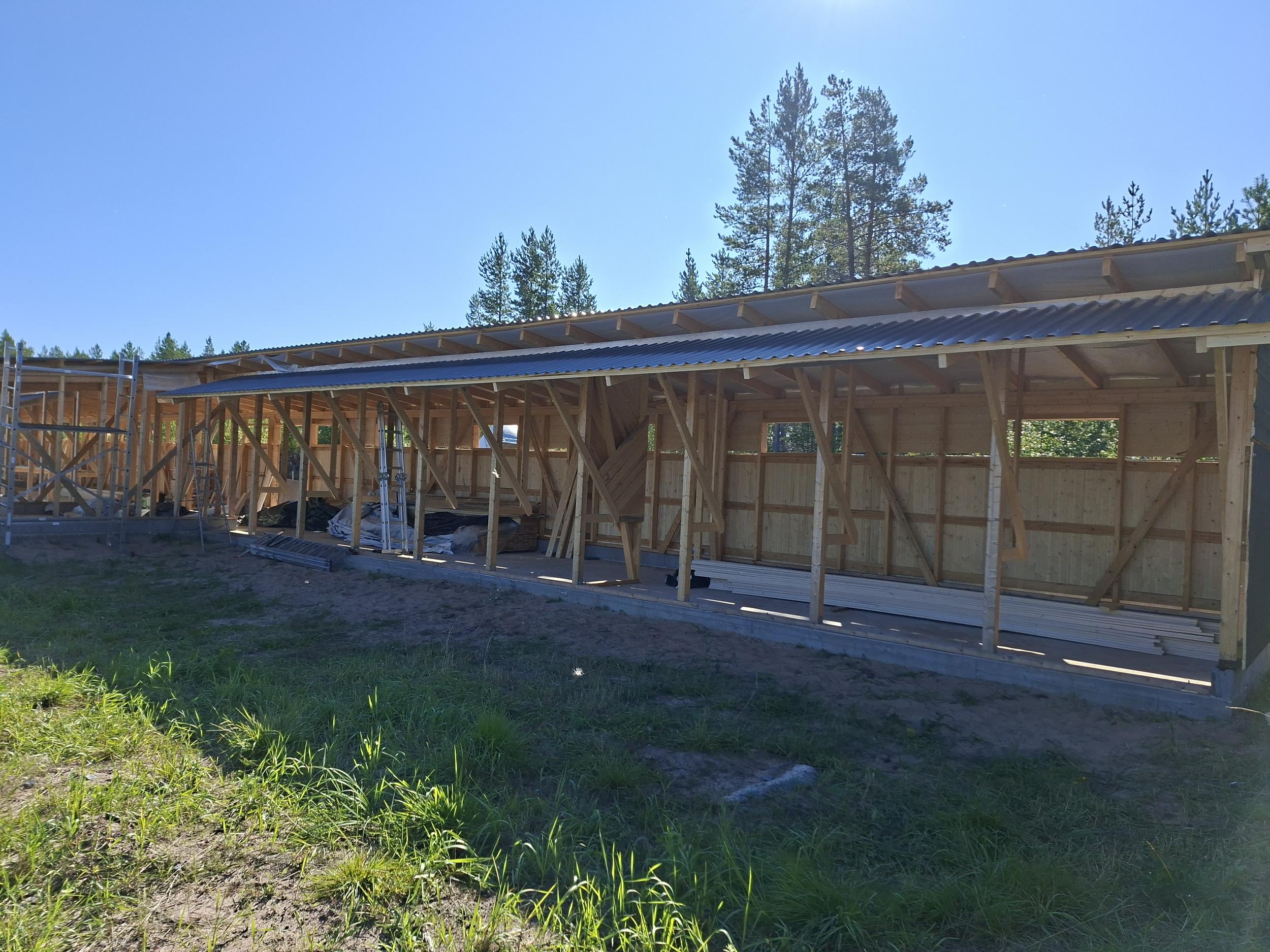

23.7.2026 Laitettiin katokseen kattopellit.

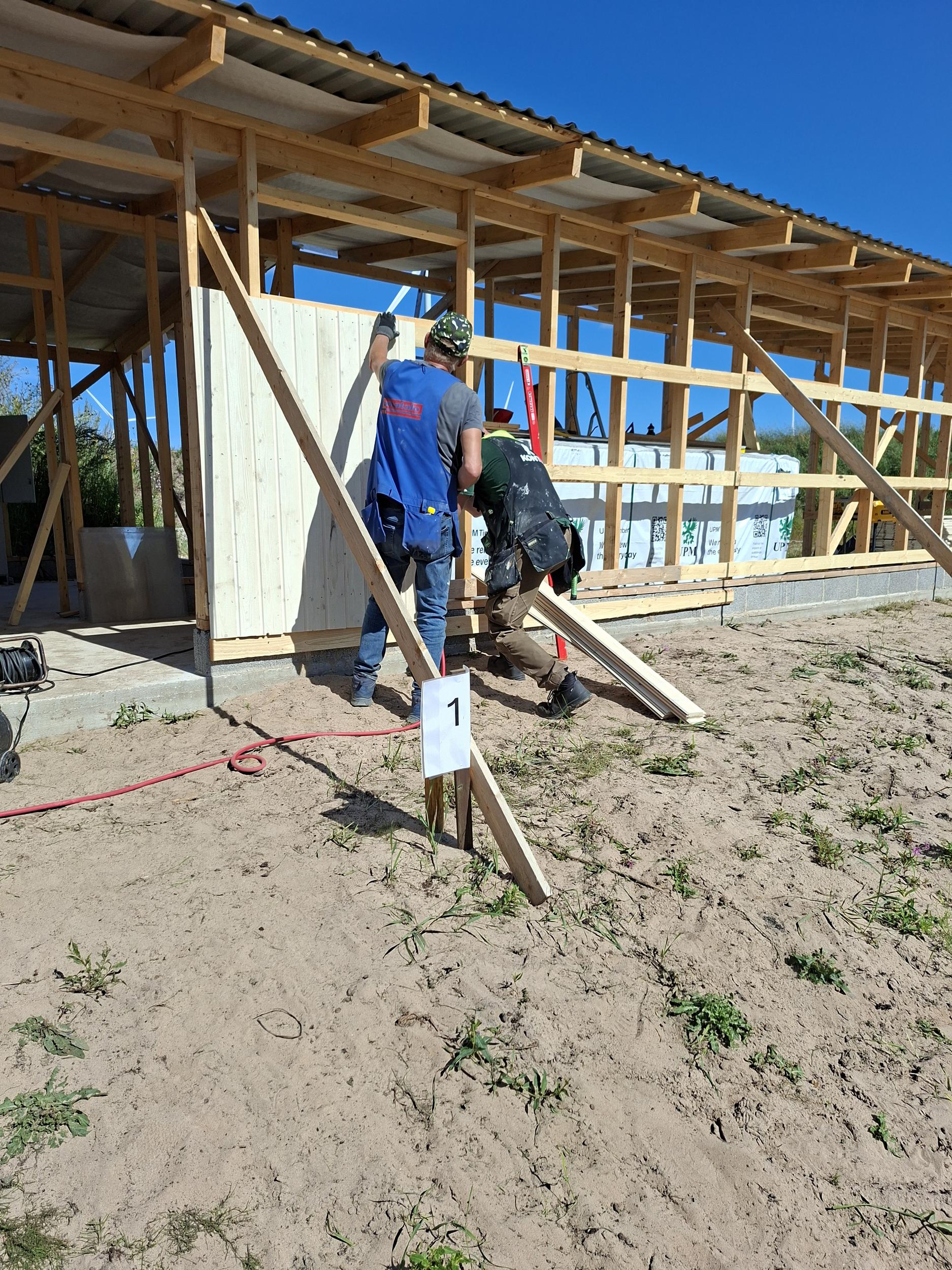

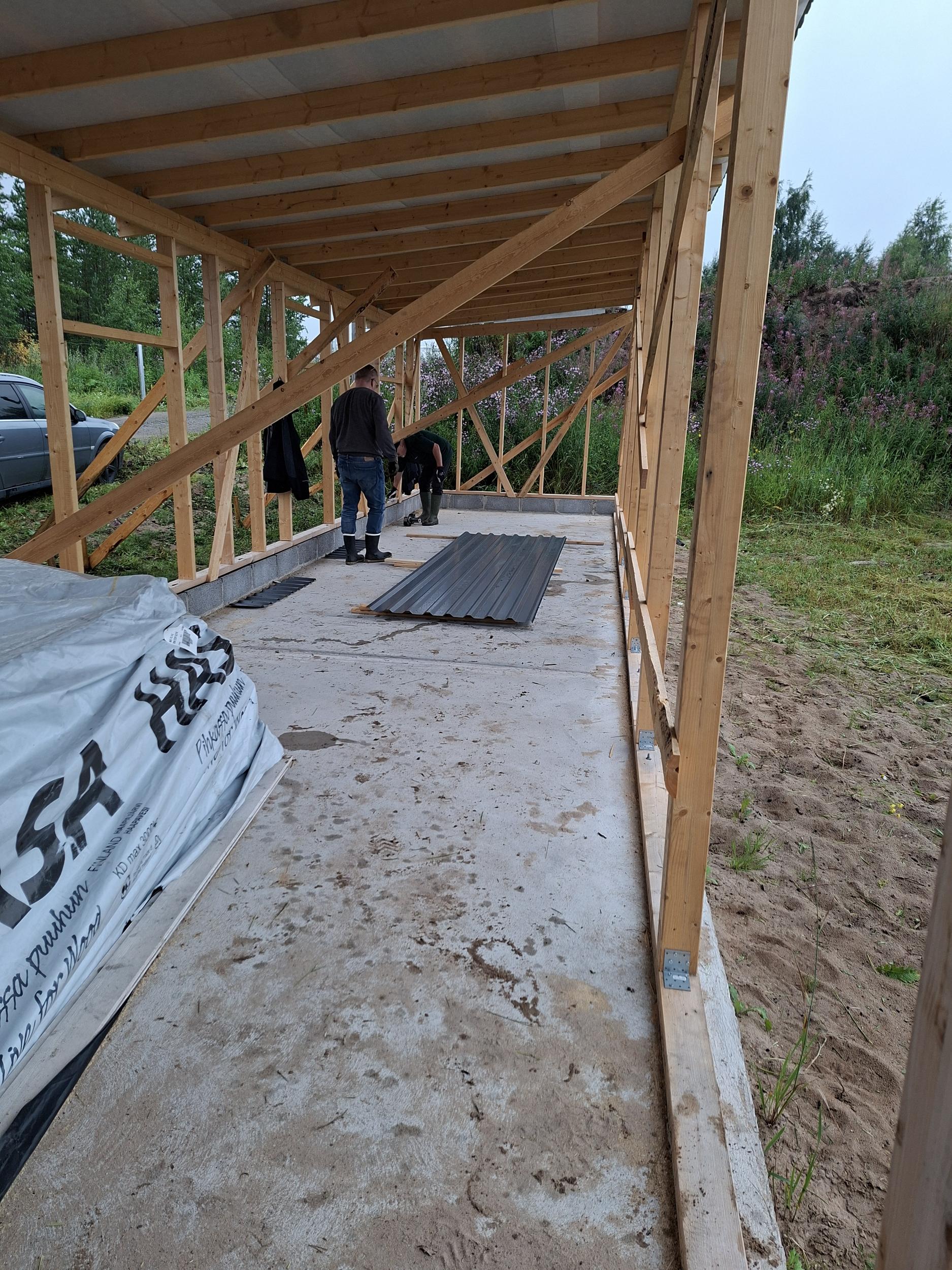

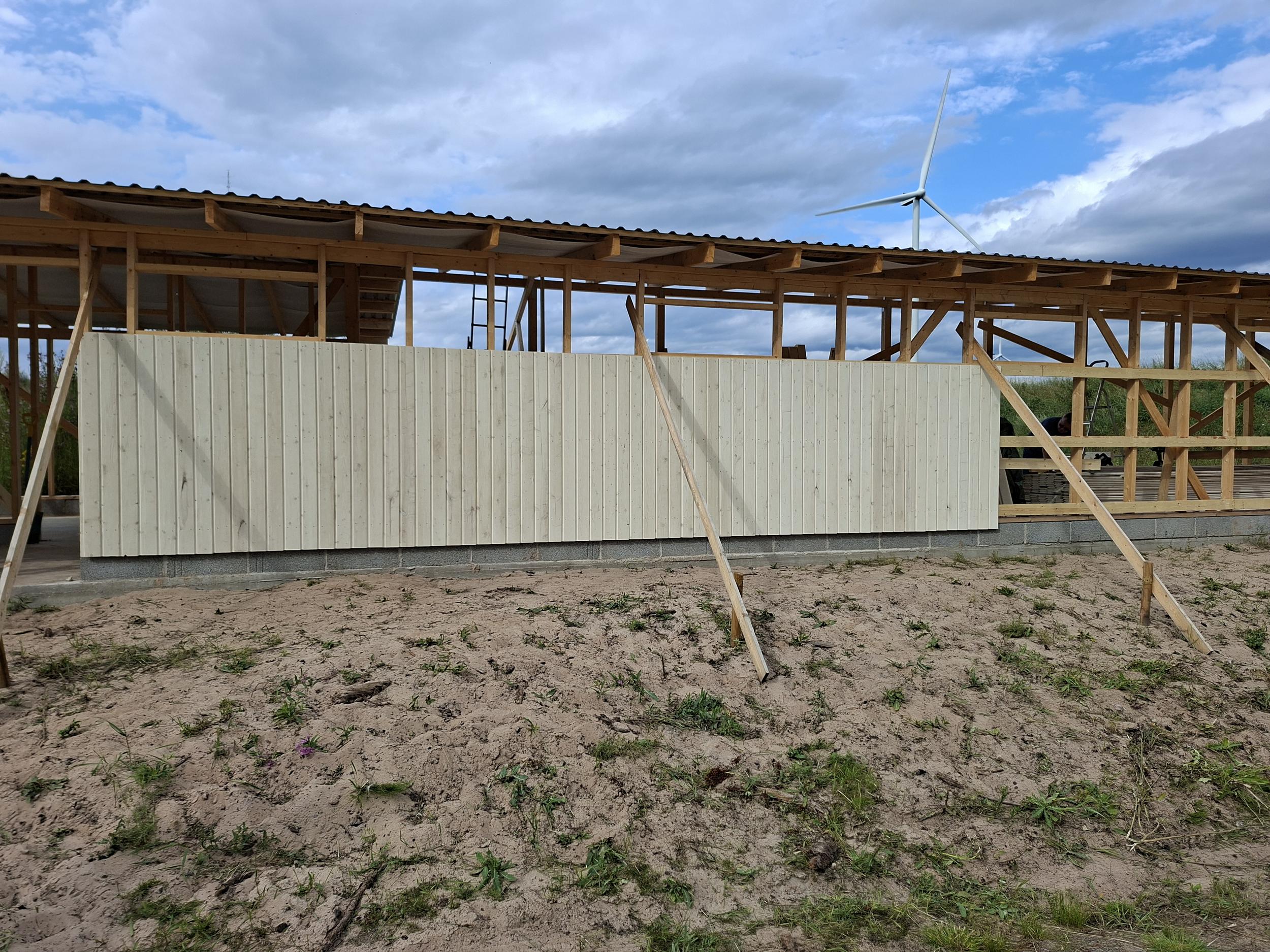

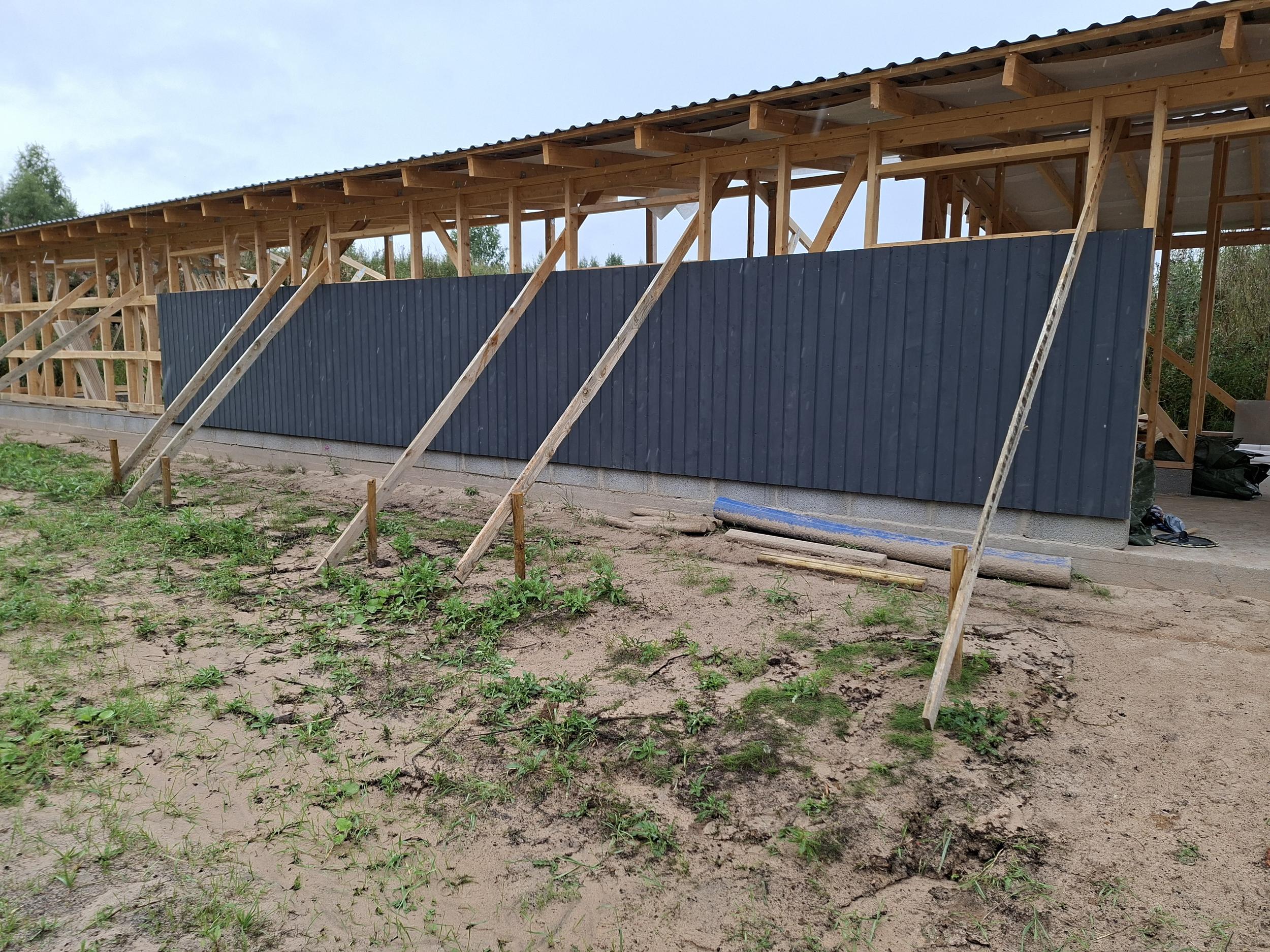

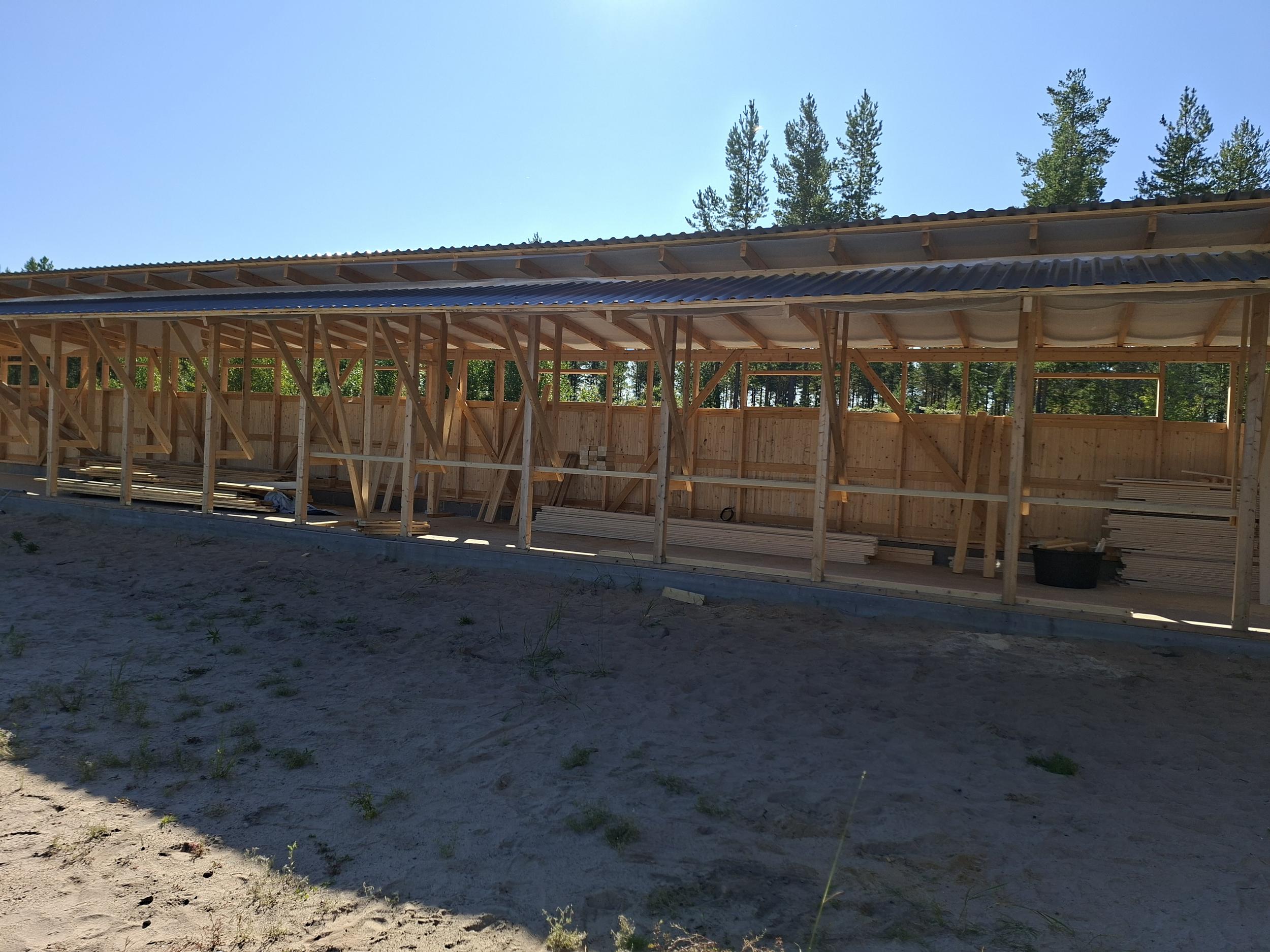

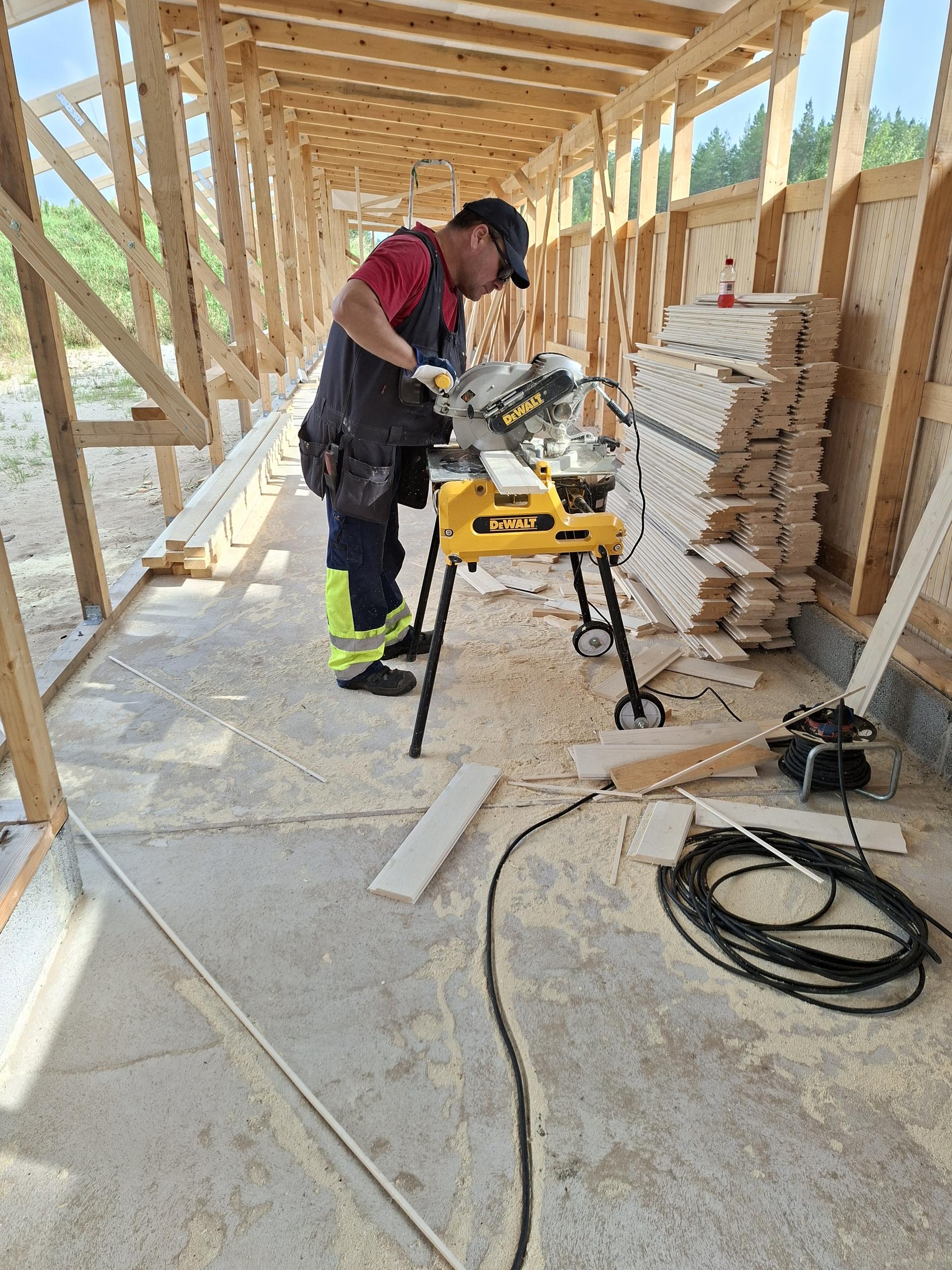

28.7.2026 Aloitettiin ulkovuorilaudoituksen laitto. Myös ampumapaikkojen väliseiniä tehtiin.

4.8.2026 Jatkettiin väliseinien tekoa ja saatiin melkein pistoolipuoli niiden osalta tehtyä.

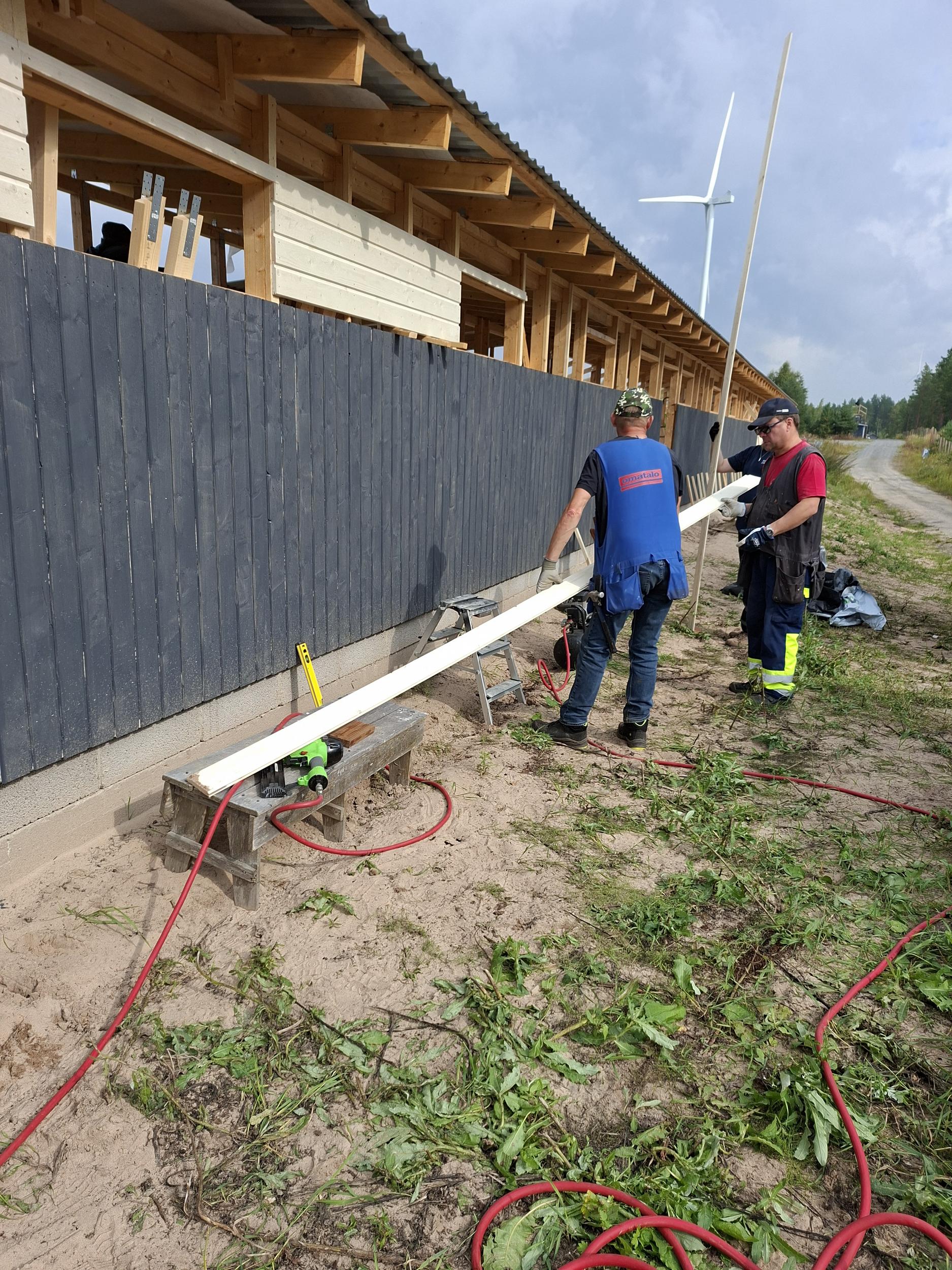

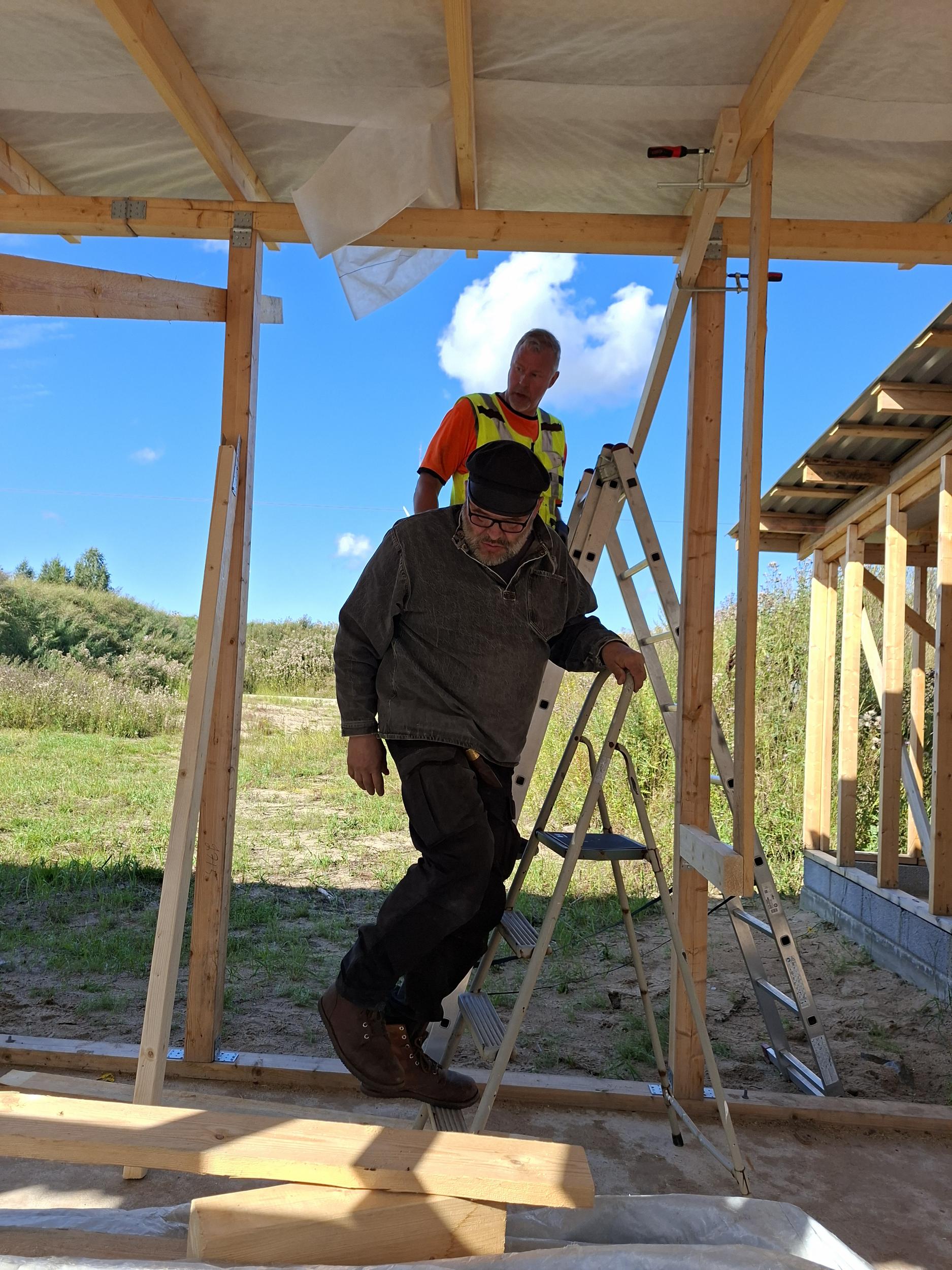

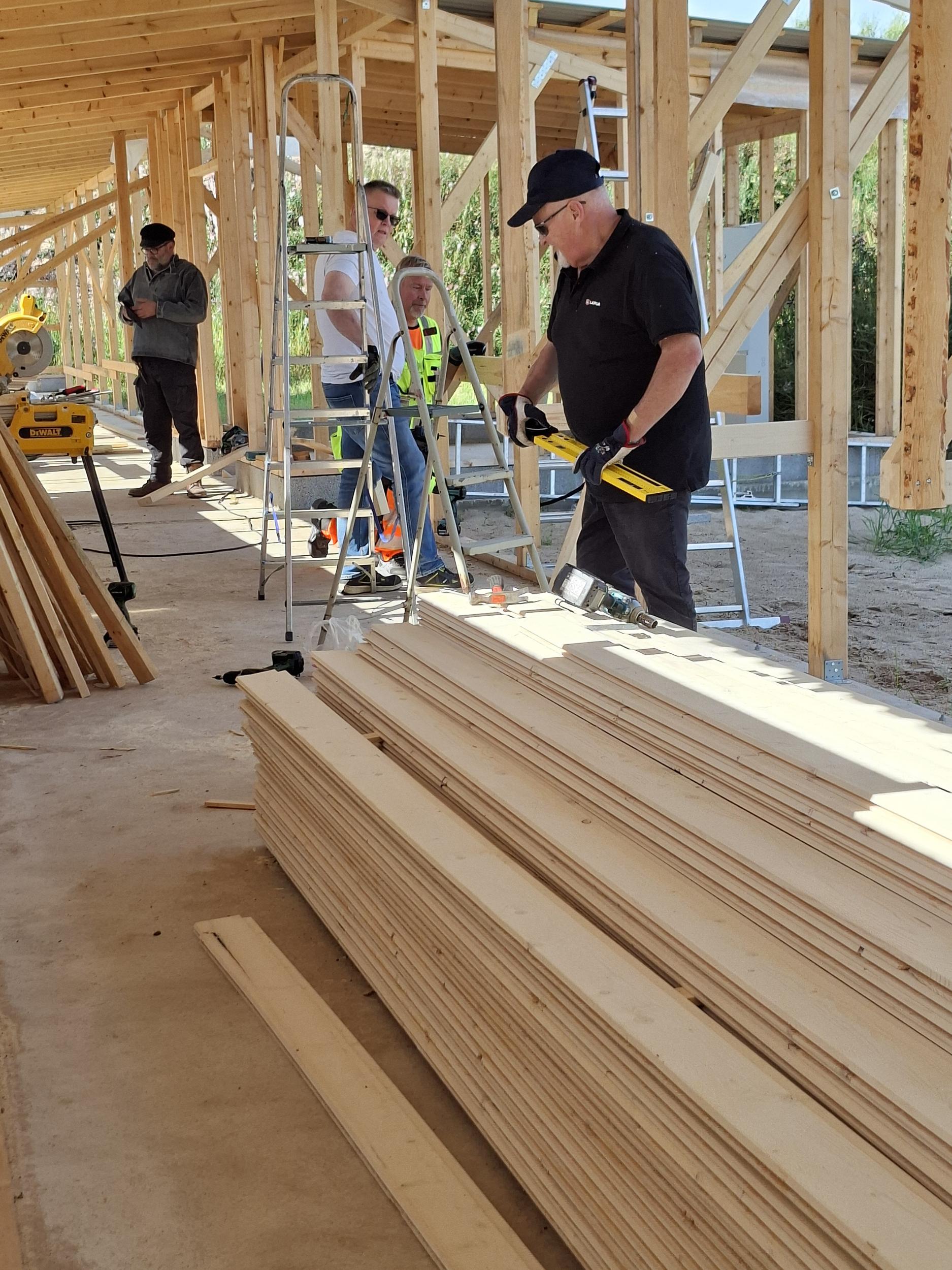

13.8.2026.Jatkettiin ampumapaikkojen tekoa ja saatiin ulkovuorilaudoitus koko matkalle pistoolipuolen etuseinään.

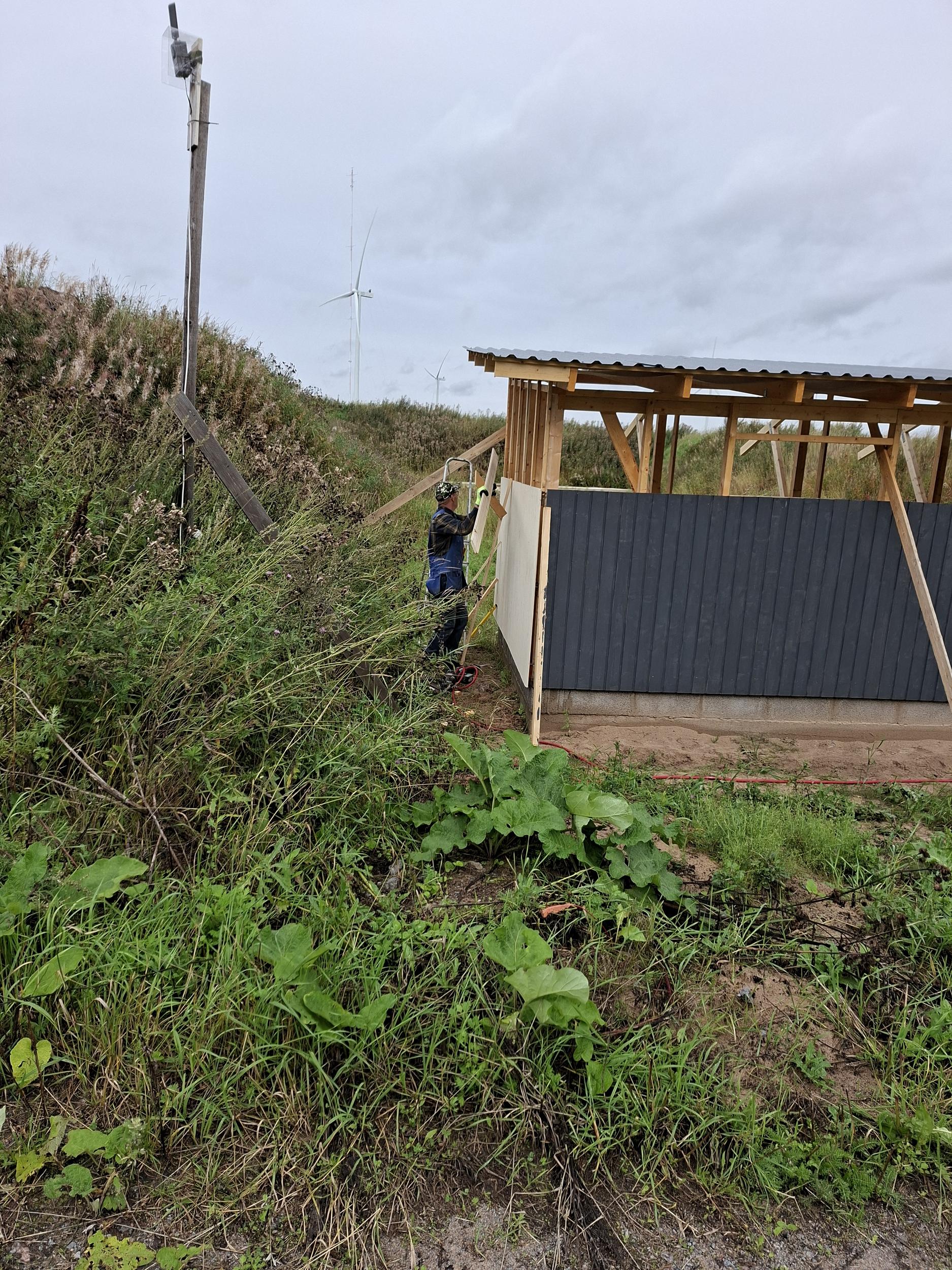

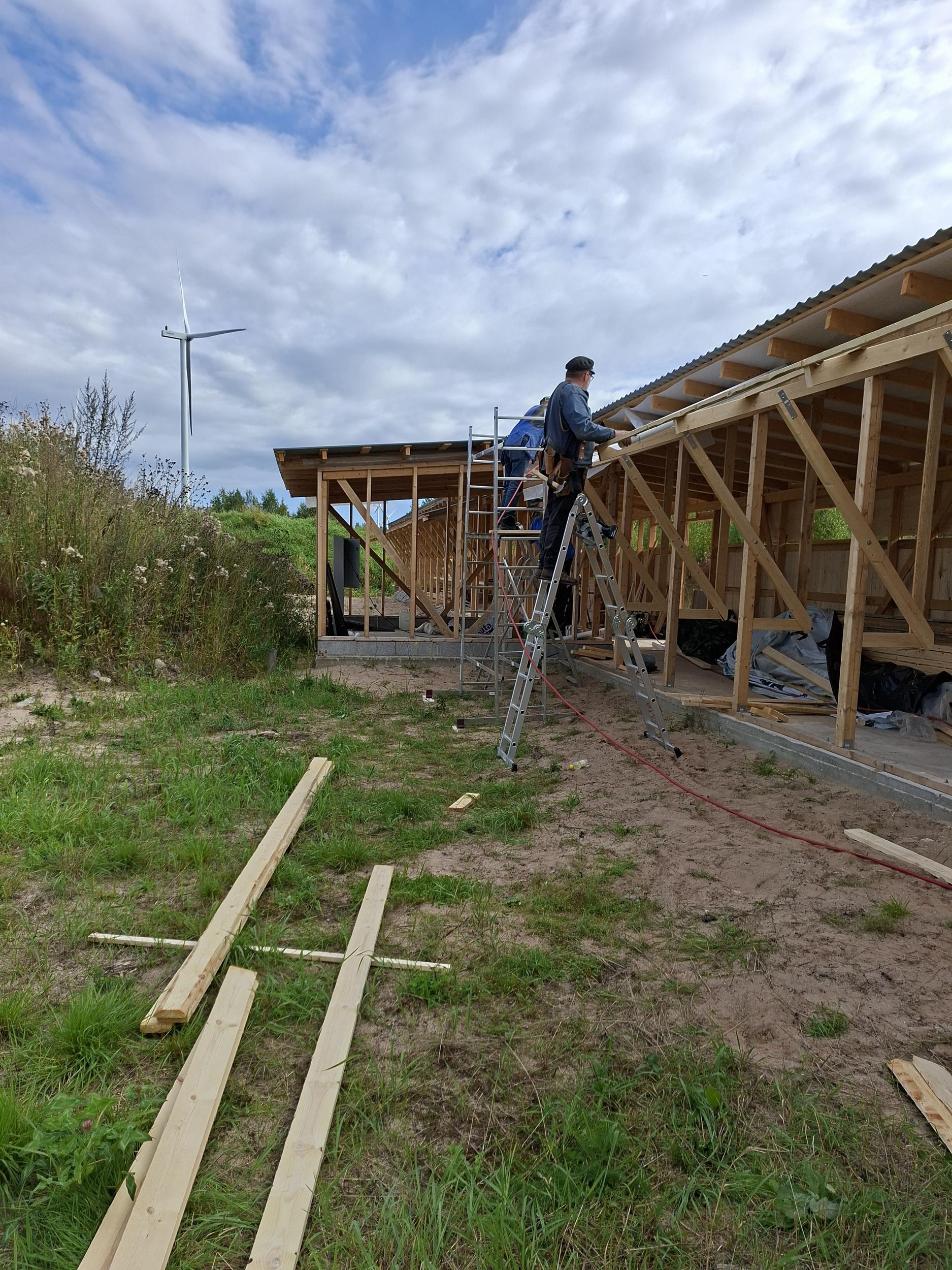

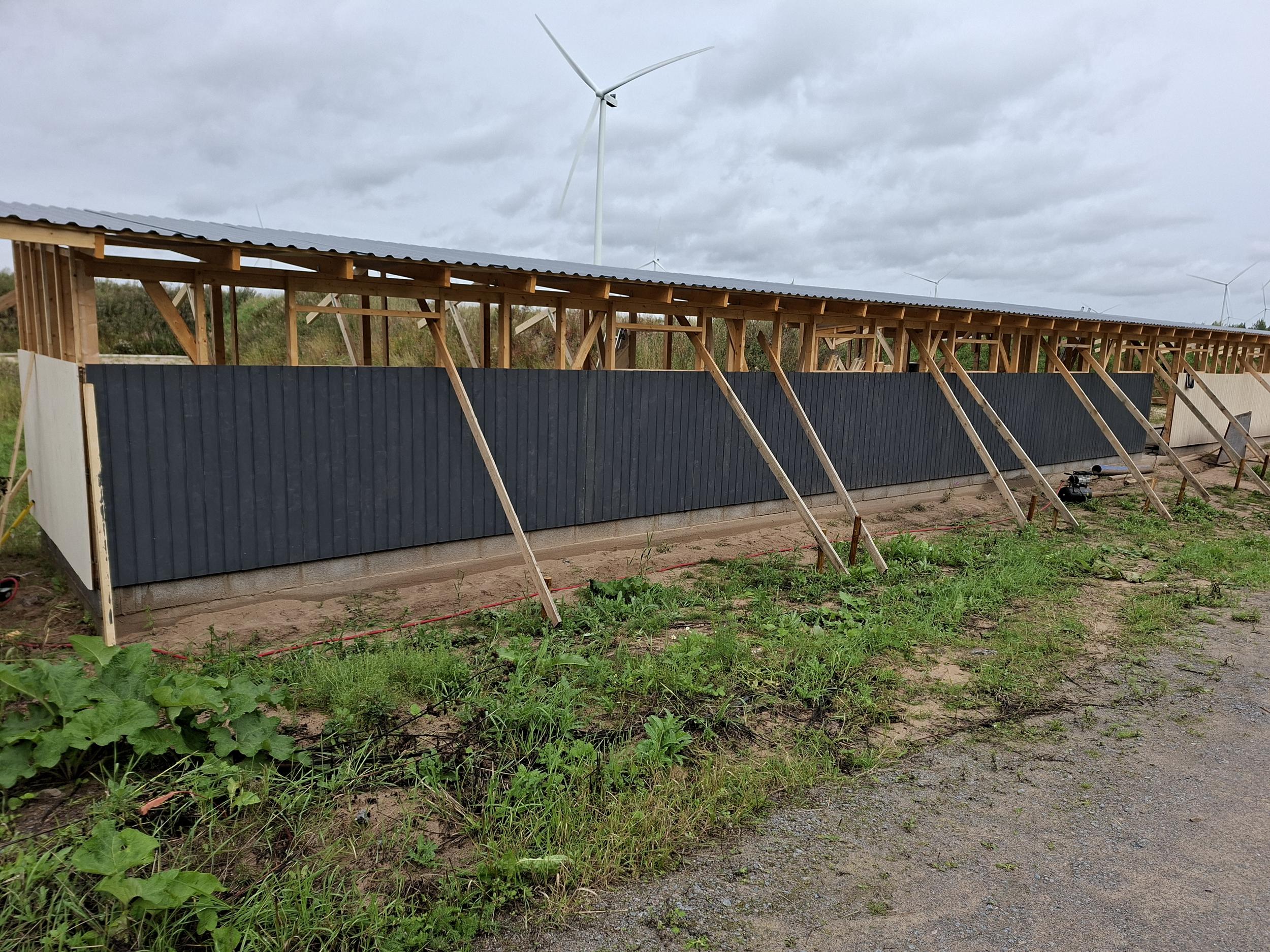

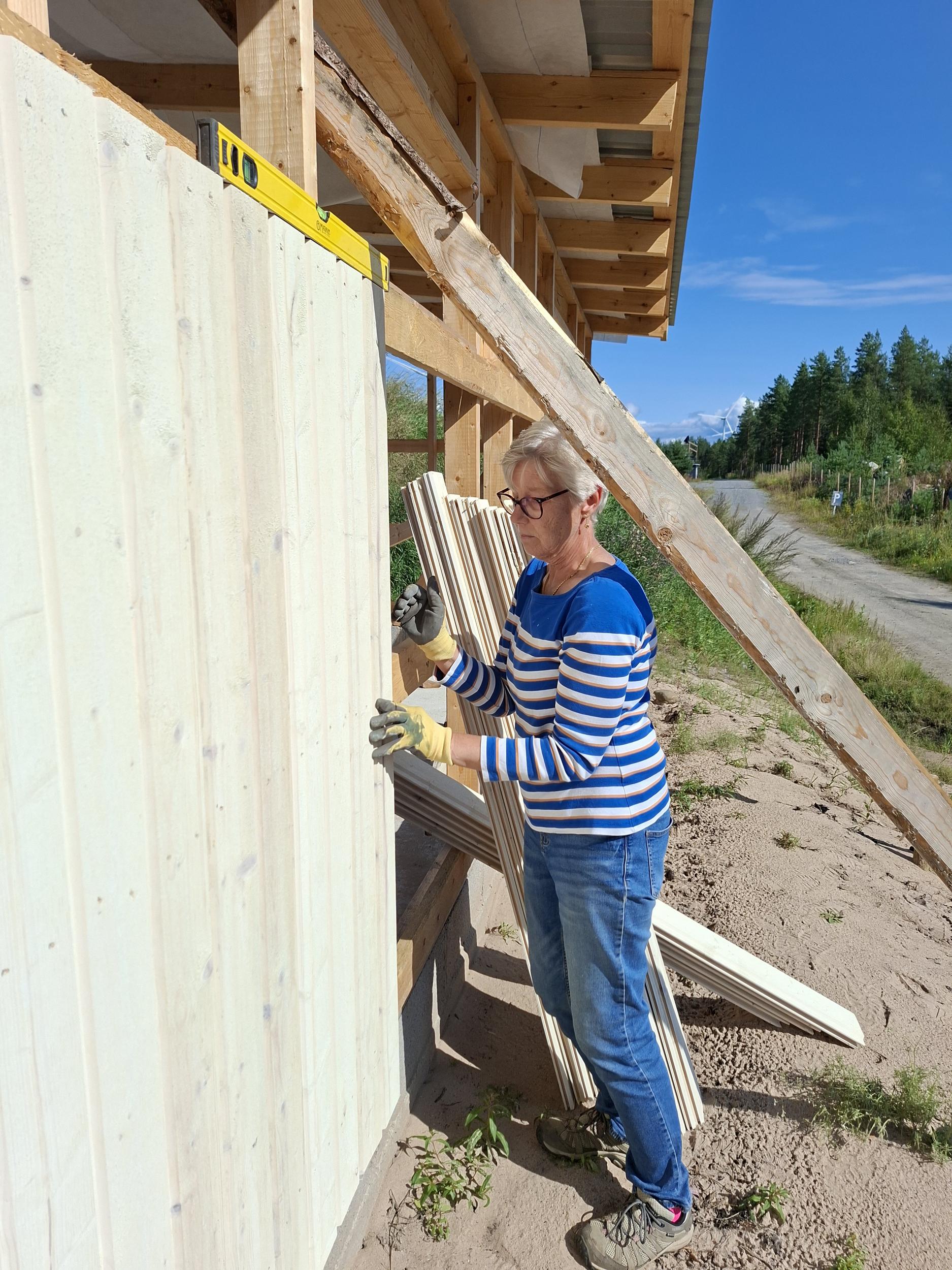

18.8  ja 20.8.2026 Jatkettiin ampumapaikkojen ja ulkovuorilaudoituksen tekoa. Aloitettiin myös maalaamaan ulkovuorilaudoitusta. Katoksen kivääri pääty saatiin laudoitettua.

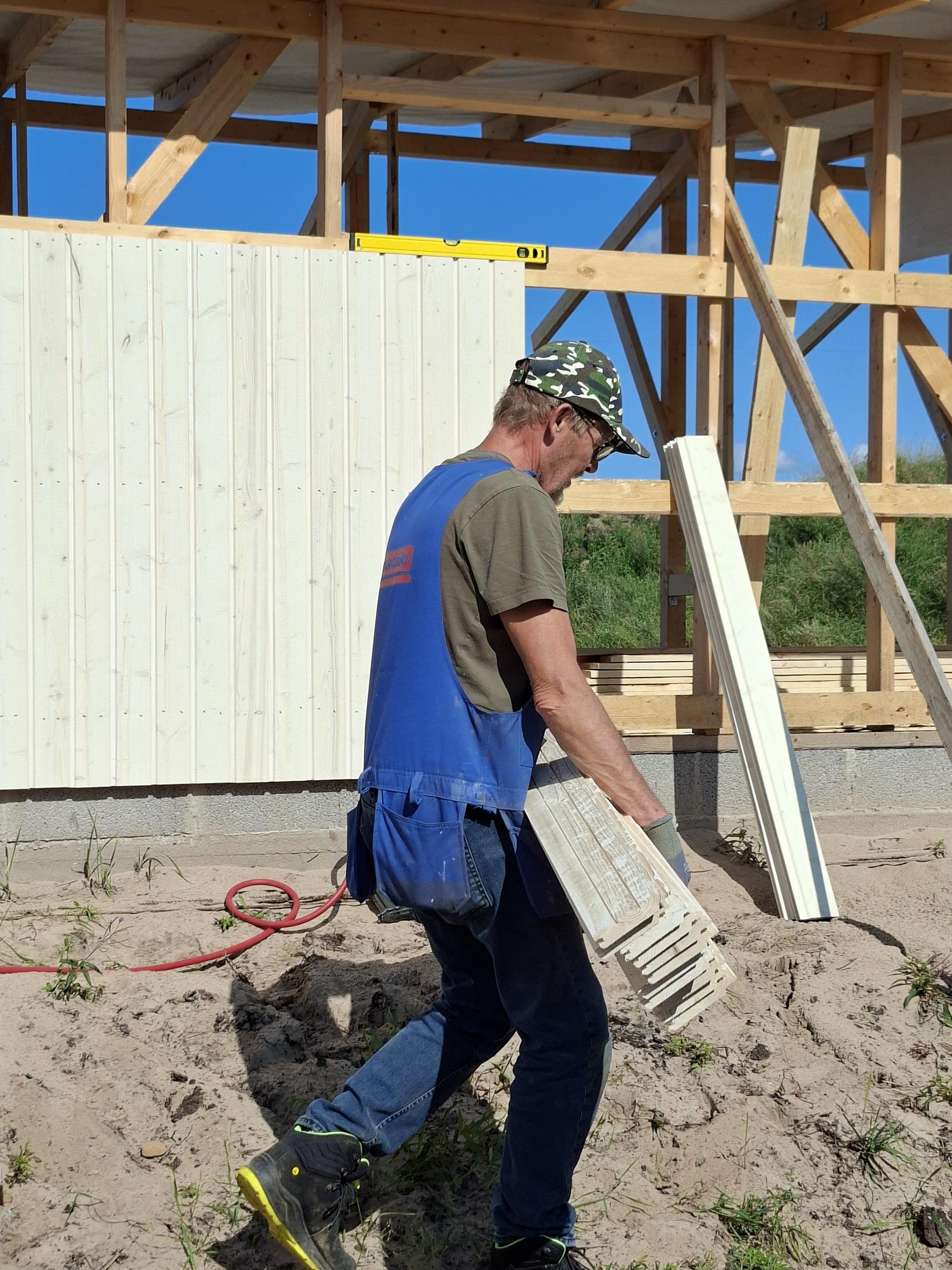

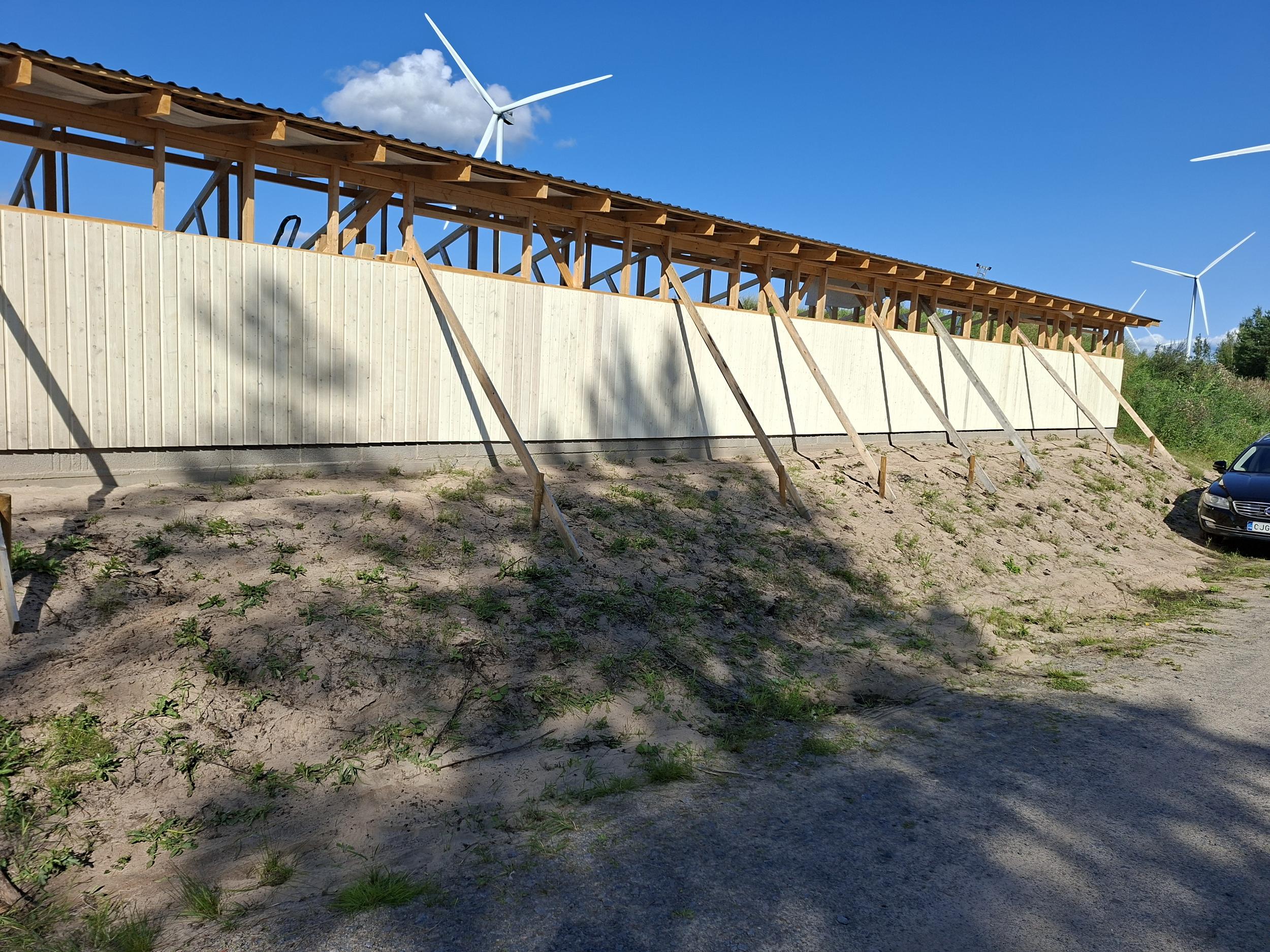

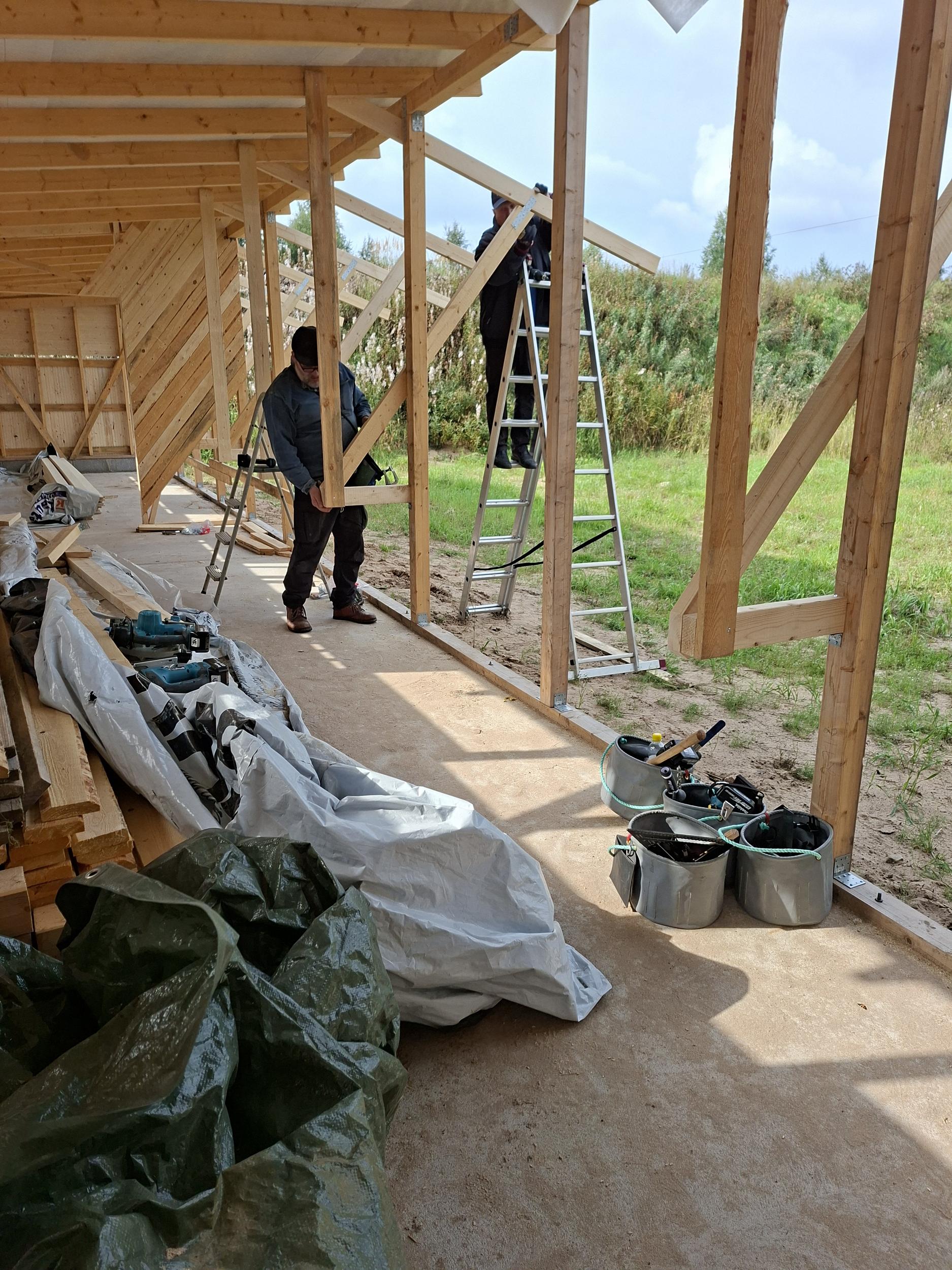

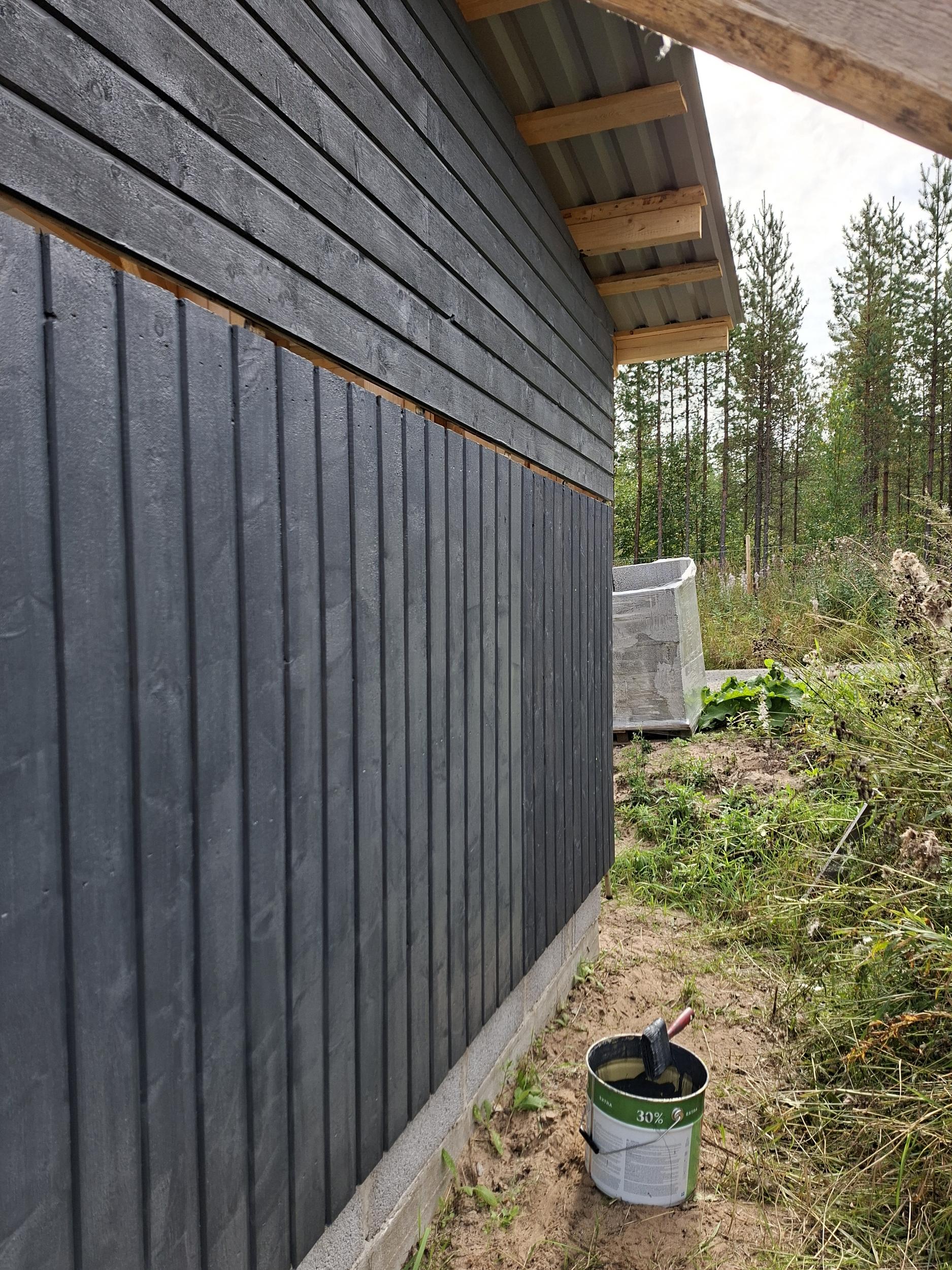

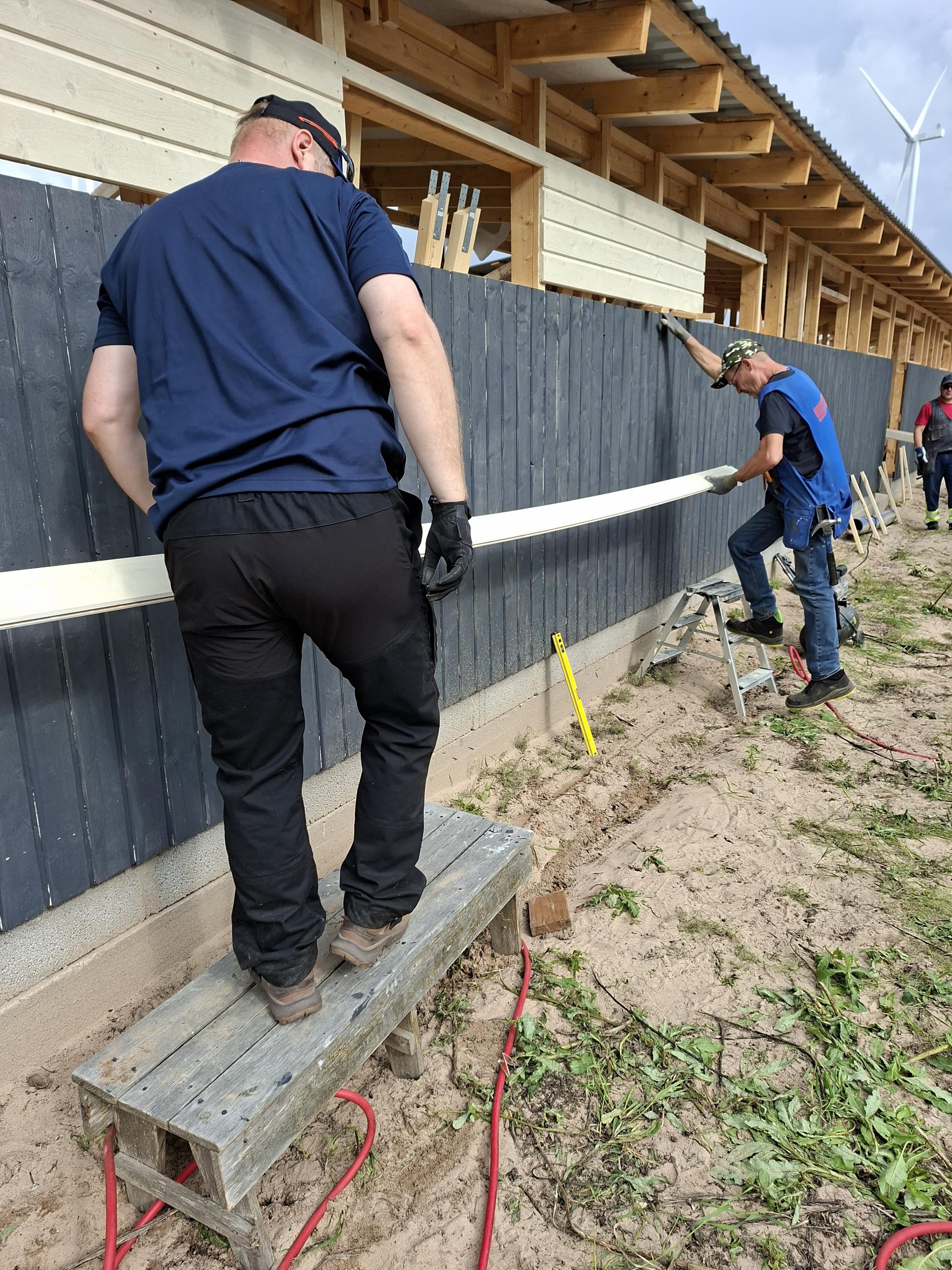

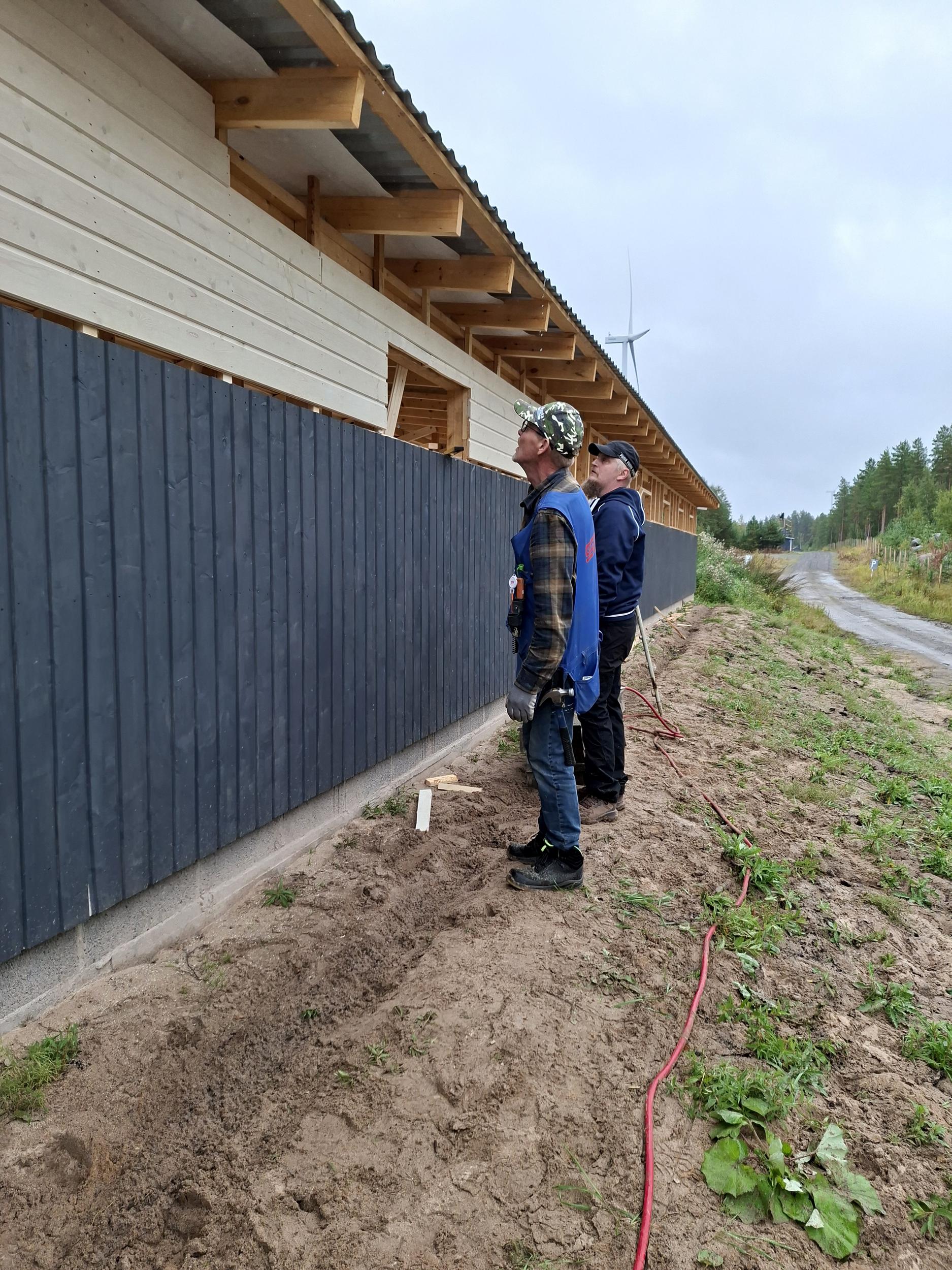

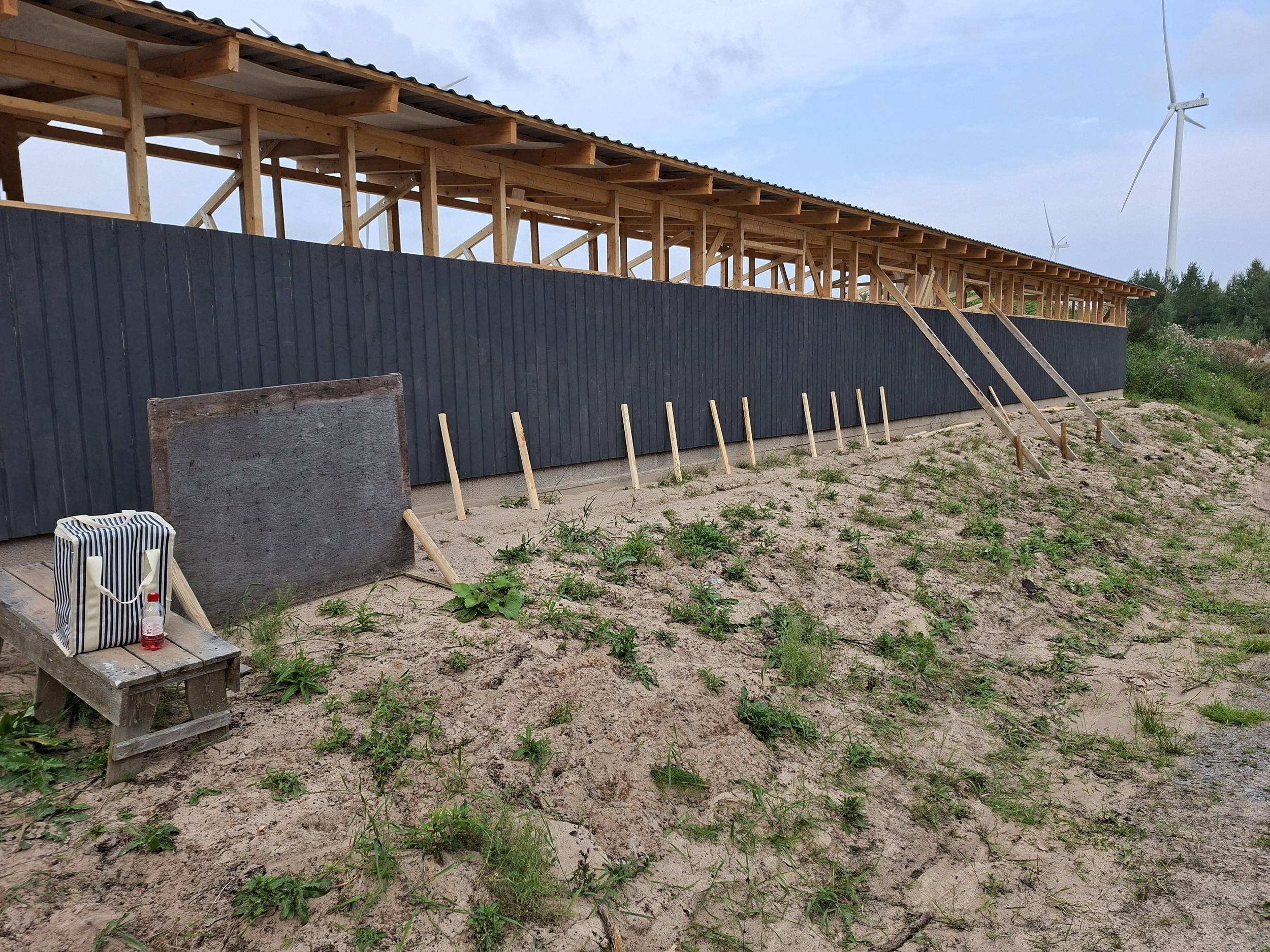

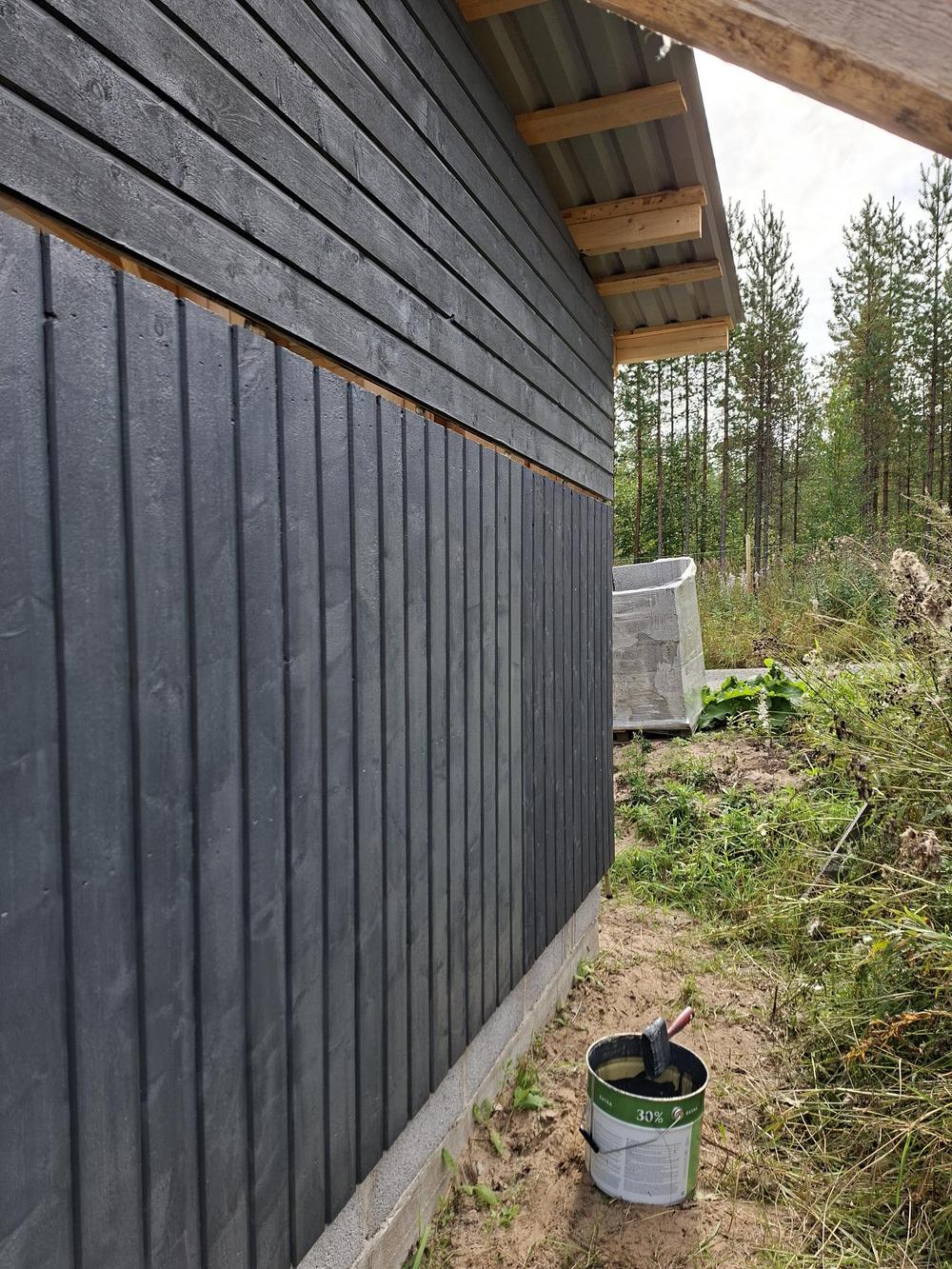

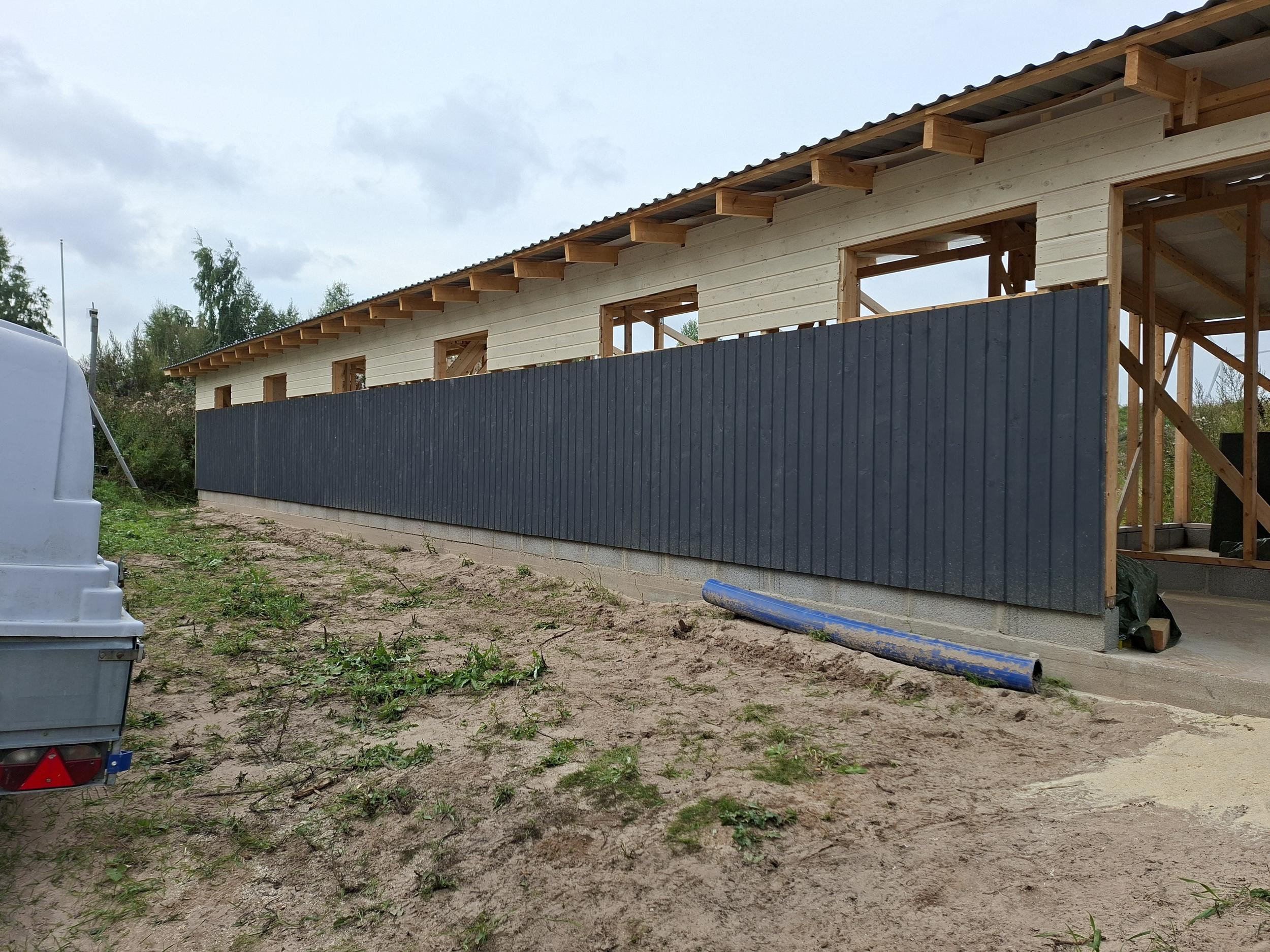

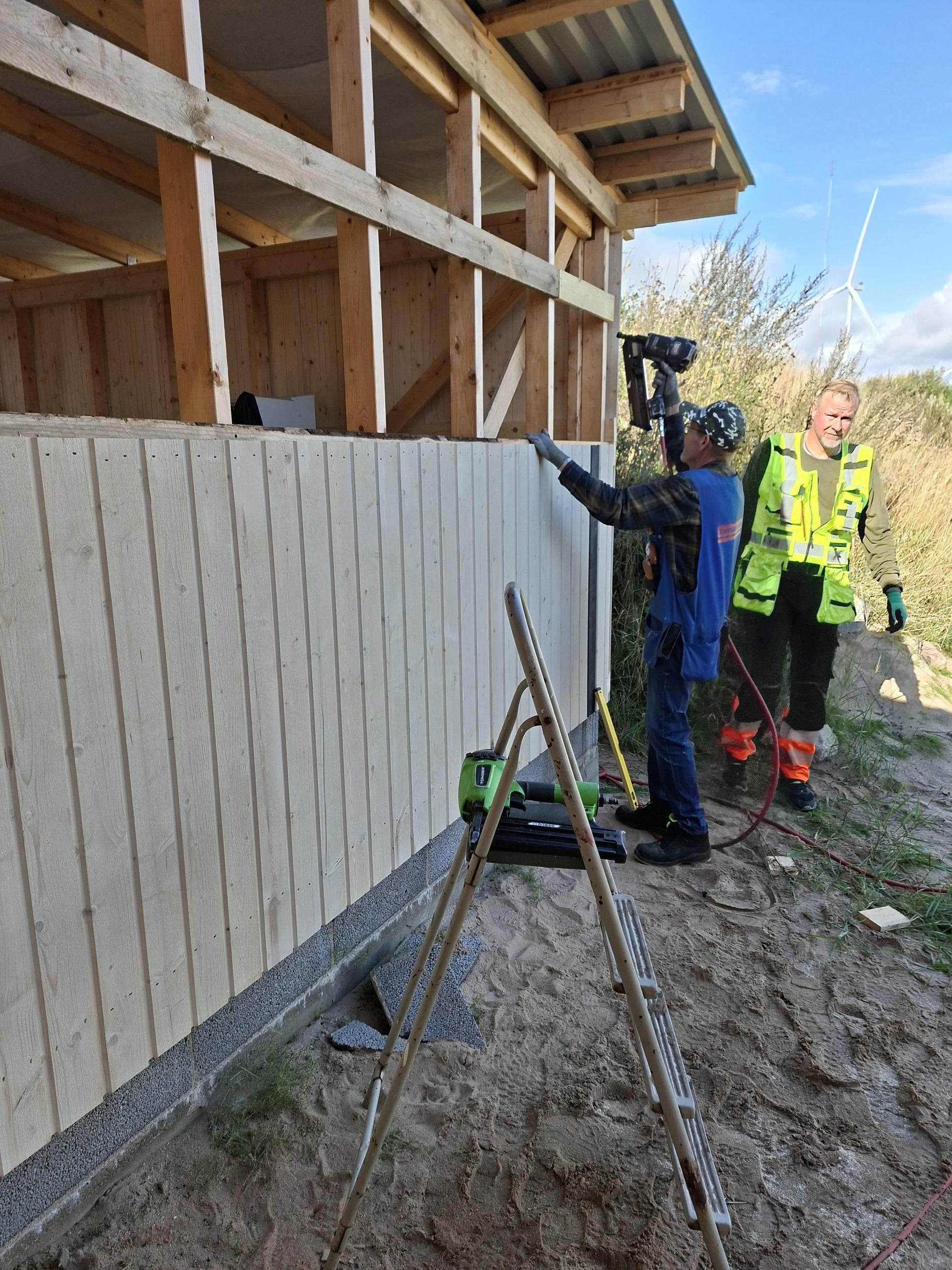

23.8.2026 Jatkettiin ampumapaikkojen ja ulkovuorilaudoituksen tekoa. Ulkovuorilaudat on nyt maalattu alhaalta kokonaan kertaalleen.

25.8.2026 Tänään on laitettu etulipat pistoolipuolelle.

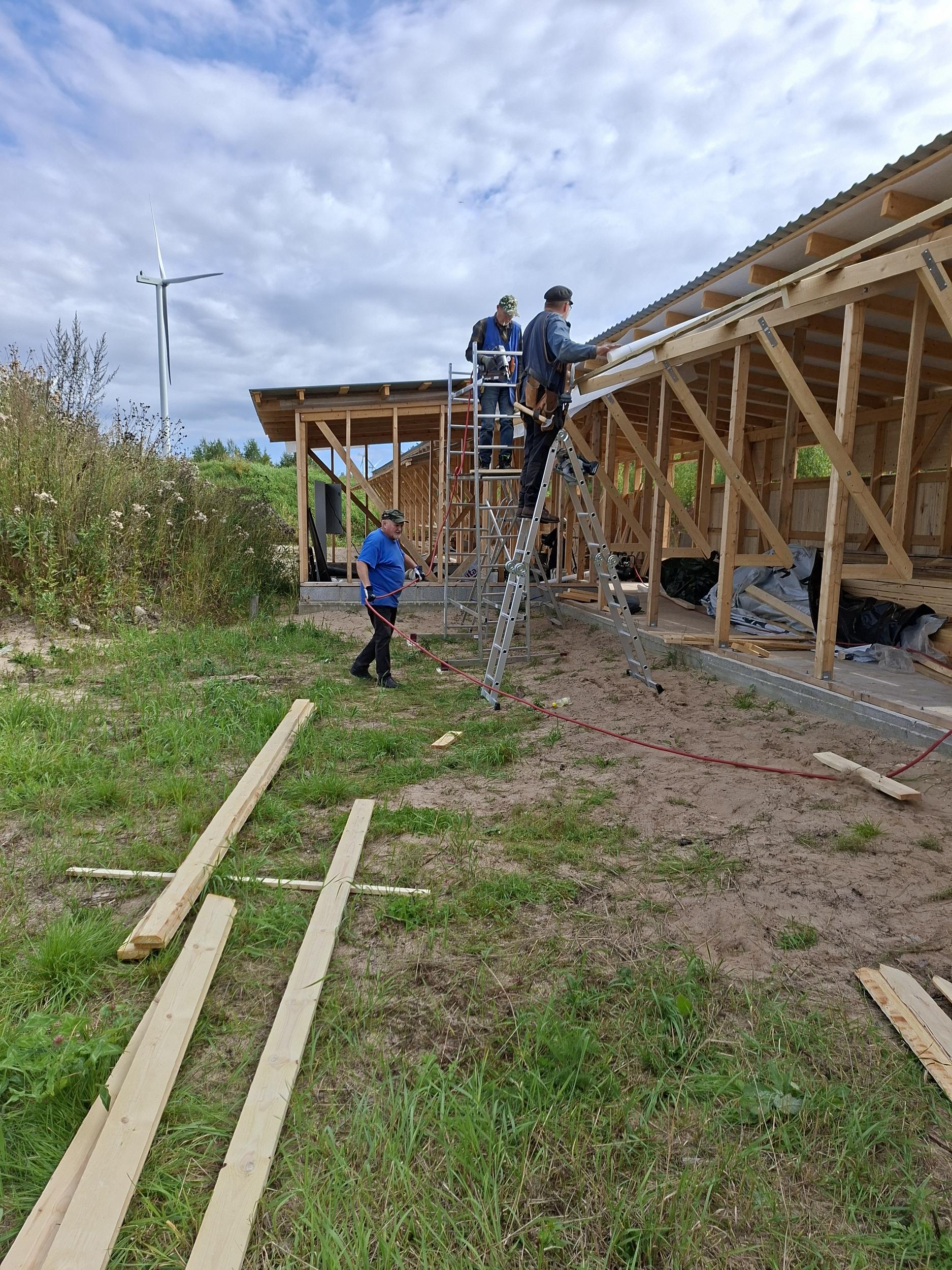

27.8.2026 Ja tänään ukot urakoi etulipat kivääripuolelle. Myös maalaamista jatkettiin.

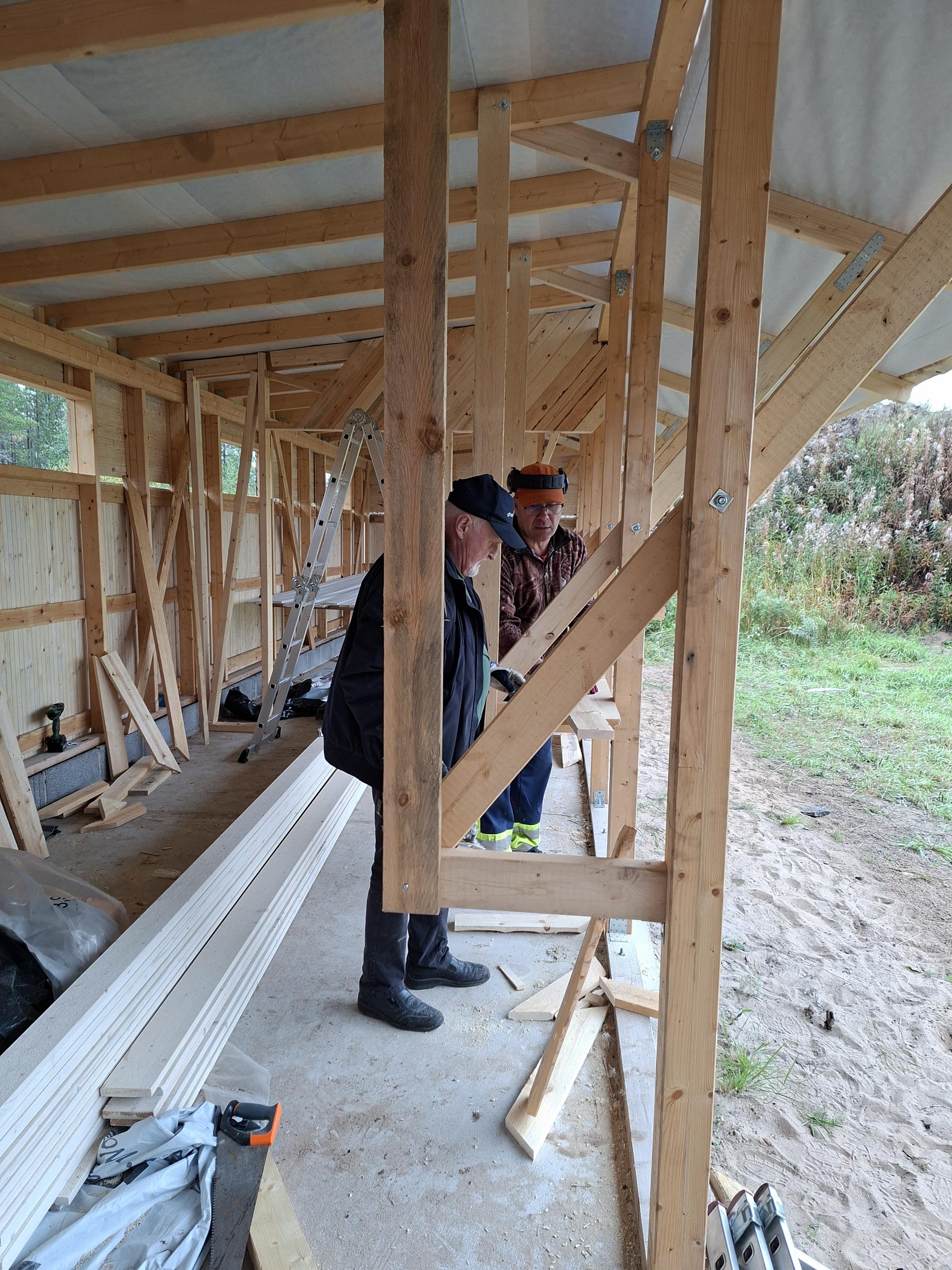

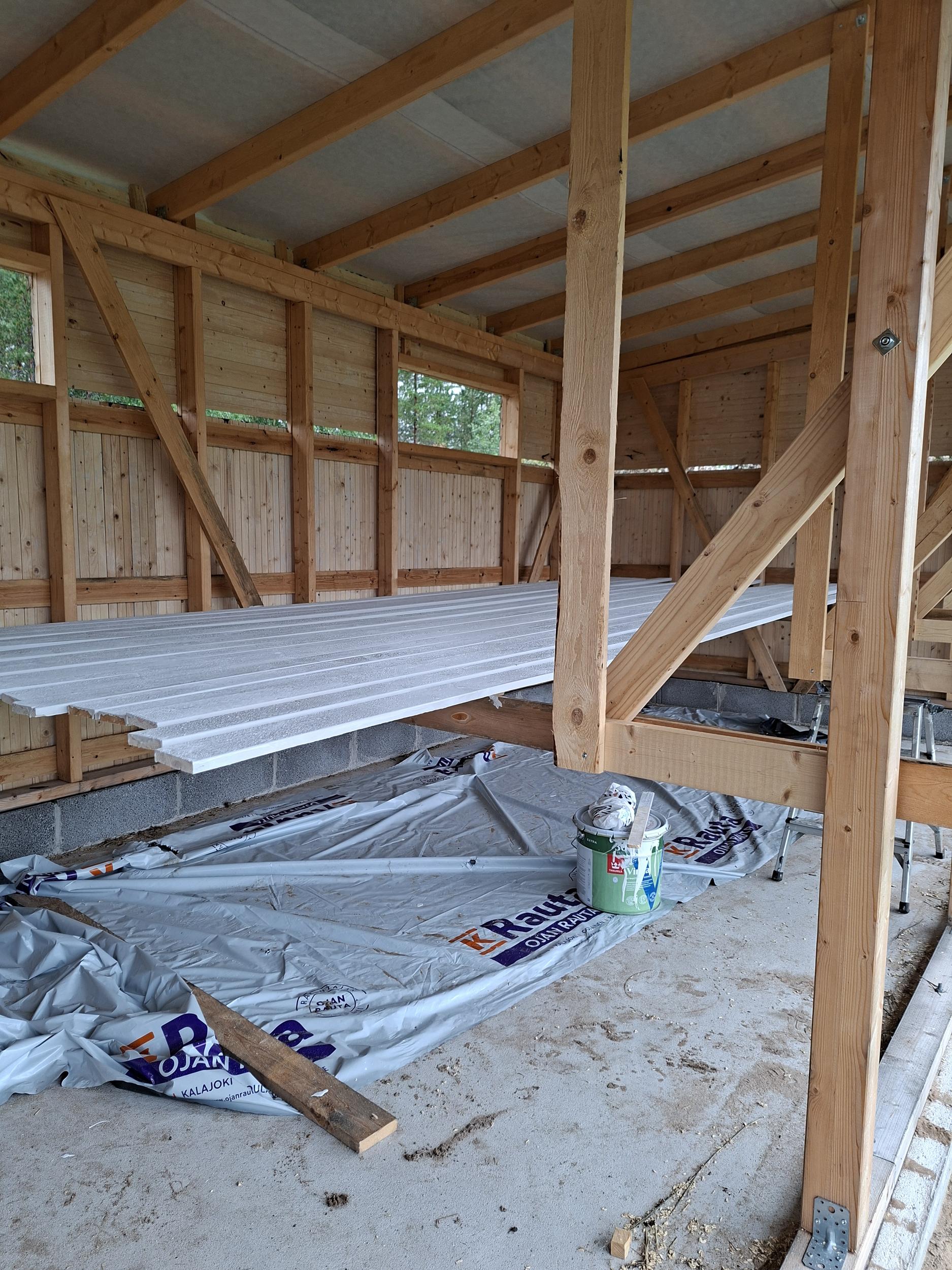

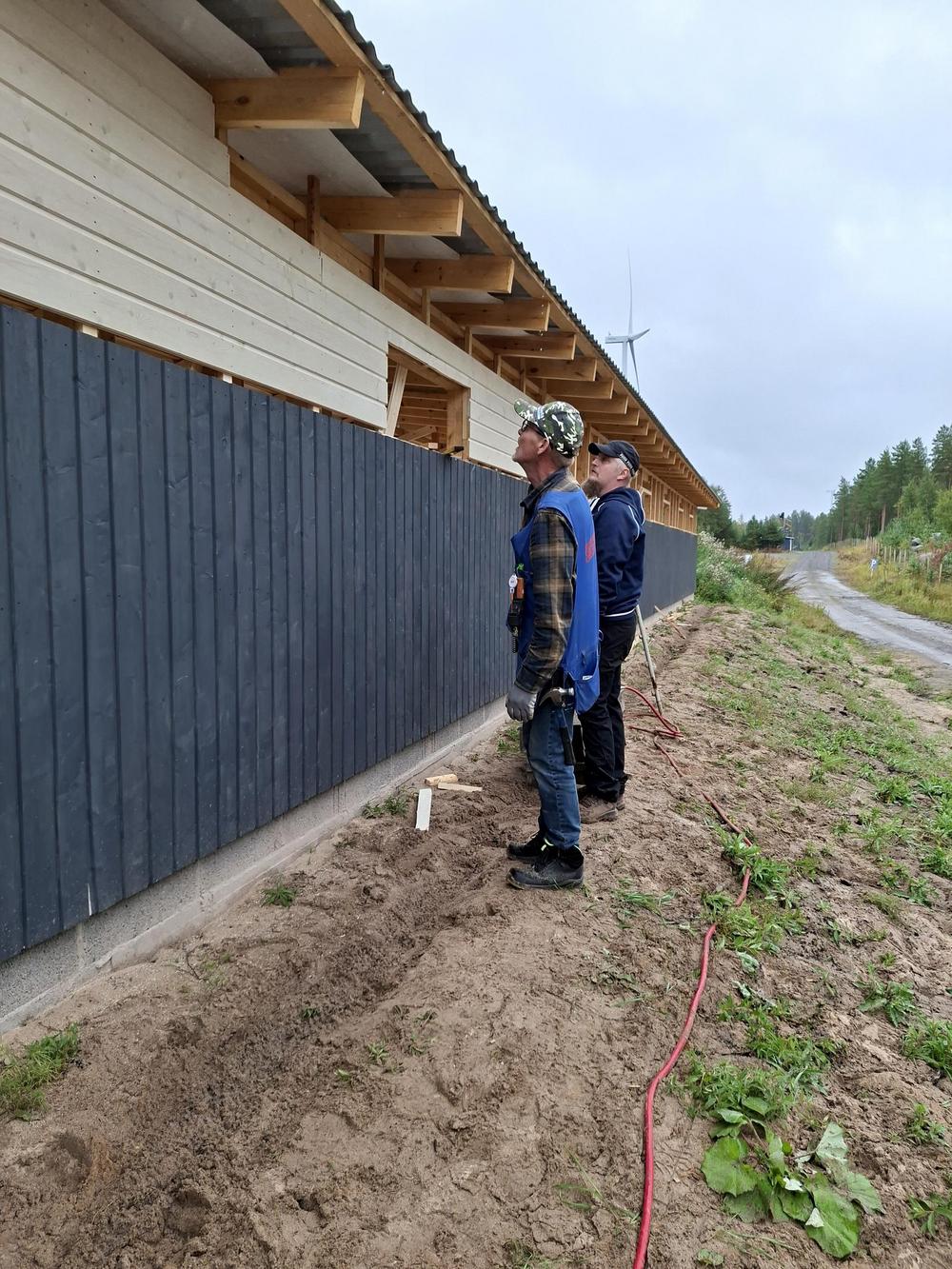

30.8.2026 Jatkettiin ampumapaikkojen ja ulkovuorilaudoituksen tekoa. Kivääri puolen etuseinän alaosa on nyt maalattu kaksi kertaa ja saatiin alulle otsalautojen ja nurkkalautojen maalaus.

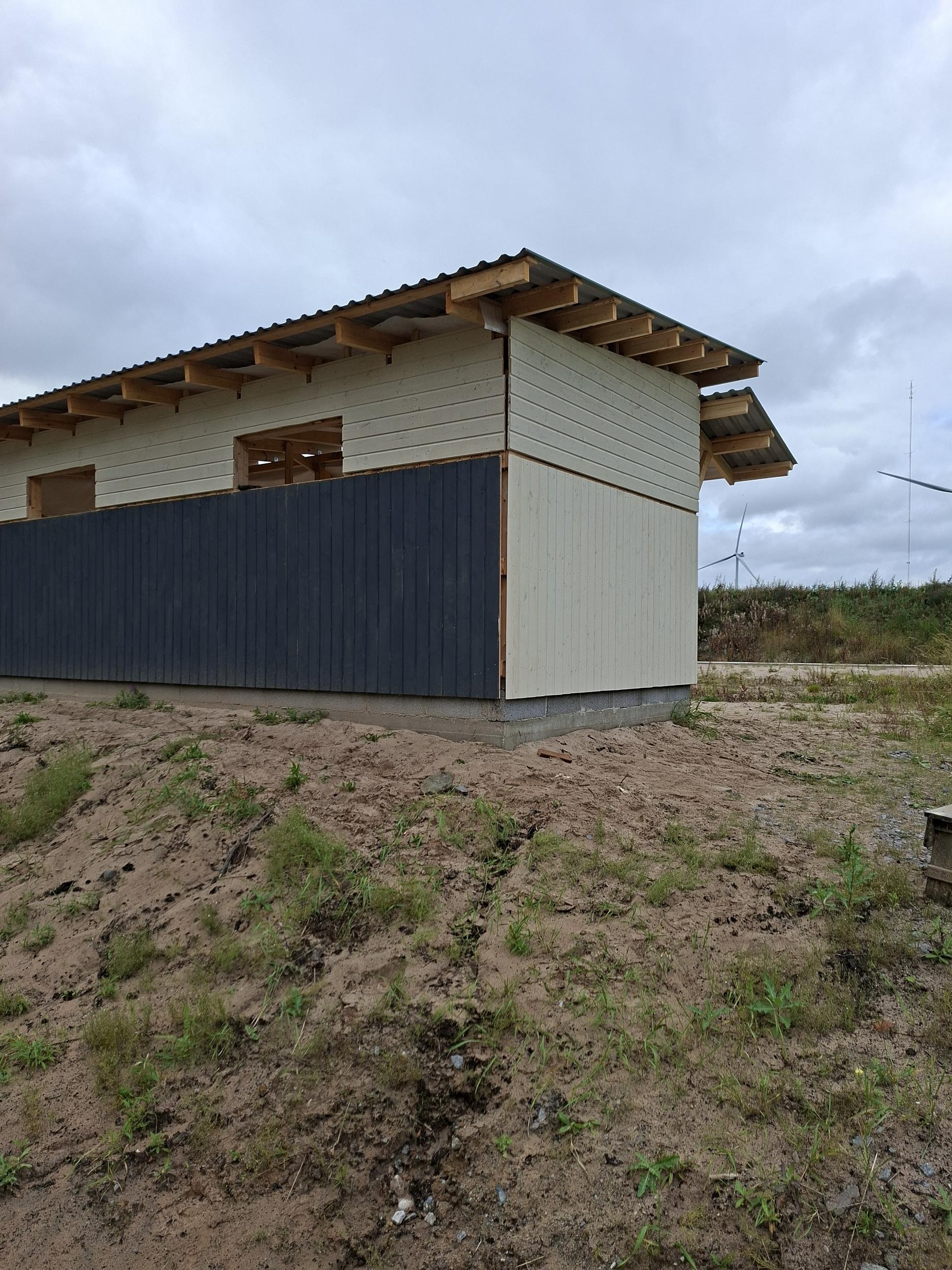

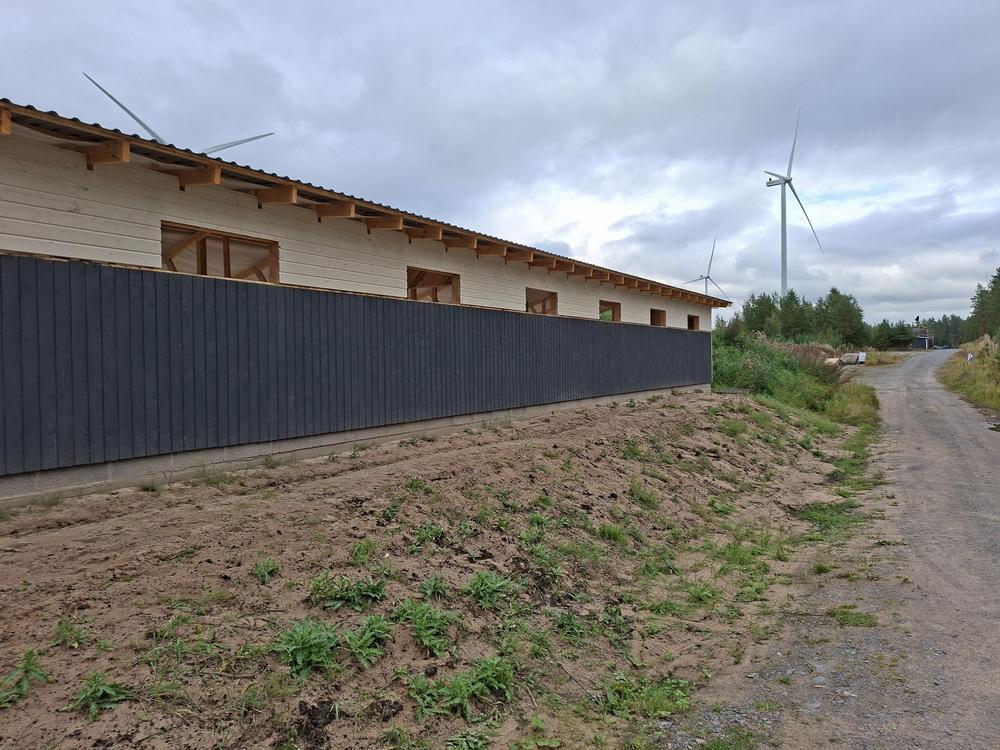

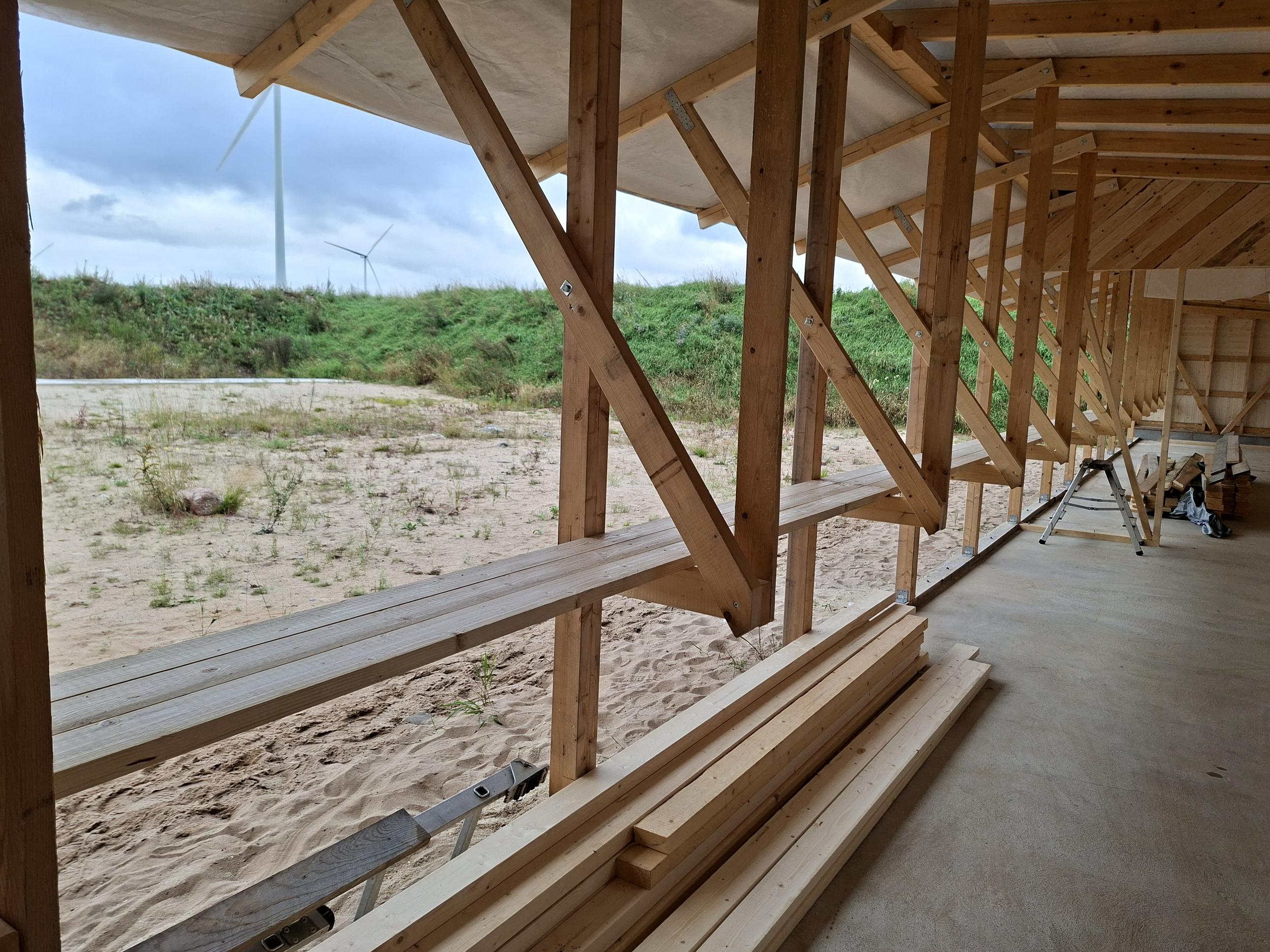

1.9.2026 Saatiin ampumapaikat tehtyä, ulkovuorilaudoitusta jatkettiin samoin maalausta jatkettiin.

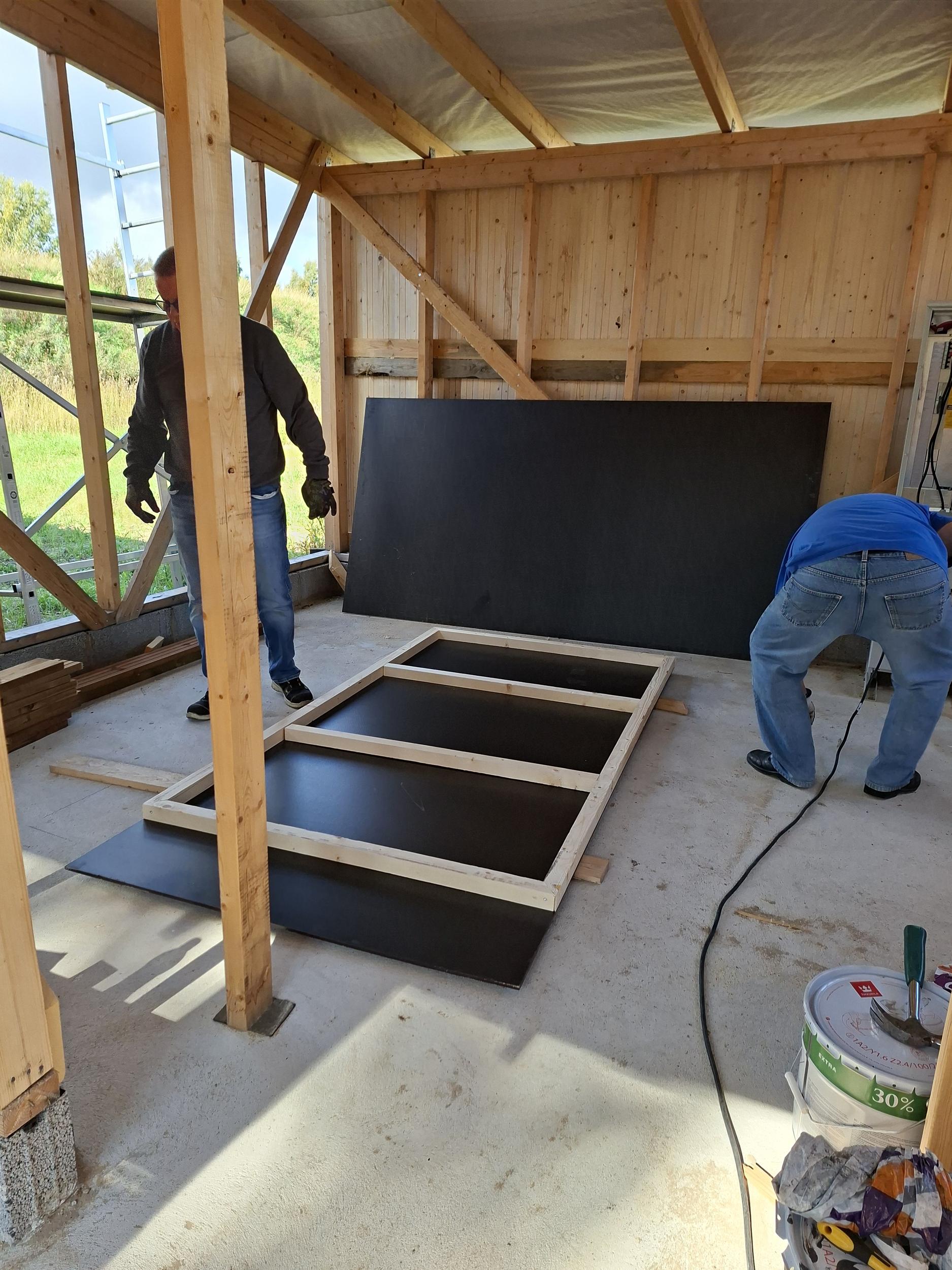

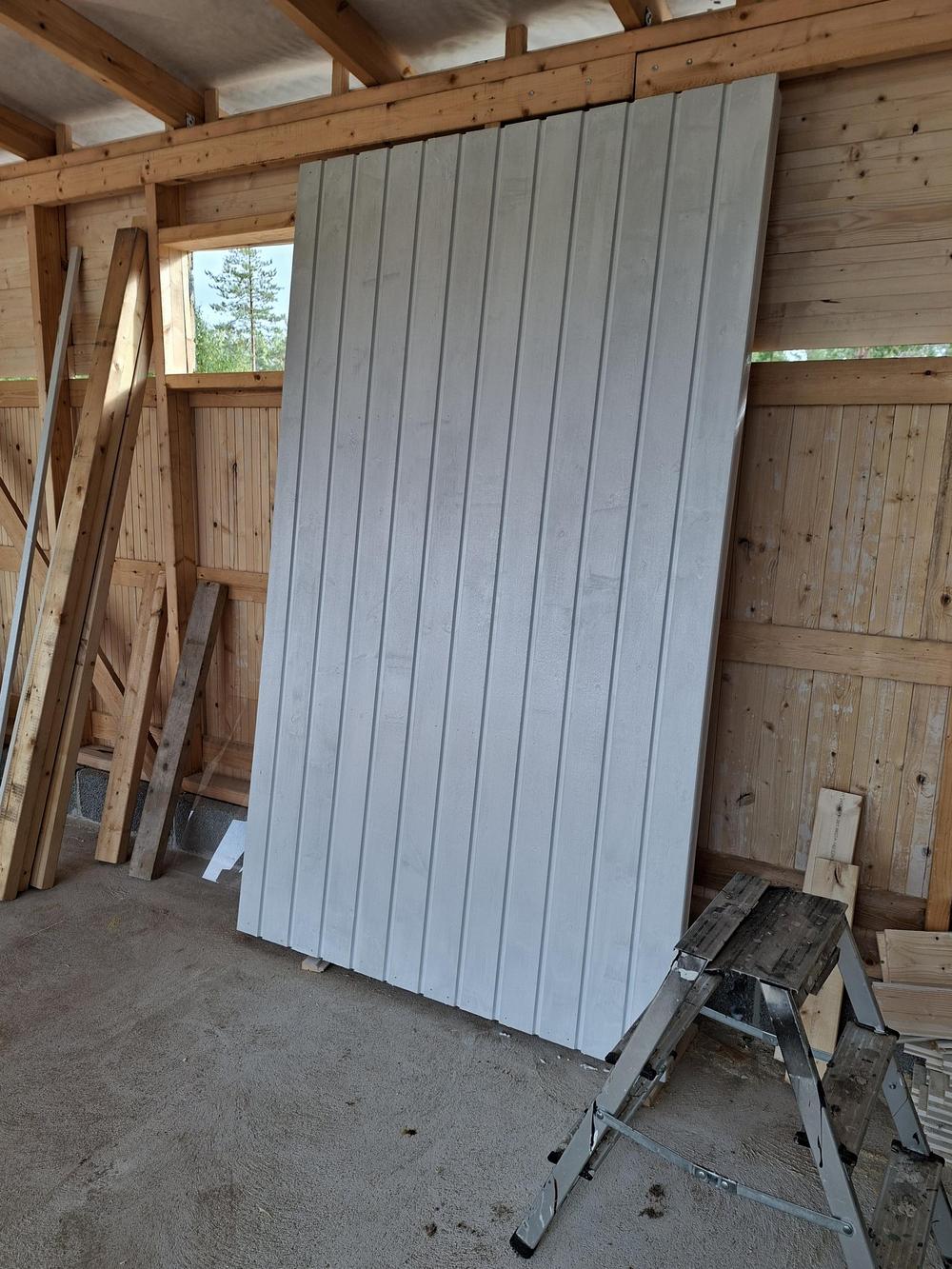

3.9.2026 Ulkovuorilaudoitus on varastoa vaille valmis, ovet on tehy.

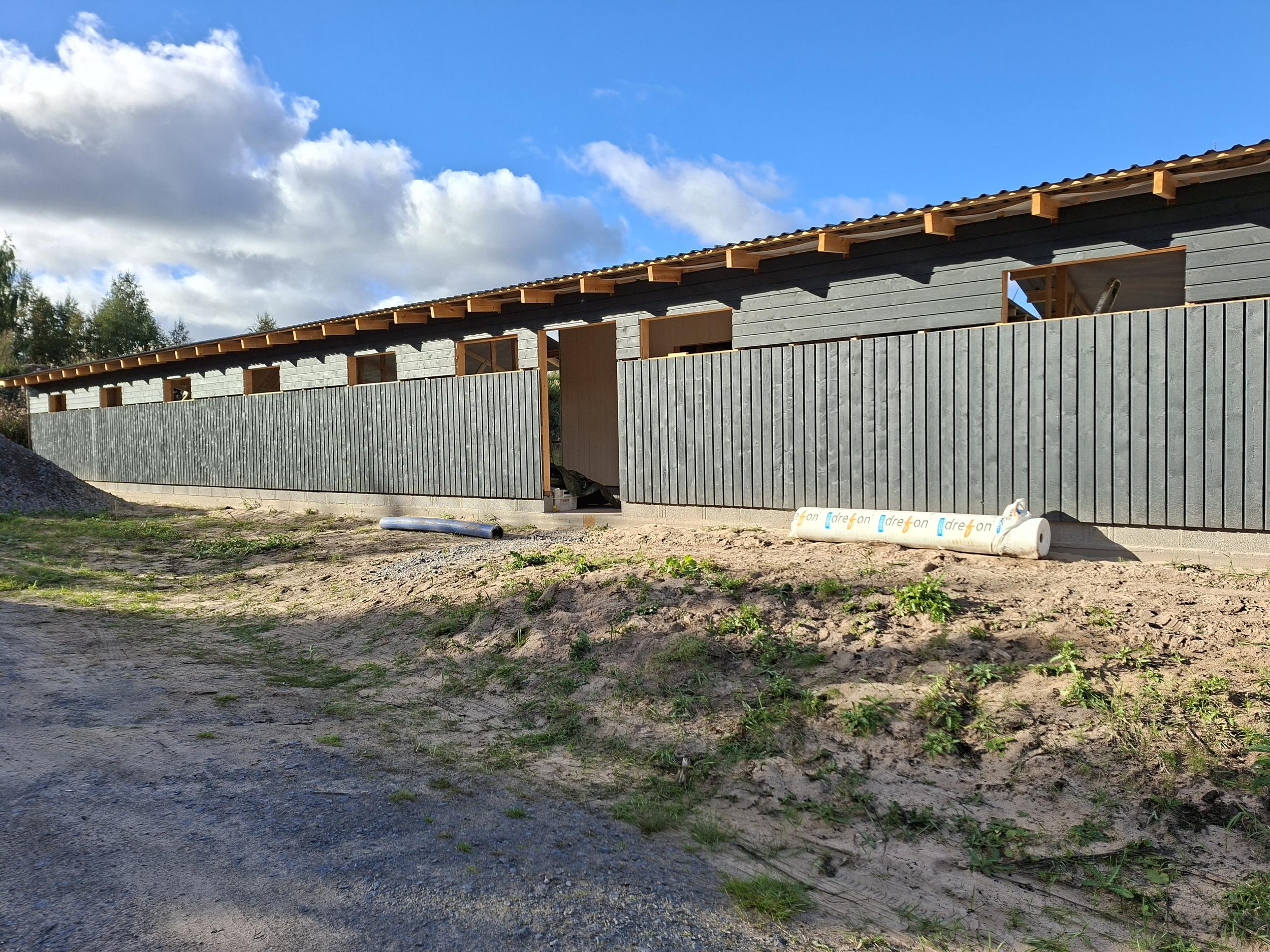

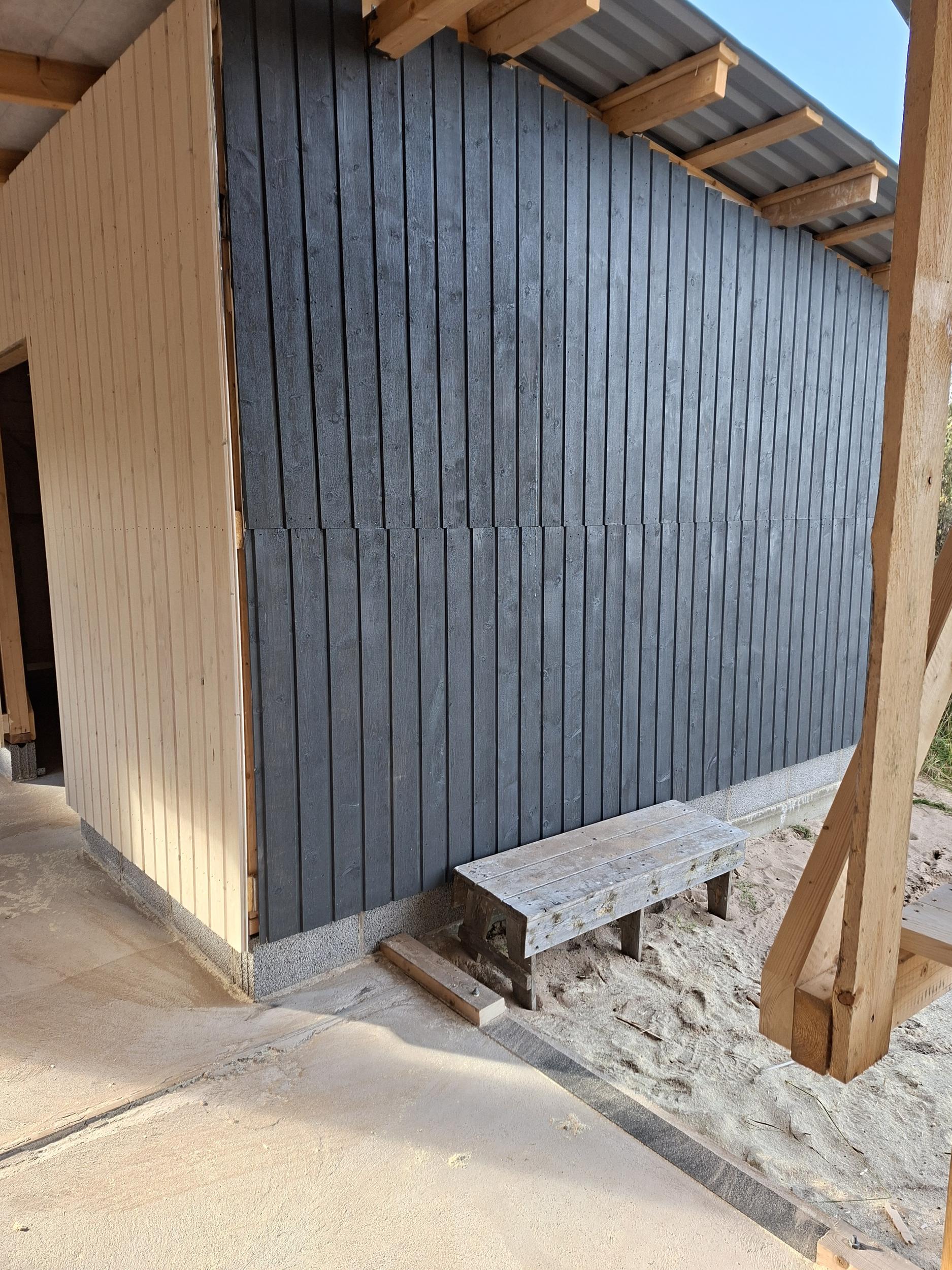

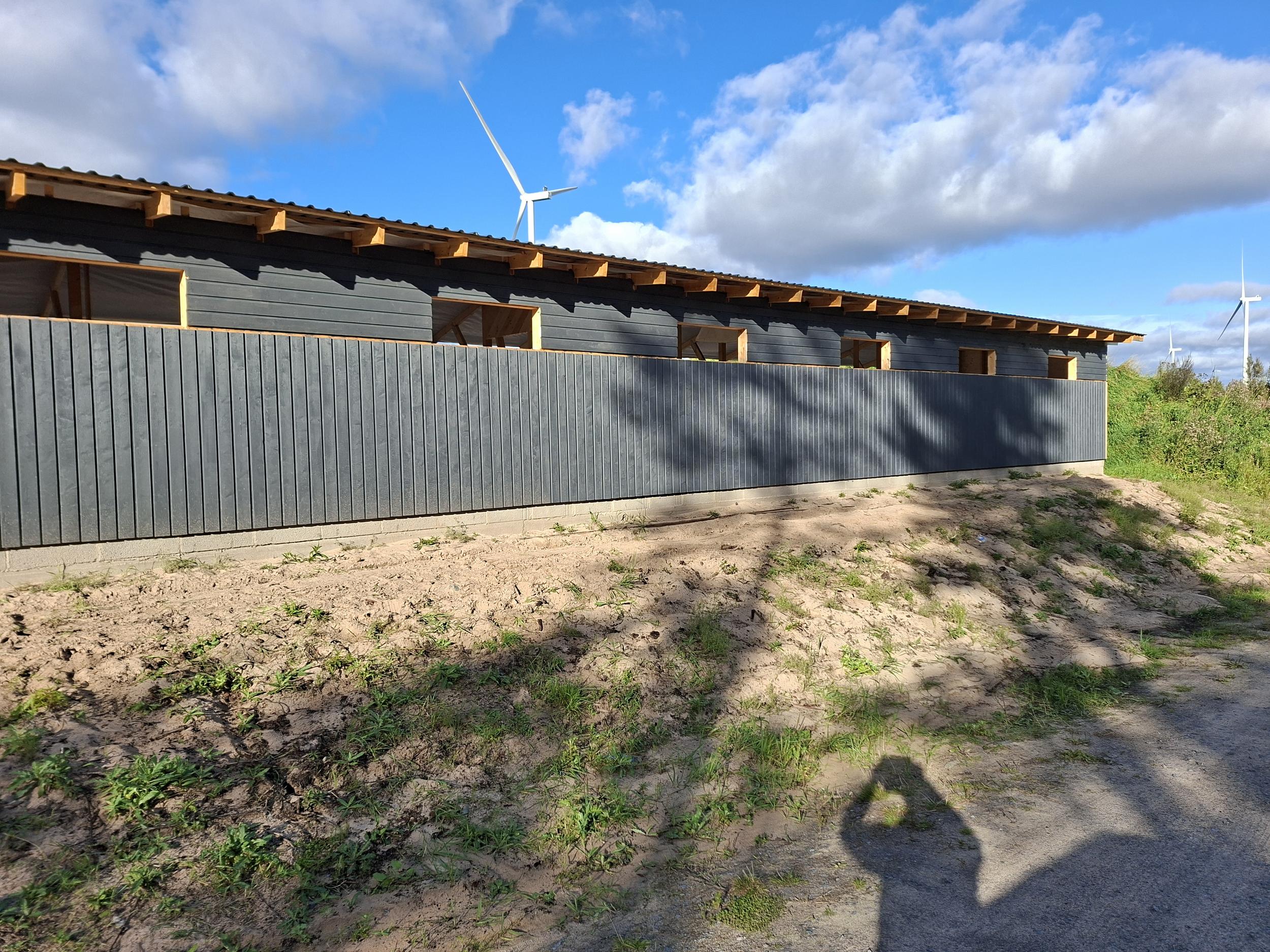

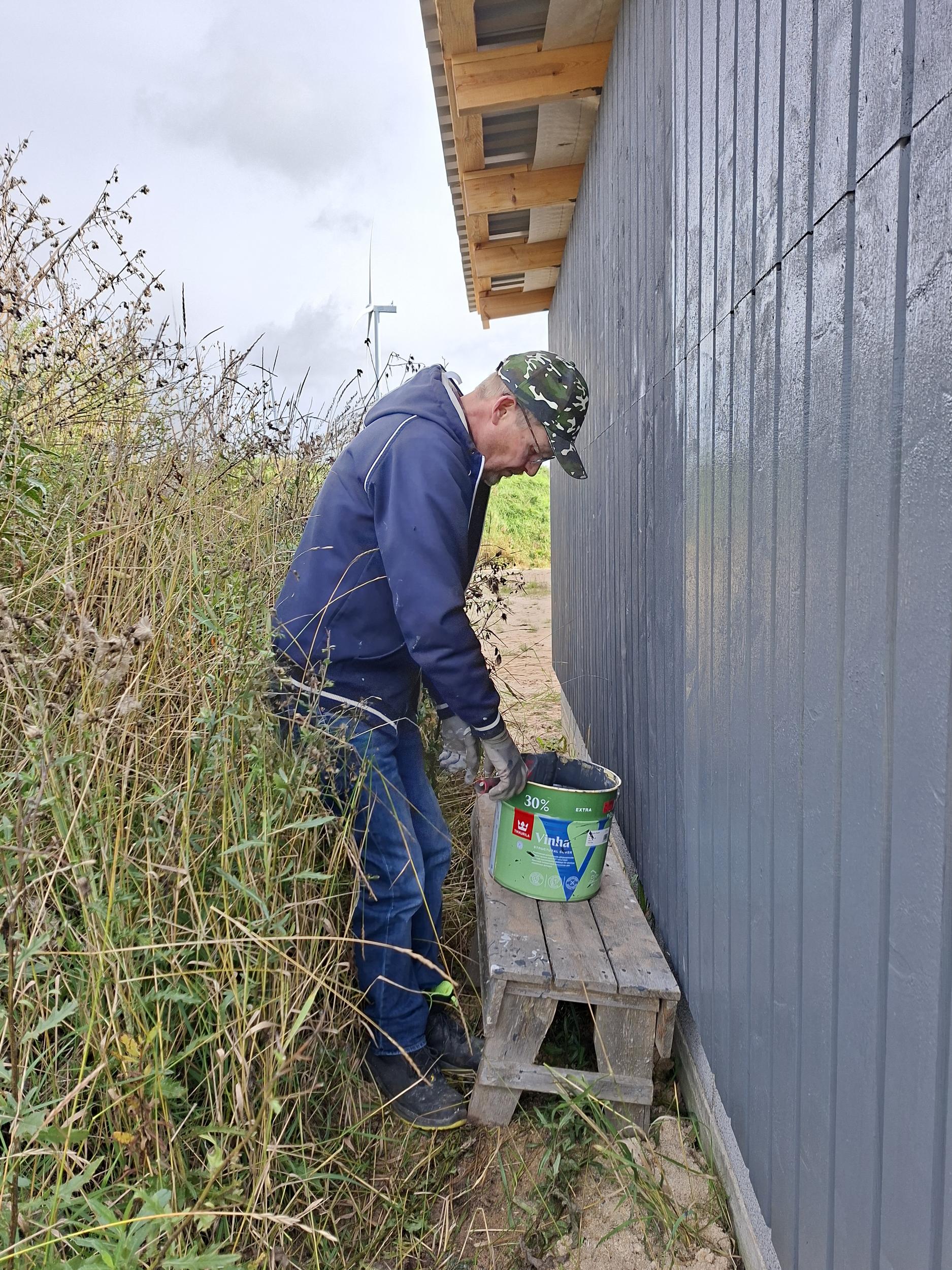

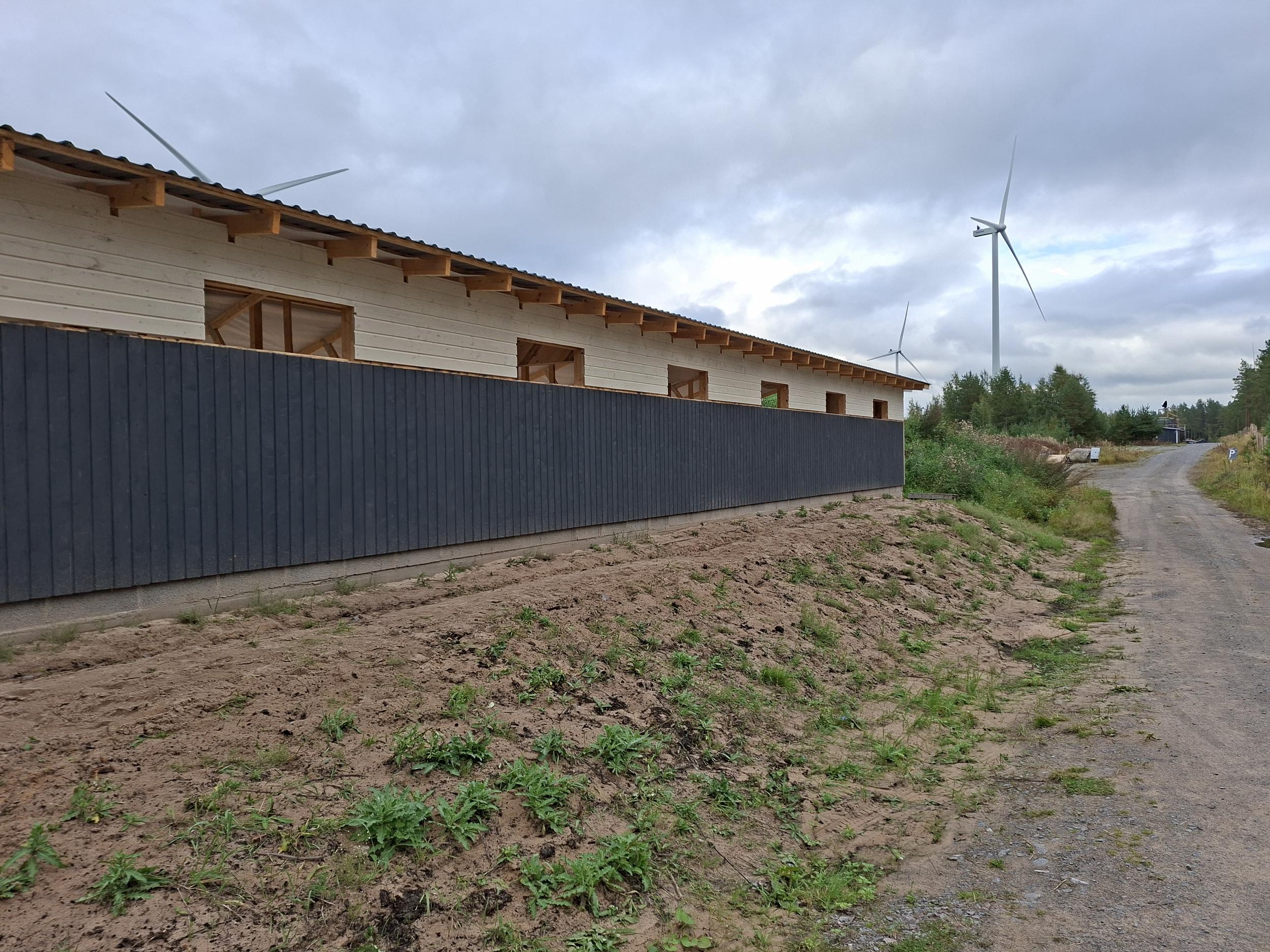

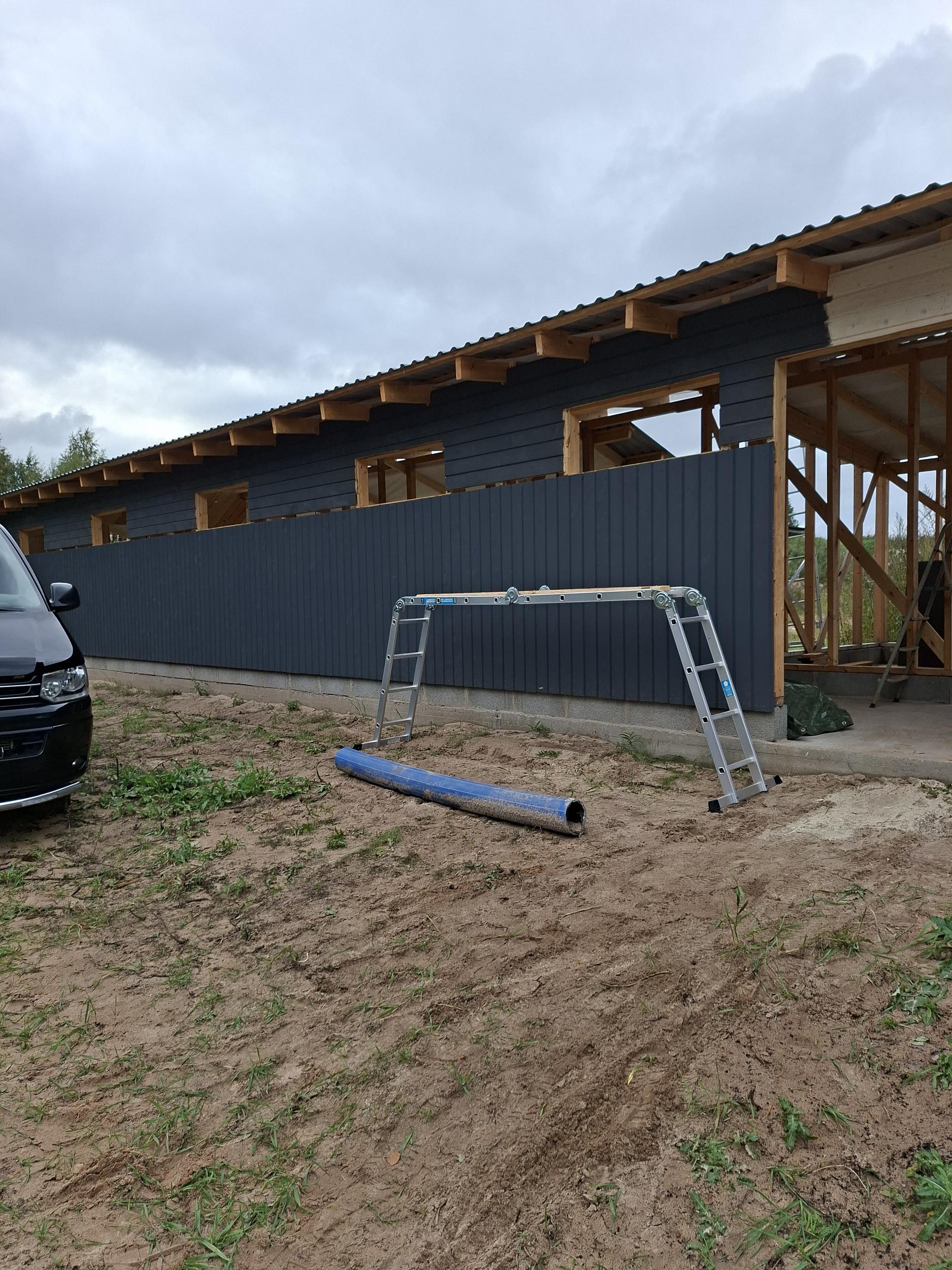

6.9.2026 Saatiin varastoon ulkovuorilaudat ja katoksen alaosa maalattua toiseen kertaan. Yläosa on maalattu yhden kerran. Nurkka ym. valkoisten osien maalausta jatkettiin.

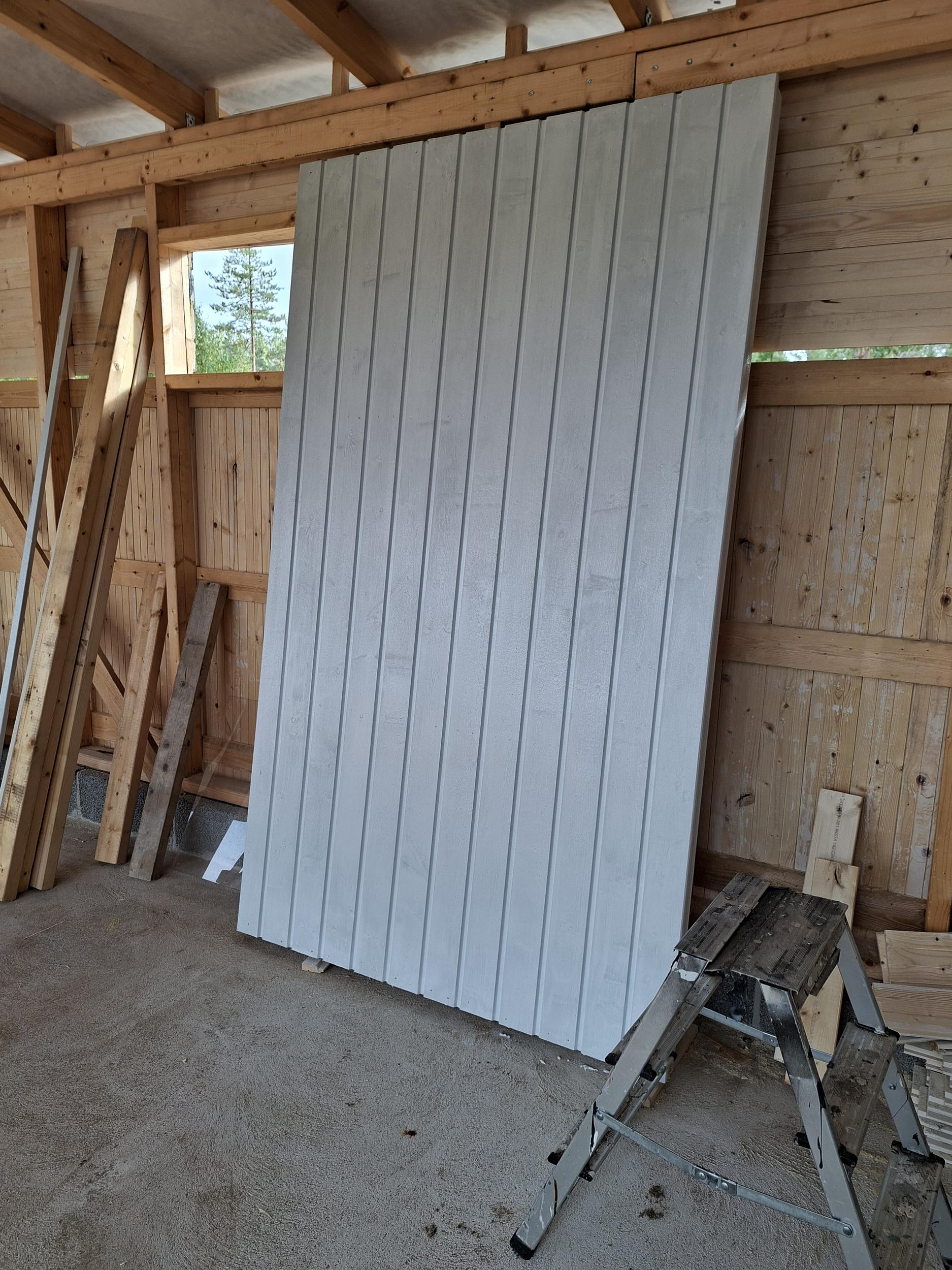

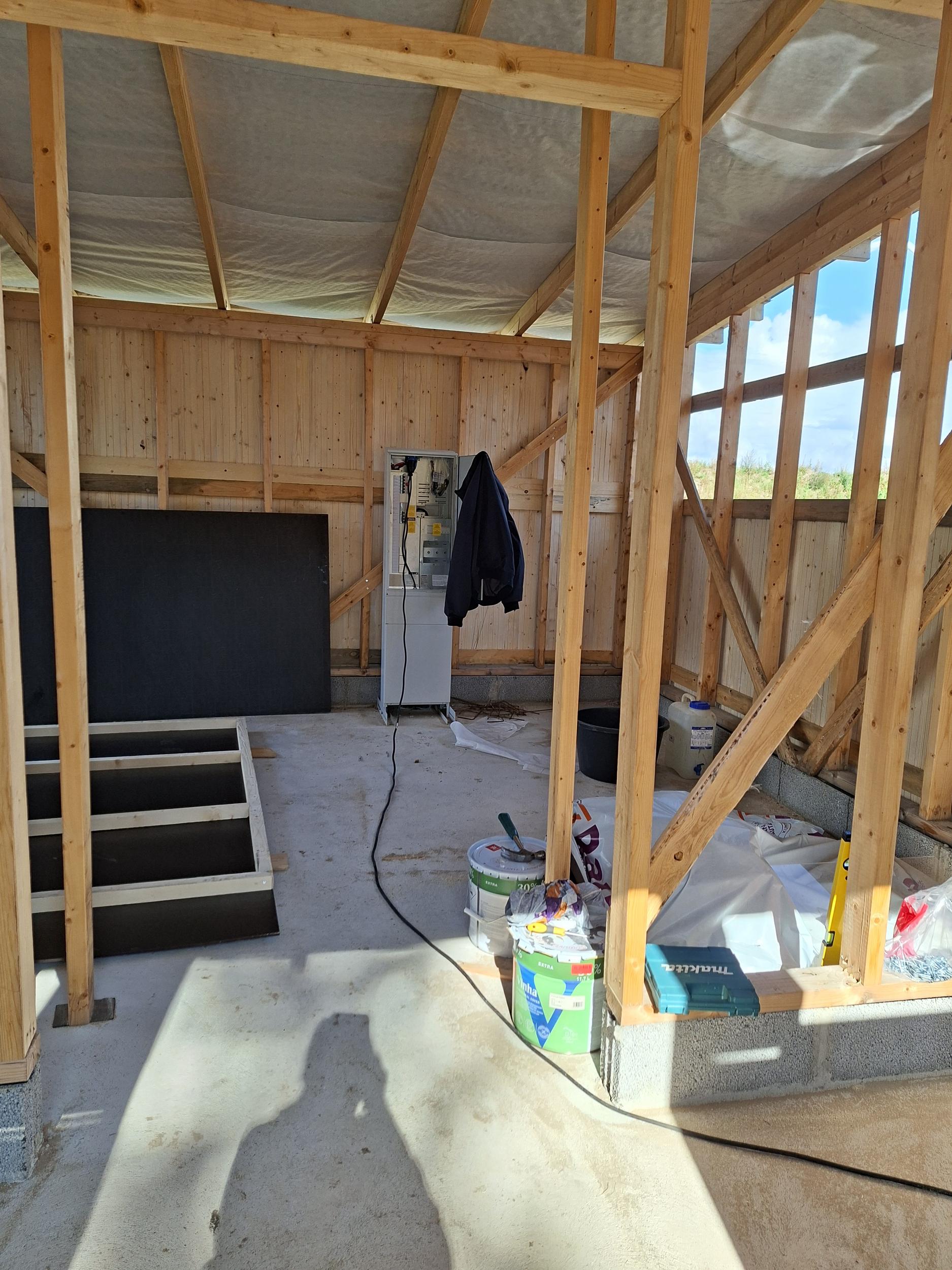

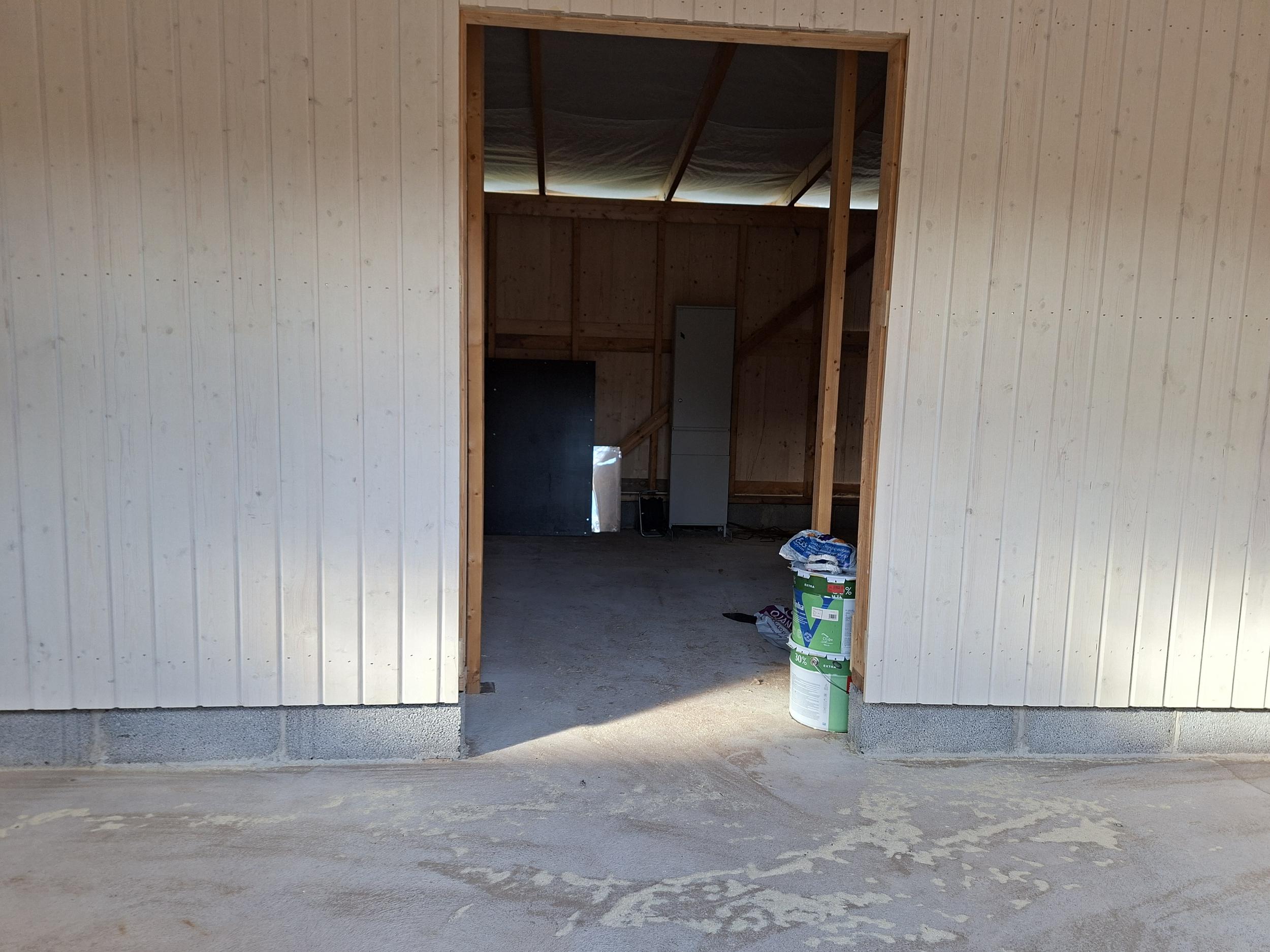

8.9.2026 Tehtiin ovet, jatkettiin maalaamista räystäslaudoilla ja ikkunapielilaudoilla. Myös yksi ovista maalattiin. Varaston ovi asennettiin paikoilleen.

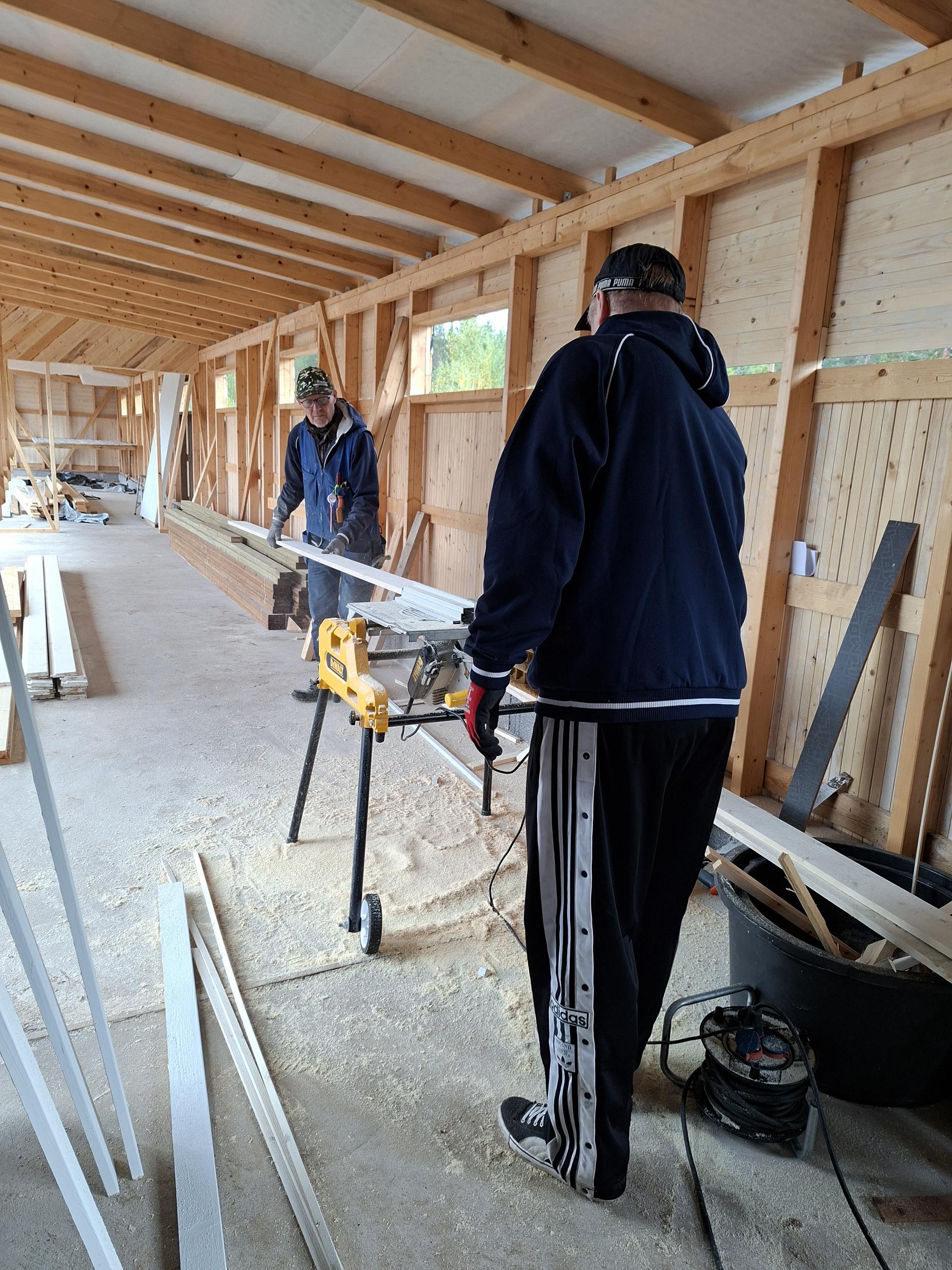

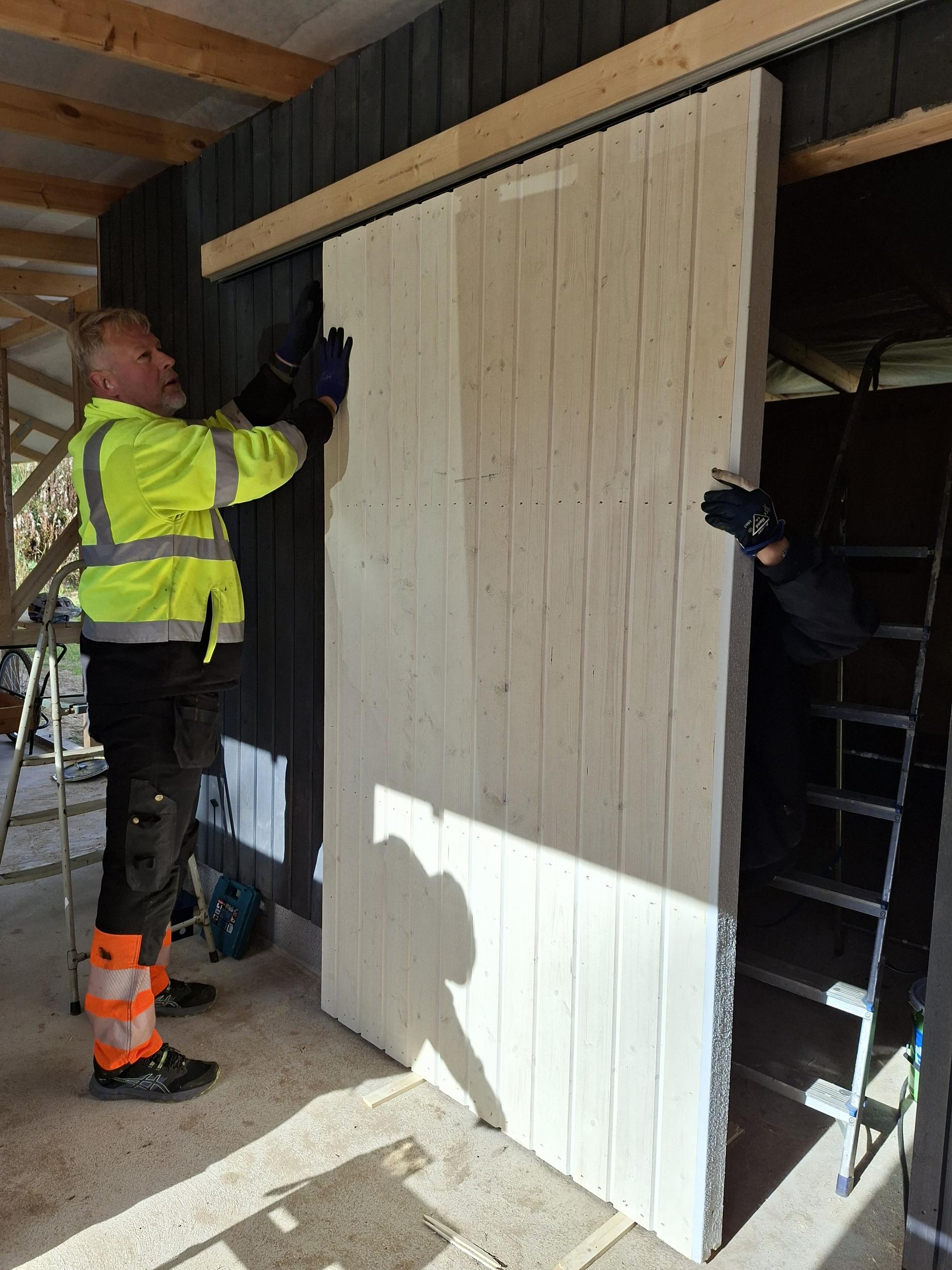

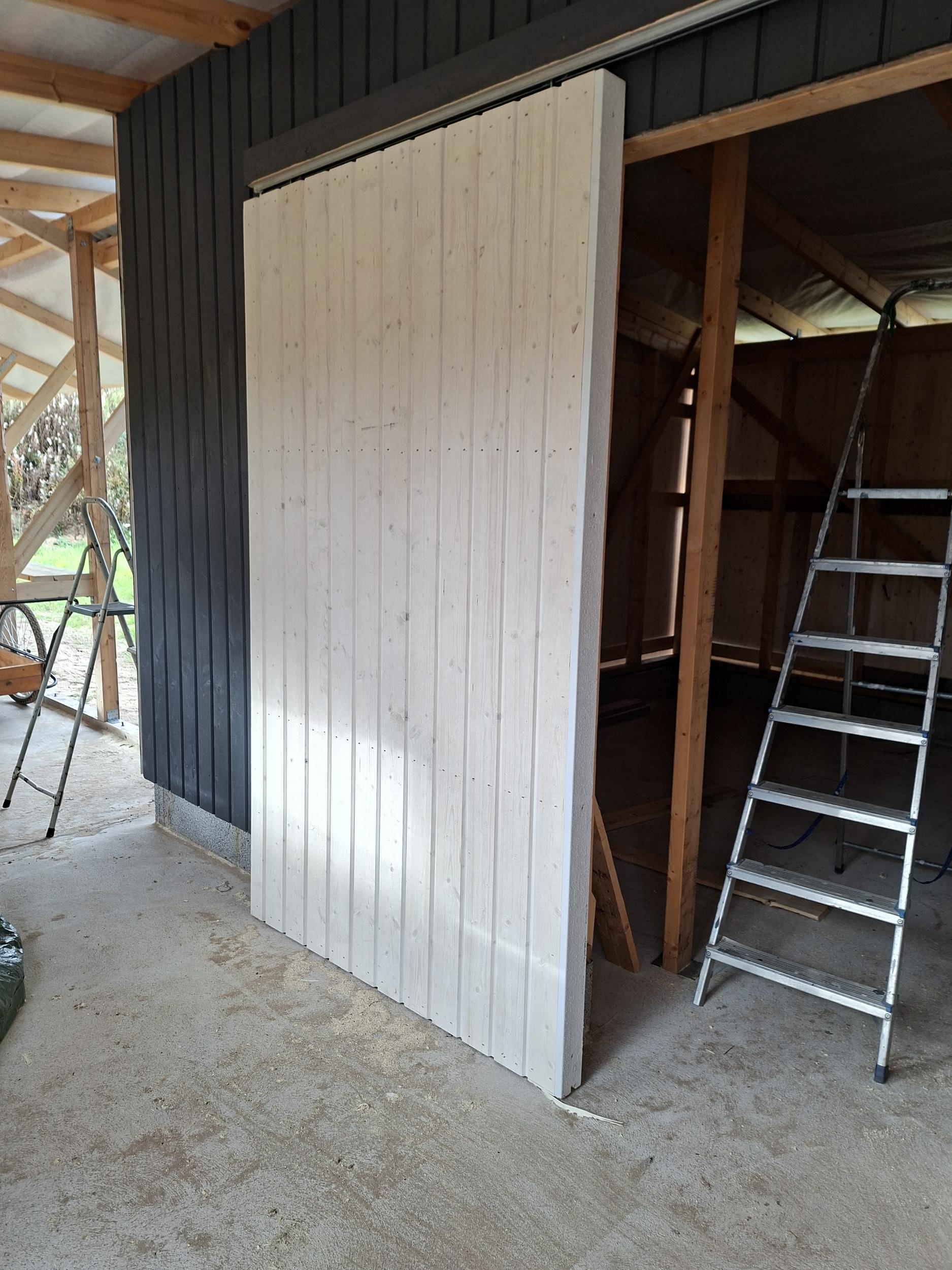

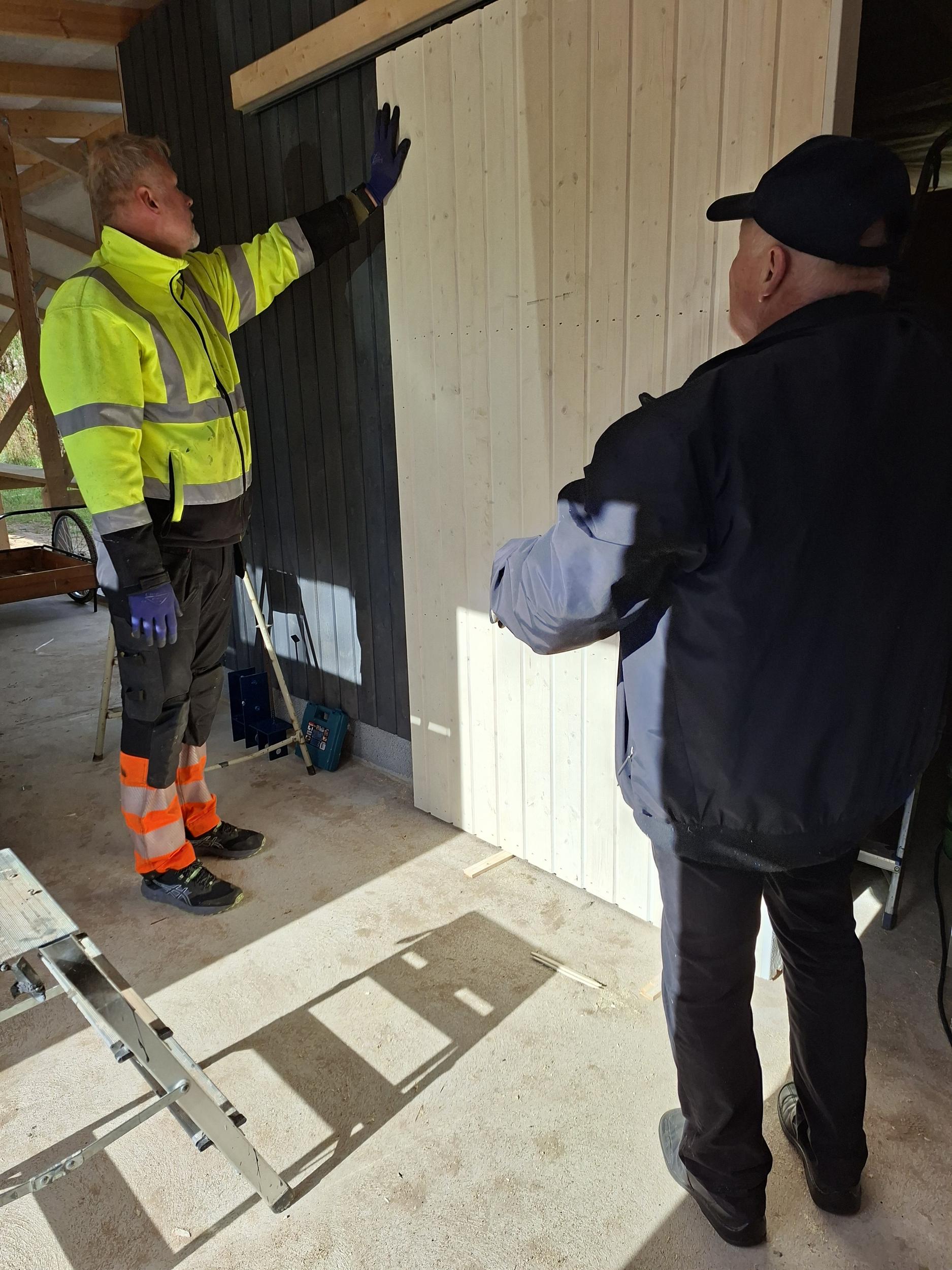

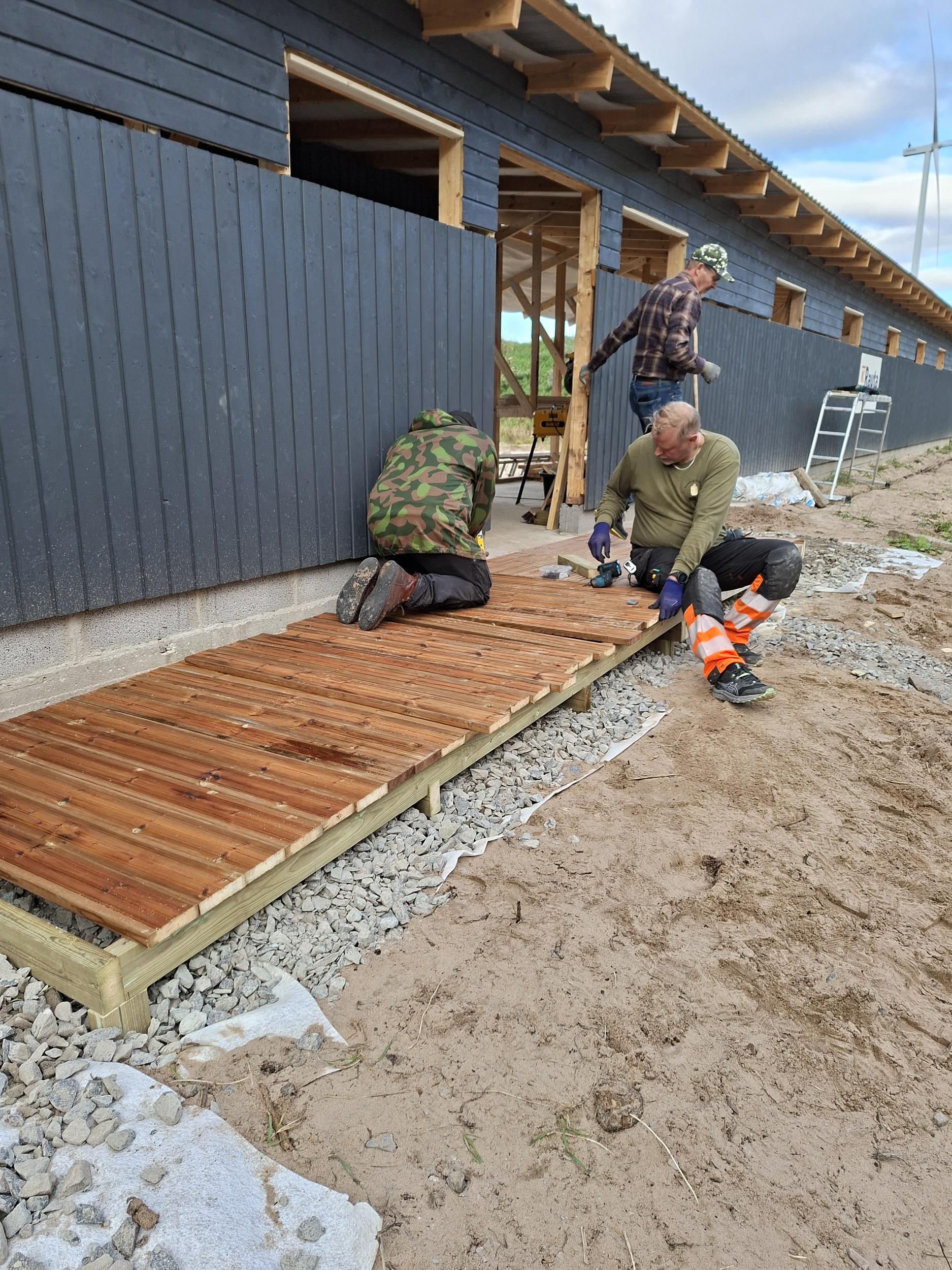

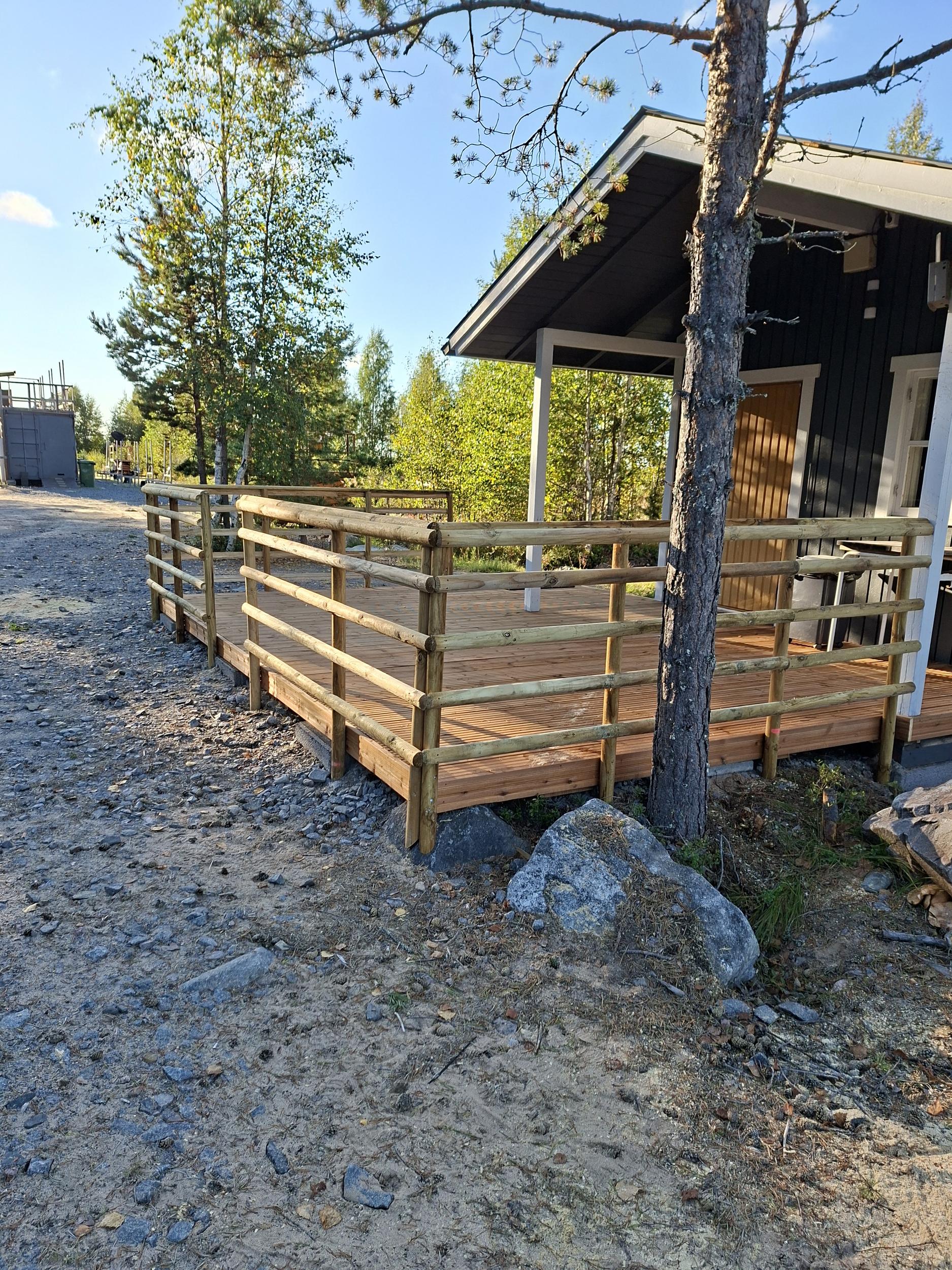

10.9.2026 Aloitettiin ulkona rappusten teko, tehdään pyörätuoliliuska, jotta saadaan katoksesta esteetön ampumapaikka. Ovista tehtiin liukuovet. Ikkunapielien tekoa jatkettiin, samoin maalaamista.

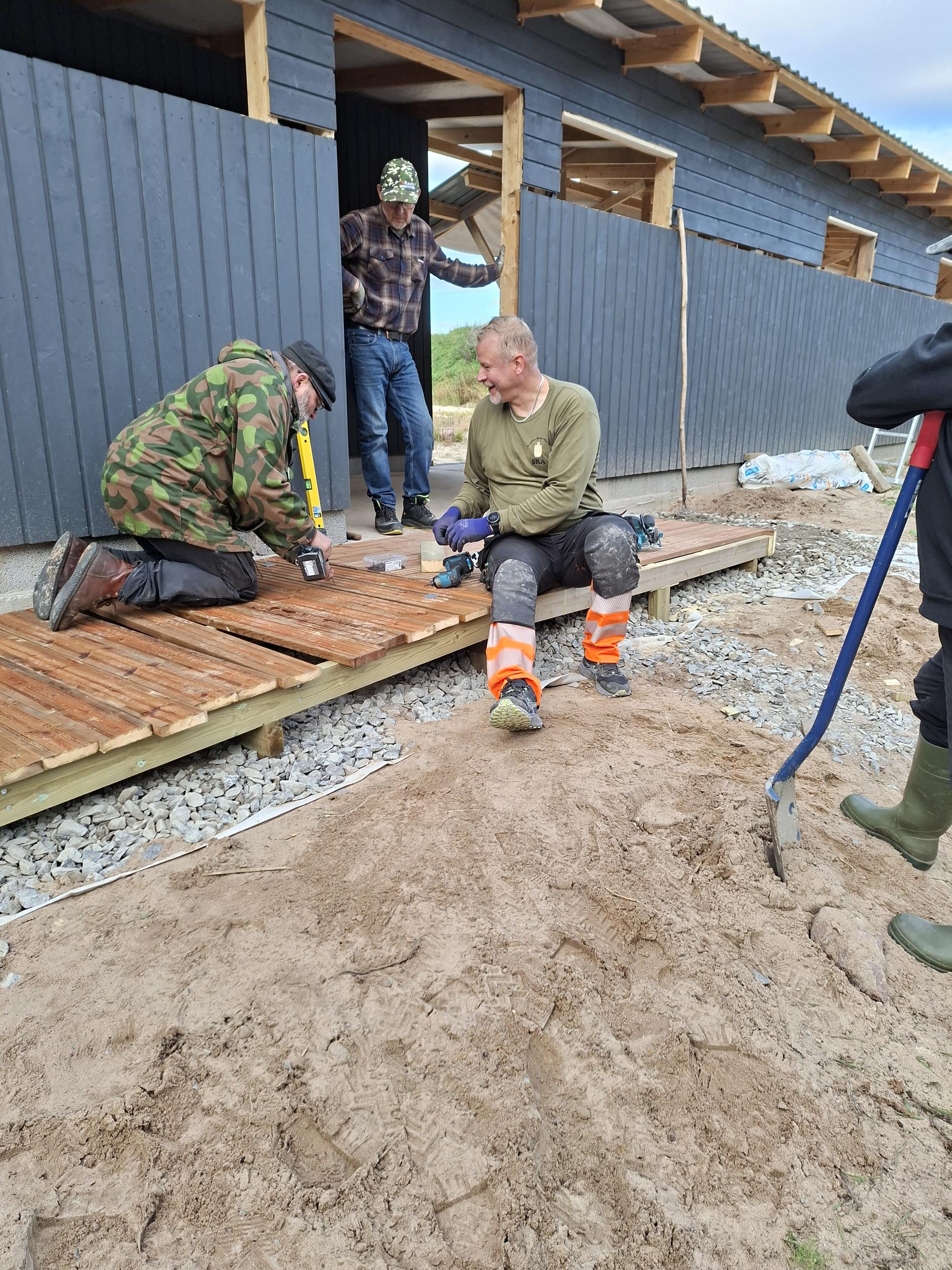

15.9.2026 Ikkunapielien tekoa jatkettiin, samoin maalaamista. Rappusten tekoa jatkettiin.

17.9.2026  Ikkunapielien tekoa jatkettiin, samoin maalaamista.

22.9.2026 Saatiin portaat tehtyä, maalattiin ja aloitettiin räystäslautojen laitto.

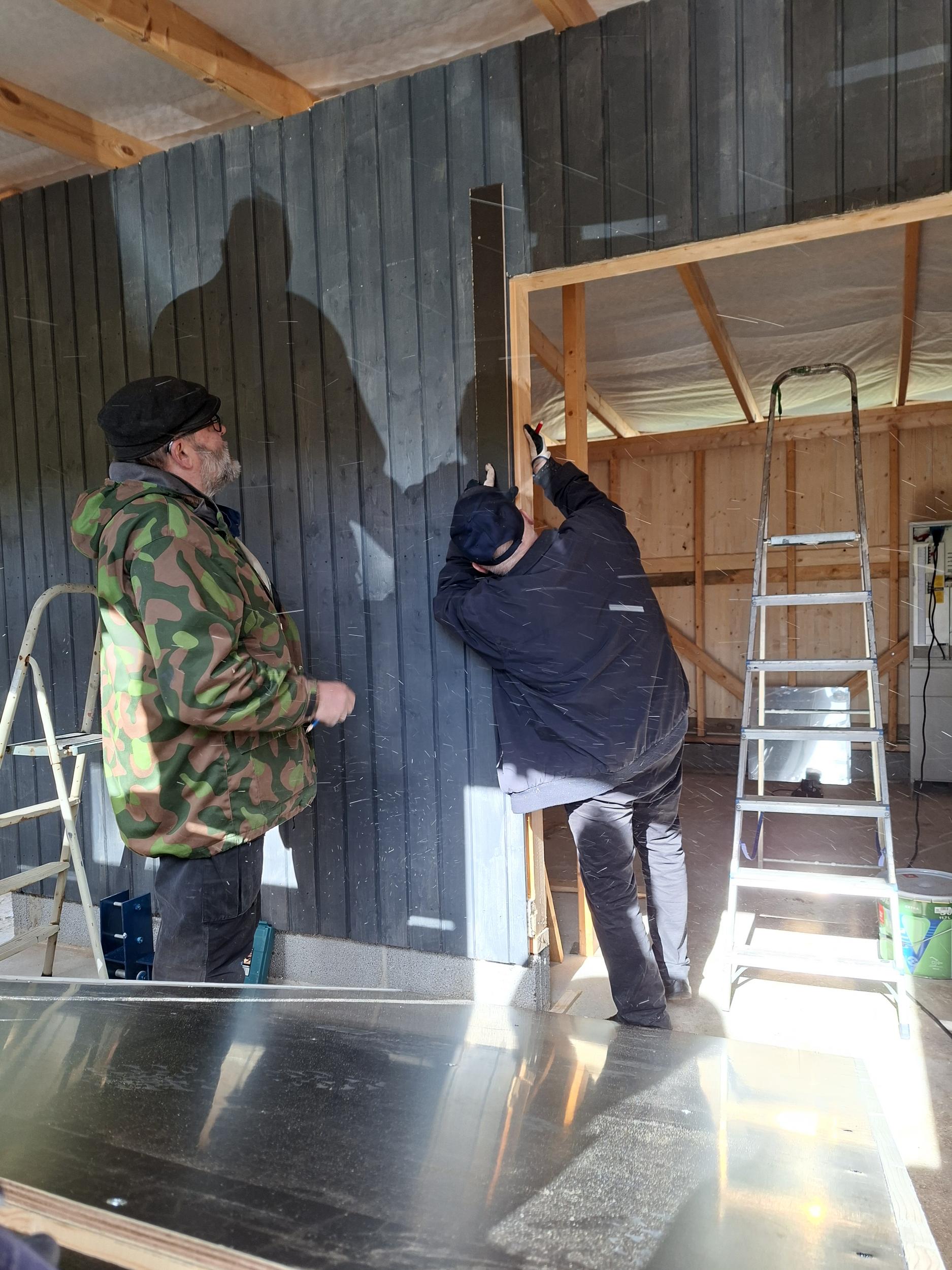

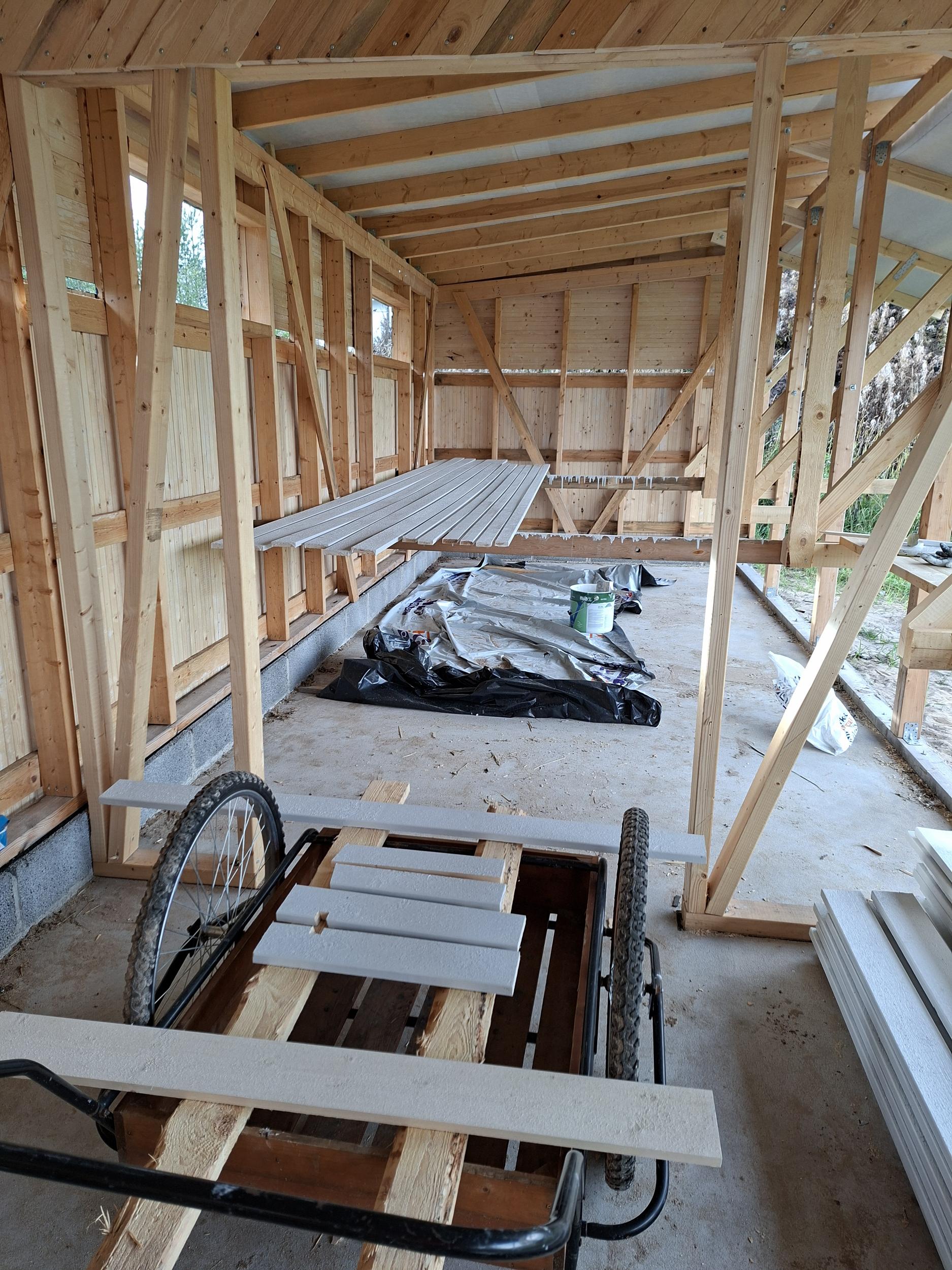

24.9.2026 Asennettiin ikkunoita paikalle ja varastoon tehtiin hyllyjä.

28.9.2026 Maalattiin räystäslautoja ja jatkettiin ikkunoiden asentamista. Ne saatiinkin paikoilleen, sitten oli vuorossa ulkoseinien välirimat.

1.10.2026 Tehtiin varastohyllyjä. siivottiin katos ja levitettiin sepeliä katoksen eteen.

8.10.2026 Tehtiin kaiteet pyörätuoliliuskaan ja asennettiin ulko-ovi paikoilleen.

11.10.2026 Katos alkaa olemaan valmis, saatiin asennettua lumiesteet ja räystäs. Varaston hyllyt on valmiit ja oveen laitettiin lukko.

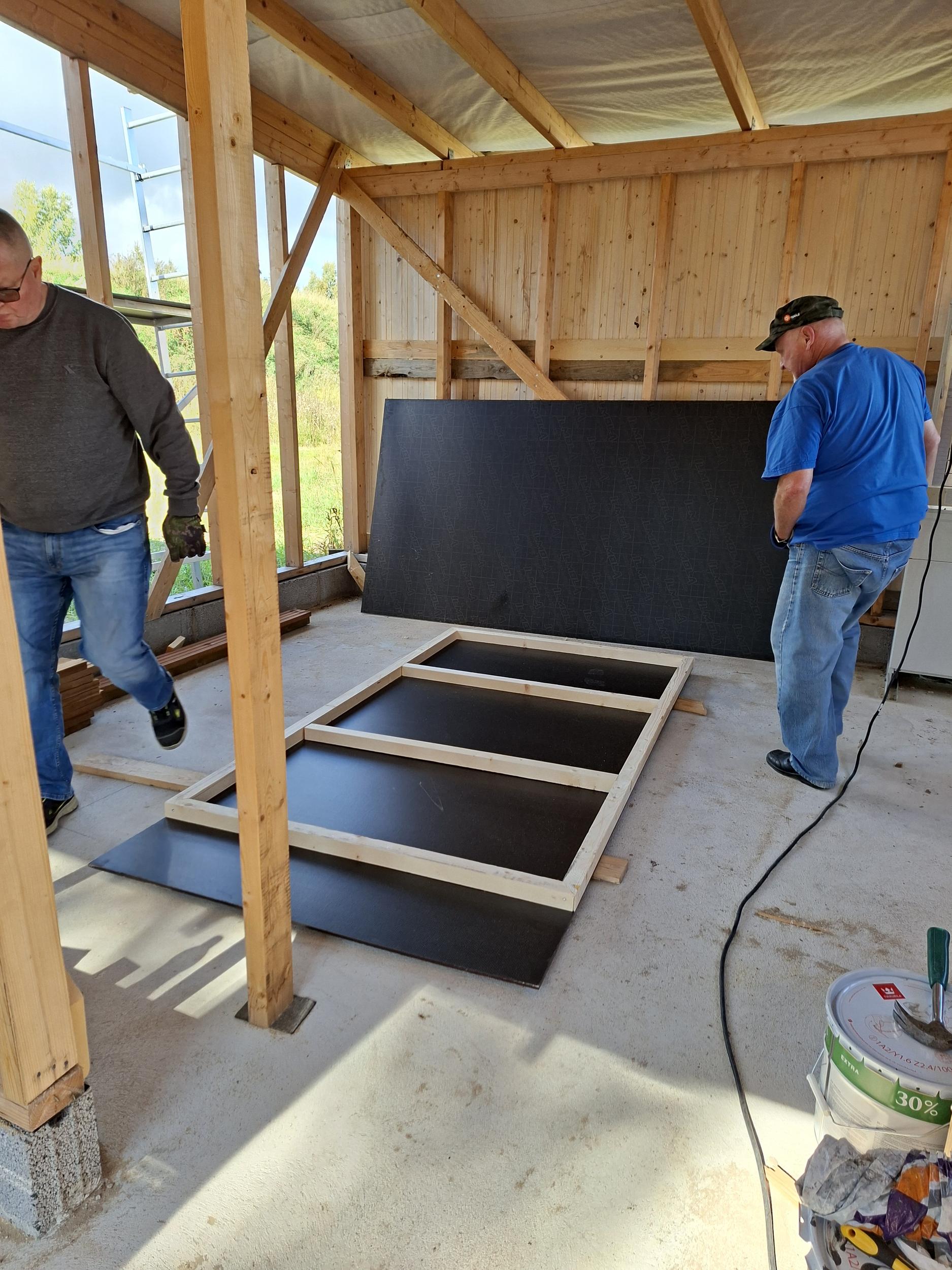

Vielä pitää tehdä luotiloukut ja kiinnittää taululaitteet. Niiden teko aloitetaan torstaina 22.10.26

20.10 2026 Käytiin purkamassa vanhan radan katoksia. Pistoolikatos saatiin kaadettua.

17.10.-20.10.2026 Jatkettiin purkuhommia ottamalla huopaa pois katoilta.

21.10.2026 Tänään käydään kiväärikatoksen kimppuun.
